防水保护层施工技术交底一、图纸及前期准备1、图纸准备:制定施工总平面图,按主体施工顺序和工期搭接。
将防水施工区域划分成不同区段,分区段制定施工计划。
2、施工图纸:施工图纸所涉及的做法,在清单和图纸工程做法表是否相符,核实并熟悉。
(防水保护层材料、保护层厚度、平面及立面交接、条基、独立基础、各种后浇带等细部明确)3、班组准备:制定好分区施工时间图后,召集班组开会。
落实浇筑方案(人员、机械配合、水电照明配合、材料供应协调)。
防水施工完成后,项目部工长带水准仪,班组一个技术工。
提前打耙,打耙间隔2.5米。
4、质量要求:厚度均匀,标高偏差小于10mm。
表面收光不少于2次。
表面无明显铁板印,无开裂无起皮。
收光表面观感差,铁板痕迹明显、有石子露出、开裂等质量问题,每平米扣除单价1.00元。
高差检测时使用水准仪按3*3米间隔检查,超出标准的点每个罚款10元。
5、班组人员:施工期间,由于是抢工阶段,加班较多。
所有涉及施工的班组其带班班长必须在施工期间全程参与。
如因班组管理人员配备不足,无管理人员值守,其施工范围每平米扣除管理费1.00元。
二、施工过程及要求1、施工机具:汽油或电动磨光机、筒靴、手套、沙板、铁板、广线数米、2.5米铝合金收面师傅人手一根、带支座的碘钨灯。
(碘钨灯在班组签合同时就约定好,本工程全程供班组使用的碘钨灯建议项目统一采购。
班组在施工期间所领用的,在当月工程款中扣除,以加强安全及统一管理。
)2、平面施工控制:2.5米铝合金在刮平混凝土时,应根据2.5米间隔的砂浆粑子刮平。
刮平后待混凝土初凝开始用磨光机满磨一遍,磨出水泥浆后用铁板压一次,第一次压平时,各个边口用沙板搓出水泥浆,压平。
待水泥浆收汗后再使用铁板压一遍,这一遍需压光压实。
无脚印、无裂纹、无脱皮。
3、立面及斜面施工控制:平面施工完成后待表面强度足以上人踩踏而不被破坏后,开始立面及斜面的防水保护层抹灰。
抹灰时各个阴阳角位置,必须牵广线拉通,如小于2.5米阳角位置可使用铝合金找直。
墙面防水保护层施工技术交底1. 背景在建筑施工中,墙面防水保护层的施工技术至关重要。
本文档旨在交底施工技术,确保施工人员能够正确进行墙面防水保护层的施工,保证建筑物的防水效果。
2. 材料准备2.1 防水涂料:选择具备良好防水性能的防水涂料,确保其满足相关标准和要求。
2.2 工具:准备涂刷工具、刮刀、刷子以及清洁工具等,以便进行施工及清洁工作。
3. 施工方法3.1 墙面处理:- 清洁:将墙面清洁干净,确保无灰尘和杂物。
- 打磨:使用砂纸或砂轮进行墙面打磨,使其表面平整。
- 填补:对墙面上的裂缝和凹陷处进行填补,确保墙面平整牢固。
3.2 预处理:- 底涂:在墙面上涂刷一遍底涂料,使墙面能够更好地吸附防水涂料。
- 加强层:根据需要,在底涂料干燥后涂刷加强层,以增强墙面的防水性能。
3.3 防水涂料施工:- 涂刷:在预处理后的墙面上均匀涂刷防水涂料,确保涂层厚度均匀一致。
- 分层施工:根据需要,可以进行多层涂刷,每层涂刷之间要确保充分干燥。
3.4 养护:- 干燥时间:根据防水涂料厂家的要求,充分等待涂层干燥时间。
- 防护措施:在施工过程中和涂层干燥期间,采取必要的防护措施,避免外界物体对涂层造成损坏。
4. 安全措施4.1 工作场所保护:在施工过程中,确保工作场所的安全整洁,防止杂物堆放造成安全隐患。
4.2 人员防护:施工人员应佩戴个人防护装备,包括防护口罩、手套、工作服等,以确保安全施工。
5. 质量控制5.1 施工记录:施工人员应当及时记录施工过程中的重要环节和注意事项,以备后续质量控制和追溯。
5.2 质量检查:对施工过程中的每个环节进行质量检查,确保施工符合相关标准和要求。
6. 相关法规在施工过程中,需遵守相关建筑法规、安全法规以及环保法规,确保施工的合法性和可持续性。
以上为墙面防水保护层施工技术交底的内容,施工人员需按照本文档要求进行施工,保证施工质量和防水效果。

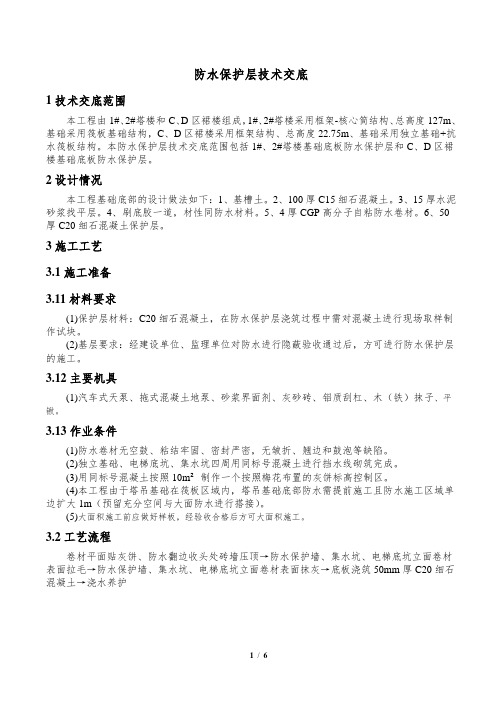

防水保护层技术交底1技术交底范围本工程由1#、2#塔楼和C、D区裙楼组成,1#、2#塔楼采用框架-核心筒结构、总高度127m、基础采用筏板基础结构,C、D区裙楼采用框架结构、总高度22.75m、基础采用独立基础+抗水筏板结构。
本防水保护层技术交底范围包括1#、2#塔楼基础底板防水保护层和C、D区裙楼基础底板防水保护层。
2设计情况本工程基础底部的设计做法如下:1、基槽土。
2、100厚C15细石混凝土。
3、15厚水泥砂浆找平层。
4、刷底胶一道,材性同防水材料。
5、4厚CGP高分子自粘防水卷材。
6、50厚C20细石混凝土保护层。
3施工工艺3.1施工准备3.11材料要求(1)保护层材料:C20细石混凝土,在防水保护层浇筑过程中需对混凝土进行现场取样制作试块。
(2)基层要求:经建设单位、监理单位对防水进行隐蔽验收通过后,方可进行防水保护层的施工。
3.12主要机具(1)汽车式天泵、拖式混凝土地泵、砂浆界面剂、灰砂砖、铝质刮杠、木(铁)抹子、平锹。
3.13作业条件(1)防水卷材无空鼓、粘结牢固、密封严密,无皱折、翘边和鼓泡等缺陷。
(2)独立基础、电梯底坑、集水坑四周用同标号混凝土进行挡水线砌筑完成。
(3)用同标号混凝土按照10m²制作一个按照梅花布置的灰饼标高控制区。
(4)本工程由于塔吊基础在筏板区域内,塔吊基础底部防水需提前施工且防水施工区域单边扩大1m(预留充分空间与大面防水进行搭接)。
(5)大面积施工前应做好样板,经验收合格后方可大面积施工。
3.2工艺流程卷材平面贴灰饼、防水翻边收头处砖墙压顶→防水保护墙、集水坑、电梯底坑立面卷材表面拉毛→防水保护墙、集水坑、电梯底坑立面卷材表面抹灰→底板浇筑50mm厚C20细石混凝土→浇水养护4工艺操作要点和质量要求4.1工艺操作要点4.1.1卷材平面贴灰饼、防水翻边收头处砖墙压顶防水保护层浇筑前,先设置防水保护层标高控制线,本工程利用同标号混凝土制作灰饼,每个灰饼高度为50mm,灰饼间距3.0m,呈梅花形布置。
防水保护层技术交底
1、浇筑前清理干净、防水上面浇适当的水。
2、铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚
度,振捣后再次拉水平线检查平整度,去高填平后,用木刮杠以水平堆为标准进行然后用抹子找平、等强度上到标号以后进行用电磨子进行压光找平、不能出现有砂眼、蜂窝。
进行用薄膜覆盖。
3、在已浇筑的垫层混凝土强度达到12MPa以后,才可允许人员在其上走动和进行其它工序。
4、混凝土垫层浇筑完满足养护时间后,可继续进行面层施工,如继续施工时,应对垫层加以覆盖保护,并避免在垫层上搅拌砂浆。
存放油漆桶等物以免污染垫层,影响面层与垫层的粘结力,而造成面层空鼓。
5、清理干净剩余的砼和垃圾。
表C2-1编 号工 程 名 称 交底日期施工单位分项工程名称防水工程交底提要防水保护层、排水板、土工布施工交底内容:审核人交底人接受交底人2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
本交底针对防水保护层、排水板、土工布等土建作业内容。
一、地下室顶板防水做法:1)种植土(厚度按园林要求)。
2)回填土3)过滤布(土工布)。
4)30-40高塑料(或橡胶)排水凸片,凸点向上。
5)50厚C20细石混凝土保护层,内配有8钢筋@250。
6)0.8厚聚乙烯丙纶复合防水卷材,1.3厚聚合物水泥粘接料满粘+0.8厚聚乙烯丙纶复合防水卷材,1.3厚聚合物水泥粘接料满粘。
0.4厚聚氯乙烯隔离层。
7)20厚1:2.5DS 水泥砂浆找平层。
8)最薄处40厚加气块砼找坡,超过120厚时,先铺干加气碎块震压拍实再添50厚加气碎块砼。
9)自防水钢筋混凝土顶板。
二、施工准备车库顶板防水层施工完成并经验收合格。
材料准备:C20商品混凝土,钢筋,排水板,土工布,材料进场经按要求检验复试合格。
机具准备:水准仪,水平尺,铁锹,刮杠,抹子(电抹子),小推车,钢尺,小线,温度计,平板振捣器等;劳动力准备:测量2人,钢筋工5人,混凝土工5人,壮工4人三、施工方法 防水保护层施工工艺流程:基层隐检-做灰饼-绑扎钢筋-铺填混凝土-养护-验收 操作要求: 基层隐检:车库顶板防水完成经监理单位及项目部验收合格。
保护层施工前检查顶板防水无破损,防水表面无杂物。
做灰饼:用水准仪测设标高,1:3水泥砂浆做10cm*10cm 高5cm 灰饼,然后拉线间隔2米左右做灰饼。
表C2-1编 号工 程 名 称 交底日期施工单位分项工程名称防水工程交底提要防水保护层、排水板、土工布施工交底内容:审核人交底人接受交底人2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
筏板防水保护层技术交底
1.基础筏板防水保护层采用C20细石砼,厚为4cm,采用商品砼。
2.在施工前先准备滑槽及油毡,在手推车经过的地方用油毡铺好,倒砼时不准把防水层损坏。
3.施工人员上防水层不准穿带钉的鞋及高跟鞋,必须穿平跟鞋。
4.铺设保护层前,应把防水表面清理干净,并用水湿润。
5.材料要求:水泥标号不低于32.5R,石子粒径不大于1.5 cm,也不得小于3mm,应冲洗干净,含泥量不大于1%,中砂含泥量不大于3%。
6.在桩钢筋上测好标志,并用红色胶带打好记号,从胶带上口至保护层面为50cm.
7.随铺随拍实,刮平后第一次滚压,以一滚压半滚方法进行纵横方向来回滚实,然后用木抹子抹平,以上工作必须在混凝土初凝前完成,同时掌握收水时间进行第二次抹平。
8.抹平24小时后,及时铺湿麻袋,每天浇水养护4次。
9.细石砼过稠,可略洒水。
10.用3m铝合金尺检查平整度不得大于5mm,标高不得大于5mm,表面不能看到小坑,做好后应达到同室内地面一样质量。
项目部。
技术交底记录交底内容:一、施工准备(-)施工材料及机具该垫层C20细石碗由实验室提供配合比,由商品栓搅拌厂集中统一搅拌,由碗罐车运至现场浇灌。
施工机具:手推车、尖铁掀、平铁锹、平板振动器、溜槽、脚手板、刮杆、木抹子等。
(―)作业条件:1 •防水施工完毕并经验收合格;2.碗保护层施工边框、标高包括地坑、排水沟的边框、标高控制线全部完成,并检查符合设计要求;3.实验室根据设计要求和材料确定C20细石混凝土的配合比,搅拌厂对搅拌、运输设备全部检查,确保混凝土供应符合要求;4.现场混凝土试模准备好,实验室具备试块养护条件。
二、施工操作工艺(-)工艺流程:防水层验收、处理f找标高、水平控制线f混凝土铺设f振捣f找平f养护(-)施工要点1 •清除防水表层的杂物等并验收合格;2•沿基坑周边墙壁弹上水平标高线,在坑底沿纵横向每间隔3m做一混凝土饼,用水平仪超平。
3 •在基坑边作好溜槽,溜槽距地面保持l・Om以上,以方便小推车直截接料,并能够防止发生离析现象;4•按照浇筑方向铺设脚手板,脚手板上铺一层旧竹胶板,脚手板下铺一层彩条布,碇用小推车运至浇筑地点,运送时应防止离析或水泥浆流失;5•进场碗核对其标号无误,并检查其塌落度、和易性,按要求取样制作试块,保证2组标准养护试块、5组同条件试块;6•在铺设碗前注意作好对防水保护层的保护;7•铺设混凝土 :混凝土垫层厚度为50mm为控制垫层的厚度,提前按照3m左右间距作好砌筑控制标高的水泥墩;8•振捣:用铁掀摊平碇,不要破坏了防水层,厚度与水泥墩浇平,要确保碇的密实;9•找平:摊平压实后按照控制标高桩位为准检查平整度,高的铲掉,凹处补平。
用水平刮杆刮平,表面再用木抹子搓平。
在地坑和排水沟的放坡处,按照设计要求作出坡面;10.在混凝土浇筑完成抹平后用塑料薄膜全部覆盖保护。
技术交底记录交底内容:三、质量标准1.在己浇筑的妊强度达到5Mpa以上才允许在上行走或进行下一道工序施工;2 •在基础混凝土垫层浇筑时,随时作好对防水层的保护,小推车腿要用软材料包好,运料车道要铺一层彩条布,再铺脚手板,卸料时要轻放,避免破坏防水层。
一、材料准备:
混凝土强度C20的砼,10cm厚防水保护层,按相应绝对标高或相对标高施工坚决保证砼的厚度防止筏板钢筋破坏保护层或防水层。
二、机械准备:
平板振动器、铁锹、抹子、小线、铝合金杠尺2m、4m。
三、作业条件:
1、防水施工已经过检查,符合设计要求,办完隐检。
2、在防水上每隔3m做好控制砼标高的灰饼标志,以便浇筑时能准确确定出标高,设计标高符合图纸要求。
3、集水坑位置及尺寸符合图纸要求。
4、在施工过程当中,必须有远及近施工,并且施工作业面上严禁尖锐工具破坏防水层铁锹轻拿轻放,跳板两头要用水泥袋进行包裹减少排破坏,一旦发现防水层破损及
时通知项目管理人员,如有恶意破坏防水者从重处罚!
四、操作工艺:
浇筑、振捣→混凝土找平→混凝土的清理→养护
1、清理:浇筑前,清理防水面层上的浮土等杂物。
2、汽车泵准备就位,泵管要严密,支撑要牢固,且在距槽边安全的地方。
3、先浇注集水坑及地梁侧壁,再由一个方向连续进行,一般间歇不应超过1h。
4、砼振捣:砼应振捣密实,再用刮杆按照标高大面积收平。
5、混凝土表面用木抹子二遍找平,排出浮桨,用铁抹子收活达到面层要求。
6 、防水挡墙立面进行拉毛抹灰。
7、养护:混凝土浇筑完毕后,应及时养护保持混凝土润湿状态张贴塑料地膜进行封闭。
五、质量标准:
1、保证项目:混凝土配合比、搅拌、制作、养护和试验。
2、基本项目:混凝土应振捣密实,表面平整,达到面层要求。
3、允许偏差项目:标高:±5mm表面平整度:5mm。
