PMI项目管理10大模板
- 格式:xls
- 大小:81.00 KB
- 文档页数:2
有了这份「华为项⽬管理10⼤模板」Excel版,项⽬管理可以很简单资料获取⽅式:
第3步:请私信回复:“华为头条圈⼦”
华为项⽬管理10⼤模板(Excel版-⾮常实⽤,可直接套⽤),包括项⽬组成员表、项⽬策划/任
务书、项⽬WBS表、项⽬进度计划表、项⽬风险管理表、项⽬沟通计划表、项⽬会议纪要、项
⽬状态报告表、项⽬变更管理表、项⽬总结表等10⼤模板,涵盖整个项⽬管理的各个环节和阶
段的⼯作,可直接套⽤,⾮常实⽤。

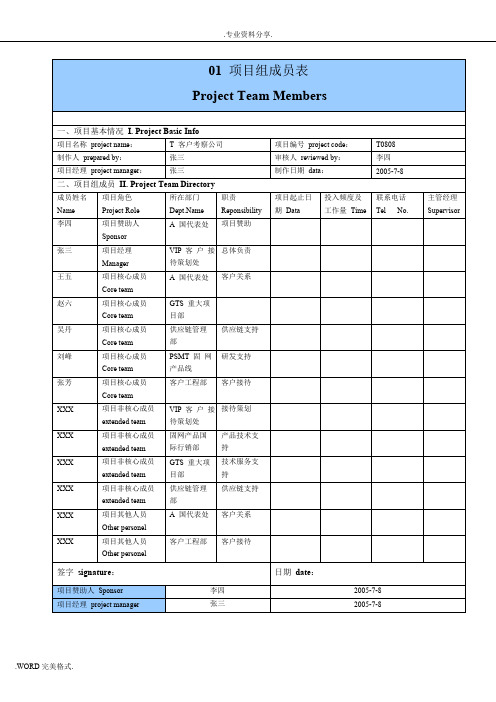

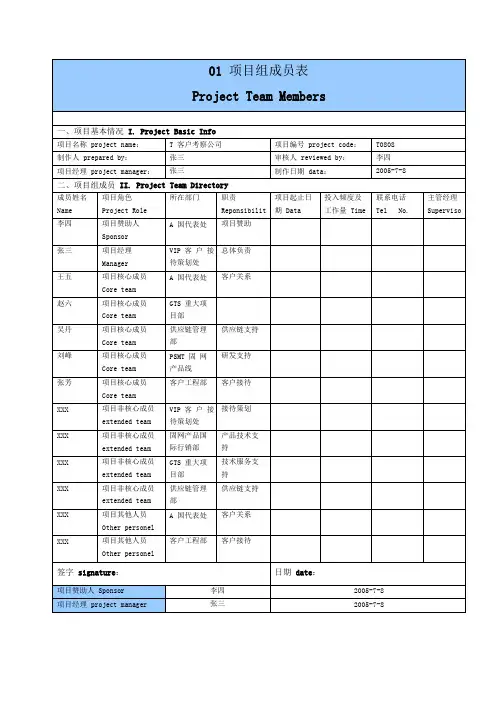

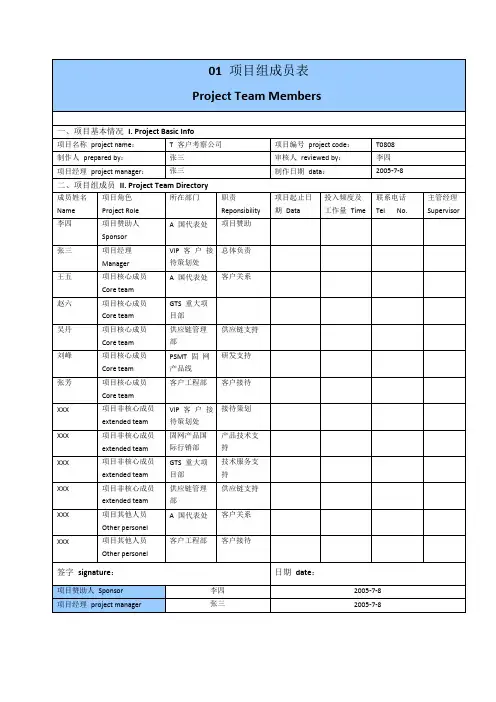

⼀、项⽬组成员表
⼆、项⽬策划/任务书
三、项⽬WBS表
四、项⽬进度计划表
五、项⽬风险管理表
六、项⽬沟通计划表
七、项⽬会议纪要
⼋、项⽬状态报告表
九、项⽬变更管理表。

项目管理模板一、项目背景和目标本项目旨在开辟一款全新的挪移应用程序,以满足用户对于便捷、高效的日常生活需求的期望。
我们的目标是在6个月内完成开辟,并在市场上推出一个功能完善、用户体验良好的应用。
二、项目范围1. 功能需求:- 用户注册和登录功能- 日历功能,可添加、编辑和删除日程安排- 提醒功能,可设置定时提醒用户日程安排- 备忘录功能,可添加、编辑和删除备忘录- 任务列表功能,可添加、编辑和删除任务- 消息推送功能,可向用户发送通知消息- 设置功能,可自定义应用的各项参数2. 非功能需求:- 用户界面友好、简洁明了- 响应速度快,操作流畅- 数据安全可靠- 兼容主流挪移设备操作系统三、项目进度计划1. 项目启动阶段:- 项目启动会议:确定项目目标、范围和关键里程碑 - 确定项目团队成员和各自职责- 确定项目资源需求和预算2. 需求分析阶段:- 采集用户需求,编写需求规格说明书- 确定功能模块和界面设计- 制定详细的开辟计划和时间表3. 设计和开辟阶段:- 进行应用架构设计和数据库设计- 开辟用户注册和登录功能- 开辟日历功能和提醒功能- 开辟备忘录功能和任务列表功能- 开辟消息推送功能和设置功能4. 测试和优化阶段:- 进行单元测试和集成测试- 修复和优化应用中的bug- 进行用户体验测试和性能测试- 优化应用的响应速度和稳定性5. 发布和推广阶段:- 准备应用上线所需的材料和文档- 提交应用到应用商店进行审核- 完成上线后的推广活动四、项目团队和职责1. 项目经理:负责项目的整体规划、协调和管理,确保项目按时完成,并与相关部门进行沟通和协作。
2. 产品经理:负责采集用户需求,编写需求规格说明书,与开辟团队进行需求沟通和协调。
3. UI/UX设计师:负责应用的界面设计和用户体验优化,确保应用界面友好、简洁明了。
4. 开辟工程师:负责根据需求规格说明书进行应用的开辟和编码工作,确保应用功能的实现和质量。
序号
12-1112-1812-251-11-81-151-221-292-52-121.1
收集VOC 1.2
分析VOC 1.3
VOC 评审2.1
关键功能模块设计2.2
关键功能模块零件加工2.3
关键功能模块实验2.4
初步方案设计2.5
初步设计评审2.6
修改设计2.7
修改设计评审3.1
机械详细设计3.2
机械设计图纸审核3.3
硬件设计3.4
硬件设计审核3.5
软件设计4.1标准件采购1
4.2标准件采购2
4.3机械零件加工14.4
机械零件加工25.1
机械装配调试5.2
电气装配调试5.3
样机调试6.1
机械改进设计、加工6.2
电气改进设计、加工6.3其他
7.1设备验收交付7.2设备必备资料交付4万RMB 项目目标:项目: 自动化分配中心(ADC)外购件
机加件6.修改设计阶段7.实验室验收阶段
4.采购加工阶段
5.装配调试阶段3.详细设计阶段项目负责人:张三1.VOC收集阶段2.初步设计阶段主要任务主要任务
2万RMB
人工成本自动化分配中心项目花费1000万元,获得30%的初步投资回报率。
成本目标
概述、预。
项目管理模板
1. 项目概况
本项目是一个XXX项目,旨在解决XXX问题,提供XXX服务/产品。
项目的目标是XXX,项目期限为XXX。
2. 关键指标
在项目中,我们将关注以下关键指标:XXX,XXX,XXX。
3. 项目团队
项目团队由XXX人组成,包括XXX,XXX,XXX等职位,团队成员的分工和责任是XXX。
4. 项目任务
项目的主要任务包括XXX,XXX,XXX。
每个任务的负责人和截止日期是XXX。
5. 风险管理
在项目执行过程中,我们将关注并管理以下风险:XXX,XXX,XXX。
针对每个风险,我们将制定相应的应对方案。
6. 进度管理
我们将通过XXX方式来管理项目的进度,及时发现并解决可能的延误和问题。
7. 资源管理
项目需要XXX资源,包括XXX,XXX,XXX。
我们将通过XXX方式来管理和分配这些资源。
8. 沟通和协调
项目执行中,我们将通过XXX方式来进行沟通和协调,确保
团队成员之间的有效合作。
9. 成果评估
项目完成后,我们将进行XXX评估,总结项目的收获和经验,为未来的类似项目提供指导。
pmp项目管理常用模板-回复【pmp项目管理常用模板】PMP(Project Management Professional)项目管理专业人士是目前全球范围内最具权威性的项目管理认证。
在项目管理过程中,使用一些常用模板和工具可以提高项目管理效率和质量。
本文将为大家介绍一些PMP 项目管理中常用的模板,并逐步解析它们的作用和步骤。
首先,我们来介绍项目启动模板。
项目启动模板是项目计划阶段的第一步,主要用于确定项目范围、目标和目标,以及项目的业务需求和利害相关者的利益。
按照PMP的标准,项目启动模板包括项目章程和项目管理计划。
项目章程主要包括项目的背景、目标、范围和约束等内容。
项目章程的编写过程包括收集相关信息、与利益相关者确认需求和目标、制定项目约束和排除假设等。
项目管理计划是由项目章程细化而来,其中包括项目管理范围、进度、成本、质量、沟通、风险和采购等计划。
编写项目管理计划的一般步骤包括定义项目管理过程、制定项目范围、设定项目目标、估算项目成本和时间、制定项目沟通计划、制定项目风险管理计划以及制定项目采购计划等。
其次,我们来介绍项目执行模板。
项目执行是指根据项目计划和项目管理计划进行实际工作的阶段。
在项目执行过程中,我们使用的常用模板包括工作分解结构(WBS)和资源分配表。
WBS是将项目工作分解为可管理的任务和活动的层级结构,以便于资源分配、进度安排和风险管理等。
编写WBS的一般步骤包括定义项目的总目标和阶段、确定项目任务的层级关系,以及详细规划每个任务的工作内容和交付物。
资源分配表是在WBS 的基础上,对项目人员、设备、材料和技术等资源进行分配和安排的表格。
资源分配表的编写过程包括确定项目所需的资源、识别资源的可用性和可行性,以及制定资源的分配和使用计划等。
接下来是项目监控与控制模板。
项目监控与控制是在项目执行过程中,定期检查和评估项目的进展,并及时采取措施来确保项目达到预期目标的过程。
常用的监控与控制模板包括项目进度报告和风险管理表。
PMI项目管理举例样本Project 5: 0.6寸数码管生产线建设 1999,12 – 2000,11 (项目时间:1875小时)0.6寸数码管生产线是一条完整的海外转移线,项目包括可行性分析,转移计划制定,库存生产,设备运输,安装,调试;人员培训,原材料准备,试生产,产品评估,小批量试生产通过。
1. 启动过程历时:150小时根据客户市场变化,核算生产成本,评估资源,确定该生产线的转移,我以项目成员的身份参与该项目的部分工作。
2. 计划过程历时:225小时参与制定转移计划,达到在预期的时间生产的产品符合标准规格,对时间,费用,资源,过程的控制,承包采购合同的计划,分解工作明细,图表3. 执行过程历时:1050小时根据计划,目的地场地准备,人员培训,其它准备工作,分解生产线,设备,仪器和部分原材料包装,运输,安装,调试,试生产,样品评估,小批量生产评估通过。
4. 控制过程历时:300小时在项目进行过程中进行中,根据计划监督报告过程状态,计划内的定期,不定期的阶段验收,考核,改进。
5. 收尾过程历时:150 小时项目推迟两周完成,对最终交付状态进行书面确认,数据,报告,资料信息归档,全体项目小组成员会议总结。
Project 5: 0.8寸数码管生产线建设 2000,11 – 2001,9 (项目时间:1800小时)0.8寸数码管生产线是一条海外部分转移,部分国内制造的流水线,项目包括可行性分析,转移计划制定,库存生产,设备运输,安装,调试;人员培训,原材料准备,试生产,产品评估,小批量试生产通过。
1. 启动过程历时:75小时根据客户市场变化,核算生产成本,评估资源,确定该生产线的转移. 我以项目经理的身份负责该项目,确立项目范围和目标,组织项目小组。
2. 计划过程历时:225小时制定转移计划,达到在预期的时间生产的产品符合标准规格,对时间,费用,资源,过程的控制,承包采购合同的计划,分解工作明细,图表.3. 执行过程历时:1125小时根据计划,实施库存生产,目的地场地准备,人员培训,其它准备工作,分解生产线,设备,仪器和部分原材料包装,运输,安装,调试,试生产,样品评估,小批量生产评估通过。
