1)防渗膜及土工布的铺设方法防渗膜及土工布铺设分库底铺设、坡面铺设两个部分。
铺设方法:防渗膜及土工布的铺设要求在平地先将幅宽拼接焊成20m宽幅,然后在坡面自上而下,垂直于坝轴线方向通幅铺设。
坡面铺设在坡面验收合格后,从堤顶向堤脚沿垂直于堤轴线方向缓慢展铺到坡脚齿槽外顶处与库底土工膜丁字形相接。
库底铺设在库底开挖验收合格后,从齿槽外顶向库内沿垂直于堤脚轴线方向缓慢展铺到库内25m处。
2)防渗膜及土工布的铺设技术要求铺设应在干燥暖和天气进行,为了便于拼接,防止应力集中,防渗膜及土工布铺设采用波浪形松驰方式,富余度约为 1.5%,摊开后及时拉平、拉开,要求防渗膜及土工布与坡面吻合平整,无突起褶皱,施工人员应穿平底布鞋或软胶鞋,严禁穿钉鞋,以免踩坏土工膜,施工时如发现土工膜损坏,应及时修补。
3)、工艺流程:库底:库底平面夯实(填埋区迎水面夯实)——1000mm厚粘土层——人工修整——铺1.5mm厚HDPE膜——接缝焊接——长丝土工布铺设(300g/m2)——30cm厚卵石渗沥液导流层(导流管)——长丝土工布(200g/m2)。
坝坡:坝坡夯实(填埋区迎水面夯实)——700mm厚粘土层——人工修整——铺 1.5mm厚HDPE膜——接缝焊接——长丝土工布铺设(300g/m2)——30cm厚袋装卵石渗沥液导流层。
3.3. 防渗膜及土工布的拼接1)本工程采用两布一膜和一布一膜防渗,防渗膜及土工布的连接分2个程序进行,即上层土工布的缝接,下层HDPE膜的连接。
土工布的缝接用手提缝纫机、尼龙线进行双道缝接,搭接宽度10cm;HDPE 膜采用焊接工艺连接,焊接工具采用自动调温(调速)电热模式双道塑料热合机。
拼接包括土工布的缝接、土工膜的焊接,为了确保焊接质量,焊接应尽量在厂内进行,但为了施工方便,防渗膜及土工布幅宽又不应太宽,必须在施工现场拼接。
2)防渗膜焊接质量的好坏是防渗性能成败的关键,所以务必做好土工膜的焊接,确保焊接质量,因此,土工膜焊接应由生产厂家派专业技术人员到现场操作,指导,培训,采用土工膜专用焊接设备进行。
土工合成材料施工记录范文一、工程基本信息。
1. 工程名称:[具体工程名称]2. 施工地点:[详细地址]3. 施工日期:[开始日期结束日期]二、土工合成材料信息。
1. 材料名称:[土工合成材料具体名称,比如土工布、土工格栅等]2. 材料规格:对于土工布:[长×宽×厚度,例如30m×3m×2mm]对于土工格栅:[网格尺寸、肋条宽度、肋条高度等,像50mm×50mm网格,肋条宽5mm,肋条高4mm]3. 材料来源:[供应商名称]4. 材料检验情况:在材料进场的时候,咱那监理可严啦,非得让检验。
咱就按照标准取了样,送到[检验机构名称]去检验。
检验报告出来说各项指标都合格,像土工布的拉伸强度、顶破强力啥的,土工格栅的拉伸屈服力等指标都在标准范围内。
这才放心让材料进场呢。
三、施工准备工作。
1. 场地清理:施工之前,那场地就跟个乱糟糟的战场似的。
到处都是石头块儿、树根啥的。
咱工人就拿着铁锨、镐头开始清理。
把那些大石头都搬到一边堆着,树根也都连根拔起。
可费了老大劲儿了,不过为了土工合成材料能铺得平平整整的,这辛苦也值了。
2. 测量放线:测量的师傅拿着那些个仪器,什么经纬仪、水准仪的就来了。
先根据设计图纸确定好土工合成材料铺设的范围,在地上用白灰或者小木桩做上标记。
就像给土工合成材料画了个地盘一样,告诉它只能铺在这个范围内。
测量的时候还得反复核对数据,可不能有一点儿马虎,差一丁点儿那土工合成材料铺着铺着就歪了。
四、土工合成材料铺设施工。
1. 铺设方式:咱铺土工布的时候,就像给大地盖被子一样。
从一头开始慢慢展开,要保证土工布是平的,不能有褶皱。
如果有了褶皱,那可不行,就像人盖的被子有褶子睡得不舒服一样,这土工布有褶子也会影响它的功能。
对于土工格栅呢,要把格栅的纵横向都对好方向,按照之前测量放线的标记来铺。
2. 搭接处理:土工布的搭接可讲究了。
按照设计要求,搭接宽度是[X]厘米。

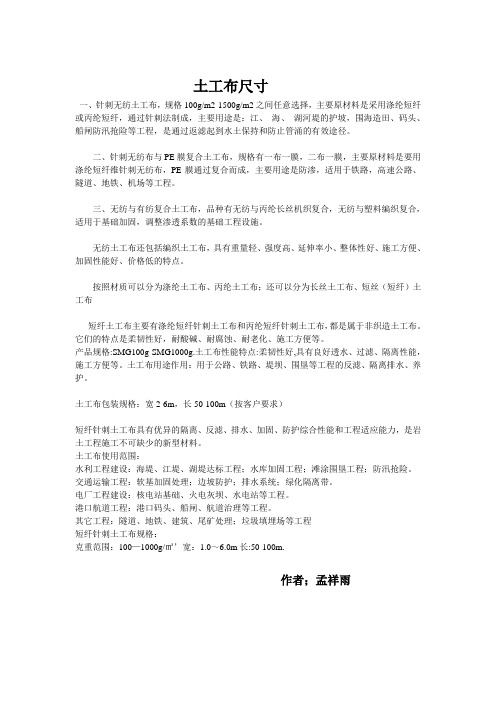

土工布尺寸一、针刺无纺土工布,规格100g/m2-1500g/m2之间任意选择,主要原材料是采用涤纶短纤或丙纶短纤,通过针刺法制成,主要用途是:江、海、湖河堤的护坡,围海造田、码头、船闸防汛抢险等工程,是通过返滤起到水土保持和防止管涌的有效途径。
二、针刺无纺布与PE膜复合土工布,规格有一布一膜,二布一膜,主要原材料是要用涤纶短纤维针刺无纺布,PE膜通过复合而成,主要用途是防渗,适用于铁路,高速公路、隧道、地铁、机场等工程。
三、无纺与有纺复合土工布,品种有无纺与丙纶长丝机织复合,无纺与塑料编织复合,适用于基础加固,调整渗透系数的基础工程设施。
无纺土工布还包括编织土工布,具有重量轻、强度高、延伸率小、整体性好、施工方便、加固性能好、价格低的特点。
按照材质可以分为涤纶土工布、丙纶土工布;还可以分为长丝土工布、短丝(短纤)土工布短纤土工布主要有涤纶短纤针刺土工布和丙纶短纤针刺土工布,都是属于非织造土工布。
它们的特点是柔韧性好,耐酸碱、耐腐蚀、耐老化、施工方便等。
产品规格:SMG100g-SMG1000g.土工布性能特点:柔韧性好,具有良好透水、过滤、隔离性能,施工方便等。
土工布用途作用:用于公路、铁路、堤坝、围垦等工程的反滤、隔离排水、养护。
土工布包装规格:宽2-6m,长50-100m(按客户要求)短纤针刺土工布具有优异的隔离、反滤、排水、加固、防护综合性能和工程适应能力,是岩土工程施工不可缺少的新型材料。
土工布使用范围:水利工程建设:海堤、江堤、湖堤达标工程;水库加固工程;滩涂围垦工程;防汛抢险。
交通运输工程:软基加固处理;边坡防护;排水系统;绿化隔离带。
电厂工程建设:核电站基础、火电灰坝、水电站等工程。
港口航道工程:港口码头、船闸、航道治理等工程。
其它工程:隧道、地铁、建筑、尾矿处理;垃圾填埋场等工程短纤针刺土工布规格:克重范围:100—1000g/㎡’宽:1.0~6.0m长:50-100m.作者;孟祥雨。
HDPE防渗土工膜专项施工方案XXXXXXXXXXXXXXX公司HDPE防渗土工膜施工方案一、编制依据根据设计图纸,相关技术规范,本公司长期以来在土工膜施工中所积累的经验编制二、土工膜施工工艺流程1、土工膜铺设工艺流程土工膜铺设分项工程包括从材料裁剪,到试焊、调试焊接设备、锚固、检查验收等全过程。
具体的技术方案流程如下图1-1:图1-1 土工膜铺设工艺流程图2、土工膜焊缝构造土工膜的施工焊接主要有二种方法:双缝热合焊接和单缝挤压焊接,本项目采用双缝热合焊接方式,其操作应符合相关规范要求;具体的焊缝构造见图1-2。
三、HDPE土工膜施工要求及注意事项1、土基表面应平整顺职,并碾压密实,压实度达到95%,土基表面平整度±2cm/m2,在岩基上铺设时,岩基表面平整度要求在±1cm/m2;2、清洁度:垂直深度2.50cm内不得有树根、瓦砾、石子、砼颗粒等尖棱杂物。
3、铺设施工气候要求:气温5—40℃为宜,考虑到土工膜的热胀冷缩性,根据经验,天冷时,土工膜的铺设应紧一些;天热时应松弛;但要注意,在夏天应避免中午时的高温。
4、风力及雨天:风力超过4级或雨天应停止施工;宜用砂袋压住土工膜,以利施工。
四、HDPE土工膜铺设1、应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅以备局部下沉拉伸。
单考虑到本工程的实际情况,边坡采取从上到下的铺设顺序。
2、相邻两幅的纵向接头不应在一条水平线上,应相互错开1m以上。
3、纵向接头应距离坝脚、弯脚处1.50m以上,应设在平面上。
4、先边坡后场底。
5、边坡铺设时,展膜方向应基本平行于最大坡度线。
6、场底铺设控制:防渗土工膜在铺设前,先对铺设区域进行检查、丈量,根据丈量的尺寸将仓库内尺寸相匹配的防渗膜运至相应的位置:铺设时,用人工按一定的方向,进行“推铺”。
7、对正、搭齐:HDPE土工膜的铺设不论是边坡还是场底,应平整顺直,避免出现褶皱、波纹,以使两幅土工膜对正、搭齐。
铺设土工合成材料1、材料要求(1)加筋复合土工布:纵向拉伸强度≥60KN/m,横向拉伸强度≥45KN/m,延伸率≤15%;顶破强度≥2.5KN,幅边搭接时,搭接宽度大于30cm,并采用高强尼龙丝或涤纶丝缝接处理。
(2)经编土工格栅:纵向拉伸强度≥100KN/m,横向拉伸强度≥50KN/m,延伸率≤10%;多层土工格栅铺设时,层间距为单层填土厚度;幅边搭接时,搭接宽度大于30cm,并用塑料扣或小铁丝绑扎处理。
(3)钢塑土工格栅:纵向拉伸强度≥100KN/m,横向拉伸强度≥80KN/m,延伸率≤3%;钢塑土工格栅幅边搭接时,搭接宽度大于30cm,绑扎处理。
土工格栅纵向同样回折2m,纵、横向回折的2m须与上层格栅搭接。
路堤采用钢塑土工格栅加固,第一层格栅铺设于50cm砂砾垫层中间。
各层土工格栅间距以单层填土厚度(压实)控制。
第一层格栅采用两层格栅叠合铺设,其余层格栅均采用单层格栅。
2、施工要点及质量要求(1)土工合成材料的质量应符合图纸或规范要求。
在采用土工合成材料加筋的路堤填筑正式开工前,应结合工程先修筑试验路段,以指导施工。
(2)铺设土工合成材料应按图纸施工,在平整的下承层上全断面铺设。
铺设时,不允许有褶皱,应用人工拉紧,可采用插钉等措施固定土工合成材料于下承层表面。
土工合成材料的两侧回折长度应不小于2m。
(3)土工合成材料在铺设时,应将强度高的方向置于路堤轴线的方向。
(4)土工合成材料之间的连接应牢固。
在受力方向连接处的强度不得低于材料设计抗拉强度,且其叠合长度不应小于15cm。
(5)铺设土工合成材料的土层表面应平整,表面严禁有碎石、块石等坚硬凸出物,在距土工合成材料层8cm以内的路堤填料,其最大粒径不得大于6cm。
(6)土工合成材料摊铺以后应及时填筑填料,以避免其受阳光过长时间的直接暴晒。
一般情况下,间隔时间不应超过48h。
(7)填料应分层摊铺、分层碾压,所选填料及其压实度应符合规范规定的要求。
物资技术规格书本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March物资技术规格书我公司将确保向招标方提供的产品完全符合此次招标要求和国家标准和行业标准要求,具体指标和标准如下。
土工布技术规格书产品概述莱芜市安诺尔工程材料有限公司短纤针刺非织造土工布是以优质涤纶短纤维、丙纶短纤维为原材料,是非织造及工业用布的一种。
是采用涤纶短纤维纤度为6-12旦,长度为54-64mm的涤纶卷曲短纤维为原材料。
通过无纺生产设备的开松,梳理,杂乱(短纤维相互交织在一起),铺网(规格化缠结固着),针刺等生产工艺的流程制成布状,也可根据要求单面或双面热轧。
性能特点柔韧性好,耐酸碱、耐腐蚀、耐老化、强度高、尺寸稳定,并具有良好透水,过滤,隔离性能,施工方便等。
安诺尔公司无纺针刺土工布利用土工布良好的透气性和透水性,使水流通过,从而有效的截留砂土流失;安诺尔公司土工布具有良好的导水性能,它可以土体内部形成排水通道,将土体结构内多余液体和气体外排;利用土工布增强土体的抗拉强度和抗变形能力,增强建筑结构的稳定性,以改善土体质量;有效的将集中应力扩散,传递或分解,防止土体受外力作用而破坏;防止上下层砂石、土体及混凝土之间混杂;因不定型纤维组织形成的网状结构有应变性和运动性,所以孔不易堵塞;具有高透水性,在土水的压力下,仍能保持良好的透水性;用途作用1、水利工程:海堤、江堤、河堤、湖堤达标工程;水库加固工程;围涂围垦工程;防汛抢险。
2、公路铁路航空港工程;软基加固处理;边坡防护;路面反射;裂缝结构层;排水系统;绿化隔离带.电厂工程:核电站基础工程;火电灰坝工程;水电站工程。
4、港口航道工程:港口码头工程;船闸工程;航道治理工程。
产品规格规格齐全:幅宽可达6米。
是目前国内最宽产品,单位面积质量:100-800g/㎡1、储存、运输和处理土工布土工布卷在安装展开前要避免受到损坏。
木桩后土工布施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!木桩后土工布施工工艺流程:①地形整平:清理场地,去除杂草、石块等杂物,确保地面平整。
②木桩布置:根据设计图纸定位,打入木桩作为加固或隔离结构,保持适当间距。
③铺设准备:检验土工布质量,根据实际需求裁剪合适尺寸,标注铺设方向与位置。
④基层处理:木桩后区域清理干净,确保无尖锐物体,地面干燥。
⑤铺设土工布:自下而上或从一端向另一端平展铺开,注意消除褶皱,搭接宽度满足要求。
⑥接缝处理:土工布搭接处采用搭接或焊接方式连接,保证密封性,缝合线强度需与土工布相匹配。
⑦固定土工布:使用钉子、U型钉或土工固定带将其固定于木桩或地面,防止滑移。
⑧覆盖保护层:在土工布上覆盖适量细沙或土壤作为保护层,防止紫外线照射及机械损伤。
⑨质量检查:施工过程中及完成后,检查土工布铺设质量,确保无破损、渗漏。
⑩完工验收:所有工序结束后,邀请监理或业主进行验收,确认符合设计与规范要求后,方可进行下一步施工或投入使用。
一、工程概况本工程位于XX市某路段,全长1000米,道路宽度为30米。
由于该路段地下水位较高,土壤质地松软,存在软弱地基问题。
为确保道路的稳定性和安全性,需对软弱地基进行加固处理。
二、工程目标1. 提高软弱地基的承载能力,确保道路的稳定性;2. 减少地基沉降,降低路面不平整度;3. 加固过程中,确保施工质量和施工安全。
三、加固方案1. 地基处理方法:采用土工布加固地基法。
(1)材料选择:选用具有质量轻、整体连续性好、抗拉强度高、耐腐蚀、抗微生物侵蚀好、施工方便等优点的土工合成材料。
(2)施工工艺:① 整平下承层:对下承层进行平整处理,确保平整度达到要求。
② 铺设土工布:按照路堤底宽全断面铺设土工布,拉直平顺,紧贴下承层,不得出现扭曲、折皱、重叠。
③ 锚固土工布:在土工布每边留足够的锚固长度,回折覆盖在压实的填料面上。
④ 搭接法连接:采用搭接法连接土工布,搭接长度宜为0.3~0.9米;采用缝接法时,粘结宽度不小于50毫米,粘结强度不低于土工合成材料的抗拉强度。
2. 地基注浆加固法。
(1)材料选择:选用适合于砂土、粉土、粘性土和人工填土等地基加固的注浆材料。
(2)施工工艺:① 钻孔:根据设计要求,在软弱地基上钻孔,孔径为100毫米,孔深根据实际情况确定。
② 注浆:将注浆材料注入孔中,注浆压力控制在0.5~1.0兆帕之间。
③ 封孔:注浆完成后,对孔口进行封堵,确保注浆效果。
四、施工质量控制1. 材料质量控制:确保所用材料符合设计要求,检验合格后方可使用。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 工程验收:施工完成后,对加固效果进行检测,确保达到设计要求。
五、施工安全措施1. 严格执行安全操作规程,确保施工人员安全。
2. 设置安全警示标志,提醒过往行人和车辆注意安全。
3. 定期对施工现场进行安全检查,及时消除安全隐患。
六、施工进度安排1. 施工准备:5天2. 土工布加固地基施工:10天3. 地基注浆加固施工:15天4. 工程验收:5天总计:35天通过以上方案的实施,确保马路软弱地基加固工程的质量、安全和进度,为我国基础设施建设贡献力量。
