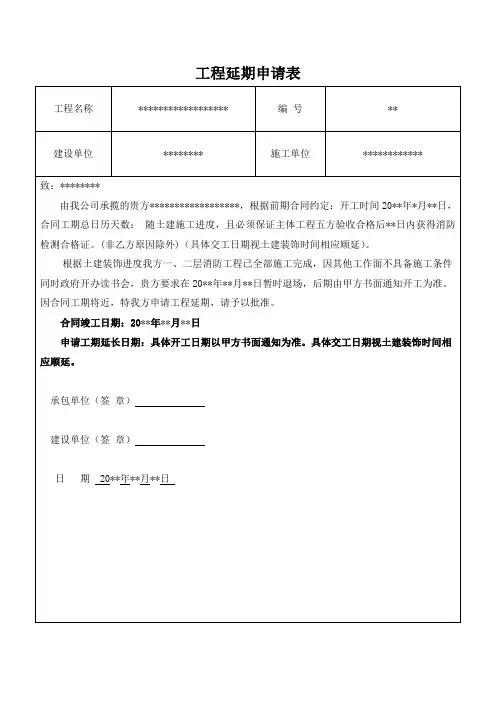

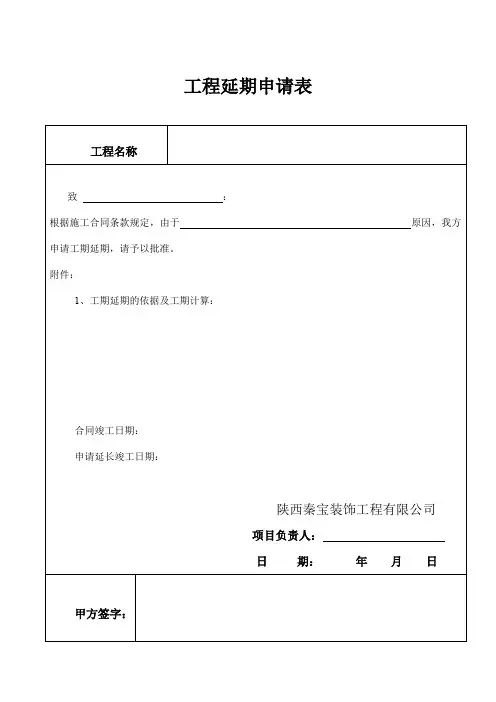

工程延时延期申请表
- 格式:xls
- 大小:15.00 KB
- 文档页数:2
工程延期申请表
注:1.本表一式三份,申报单位、监理公司、建设单位各持一份;
工期延期情况说明
致:
感谢贵单位对我单位的信任与支持。
我单位承建贵单位的便民服务中心项目。
为保证该工程高效完毕,我司在2020年1月16日正式提交了工程施工进度计划。
施工进度计划经审核符合施工进度要求。
但在合同签订后武汉疫情爆发,随之席卷全国。
疫情封控、全城静默、工程无法继续施工、材料无法进场。
严重影响了施工,我项目部在此说明。
一、疫情管控因素
2020年1月16日合同签订后进入现场随之武汉疫情爆发,席卷全国。
在施工过程中,由于多次疫情封控原因,对进度有较大影响,如:全城静默期间,工程无法继续施工、材料无法进场;本市局部地区或小区封控,部分工人无法
上班、材料无法进场;部分材料因外县/市疫情无法进场。
直至2022年12月22日疫情才全部放开。
影响工期286天
二、施工现场不可抗力因素
施工期间特大暴雨导致工地无法施工影响工期20天。
三、扬尘治理因素
创卫阶段工地扬尘治理管控影响工期65天。

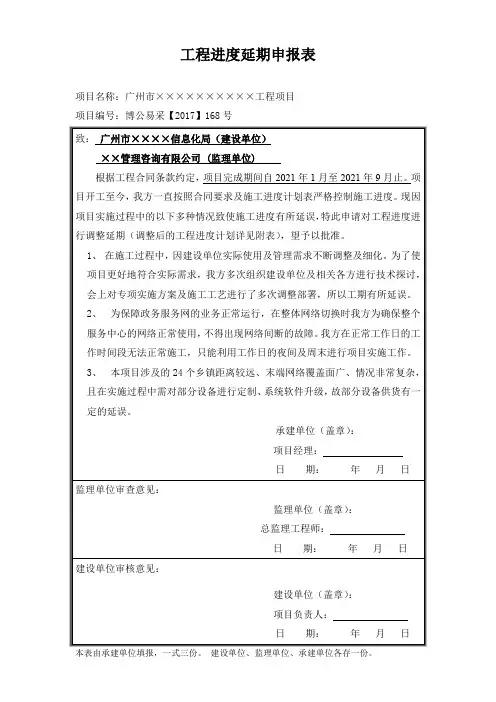

工程临时/最终延期申请表工程名称:淮南矿业集团职工培训基地建设项目综合培训楼编号:致:安徽天翰工程咨询有限责任公司(监理单位)根据施工合同条款专用条款13.1 条的规定,由于综合培训楼增加火灾自动报警系统及通风防排烟系统等原因,我方申请工程延期,请予以批准。
附件:1.工程延期的依据及工期计算根据消防验收要求,综合培训楼需要增加火灾自动报警系统及通风防排烟系统。
并且由于综合培训楼与老厕所之间楼间距不满足消防验收要求的消防通道最低宽度,所以需要对老厕所进行改造。
延长工期自上述增加工程施工至施工完毕消防验收合格后。
合同竣工工期:2014年12月30日申请延长竣工日期:2.证明材料承包单位项目经理日期工程临时/最终延期申请表工程名称:淮南矿业集团职工培训基地建设项目实操培训大厅编号:致:安徽天翰工程咨询有限责任公司(监理单位)根据施工合同条款专用条款13.1 条的规定,由于实操培训大厅内增加设备基础原因,我方申请工程延期,请予以批准。
附件:1.工程延期的依据及工期计算经建设单位要求,实操培训大厅内增加了若干设备基础,并且设备基础图纸于2015年4月底才出图。
所以需要等设备基础施工完毕,大型机械设备安装完成后,方可进行竣工验收。
延长工期自设备基础施工当日至大型机械设备安装完成。
合同竣工工期:2014年12月30日申请延长竣工日期:2.证明材料承包单位项目经理日期工程临时/最终延期申请表工程名称:淮南矿业集团职工培训基地建设项目室外工程编号:根据施工合同条款专用条款13.1 条的规定,由于实操培训大厅内增加了若干设备基础,经建设单位要求设备基础施工完成且大型机械设备进场安装后方可施工室外沥青道路原因,我方申请工程延期,请予以批准。
附件:1.工程延期的依据及工期计算由于实操培训大厅内增加了若干设备基础,经建设单位要求设备基础施工完成且大型机械设备进场安装后方可施工室外沥青道路。
延长工期自设备基础施工当日至大型机械设备安装完成。
工程临时延期申请表工程名称:*******建设工程二期市政监-7工程名称:龙华新区绿廊建设工程二期市政监-14工程名称:龙华新区绿廊建设工程二期市政监-21工程延期申请说明由我司承建的***********工程,于***年**月*日开始施工,合同总工期为***日历天,本工程实际于***年**月**日初验合格,总工期***天,超过合同工期****天,对此,我们项目部认真进行了总结,对工期延误的原因归纳如下:一、在***年**月*日至**年**月**日施工期间,雨水天气对土方、给排水、园建、苗木种植等分部工程施工影响较大,为保证施工的质量和安全,降雨期间不能施工,雨后由于土壤含水量较大,使园区土方工程施工难于开展,须通过晾晒,使土壤含水率降至合理范围才能进行施工,受雨水天气影响延误工期累计71天,严重影响施工进度。
二、我司进场后经测量发现*****区原项目用地待破拆混凝土块工程量与现场实际情况不符,后经各参建单位协商,深圳市***城市管理局委托*******有限公司对A区待破拆混凝土块进行复测,复测结果显示实际混凝土破拆工程量达。
从发现问题、各参建单位协商、甲方委托第三方检测单位进行复测、清拆混凝土共延误工期23天。
三、原施工图中无雕塑基础施工详图,新增雕塑基础施工图需经审图单位审核验算符合设计规范要求才能正式施工,为完善雕塑基础尺寸、上部结构与基础连接节点强度、焊接方式、预埋件锚固长度、配筋、风压等问题、确保施工质量和安全,多次完善雕塑基础施工图,从2017年6月18日出设计初稿至2017年9月14日出雕塑基础施工图正式版,共延误工期88天。
四、A区景观照明外接电源,原方案从南源村配电房采用顶管施工接公园配电箱,因顶管施工需穿过城市繁华道路,地下管线错综复杂,极易对城市的通讯、供电、供水、煤气等管线造成破坏,甚至严重影响城市正常运转。
为确保施工质量和消除相关隐患,各参建方于2017年9月25日开始与龙华区灯光管理中心工作人员进行协调、多次踏勘现场最后确定了A区景观照明电源接**** 市政路灯方案,设计单位根据确定的方案于2018年10月28日出具正式版A区接电源设计变更图纸。
