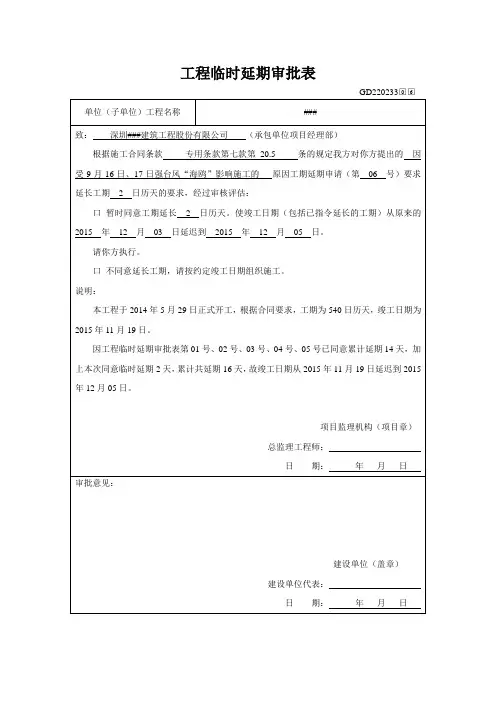

项目监理机构(项目章)
总监理工程师:
日期:年月日
审批意见:
建设单位(盖程临时延期审批表
GD220233
单位(子单位)工程名称
###
致:深圳###建筑工程股份有限公司(承包单位项目经理部)
根据施工合同条款专用条款第七款第20.5条的规定我方对你方提出的因受2015年5月12日-5月27日强降雨影响的原因工期延期申请(第09号)要求延长工期14日历天的要求,经过审核评估:
口暂时同意工期延长14日历天。使竣工日期(包括已指令延长的工期)从原来的2015年12月10日延迟到2015年12月24日。
请你方执行。
口不同意延长工期,请按约定竣工日期组织施工。
说明:
本工程于2014年5月29日正式开工,根据合同要求,工期为540日历天,竣工日期为2015年11月20日。
因工程临时延期审批表第01号、02号、03号、04号、05号、06号、07号、08号已同意累计延期21天,加上本次同意临时延期14天,累计共延期35天,故竣工日期从2015年11月19日延迟到2015年12月24日。
项目监理机构(项目章)
总监理工程师:
日期:年月日
审批意见:
建设单位(盖章)
建设单位代表:
日期:年月日
工程临时延期审批表
GD220233
单位(子单位)工程名称
###
致:深圳###建筑工程股份有限公司(承包单位项目经理部)
根据施工合同条款专用条款第七款第20.5条的规定我方对你方提出的因受2015年6月22日-6月26日台风强降雨影响的原因工期延期申请(第10号)要求延长工期4日历天的要求,经过审核评估:
项目监理机构(项目章)
总监理工程师:
日期:年月日
