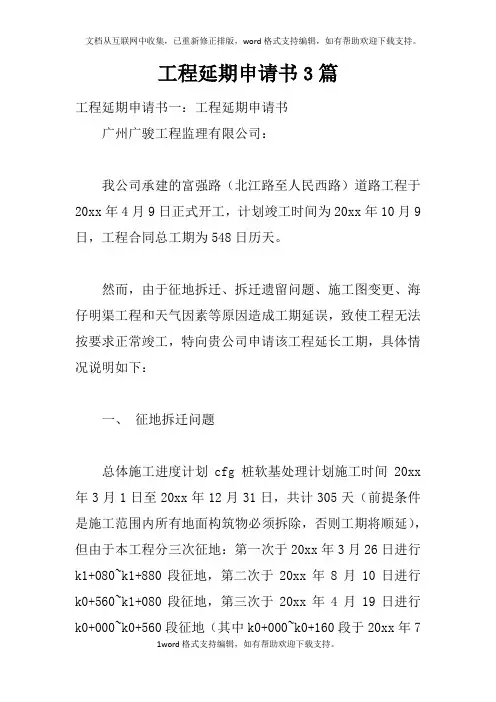

工程延期报告(工程延期申请)
- 格式:doc
- 大小:20.88 KB
- 文档页数:3
工程延期报告
致:建设单位
由我公司承建的**************,本工程主要包括道路工程及配套的雨、污水道路排水工程,合同中开工日期为2015年7月10日,竣工日期为2016年1月1日,工期共175天。影响工程工期的主要原因为施工现场拆迁不到位,工程无法按期开工,在建设单位的协调下,直至2015年12月15日工程开工,2016年3月10日工程竣工,工期为86天,请建设单位批准为荷!
*************有限公司
年月日
******建设工程二标段
关于工程工期延期的申请请示
