3、土方工程 (二)
- 格式:ppt
- 大小:1.35 MB
- 文档页数:29

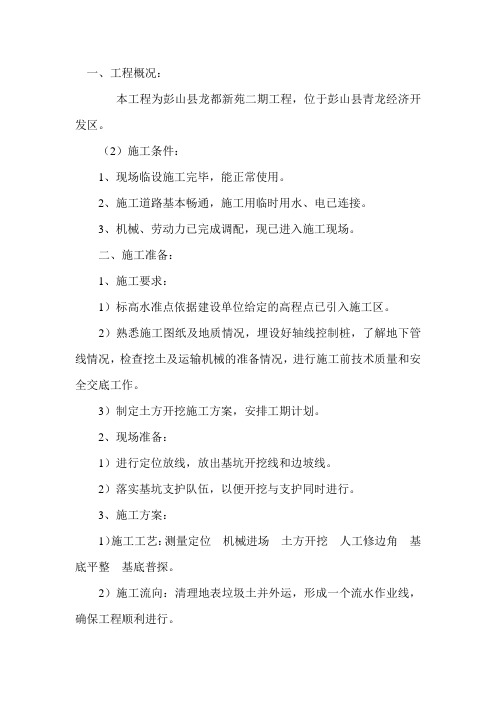

一、工程概况:本工程为彭山县龙都新苑二期工程,位于彭山县青龙经济开发区。
(2)施工条件:1、现场临设施工完毕,能正常使用。
2、施工道路基本畅通,施工用临时用水、电已连接。
3、机械、劳动力已完成调配,现已进入施工现场。
二、施工准备:1、施工要求:1)标高水准点依据建设单位给定的高程点已引入施工区。
2)熟悉施工图纸及地质情况,埋设好轴线控制桩,了解地下管线情况,检查挖土及运输机械的准备情况,进行施工前技术质量和安全交底工作。
3)制定土方开挖施工方案,安排工期计划。
2、现场准备:1)进行定位放线,放出基坑开挖线和边坡线。
2)落实基坑支护队伍,以便开挖与支护同时进行。
3、施工方案:1)施工工艺:测量定位机械进场土方开挖人工修边角基底平整基底普探。
2)施工流向:清理地表垃圾土并外运,形成一个流水作业线,确保工程顺利进行。
3)施工方法:采用一台挖掘机,一台装载机,4辆自卸汽车配合外运。
人工刷坡:待基坑开挖出一定范围后进行人工刷坡,依据现场土质和周围环境情况计划坡比,放坡系数为1:0.33,人工刷坡与机械开挖同时进行。
要求配合机械挖土的施工人员清楚挖土区域及机械前后行走范围及回转半径,严禁在机械前后行走范围及回转半径内行走及施工配合作业。
4)基坑支护:本工程开挖深度-2米左右,因而依据《建设工程安全生产管理条例》和《强制性条文》的有关规定进行安全防护,做到随挖随支护。
基坑四周设置扣件钢管栏杆,并绑密目网,设置警示牌,防止人员及物体坠落。
采用扣件和钢管搭设爬梯,供施工人员上、下基坑。
5)施工排水:地面排水遵循先整治后开挖的施工顺序,施工前先做好地面排水,地面排水随地形坡势沿开挖基坑外边缘设30公分高阻水带,再修200×300水渠排水,以防地表水流入坑内。
坑内排水沿基坑横向中线向基坑东西方向挖四个积水坑,用水泵抽水。
三、普探与验槽:1、普探基坑挖至设计深度后进行普探,普探应按《建筑物场地基坑探察与处理暂行规定》对基坑进行探察,会同建设单位有关技术人员进行全面的地质情况负荷,符合设计要求及有关规定后,即可进行灰土回填。
土方工程施工方案1、测量放线(1)工程开工前,根据甲方提供的平面控制网及水准点进行每____米加密水准点,以满足施工需要,按照《水利施工测量规范》的有关规定进行测量定位。
(2)开工前,对甲方提供的水准点、中心桩进行复测,布设施工控制网,并定期检测。
(3)渠道土方填筑高度放样时预加沉降量;(4)纵断面测量,沿轴线25m进行,地形变化较大地段,桩距适当加密,并相应加测横断面;(5)横断面测量,施测范围超出设计边线50cm,并加设引桩,在渠道土方填筑过程中,每上一层料,必需进行一次边线、中线测量,钉出上土边界线。
2、清基、清废:用挖掘机、推土机及人工将渠基范围内的杂草、腐殖土、盐渍土、淤泥、垃圾、树根等彻底清除,清基厚度不小于30cm,清除物卸到甲方指定地点。
清除过程中,若遇到地质情况异常,及时通知设计及监理工程师到场协商解决。
3、渠道土方开挖(1)根据地形地质条件,土方采用机械开挖为主,人工开挖为辅的施工方法,挖方时边坡的坡度适当留有修坡余量20~30cm保护层,再用人工修坡、平底一次成型,满足施工图纸要求的坡度和平整度。
(2)半挖半填渠道基槽的开挖,先开挖基槽,并按设计预留足够厚度的土层,再将渠道两岸填方部分填筑至设计高程,然后修整基槽,达到设计要求,现场合理安排施工工序,使挖方土料尽可能就近用做渠体填方土料。
4、泡水挖方段渠道每隔200m分段进行泡水,泡水时间不少于7天。
5、渠道土方填筑工程所需填筑土料在指定土料场开采,土料挖装采用1m3挖掘机挖装,15t自卸车运输。
在运输中将挖、装、运、卸四个环节紧密配合,组织好机械化作业施工,提高机械化利用率,保证正常施工和提高运输强度。
(1)卸料及铺填渠基清理干净并且原基碾压合格后,即可进行渠道土方填筑。
1)渠堤填筑工艺流程:土料开挖-平料—碾压—检测。
2)渠体填筑采用“平起”法施工,放出渠堤内外边桩,并向内外边坡超宽50cm做为填筑履带宽度,以确保压实指标。

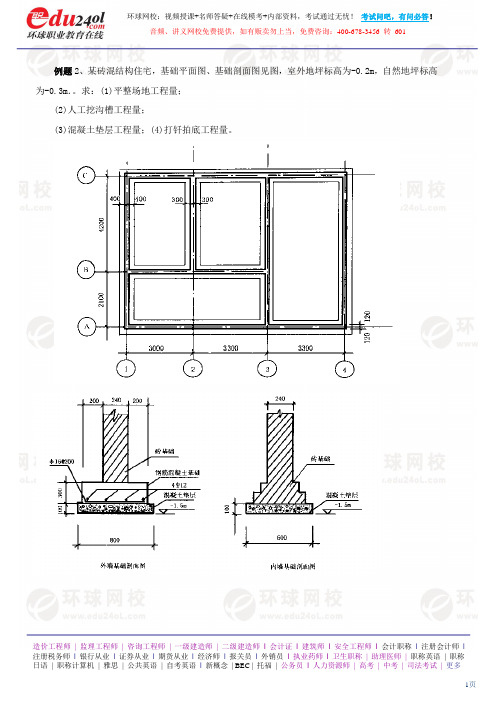

例题2、某砖混结构住宅,基础平面图、基础剖面图见图,室外地坪标高为-0.2m,自然地坪标高为-0.3m.。
求:(1)平整场地工程量;(2)人工挖沟槽工程量;(3)混凝土垫层工程量;(4)打钎拍底工程量。
(三)挖管沟按图示中心线长度计算。
沟底宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按(附表三)规定宽度计算。
(四)石方爆破按图示尺寸以立方米计算,其沟槽、基坑深度、宽度允许超挖量为200mm,并入工程量中计算。
(五)回填土按挖土体积扣除室外设计地坪以下的建筑物、构筑物、墙基、柱基、垫层及管道直径大于500mm所占的体积。
管径超过500mm时按(附表四)规定扣除管道所占体积。
室外设计地坪与自然地坪平均厚度在0.3m以外,回填土体积单独计算。
(六)房心回填土,按主墙之间的面积乘以回填土厚度以立方米计算。
(七)余(亏)土运输工程量按下式计算:余(亏)土运输体积=挖土总体积-回填土总体积-0.9×灰土体积。
式中计算结果是正值时为余土外运体积,负值时为亏土体积。
(八)地坪原土打夯,按打夯面积以平方米计算。
(九)分层填方碾压,分密实度(或容重)按图示尺寸以立方米计算。
(十)机械场地平整、碾压按图示尺寸以平方米计算。
(十一)打钎拍底的工程量按基础垫层水平投影面积以平方米计算。
三、定额讲解1、类别:分为人工土石方、机械土石方和爆破岩石三节,其中人工挖土机械挖土为重点,爆破岩石不用看。
2、人工土石方重点有以下几个项目:1)平整场地1-12)人工挖土1-21-31-43)基础回填土1-61-74)房心回填土1-145)余土外运1-153、机械土石方注意内容:一般套用定额:1-1平整场地m2首层建筑面积*1.4;1-57人工打钎拍底m2基础垫层面积1-23挖土方m3(L*K*外墙中心线长度+L*K*内墙沟槽净长线长度)1-7回填土m3挖土体积-室外地坪以下基础体积1-14房心回填土m3房间净面积*(室内外高差-地面做法厚度)1-21回运土m3基础回填+房心回填;注意:1-17至1-20子目适用于现场甩土,只挖不运1-21和1-22适用于不分槽深的独立土石方工程、前期场地平整及回填土挖运1-23至1-38适用于建筑工程基础土方挖运(1)只要是机挖土方,则必有定额1-1人工场地平整和1-57人工打钎拍底;对于人工挖土,因其单价中已含打钎费用,则不必执行1-57。
