主要通风机切换申请表
- 格式:doc
- 大小:32.00 KB
- 文档页数:2
山东宏阳矿业有限公司主要通风机调整频率的申请
矿领导:
目前矿井主要通风机运行频率为单级35HZ,矿井总进风量约3500m3/min。
下一步矿井将恢复生产。
根据矿井生产期间配风要求,矿井总进风量不得低于4200m3/min。
为保证井下生产期间通风安全可靠,需调整主要通风机运转频率。
根据主要通风机性能测试报告,特申请:将主要通风机运转频率调整为双电机33HZ。
(若矿井总进风过于偏大或不足,可适当再进行频率调整)
附:主要通风机调频安全技术措施
妥否,请领导批示!
宏阳煤矿通防科
2019年3月15日
附件:主要通风机调频安全技术措施
1、主通风机调频前,由机电科、运转工区负责对主要通风机及其附属装置进行全面检查,保证主要通风机能够正常运转,发现问题及时处理。
2、调频前一天,通防工区检查井下各通风设施的完好性,如有损坏,及时恢复,保证调风工作的顺利进行;
3、测风员到达东翼轨道大巷测风站后,测量风量后将结果汇报调度室,无异常,方可由通防科长给主通风机房下达调风的命令,由运转工区按要求将主要风机频率调整为33HZ;
4、待频率调整风流稳定后,测风员及时测量东翼轨道大巷进风量,将结果立即调度室;若现场风量不足,汇报调度室,再调整主要通风机运行频率,直至井下风量满足要求。
5、测风员根据各地点配风要求进行风量调配、检测。
待各局部通风机安装巷道风量符合要求后,再按要求恢复各地点局部风机双级运行,然后测风员对井下风机前后及各迎头风量再进行一次检测,必须保证各用风地点风量满足生产需求。
6、调风期间如有其它特殊情况发生,严格按《宏阳煤矿2018年应急预案》中的规定执行。

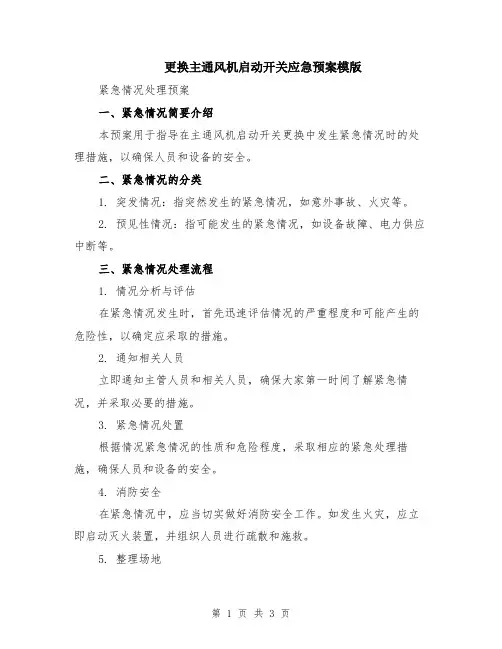

更换主通风机启动开关应急预案模版紧急情况处理预案一、紧急情况简要介绍本预案用于指导在主通风机启动开关更换中发生紧急情况时的处理措施,以确保人员和设备的安全。
二、紧急情况的分类1. 突发情况:指突然发生的紧急情况,如意外事故、火灾等。
2. 预见性情况:指可能发生的紧急情况,如设备故障、电力供应中断等。
三、紧急情况处理流程1. 情况分析与评估在紧急情况发生时,首先迅速评估情况的严重程度和可能产生的危险性,以确定应采取的措施。
2. 通知相关人员立即通知主管人员和相关人员,确保大家第一时间了解紧急情况,并采取必要的措施。
3. 紧急情况处置根据情况紧急情况的性质和危险程度,采取相应的紧急处理措施,确保人员和设备的安全。
4. 消防安全在紧急情况中,应当切实做好消防安全工作。
如发生火灾,应立即启动灭火装置,并组织人员进行疏散和施救。
5. 整理场地一旦紧急情况解除,应立即组织人员对现场进行整理,清理残余物品和恢复正常秩序。
四、紧急情况处理措施和工作步骤1. 突发情况(1)立即切断电源:在发生突发情况时,应立即切断电源,以避免电力相关事故的进一步发生。
(2)紧急撤离:立即向全体员工发出撤离指令,并指定安全集合点。
所有员工应迅速撤离现场,确保自身安全。
(3)报警救援:在撤离现场的同时,应立即拨打紧急救援电话,向相关部门报告情况,并提供准确而清晰的信息。
2. 预见性情况(1)停止操作:在预见到紧急情况的发生后,立即停止操作,并确认所有人员已安全撤离。
(2)报告上级:向上级主管报告情况,并请示处理措施。
根据上级指示,采取相应的应急措施。
(3)修复设备:在安全措施得到确认后,组织专业人员对设备进行修复,并确保其正常运行。
五、紧急情况演练和培训为了提高应对紧急情况的能力和效率,定期进行紧急情况演练和培训,包括应急处置流程、紧急情况与布置员工的沟通等。
六、紧急情况的记录与总结及时记录和总结发生的紧急情况,以便后续改进和提升应急处置的能力。

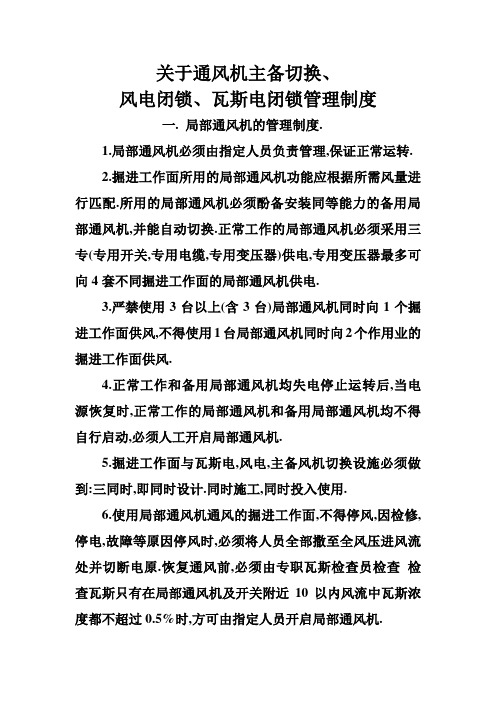

关于通风机主备切换、风电闭锁、瓦斯电闭锁管理制度一. 局部通风机的管理制度.1.局部通风机必须由指定人员负责管理,保证正常运转.2.掘进工作面所用的局部通风机功能应根据所需风量进行匹配.所用的局部通风机必须酚备安装同等能力的备用局部通风机,并能自动切换.正常工作的局部通风机必须采用三专(专用开关,专用电缆,专用变压器)供电,专用变压器最多可向4套不同掘进工作面的局部通风机供电.3.严禁使用3台以上(含3台)局部通风机同时向1个掘进工作面供风,不得使用1台局部通风机同时向2个作用业的掘进工作面供风.4.正常工作和备用局部通风机均失电停止运转后,当电源恢复时,正常工作的局部通风机和备用局部通风机均不得自行启动,必须人工开启局部通风机.5.掘进工作面与瓦斯电,风电,主备风机切换设施必须做到:三同时,即同时设计.同时施工,同时投入使用.6.使用局部通风机通风的掘进工作面,不得停风,因检修,停电,故障等原因停风时,必须将人员全部撒至全风压进风流处并切断电原.恢复通风前,必须由专职瓦斯检查员检查检查瓦斯只有在局部通风机及开关附近10以内风流中瓦斯浓度都不超过0.5%时,方可由指定人员开启局部通风机.二.局部通风机主备切换,风电闭锁管理.1.局部通风机主,备之间能自动切换.当正常工作的局部通风机故障时,备用局部通风机能自动启动,保持掘进工作面正常通风.2.使用局部通风机供风的地点必须实行风电闭锁,保证当正常工作的局部通风机停止运转或停风后能切断停风区内全部非本质安全型电器设备的电源.正常工作的局部通风机故障,切换到备用局部通风机工作时,该局部通风机通风范围内应停止工作,排除故障,待故障被排除,恢复到正常工作的局部通风后方可恢复工作.3.使用2台局部通风机同时供风的,2台局部通风机都必须同时实现风电闭锁.4.局部通风机主,备切换及风,电闭锁必须每天一次,试验期间不得影响局部通风.试验参加人员为该工作面机电队长(或机电区长)及安检员,瓦检员.5. 局部通风机“三专两闭锁”。

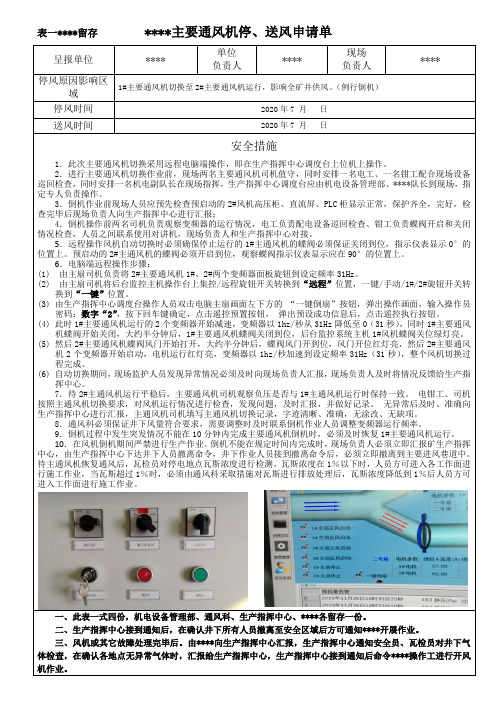

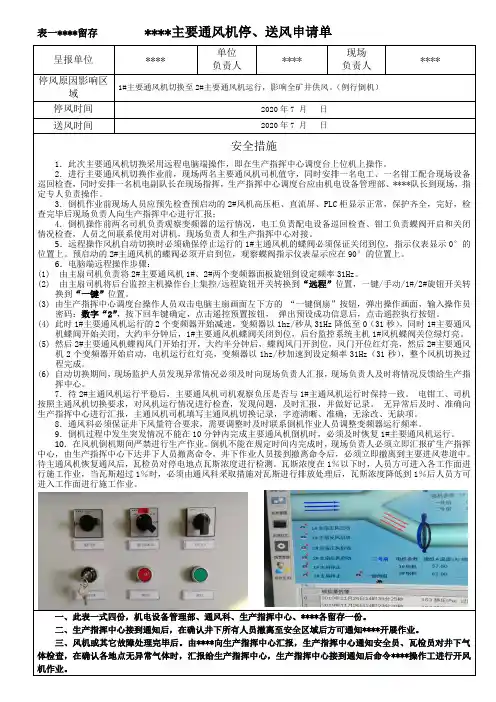

表一****留存****主要通风机停、送风申请单呈报单位****单位负责人****现场负责人****停风原因影响区域1#主要通风机切换至2#主要通风机运行,影响全矿井供风。
(例行倒机)停风时间2020年7 月日送风时间2020年7 月日安全措施1.此次主要通风机切换采用远程电脑端操作,即在生产指挥中心调度台上位机上操作。
2.进行主要通风机切换作业前,现场两名主要通风机司机值守,同时安排一名电工、一名钳工配合现场设备巡回检查,同时安排一名机电副队长在现场指挥,生产指挥中心调度台应由机电设备管理部、****队长到现场,指定专人负责操作。
3.倒机作业前现场人员应预先检查预启动的2#风机高压柜、直流屏、PLC柜显示正常,保护齐全,完好,检查完毕后现场负责人向生产指挥中心进行汇报;4.倒机操作前两名司机负责观察变频器的运行情况,电工负责配电设备巡回检查、钳工负责蝶阀开启和关闭情况检查,人员之间联系使用对讲机,现场负责人和生产指挥中心对接。
5.远程操作风机自动切换时必须确保停止运行的1#主通风机的蝶阀必须保证关闭到位,指示仪表显示0°的位置上。
预启动的2#主通风机的蝶阀必须开启到位,观察蝶阀指示仪表显示应在90°的位置上。
6.电脑端远程操作步骤:(1)由主扇司机负责将2#主要通风机1#、2#两个变频器面板旋钮到设定频率31Hz。
(2)由主扇司机将后台监控主机操作台上集控/远程旋钮开关转换到“远程”位置,一键/手动/1#/2#旋钮开关转换到“一键”位置。
(3)由生产指挥中心调度台操作人员双击电脑主扇画面左下方的“一键倒扇”按钮,弹出操作画面,输入操作员密码:数字“2”,按下回车键确定,点击遥控预置按钮,弹出预设成功信息后,点击遥控执行按钮。
(4)此时1#主要通风机运行的2个变频器开始减速,变频器以1hz/秒从31Hz降低至0(31秒),同时1#主要通风机蝶阀开始关闭,大约半分钟后,1#主要通风机蝶阀关闭到位,后台监控系统主机1#风机蝶阀关位绿灯亮。
主要通风机切换申请表
主要通风机切换申请表
申请部门:通风队申请⽇期:年⽉⽇
说明:
1、此表由通风队填写,相关科队、副矿长审批;
2、切换申请表风机房存档保存。
主要通风机切换操作规程
以2号主通风机切换1号主通风机运⾏为例。
1、将防爆盖周边的锁紧装置全部锁好。
2、将操作台1号、2号稀油站旋钮开关旋转⾄“开”指⽰,1号、2号稀油泵“开”指⽰灯亮起,稀油泵则进⼊运⾏状态。
3、在2号主通风机的3号、4号控制柜⼈机界⾯分别点击“停车”选项,点击界⾯⾃动弹出“确认停车”提⽰中的“确认”选项。
4、按下蝶阀控制箱的“1号开阀”按钮,蝶阀⾃动运⾏直⾄完全打开。
5、按下蝶阀控制箱的“2号关阀”按钮,蝶阀⾃动运⾏直⾄完全关闭。
6、在操作台按下3号、4号散热风扇停⽌按钮。
7、在操作台按下3号、4号变频馈电分闸按钮。
8、在操作台按下1号、2号散热风扇启动按钮,1号、2号风扇运⾏指⽰灯亮起。
9、在操作台按下1号、2号变频馈电合闸按钮,1号、2号馈电合闸指⽰灯亮起。
10、在1号主通风机的1号、2号控制柜⼈机界⾯分别点击“启动”选项,点击界⾯⾃动弹出“确认启动”提⽰中的“确认”选项。
11、将操作台3号、4号稀油站旋钮开关旋转⾄“关”指⽰,3号、4号稀油站重故障指⽰灯亮起,稀油泵则进⼊停运状态。
12、将防爆盖周边的锁紧装置全部打开。
13、主通风机切换操作必须在10min内完成。

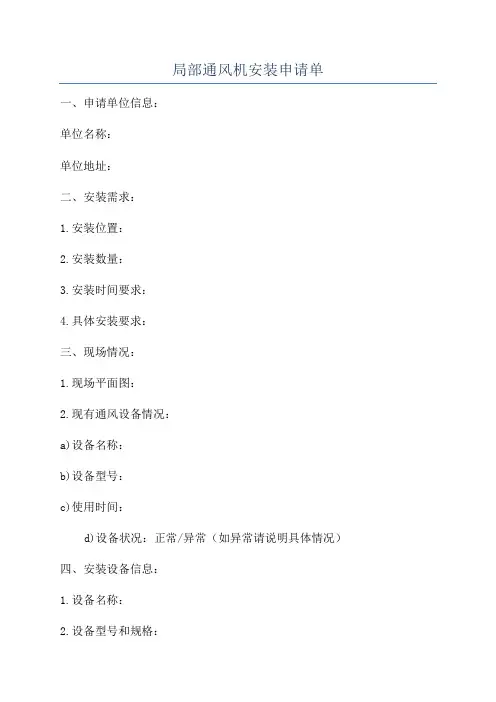

局部通风机安装申请单一、申请单位信息:
单位名称:
单位地址:
二、安装需求:
1.安装位置:
2.安装数量:
3.安装时间要求:
4.具体安装要求:
三、现场情况:
1.现场平面图:
2.现有通风设备情况:
a)设备名称:
b)设备型号:
c)使用时间:
d)设备状况:正常/异常(如异常请说明具体情况)
四、安装设备信息:
1.设备名称:
2.设备型号和规格:
3.设备数量:
五、施工要求:
1.安装人员:
2.安装工具:
3.安装材料:
4.安装方式:
5.安全措施:
a)安装人员服装要求:
b)施工现场警示标志要求:
c)施工期间需注意的安全事项:
六、申请理由:
请在此说明申请安装通风设备的原因和目的,确保申请合理合法,并说明所带来的收益和效果。
七、费用预算:
请在此列出申请安装通风设备所需的费用预算,包括设备费用、安装费用、材料费用等。
八、审批流程:
1.申请人签字:
2.审批人签字:
3.批准人签字:
以上所填写内容属实,如有虚假,承担相应的法律责任。
申请单位(盖章):。
一采区更换主要通风机安全技术措施一、概况xxxx煤矿现运行的主通风机为:FBDCZ NO.21/2×132型防爆抽出式对旋轴流通风机,随着井下采掘布局的变化,井下采场逐步向边远采区转移,通风距离增加,通风阻力增大,该主要通风机己难以满足矿井通风的需要;更难以适应今后矿井扩能发展的需要。
为提高矿井防灾、抗灾能力,保证矿井风量充足,通风系统合理、稳定,使通风能力与生产能力相匹配,决定将主通风机更换为:AN-2450/1400型矿用轴流式通风机。
现AN-2450/1400型矿用轴流式通风机已经到货,近期内即将更换矿井主要通风机,为确保主要通风机更换的安全顺利进行,特编制此安全技术措施呈报。
二、更换主通风机的技术措施一)现运行主通风机基本情况1、供电基本情况:现运行主通风机的1#机、2#机电源分别来自主扇风机控制室I段母线和II段母线;主扇风机控制室I段、I母线电源分别来自矿地面变电所低压室II段母线的422-2开关和I段母线的412-2开关;地面变电所低压室I段、II段母线电源来自低压变电室1#变压器和2#变压器,1#、2#变压器高压侧电源分别来自地面变电所高压室的I段母线的007开关和II段母线的008开关。
地面变电所高压室I、II段10KV母线电源分别来自xxxx35KV变电所(矿井I回)和xxxx变电所(矿井II回)。
地面10KV变电所高压室、低压室和主扇风机房控制室的I、II段母线间均设有联络开关,当任一回路停电时,都可以通过合联络开关,确保停电母线恢复正常供电。
矿井电源供电情况通过长期运行的观察,矿井I回电源(xxxx35KV变电所供)可靠性低于矿井II回电源(xxxx变电所供)。
详见附图1、2。
2、现运行主通风设备状况:通过长期风机运行的观察,1#风机风量大于2#风机的风量;1#风机控制变频器误停机的几率小于2#风机控制变频器。
1#风机蝶阀手动、电动均完好,2#风机只能手动,电动已损坏。

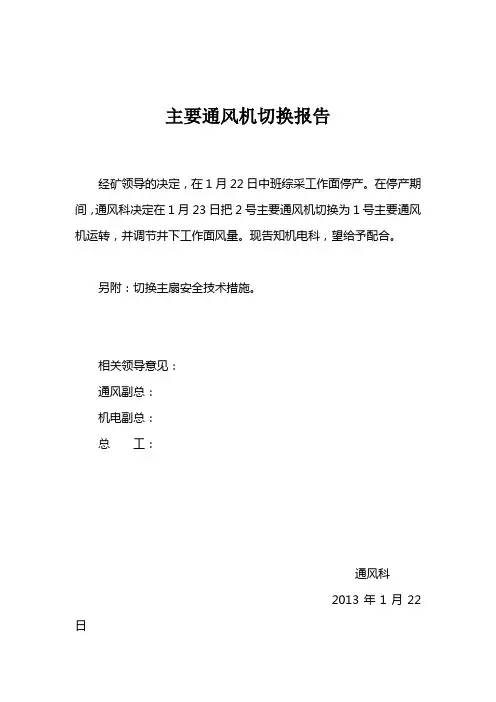

主要通风机切换报告经矿领导的决定,在1月22日中班综采工作面停产。
在停产期间,通风科决定在1月23日把2号主要通风机切换为1号主要通风机运转,并调节井下工作面风量。
现告知机电科,望给予配合。
另附:切换主扇安全技术措施。
相关领导意见:通风副总:机电副总:总工:通风科2013年1月22日呼图壁县煤炭多种经营有限责任公司小甘沟煤矿主扇切换安全技术措施编制:通风科日期:2013年1月22日主扇切换安全技术措施我矿决定综采工作面在1月22号中班停产,停产期间,通风科决定将2号主要通风机切换为1号主要通风机,由机电科负责对风机进行维护保养,为确保切换工作安全、准确、及时,通风科特制定主扇切换安全技术措施:一、切换流程1、通风科必须取得通风副总、机电副总批准。
2、切换主扇前调度室负责告知井下所有人员。
3、切换主扇前必须要有安全技术措施,并组织相关人员学习。
4、切换主扇前必须与调度室联系,获得调度室许可方可切换主扇。
5、切换主扇之前,井下瓦检员必须认真检查井下各处瓦斯气体。
确认各处瓦斯正常,报告调度室切换主扇。
如若井下有地点气体异常,报告调度室并采取相应措施处理瓦斯气体。
6、切换主扇时,机电科、通风科主要负责人均应在现场负责监督。
并由机电科负责对主扇检查,发现问题及时处理,保证风机能正常运转;风机切换后,由机电科负责对2号主要通风机进行维护。
7、切换主扇时,主扇工应将两台主扇频率调成一致,以免因主扇频率不同造成井下风流紊乱。
8、主扇切换后,瓦检员认真检查井下各处瓦斯气体情况,并上报调度室。
9、切换主扇后,测风工对井下所有用风地点进行全面测风。
各用风地点风量必须符合《煤矿安全规程》规定。
不得出现无风、微风等情况。
10、测风工测完井下风量后上报调度室,并告知井下是否正常。
二、注意事项1、主扇切换期间,必须保证井上下通讯畅通;2、主扇工必须认真学习主扇切换安全技术措施,履行好自己的岗位责任制,随时听从调度室的指令;3、所有工作人员必须带好必要的工具,做好个人防护工作;。
主要通风机切换申请表
申请部门:通风队申请日期:年月日
说明:
1、此表由通风队填写,相关科队、副矿长审批;
2、切换申请表风机房存档保存。
主要通风机切换操作规程
以2号主通风机切换1号主通风机运行为例。
1、将防爆盖周边的锁紧装置全部锁好。
2、将操作台1号、2号稀油站旋钮开关旋转至“开”指示,1号、2号稀油泵“开”指示灯亮起,稀油泵则进入运行状态。
3、在2号主通风机的3号、4号控制柜人机界面分别点击“停车”选项,点击界面自动弹出“确认停车”提示中的“确认”选项。
4、按下蝶阀控制箱的“1号开阀”按钮,蝶阀自动运行直至完全打开。
5、按下蝶阀控制箱的“2号关阀”按钮,蝶阀自动运行直至完全关闭。
6、在操作台按下3号、4号散热风扇停止按钮。
7、在操作台按下3号、4号变频馈电分闸按钮。
8、在操作台按下1号、2号散热风扇启动按钮,1号、2号风扇运行指示灯亮起。
9、在操作台按下1号、2号变频馈电合闸按钮,1号、2号馈电合闸指示灯亮起。
10、在1号主通风机的1号、2号控制柜人机界面分别点击“启动”选项,点击界面自动弹出“确认启动”提示中的“确认”选项。
11、将操作台3号、4号稀油站旋钮开关旋转至“关”指示,3号、4号稀油站重故障指示灯亮起,稀油泵则进入停运状态。
12、将防爆盖周边的锁紧装置全部打开。
13、主通风机切换操作必须在10min内完成。
