四电工程施工方法及工艺1.1 信号工程施工方法及工艺为了保证工期,信号工程各工序采取平行与流水相结合的办法进行施工,工序间采取合理的搭接,施工程序如下:电缆线路位置复测→站内信号电缆敷设→贯通地线敷设→信号电缆及贯通地线接续、测试→室外箱盒配线→室内设备安装配线→室外室内设备自检、单体调试→联锁系统、列控系统室内模拟试验→室内外联锁试验→室内外列控系统地面设备试验→信号集中监测设备试验→CTC调度中心设备安装、调试→信号系统综合联调。
1.1.1 电缆工程施工方法1.1.1.1 施工流程如下图2-5-92所示:图2-5-92 电缆工程施工流程图1.1.1.2 施工方法熟悉图纸:在开工前,要核对施工设计图纸和相关文件,明确工程范围,熟悉相关技术规范和施工工艺,对作业人员进行技术培训。
现场定测:在工程开始前,组织主要工程施工技术人员对施工现场进行定测。
主要对线路实际长度进行测量,了解线路中对电缆敷设存在的障碍,确定电缆敷设的径路。
施工配合:在工程施工前,由专人与站前专业施工单位进行施工配合。
电缆测试:电缆在敷设前进行单盘测试,接续前进行电气测试,电缆工程结束后进行综合测试。
综合扭绞电缆、铁路内屏蔽数字信号电缆、主要电气特性应符合下表2-5-25要求。
表2-5-25 信号电缆主要电气特性表2-5-26 电缆单盘测试用主要仪表电缆敷设:敷设电缆时应配备足够的人力,防止拉伤电缆,室外电缆敷设时每端要留有充足的备用量。
电缆敷设后测试电缆钢带对地绝缘电阻值不低于2M •km,并及时封端,防止潮气进入电缆而影响电缆电气特性。
1.1.1.3 电缆接续电缆接续采用地下接续方式,操作人员必须持有《铁路内屏蔽数字信号电缆施工工艺培训合格证》,按相关的操作规程进行接续工作,接续完成后必须进行相关测试,并按规定填写接续卡。
接续工序流程如下图2-5-93所示:图2-5-93 电缆接续工序流程图1.1.1.4 箱盒安装、电缆成端及配线箱盒安装及电缆配线,实行“首件定标”制度,即先结合类似工程的工艺要求,安装首件箱盒并配线,经各方认可后,按认可后的首件定标的标准进行施工。
四电接口工程施工方案(桥梁、路基、隧道)一、前言随着现代城市化进程的不断推进,各类基础设施建设项目也日益增多。
其中,四电接口工程作为关乎城市基础设施建设的重要一环,在桥梁、路基和隧道等工程中具有不可替代的作用。
本文将就四电接口工程施工方案在桥梁、路基和隧道工程中的具体实施进行深入探讨。
二、桥梁工程中的四电接口施工方案1. 桥梁工程背景桥梁作为城市基础建设中重要的交通枢纽,其施工过程需要充分考虑四电接口工程的实施。
四电接口工程包括电力、通信、广播电视和照明等设施的设置和施工工作。
2. 四电接口施工方案在桥梁工程中,四电接口工程的施工方案首先要进行周密的规划和设计。
设计方案应考虑桥梁结构特点、交通通行安全等因素,确保四电接口工程与桥梁结构的相互衔接与协调。
三、路基工程中的四电接口施工方案1. 路基工程背景路基是城市道路的基本组成部分,在路基工程中四电接口工程的施工方案同样非常重要。
通过合理设置和施工四电接口工程,可以为城市交通提供充足的支持和保障。
2. 四电接口施工方案在路基工程中,四电接口的施工方案需要考虑道路通行流畅、安全、节能等多方面因素。
根据道路规划和设计,合理设置各种电力、通信、广播电视等设施,并采取科学施工措施,确保工程施工顺利进行。
四、隧道工程中的四电接口施工方案1. 隧道工程背景隧道工程是城市交通建设中不可或缺的重要部分,隧道工程的四电接口工程施工方案影响着隧道的通行安全和运营效率。
2. 四电接口施工方案在隧道工程中,四电接口的施工方案需要结合隧道结构特点、交通流量等因素进行综合考虑。
通过合理设置电力、通信、广播电视和照明设施,并采取相应的安全防护措施,确保隧道四电接口工程的安全施工和质量保障。
五、总结综上所述,四电接口工程在桥梁、路基和隧道工程中具有重要作用,其施工方案设计和实施至关重要。
需要在施工前充分考虑工程的特点和要求,科学制定合理的施工方案,确保四电接口工程的顺利施工和质量保障。

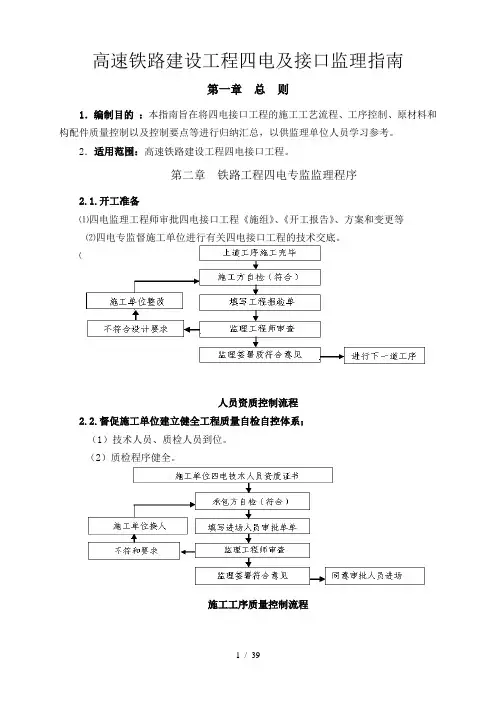

高速铁路建设工程四电及接口监理指南第一章总则1.编制目的:本指南旨在将四电接口工程的施工工艺流程、工序控制、原材料和构配件质量控制以及控制要点等进行归纳汇总,以供监理单位人员学习参考。
2.适用范围:高速铁路建设工程四电接口工程。
第二章铁路工程四电专监监理程序2.1.开工准备⑴四电监理工程师审批四电接口工程《施组》、《开工报告》、方案和变更等⑵四电专监督施工单位进行有关四电接口工程的技术交底。
⑶监理站对施工单位进场四电技术人员资质必须审核;人员资质控制流程2.2.督促施工单位建立健全工程质量自检自控体系;(1)技术人员、质检人员到位。
(2)质检程序健全。
(3)体系运转良好;严格工序管理和过程质量控制。
施工工序质量控制流程2.3.原材料、构配件质量检查流程:2.4.必备测量仪器、设备⑴接地电阻测试仪⑵直流双臂电桥⑶数字兆欧表⑷水准仪⑸5m、50m钢卷尺、标准直尺⑹测量模型板⑺倾斜仪2.5.现场核查⑴建立健全施工质量的验收制度,严格工序管理和过程控制。
四电接口工程多为隐蔽性工程,做好隐蔽工程的质量检查和记录。
隐蔽工程隐蔽前自检,自检合格后报监理单位检查签认,验收不合格的不得进入下一道工序施工。
⑵施工图现场核对:监理单位、施工单位依据设计文件负责施工图现场核对;发现差错或与现场情况不符,必须及时通知建设和设计单位。
⑶严格原材料和施工质量的控制,加强对甲供、甲控物资的试验检测工作,四电专监依据设计文件对进场四电接口原材料、构配件质量、规格复检。
充分发挥实验室功能,从源头严把材质量关,切实做好原材料检测和特殊过程的质量检查,保证每道工序质量合格。
第三章桥梁四电接口技术3.1.桥墩(台)综合接地系统3.1.1.钻井桩基础桥墩接地设置:1.在每根桩中应有一根通长接地钢筋,桩中的接地钢筋在承台中应环接。
图示基桩布置形式仅为示意,工点设计时应按照各桥墩具体的结构形式完成每个基桩的接地设计。
2.桥墩中应有二根接地钢筋,一端与承台中的环接钢筋相连,另一端与墩帽处的接地端子相连。
武广客运专线桥梁、隧道、路基与站后四电专业接口作业指导书一、概述1.1目的对桥墩、梁、隧道、路基接口工程施工、安装作业进行控制、使其满足设计及验标的规定要求。
1.2适用范围适用于武广客专线JL2标长沙监理分站管段桥墩、梁、隧道、路基与站后四电专业接口工程施工、安装作业。
1.3 技术标准武广公司下发接口工作技术交底的相关要求、桥、隧道、路基设计文件、《客运专线综合接地技术实施办法(暂行)》、铁集成2006)220号文件。
二、接口监理工程目标和质量方针2.1 监理目标:以“严格监理、热情服务、秉公办事、一丝不苟”为宗旨,以“科学发展观”为指导,全面贯彻铁路建设新理念,坚持“科学决策、精心组织、规范管理、制度保障”的建设原则,确保接口工程质量,依法协调接口关系,瞄准“世界一流客运专线标准”,高效优质建设武广铁路。
2.2质量方针:快速、有序、优质、高效。
三、接口工程专业特点及重要性客运专线工程建设是一项复杂的系统工程、项目的设计、施工、安装、调试运营,需多方参于协调,多方位推进。
接口是前道工序与后道工序的衔接,接口管理是一项多专业、多工种、站前、站后、线上、线下,多个方面工程综合在一起按施工先后顺序,不同时机施工作业的系统集成。
接口工程如果不按工序先后时机施工或倒序施工,将会造成浪费和损失,甚至造成不可修复的缺陷,直接和间接影响整体客运专线质量。
客运专线预留工程,按站前工程载体分为:路基、隧道、桥梁、轨道。
它们其中纵横交错,不同部位,不同里程包含接口工程。
接口管理工作就是为确保全线的系统性和整体性,协调和统一全线各相关专业、部门之间的关系和标准。
接口工作好坏将导致主体工程的成败。
所以接口工程是本体工程自身的需要,接口管理是保障接口工程质量的必要手段。
做好接口工程是保证武广客运专线建设达到世界一流客运专线铁路的重要组成部份。
四、分站接口监理工程师重点控制工作4.1 接口监理工程师督促、检查施工单位配备站后四电专业技术人员上岗到位,并对接口文件、纪要、通知精神、施工图领会掌握,重点能指导接口施工。
四电专业主要工艺流程、方法1、接触网专业施工准备施工测量基础浇制钢柱安装附加线肩架安装附加线架设基坑开挖砼柱安装腕臂、软硬横跨安装承力索架设接触线架设悬挂调整设备安装接地安装冷滑试验验收开通桥、隧打孔灌注桥钢柱、吊柱安装2、牵引变电专业架构基础浇制构支架组立避雷针组立软母线安装室外设备安装单体试验施工测量变电所、开闭所、分区所基础拆模养生电缆敷设二次接线整组试验远动调试配合开通设备基础浇制地网敷设网栅、支架安装硬母线制作室内设备安装室外照明3、电力工程(1)、10kV 高压电力线路施工流程图施工准备施工测量基坑开挖电缆沟开挖电杆组立电缆敷设横担、绝缘子安装拉线安装回填导线架设电缆头制做安装线路设备安装电气试验接地制做安装试验开通(2)、配电所施工流程图施工准备接地沟开挖地网敷设所内设备安装电缆敷设、接线送电、开通调试、整组试验4、信号工程施工准备电气集中改造施工电缆工程箱盒安装及配线轨信道室道号岔内电机设安路备装安安安配装装装线室外单独试验模拟试验室内外联合调试既有自闭结合工程验收,全站换装开通站场及区间改造过渡配合区间自闭工程施工电缆工程箱盒安装及配线室内安装信配轨线道号电机路安安装装模拟试室外单独试验验室内外联合调试工程验收开通5、关键工程施工方案(1)接触网不良地质区段下部基础施工膨胀土:由于膨胀土遇水后含水量增加,体积增大,产生膨胀力,同时土体饱和后产生软化和崩解,强度降低;膨胀土还具有明显的胀缩可逆变形,失水后土体明显收缩,造成地基下陷,影响支柱基础稳定。
对于膨胀土区段的接触网基础施工分为两类:回填混凝土和非回填混凝土基础。
对于回填混凝土的接触网基础,采取加大基础埋深,使基础的有效埋深在大气影响带以下。
对于回填非混凝土类的基础,采取对基础周围的开挖区用二八灰土回填,深度不小于 0.6 米;地面部分浇制混凝土防渗水帽,即在模型板周围抹制一个比基坑边缘高0.1 米、长宽各大于坑口0.4 米的棱台型散水坡,防止因对路基开挖导致雨水渗入而影响其稳定性。

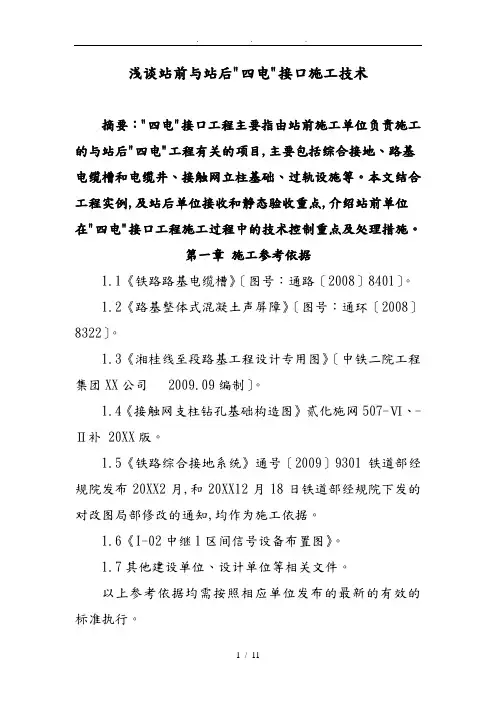

浅谈站前与站后"四电"接口施工技术摘要:"四电"接口工程主要指由站前施工单位负责施工的与站后"四电"工程有关的项目,主要包括综合接地、路基电缆槽和电缆井、接触网立柱基础、过轨设施等。
本文结合工程实例,及站后单位接收和静态验收重点,介绍站前单位在"四电"接口工程施工过程中的技术控制重点及处理措施。
第一章施工参考依据1.1《铁路路基电缆槽》〔图号:通路〔2008〕8401〕。
1.2《路基整体式混凝土声屏障》〔图号:通环〔2008〕8322〕。
1.3《湘桂线至段路基工程设计专用图》〔中铁二院工程集团XX公司 2009.09编制〕。
1.4《接触网支柱钻孔基础构造图》贰化施网507-Ⅵ、-Ⅱ补 20XX版。
1.5《铁路综合接地系统》通号〔2009〕9301铁道部经规院发布20XX2月,和20XX12月18日铁道部经规院下发的对改图局部修改的通知,均作为施工依据。
1.6《I-02中继1区间信号设备布置图》。
1.7其他建设单位、设计单位等相关文件。
以上参考依据均需按照相应单位发布的最新的有效的标准执行。
第二章接触网基础2.1接触网支柱位置表,按照《接触网基础预留图》给定的位置预留。
在图纸审核时,重点要核对接触网基础是否与涵洞等构造物冲突,尤其以斜交涵洞为主,如出现冲突应提前上报进行变更调整,设计未变更前,后续立柱基础位置因存在整体移位的可能,因此不得施工。
2.2项目部在施工前应将基础详细类型进行交底至作业层,施工时做好检查,严格控制好地脚螺栓的平面位置和高度,确保螺栓竖直位置准确无误。
地脚螺栓是站后施工单位验收的重点,其高程、竖直度、间距无法通过调整纠正时只能重新施做。
另外,接触网基础横向距离线路中心的距离只能大,不能小,否则影响铁路限界,无法验收通过,也必须要返工。
当接触网基础上设置有CPⅢ观测立柱时,在设有拉线基础的接触网立柱,必须注意CPⅢ观测立柱应设置在远离拉线基础一侧,以防止观测立柱与拉线坠陀冲突。
四电工程施工方法及工艺1.1 信号工程施工方法及工艺为了保证工期,信号工程各工序采取平行与流水相结合的办法进行施工,工序间采取合理的搭接,施工程序如下:电缆线路位置复测→站内信号电缆敷设→贯通地线敷设→信号电缆及贯通地线接续、测试→室外箱盒配线→室内设备安装配线→室外室内设备自检、单体调试→联锁系统、列控系统室内模拟试验→室内外联锁试验→室内外列控系统地面设备试验→信号集中监测设备试验→CTC调度中心设备安装、调试→信号系统综合联调。
1.1.1 电缆工程施工方法1.1.1.1 施工流程如下图2-5-92所示:图2-5-92 电缆工程施工流程图1.1.1.2 施工方法熟悉图纸:在开工前,要核对施工设计图纸和相关文件,明确工程范围,熟悉相关技术规范和施工工艺,对作业人员进行技术培训。
现场定测:在工程开始前,组织主要工程施工技术人员对施工现场进行定测。
主要对线路实际长度进行测量,了解线路中对电缆敷设存在的障碍,确定电缆敷设的径路。
施工配合:在工程施工前,由专人与站前专业施工单位进行施工配合。
电缆测试:电缆在敷设前进行单盘测试,接续前进行电气测试,电缆工程结束后进行综合测试。
综合扭绞电缆、铁路内屏蔽数字信号电缆、主要电气特性应符合下表2-5-25要求。
表2-5-25 信号电缆主要电气特性表2-5-26 电缆单盘测试用主要仪表电缆敷设:敷设电缆时应配备足够的人力,防止拉伤电缆,室外电缆敷设时每端要留有充足的备用量。
电缆敷设后测试电缆钢带对地绝缘电阻值不低于2M •km,并及时封端,防止潮气进入电缆而影响电缆电气特性。
1.1.1.3 电缆接续电缆接续采用地下接续方式,操作人员必须持有《铁路内屏蔽数字信号电缆施工工艺培训合格证》,按相关的操作规程进行接续工作,接续完成后必须进行相关测试,并按规定填写接续卡。
接续工序流程如下图2-5-93所示:图2-5-93 电缆接续工序流程图1.1.1.4 箱盒安装、电缆成端及配线箱盒安装及电缆配线,实行“首件定标”制度,即先结合类似工程的工艺要求,安装首件箱盒并配线,经各方认可后,按认可后的首件定标的标准进行施工。

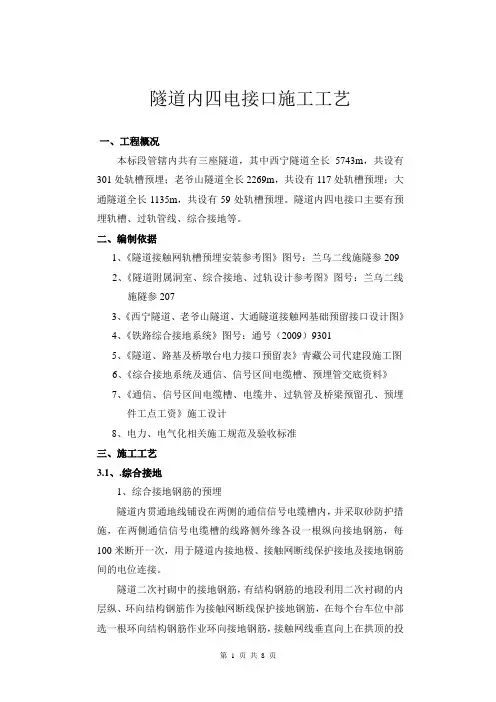

隧道内四电接口施工工艺一、工程概况本标段管辖内共有三座隧道,其中西宁隧道全长5743m,共设有301处轨槽预埋;老爷山隧道全长2269m,共设有117处轨槽预埋;大通隧道全长1135m,共设有59处轨槽预埋。
隧道内四电接口主要有预埋轨槽、过轨管线、综合接地等。
二、编制依据1、《隧道接触网轨槽预埋安装参考图》图号:兰乌二线施隧参2092、《隧道附属洞室、综合接地、过轨设计参考图》图号:兰乌二线施隧参2073、《西宁隧道、老爷山隧道、大通隧道接触网基础预留接口设计图》4、《铁路综合接地系统》图号:通号(2009)93015、《隧道、路基及桥墩台电力接口预留表》青藏公司代建段施工图6、《综合接地系统及通信、信号区间电缆槽、预埋管交底资料》7、《通信、信号区间电缆槽、电缆井、过轨管及桥梁预留孔、预埋件工点工资》施工设计8、电力、电气化相关施工规范及验收标准三、施工工艺3.1、.综合接地1、综合接地钢筋的预埋隧道内贯通地线铺设在两侧的通信信号电缆槽内,并采取砂防护措施,在两侧通信信号电缆槽的线路侧外缘各设一根纵向接地钢筋,每100米断开一次,用于隧道内接地极、接触网断线保护接地及接地钢筋间的电位连接。
隧道二次衬砌中的接地钢筋,有结构钢筋的地段利用二次衬砌的内层纵、环向结构钢筋作为接触网断线保护接地钢筋,在每个台车位中部选一根环向结构钢筋作业环向接地钢筋,接触网线垂直向上在拱顶的投影线两侧以0.5米为间隔,各选3根纵向结构钢筋,两侧各1.5米外的其它位置以1米为间隔选择纵向接地钢筋作为接地钢筋,环、纵向接地钢筋间可靠焊接,纵向接地钢筋在作业段间可不连接;二次衬砌中没有结构钢筋地段除接触网吊柱基础接地外不单独接地钢筋设置,环向接地钢筋设置位置根据接触网里程埋设。
隧道接地极设置利用隧道的初期支护锚杆、钢架、钢筋网或底极钢筋作为接地极。
锚杆接地极以一个台车长度为间隔设置,用作接地极的锚杆环向间距要求为2倍锚杆长度,接地锚杆与钢筋网片、钢拱架及专用环向接地钢筋焊接牢固。

四电接口施工工艺流程及重点卡控标准
一、引言
管道接口是油气勘探、生产过程中关键的一环,它的合格施工至关重要,关系到管道的安全运行和环境安全。
以下就为大家介绍四电接口施工
工艺流程及重点卡控标准。
二、施工工艺流程
1、前期准备:首先根据设计图绘制四电接口的位置和形状,并安排
管材预留,检查和清理接口位置以及装配现场;
2、焊接四电接口:焊接前应按照质量标准选择焊材及焊具,确定焊
接参数,焊接工艺加工;
3、检验接口:检查接口端面尺寸、表面形状和平整度,检查焊缝连
接及接头质量;
4、安装完成:在安装接口前,先仔细清洗接口面,确认接口表面清洁,充分把握润滑条件,安装及调整接口,确保接头密封;
5、最后涂装:将接口涂装腻子粉,用木块小心地压实,使其与管道
表面无接缝,打磨整平,便可使其和管道融为一体。
1、接口型号的选择:接口必须符合管道的规格及设计要求,严格按
照标准安装;
2、焊接技术要求:工艺要求达到焊接美观、质量可靠,焊缝应均匀、密实,尺寸偏差小,不得有明显变形及开裂;。
四电接口施工方案四电接口施工方案是指在建筑物或场所内进行电力、通信、广播电视以及弱电系统的施工工作。
四电接口施工方案的编写需考虑四电系统的整体规划、材料选用、施工流程以及安全管理等方面,以下是一个1200字以上的四电接口施工方案。
一、背景介绍:二、工程概况:1.项目地址:省市大楼;2.工程规模:大楼,共19层,包括地下3层和地上16层;3.施工范围:电力、通信、广播电视以及弱电系统的安装与接口施工;4.工程周期:约3个月。
三、施工流程:1.项目启动阶段:组织项目团队,编制施工计划,确定工程进度;2.施工前准备阶段:a.协调电力供应商,确定供电方案,提供工地暂时用电;b.准备电缆、线管等电力施工所需材料;c.协调通信、广播电视、弱电系统供应商,确定设备供应计划;d.安排施工人员培训,提高施工质量。
3.电力系统接口施工流程:a.制定电力系统接口施工图纸,确定配电箱位置及线路布置;b.安装电缆桥架及线管,敷设输电线缆,按照接线图连接电力设备;c.安装挂墙插座、开关等电器设备;d.进行接地检测,确保电力系统接地良好;e.完成电力系统的接口施工,进行功能测试。
4.通信系统接口施工流程:a.制定通信系统接口施工图纸,确定通信机柜位置及线路布置;b.安装通信机柜、配线架及线管,敷设通信线缆,按照接线图连接通信设备;c.进行网络测试,确保通信系统正常工作;d.完成通信系统的接口施工,进行功能测试。
5.广播电视系统接口施工流程:a.制定广播电视系统接口施工图纸,确定音响、显示屏等设备位置及线路布置;b.安装音响、显示屏、信号源等设备,按照接线图连接广播电视系统;c.进行音视频测试,调试系统参数,确保广播电视系统正常工作;d.完成广播电视系统的接口施工,进行功能测试。
6.弱电系统接口施工流程:a.制定弱电系统接口施工图纸,确定安防、门禁、监控等设备位置及线路布置;b.安装安防、门禁、监控等设备,按照接线图连接弱电系统;c.进行系统测试,调试系统参数,确保弱电系统正常工作;d.完成弱电系统的接口施工,进行功能测试。
四电接口施工工艺流程及重点卡控标准四电接口是指电力、通信、广播电视和安全监控等四种系统在进行建筑物施工时所需的接口处理工作。
下面将介绍四电接口施工的工艺流程及重点卡控标准。
一、工艺流程1.前期准备阶段在项目启动前,需要进行项目调研和规划,明确四电系统的建设需求和施工计划。
同时,准备施工所需的材料和设备,确定施工队伍和施工方案。
2.现场勘测和设计阶段在施工前需要进行现场勘测,确定四电系统的布置方案。
根据勘测结果,进行电力线路的设计、通信线路的设计、广播电视系统的设计和安全监控系统的设计。
设计应符合相关规范和标准。
3.功能单元施工阶段根据设计方案,进行各个功能单元的施工。
首先进行电力工程的施工,包括安装电源线路、接线盒、电力仪表和开关等设备;然后进行通信工程的施工,包括敷设光缆、安装终端设备和配线架等设备;接着进行广播电视系统的施工,包括安装天线、调试信号源和布线等工作;最后进行安全监控系统的施工,包括安装监控摄像头、配置监控软件和设置报警系统等。
4.系统调试和验收阶段在各个功能单元施工完成后,需要对系统进行调试和验收。
首先对电力系统进行电气安全测试和负载测试,确保电力供应正常;然后对通信系统进行网络测试和语音测试,确保通信质量;接着对广播电视系统进行信号测试和节目播放测试,确保信号稳定和清晰;最后对安全监控系统进行监控画面测试和报警测试,确保系统正常工作。
5.竣工文件整理阶段在系统调试和验收通过后,需要整理竣工文件,包括系统设计图纸、调试记录和验收报告等。
这些文件将作为后期运维和维护的重要依据。
1.安全标准在施工过程中,要确保施工人员的人身安全。
严禁违反相关安全规定,例如高空作业未采取防护措施、电气设备未按要求接地等。
同时,施工现场要设置明显的安全警示标识,严禁未经授权人员进入。
2.质量标准施工过程中,各个功能单元的施工必须符合相关质量标准。
例如,电力线路的接线必须牢固可靠,通信线路的接头要经过专业焊接,广播电视系统的天线要定位准确,安全监控系统的摄像头要安装稳固等。
四电工程施工工艺一、前期准备工作1. 工程专业测量在施工前,需要对施工场地进行专业测量,确定建筑物的尺寸、地形、地势等相关数据,为后续施工工作提供准确的基础数据。
2. 现场勘测施工前需要对施工场地进行现场勘测,包括地质勘探、水文勘测、环境调查等,以便发现潜在的施工隐患,为后续工程施工提供参考依据。
3. 现场踏勘在确定施工场地之后,需要进行现场踏勘,对地面情况、场地环境等进行详细了解,为后续施工工艺提供依据。
4. 安全评估在进行施工前需要对施工场地进行安全评估,制定安全施工方案,保障施工期间的安全。
5. 施工方案制定在前期准备工作完成后,需要根据实际情况制定施工方案,包括施工工艺流程、施工工期、材料准备等,为后续施工工程提供指导。
6. 资材准备在确定施工方案后,需要做好施工所需的资材准备工作,包括材料的采购、运输、存储等,保证施工所需的各种材料齐全。
7. 人员组织在进行施工前需要对施工所需的人员进行组织,包括施工人员、技术人员、管理人员等,为后续施工工程提供有力的保障。
8. 设备准备在进行施工前需要对施工所需的设备进行准备,包括施工机械、工具设备等,保证施工所需的设备齐全。
9. 管理协调在进行施工前需要对施工过程进行管理协调,包括与相关部门的沟通协调、与业主的交涉沟通等,为施工过程提供保障。
在进行施工前需要对施工场地进行环境保护工作,包括施工过程中的噪音、尘土、废水等污染物的控制,保证施工过程对环境的影响最小。
11. 安全生产在进行施工前需要对施工过程进行安全生产管理,保障施工人员的安全,避免施工过程中的安全事故发生。
二、电力系统工程施工工艺1. 施工前准备在进行电力系统工程施工前,需要对施工现场进行清理整理,保证施工现场的整洁和安全。
2. 安装主干线路在进行电力系统工程施工时,首先需要进行主干线路的安装工作,包括布线、管线、接线等。
3. 安装配电设备在完成主干线路的安装后,需要对配电设备进行安装工作,包括开关箱、断路器、插座等。
四电接口工程施工质量管控办法中铁十三局集团沈丹客专TJ-2标项目经理部四电接口工程施工质量管控办法第一章总则第一条为进一步强化和规范四电接口管理,全面提升四电接口工程施工质量水平,现结合本项目实际情况,特制定本办法。
第二条本办法适用于铁路客运专线项目经理部所辖各各工区,各工区要根据本办法,结合工程实际制定四电接口工程实施细则,认真贯彻执行。
第二章四电接口管理机构及职责第三条项目部四电接口管理机构及职责1、项目部四电管理机构项目部成立四电接口管理领导小组,由项目经理为组长,项目总工、主管生产副经理为副组长,工程部长、物资部长、安质部长、计财部部长、路基、桥梁和隧道专业工程师为组员组成。
2、项目部四电接口管理机构职责(1)负责组织审核四电接口施工设计图;(2)负责组织评审工区编制的四电接口施工组织方案;(3)负责制定四电接口施工质量管理办法和技术标准;(4)负责统一采购成套接触网预埋槽道;(5)负责组织四电接口施工质量的检查;(6)负责组织四电接口工程的交验;(7)负责与业主、接口设计单位和站后接口监理、施工单位沟通与协调有关四电接口设计(含变更)、施工、检测、交验等方面事宜。
第四条各工区四电接口管理机构及职责1、各工区四电接口管理机构各工区成立四电接口管理小组,由工区经理为组长,工区总工、主管生产副经理为副组长,工程部长、物资部长、安质部长、计财部部长、工点主管工程师为组员组成。
2、各工区四电接口管理机构职责(1)负责审核四电接口施工设计图;(2)负责编制的四电接口施工组织方案、作业指导书及工艺标准;(3)负责制定四电接口施工质量管理实施细则和施工技术标准;(4)负责四电接口施工的质量教育、技术培训和技术交底工作;(5)负责采购或订制除成套槽道外的四电接口材料或构配件;(6)负责对四电接口成套构配件进行安装前质量验收;(7)负责对四电接口施工质量的管控;(8)负责四电接口施工资料的整理与签认、竣工文件编制等工作。
四电接口工程施工方案一、四电接口工程概况四电接口工程主要的内容:综合接地系统、接触网支柱基础、无砟轨道绝缘处理、各类过轨管道、电缆上下桥预埋槽道、电缆槽及手孔。
1、四电接口工程的重要性客运专线工程建设是一项复杂的系统工程,为此在土建施工过程中较多地考虑了电气化、电力、通信、信号等专业的预留、预埋等基础施工项目,施工过程中需要土建施工方与站后四电施工单位加强沟通,确保各项预留、预埋措施满足站后工程的需要。
接口是前道工序与后道工序的衔接,是土建施工单位与四电施工单位的交叉配合的关键部位,是多方面工程综合在一起按施工先后顺序,不同时机施工作业的系统集成。
接口工程的好坏不仅影响站后施工单位的工程质量和进度,也会对主体工程的成败产生不同的效果,甚至对全线的调试、运营和安全构成影响。
所以接口工程是本体工程自身的需要,接口管理是保障接口工程质量的必要手段,做好接口工程是保证客运专线建设达到世界一流客运专线铁路的重要组成部份。
2、四电接口工程的特点四电接口工程本身不是复杂的施工项目,但由于既涉及到桥梁、路基、站场等土建专业,又与电气化、电力、通信、信号等站后专业密切相关,因此略显繁琐。
同时,与土建施工过程中的大型项目相比,四电接口工程主要是细部的接地钢筋、接地端子、贯通地线、预埋件等细小内容,容易被忽视。
所以土建施工过程中的四电接口工程主要特点是:繁、细。
二、四电接口工程施工方案我单位承担沪昆客专长昆湖南段CKTJ-Ⅲ-2标工程施工任务,起迄里程为DK126+840~DK167+155,正线全长38.4km,路基长8.01km,正线桥梁全长22709/31延长米/座(其中特大桥19123/16延长米/座,大桥3393.74/13延长米/座,中桥191.6/2延长米/座),隧道7692/14延长米/座,涵洞626.51/19横延米/座,双块式无砟轨道58.49km,CRSTII型板无咋轨道18.31km。
因此控制好桥梁、隧道、路基、无砟轨道的接口工程是关键,在此基础上做好四电接口工程项目的衔接,就可以确保本标段内接口工程的质量。
