污水管网工程施工组织设计完整版
- 格式:doc
- 大小:217.38 KB
- 文档页数:44
目录第一章施工组织设计编制说明 (3)1.1 编制依据 (3)1.2 编制原则 (3)1.3 编制内容 (4)1.4 施工总体目标 (4)1.5 施工程序总体设想 (5)第二章工程概况及施工特点 (5)2.1 工程简介 (5)2.2 工程特点 (6)2.3 工程实施的重难点和解决方案 (6)2.4 现场条件 (6)2.5 施工用电、用水 (7)第三章施工现场总平面布置、临时设施和临时道路布置 (7)3.1 指导思想 (7)3.2 现场施工准备与实施 (8)3.3 临时用地计划 (9)3.4 施工现场总平面布置 (9)第四章劳动力计划、保障劳务工资支付计划 (9)4.1 项目经理部组织 (9)4.2 项目管理机构 (9)4.3 现场项目经理部主要岗位职责 (10)4.4 拟投入本工程的其他人员计划表 (15)4.5 保障劳务工资支付计划 (15)第五章主要材料和施工机械设备计划 (16)5.1 主要材料计划 (16)5.2 主要施工机械设备计划 (17)第六章各分部分项工程的主要施工方法及施工工艺 (17)6.1 工程测量 (17)6.1.1 测量依据 (17)6.1.2 施工测量的组织 (18)6.2 土石方工程施工 (19)6.2.1 土方开挖 (19)6.2.2 土石方回填 (19)6.3 圆管涵施工方法 (20)第七章确保工程质量的技术组织措施 (23)7.1 质量管理 (23)7.2 质量管理制度 (23)7.3 质量管理施工计划 (26)7.3.1质量控制程序 (26)7.3.2加强班组建设 (27)7.4 技术资料管理 (27)7.5 确保工程质量的承诺 (28)第八章质量控制及质量通病的防治措施 (28)8.1 混凝土工程质量通病预防措施 (28)第九章施工进度计划和各阶段进度的保证措施 (29)第十章确保工期的技术组织措施 (31)10.1 工程工期的编制 (32)10.2 组织管理措施 (32)10.3 进度控制的方法 (34)10.4 保证工期目标实现的措施 (34)10.5 确保工期的承诺 (36)第十一章确保安全生产、文明施工的技术组织措施 (37)11.1 安全施工保证措施 (37)11.1.1 建立安全生产保证体系 (37)11.1.2 编制安全保证计划 (38)11.2 施工安全监督体系 (39)11.3 文明施工保证措施 (39)11.3.1 文明施工目标 (39)11.3.2 建立文明施工保证体系 (39)11.3.3 文明施工组织措施 (40)11.3.4 文明施工现场形象设计 (40)11.4 确保安全、文明施工的承诺 (41)第十二章已有建筑物、构筑物、管线的加固措施 (41)第十三章项目班子人员素质、配备及管理经验 (42)第十四章施工与交通的协调和组织方案 (43)第十五章季节性施工措施 (43)第十六章环境保护措施 (46)17.1 防噪声、防扰民控制措施 (47)17.2 防振动扰民控制措施 (48)17.3 生态环境 (48)17.4 水污染 (49)17.5 大气污染 (50)17.6 固体废弃物管理措施 (51)17.7 施工迹地恢复 (52)17.8 员工健康保护 (52)附表一:拟投入的主要检测仪器、施工机械设备表 (53)附表二:劳动力计划表 (54)附表三:施工总体进度计划(网络图、横道图) (55)附表四:施工总平面图 (56)附表五:临时用地表 (57)第一章施工组织设计编制说明1.1 编制依据(1) 2010年度农村环境连片整治渔洋关污水管网工程施工招标文件。
污水收集管网工程施工组织设计一、工程概况污水收集管网工程是指将城市或者工业区的污水,通过管道系统进行收集和输送,最终将其引至污水处理厂进行处理。
该工程一般包括掘土、铺设管道、安装井盖等施工工序,需要统筹协调各个施工单元,确保施工质量和进度。
二、施工任务分析1.土方开挖:根据设计要求,在指定位置进行土方开挖,确保管道的埋深和坡度的要求。
2.管线铺设:根据设计图纸,按照工程要求将各种规格的管道铺设到指定位置,并确保管道的坡度和连接的紧密性。
3.管道连接和固定:通过焊接、螺栓连接等方式将管道进行连接,并进行固定,以确保稳定性。
4.井盖安装:根据设计要求,在管道铺设完成后,进行井盖的安装和固定,以便于维护和维修。
5.管线压力测试:在管道铺设完成后,进行压力测试,确保管道的密封性和承载能力。
6.绿化和修复:在工程施工完成后,对施工现场进行绿化和修复,恢复到原始状态。
1.组织结构:本工程施工组织分为项目经理部、技术部、采购部、财务部、安全环保部等部门,项目经理部负责整个工程的组织协调和施工管理,技术部负责工程质量控制和技术指导,采购部负责工程材料的采购,财务部负责工程资金的管理,安全环保部负责施工期间的安全和环保管理。
2.施工方案:根据施工任务分析,制定详细的施工方案。
包括土方开挖的具体方法和施工工艺、管线铺设的方法和要求、管道连接和固定的具体操作步骤、井盖安装的方法和要求、管线压力测试的具体方案、绿化和修复的具体措施等。
3.施工标准和质量控制:按照国家相关标准和工程要求,制定相应的施工标准和操作规程。
施工过程中,加强质量控制,对土方开挖的坡度、管道连接的紧密性、井盖的稳定性等进行抽查和检测,确保施工质量。
4.员工培训和安全教育:对施工现场的员工进行培训和安全教育,让员工熟悉施工方案和操作规程,提高他们的操作技能和安全意识,以确保施工期间的安全生产。
5.施工进度和资源管理:制定详细的施工进度计划,合理安排施工工序,分配资源,确保施工进度和工期的控制。
...XX市乡镇污水处理建设项目- 四里棚施工组织设计编制人:审核人:审批人:X 房建设工程总承包有限公司2018年8月6日目录第一章、工程概况第二章、工程进度计划与措施第三章、主要施工方法第四章、质量管理体系与措施第五章、确保工期的技术组织措施第六章、雨季施工技术组织措施第七章、安全管理体系与措施第八章、保证文明施工的技术、经济、组织措施附表一:进度计划横道图附表二:质量管理网络图附表三:安全管理网络图污水管网施工组织设计第一章工程概述一、项目特点:本工程为市政污水管道工程,总长约为6000m。
线管材采用钢筋混凝土二级承插管和HDPE高密度聚乙烯双壁波纹管。
管材及规模:名称规格单位数量备注钢筋混凝土管D800 m 1120钢筋混凝土管D1200 m 674波纹管D600 m 3115波纹管D800 m 870检查井φ1250 座51检查井1100*1100 座30检查井1500*1100 座12二、现场自然条件:本工程主管沿盐水河敷设,主管古盐大道至马堰畈一桥段沿东河堤东侧由北向南敷设,马堰畈一桥至长荆大道段沿东河堤西侧由北向南敷设,支管汉宜大道段沿汉宜大道北边人行道从新都化工110KV高压电塔至盐水河由东向西敷设,支管城南大道段沿城南大道南边人行道从四里棚中心学校至盐水河由东向西敷设,支管长荆大道段沿长荆大道北边人行道从三杨湾至盐水河由东向西敷设,管线具体走向要结合现场实际情况确定,检查井根据现场指定。
三、设计编制依据:1、施工图:广州市环境保护工程设计院有限位公司设计的XX 市乡镇污水处理建设项目—四里棚管网施工图。
2、《室外排水设计规范》(GB50014-2006[2016 年修订])3、《镇(乡)村排水工程技术规范》(CJJ124-2008 )4、《给水排水工程管道结构设计规程》(GB50332-2002)5、《给水排水工程构筑物结构设计规范》(GB50069-2002)6、《给水排水管道工程施工及验收规范》(GB550268-2008)7、《埋地塑料排水管道施工》工程进度计划与措施施工总进度计划:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为180 天。
污水管网工程施工组织设计一、工程概况1、工程名称:污水管网工程2、工程地点:X市3、工程内容及规模:建设X市污水管网,总长度约XX公里。
4、施工单位:XXX施工公司二、施工目标1、确保工程质量:按照设计要求进行施工,达到相关标准要求。
2、保证施工进度:按照施工计划进行施工,确保工期的合理安排。
3、保障安全环保:严格按照相关安全、环保法规进行施工,做好施工现场安全措施。
三、施工组织机构1、总指挥:XXX公司总经理2、副总指挥:工程部主任4、施工部门:包括施工、土建、管道、电气等部门,各部门负责人分别为施工单位部门经理。
四、施工方案1、施工方法:采用开挖法进行施工,分段进行,先进行土方开挖,然后进行管道敷设、连接。
2、作业程序:a)施工准备:组织人员、机具及材料到达工地,搭建施工临时设施。
b)土方开挖:按照设计要求进行开挖,包括挖土、清理渣土、围护土方等。
c)管道敷设:按照设计要求进行管道敷设,包括沟槽开挖、管道敷设、管道连接。
d)验收和试压:敷设完毕后进行验收,对管道进行试压,确保无渗漏。
e)完工清理:组织进行现场清理,清除施工垃圾,恢复原状。
f)工程验收:组织相关部门进行工程验收,确保工程质量符合要求。
3、施工时间计划:根据工程规模和施工进度,制定详细的施工时间计划,按进度进行施工。
4、施工设备及材料准备:根据施工需要,提前准备好所需的施工机具、人员数量、材料等。
五、安全与环保措施1、施工现场:设立施工现场标志,划定施工区域,设置安全警示标识牌,限制非施工人员进入。
2、施工人员:提前进行安全培训,熟悉相关安全规章制度,佩戴个人防护用品,遵守安全操作规程。
3、机械设备:设备操作人员持有操作证,设备保养及时,定期检查设备安全装置是否完好。
4、材料及废弃物处理:严格按照环保要求选择材料,确保使用符合标准的材料;废弃物进行分类储存,定期清运处理。
六、质量控制措施1、施工准备:根据工程设计和施工规范,进行施工准备工作,包括材料检查、设备检验等。
污水管网工程施工组织设计范本一、工程概况(一)项目名称:污水管网工程施工组织设计(二)项目地点:(填写具体地点)(三)建设单位:(填写建设单位名称)(四)施工单位:(填写施工单位名称)(五)工程内容:本工程包括XXX(填写具体工程内容)(六)工期:(填写工程预计施工周期)(七)工程特点:(填写本工程的特点,如工程复杂度、管道走向等)二、组织管理机构(一)总经理:(填写总经理姓名)(二)总工程师:(填写总工程师姓名)(三)施工组长:(填写施工组长姓名)三、施工组织目标(一)确保施工顺利进行,按时完成工程;(二)保证工程质量,达到相关标准要求;(三)保障安全生产,做到零事故;(四)严格控制成本,实现项目经济效益最大化;(五)科学合理地组织施工,提高施工效率。
四、施工组织设计方案(一)项目准备阶段1.编制施工组织设计方案,明确施工目标、组织结构和施工方法等;2.开展现场踏勘工作,了解地形地貌、交通状况及环境因素等;3.制定施工计划,明确工作内容、工期要求和人力物力等;4.开展施工前的技术交底,确保施工人员熟悉工艺要求和作业规程等;5.确定施工设备和工具械的采购计划,确保施工所需设备正常供应;6.编制施工图纸和施工方案,明确施工工序和施工内容。
(二)施工期间1.成立施工指挥部,组建施工队伍,明确责任和任务;2.根据施工计划,合理安排施工工序和施工人员;3.做好施工工地的环保措施,保护周边环境;4.加强现场安全管理,确保施工人员的人身安全;5.严格按照质量管理体系保证施工质量;6.加强施工现场秩序管理,确保施工进度和效率;7.根据实际情况,及时调整施工计划和组织措施。
(三)施工竣工阶段1.完成工程验收和交付手续,办理相关手续;2.清理施工现场,整理工程档案;3.组织竣工验收,确保工程质量达到标准要求;4.整理施工总结报告,总结经验教训;5.做好施工档案的整理归档工作,确保工程资料完备。
五、安全保障措施在污水管网工程施工中,要加强施工安全管理,采取以下安全保障措施:1.施工现场要设置警示标志,确保施工区域的安全;2.施工人员必须佩戴符合规定的安全防护设备,并严禁穿拖鞋等不适合的工作服装;3.施工现场要配备灭火器、急救箱等应急设备,做好安全防护措施;4.负责施工的人员必须具有相关资质证书,进行岗前培训,确保施工技术安全可行;5.做好施工现场的危险物品管理,防止危险物品的泄漏和造成二次污染;6.严格按照相关法律法规执行,不允许违章施工和滥用劳动力。

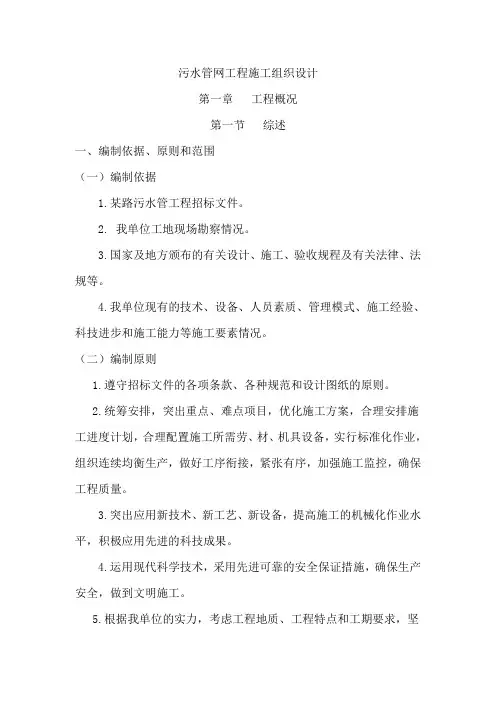

污水管网工程施工组织设计第一章工程概况第一节综述一、编制依据、原则和范围(一)编制依据1.某路污水管工程招标文件。
2. 我单位工地现场勘察情况。
3.国家及地方颁布的有关设计、施工、验收规程及有关法律、法规等。
4.我单位现有的技术、设备、人员素质、管理模式、施工经验、科技进步和施工能力等施工要素情况。
(二)编制原则1.遵守招标文件的各项条款、各种规范和设计图纸的原则。
2.统筹安排,突出重点、难点项目,优化施工方案,合理安排施工进度计划,合理配置施工所需劳、材、机具设备,实行标准化作业,组织连续均衡生产,做好工序衔接,紧张有序,加强施工监控,确保工程质量。
3.突出应用新技术、新工艺、新设备,提高施工的机械化作业水平,积极应用先进的科技成果。
4.运用现代科学技术,采用先进可靠的安全保证措施,确保生产安全,做到文明施工。
5.根据我单位的实力,考虑工程地质、工程特点和工期要求,坚持“项目法”施工,采用机械作业,确保工程质量及安全,保证按期竣工。
(三)编制范围飞沪路K0+000~K0+591.2段污水管道,金湾路K0+000~K0+403.4段污水管道。
二、工程简介本合同段设计污水管道共分为两段段:第一段飞沪路段:全长681米,管材采用Ф400PVC-U超强筋管材,排水纵坡为1.0‰,其中该路段沿线设横管接入井5处;第二段金湾路段:全长403米,管径采用Ф500PVC-U超强筋管材,排水纵坡为1.0‰,其中该路段沿线设横管接入井3处。
污水管道位置布置根据现场实际情况定位。
第二节自然条件概况1、场地条件本合同段位于中心镇区飞沪路、金湾路上。
车流、人流较大,街道两侧店铺林立,为陆渡镇主要街道。
施工场地窄小,施工用地紧张。
2、气候条件本地区属湿润气候区,四季分明,夏季天气炎热雨水充足,年降雨量1000-1400mm,冬季寒冷,有冰冻,本合同段施工期间正值冬、春季,要做好冬季、雨季施工措施。
第三节工程特点1、本合同段工期要求短,质量要求高,工程量相对较大,我们相信在镇政府及有关单位的大力支持领导下,总结类似工程的施工经验,保证按工期、高质量、低成本地完成任务,为建设陆渡镇增光添彩,为造福子孙后代贡献一份力量。
污水管网施工组织设计第一章施工方案与技术措施一、污水管道施工污水管道施工的程序包括测量放线、开槽、基础、下管、连接、闭气、闭水、检查井和回填。
在开挖前,需要进行测量放样,沿管道中心线定出沟槽边缘线及开挖深度。
在开挖范围的地下设施应事先向建设单位索要资料,以避免破坏。
挖方时应注意附近构筑物、道路、管线等下沉和变形,必要时采取防护措施。
施工中,应经常测量和校核其平面位置、标高和边坡坡度是否符合设计要求。
1.沟槽土方采用挖掘机挖土,反铲挖掘机两台,斗容量0.6m³。
沟槽断面形式采用梯形槽,沟槽边坡采用1:0.3.在开挖范围的地下设施应事先向建设单位索要资料,做到心中有数,避免破坏。
无资料时,应派专人跟挖掘机,发现情况及时汇报。
2.施工排水本工程施工中如遇地下水,从槽壁、槽底渗出的地下水,经排水沟汇集到集水井,由水泵排出槽外。
沟槽开挖到将近地下水位时,修建集水井和安装水泵,然后继续开挖沟槽到地下水位,使水流向集水井。
排水沟的断面尺寸,根据地下水量而定,一般为30×20㎝,排水沟底一般低于槽底30㎝,并以3~5%的坡度坡向集水井。
集水井通常设在地下水来水方向的沟槽一侧,采用直径1.0~1.2m的Φ14圆钢焊制成的井圈,井底一般在槽底以下1.0m。
集水井的间距根据土质与地下水量而定,通常采用80~100m。
排水沟和进水口需要定期疏通,集水井需要清除底部积泥,保持必要的存水深度,以确保水泵正常工作。
管道采用砂垫层基础。
对于一般土质地段,基地中只需厚度为14.5厘米的砂砾基础。
承插口管安装应将插口顺着水流方向,承口逆着水流方向,由低点向高点依次安装。
管道安装可采用人工安装,管道长度可以手动切割,但断面应垂直平整。
在接口作业时,应先将承口(或插口)的内(或外)工作面清理干净,套上橡胶圈,检查胶圈是否配套完好,并涂上润滑剂,将插口端的中心对准承口的中心轴线就位。
插口入承口时,可在管端部设置木挡板,用撬棍使被安装的管道沿着轴线徐徐插入承口内,逐节依次安装。
污水管网工程施工组织设计第一章工程概况第一节综述一、编制依据、原则和范围(一)编制依据1.** 市陆渡镇人民政府金湾路、飞沪路、中市西路和花园东路污水管工程招标文件。
2.金湾路、飞沪路、中市西路和花园东路污水管工程标前会议、《陆渡镇污水管工程(Ⅲ)答疑纪要》及我单位工地现场勘察情况。
3.国家及地方颁布的有关设计、施工、验收规程及有关法律、法规等。
4.我单位现有的技术、设备、人员素质、管理模式、施工经验、科技进步和施工能力等施工要素情况。
(二)编制原则1.遵守招标文件的各项条款、各种规范和设计图纸的原则。
2.统筹安排,突出重点、难点项目,优化施工方案,合理安排施工进度计划,合理配置施工所需劳、材、机具设备,实行标准化作业,组织连续均衡生产,做好工序衔接,紧张有序,加强施工监控,确保工程质量。
3.突出应用新技术、新工艺、新设备,提高施工的机械化作业水平,积极应用先进的科技成果。
4.运用现代科学技术,采用先进可靠的安全保证措施,确保生产安全,做到文明施工。
5.根据我单位的实力,考虑工程地质、工程特点和工期要求,坚持“项目法”施工,采用机械作业,确保工程质量及安全,保证按期竣工。
(三)编制范围飞沪路 K0+000~K0+591.2段污水管道,金湾路 K0+000~K0+403.4段污水管道。
二、工程简介本工程位于陆渡镇中心镇区是陆渡镇人民政府为改善镇区环境提升陆渡镇投资环境而投资兴建的。
本工程由 ** 市云天建设工程项目管理有限公司代理进行招投标,施工图纸由 ** 市建筑设计院有限责任公司设计的。
本合同段设计污水管道共分为两段段:第一段飞沪路段:全长 681 米,管材采用Ф 400PVC-U超强筋管材,排水纵坡为 1.0 ‰,其中该路段沿线设横管接入井 5 处;第二段金湾路段:全长 403 米,管径采用Ф 500PVC-U超强筋管材,排水纵坡为 1.0 ‰,其中该路段沿线设横管接入井 3 处。
污水管道位置布置根据现场实际情况定位。

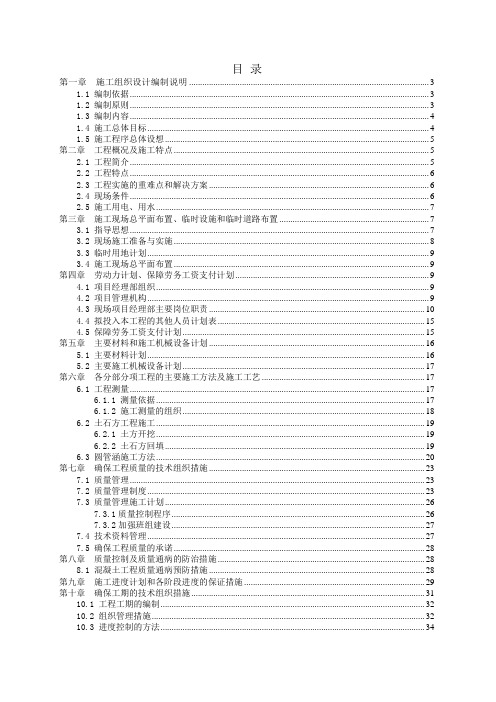

XXX城乡污水治理一体化建设工程项目施工组织设计编制单位:XX中茂建设劳务有限公司编制日期:2023 年12 月30 日目录一、编制依据及编制说明二、工程概况及施工条件三、施工总体方案部署四、施工准备工作五、施工进度计划及保证措施六、重要工程项目施工方法七、关键技术措施八、技术先进性及节约措施九、安全文明、环保措施十、与其他单位的配合措施十一、成品保护措施十二、季节性施工保证措施十三、环境污染保护十四、目的管理附表1重要施工人员表附表2劳动力计划表附表3计划投入的重要施工机械设备表附表4 计划开竣工施工进度表一、编制依据及编制说明1.1编制依据1.1.1重要编制依据本工程组织设计依据XXX城乡污水治理一体化建设工程项目施工图设计、现场勘探情况编制。
1.1.2施工技术规范及标准1、排水管道工程施工验收规范本工程施工图及施工图规定的其他标准、规程、规范。
1.1.3对材料的质量和实验规定《普通砼用砂质量标准及检查方法》《普通砼用碎石或卵石质量标准及检查方法》《建筑施工安全检查标准》《给水排水管道施工及验收规范》《给排水标准图集》《国家建筑标准设计排水检查井》《市政排水管渠工程质量检查评估标准》《埋地聚乙烯排水管管道工程技术规程》《埋地硬聚乙烯排水管管道工程技术规程》本工程施工组织设计提出如下目的:合格的施工质量,快速的施工周期,高效的经济效益,文明的安全技术措施。
1.2编制原则1、遵循招标文献条款的原则,在编制施工组织设计文献说明及附图表中,严格按照招标文献的规定,做到统一标准、规范编制。
2、遵循设计文献和规范验标的原则,在编写重要项目施工方法中严格按照设计规定,执行现行施工规范和验收标准,对的组织施工,保证工程的质量、进度。
3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力,经济实力,技术水平,坚持科学组织,例题安排,均衡生产,平行作业,保证高速度、高质量、高效率完毕本标段工程的建设。
污水处理厂污水管网工程施工投标文件目录17.施工组织设计 (5)第一章、总体概述 (5)1、编制依据 (5)2、工程概况 (5)3、指导思想 (5)第二章、确保工期的技术组织措施 (6)1、施工进度安排原则 (6)2、进度计划目标 (6)3、施工进度计划图 (6)4、技术保证措施 (6)5、施工组织机构和管理的保证措施 (7)6、人员保证措施 (8)7、设备保证措施 (9)8、材料供应保证措施 (9)9、资金保证措施 (9)第三章、主要施工方法 (10)1、主要施工方法 (10)2、顶管工程施工 (13)3、顶管测量、纠偏技术 (19)4、清淤工程 (21)5、护岸工程 (22)6、污水截流工程 (30)7、其他附属施工方法 (32)8、路面恢复 (33)第四章、拟投入劳动力、材料和机械计划及保证措施 (36)1、施工劳动力投入的原则及管理要求 (36)2、施工劳动力组织的要求 (36)3、材料品质保证体系 (37)4、材料供应管理制度 (37)5、材料、设备验收制度 (38)6、材料保管制度 (38)7、投入的主要施工机械计划及进场方法 (39)8、拟投入本合同工作的主要施工设备 (39)9、保证机械设备供应措施 (39)10、机械管理 (39)11、技术先进性与机械设备适用性 (40)12、其他情况 (40)第五章、施工总平面布置图 (41)1、施工现场平面布置的原则 (41)2、项目部平面布置 (41)3、总平面布置 (41)4、临时供电设施布置 (41)5、临时供水设施布置 (42)6、临时生产及生活设施布置 (42)第六章、施工重点、难点及保证措施 (43)1、测量系统 (43)2、顶管过程质量控制 (43)3、泥浆系统 (44)4、交通影响和有效措施 (44)5、降噪和防止扬尘的重点措施 (45)6、雨季施工保证措施 (45)7、冬季施工措施 (46)8、地下管线及其他地上、地下设施的保护加固措施 (47)第七章、确保文明施工的技术组织措施 (48)1、安全生产目标 (48)2、管理体系 (48)2、安全教育及检查制度 (48)3、确保施工安全的组织及技术措施 (50)4、文明施工措施 (51)第八章、确保工程质量的技术组织措施 (53)1、工程质量目标 (53)2、质量保证体系 (53)3、质量管理职责 (54)4、质量保证措施 (56)5、正确处理进度与质量的关系 (60)附表一、施工进度计划横道图 (61)附表二、拟投入本标段的主要施工设备表 (62)附表三、劳动力计划表 (63)附表四、施工总平面图 (64)7.施工组织设计第一章、总体概述1、编制依据1、污水处理厂污水管网工程施工招标文件,技术设计图纸等相关资料。
目录第一章施工方案与技术措施第二章质量管理体系与措施第三章安全管理体系与措施第四章环境保护管理体系与措施第五章工程进度计划与措施第六章资源配备计划第七章成品及半成品保护措施第八章文明施工管理体系与措施第九章确保报价完成工程建设的技术和管理措施第十章施工总进度表或施工网络图和施工总平面图第十一章先进的工艺、设备和技术应用第十二章雨季、冬季施工、减少噪音、降低环境污染的技术措施附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章施工方案与技术措施(一)污水管道施工施工程序:测量放线→开槽→基础→下管、连接→闭气、闭水→检查井→回填1.沟槽土方(1)采用挖掘机挖土,反铲挖掘机两台,斗容量0.6m3。
(2)沟槽断面形式采用梯形槽,沟槽边坡采用1:0.3,开挖前进行测量放样,沿管道中心线定出沟槽边缘线及开挖深度。
按间距20m钉入小木桩,用线绳挂线撒石灰,放出纵向边线。
(3)在开挖范围的地下设施应事先向建设单位索要资料,做到心中有数,避免破坏,无资料时,应派专人跟挖掘机,发现情况及时汇报。
挖方时应注意附近构筑物、道路、管线等下沉和变形,必要时采取防护措施。
施工中,应经常测量和校核其平面位置、标高和边坡坡度是否符合设计要求。
(4)沟槽基础垫层用砂砾石回填和素土基础。
2.施工排水(1)本工程施工中如遇地下水,从槽壁、槽底渗出的地下水,经排水沟汇集到集水井,由水泵排出槽外。
(2)沟槽开挖到将近地下水位时,修建集水井和安装水泵,然后继续开挖沟槽到地下水位,使水流向集水井。
挖深接近槽底时,将排水沟改设在槽底两侧。
(3)排水沟的断面尺寸,根据地下水量而定,一般为30×20㎝,排水沟底一般低于槽底30㎝,并以3~5%的坡度坡向集水井。
(4)集水井通常设在地下水来水方向的沟槽一侧。
集水井与沟槽之间设进水口,防止地下水对槽底和积水井的冲刷,进水口两侧用支撑板加固。
(5)集水井采用ø 14圆钢焊制成的井圈直径1.0~1.2m,施工方法是先挖井坑,然后下井圈,井底一般在槽底以下1.0m。
集水井的间距根据土质与地下水量而定,通常采用80~100m。
(6)排水沟与进水口需要经常疏浚,集水井需要经常清除井底的积泥,保持必要的存水深度,以维持水泵的正常工作。
3.基础:管道采用砂垫层基础。
对一般的土质地段,基地中只需厚度为14.5cm的砂砾基础。
4.下管、连接:(1).承插口管安装应将插口顺水流方向,承口逆水方向,由低点向高点依次安装。
(2).管道安装可采用人工安装,管道长短的调整,可用手据切割,但断面应垂直平整。
(3).接口作业时,应先将承口(或插口)的内(或外)工作面清理干净,套上橡胶圈.检验胶圈是否配套完好,并涂上润滑剂,将插口端的中心对准承口的中心轴线就位、(4).插口入承口时,可在管端部设置木挡板,用撬棍使被安装的管道沿着轴线徐徐插入承口内,逐节依次安装。
对于4000mm以上的管道可用缆绳系住管道用手动葫芦等提力工具安装,严禁用施工机械强行推顶管道插入承口。
5.抹口:接口采用水泥砂浆刚性接口,管线直顺,坡度符合,管箍达到不渗、不漏。
5.闭气、闭水:管道的密封性检验管底与基础腋角部位用砂回填密实后进行。
根据现场条件可分别选择闭水或闭气试验,闭气与闭水试验等效。
6.回填:(1).管道安装验收合格后应立即回填。
洵槽回填,应从管线、检查井等构筑物两侧同时对称回填,采取必要的限位措施,确保管道及构筑物不产生位移。
(2).从管底基础部位开始到管顶以上0.7m,必须用人工回填。
0.7m以上部位,可采用机械从管道轴线两侧同时回填,夯实或碾压。
7.检查井(1)检查井的施工程序包括基础施工,砌井墙、安井圈几项。
(2)首先在检查井位置挖井位,井位挖完后,在井底浇筑水泥砼基础,砼标号按设计。
(3)先砌筑井座一层,砖缝要挤满砂浆,已砌完的四角高度应在同一水平线上。
每砌高30㎝左右,应将墙外废槽及时还土夯实,雨水井内应保持清洁,砌墙应随砌随清理,砌完后彻底将碎砖等杂物清理干净,并用井盖盖住。
(4)井圈与井墙应吻合,井墙与道路边线允许偏差不大于±3㎝。
整个安装位置应符合设计要求,不得歪扭应避免上下层对缝,否则会降低整体性,产生压力集中发生劈裂,墙面应平直清洁,不得有凹凸不平现象。
(二)混凝土基础浇筑在沟槽开挖接近尾声时,应迅速做好管道基础准备,迅速摊铺碎石和浇筑混凝土基础,不使沟底土基暴露时间过长,造成不必要的损害。
砂砾垫层按规定的沟槽宽度满堂铺设、摊平、压实。
铺设结束后,在铺好的砂砾垫层上混凝土基础。
混凝土的级配由有资质的试验室试验人员按设计规定的强度进行配合比设计,混凝土基础浇筑采用钢模板立模,管道基础第一次浇筑成水平形状,待安管后再浇管座。
混凝土用插入式振动器振实后,再用平板式振动器振平及抹平,基础浇筑完毕后2小时内不得浸水,并进行养护。
(三)检查井的砌筑施工污水检查井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。
流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。
井内流槽应平顺,不得有建筑垃圾等杂物。
井内壁在流槽上D/2+200mm (D:管径)上采用20mm厚1:2.5水泥砂浆抹面,以上用1:2防水水泥砂浆勾缝。
遇地下水时,井外墙用20mm厚1:2防水水泥砂浆抹面至地下水位以上500mm。
井圈采用C30砼,铸铁井盖及座圈安装时用1:2水泥砂浆座浆,并抹三角灰,井盖顶面与路面平。
铸铁井盖及座圈必须完整无损,安装平稳,位置正确。
本工程的检查井采用收口式。
砂浆采用机械拌和,拌和时间不得少于3分钟,砂浆应随拌随用,一般在3个小时内用完,当气温超过30℃时,砂浆应在2小时内用完。
严禁使用隔夜砂浆。
(四)排水管道严密性试验本工程中污水管道,回填土前应该采用闭水法进行严密性试验。
1.试验管段按井距分隔,带井试验。
在浇筑管座2天后,便开始闭水。
2.管道闭水试验水头应符合下列规定:1)当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m计;2)当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m计;3)当计算出的试验水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准;3.试验按《给水排水管道施工及验收规范》(GB50268)第10.3节方法进行,验收标准按《市政排水管渠工程质量检验评定标准》执行。
具体做法如下:1)管道安装及检查井全部完成后即可进行闭水试验。
2)闭水试验的水位,应为试验段上游管道内顶以上2m,如上游管道内顶水位由于井室限制<2m(但不得<0.5m时,其允许渗水量可按:水位<2m的允许渗水量=√H/2×允许渗水量,H为上游管内顶至试验水位的高度(单位为m)。
3)闭水试验应在管道与检查井灌满水经过24小时后再进行,4)对渗水量的测量时间≮30min。
实测渗水量按下式计算q=W/T•L。
q―实测渗水量(L/min•m)W―补水量(L)T―观测时间(min)L―试验段长度(m)允许渗水量D=1200,70m3/d•km、D=1500,93m3/d•km。
(五)沟槽回填施工管涵工程经监理工程师主体结构隐蔽验收合格后,应及时进行回填。
以免晾槽过久造成塌方,挤坏管道或管道接口抹带空鼓开裂;雨季易产生泡槽、漂管或造成回填作业困难。
管线结构验收合格后方可进行回填施工,且回填尽可能与沟槽开挖施工形成流水作业。
1、为了保证回填土的质量,在现场办公区设土工试验室,以便随时掌握回填土的含水量及压实密实度。
2、回填土的含水量必须符合要求,当回填土的含水量过大时,根据天气、现场情况,采用晾晒或掺拌石灰粉的措施,以达到回填土的最佳含水量。
3、为了避免井室周围下沉的质量通病,在回填施工中应采用双填法进行施工,即井室周围必须与管道回填同时进行。
待回填施工完成后对井室周围进行2次台阶形开挖,然后用9%灰土重新进行回填。
4、管顶以上0.5m范围内用人工夯填,每层压实厚度不大于15cm。
管顶1.5m 以上用推土机配合压路机进行回填。
具体施工操作应严格按操作规程进行。
5、回填土高度至路床以下15cm为止,待该施工段全部管线工程完成后,集中对该部分进行回填压实处理,以保证路基的整体性和稳定性。
6、回填前清除槽内杂物、排除积水。
7、沟槽两侧须同时回填,且两侧高差不得超过30㎝,管顶以上50㎝范围内应特别注意夯实设备的选用,以防止对管道结构造成损坏。
8、回填土每层虚铺厚度为20~25㎝。
9、回填土中不得有碎砖、石块。
10、分段回填时,相邻段的接茬应呈阶梯状,且不得漏夯。
11、每层回填完成后必须经质检员检查、试验员检验认可后方准进行下层回填工作。
第二章质量管理体系与措施本工程的质量目标为:确保工程质量100%达到合格等级。
为了达到这一预定目标,因此,除本工程被列为公司主要的重点工程,由公司主要领导挂帅,集中全公司最优秀的工程技术管理人员组织强有力的施工组织管理体系,以及选派施工管理经验丰富、工作责任性很强,对外关系协调、密切、融洽的项目经理担任本工程项目经理外,关键在于在整个施工全过程中自始至终严格要求、严格操作、严格管理,特别是严格贯彻执行公司ISO9001质量管理体系,从原材料的取样、采购、储运、各道工序的施工、检查、验收、各分包工程的密切配合协调……直至产品的保护、竣工交付使用为止,使各类材料和每道工序都处在严格的受控状态,,并特别抓好道路主体结构质量、地埋管工程的安装质量等关键工程的施工,具体管理如下:2.1现场质量管理及保证措施现场使用的测量等各种计量器具必须送专业单位鉴定,经检验合格后才能使用,并标识清晰。
现场配备测量员、计量员、实验员,由项目工程师统一领导检验、测量和试验设备控制。
2.2确保工程质量达到优良工程的具体保障保证措施2.2.1建立质量管理的专职机构实行全面质量管理,成立TQC领导小组。
根据质量总目标和质量体系,在项目经理部设专职质安科,负责质量计划执行情况和综合统计考核工作。
在总负责人的领导下,结合工种具体情况,制定和阐明质量方针,规定质量目标和质量计划,普及质量管理教育,培训质量工作人员,协调各有关部门的质量活动,建立质量决策和反馈系统,保证质量体系有效地工作。
具体见施工现场质量保证体系示意图。
2.2.2坚持“三检制”等以下制度坚持“初检、复检、终检”的三检制。
开工、竣工报告制度;隐蔽工程验收制度,砌筑质量报告制度;严格配合比称量制度;材料验收、使用制度,料场质量控制报告制度;质量、安全技术交底制度,分区分层交接制度;施工日志和资料签发制度;2.3施工过程质量检验制度2.3.1施工过程检查必须对每道工序按“三检制度”的程序进行,坚持班组自检,由施工员认真进行初检,质检员复检,技术负责人(总工)终检,认为合格后请监理工程师验收,并在验收单上签字,上一道工序不合格不得进行下一道工序的施工。
