川建价发〔2007〕43号关于成都市《四川省建设工程工程量清.
- 格式:doc
- 大小:12.50 KB
- 文档页数:2
川建价发〔2007〕43号
成都市建设工程造价管理站:
你站《关于成都市<四川省建设工程工程量清单计价定额>人工费调整的申请》(成建价[2007]13号)收悉,根据《四川省建设工程工程量清单计价定额》(川建发[2004]27号)及《四川省建设工程工程量清单计价管理办法》(川建发[2006]112号)和《关于明确零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法的通知》(川建价发〔2006〕19号)的有关规定要求,经研究,同意你市的《四川省建设工程工程量清单计价定额》人工费调整如下:
一、你市的人工费在《四川省建设工程工程量清单计价定额》基础上调整的幅度为:
二、你市的零星工作项目人工单价(含综合费)调整为:
单位:元/工日
三、以上人工费调整和调整的零星工作项目人工单价从2007年7月1日起执行,2007年7月1日以前开工,但未竣工的工程,按结转工程量划段执行,2007年7月1日以后竣工的工程,接此批复前已办理结算的不再调整。
二ΟΟ七年九月二十四日。
四川省住房和城乡建设厅关于颁发《四川省建设工程工程量清单计价定额》的通知川建造价发〔2014〕439号各市、州及各扩权试点县住房城乡建设行政主管部门,各建设、设计、施工、咨询单位:为适应建筑市场发展变化的需要,合理确定工程造价,维护工程建设各方的合法权益,贯彻执行《建筑工程施工发包与承包计价管理办法》(住房和城乡建设部令第16号),按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)、《仿古建筑工程工程量计算规范》(GB50855-2013)、《通用安装工程工程量计算规范》(GB50856-2013)、《市政工程工程量计算规范》(GB50857-2013)、《园林绿化工程工程量计算规范》(GB50858-2013)、《构筑物工程工程量计算规范》(GB50860-2013)、《城市轨道交通工程工程量计算规范》(GB50861-2013)、《爆破工程工程量计算规范》(GB50862-2013)和《住房城乡建设部、财政部关于印发〈建筑安装工程费用项目组成〉的通知》(建标[2013]44号)的规定,根据现行《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)、《全国统一安装工程基础定额》(GJD-201~209-2006)、《全国统一市政工程预算定额》(GYD-301~308-1999)、《全国统一施工机械台班费用编制规则》、2009年《四川省建设工程工程量清单计价定额》、2008年《四川省房屋建筑抗震加固工程计价定额》,并结合我省实际,由四川省建设工程造价管理总站组织编制了2015年《四川省建设工程工程量清单计价定额》,内容包括:房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、构筑物工程、城市轨道交通工程、房屋建筑维修与加固工程、爆破工程和建筑安装工程费用及附录等九个专业册。
乘务长的工作职责乘务长的工作职责一般,空姐的职业生涯为普通舱乘务员、两舱乘务员、区域乘务长、主任乘务长,可以说,乘务长是空姐当中最高的职位了,而能够成为乘务长的空姐,是各个方面都相当优秀的,而且,乘务长是乘务组的负责人,对旅客的安全和服务质量,负责,同时也对乘务组的全程工作表现负责。
那么,乘务长具体做些什么工作,如何做好这些工作呢?1.完成航前准备会及航后讲评会的各项内容按照一定的标准,并且要对乘务员携带的飞行物品进行全面的检查。
2.负责头等舱部分的服务工作,并且还要监控经济舱的服务工作,这些工作主要有了解旅客的人数(特殊旅客、VIP旅客名单),签收餐会数量、机上的清洁用品、机供品、部分重要的业务文件,一些相关物品的交接。
3.关闭飞机门或者飞机停稳后,在系好安全信号灯炸灭后,负责下达操作分离器(滑梯)的指令。
4.负责填写《乘务日志》和《客舱记录本》、《机上重大事件报告单》等。
5.负责与飞行组和地面各部门的协调工作。
6.负责航班出现特殊情况时的服务计划调整。
7.服从机长的领导,负责乘务组临时驻外管理的工作。
8.负责收集一些旅客对机上服务工作的反馈意见,解决机上的疑难问题,并提出建议。
可见,乘务长的工作职责是非常多的,她的责任也是非常大的,要想成为一个优秀的乘务务长,是每一位当空姐的梦想,哈尔滨工程大学航空专业,实现你的乘务长梦想。
公文范文[整理版]成都会等17个市、州年《四川省培植工程工程量清单计价定额》人工费调剂幅度及计日工人工单价精品1四川省建设工程造价管理总站二Ο一Ο年十二月十四日关于对成都市等17个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整的批复.全文如下:关于对成都市等17个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整的批复川建价发〔2010〕42号有关市、州工程造价管理机构:你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
四川省建设厅文件川建发[2006]112号关于印发《四川省建设工程工程量清单计价管理办法》和《四川省建设工程工程量清单招标投标报价评审办法》的通知各市、州建设行政主管部门:为认真贯彻中华人民共和国国家标准《建设工程工程量清单计价规范》(GB50500—2003),全面推行工程量清单计价,规范我省工程造价计价行为,促进工程建设招标投标公开、公平、公正的进行,遏制低价恶性竞争行为和防止产生新的工程款拖欠,进一步规范建设市场秩序。
我厅对2004年印发的《四川省建设工程工程量清单计价管理试行办法》和《四川省房屋建筑和市政基础设施工程量清单招标投标报价试行办法》(川建发[2004]72号)进行了修改,经省政府同意,现将修定的《四川省建设工程工程量清单计价管理办法》和《四川省建设工程工程量清单招标投标报价评审办法》印发你们,请认真贯彻执行。
执行中遇到的问题及意见请及时向省建设工程造价管理总站反映。
本通知下发后,我厅川建发[2004]72号文同时废止。
附件:1、四川省建设工程工程量清单计价管理办法2、四川省建设工程工程量清单招标投标报价评审办法主题词:城乡建设工程计价招投标办法通知抄送:建设部标定司、市场司,省级有关部门,各市、州工程造价管理机构、招投标监督机构四川省建设厅办公室2006年7月25日印四川省建设工程工程量清单招标投标报价评审办法第一章总则第一条为规范建设工程工程量清单招标中的投标报价及其评审行为,促进建设市场的健康发展,维护招标投标活动当事人的合法权益,根据中华人民共和国《招标投标法》、《政府采购法》、《建设工程工程量清单计价规范》(G B50500—2003)、《四川省国家投资工程建设项目招标投标条例》、《评标委员会和评标方法暂行规定》(七部委令第12号)、《工程建设项目施工招标投标办法》(七部委令第30号)、《房屋建筑和市政基础设施施工招标投标管理办法》(建设部令第89号)、《建筑工程施工发包与承包计价管理办法》(建设部令第107号)及相关法律、行政法规、规章的规定,按照国家和省有关招投标监督管理的职责分工,结合我省实际,制定本办法。
四川省发展和改革委员会关于印发《四川省政府投资工程建设项目标准比选文件》(2007年版)的通知文章属性•【制定机关】四川省发展和改革委员会•【公布日期】2007.10•【字号】•【施行日期】2007.10.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】基本建设正文四川省发展和改革委员会关于印发《四川省政府投资工程建设项目标准比选文件》(2007年版)的通知(2007年10月)各市(州)发展改革委、各扩权试点县(市)发展改革委(局),有关项目比选人、比选申请人:经过近一年的调查研究和广泛征求意见,我们在2006年《四川省政府投资工程建设项目比选文件》(规范文本)的基础上,总结实践经验,重新制定了《四川省政府投资工程建设项目标准比选文件》(2007年版),现印发给你们,请认真贯彻执行。
现就有关问题通知如下:一、制定标准比选文件的必要性《四川省政府投资工程建设项目比选办法》(省政府令第197号)是通过市场配置政府有限的项目资源,从制度上预防腐败和不正之风的重要举措。
为使197号令的规定落到实处,2006年5月我委制定了《四川省政府投资工程建设项目比选文件》(规范文本),比选文件规范文本对促进比选的规范化、程序化、标准化等方面起了较大的作用。
实施一年多来,对节约时间、简便程序、透明公正,起到了招标不可替代的作用。
但项目比选是一个新生事物,在比选中出现了一些新情况和新问题,如:一些申请人采用挂靠、串通多家企业参加比选,个别申请人不符合条件随意报名,一些申请人抽中后相互串通或放弃参加评比,一些申请人被评为中选人后转卖合同,这些问题的存在严重破坏了比选的公平、公正,违背了诚实信用的基本原则,降低了比选的效果。
必须在制度上、规则上和操作程序上予以预防和解决。
二、《四川省政府投资工程建设项目标准比选文件》的原则和重点一是不违反省政府197号令的规定;二是具有操作性、简便性;三是在对比选人或比选申请人作出强制性要求时,可以选择的给予选择权。
四川省建设工程造价管理总站
川建价发〔2016〕17号
四川省建设工程造价管理总站
关于对成都市等14个市、州
2015年《四川省建设工程工程量清单计价定额》
人工费调整的批复
各有关市、州工程造价管理机构:
你们关于2015年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2015年《四川省建设工程工程量清单计价定额》(川建造价发[2014]439号)和《关于印发2015年〈四川省建设工程工程量清单计价定额〉人工费调整系数公式和〈2015
年〈四川省建设工程工程量清单计价定额〉人工费调整幅度及计日工人工单价〉表格的通知》(川建价发[2014]33号)的要求,现批准成都市等14个市、州2015年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2016年7月1日起与2015年《四川省建设工程工程量清单计价定额》配套执行,2016年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不
注:1、市政工程中的给水、燃气、水处理、生活垃圾处理设备安装、路灯工程和园林绿化工程中的喷泉安装执行通用安装工程相应标准。
2、城市轨道交通工程中的通信工程、信号工程、供电工程、智能与控制系统安装工程执行通用安装工程相应标准。
2015年《四川省建设工程工程量清单计价定额——建筑安装工程费用》说明及费用计算说明一、建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成,分部分项工程费、措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。
二、费用说明(一)分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
1.专业工程:是指按现行国家计量规范划分的房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程等各类工程。
2.分部分项工程:指按现行国家计量规范对各专业工程划分的项目。
如房屋建筑与装饰工程的土石方工程、地基处理与基坑支护工程、桩基工程、混凝土及钢筋混凝土工程等。
(二)措施项目费措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术、生活、安全、环境保护等方面的费用。
措施项目费分为总价措施项目费和单价措施项目费。
1.总价措施项目费(1)安全文明施工费①环境保护费:是指施工现场为达到环保部门要求所需要的各项费用。
②文明施工费:是指施工现场文明施工所需要的各项费用。
③安全施工费:是指施工现场安全施工所需要的各项费用。
④临时设施费:是指施工企业为进行建设工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用。
包括临时设施的搭设、维修、拆除、清运或摊销费等。
除本定额另有规定外,安全文明施工费中的环境保护费、文明施工费、安全施工费、临时设施费计价按《四川省建设工程安全文明施工费计价管理办法》实施管理。
(2)夜间施工增加费:是指因夜间施工所发生的夜班补助费、夜间施工降效、夜间施工照明设备摊销及照明用电等费用。
(3)二次搬运费:是指因施工场地条件限制而发生的材料、构配件、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运所发生的费用。
(4)冬雨季施工增加费:是指在冬季或雨季施工需增加的临时设施、防滑、排除雨雪,人工及施工机械效率降低等费用。
四川省《建设工程工程量清单计价规范》实施办法第一章总则第一条为进一步规范建设工程工程量清单计价行为,预防和制止拖欠工程款,维护发承包双方的合法权益,根据《建设工程工程量清单计价规范》( GB50500-2008 ,以下简称《计价规范》)、《四川省建筑管理条例》、《建筑工程施工发包与承包计价管理办法》(建设部令第 107 号)及有关法律、法规、规章的规定,结合四川实际,制定本实施办法。
第二条本办法适用于四川省行政区域内的各类房屋建筑及市政工程工程量清单计价活动。
第三条全部使用国有资金投资或国有资金投资为主(以下简称国有资金投资)的建设工程必须采用工程量清单计价,应当执行《计价规范》和本办法。
非国有资金投资的建设工程是否采用工程量清单计价由发包人自行确定。
凡确定采用工程量清单计价的建设工程应当执行《计价规范》和本办法。
一个工程不能同时采用两种计价方式。
可以不采用工程量清单计价的工程,除工程量清单计价的专门性规定外,仍执行本办法。
第四条建设工程工程量清单计价,应当遵照国家有关法律、法规、规章、规范性文件,遵循客观、公正、公平的原则,维护发包人、承包人的合法权益。
第五条工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的注册工程造价专业人员承担。
第六条工程计价文书应统一使用省建设工程造价管理总站制定的表式。
第七条省建设行政主管部门负责全省建设工程工程量清单计价的监督管理,省建设工程造价管理总站负责具体实施。
各市州建设行政主管部门负责本行政区域内的建设工程工程量清单计价的监督管理,具体工作由工程造价管理机构负责。
第二章工程量清单编制第八条工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。
第九条工程量清单应由具有编制能力的招标人或受其委托,具有相应资质的工程造价咨询人编制。
第十条采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。

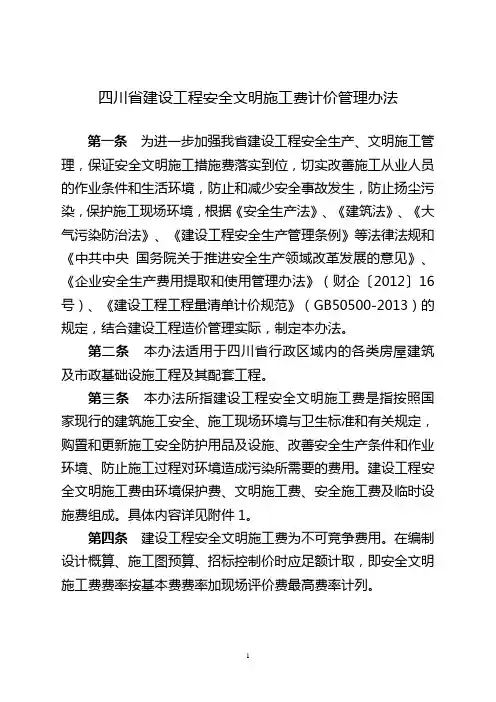

四川省建设工程安全文明施工费计价管理办法第一条为进一步加强我省建设工程安全生产、文明施工管理,保证安全文明施工措施费落实到位,切实改善施工从业人员的作业条件和生活环境,防止和减少安全事故发生,防止扬尘污染,保护施工现场环境,根据《安全生产法》、《建筑法》、《大气污染防治法》、《建设工程安全生产管理条例》等法律法规和《中共中央国务院关于推进安全生产领域改革发展的意见》、《企业安全生产费用提取和使用管理办法》(财企〔2012〕16号)、《建设工程工程量清单计价规范》(GB50500-2013)的规定,结合建设工程造价管理实际,制定本办法。
第二条本办法适用于四川省行政区域内的各类房屋建筑及市政基础设施工程及其配套工程。
第三条本办法所指建设工程安全文明施工费是指按照国家现行的建筑施工安全、施工现场环境与卫生标准和有关规定,购置和更新施工安全防护用品及设施、改善安全生产条件和作业环境、防止施工过程对环境造成污染所需要的费用。
建设工程安全文明施工费由环境保护费、文明施工费、安全施工费及临时设施费组成。
具体内容详见附件1。
第四条建设工程安全文明施工费为不可竞争费用。
在编制设计概算、施工图预算、招标控制价时应足额计取,即安全文明施工费费率按基本费费率加现场评价费最高费率计列。
环境保护费费率=环境保护基本费费率×2文明施工费费率=文明施工基本费费率×2安全施工费费率=安全施工基本费费率×2临时设施费费率=临时设施基本费费率×2第五条对安全防护、文明施工、保护环境、临时设施有特殊要求和危险性较大的工程,超过本办法规定的标准,需增加安全文明施工费的,招标人在编制工程量清单、招标控制价时,应单独列项和计算费用,投标人投标时根据招标人的要求和工程特点结合投标施工组织设计或施工方案在措施项目中单独报价。
第六条安全文明施工费分基本费、现场评价费两部分计取。
1.基本费基本费为承包人在施工过程中发生的安全文明施工措施的基本保障费用,根据工程所在位置分别执行工程在市区时,工程在县城、镇时,工程不在市区、县城、镇时三种标准。
四川省建设厅关于印发《四川省<建设工程工程量清单计价规范>实施办法》的通知文章属性•【制定机关】四川省建设厅•【公布日期】2009.12.03•【字号】川建发[2009]67号•【施行日期】2009.12.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文四川省建设厅关于印发《四川省<建设工程工程量清单计价规范>实施办法》的通知(川建发[2009]67号)各市、州及扩权试点县(市)建设行政主管部门:为认真贯彻执行中华人民共和国国家标准《建设工程工程量清单计价规范》(GB50500-2008),进一步规范建设工程工程量清单计价行为,预防和制止拖欠工程款,维护发承包双方的合法权益,现将制定的《四川省〈建设工程工程量清单计价规范〉实施办法》印发你们,请遵照执行。
执行中遇到的问题及意见请及时向四川省建设工程造价管理总站反映。
《四川省〈建设工程工程量清单计价规范〉实施办法》施行后,原省建设厅川建发[2006]112号文印发的《四川省建设工程工程量清单计价管理办法》即行废止。
附件:四川省《建设工程工程量清单计价规范》实施办法四川省建设厅二OO九年十二月三日四川省《建设工程工程量清单计价规范》实施办法第一章总则第一条为进一步规范建设工程工程量清单计价行为,预防和制止拖欠工程款,维护发承包双方的合法权益,根据《建设工程工程量清单计价规范》(GB50500-2008,以下简称《计价规范》)、《四川省建筑管理条例》、《建筑工程施工发包与承包计价管理办法》(建设部令第107号)及有关法律、法规、规章的规定,结合四川实际,制定本实施办法。
第二条本办法适用于四川省行政区域内的各类房屋建筑及市政工程工程量清单计价活动。
第三条全部使用国有资金投资或国有资金投资为主(以下简称国有资金投资)的建设工程必须采用工程量清单计价,应当执行《计价规范》和本办法。
非国有资金投资的建设工程是否采用工程量清单计价由发包人自行确定。

关于成都市《四川省建设工程工程量清单计价定额》人工费调整的批复
川建价发〔2007〕43号
成都市建设工程造价管理站:
你站《关于成都市<四川省建设工程工程量清单计价定额>人工费调整的申请》(成建价[2007]13号)收悉,根据《四川省建设工程工程量清单计价定额》(川建发[2004]27号)及《四川省建设工程工程量清单计价管理办法》(川建发[2006]112号)和《关于明确零星工作项目人工单价、停(窝)工人工、机械台班单价计算方法的通知》(川建价发〔2006〕19号)的有关规定要求,经研究,同意你市的《四川省建设工程工程量清单计价定额》人工费调整如下:
一、你市的人工费在《四川省建设工程工程量清单计价定额》基础上调整的幅度为:
工程类别
建筑、市政、园林
装饰工程(抹灰工
绿化、抹灰工程、
程除外)
措施项目
地区
成都市区(青羊、锦江、金牛、
67%
武侯、成华及高新区)
成都市近郊区(龙泉、新都、
62%
双流、郫县、温江)
成都市的其他区(市)、县55%56%59%63%67%68%72%安装工程
二、你市的零星工作项目人工单价(含综合费)调整为:
单位:元/工日建筑、市
建筑、市
工种政、园林
政、园林
绿化、装
绿化工程
饰抹灰工
(普工)
地区程(技工)外)(细木工)灰工程除(普工)普工)装饰工程技工(抹装饰工程(技工、装饰工程安装工程
成都市区(青
羊、锦江、金
50
牛、武侯、成
华及高新区)
成都市近郊
区(龙泉、新
47
都、双流、郫
县、温江)
成都市的其
他区(市)、
县41305744314133655035473670543850
三、以上人工费调整和调整的零星工作项目人工单价从2007年7月1日起执行,2007年7月1日以前开工,但未竣工的工程,按结转工程量划段执行,2007年7月1日以后竣工的工程,接此批复前已办理结算的不再调整。
四川省建设工程造价管理总站
二ΟΟ七年九月二十四日。
