光缆线路施工规范概述随着通信技术的快速发展和互联网的普及,光缆线路得到了广泛的应用和推广。
在光缆线路的施工过程中,如果没有严格的施工规范和标准,会导致光缆线路性能下降,甚至严重影响到通信的稳定性和可靠性。
因此,本文将介绍光缆线路施工的基本规范和标准,以确保光缆线路施工的质量。
施工前准备工作在施工前,需要根据光缆线路的布放方案,确定线路走向,对施工区域进行现场勘测,了解周围情况,预判可能出现的施工风险,并制定应对措施,以避免影响线路建设的进度。
同时,应向当地政府部门、物业公司、居委会等申请施工许可,满足相关规定要求,尽可能减少不必要的纠纷。
施工过程中的操作规范掘槽施工1.首先清理施工区域,将区域内的杂物和垃圾清理干净,保持施工区域的整洁;2.根据施工图确定要开挖的深度和宽度,开挖前应标记好施工区域,避免引起周围的不必要误解;3.挖掘时间要尽可能缩短,尽快完成挖掘,避免影响周围交通和居民的正常生活;4.挖掘和修复过程中,需要定期进行检查,检查挖掘的深度是否符合要求,保证掘槽施工的质量;5.完成挖掘后,要认真检查掘槽是否干净,有无杂物、砖石残渣等。
若发现问题及时修复。
管道道路施工1.对线路进行敷设时,需对土石方进行处理,要求铺设土石方顺畅,不得走样;2.采用过桥或悬挂方式敷设时,需保证桥、架结构牢固,敷设的光缆线路应处于桥、架内,不得弯曲过度,光缆线路敷设长度不得超过规定长度;3.线缆敷设长度超过规定长度时,需要进行接头处理,接头位置应在主干道路无交叉段处进行;4.完成敷设后,可以适当地修整线路两侧的土壤、草皮,使其整体更加协调,且不影响线路的正常使用。
施工结束后的验收工作光缆线路敷设完成后,需要对线路进行验收,以确保该线路的质量符合要求。
对光缆线路施工完成后应进行的验收工作如下:1.验证线路敷设位置是否与规划布局吻合,确认线路敷设长度、斜率、弯曲度、敷设方式是否符合标准的要求;2.进行基本参数测试,如光缆线路传输损耗、衰减等参数,确保光缆线路稳定性和可靠性;3.做好验收报告,对施工过程中的好坏要点进行整理,提出改进意见和建议,为更好的施工提供有价值的经验。

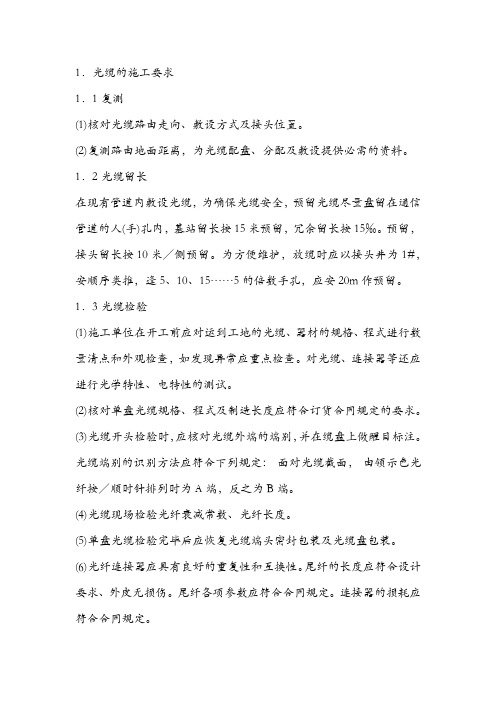

1.光缆的施工要求1.1复测(1)核对光缆路由走向、敷设方式及接头位臵。
(2)复测路由地面距离,为光缆配盘、分配及敷设提供必需的资料。
1.2光缆留长在现有管道内敷设光缆,为确保光缆安全,预留光缆尽量盘留在通信管道的人(手)孔内,基站留长按15米预留,冗余留长按15‰。
预留,接头留长按10米/侧预留。
为方便维护,放缆时应以接头井为1#,安顺序类推,逢5、10、15……5的倍数手孔,应安20m作预留。
1.3光缆检验(1)施工单位在开工前应对运到工地的光缆、器材的规格、程式进行数量清点和外观检查,如发现异常应重点检查。
对光缆、连接器等还应进行光学特性、电特性的测试。
(2)核对单盘光缆规格、程式及制造长度应符合订货合同规定的要求。
(3)光缆开头检验时,应核对光缆外端的端别,并在缆盘上做醒目标注。
光缆端别的识别方法应符合下列规定:面对光缆截面,由领示色光纤按/顺时针排列时为A端,反之为B端。
(4)光缆现场检验光纤衰减常数、光纤长度。
(5)单盘光缆检验完毕后应恢复光缆端头密封包装及光缆盘包装。
(6)光纤连接器应具有良好的重复性和互换性。
尾纤的长度应符合设计要求、外皮无损伤。
尾纤各项参数应符合合同规定。
连接器的损耗应符合合同规定。
1.4光缆敷设(1)新建管道内光缆均采用硬塑料管保护,塑料管一次布放的长度以方便光缆穿放为原则。
(2)光缆弯曲半径应不小于光缆外径的10倍,施工过程中不小于20倍。
(3)布放光缆的牵引力应不超过光缆允许的张力80%,瞬时最大牵引力不得超过光缆允许张力的100%,牵引力应加在光缆的加强件(芯)上。
光缆布放过程中应无扭转,严禁打小圈、浪涌等现象发生。
(4)布放光缆必须严密组织并有专人指挥,牵引过程中应有良好联络手段。
光缆布放完毕,应检查光纤是否良好。
光缆端头应做密封防潮处理,不得浸水。
(5)光缆穿入管道或管道拐弯或有交*时,应采用导引装臵或喇叭保护管,不得损伤光缆外护层,光缆一次牵引长度一般不应大于1000米,超长时应采用∞字分段牵引。
光缆线路施工规范文一、引言光缆线路的施工是保障通信网络运行的重要环节。
为了确保光缆线路的质量,减少故障率,提高网络的可靠性和稳定性,制定本施工规范文。
二、施工前准备工作1. 在施工地点周边进行现场勘测,确认线路的敷设路径和施工条件。
2. 制定详细施工方案,包括线路敷设方式、设备材料采购等。
3. 要求施工人员熟悉并遵守相关技术标准,如光缆敷设标准、光缆连接标准等。
三、光缆线路敷设1. 光缆线路敷设应遵循“直线优先、曲线次之、弯曲最少”的原则。
2. 光缆线路敷设时,应保持光缆的张力适中,避免过度绷紧或过度松弛。
3. 光缆的钢丝护套应能承受外力,不得被过度拉伸或损坏。
四、光缆连接1. 光缆连接前,应仔细检查光缆的断面,确保其完整无损。
2. 光缆连接时,应使用专用设备和工具,严禁使用锤击等粗暴的方式。
3. 光缆连接处应保持清洁,防止灰尘、油脂等杂质进入。
4. 光缆连接后,应进行充分的测试和检查,确保连接质量良好。
五、光缆保护和维护1. 光缆应设置合适的保护措施,如防护管、护套等,避免受到外界物体的损害。
2. 光缆线路应定期检查,发现问题及时修复,确保线路畅通无阻。
3. 光缆线路敷设在施工过程中,应随时注意周围环境的变化,及时进行调整或修复。
六、施工后验收1. 施工完成后,应进行光缆线路的验收工作,确保线路质量符合要求。
2. 光缆线路验收时,应进行充分的测试和检查,确保线路的性能和传输质量达标。
七、施工安全注意事项1. 施工人员必须佩戴必要的个人防护装备,遵守安全操作规程。
2. 施工现场应设置明显的警示标识,避免他人误入施工区域。
3. 施工人员应定期进行安全培训,增强安全意识。
八、总结本施工规范文旨在确保光缆线路施工的规范、安全和高质量,以提高通信网络的稳定性和可靠性。
各施工单位在施工过程中应严格遵循本规范文,确保施工质量达标,保障通信网络的正常运行。
光缆施工要求规范及要求光缆施工是指在光缆线路中进行光缆的铺设、连接和保护等工作。
光缆施工是光通信系统建设的核心环节,对光缆施工要求规范和要求的制定,能够确保光缆线路的可靠性和稳定性。
以下是光缆施工的要求规范及要求。
一、项目管理要求1.项目计划:制定详细的施工计划,明确施工时间、人员、材料等要求,并进行有效的管理和协调。
2.项目组织:成立专业施工组织,明确责任分工,做好项目管理和技术指导工作。
3.施工现场管理:按照标准要求建立施工现场,保证施工安全,确保施工质量。
二、施工人员要求1.技术要求:施工人员应具备良好的专业知识和技能,熟悉光缆施工的各项操作流程,并严格按照相关规范和要求进行施工。
2.安全要求:施工人员应遵守相关安全规范,穿戴必要的安全设备,并具备应急处理能力。
3.团队协作:施工人员应具备良好的团队合作意识,能够协调工作,配合其他施工人员完成任务。
三、材料设备要求1.光缆选择:根据工程要求和环境条件,选择适合的光缆,并确保光缆的质量可靠。
2.施工工具:使用适当的施工工具,保证施工过程中的安全和效率。
3.连接器和接头:选择符合要求的连接器和接头,并进行严格的检测和测试,确保连接的质量和稳定性。
四、施工流程要求1.现场勘察:在施工前,要进行详细的现场勘察,了解地形、地貌、建筑物等情况,为施工提供准确的信息和数据支持。
2.光缆铺设:根据设计要求进行光缆的铺设,包括直埋、管道铺设等方式,并保证光缆的弯曲半径和张力的要求。
3.光缆连接:进行光缆的连接和接头制作,保证连接的质量和稳定性,防止光缆的信号损耗和泄露。
4.保护措施:对光缆进行有效的保护和维护,包括受力环节的加固、施工现场的封闭措施等,保证光缆在使用过程中的安全和可靠性。
五、质量控制要求1.质量检测:对施工过程中的关键环节进行质量检测和测试,包括光缆的外观质量、连接的插损测试、光缆的耐压能力等。
2.质量记录:对施工过程中的关键数据和测试结果进行记录和保存,作为施工质量的证明和追溯。
光缆施工规范及要求光缆是现代通信领域中最为重要的数据传输媒介之一,对于光缆的施工规范和要求的遵守,对于确保通信质量和效果具有至关重要的作用。
以下内容将从光缆施工的准备工作、光缆施工的步骤和光缆施工的要求等方面详细阐述光缆施工规范及要求。
光缆施工的准备工作包括找线、图纸准备、设备检测等。
找线是指在施工现场,根据图纸确定光缆放置路径,并标注好地面标志等,确保光缆的准确放置。
图纸准备是指根据通信需求和相关标准要求,制定出光缆施工的规划图纸,其中包括光缆的放置路径、连接点位置等。
设备检测是指对光缆施工所需的设备进行检测和测试,确保设备的正常工作和操作。
光缆施工的步骤主要包括土建施工、管道敷设和光缆引入等。
土建施工是指在放置光缆前,进行地面的准备工作,包括损毁修复、光缆沟槽的开挖等。
管道敷设是指将光缆放置在预先铺设好的管道中,确保光缆的安全和可靠。
光缆引入是指将光缆从管道中引入到连接点,确保光缆与其他设备的连接质量。
光缆施工的要求主要包括光缆的保护、连接工艺和接地等。
光缆的保护要求是指在光缆敷设过程中,对光缆进行有效的保护,防止损坏和破损。
光缆连接工艺的要求包括连接点的选择、连接头的制作和连接质量的检测等,确保光缆的连接质量和性能。
接地是指将光缆与地面的接地系统连接起来,确保光缆的安全和稳定。
光缆施工还需要注意一些其他的要求,如安全操作、施工质量检测和相关记录等。
安全操作是指在光缆施工过程中,确保施工人员的安全和施工设备的正常运作。
施工质量检测是指在光缆施工完成后,对光缆的连接质量和性能进行检测和测试,确保施工质量符合相关要求。
相关记录是指在光缆施工过程中,对施工过程进行记录和保存,便于日后的维护和管理。
总之,光缆施工规范和要求对于保证通信质量和效果具有非常重要的作用。
通过准备工作的合理安排、施工步骤的规范执行和要求的严格遵守,可以确保光缆施工的质量和可靠性,提高通信系统的稳定性和可用性。
同时,施工中还需要注重安全操作和施工质量检测,以确保施工过程的安全和施工质量的合格。
光缆线路施工规范
光缆线路施工是指在光缆项目实施过程中,按照一定的规范和要求进行的线路布设、光缆敷设、接头制作、连接测试等一系列工作。
以下是光缆线路施工的一些规范要求:
1. 线路布设:根据设计要求,线路应尽量避开电磁干扰源,避免与其他电力线路、通信线路等平行走向或交叉走向。
线路的走向应符合规划的光缆走向和传输要求。
2. 光缆敷设:在敷设过程中,应保证光缆的弯曲半径不得小于指定半径,以避免光缆的光损耗增加。
敷设过程中,要注意保护光缆的外皮,防止被损坏。
3. 接头制作:光缆接头的制作应按照规范进行,采用专用的接头盒和接头盖,保证接头的接触面平整、无缺损。
接头制作过程中,要注意控制光缆的拉力,防止损坏光缆。
4. 连接测试:在施工完成后,需要进行连接测试,包括光缆的反射损耗测试、传输损耗测试等。
测试时要使用专业的测试设备,保证测试结果准确。
5. 安全保护:在施工过程中,要注意人员的安全防护,做好安全标志和警告标志的设置。
需要使用安全设备和工具,确保施工过程中没有安全事故发生。
6. 施工记录:在施工过程中,要做好相关的施工记录,包括线路布设图、敷设记录、接头制作记录、连接测试记录等,以备后期验收和维护使用。
总之,光缆线路施工规范要求施工人员遵循规范和要求进行操作,保证施工质量和工程的可靠性。
同时,也需要做好安全保护和施工记录,以及后期的验收和维护工作。
光缆施工规范及要求
一、施工准备阶段:
1.施工前进行现场勘察,确保施工地点的地质条件、周边环境等满足光缆敷设的要求。
2.光缆敷设路径要避免与其他地下设施相交叉,如水电管道、煤气管道等,确保不会对其他设施产生影响。
3.施工前要对光缆敷设路径进行充分的标识,包括地面标识、警示标识等,以防止误伤造成人身伤害。
4.施工前,施工人员应进行相关岗前培训,了解光缆敷设的规范及要求。
二、施工步骤及要求:
1.敷设光缆前,需进行移动隔离松土,确保敷设路径平整、无杂物。
2.光缆敷设过程中,需保持一定的拉力,避免缆套破损或弯曲过大。
3.光缆敷设过程中,需注意避免可能产生的机械损坏,尤其对于交通部位的敷设,设置临时隔离设施,确保安全施工。
4.光缆敷设完成后,需对敷设路径进行记录,包括敷设深度、回填方式、沟槽开挖宽度等,以备后期施工维护和管理。
三、光缆接续及连接要求:
1.光缆端头的接续要采用专用的光缆接续盒,并按照规范要求进行接续,避免过度弯曲或打结。
2.光缆接续时,要注意接续盒的密封,防止水分和腐蚀物侵入导致光传输性能下降。
3.光缆连接时,要保持连接头的清洁,避免灰尘、油脂等物质附着,影响传输质量。
四、光缆保护及维护要求:
1.光缆施工完成后,需将敷设路径进行保护固定,包括设置护栏、铺设砖石等,避免被外力破坏。
2.光缆入户及机房内的接续箱和配线箱要密封、防潮,以防止湿气对光缆的损害。
3.光缆施工完成后,需进行验收测试,确保光缆的传输性能符合规范要求。
总之,光缆施工规范及要求是保证光缆工程质量和安全的重要保障,需要施工人员严格按照规范进行操作,确保光缆的安全、可靠工作。
光缆线路施工规范一、前期准备工作1.确定施工方案:依据工程设计方案和现场实际情况,确定光缆线路的施工方案,包括线路走向、敷设方式、挖沟方案等。
2.土壤勘察:对线路敷设区域进行土壤勘察,了解地质情况,评估施工的可行性,确保光缆线路的稳定性和安全性。
3.施工图设计:根据实地勘察结果,制定详细的施工图设计,包括线路走向、敷设深度、沟槽开挖宽度等。
4.材料准备:根据施工需求,准备好光缆、各类接头盒、光缆管道、护套管等材料。
二、施工过程1.开挖沟槽:根据施工图设计,开挖沟槽,保证沟槽的宽度、深度和平整度,避免对周围环境造成影响。
同时,制定相应的安全措施,确保施工人员的人身安全。
2.铺设光缆:根据设计要求,先铺设护套管,然后将光缆从起点到终点逐段拉入护套管中,注意保持光缆的良好弯曲半径,避免对光缆产生损伤。
3.连接光缆:按照设计要求,在光缆的终点及每个连接点处进行光缆的接续和连接。
连接前,需先清洁光缆及接头盒的内部,确保连接的质量。
4.固定光缆:在光缆铺设完成之后,根据设计要求,使用适当的固定设备将光缆固定在护套管内,避免光缆因外力而移位或受损。
5.测试和调试:在完成光缆线路的敷设和固定后,进行光缆线路的测试和调试,验证线路的正常运行。
三、施工验收及注意事项1.施工验收:在光缆线路施工完成后,进行施工的验收工作。
包括检查光缆的敷设质量、接头端面质量、连接的稳定性、光缆系统的传输性能等。
2.维护保养:完成光缆线路的施工后,应及时进行线路的维护保养工作。
定期进行光缆维护和清洁,确保线路的正常运行。
3.安全措施:施工过程中,需严格按照安全操作规范进行施工,确保施工人员的人身安全。
同时,要注意施工现场的环保要求,避免对周围环境造成污染。
4.遵循相关规范:在光缆线路施工过程中,需遵循国家相关的规范和标准,如《通信建设工程施工及验收规范》、《通信建设工程土方工程技术规范》等。
总结:光缆线路施工是一项技术含量较高的工程,在施工过程中,需要严格按照规范要求进行操作,保证线路的质量和可靠性。
光缆工程施工规范一、施工前准备1.施工方案设计:在进行光缆工程施工前,需要设计合理的施工方案。
施工方案应考虑到光缆的敷设路径、敷设方式、材料准备、施工人员安排等因素,以确保施工过程的顺利进行。
2.施工人员培训:施工前需要对施工人员进行培训,使其了解工程施工相关要求和安全注意事项,确保施工人员具备相应的技术和安全意识。
3.工程勘测:在施工前需要进行现场勘测,确定光缆的敷设路径和敷设方式,避免在施工过程中出现不必要的问题。
4.材料准备:根据施工方案的设计,准备好所需的材料和设备,包括光缆、管线等相关配件,确保施工过程能够顺利进行。
二、施工过程1.光缆敷设:在光缆工程施工过程中,应注意光缆的敷设质量,避免光缆损坏或受到外部环境影响。
光缆的敷设应按照设计要求进行,保持光缆的整齐排列和弯曲半径,避免出现折弯、压损等问题。
2.管线建设:在敷设光缆前,需要建设好管线,保证光缆的安全敷设和保护。
管线建设应考虑到地形、地质等因素,在施工过程中要避免出现管线破损或移位等情况。
3.连接接头:在光缆的敷设过程中,需要进行光缆的连接接头,确保光缆的信号传输质量。
连接接头时应注意光缆的清洁和保护,避免接头松动或污染导致的信号传输问题。
4.施工安全:在光缆工程施工过程中,要注意施工安全,遵守相关安全规定,确保施工人员的人身安全和设备安全。
施工现场要保持整洁,设立警示标识,避免事故的发生。
5.施工质量检查:在光缆工程施工结束后,需要对施工质量进行检查和验收。
检查施工质量是否符合设计要求,排除可能存在的问题,确保光缆工程可以正常使用。
三、施工后维护1.光缆设备保养:光缆工程施工结束后,需要对光缆设备进行定期的检查和保养,确保设备的正常运行。
定期检查光缆连接接头的状态,清洁设备表面,保持设备的性能。
2.故障处理:在光缆工程使用过程中,可能会出现光缆故障或信号传输问题,需要及时处理。
对于常见的光缆故障,需要做好相应的处理和维修工作,确保通信网络的正常运行。
