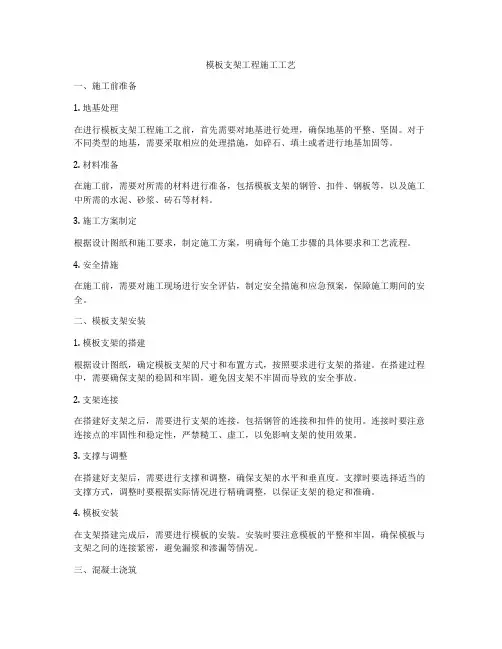

模板支架工程
- 格式:ppt
- 大小:797.00 KB
- 文档页数:18
6米层高模板支架专项施工方案1. 引言本文档旨在制定6米层高模板支架的专项施工方案,以确保施工过程安全、高效。
该方案适用于6米层高的建筑模板支架工程,旨在提供给施工人员一份清晰的操作指南。
2. 施工准备在进行6米层高模板支架施工前,需要进行以下准备工作:- 确定施工现场的坡度和土壤承载力。
- 梳理施工材料清单,并进行检查和采购。
- 配备合适的施工人员及技术指导。
3. 施工步骤3.1 准备工作- 清理施工现场,确保无障碍物存在。
- 根据设计要求和施工平面图,确定模板支架的位置和布置。
3.2 搭建模板支架- 根据设计要求,先搭建脚手架,确保稳固可靠。
- 在脚手架上安装纵向模板。
- 安装横向模板,并与纵向模板连接。
3.3 固定支撑- 根据设计要求和安全标准,添加合适的支撑和加强措施。
- 确保支撑和加强措施的连接稳固可靠。
3.4 完善细节- 检查模板支架的水平度和垂直度,进行必要的调整。
- 确保模板支架的连接部分完好无损。
- 对模板支架进行防腐处理,延长使用寿命。
4. 安全措施- 工人必须佩戴防护设备,如安全帽、安全带等。
- 在施工现场设置警示标识,提醒他人注意。
- 同步检查施工材料的质量,确保安全可靠。
5. 施工质量控制- 按照设计要求和相关标准检查施工质量。
- 进行必要的测试和测量,确保施工质量符合要求。
- 及时发现和处理施工过程中的问题和缺陷。
6. 施工总结- 施工结束后,对模板支架进行全面检查,确保无隐患。
- 将施工现场清理干净,并妥善存放施工材料。
- 形成施工总结报告,记录施工过程中的经验教训。
7. 总结本文档提供了6米层高模板支架专项施工方案,涵盖了施工准备、施工步骤、安全措施、施工质量控制等方面的内容。
在实际施工中,应根据具体情况进行调整和执行,确保施工过程的安全和质量。

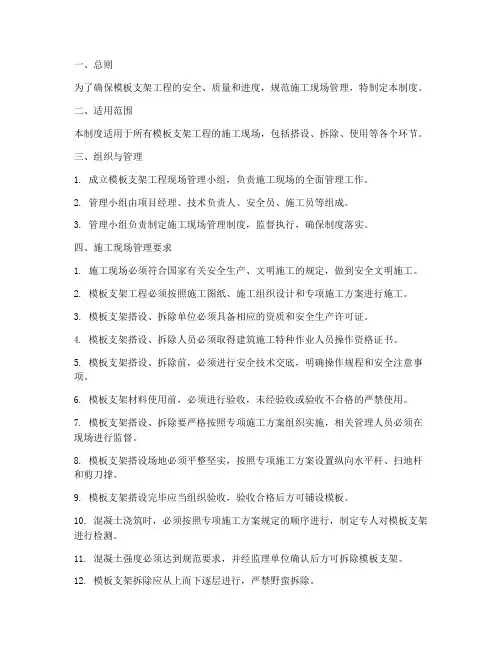

一、总则为了确保模板支架工程的安全、质量和进度,规范施工现场管理,特制定本制度。
二、适用范围本制度适用于所有模板支架工程的施工现场,包括搭设、拆除、使用等各个环节。
三、组织与管理1. 成立模板支架工程现场管理小组,负责施工现场的全面管理工作。
2. 管理小组由项目经理、技术负责人、安全员、施工员等组成。
3. 管理小组负责制定施工现场管理制度,监督执行,确保制度落实。
四、施工现场管理要求1. 施工现场必须符合国家有关安全生产、文明施工的规定,做到安全文明施工。
2. 模板支架工程必须按照施工图纸、施工组织设计和专项施工方案进行施工。
3. 模板支架搭设、拆除单位必须具备相应的资质和安全生产许可证。
4. 模板支架搭设、拆除人员必须取得建筑施工特种作业人员操作资格证书。
5. 模板支架搭设、拆除前,必须进行安全技术交底,明确操作规程和安全注意事项。
6. 模板支架材料使用前,必须进行验收,未经验收或验收不合格的严禁使用。
7. 模板支架搭设、拆除要严格按照专项施工方案组织实施,相关管理人员必须在现场进行监督。
8. 模板支架搭设场地必须平整坚实,按照专项施工方案设置纵向水平杆、扫地杆和剪刀撑。
9. 模板支架搭设完毕应当组织验收,验收合格后方可铺设模板。
10. 混凝土浇筑时,必须按照专项施工方案规定的顺序进行,制定专人对模板支架进行检测。
11. 混凝土强度必须达到规范要求,并经监理单位确认后方可拆除模板支架。
12. 模板支架拆除应从上而下逐层进行,严禁野蛮拆除。
五、监督检查1. 项目经理负责对施工现场进行定期检查,发现问题及时整改。
2. 安全员负责对施工现场的安全情况进行监督检查,确保安全措施落实到位。
3. 施工员负责对施工现场的施工情况进行监督检查,确保施工质量符合要求。
六、奖惩措施1. 对在施工现场管理工作中表现突出的单位和个人给予表彰和奖励。
2. 对违反本制度的行为,视情节轻重给予通报批评、罚款、扣分等处理。
七、附则本制度由项目管理部门负责解释,自发布之日起施行。
钢管模板支架施工方案一、工程概况与目标本工程是一座高层建筑,需要使用钢管模板支架作为施工过程中的临时支撑结构。
目标是确保施工过程中的安全、稳定和高效,同时满足设计要求的施工质量。
二、材料选择与准备2.1 材料选择钢管模板支架的主要材料为钢管和模板。
钢管应选择高强度、高韧性的材质,并满足国家相关标准。
模板应选择平整、耐用、易于安装的材料。
2.2 材料准备根据施工图纸和设计要求,计算所需的钢管和模板数量,并进行采购。
同时,检查材料的质量,确保符合施工要求。
三、支架设计计算根据施工图纸和施工要求,进行支架设计计算。
计算支架的承载力、稳定性等参数,确保支架在施工过程中能够承受各种荷载。
四、基础处理与支承4.1 基础处理在支架安装前,对基础进行处理,确保基础的平整度和承载力满足要求。
如有必要,进行地基加固处理。
4.2 支承设置根据设计要求,在基础上设置支承,确保支架的稳定性和承载力。
五、钢管与模板安装5.1 钢管安装按照设计要求,进行钢管的安装。
确保钢管的连接牢固、稳定,满足施工要求。
5.2 模板安装在钢管安装完成后,进行模板的安装。
确保模板的平整度和垂直度满足要求,同时保证模板与钢管之间的连接牢固。
六、安全防护措施6.1 安全警示标识施工现场在设置安全警示标识,提醒施工人员注意安全。
6.2 安全在施工过程中防护措施,对支架采取的质量和必要稳定性的安全进行防护措施定期,检测如,设置确保安全满足网施工、要求安装。
防护栏等###,确保7施工.过程中的2安全。
验收七、质量检测与验收7.1 质量检测施工完成后,进行支架的验收工作。
检查支架的承载力、稳定性等参数是否满足设计要求,确保施工质量。
八、施工注意事项8.1 严格遵守施工规范在施工过程中,严格遵守施工规范和技术要求,确保施工质量和安全。
8.2 加强现场管理加强施工现场管理,确保施工现场的整洁、有序。
8.3 注意安全施工在施工过程中,始终将安全放在首位,加强安全教育和培训,提高施工人员的安全意识。
模板支架工程方案一、项目概述模板支架工程是指在建筑物施工过程中,为了支撑模板而设置的临时支架工程。
模板支架工程的设计和施工直接关系到整个建筑物的质量和安全,因此在建筑施工过程中具有非常重要的作用。
本文将针对模板支架工程的设计和施工进行详细地方案说明。
二、施工方案1. 项目背景分析模板支架工程是建筑施工中必不可少的工序之一,其主要作用是在施工过程中支撑和固定模板,为混凝土浇筑提供支撑。
在工程施工中,需要根据具体的建筑结构和使用情况进行设计,并进行相应的施工和监管。
2. 施工内容(1)项目准备在进行模板支架工程施工前,首先需要进行项目准备工作。
包括对施工现场进行勘察和测量,并进行相关的定位和基础处理。
此外,还需要对施工材料和设备进行准备,确保各项施工工作所需物资充足。
(2)模板支架设计根据具体的建筑结构和使用情况进行模板支架的设计。
主要包括模板支架的形式、规格、结构等。
需要确保设计合理、稳固,满足工程质量和安全标准。
(3)材料采购根据设计方案和需要进行各种材料的采购。
主要包括木板、钢管、扣件、螺栓等。
需要保证材料的质量和规格符合国家相关标准。
(4)施工过程在模板支架施工过程中,需要按照设计方案进行相应的搭建和固定工作。
需要确保支架的稳固和整体性。
在搭建过程中需要遵守国家相关法规和标准,确保施工过程安全。
(5)验收和交付在模板支架工程施工结束后,需要进行相应的验收和交付工作。
需要对施工质量进行检查,确保达到设计要求,并进行相应的整理和清理。
3. 施工技术(1)模板支架搭设技术在进行模板支架搭设时,需要考虑整体结构的稳固性和承载能力。
主要包括搭设规范、连接方式、支撑点选取等。
(2)施工安全技术在进行模板支架工程施工过程中,需要严格遵守施工安全规范。
包括施工现场的整体管理、作业人员的安全培训、安全防护措施等。
(3)质量控制技术在进行模板支架工程施工过程中,需要加强对工程质量的控制。
包括对施工材料和工艺的监管,确保施工质量达到设计要求。
钢管模板支架工程施工方案一、工程概况钢管模板支架是在建筑施工中用来支撑混凝土浇筑的模板系统,是保障混凝土结构施工质量和安全的重要设备。
本工程定位于一个多功能综合体建筑的混凝土结构施工,包括地下室、地面建筑和楼宇等,采用钢管模板支架作为混凝土模板支撑系统。
二、工程施工前的准备工作1. 开展技术交底会议,明确工程质量标准和施工要求。
2. 确定钢管模板支架的种类和规格,经购买及检验合格后安排入库存放。
3. 编制钢管模板支架的施工方案,包括施工图纸、相关工程规范和安全技术措施。
4. 对施工区域进行布局和标志,明确钢管模板支架的搭建位置和施工流程。
5. 制定物料需求计划和施工进度计划,保证施工物料、设备和人员的准备充分。
三、施工流程1. 地基和地下室施工(1)设置基坑支撑系统,根据地下室的结构布置和护坡、支撑设施,并进行巡视检查。
(2)搭建基坑支撑架,确保支撑稳定、结实,防止土方塌坍和支撑设施倒塌。
(3)根据地下室结构要求,搭建钢管模板支架系统,包括圆筒支撑、横梁和板面等,按照图纸和规范进行布置、连接和固定。
2. 建筑框架结构施工(1)基础混凝土浇筑完成后,确定框架结构的施工高度和坡度。
(2)搭建梁柱钢管模板支架,根据建筑结构图纸和构造要求进行精确定位和连接。
(3)对模板支架系统进行调整和验收,确保支撑稳固、水平和垂直度满足要求。
(4)搭设梁板钢管模板支架,根据楼板和梁的相互关系进行搭设和连接,满足布设钢筋和混凝土浇筑的要求。
3. 外墙和内墙模板支架施工(1)在外墙和内墙的位置设置支架垫板和支撑杆,确定模板支架的高度和线型。
(2)安装模板支架的竖向支柱和横向悬挑支架,确保支撑稳固和墙体的位置准确。
(3)根据建筑的立面和结构要求进行模板支架的布设和调整,保证墙体的垂直度和平整度满足要求。
四、施工注意事项1. 钢管模板支架在搭设时应留有必要的踢脚板、踏步板和护栏,保障施工人员的安全。
2. 搭设钢管模板支架时,应根据设计要求和图纸进行精确定位,确保支架稳固和结实。
支架与模板工程施工要求一、支架与模板工程的定义及要求支架与模板工程是建筑施工中的重要工程之一,其主要作用是支撑混凝土浇筑,使混凝土能够按设计要求准确施工。
支架与模板工程的施工质量直接影响到整个建筑工程的质量和安全,因此在施工过程中必须严格按照要求进行操作,确保施工质量。
支架与模板工程的施工要求主要包括以下几个方面:1. 施工前的准备工作:施工前必须对支架与模板进行检查,确保其质量和数量均符合要求,同时要对施工现场进行清理和整理,确保施工安全。
2. 施工过程中的操作要求:在施工过程中,施工人员必须按照设计要求进行操作,严格控制浇筑混凝土的厚度和坡度,避免浇筑不均匀或出现漏浆等情况。
3. 施工后的验收要求:混凝土浇筑完毕后,必须及时进行支架与模板的拆除和清理工作,并对混凝土进行验收,确保其质量符合设计要求。
二、支架与模板工程的施工要求具体内容1. 支架工程施工要求:(1)支架的选用:支架在施工中起着支撑和固定的作用,必须选用质量优良、结实耐用的支架,严禁使用变形严重或破损的支架。
(2)支架的搭设:支架的搭设必须按照设计要求进行,搭设过程中必须保持支架垂直、水平和稳固,确保支架能够承受所需的荷载。
(3)支架的固定:支架在施工中必须进行固定,以防止支架移动或倾斜,导致混凝土浇筑不均匀或支架倒塌的情况发生。
2. 模板工程施工要求:(1)模板的选用:模板在混凝土浇筑中起着模板的作用,必须选用质量好、表面平整的模板,严禁使用变形或破损的模板。
(2)模板的拼接:模板在施工中必须进行拼接,确保模板的平整度和光滑度符合设计要求,避免模板接缝处出现渗漏或积水现象。
(3)模板的固定:模板在施工过程中必须进行固定,以防止模板移动或变形,影响混凝土的浇筑质量。
(4)模板的隔离:在模板浇筑时,必须对模板进行隔离,避免模板粘连混凝土或影响混凝土的固化和收缩。
三、支架与模板工程施工的安全要求1. 施工现场的安全:在支架与模板工程施工过程中,必须严格遵守相关安全规定,做好施工现场的清理和整理工作,确保施工现场的通风良好,消防设施齐全。
模板支架工程施工工艺一、施工前准备1. 地基处理在进行模板支架工程施工之前,首先需要对地基进行处理,确保地基的平整、坚固。
对于不同类型的地基,需要采取相应的处理措施,如碎石、填土或者进行地基加固等。
2. 材料准备在施工前,需要对所需的材料进行准备,包括模板支架的钢管、扣件、钢板等,以及施工中所需的水泥、砂浆、砖石等材料。
3. 施工方案制定根据设计图纸和施工要求,制定施工方案,明确每个施工步骤的具体要求和工艺流程。
4. 安全措施在施工前,需要对施工现场进行安全评估,制定安全措施和应急预案,保障施工期间的安全。
二、模板支架安装1. 模板支架的搭建根据设计图纸,确定模板支架的尺寸和布置方式,按照要求进行支架的搭建。
在搭建过程中,需要确保支架的稳固和牢固,避免因支架不牢固而导致的安全事故。
2. 支架连接在搭建好支架之后,需要进行支架的连接,包括钢管的连接和扣件的使用。
连接时要注意连接点的牢固性和稳定性,严禁糙工、虚工,以免影响支架的使用效果。
3. 支撑与调整在搭建好支架后,需要进行支撑和调整,确保支架的水平和垂直度。
支撑时要选择适当的支撑方式,调整时要根据实际情况进行精确调整,以保证支架的稳定和准确。
4. 模板安装在支架搭建完成后,需要进行模板的安装。
安装时要注意模板的平整和牢固,确保模板与支架之间的连接紧密,避免漏浆和渗漏等情况。
三、混凝土浇筑1. 混凝土搅拌在模板支架安装完成后,需要进行混凝土的搅拌。
搅拌时要根据设计要求,选择适当的水泥、砂和石料比例,并确保充分搅拌均匀,以保证混凝土的质量。
2. 混凝土输送搅拌好的混凝土需要通过输送设备输送至模板区域。
在输送的过程中,需要确保混凝土的流动性和均匀性,避免发生堵塞和漏浆的情况。
3. 混凝土浇筑在混凝土输送至模板区域后,需要进行混凝土的浇筥。
浇筑时要注意浇筑的均匀性和连续性,避免发生断筋和夹渣等情况。
4. 混凝土养护混凝土浇筑完成后,需要进行混凝土的养护。
模板支架工程监理细则一、工程概况本项目为某建筑工程,包括主体结构、装饰装修、水电安装等多个分部分项工程。
模板支架工程作为主体结构施工的重要组成部分,其安全性和稳定性直接关系到整个工程的质量与进度。
为确保模板支架工程的质量与安全,特制定本监理细则。
二、监理组织机构1. 成立以总监理工程师为组长,专业监理工程师、监理员为成员的模板支架工程监理小组。
2. 监理小组负责对模板支架工程的施工全过程进行监督、检查和指导。
3. 监理小组成员应具备相应的监理资质和经验,熟悉模板支架工程的相关规范和技术要求。
三、监理内容与要求1. 材料验收(1)模板材料应符合国家相关标准,具有出厂合格证和检验报告。
(2)支架材料应符合国家相关标准,具有出厂合格证和检验报告。
(3)监理工程师应对模板和支架材料进行现场验收,确认其符合设计要求和规范规定。
2. 施工方案(1)施工单位应根据工程实际情况,编制详细的模板支架施工方案。
(2)施工方案应包括模板支架的设计、施工工艺、安全措施等内容。
(3)监理工程师应对施工方案进行审查,确认其符合规范要求和工程实际。
3. 施工过程(1)模板支架的搭设应严格按照施工方案进行,确保支架的稳定性和安全性。
(2)监理工程师应对模板支架的搭设过程进行全程监督,确保施工质量。
(3)模板支架搭设完成后,应进行预压试验,预压荷载应为支架承受荷载的1.1倍。
4. 施工质量(1)模板安装应平整、严密,确保混凝土浇注质量。
(2)支架连接应牢固,确保支架的整体稳定性。
(3)监理工程师应对模板支架的施工质量进行验收,不符合要求的部分应责令施工单位整改。
5. 施工安全(1)施工单位应制定详细的安全防护措施,确保施工过程中的安全。
(2)监理工程师应对施工安全进行检查,发现安全隐患应责令施工单位立即整改。
(3)施工单位应进行安全教育培训,确保施工人员熟悉安全操作规程。
四、监理方法与措施1. 现场巡查:监理工程师应定期对模板支架工程进行现场巡查,了解施工情况,发现问题及时处理。

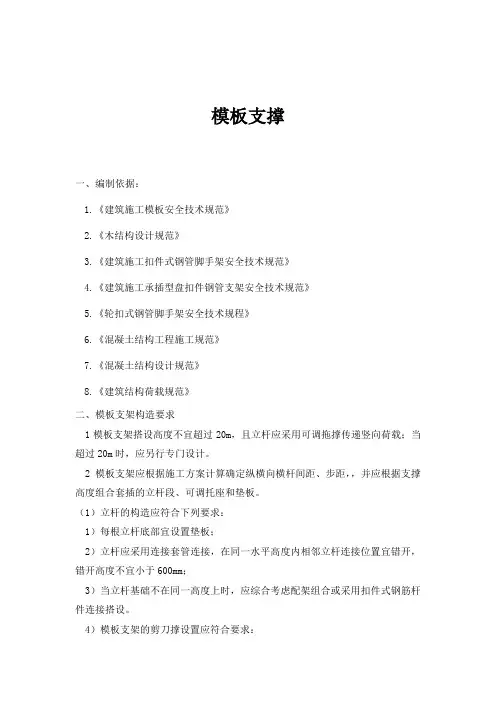

模板支撑一、编制依据:1.《建筑施工模板安全技术规范》2.《木结构设计规范》3.《建筑施工扣件式钢管脚手架安全技术规范》4.《建筑施工承插型盘扣件钢管支架安全技术规范》5.《轮扣式钢管脚手架安全技术规程》6.《混凝土结构工程施工规范》7.《混凝土结构设计规范》8.《建筑结构荷载规范》二、模板支架构造要求1模板支架搭设高度不宜超过20m,且立杆应采用可调拖撑传递竖向荷载;当超过20m时,应另行专门设计。
2模板支架应根据施工方案计算确定纵横向横杆间距、步距,,并应根据支撑高度组合套插的立杆段、可调托座和垫板。
(1)立杆的构造应符合下列要求:1)每根立杆底部宜设置垫板;2)立杆应采用连接套管连接,在同一水平高度内相邻立杆连接位置宜错开,错开高度不宜小于600mm;3)当立杆基础不在同一高度上时,应综合考虑配架组合或采用扣件式钢筋杆件连接搭设。
4)模板支架的剪刀撑设置应符合要求:5)当搭设高度不超过5m的满堂模板支架,当与周边结构无可靠拉结时,架体外周及内部应在竖向连续设置轮扣式钢管剪刀撑或扣件式钢管剪刀撑连接;竖向剪刀撑的间距和单幅剪刀撑的宽度宜为5m~8m,且不大于6跨,剪刀撑与横杆的夹角宜为45°~60°;架体高度大于3倍步距时,架体顶部应设置水平扣件式钢管剪刀撑,剪刀撑应延伸至周边。
6)当架体搭设高度大于5m且不超过8m时,应在中间纵横向每隔4m~6m左右设置由下至上的连续竖向轮扣式钢管剪刀撑或扣件式剪刀撑,同时四周设置由上至下的连续竖向轮扣式钢管剪刀撑或扣件式钢管剪刀撑,并在顶层、底层及中间层每隔4个步距设置扣件式钢管水平剪刀撑,剪刀撑的搭设方式应按相关要求执行。
7)支撑架的竖向剪刀撑和水平剪刀撑应与支撑架同步搭设,剪刀撑的搭接长度不应小于1m,且采用扣件式钢管剪刀撑的不应少于2个扣件连接,扣件盖板边缘至杆端不应小于100mm,扣件螺丝的拧紧力矩不应小于40N.m,且不应大于65N.m。

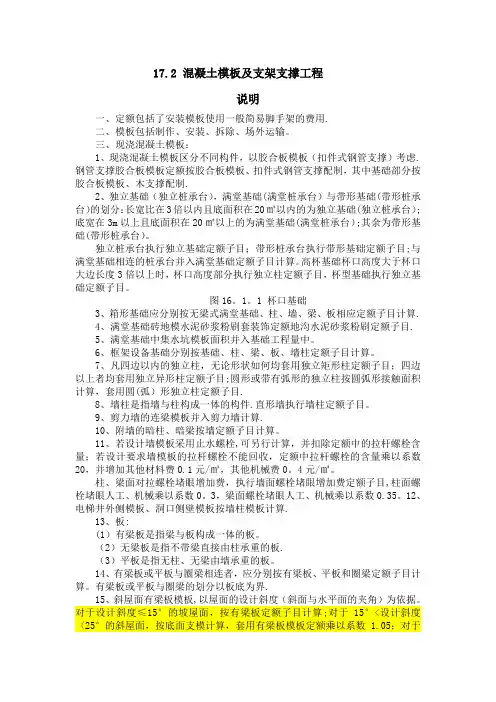

17.2 混凝土模板及支架支撑工程说明一、定额包括了安装模板使用一般简易脚手架的费用.二、模板包括制作、安装、拆除、场外运输。
三、现浇混凝土模板:1、现浇混凝土模板区分不同构件,以胶合板模板(扣件式钢管支撑)考虑.钢管支撑胶合板模板定额按胶合板模板、扣件式钢管支撑配制,其中基础部分按胶合板模板、木支撑配制.2、独立基础(独立桩承台),满堂基础(满堂桩承台)与带形基础(带形桩承台)的划分:长宽比在3倍以内且底面积在20㎡以内的为独立基础(独立桩承台);底宽在3m以上且底面积在20㎡以上的为满堂基础(满堂桩承台);其余为带形基础(带形桩承台)。
独立桩承台执行独立基础定额子目;带形桩承台执行带形基础定额子目;与满堂基础相连的桩承台并入满堂基础定额子目计算。
高杯基础杯口高度大于杯口大边长度3倍以上时,杯口高度部分执行独立柱定额子目,杯型基础执行独立基础定额子目。
图16。
1。
1 杯口基础3、箱形基础应分别按无梁式满堂基础、柱、墙、梁、板相应定额子目计算.4、满堂基础砖地模水泥砂浆粉刷套装饰定额地沟水泥砂浆粉刷定额子目.5、满堂基础中集水坑模板面积并入基础工程量中。
6、框架设备基础分别按基础、柱、梁、板、墙柱定额子目计算。
7、凡四边以内的独立柱,无论形状如何均套用独立矩形柱定额子目;四边以上者均套用独立异形柱定额子目;圆形或带有弧形的独立柱按圆弧形接触面积计算,套用圆(弧)形独立柱定额子目.8、墙柱是指墙与柱构成一体的构件.直形墙执行墙柱定额子目。
9、剪力墙的连梁模板并入剪力墙计算.10、附墙的暗柱、暗梁按墙定额子目计算。
11、若设计墙模板采用止水螺栓,可另行计算,并扣除定额中的拉杆螺栓含量;若设计要求墙模板的拉杆螺栓不能回收,定额中拉杆螺栓的含量乘以系数20,并增加其他材料费0.1元/㎡,其他机械费0。
4元/㎡。
柱、梁面对拉螺栓堵眼增加费,执行墙面螺栓堵眼增加费定额子目,柱面螺栓堵眼人工、机械乘以系数0。
模板支架工程搭设参数及施工工艺(一)模板安装的一般要求竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。
安装柱模前,要清除杂物,焊接或修整模板的定位预埋件,做好测量放线工作,抹好模板下的找平砂浆。
模板组装要严格按照模板配板图尺寸拼装成整体,模板在现场拼装时,要控制好相邻板面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性。
拼装的精度要求如下:1、两块模板之间拼缝W12、相邻模板之间高低差W13、模板平整度W24、模板平面尺寸偏差±3(二)模板定位当底板或顶板混凝土浇筑完毕并具有一定强度(三1.2MPa),即用手按不松软、无痕迹,方可上人开始进行轴线投测。
首先根据楼面轴线测量孔引测建筑物的主轴线的控制线,并以该控制线为起点,引出每道细部轴线,根据轴线位置放出细部截面位置尺寸线、模板500 (mm)控制线,以便于模板的安装和校正。
当混凝土浇筑完毕,模板拆除以后,开始引测楼层500mm标高控制线,并根据该500mm线将板底的控制线直接引测到墙、柱上。
(三)±0.000以下模板安装要求1、底板模板安装顺序及技术要点垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延50mm砌筑240mm厚砖墙,高度二底板厚+450mm,在底板厚度范围内砌筑永久性保护墙,砂浆采用1: 3水泥砂浆,上面450nnn部分砌筑临时性保护墙,用混合砂浆砌筑,砖墙内侧抹20mm 厚1: 3水泥砂浆。
积水坑、电梯井模板采用15mm厚多层板按坑大小加工成定型模板。
模板固定要牢固,并用钢丝绳将模板拉在底板钢筋上,防止浇筑混凝土时模板上浮。
2、墙体模板安装顺序及技术要点①模板安装顺序模板定位、垂直度调整一模板加固一验收一混凝土浇筑一拆模②技术要点安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作。
为防止墙体模板根部出现漏浆〃烂根〃现象,墙模安装前,在底板上根据放线尺寸贴海绵条,做到平整、准确、粘结牢固并注意穿墙螺栓的安装质量。
支架模板工程施工方案一、工程概况支架模板工程是指在建筑施工中使用的一种模板系统,用于搭建和支撑混凝土浇筑的模板。
支架模板工程是建筑施工中非常重要的一环,直接关系到建筑物的结构和质量,因此在施工过程中需要严格按照施工方案进行操作,以确保工程质量。
本工程施工地点位于某地某地块,总建筑面积为xxxx平方米,主要包括xx栋建筑,其中包括办公楼、商业楼等。
二、施工准备1. 施工前需组织项目部全体人员进行安全教育培训,确保施工人员了解安全生产责任和要求,掌握各种安全防护措施,确保施工人员的安全意识。
2. 严格按照《建筑工程施工安全生产操作规程》的规定,组织编制《支架模板工程施工安全技术交底书》,并进行技术交底。
3. 建立健全施工现场临时用电和照明系统,确保施工现场的电力供应和照明设施完善。
4. 采购和验收施工使用的支架模板材料,保证模板质量符合国家相关标准。
5. 制定日程计划,安排施工队伍,分工明确,确保施工进度。
6. 在施工现场设置施工计划牌、安全生产告示牌、应急电话、安全标志牌等。
三、工程施工1. 现场勘察与测量根据建筑设计图纸,确保施工现场的地理环境安全、稳定,并对施工地点进行测量,确定支架模板安装的位置、高度和规模。
2. 搭建支架根据设计方案和现场实际情况,确定支架的主体结构,并按照规范对支架进行搭建。
在搭建过程中,要注意支架的稳固性和承载能力,确保支架安全可靠。
3. 安装模板安装模板前,应根据设计方案对模板进行验收,保证模板质量符合要求。
然后根据设计要求,将模板安装在支架上,并进行固定,确保模板的平整度和垂直度。
4. 调整支架和模板在模板安装完成后,对支架和模板进行调整,确保模板的平整度和垂直度满足设计要求。
5. 混凝土浇筑进行混凝土浇筑前,要对模板系统进行检查,确保模板完好无损。
在浇筑混凝土时,要注意浇筑的均匀性和稳定性,确保混凝土质量符合要求。
6. 拆除模板混凝土浇筑完成后,根据混凝土的凝固时间和强度要求,拆除模板,并进行清理和保养。
模板支架工程专项方案编制一、项目概况1.1 项目名称:模板支架工程1.2 项目位置:某某市某某区1.3 项目规模:总建筑面积XXX平方米1.4 项目周期:XX年1.5 项目预算:XXX万元二、项目背景模板支架工程是建筑施工中必不可少的一项工程,通过模板支架工程可以提高施工效率,保障建筑安全,并节约人力和材料。
因此,本项目的实施对于整个建筑工程具有重要的意义。
三、专项方案编制的目的和意义3.1 目的本专项方案编制的目的是为了规范、指导和监督模板支架工程的施工过程,确保施工质量,保障施工安全,提高施工效率,完成施工任务。
3.2 意义本专项方案的编制对于模板支架工程的顺利实施具有重要的意义,可以有效的避免施工中出现的问题,提高施工效率,减少施工风险,保障施工质量。
四、编制依据4.1 国家相关法律法规4.2 行业标准和规范4.3 项目施工图纸和技术要求4.4 施工合同和相关协议五、主要内容5.1 施工组织设计5.1.1 施工组织机构和人员配置5.1.2 施工进度计划5.1.3 施工安全生产组织设计5.1.4 质量管理和检验方案5.2 资料准备和设备管理5.2.1 施工材料和设备供应计划5.2.2 施工机具和设备管理5.3 施工工艺方案5.3.1 模板支架搭设方案5.3.2 混凝土浇筑工艺方案5.3.3 安全文明施工方案5.3.4 质量检验和验收方案5.4 施工安全管理5.4.1 安全技术措施和施工现场安全保护5.4.2 安全教育和培训5.4.3 安全检查和整改措施5.5 环境保护和资源节约5.5.1 施工环境保护方案5.5.2 节能减排和资源综合利用方案六、施工方案实施措施6.1 安全施工人员必须遵守的规章制度6.2 施工现场的安全保护措施6.3 施工质量检验和验收的措施6.4 施工文明施工的措施七、监督和管理制度7.1 安全生产管理机制7.2 质量检验和验收监督7.3 施工现场检查和整改制度7.4 施工进度计划监督和管理八、预算和费用控制8.1 施工费用预算8.2 施工费用管理和核算制度8.3 资金使用和监督制度九、风险控制9.1 施工安全风险控制措施9.2 施工质量风险控制措施9.3 环境保护和资源控制措施十、项目验收和总结10.1 项目竣工验收10.2 项目总结和经验总结10.3 项目移交和资料归档十一、项目实施计划11.1 模板支架工程实施计划11.2 施工过程管理计划11.3 项目验收和总结计划以上就是对模板支架工程专项方案编制的详细介绍,希望可以对相关人员在实际项目中起到指导和帮助的作用,同时也希望能够提高模板支架工程施工过程的质量和效率,以及保障施工安全。
模板支架工程施工方案一、工程概述本项目为某地区一栋高层建筑,建筑高度为100米,地下3层,地上33层。
建筑主体结构为框架-剪力墙结构,混凝土强度等级为C30。
本工程模板支架施工范围包括:地下室、地上楼层、屋面及部分装饰装修工程。
二、模板支架体系设计1. 模板体系本工程模板体系采用组合式钢模板,具有重量轻、拆装方便、重复使用率高等特点。
模板支撑体系包括:底模板、侧模板、梁模板、板模板等。
2. 支架体系本工程支架体系采用碗扣式脚手架,具有结构稳定、承载力高、拆装方便等特点。
支架体系包括:立杆、横杆、斜撑、剪刀撑等。
三、施工工艺及操作要点1. 施工准备(1)技术准备:编制模板支架施工方案,进行技术交底。
(2)材料准备:根据施工方案,提前准备模板、支架、螺栓等材料。
(3)设备准备:准备相应的施工设备,如电钻、扳手、螺丝刀等。
2. 支架搭设(1)基础处理:平整硬化基础面,满足脚手架搭设要求。
(2)搭设顺序:从一侧开始,依次安装立杆、横杆、斜撑、剪刀撑等。
(3)搭设要求:确保支架垂直、水平、整体稳定。
3. 模板安装(1)底模板安装:先安装梁底模板,再安装楼板底模板。
(2)侧模板安装:根据设计图纸,安装梁侧模板、板侧模板。
(3)模板接缝:确保模板接缝严密,无缝隙。
4. 混凝土浇筑(1)浇筑前检查:检查模板、支架是否稳定,是否有漏浆现象。
(2)浇筑要求:按照设计要求,分层浇筑,注意振捣。
四、质量及安全保证措施1. 质量保证措施(1)模板支架施工前,进行技术交底,确保施工人员掌握施工要领。
(2)模板支架施工过程中,加强监督检查,确保施工质量。
(3)模板支架施工完成后,进行验收,不符合要求的部分及时整改。
2. 安全保证措施(1)建立健全安全管理制度,明确安全责任。
(2)施工人员进入现场必须佩戴安全帽、安全带等劳动保护用品。
(3)定期对支架进行检查,发现问题及时处理。
五、施工进度计划本工程模板支架施工计划分为三个阶段:1. 地下室阶段:施工周期为2个月。
