煤矿地面变电所停电检修、变电所改造安全技术措施.docx
- 格式:docx
- 大小:16.85 KB
- 文档页数:2
变电所整改安全技术措施一、背景介绍变电所作为电力系统中重要的环节,承担着电能的传输和分配任务。
然而,由于变电所的设备老化、技术措施不到位等原因,存在一定的安全隐患。
为了保障变电所的安全运行,必须对其进行整改,并采取相应的安全技术措施。
二、整改目标1. 提升变电所的安全性能,确保电力系统的稳定运行。
2. 消除变电所存在的安全隐患,防止事故的发生。
3. 完善变电所的安全管理制度,提高工作人员的安全意识和技能。
三、整改内容1. 设备更新与维护1.1 对老化、损坏的设备进行更换或者修复,确保设备的正常运行。
1.2 定期检查设备的运行状态,发现问题及时处理,避免设备故障引起事故。
1.3 加强设备维护管理,制定设备维护计划,定期检修设备,延长设备使用寿命。
2. 安全防护措施2.1 安装可燃气体检测报警装置,及时发现可燃气体泄漏并采取相应的应急措施。
2.2 安装温度、湿度等环境监测装置,确保变电所内环境的安全。
2.3 安装防火、防爆设备,减少火灾和爆炸的风险。
2.4 安装监控系统,实时监测变电所的运行状态,及时发现异常情况并采取措施。
3. 安全管理制度3.1 制定变电所的安全管理制度,明确责任分工和安全操作规程。
3.2 开展安全培训,提高工作人员的安全意识和技能。
3.3 建立安全巡检制度,定期对变电所进行巡检,发现安全隐患及时整改。
3.4 建立事故报告和处理制度,对发生的事故进行调查分析,并采取措施避免类似事故再次发生。
四、整改计划1. 制定整改计划,明确整改内容、时间和责任人。
2. 分阶段进行整改,确保整改工作的有序进行。
3. 监督整改工作的发展,及时解决遇到的问题。
五、效果评估1. 定期对整改后的变电所进行评估,检查整改措施的有效性。
2. 结合实际情况,对整改措施进行调整和优化,提升变电所的安全性能。
六、总结通过对变电所进行整改和采取相应的安全技术措施,可以提高变电所的安全性能,消除安全隐患,保障电力系统的稳定运行。
变电所整改安全技术措施一、背景介绍变电所作为电力系统的重要组成部份,承担着电能转换、配送和保护等关键任务。
为了确保变电所的安全运行,提高电力系统的可靠性和稳定性,必须对变电所的安全技术措施进行全面整改和升级。
二、整改目标1. 提高变电所的安全性能,防范事故风险,保障人员和设备的安全;2. 优化变电所的运行效率,提高电力系统的可靠性和稳定性;3. 符合国家相关安全技术标准和规范要求。
三、整改内容及措施1. 安全设备升级为了提高变电所的安全性能,需要对安全设备进行升级和改造。
具体措施包括:- 更新变电所的主要保护装置,采用先进的数字化保护装置,提高故障检测和处理能力;- 安装火灾报警系统和自动灭火系统,及时发现和扑灭火灾,防止火灾蔓延;- 安装可燃气体检测系统,监测变电所内的可燃气体浓度,防止爆炸事故发生;- 安装视频监控系统,实时监测变电所内外的情况,提高安全防范能力。
2. 人员培训和安全意识提升为了确保变电所的安全运行,必须加强人员的培训和安全意识提升。
具体措施包括:- 开展安全培训课程,包括变电所的安全操作规程、应急处理流程等;- 组织定期的演练和摹拟演习,提高人员应对突发事件的能力;- 加强安全意识教育,引导员工养成良好的安全习惯和行为。
3. 设备维护和巡检为了保障设备的正常运行,必须进行定期的维护和巡检工作。
具体措施包括:- 制定设备维护计划,按照规定的周期对设备进行维护和保养;- 建立设备巡检制度,定期对设备进行巡检,及时发现和处理潜在故障;- 做好设备运行记录,及时记录设备运行情况和维护记录,为后续分析和改进提供数据支持。
四、整改效果评估为了评估整改措施的效果,需要进行整改效果评估。
具体评估指标包括:1. 变电所事故发生率的变化情况;2. 变电所故障处理的效率和准确率;3. 变电所运行的可靠性和稳定性。
五、总结和展望通过对变电所的整改安全技术措施,可以提高变电所的安全性能,防范事故风险,保障人员和设备的安全。
变电所整改安全技术措施一、背景介绍变电所是电力系统中的重要环节,负责输电、变电和配电等工作。
为了确保变电所的安全运行,保障人员和设备的安全,以及防止事故的发生,变电所整改安全技术措施显得尤为重要。
本文将详细介绍变电所整改安全技术措施的相关内容。
二、整改目标变电所整改安全技术措施的目标是提高变电所的安全性能,减少安全事故的发生概率,保障人员和设备的安全。
三、整改内容1. 安全设备更新:对变电所的安全设备进行更新升级,确保其符合最新的安全标准。
包括但不限于:断路器、隔离开关、避雷器、绝缘子等设备的检修、更换或更新。
2. 安全防护措施加固:对变电所的安全防护措施进行加固,确保其能够有效地防止外界的干扰和破坏。
包括但不限于:围墙、防护网、监控系统等的修复、加固或更新。
3. 火灾防护措施强化:对变电所的火灾防护措施进行强化,确保能够及时发现和扑灭火灾,减少火灾对变电所的影响。
包括但不限于:火灾报警系统、灭火器、防火涂料等的检修、更新或安装。
4. 安全操作规程完善:完善变电所的安全操作规程,确保人员在操作过程中能够按照规定进行操作,避免操作失误导致事故的发生。
包括但不限于:操作流程、操作要点、应急预案等的修订、制定或完善。
5. 培训与演练加强:加强对变电所人员的培训与演练,提高其安全意识和应急处理能力,确保能够正确应对各种突发情况。
包括但不限于:安全培训、应急演练、事故案例分析等的组织和开展。
四、整改步骤1. 制定整改计划:根据变电所的实际情况,制定整改计划,明确整改内容、时间和责任人。
2. 资源准备:准备所需的人力、物力和财力资源,确保整改工作顺利进行。
3. 开展安全检查:对变电所进行全面的安全检查,发现存在的安全隐患和问题。
4. 制定整改方案:根据安全检查的结果,制定详细的整改方案,包括整改内容、措施和时间节点。
5. 实施整改措施:按照整改方案的要求,对变电所进行相应的整改措施。
6. 完成整改工作:在规定的时间内完成整改工作,并进行验收。

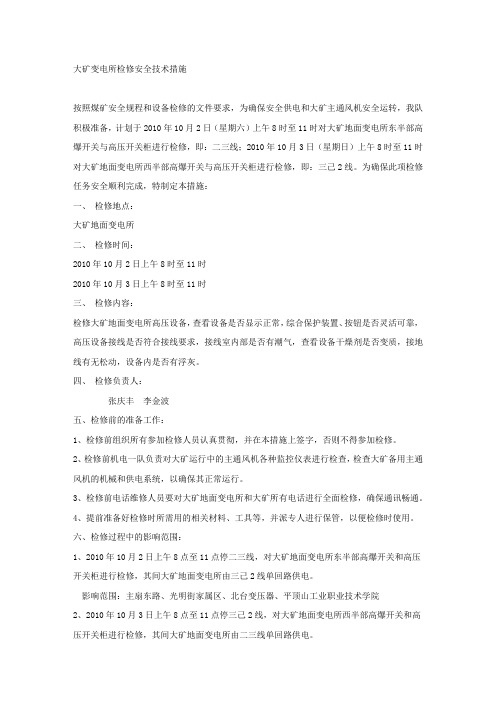

大矿变电所检修安全技术措施按照煤矿安全规程和设备检修的文件要求,为确保安全供电和大矿主通风机安全运转,我队积极准备,计划于2010年10月2日(星期六)上午8时至11时对大矿地面变电所东半部高爆开关与高压开关柜进行检修,即:二三线;2010年10月3日(星期日)上午8时至11时对大矿地面变电所西半部高爆开关与高压开关柜进行检修,即:三己2线。
为确保此项检修任务安全顺利完成,特制定本措施:一、检修地点:大矿地面变电所二、检修时间:2010年10月2日上午8时至11时2010年10月3日上午8时至11时三、检修内容:检修大矿地面变电所高压设备,查看设备是否显示正常,综合保护装置、按钮是否灵活可靠,高压设备接线是否符合接线要求,接线室内部是否有潮气,查看设备干燥剂是否变质,接地线有无松动,设备内是否有浮灰。
四、检修负责人:张庆丰李金波五、检修前的准备工作:1、检修前组织所有参加检修人员认真贯彻,并在本措施上签字,否则不得参加检修。
2、检修前机电一队负责对大矿运行中的主通风机各种监控仪表进行检查,检查大矿备用主通风机的机械和供电系统,以确保其正常运行。
3、检修前电话维修人员要对大矿地面变电所和大矿所有电话进行全面检修,确保通讯畅通。
4、提前准备好检修时所需用的相关材料、工具等,并派专人进行保管,以便检修时使用。
六、检修过程中的影响范围:1、2010年10月2日上午8点至11点停二三线,对大矿地面变电所东半部高爆开关和高压开关柜进行检修,其间大矿地面变电所由三己2线单回路供电。
影响范围:主扇东路、光明街家属区、北台变压器、平顶山工业职业技术学院2、2010年10月3日上午8点至11点停三己2线,对大矿地面变电所西半部高爆开关和高压开关柜进行检修,其间大矿地面变电所由二三线单回路供电。
影响范围:矿灯房楼、机电一队楼、供应站、主扇西路、光明街家属区七、检修过程中的注意事项:1、检修前一天通知调度室,说明施工的内容、停电线路及具体的停电时间,同意后方可进行施工。
地面变电所检修安全技术措施地面变电所检修的安全技术措施包括以下几点:1. 佩戴个人防护装备:检修人员应佩戴符合要求的个人防护装备,例如绝缘手套、安全帽、绝缘靴等,以确保自身安全。
2. 施工隔离:在检修作业前,必须先对变电所进行隔离,切断电源并标识警示标志,以确保检修工作区域的安全。
3. 使用正确的工具和设备:在进行检修工作时,必须使用符合标准的工具和设备,确保其质量和可靠性,防止因工具故障引起的意外事故。
4. 接地保护:进行检修工作时,必须对相关设备进行有效的接地保护,以防止高压电流对操作人员造成伤害。
5. 作业许可和管理:在进行检修工作前,必须获得相关部门的作业许可,确保作业顺利进行,同时进行合理的作业管理,包括作业计划、人员配备等。
6. 安全交底和培训:必须对参与检修工作的人员进行安全交底和培训,使其了解相关安全规定和操作方法,提高其安全意识和技能。
7. 安全监控和保护设施:地面变电所应配备有效的安全监控和保护设施,例如视频监控、火灾报警等,以及应急设施如灭火器等,以应对可能发生的安全事故。
总之,地面变电所检修的安全技术措施应包括个人防护、隔离、正确使用工具和设备、接地保护、作业许可和管理、安全交底和培训、安全监控和保护设施等方面的措施,以确保检修工作的安全进行。
地面变电所检修安全技术措施(二)一、检修前准备工作安全技术措施1.1 基本要求1)准确掌握检修工程的范围、任务和工作条件,明确检修工程的施工方案和施工方向。
2)检修前需对工程进行充分的勘察和测试,确保检修区域内的设备和线路均已切断电源,无电气危险。
3)检修前需检查工具、设备、绝缘材料等是否符合检修要求,并确保检修设备在使用前经过合格的检测。
1.2 人员安全技术措施1)检修人员必须具备相应的资格证书和操作经验,并进行岗前培训,加强安全意识教育。
2)检修人员需佩戴符合要求的防护用品,如防护帽、防护鞋等。
3)身体状况不适的人员不得参与检修作业,对于患有心脏病、高血压等疾病的人员,需提供相关证明材料,并经医生同意才能上岗。
最新整理变电所停电检修的安全技术措施一:工程概况为保证矿井供电系统的可靠性及设备的正常运行,消除供电隐患,根据公司计划,经机运部共同商讨研究决定对井下变电所供电系统进行停电检修,为确保检修期间的工作安全,缩短停电影响时间,特制定本措施二:劳动组织:为利于协调、指挥和保障此次检修的安全顺利进行,特成立施工领导小组:组长:王绥增副组长、技术负责人:徐可群安全负责人:王超施工负责人:刘明泉参加施工人员:机电科电修人员三、检修时间:根据矿井实际生产、采掘情况商定停电检修时间,调度室统一安排四、检修地点:井下中央变电所、一采区变电所五、检修项目:变电所高防开关六、施工步骤及停电影响范围:中央变电所:检修1#线路时,断开6#联络开关把负荷全部倒至2#线路,停掉1#线路高防负荷侧的全部负荷,停电之后把1#线路所需检修高防的断路器和隔离开关分别打到停止位置,拆开高防负荷侧的后盖,并进行验电、放电、挂接地线并把1#和6#高防的小车拉出,进行检修, 2#线路供五采区和一采区的全部负荷,检修完毕后撤除接地线,合上高防负荷侧后盖,推进1#高防的小车,经现场施工负责人检查确认无误后方可恢复1#线路的正常供电;检修2#线路前时(6#高防处于停止位置,小车拉出),停掉2#线路高防负荷侧的全部负荷,停电后把10#高防的小车拉出,拆开2#线路所需检修的高防负荷侧的后盖并进行验电、放电、挂接地线,逐台进行检修,检修完毕后,撤除接地线,合上高防负荷侧后盖,推进10#高防的小车,经现场施工负责人检查确认无误后方可恢复2#线路的正常供电。
一采区变电所:检修一采区变电所1#线路时,断开11#总馈、16#联络开关并拉出小车,停掉15#高防负荷侧的电源,打开高防负荷侧后盖并进行验电、放电、挂接地线,检修15#高防,检修完成后撤除接地线,合上高防负荷侧后盖,推进11#高防的小车,经现场施工负责人检查确认无误后方可恢复1#线路的正常供电; 2#电源确保综采工作面的正常生产和临时变电所的正常供电;但是影响104两巷的正常排水(为确保检修工作的正常进行和104两巷的正常排水,在临时变电所660V电源总馈的负荷侧重新敷设一路电源线接至104回风31#KJZ5-400馈电; 22#、23#馈电电源从31#馈电开关供出,保证104进风巷排水工作的正常进行);检修2#线路时(16#高防处于停止位置,小车拉出),停掉2#线路高防负荷侧的全部负荷,拉出20#高防的小车,打开所需检修高防的负荷侧的后盖并进行验电、放电、挂接地线,检修2#线路高防;检修完成后撤除接地线,合上高防负荷侧后盖,推进20#高防的小车,经现场施工负责人检查确认无误后方可恢复2#线路的正常供电.但此次停电将影响综采工作面的正常生产(协调工区在检修班和交接班时在不影响正常生产的前提下进行检修)和东皮带与转载皮带的正常运行,同时其它使用东皮带与转载皮带运输的单位也将受到限制;七、检修前准备工作1、检修前一天根据检修计划请示上级部门领导组织各生产单位及有关部室召开专题会议,布置检修内容及停电范围,要求受影响单位派专职电工配合停送电操作。
地面变电所检修安全技术措施地面变电所是电力系统中的重要组成部分,承担着电能的输送、转换和分配等重要任务。
为了确保地面变电所的正常运行,提高变电设备的运行可靠性和安全性,进行定期的检修是必不可少的。
在进行地面变电所检修时,需要采取一系列的安全技术措施,以防止事故的发生,保障工作人员的生命安全。
下面将介绍地面变电所检修时的安全技术措施。
1. 确定工作范围和工作内容:在进行地面变电所检修之前,首先需要明确检修的工作范围和工作内容。
检修工作应标明所需操作的设备和线路,明确工作人员的任务和职责,确保每个人都清楚自己的工作内容。
2. 制定详细的工作计划:在确定了工作范围和工作内容之后,制定详细的工作计划非常重要。
工作计划应包括检修的时间安排、所需人员和设备、工作步骤和注意事项等内容,以确保检修工作按照有序的计划进行,并能够及时发现和解决问题。
3. 严格执行操作规程:在进行地面变电所的检修工作时,必须严格执行相关的操作规程。
操作规程包括设备的操作方法、工作程序、事故处理措施等内容。
工作人员应熟悉并遵守操作规程,不得擅自变动或忽视操作规程,以确保工作的安全和准确性。
4. 确保工作人员的安全防护:在进行地面变电所检修时,必须确保工作人员的安全防护措施得到有效落实。
工作人员应佩戴符合标准的防护用具,包括防护帽、防护鞋、防护手套等。
对于特殊工作环境或特殊工作任务,还应配备相应的防护设施和装备,如安全绳、安全带等。
5. 进行仔细的设备检查:在进行地面变电所检修之前,需要对设备进行仔细的检查和测试。
检查的内容包括设备的外观、接线、接地等情况,测试的内容包括设备的电气性能、绝缘阻抗等指标。
只有在设备正常且安全可靠的情况下,才能进行检修工作。
6. 进行适当的电气隔离:在进行地面变电所检修时,必须进行适当的电气隔离操作,以防止电气事故的发生。
电气隔离操作包括切断电源、拉下开关、断开接地等步骤。
在执行电气隔离操作之前,必须确保工作人员已经了解和掌握了相应的操作方法和注意事项。
变电所整改安全技术措施一、背景介绍变电所是电力系统中重要的组成部分,负责电能的输送和分配。
然而,由于变电所的特殊性质,存在一定的安全隐患。
为了保障变电所的安全运行,提高工作人员和设备的安全性,需要进行整改,采取相应的安全技术措施。
二、整改目标1. 提升变电所的安全防护能力,减少事故发生的可能性;2. 保障工作人员的人身安全,降低工伤事故的风险;3. 提高设备的可靠性和稳定性,减少故障发生的频率。
三、整改内容和技术措施1. 安全设施改造为了提高变电所的安全防护能力,需要对安全设施进行改造和完善。
具体措施包括:- 安装防火墙和防火门,提高防火等级;- 安装安全监控系统,实时监测变电所的运行状态;- 安装紧急停电装置,确保在紧急情况下能够快速切断电源。
2. 人员培训和意识提升为了提高工作人员的安全意识和技能水平,需要进行相关的培训和教育。
具体措施包括:- 定期组织安全培训,包括安全操作规程、事故应急处理等内容;- 强化安全意识,通过宣传和教育活动提高员工对安全工作的重视程度;- 设立安全奖励制度,激励员工积极参与安全工作。
3. 设备维护和更新为了保障设备的可靠性和稳定性,需要进行定期的维护和更新。
具体措施包括:- 制定设备维护计划,定期对设备进行巡检和维护;- 更新老化设备,采用新的技术和设备,提高设备的可靠性和安全性;- 加强设备运行监测,及时发现并处理设备故障。
四、整改计划和责任分工1. 制定整改计划根据变电所的实际情况,制定详细的整改计划,包括整改内容、时间节点和责任人等。
确保整改工作有条不紊地进行。
2. 责任分工明确整改工作的责任人和责任部门,确保每个环节的责任人能够履行自己的职责。
同时,建立健全的监督机制,对整改工作进行监督和评估。
五、整改效果评估在整改完成后,需要对整改效果进行评估。
具体评估指标包括:1. 事故发生率的变化情况;2. 工伤事故的发生情况;3. 设备故障率的变化情况。
根据评估结果,及时调整和改进安全技术措施,进一步提升变电所的安全性和可靠性。
地面变电所检修安全技术措施范文一、引言地面变电所是电力系统中重要的组成部分,为确保变电所设备的正常运行及工作人员的安全,必须对其进行定期的检修与维护。
本文将介绍地面变电所检修安全技术措施,以确保检修工作的安全进行。
二、安全技术措施之工作准备1. 检修计划制定:在进行检修工作之前,应制定详细的检修计划,并明确检修内容、时间、人员组成和工作步骤等,确保检修工作高效有序进行。
2. 工作人员培训:检修工作涉及高压设备和复杂的电气系统,必须确保工作人员具备相关的技术知识和操作技能,进行必要的培训和考核,以提高工作人员的安全意识和技术水平。
3. 安全防护用具准备:检修过程中,必须使用符合安全标准的个人防护用具,如绝缘手套、绝缘靴、绝缘工具等,并对其进行定期检测和维护,确保其正常使用。
4. 安全警示标志设置:在变电所内设置明显的安全警示标志,如禁止靠近高压设备、禁止触摸带电元件等,提醒工作人员注意安全,防止事故的发生。
三、安全技术措施之现场作业1. 施工区域划分:根据不同的施工内容和风险程度,将现场划分为不同的施工区域,并设置临时封闭和隔离措施,确保工作区域清晰明确,防止他人进入或接近施工区域。
2. 工作地点清理:进行检修工作前,必须对工作地点进行彻底清理,清除杂物和积尘,确保工作环境整洁有序,并对周围环境进行保护,防止灰尘、水分等对设备造成损坏。
3. 电气设备断电操作:在进行检修工作前,必须进行合理的断电操作,确保设备的安全停电,并防止误操作导致触电事故的发生。
在进行断电操作时,必须按照操作规程,逐级断开电源,确保断电彻底。
4. 防止误操作:在检修过程中,必须设置有效的误操作防护措施。
例如,使用专用的工具和装置进行操作,对操作过程进行标准化,严禁采取不安全的操作方式,防止因误操作导致的事故。
5. 维护安全通道:在进行检修工作时,必须保持通道畅通,清除通道上的障碍物,防止因通道堵塞导致的人员堵塞和紧急情况时的逃生困难。
煤矿地面变电所停电检修、变电所改造安全技术措施
一、概述
柳树青煤业老井地面变电所是我矿供电系统的核心。
由于运行时间长,部分高低压开关必须及时检修,为保证我矿安全生产,根据矿上的相关要求,对此变电所低压改造及设备停电检修。
改造检修施工由机电队负责安全监督和停送电联系。
为保证此次检修工作的安全顺利,特制订以下安全技术措施:
二、施工组织措施
检修项目负责人:
施工方负责人:
停送电负责人:
三、检修时间
2013 年 4月26 日 8 时 00 分至 16 时 00 分
四、检修地点
老井地面变电所
五、停电范围
老井、新井场上、调度楼、办公楼,砖厂。
六、检修内容
1.更换已坏设备
2.增加新设备
3.规范低压供电线路
七、安全措施
(一)、检查前需做的准备
1、所需配件、施工工具、量具、器具、仪表等是否准备齐全,检修前必须对高压试电笔进行检验其是否完好。
2、检查所需配件型号是否与原设备配件型号一致。
3、将所需配件及时准备到位。
4、将检修变电所的停送电时间提前一天通知调度室、矿办公室、以便关闭电脑,。
