电动机试运行方案
- 格式:docx
- 大小:16.91 KB
- 文档页数:11
设备调试、试运行方案设备调试和试运行方案为了确保设备的正常运行,我们需要对仪表、电机、照明系统和接地进行测试和调试。
在各分项调试合格后,我们将进行联合试运行。
1.调试方法首先,我们需要检查所有照明配电柜是否已全部切断电源,然后检查各灯具是否测试合格并接线准确。
接下来,我们将本工程按系统和按照明配电箱控制的区域分成各自独立的调试区域。
调试从上到下,逐层逐区域进行。
我们选择A、B塔顶层最西端的照明配电箱,先引入临时电源,把该照明配电箱进线开关断开,且把正式进线先拆除,接着接上临时电源,送上电源,先打开箱内1路照明控制开关,再开启相关的照明灯具,正常后,打开另一路照明控制开关。
接着逐步打开照明配电箱内的全部开关。
然后采用相同的方法进行调试第二个照明配电箱,逐步调试完顶层的所有照明配电箱,再往下层调试,采用相同的方法直至所有的照明配电箱全部调试完。
照明系统每2小时用电压表和电流表测量电源电压、负荷电流,公建试运行24小时,住宅部分运行8小时。
调试中逐个检查插座接线是否正确,开关控制灯具是否灵活、准确,控制顺序是否相对应,并随时观察灯具发光是否正常,导线发热是否有异常,发现问题及时查找原因进行整改,并作好记录。
2.电气动力系统调试在电气动力系统调试中,我们需要确保各种用电设备安装完毕并已经过绝缘测试合格,相关管线敷设完并已经过绝缘测试合格,配电控制箱已经安装完并已通过绝缘测试,桥架、电缆敷设完毕,电缆绝缘测试合格,母线敷设完毕,绝缘测试合格,配电箱、柜安装完毕,绝缘测试合格,各种高低压配电柜安装完毕,测试合格。
调试方法是先检查所有动力配电柜是否已全部切断电源,然后检查各动力配件组成部分如母线、电缆、电动机等,是否测试合格并接线准确。
接下来,我们将本工程按系统和按配电箱控制的区域分成各自独立的调试区域。
3.电机系统调试电机调试运行步骤包括单机检查校验、线路绝缘摇测、控制回路接线、电机性能检查、接线、设备调整、供电回路电源电压测量、电机接线情况检查、单机无荷载启动、单机带荷载启动和数据记录。
单机试车方案1.离心泵1.1电机试车与运行1.1.1原则电机安装或检修后绝缘是否合格,第一次启动应不带负荷运行,正常后再带负荷运转;电机的连续启动应符合制造厂规定;电机的空载试运一般为2小时。
1.1.2检查准备工作请电工按电机使用说明书检查电机是否符合要求并在发现不正常后纠之;电机的所有机械部分的固定情况应良好,所有螺栓应紧固;转动电机转子应灵活轻便,无杂音;电机通风系统、润滑油系统应正常无漏风、漏油、堵塞现象;全部保护、测量、操作、信号接阀应完整并经试验,继电保护的整定值应选择正确;全部一次回路电气设备的绝缘应耐压合格;电动机周围清扫、整理,保持场地干净、畅通;检查准备完毕,接通电源即可工作。
1.1.3运行中的检查内容电机的旋转方向;空载电流;电机的轴向串动值;电机的振动值;电机的温度与轴承温度。
.1.2循环水泵的试运1.2.1开泵前的检查和准备(1)检查并试验泵进出口系统状况;阀门各零部件应完好无损,各紧固件应紧固;填料函及各静密封点应无泄漏现象;手动阀门开关灵活。
(2)检查水泵系统各紧固件应无松动及损坏现象。
(3)检查泵填料盖应无歪斜及压装过紧现象,压盖与泵体配合部分不宜过多,应留有足够的调整余地。
(4)打开泵轴冷却水部分及填料函冷却水系统阀门,冷却水各静密封点应无泄漏现象,阀门及管件应完好无损。
(5)检查电机、泵的轴承箱油位,应在视镜的1/2处。
(6)手动盘车应在两圈以上,应无卡阻和盘不动车的现象。
(7)安全罩与联轴器应无磨擦现象,且安全罩安装应牢固。
(8)联系电工,电气系统应良好,具备运行条件并送电,初次运行要对电机单独进行试运行。
(9)联系仪表,检查各仪表灵敏、准确。
(10)关闭试运泵的出口阀,打开水泵盘根密封水,打开疏水阀门,如有吸入阀,则应全开。
1.2.2开泵经工艺、机械、电气、仪表等专业负责人检查确认各项无误后,准备开泵;联系公司调度下达开车指令;开泵操作。
(1)现场操作a. 启动水泵(应看准启动按钮或手柄,避免误操作)。
目录一编制说明本方案仅用于XXXXX项目各装置区内380V低压交流电动机的空载试运行。
电动机单试期间需将试车负荷、试车时间及所需电量于每周三下班前书面报于业主确认。
对于现场100KW以上电动机及高压电动机试运行前,需征得业主书面同意后,方可进行电动机试运行工作。
二编制目的通过电动机空载试运行进一步检验电动机的性能和安装状况是否符合相关标准和技术文件的要求。
三编制依据电动机的空载试运行应符合下述标准、规范及技术文件中的相关要求:工程承包合同或协议设计图纸及其他设计文件电动机厂家的技术资料《电气装置安装工程旋转电机施工及验收规范》GB50170-2006《电气装置安装工程电气设备交接试验标准》GB50150-2006《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-2014;《危险源与环境因素辨识评价管理规定》华能集团华亭煤业有限公司三工程量概况本项目工程电机可分为两大部分,现分类统计如下:注:具体电机参数见附表1四试车流程五电动机试运行步骤试运行前准备工作变电所内高、低压系统及变压器试运行已结束,并符合要求。
高压馈线线路及电动机本体调试完毕,且实验记录完整。
400V低压馈线线路检查完毕,保护动作值整定准确,仪表指示正确,系统模拟动作完毕,并做好记录(详见附表2)。
土建、工艺安装施工完毕(地脚螺栓固定,二次灌浆完毕,并达到养生期)。
电动机本体安装检查工作结束,接地,冷却、调速、润滑等附属系统安装完毕,验收合格。
机械部分由工艺机械试车人员检查完毕,并符合要求。
试车区域照明、消防、通讯装置齐全。
指定好操作人员和监护人员。
即在指挥人员的指挥下,一人操作,另一人监护。
由技术人员做好技术交底,试车人员明确要求,并采取安全技术措施等。
当上述工作完成后,方可进行设备试运转工作。
试运行前检查电动机应与施工图中要求的型号规格一致,与被拖动机械的输入功率相符。
电动机的电源进线应满足电动机的要求,相间及对地绝缘符合规范要求。
D0508_电气设备空载试运行记录电气设备空载试运行是为了检验设备在空载时的正常运行情况,确认设备各项指标是否满足设计要求,并对设备的机械性能、电气性能、安全性等方面进行全面评估。
下面是一份电气设备空载试运行记录,供参考:一、试运行设备信息设备名称:XXX电动机设备型号:XXXX设备编号:XXX制造厂家:XXX公司二、试运行前准备工作1.确认设备符合安装要求,并进行必要的调整和校正。
2.检查设备的电气接线,确保接线正确牢固。
3.根据设备的技术要求和试运行方案,准备好必要的工具和测量仪器。
4.检查设备周围环境,确保无火源、易燃物等危险物质存在。
5.确保试运行人员具备相关的安全知识和操作技能。
三、试运行过程及数据记录1.试运行时间:2024年5月8日9:00-10:002.试运行人员:XXX、XXX、XXX3.试运行流程:a.检查电气设备的电源线路和接地线是否正常,确认无漏电、接地良好。
b.检查电动机的轴承、风扇、冷却器等部件是否正常运转。
c.检查电动机的绝缘电阻,确认绝缘性能良好。
d.检查电动机的转速、电流、电压等参数,确认与设备技术要求符合。
e.检查电动机的运行噪音和振动,确认是否在正常范围内。
f.检查电动机的温升,确认是否符合设备技术要求。
g.检查电动机的其它功能和安全保护装置,确认正常可靠。
h.对试运行过程中出现的异常情况进行记录并及时处理。
4.试运行数据记录:时间,转速(r/min),电流(A),电压(V),温升(℃--------,--------------,-----------,-----------,-----------9:00,1500,10.2,400,30.9:15,1480,10.0,405,31.9:30,1495,10.1,402,30.9:45,1510,10.3,401,30.10:00,1505,10.2,403,30.四、试运行结论根据试运行过程中的数据记录和设备技术要求,可以得出以下结论:1.电动机的转速、电流、电压等参数在正常范围内,符合设备要求。
送电试车及试运行方案第一篇:送电试车及试运行方案送电试车及试运行低压动力电路经过上述一系列的安装、导线敷设、测试和接线后,已经基本完毕,并且具备了试车条件。
试车有三个内容,一是要送电,二是试车,三是试运行,其中试车又包括单机空载、单机负载试车、联动空载及负载试车。
试车是安装工程中一项重要的工作,稍微疏忽将会酿成大错,前功尽弃,使前段安装毁于一旦。
因此,必须做好准备工作和组织工作,使试车有条不紊的进行,力求一次合闸试车成功。
一、送电试车及运行的条件1)所有电气设备、元件、材料已经检查、试验、测试、调整,负荷规范和设计要求,且资料齐全,记录完整。
合格证、说明书及型式试验报告真实可靠。
2)所有电气设备、元件、材料已安装完毕,经质检人员检查符合施工验收规范的要求,且资料齐全、记录完整。
不合格项已经收复验收合格。
3)送电试车及试运行的准备工作已完毕,已编制送电试车及试运行方案,并经审批可行,已发至相关人员。
4)人员已到位,各种调试用的仪表及设备已到位且在检定周期以内。
5)送电试车及试运行已通知建设单位,建设单位相关人员已到位,监理工程师已批准。
二、准备工作及要求1)组织学习图样、资料、说明书等技术文件;对照系统图核对主要设备的规格、型号、回路个数、负荷性质及类别、起动方式、容量等;补设各种标志、标牌、信号指示等,清除电动机外壳上及其他电器上的杂物灰迹。
2)测量和检查所有回路和电气设备的绝缘电阻,并清除临时送电及调试时的带电部分的短接线及各种对送电及试车有影响或危害的障碍物、杂物等。
测量系统的接地电阻应符合要求。
3)巡回检查所有的电气线路,包括架空、地下、沟内、管路、柜内外、电气设备接线端及其接线,应正确无误,并与图样相符;恢复所有在测试调整时的临时拆开的接线与线头,使之处于正常状态,并检查所有触电、触头、端子有无松动、脱离现象并处理之。
有否漏油现象。
4)再次对系统控制、保护与信号回路进行空投操作试验,动作及显示应正确;所有设备、元件的可动部分应动作灵活可靠,触头分合明确,接触紧密,压力适中,分断是隔离电阻无穷大,闭合式接触电阻近似为零。
1)试运步骤(1)全面检查机泵安装施工质量、管线配管、电机配电部份是否符合安全要求;(2)加好规定牌号的润滑油;泵入口加装过滤网;(3)冷却水引到泵前并通畅;送电至操作柱前;(4)断开联轴节,电机盘车2—3圈,无刮擦,轻松自如;(5)轻点电机开关,观察电机转向是否正确;(6)开动电机,进行电机单试;至少运行4小时,全面检查电机运行情况,包括电流,振动,声音,各部温升等,若发现异常情况必须立即停运,直到问题处理完毕,再行启动并满足要求;(7)找正并上好联轴节,盘动机泵2—3圈,轻松自如,无刮擦;(8) 改好流程并全开入口阀,此时出口阀全关。
(9) 灌泵:排净泵内气体并冲洗泵体,打开出入口压力表前手阀;(10) 启动电机,至少运行24小时,全面检查机泵运行情况,包括电流,振动,声音,各部温升等。
检查机泵的运行参数是否符合设计要求。
并每半小时记录一次,若发现异常情况必须立即停运,直到问题处理完毕,再行启动并满足要求。
(11) 机泵试运合格,关闭出口阀,按停机按扭,关闭入口阀,排净存水,机泵试运结束。
2)空冷风机试运方案开车前的准备工作:(1)风机安装好,合乎质量要求和有关规范。
(2) 各部位螺栓紧固无松动;传动皮带安装良好,松紧合适。
(3) 各部位防护罩已装好,叶片与风筒之间的间隙在20-25mm之间。
(4) 向风机和电机的轴承加入合格的润滑脂。
(5) 电机静电接地良好。
(6) 联系电工、维修人员到场试运。
电机单试;脱开电机的皮带。
(1) 电机盘车数圈,应轻松、无卡碰。
(2) 起动电机数圈,检查电机转向是否正确,然后停止。
(3) 10分钟后启动电机连续运转24小时。
检查其振动、温升、轴承温度和电流。
空冷风机试运:(1) 装上风机皮带。
(2) 盘车数圈,应轻松、无卡碰。
(3) 启动电机。
(4) 检查风机运行是否平稳,有无异常声响,有无刮擦。
若有问题必须加以消除。
(5) 检查风机轴承温度和电机的轴承温度;风机轴承温度应不大于65℃,电机轴承温度应不大于70℃。
建筑电气工程施工低压电气动力设备试验和试运行4.7.1一般规定1本章适用于低压电气动力设备(包括成套配电柜、屏,配电箱、盘,电动机,电动执行机构等),试验和试运行分项工程的施工操作和施工质量检验。
2低压电气动力设备试验和试运行应按以下程序进行:(1)设备的可接近裸露导体接地(PE)或接零(PEN)连接完成,经检查合格,才能进行试验;(2)动力成套配电(控制)柜、屏、台、箱、盘的交流共频耐压试验、保护装置的动作试验合格,才能通电;(3)控制回路模拟动作试验合格,盘车或手动操作,电气部分与机械部分的转动或动作协调一致,经检查确认,才能空载试运行。
3低压电气动力设备试验和试运行前,要对相关的现场单独安装的各类低压电器进行单体的试验和检测,符合国家验收规范规定,才能进行试运行。
与试运行有关的成套柜、屏、台、箱、盘已在试运行前试验合格。
4低压电气动力设备和工作场所,所属电器、仪表元件,必须彻底清扫干净,不得有灰尘和杂物。
检查母线上和设备上是否留有工具、金属材料及其他物件。
5试验和试运行的各种参数符合设计要求,并做好记录。
4.7.2施工准备4.7.2.1技术准备1编制试验及试运行方案,并报相关部门进行审批。
2备齐试验合格的验电器、绝缘防护装备、胶垫,以及接地编织铜线和灭火器材等。
3各项电气交接试验均应合格,各类开关和控制保护动作正确。
4.7.2.2主要机具电工刀、电工钳、剥线钳、压线钳、夹嘴钳,各种螺丝刀、水准仪、兆欧表、万用表、水平尺、高压测试仪器、吸尘器、转速表、卡钳电流表、电子点温计、电桥、钢卷尺、直尺、塞尺、线坠、试铃、红外线遥测温度仪等。
4.7.2.3作业条件1试验调整、试运行前应建立组织机构,应有施工单位、建设单位、监理单位三方有关工程技术负责人及专业工程技术人员共同参加,组成工作小组。
如有必要,还需约定供货商参加。
明确试验调整、试运行指挥者,操作者和监护人。
2由施工单位专业技术人员编制电气设备试验调整、试运行施工方案。
电气车间关于电动机的试车管理办法1 总则1.1 四川石化各装置变电所已相继送电后,各装置变电所内及现场电气设备已进入送电调试、单机试车或联动试车阶段。
1.2 试车包括单台设备调试、整组设备调试、单台电机控制和保护回路调试、电机单机试运转、电机联动试运转等等。
本方案适用于全厂的电机及控制回路试车。
1.3 试车工作主要由由施工单位承担,成套设备由厂商技术服务人员现场调试,维保单位和业主单位参与、配合和验收。
1.4 为了确保电气试车工作的有序开展,保证试车安全,达到试车目的,电气、仪表、机械和工艺等各专业之间需要协调配合。
1.5 试车过程中,各专业都需做好试车记录或见证记录,为以后的安全稳定运行做好充分的技术准备。
2 编制依据2.1《电气装置安装工程电气设备交接试验标准》GB50150-2006;2.2《建筑电气工程施工质量验收规范》GB50303-2002;2.3《电气装置安装工程旋转电机施工及验收规范》GB50170-2006;3 试车应具备的条件3.1电动机应根据规范做交接试验且试验合格,试验报告等技术资料齐全。
3.2设备及工艺安装施工完毕,具备试机条件。
3.3与试运有关的机械、管道、仪表等设备的联锁装置(如电动机的联轴节等)均已拆卸、安装调试完毕,并符合使用条件。
3.4电气安装完毕(电机侧控制设备安装完毕,动力及控制电缆已接线完成,电气接线牢固、正确、接地可靠,电源侧开关及起动设备试操作完好)。
3.5与试机相关的电气试验和保护整定已完成并有试验报告,包括电缆、盘柜、微机综合保护器等。
3.6电动机本体必须清扫干净,试车现场应设应急通道,照明正常。
3.7送电前必须检测设备的绝缘电阻,核对该设备所对应的电气回路接线正确无误,并做好记录。
3.8需冷却循环水的电机已贯通循环水。
3.9 大、中型设备及成套设备必须厂家技术人员到场指导试车。
4 试车前的检查确认4.1 操作柱、电机和机座的接地检查。
4.2 电机各部件紧固情况的检查。

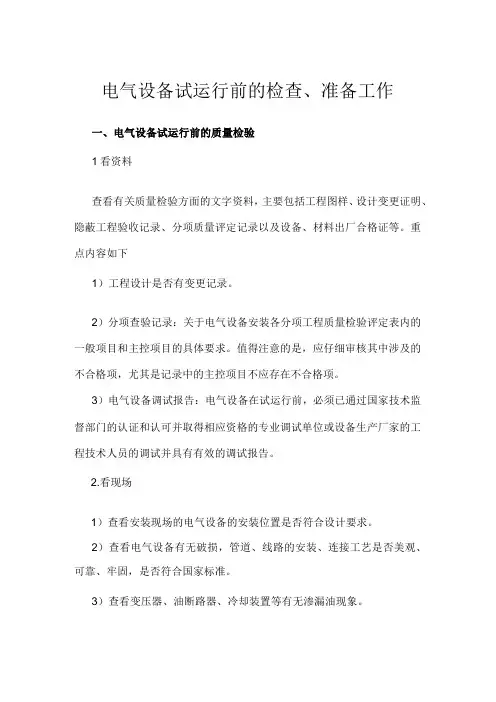

电气设备试运行前的检查、准备工作一、电气设备试运行前的质量检验1看资料查看有关质量检验方面的文字资料,主要包括工程图样、设计变更证明、隐蔽工程验收记录、分项质量评定记录以及设备、材料出厂合格证等。
重点内容如下1)工程设计是否有变更记录。
2)分项查验记录:关于电气设备安装各分项工程质量检验评定表内的一般项目和主控项目的具体要求。
值得注意的是,应仔细审核其中涉及的不合格项,尤其是记录中的主控项目不应存在不合格项。
3)电气设备调试报告:电气设备在试运行前,必须已通过国家技术监督部门的认证和认可并取得相应资格的专业调试单位或设备生产厂家的工程技术人员的调试并具有有效的调试报告。
2.看现场1)查看安装现场的电气设备的安装位置是否符合设计要求。
2)查看电气设备有无破损,管道、线路的安装、连接工艺是否美观、可靠、牢固,是否符合国家标准。
3)查看变压器、油断路器、冷却装置等有无渗漏油现象。
4)仔细对照验评记录,对有疑问的主控项目和相应部位可进行抽查测量,如发现有不符合记录的地方,应会同有关部门,分析原因,及时整改。
二、电气设备试运行前的常规检查这里重点介绍变配电装置、架空线路、动力线路及设备试运行前的常规检查。
1.变配电装置试运行前的常规检查(1)现场检查1)检查现场使用的仪表、仪器及导线是否已经全部拆除。
2)已检验过的继电保护装置与控制盘接线端子板的二次接线应全部恢复原状。
3)所有信号继电器的指示牌应在正常位置。
4)试验过的继电器和其他元件与底座连接应牢固可靠。
5)继电器的外壳与底座应封盖严密。
6)螺栓及紧固件应锁紧,接地可靠。
7)所有表计应有鉴定证书及合格证书,并均在有效期内。
8)绝缘手套、绝缘靴、高压橡胶垫、绝缘操作棒、验电器等安全用品已经过试验并具备有效试验合格证;灭火器、细砂、水源等消防设施的准备情况应符合相关规定。
(2)绝缘检查及交流耐压试验1)绝缘检查的部位包括母线、绝缘子、隔离开关、负荷开关、油(真空)断路器和电流互感器等。

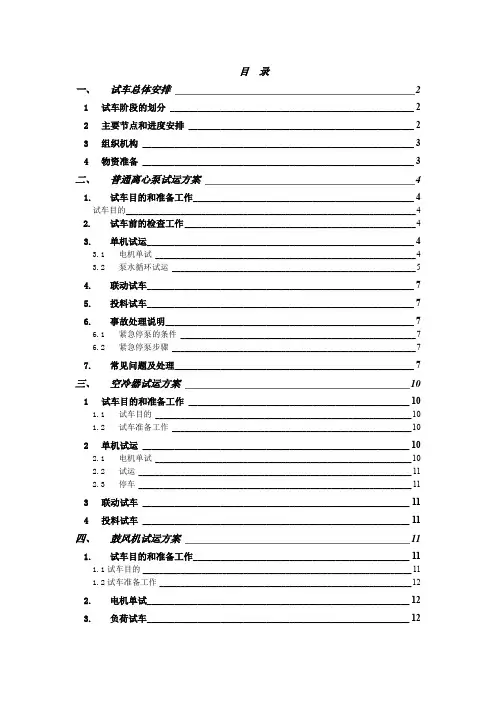

目录一、试车总体安排________________________________________________ 21试车阶段的划分_____________________________________________________ 22主要节点和进度安排_________________________________________________ 23组织机构___________________________________________________________ 34物资准备___________________________________________________________ 3二、普通离心泵试运方案__________________________________________ 41.试车目的和准备工作________________________________________________ 4试车目的_____________________________________________________________________ 4 2. 试车前的检查工作 _______________________________________________________ 43.单机试运__________________________________________________________ 43.1电机单试______________________________________________________________ 43.2泵水循环试运__________________________________________________________ 54.联动试车__________________________________________________________ 75.投料试车__________________________________________________________ 76.事故处理说明______________________________________________________ 76.1紧急停泵的条件________________________________________________________ 76.2紧急停泵步骤__________________________________________________________ 77.常见问题及处理____________________________________________________ 7三、空冷器试运方案_____________________________________________ 101试车目的和准备工作________________________________________________ 101.1试车目的_____________________________________________________________ 101.2试车准备工作_________________________________________________________ 102单机试运__________________________________________________________ 102.1电机单试_____________________________________________________________ 102.2试运_________________________________________________________________ 112.3停车_________________________________________________________________ 113联动试车__________________________________________________________ 114投料试车__________________________________________________________ 11四、鼓风机试运方案_____________________________________________ 111.试车目的和准备工作_______________________________________________ 111.1试车目的 ________________________________________________________________ 111.2试车准备工作 ____________________________________________________________ 122.电机单试_________________________________________________________ 123.负荷试车_________________________________________________________ 12一、试车总体安排1试车阶段的划分按照华星5万吨/年硫磺回收联合装置项目部的要求,编制本装置的压缩机及机泵试运行方案,编制目的为了方便对试车过程进行有序管理,统筹安排各项重要工作,合理利用试车过程中的各种资源,实现高标准、高水平、高效益的目标,保证总体试车进度按计划准点到达,根据试车过程中各项工作的特点,将开工试车过程分为三个阶段,本方案也将分阶段进行编写。

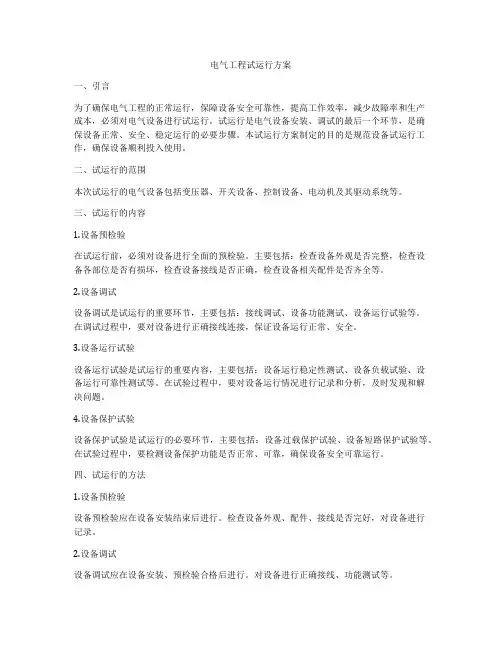

电气工程试运行方案一、引言为了确保电气工程的正常运行,保障设备安全可靠性,提高工作效率,减少故障率和生产成本,必须对电气设备进行试运行。
试运行是电气设备安装、调试的最后一个环节,是确保设备正常、安全、稳定运行的必要步骤。
本试运行方案制定的目的是规范设备试运行工作,确保设备顺利投入使用。
二、试运行的范围本次试运行的电气设备包括变压器、开关设备、控制设备、电动机及其驱动系统等。
三、试运行的内容1.设备预检验在试运行前,必须对设备进行全面的预检验。
主要包括:检查设备外观是否完整,检查设备各部位是否有损坏,检查设备接线是否正确,检查设备相关配件是否齐全等。
2.设备调试设备调试是试运行的重要环节,主要包括:接线调试、设备功能测试、设备运行试验等。
在调试过程中,要对设备进行正确接线连接,保证设备运行正常、安全。
3.设备运行试验设备运行试验是试运行的重要内容,主要包括:设备运行稳定性测试、设备负载试验、设备运行可靠性测试等。
在试验过程中,要对设备运行情况进行记录和分析,及时发现和解决问题。
4.设备保护试验设备保护试验是试运行的必要环节,主要包括:设备过载保护试验、设备短路保护试验等。
在试验过程中,要检测设备保护功能是否正常、可靠,确保设备安全可靠运行。
四、试运行的方法1.设备预检验设备预检验应在设备安装结束后进行。
检查设备外观、配件、接线是否完好,对设备进行记录。
2.设备调试设备调试应在设备安装、预检验合格后进行。
对设备进行正确接线、功能测试等。
3.设备运行试验设备运行试验应在设备调试合格后进行。
对设备进行长时间的运行试验,记录设备运行情况。
4.设备保护试验设备保护试验应在设备运行试验合格后进行。
对设备进行过载、短路等试验,验证设备保护功能是否正常。
五、试运行的步骤1.设备预检验(1)对设备外观、配件进行检查、记录。
(2)对设备接线进行检查、确保正确。
2.设备调试(1)对设备进行正确接线。
(2)对设备功能进行测试。
电机试验安全操作规程范文一、总则1. 为了保证电机试验的安全性和顺利进行,特制定本安全操作规程,以指导工作人员的操作行为。
2. 本规程适用于所有进行电机试验的工作人员,包括试验人员和监控人员。
3. 所有工作人员必须经过专业培训,并持有相应的资格证书,方可从事电机试验相关工作。
4. 所有工作人员必须严格遵守本规程,不得擅自违反操作规定。
二、试验前的准备工作1. 试验前必须检查电机试验设备的运行状态和安全措施是否完备,确保设备正常且操作安全。
2. 试验前必须对试验现场进行检查,确保试验环境干燥、无易燃物品和杂物,保持良好的通风。
3. 试验前必须检查所有试验仪器的连接和固定情况,确保试验过程中不会发生脱落或断裂。
4. 试验前必须切断电源并加锁,防止误操作导致电源突然开启。
三、试验操作流程1. 试验操作人员必须穿戴符合要求的防护装备,包括绝缘手套、防护眼镜、防护鞋等。
2. 试验操作人员必须严格按照试验方案进行操作,不得随意改变试验参数和顺序。
3. 试验操作人员必须保持清醒和集中注意力,不得在试验过程中进行其他无关操作。
4. 试验过程中不得离开操作台岗位,如需离开必须先切断电源,并由监控人员负责看管。
5. 试验过程中如出现异常或故障情况,操作人员必须立即停止试验并报告监控人员,等待处理。
6. 试验结束后,操作人员必须彻底清洁试验现场,并将试验设备及时归位。
四、安全事件处理1. 如发现设备故障、线路短路或漏电等紧急情况,操作人员必须立即切断电源,并报告监控人员。
2. 如发生火灾、意外事故或其他危及人身安全的情况,操作人员必须立即采取适当的应急措施,并报告监控人员和相关部门。
3. 如发生人员受伤情况,操作人员必须立即停止试验,并进行紧急救援和急救措施。
4. 如发现试验参数异常或试验结果与预期不符,操作人员必须及时停止试验,并进行相关记录和分析。
五、违规惩罚1. 对于故意违反操作规程或不履行安全操作职责的员工,将根据情节轻重进行相应的违规处理,包括口头警告、记过、记大过等。
目录一编制说明 (1)二编制目的 (1)三编制依据 (1)三工程量概况 (2)四试车流程 (2)五电动机试运行步骤 (2)六电动机试运行施工组织................................................................ 错误!未定义书签。
七主要施工机具材料及人员配置.. (9)八工程质量保证措施 (10)九HSE风险及措施 (11)附表1 电机功能参数表 (19)附表2 低压送配电系统试验记录表 (19)附表3 电动机试车记录表 (19)附表4 交流电动机安装检验与空载运行记录表 (19)一编制说明1.1 本方案仅用于XXXXX项目各装置区内380V低压交流电动机的空载试运行。
1.2 电动机单试期间需将试车负荷、试车时间及所需电量于每周三下班前书面报于业主确认。
1.3对于现场100KW以上电动机及高压电动机试运行前,需征得业主书面同意后,方可进行电动机试运行工作。
二编制目的通过电动机空载试运行进一步检验电动机的性能和安装状况是否符合相关标准和技术文件的要求。
三编制依据电动机的空载试运行应符合下述标准、规范及技术文件中的相关要求:2.1工程承包合同或协议2.2 设计图纸及其他设计文件2.3 电动机厂家的技术资料2.4 《电气装置安装工程旋转电机施工及验收规范》GB50170-20062.5《电气装置安装工程电气设备交接试验标准》GB50150-20062.7《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-2014;2.8 《危险源与环境因素辨识评价管理规定》华能集团华亭煤业有限公司三工程量概况本项目工程电机可分为两大部分,现分类统计如下:注:具体电机参数见附表1四试车流程五电动机试运行步骤5.1试运行前准备工作5.1.1 变电所内高、低压系统及变压器试运行已结束,并符合要求。
5.1.2 高压馈线线路及电动机本体调试完毕,且实验记录完整。
机电系统调试及试运行方案XXX机电部门负责人1.调试概况本文介绍了机电系统的调试及试运行方案。
调试重点包括空调送风组织调试、空调水及风系统平衡调试以及噪声测试。
调试目标是实现通风空调系统平衡运行,控制噪声在设计值以下,并满足设计和使用要求。
同时,通过调试运行数据记录进行分析,总结系统调试运行的相关数据及低负荷状态和过渡季节时设备节能运行方案,使设备运行达到最佳效能状态并为今后的系统运行及保修提供指导性的资料。
最后,实现智能化运行管理,编制完整的设备运行管理手册。
2.调试重点本部分介绍了三个调试重点,分别是空调送风组织调试、空调水及风系统平衡调试以及噪声测试。
针对空调送风组织调试,本公司将采用以下程序方法进行:对空调送风系统进行管路优化设计、设备选型设计,系统水力平衡设计。
针对空调水及风系统平衡调试,本公司也将采用类似的方法进行。
噪声测试方法要求严格,具体测试方法见后续。
3.调试组织机构本部分介绍了调试组织机构,由机电部组织各专业分包、设备供应商、机电各职能部门成立调试小组,我公司总部调试专家成立调试顾问团队。
组长为XXX副总经理,副组长包括XXX飞行区管理部经理、XXX经理、民航XXX处长、XXX副局长等。
组员包括XXX现场指挥救援中心经理、XXX局长、XXX部长、XXX经理、XXX经理、XXX机电部门负责人等。
XXX的经理和组员来自XXX和飞行区管理部、航站楼管理部、场务保障部、工程师部、物业管理室等部门。
他们一起组成了调试组织机构,负责调试实施流程和节点计划。
调试实施流程图和节点计划按照招标文件要求的工程总体进度安排。
一阶段机电调试工作进度控制节点包括电气系统调试、通风空调系统调试、采暖系统调试、消防水电调试、给排水系统调试、整体联动调试。
二阶段机电调试工作进度控制节点包括电气系统调试、通风空调系统调试、采暖系统调试、消防水电调试、给排水系统调试、整体联动调试、系统调试。
电气系统调试是其中的一项重要工作。
目录1.适用范围 (1)2.试车准备 (2)2.1送电试车准备 (2)3.1.1.送电试车范围: (3)3.1.2.送电试车条件 (4)(1).电气 (4)(2).自控仪表 (4)2.2试车领导小组3电机单体试车 (5)4.物资准备 (5)5.安全注意事项 (6)6.空负荷运行 (6)7.电动机在试运行中应进行下列检查: (6)8.交流电动机负荷连续启动次数 (7)利用现场临时电源无负荷电机单体试车方案1.适用范围本方案适用于新疆招金1000t/d难处理矿多元素综合回收项目制酸工段电机单体试车方案。
2.1试车准备(1)利用现场的箱式变压器引出临时电源,采用ZR-YJV-1KV 3*185+1*95 电缆,架空方式进入干吸配电室进线柜。
(2)试车前应认真阅读设备安装使用说明书和设计文件的机械设备表,按安装施工验收规定及说明书编制单机试车方案,并按程序上报审批。
(3)方案审批完毕,组建试车组织机构并对参与试车人员进行详细的单机试车技术交底,明确试车程序、技术要求、检测项目和质量标准。
(4)试车用的计量器具(摇表、压力表、转速表、测振仪、钳型电流表、测试记录表、测温仪等)应检验合格并在有效期内。
2.1.1送电试车范围:1.制酸标段配电室及相关控制设备。
2 送电前必须达到的条件要求:2.1 消防设备齐全,消防组织措施落实。
(器件业主提供)2.2通讯畅通。
(业主提供)2.3低压室和控制室保证有足够照明亮度。
2.4控制室及低压室土建工程全部结束,现场清扫整理完毕,应满足送受电要求,屋面无渗漏现象。
2.5所有一、二次仪表设备安装完毕且经验收合格。
2.6所有变压器设备要清扫及擦干净,应满足送电要求。
3.1.2.送电试车条件(1).电气1.1低压盘柜安装经检查均达到施工验收规范要求。
1.2所有配电设备的电气调试均按设计整定值调试合格。
1.3盘内及有关馈受电设备部位杂物清除,环境清洁顺畅,安全可靠,防护齐全。
1.4各母线、开关相间和对地距离符合规范要求,且无尖端存在,母线的固定和接头的连接均符合设计和规范要求;所有隔离开关操作灵活,且触头关合正常。
电动机试运行方案
国际香料香精(浙江)有限公司生产项目电动机试运行方案
编制:审核:审定:批准:
XXXX 安装集团有限公司IFF(浙江)项目部
一、工程概况
香料生产项目分十三个单位工程。
工程范围0.04KW~5.5KW电动
机有200多台,7.5KW~15KW电动机19 台,30KW~40.8KW电动
机4 台,55KW~60KW电动机5 台,215KW电动机2 台,分别布
置在主装置、成品罐区及包装、原料罐区、酸碱罐区、中间品罐区、
加氢、结晶.中试、冷冻.空压站.导热油站、循环水、消防水泵房等处。
二、编制依据
2.1 电气装置安装工程施工及验收规范(合订本)GB50254~50257-96.
2.2 电气装置安装工程电气设备交接试验标准GB50150.
2.3 电气装置安装工程盘、柜及二次回路接线及验收规范GB50171.
三、电动机运转前的检查
电动机的第一次起动,一般应不带机械负荷;待运行正常后,再
带机械负荷。
电动机在第一次起动前应按下列项目进行检查,确认符合条件时,方得起动。
3.1 电动机本体及一、二次回路的安装工作均已完毕,绝缘试验合格;
3.2 开机前测量电动机的绝缘电阻值,不应比前次测定值有显著下降,在常温下,其绝缘电阻值:低压电动机不小于0.5 兆欧;
3.3 电动机引出线的连接正确,与电缆的连接应牢固;
3.4 电动机的基础牢固,全部螺丝已紧固,盘车电动机旋转灵活,机内
无碰撞现象;
3.5 电动机外壳接地明显,可靠;
3.6 如电动机具有通风系统、冷却水系统与润滑油系统时,应运转正常,无漏风、漏水、漏油及堵塞现象。
轴承润滑脂符合要求;3.7 电动机靠背轮螺丝拆开,开机前再次确认靠背轮螺丝已拆开;
3.8 电动机周围应清洁,走道及出口畅通;孔洞应堵住,沟道盖板应齐全;
3.9 二次回路空操作,动作正确、可靠,特别是机旁的控制按扭,
必需确保能断开断路器或接触器,检查热继电器定值及熔断器
的选用,符合要求;
3.10 低压电动机的空操作应将电动机的电缆拆除,空操作后予以恢复。
3.11 开机前,应对电动机进行盘车。
四、开机:
4.1 具备上述条件后,电动机即可第一次起动。
第一次起动时应测
量起动电流与空载电流,作好记录,并注意旋转方向,一般情况
下,当第一次启动达到额定转速时,宜行车,进行初步检查并做
分析,如方向反转,改正后再次起动(倒相在电动机处进行,配
电室抽屉挂好安全标志,确认抽屉开关断开或拉出后进行);
4.2 合闸后,若
电动机不转,应迅速果断地拉闸,以免烧毁电机,查清原因后,再起动电动机,
4.3 电动机空载运行时间2 小时,此时应检查电动机有无杂声、振
动是否过大,电机是否过热,轴承是否过热(应符合产品技术规
定);
4.4 电动机振动的双倍振幅值不小于:
电机同步转速(r/min)
3000
1500
1000
750 及以下
双倍振幅值(mm)
0.05
0.085
1.10
0.12
4.5 如无异常,即可在空载运行结束后,将电机停下来,准备带负荷试车。
在连接靠背轮时,必须断开断路器或接触器的电源(抽
屉拉出或挂上醒目的标志),带负荷运行时应注意电动机不要超
过额定电流;
4.6 电动机的带负荷起动次数按产品技术规定,无规定时,应按如下规定:
4.6.1 冷态时,可起动2 次,每次间隔时间不得小于5 分钟;
4.6.2 热态时,可起动1 次,当在处理事故以及电动机起动时间不超过2~3 秒时,可再次起动1 次。
五、安全注意事项
5.1 严格按试车要求及安全操作程序进行操作,不得违章指挥,违章
操作,设立试车人员,做到统一指挥,统一协调,操作有序,挂牌正确;
5.2 划定试车区域,无关人员不得进入或从事工作;
5.3 测试起动电流时,指定专人进行测试,认真做好记录,测试人员注意安全;
5.4 试车人员应掌握开车、停车、事故处理的技术,发现问题及时处理;
5.5 试车必须贯彻“安全第一、预防为主”的方针,安全工作必须贯彻试车的全过程。
