沥青路面施工技术交底记录表
- 格式:doc
- 大小:63.00 KB
- 文档页数:7

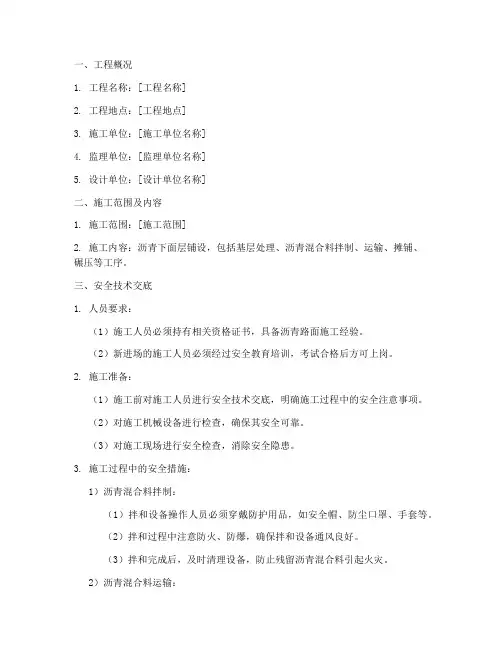

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、施工范围及内容1. 施工范围:[施工范围]2. 施工内容:沥青下面层铺设,包括基层处理、沥青混合料拌制、运输、摊铺、碾压等工序。
三、安全技术交底1. 人员要求:(1)施工人员必须持有相关资格证书,具备沥青路面施工经验。
(2)新进场的施工人员必须经过安全教育培训,考试合格后方可上岗。
2. 施工准备:(1)施工前对施工人员进行安全技术交底,明确施工过程中的安全注意事项。
(2)对施工机械设备进行检查,确保其安全可靠。
(3)对施工现场进行安全检查,消除安全隐患。
3. 施工过程中的安全措施:1)沥青混合料拌制:(1)拌和设备操作人员必须穿戴防护用品,如安全帽、防尘口罩、手套等。
(2)拌和过程中注意防火、防爆,确保拌和设备通风良好。
(3)拌和完成后,及时清理设备,防止残留沥青混合料引起火灾。
2)沥青混合料运输:(1)运输车辆必须符合相关要求,确保车辆安全。
(2)运输过程中,注意遵守交通规则,确保行车安全。
(3)严禁超载运输,避免对路面造成损害。
3)沥青混合料摊铺:(1)摊铺过程中,施工人员应穿戴防护用品,如安全帽、防尘口罩、手套等。
(2)摊铺机操作人员应熟悉操作规程,确保摊铺均匀。
(3)摊铺过程中,注意观察路面情况,发现异常立即停止施工,查找原因。
4)沥青混合料碾压:(1)碾压过程中,注意碾压顺序,确保碾压均匀。
(2)碾压速度应适中,避免过快或过慢。
(3)碾压过程中,注意观察路面情况,发现异常立即停止施工,查找原因。
4. 安全防护措施:1)施工现场设置明显的安全警示标志,提醒施工人员注意安全。
2)施工现场配备必要的安全防护设施,如安全网、防护栏杆等。
3)施工现场设立安全员,负责现场安全监督和管理。
四、应急措施1. 火灾事故:(1)立即停止施工,迅速撤离现场。
(1)验收基层及道牙标高,根据现场摊铺路线测设高层控制网。
一般采用6m长铝合金杠尺或钢线进行标高控制。
二灰层上干净无散落石子、垃圾、无积水等杂物。
10月6日上午验收平整度,规范要求w 10mm(2)浇洒乳化沥青油,(用量为0.5--1.0L/川),铺筑下封层1cm喷洒乳化沥青时,路缘石要用塑料薄膜覆盖,避免污染。
下封层10月6日晚上施工,沥青10 月7日施工。
(3)施工机械摊铺机、压路机需10月6日到场并调试完成,摊铺前0.5~1小时摊铺机预热到不低于100C,每台摊铺机至少配备两台12t以上双钢轮压路机,一台0.8卜2t压路机;(4)沥青砼摊铺路线;先铺筑西半幅由北向南由西向东,再铺筑东半幅段。
并进行全封闭逐段施工(5)铺筑沥青混凝土时,测量员要全程跟踪,保证路面的标高准确,纵断高程允许偏差土15mm且沥青厚度允许偏差+10mm -5mm横坡允许偏差土 0.3%且不反坡。
(6)摊铺时保证摊铺机匀速3-6m/min不间断前进,管理人员设置专人实时监控压路机碾压,保证初压、复压碾压质量,出现问题及时处理。
无明显轮迹并达到密实度要求为合格。
(6)压路机不得在未碾压成型并冷却的路段上转向,调头或停车等候,在当天碾压的尚未冷却的沥青混凝土面上不得停放任何机械设备或车辆,不得散落矿料,油料等杂物。
4,接缝处理(1)凡道路施工都有接缝施工,这是关系道路质量的一个关键环节。
我们采用如下方法处理接缝:施工程序:画线一一切割机切割或刨线一一喷洒接茬油一一铺第一遍沥青混凝土预热一一间隔15〜20分钟一一铲掉第一遍沥青混凝土一一铺第二遍热沥青混凝土一一碾压(大型压路机后轮或小型振动压路机强振)一一热烙铁烫平一一无明显痕迹(2)施工方法;采用挤茬、杜绝采用坡茬搭接。
接茬前必须切割出10〜15c m宽一条接茬缝以保证接茬的过渡平整。
接茬处理必须采用烙铁烫平,不留痕迹。
一、交底目的为确保沥青路面维修施工安全,提高施工质量,保障施工人员生命财产安全,特进行安全技术交底。
二、施工范围本次沥青路面维修施工范围包括:沥青路面坑槽修补、裂缝修补、车辙修补、沉陷修补等。
三、施工人员要求1. 施工人员必须经过专业培训,具备沥青路面维修施工技能,了解相关安全知识。
2. 施工人员应身体健康,无高血压、心脏病等不宜从事高空作业的疾病。
3. 从事沥青路面维修施工的人员,必须佩戴安全帽、安全带、防护眼镜等安全防护用品。
四、安全技术措施1. 施工前准备- 检查施工现场,确保施工环境安全,无安全隐患。
- 清理施工现场,确保路面平整,无障碍物。
- 施工现场应设置警示标志,防止行人、车辆进入施工区域。
2. 施工过程安全- 施工人员应严格遵守操作规程,不得违章作业。
- 高空作业人员必须佩戴安全带,并系好安全绳。
- 搬运材料时,应使用专用工具,严禁徒手搬运。
- 施工过程中,应密切注意施工环境变化,发现异常情况立即停止作业,并采取相应措施。
3. 沥青路面施工安全- 沥青加热及混合料拌制,应在人员较少、场地空旷的地段进行,并配备防尘设施。
- 搬运块状沥青,宜在夜间和阴天进行,避免炎热季节,搬运时采用小型机械装卸,不宜直接装运。
- 液态沥青宜采用液态沥青车运送,对沥青下出口阀门认真检查其可靠性和密封性。
- 使用泵抽送热沥青进出油罐时,工作人员应避让。
- 向储油罐注入沥青时,当浮标指标达到允许最大容量时,要及时停止注入。
4. 施工结束- 施工结束后,应及时清理施工现场,确保无安全隐患。
- 对施工过程中发现的安全隐患,应立即整改。
五、应急措施1. 施工过程中,如遇人员受伤,应立即停止作业,并采取急救措施。
2. 如遇火灾等突发事件,应立即报警,并组织人员进行疏散。
六、交底记录1. 施工单位应将本次安全技术交底内容记录在案,并保存备查。
2. 施工人员应认真学习安全技术交底内容,并签字确认。
通过以上安全技术交底,希望全体施工人员提高安全意识,确保沥青路面维修施工安全、顺利进行。
一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 监理单位:[监理单位]5. 设计单位:[设计单位]二、施工准备1. 施工人员:对施工人员进行安全技术培训,确保所有施工人员熟悉本交底内容。
2. 施工材料:确保沥青、石料、矿粉等原材料质量符合规范要求。
3. 施工设备:确保施工设备完好,特别是摊铺机、压路机、运输车等设备。
4. 施工现场:施工现场应设置明显的安全警示标志,并确保施工区域安全、整洁。
三、安全技术交底1. 人员安全:(1)进入施工现场人员必须正确佩戴安全帽,系好下颚带,锁好带扣。
(2)施工现场禁止吸烟,禁止酒后作业,禁止穿拖鞋现场施工。
(3)施工现场禁止在电缆沟、检查井等危险地方休息。
(4)新进场的作业人员,必须首先参加入场三级安全教育培训,经考试合格后方可上岗。
2. 施工操作安全:(1)沥青操作人员均应进行体检,凡患有结膜炎、皮肤病及对沥青过敏者,不宜从事沥青作业。
(2)从事沥青作业人员,皮肤外露部分均需涂抹防护药膏。
(3)沥青加热及混合料拌制,宜设在人员较少、场地空旷的地段。
产量较大的拌和设备,有条件的应增设防尘设施。
(4)搬运沥青时,宜采用小型机械装卸,不宜直接装运。
用手装运时,必须要有相应的防护,如坎肩、帆布手套、工作服等。
(5)液态沥青宜采用液态沥青车运送。
对沥青下出口阀门认真检查其可靠性和密封性。
使用时应遵守下列规定:用泵抽送热沥青进出油罐时,工作人员应避让。
3. 施工现场安全:(1)施工现场必须做好交通安全工作,施工区段应进行封闭,严禁非施工车辆入内。
(2)交通繁忙的路口应设立警示标志,并设专人指挥。
(3)夜间施工,路口附近应设置警示灯或反光标志,灯光必须明亮,照明须设专人管理。
(4)摊铺过程中应和摊铺机械配合良好,注意与周边压路机和运料车保持距离。
(5)由于现场位于市区,路口处社会车辆较多,通行时注意交通安全。
四、应急措施1. 施工过程中,如遇紧急情况,立即停止作业,迅速撤离现场。
一、交底目的为确保沥青路面施工质量,预防安全事故的发生,提高施工效率,现将沥青路面施工质量安全技术交底如下。
二、交底对象1. 施工单位全体管理人员、技术人员、施工人员;2. 监理单位、设计单位等相关人员。
三、交底内容1. 施工工艺及要求(1)沥青路面施工工艺流程:基层准备→基层处理→沥青混合料拌制→运输→摊铺→碾压→接缝处理→成品保护。
(2)施工质量控制要点:1)基层处理:确保基层平整、密实、无松散、无裂缝、无沉陷,基层高程符合设计要求。
2)沥青混合料拌制:严格控制原材料质量,按照配合比进行拌制,确保沥青混合料均匀、稳定。
3)运输:运输过程中,确保沥青混合料温度符合要求,防止温度过高或过低。
4)摊铺:摊铺过程中,严格控制摊铺速度、厚度、宽度,确保平整度。
5)碾压:碾压过程中,严格控制碾压遍数、速度、压力,确保密实度。
6)接缝处理:严格按照规范要求进行接缝处理,确保接缝平顺、密实。
7)成品保护:施工完成后,加强成品保护,防止损坏。
2. 安全生产要求(1)施工人员必须持证上岗,熟悉沥青路面施工工艺和安全操作规程。
(2)施工现场应设置安全警示标志,施工区域应设置安全防护设施。
(3)施工现场严禁吸烟、饮酒,严禁穿拖鞋、高跟鞋作业。
(4)施工现场应配备消防器材,确保消防通道畅通。
(5)施工机械操作人员应经过培训,熟练掌握操作技能。
(6)施工过程中,注意高空作业、机械操作等安全风险,确保施工安全。
3. 环境保护要求(1)施工过程中,加强环境保护意识,减少施工对周边环境的影响。
(2)施工废弃物应分类收集、处理,不得随意丢弃。
(3)施工现场应设置环保设施,确保施工废水、废气达标排放。
四、交底要求1. 施工单位应组织全体管理人员、技术人员、施工人员认真学习本次交底内容,确保人人掌握。
2. 施工单位应严格按照交底内容进行施工,确保工程质量、安全、环保。
3. 施工过程中,如遇特殊情况,应及时向项目部报告,并采取相应措施。
施工技术交底记录沥青路面工程名称:沥青路面施工工程地点:XXX街道监理单位:XXX公司施工单位:XXX公司日期:XXXX年XX月XX日一、工程概况该项目为沥青路面施工工程,总面积xxxx平方米,工程包括路面清理、配合比确定、沥青混合料铺设、压实、旧路面处理等工程内容。
二、施工技术要求1.起到合理的配合比根据工程要求,确定沥青的配合比,确保沥青混合料的稳定性和耐久性。
配合比的确定应考虑到路面的承载能力、耐久性、抗剥落性等因素。
2.清理路面在拆除、平整旧路面后,对基层进行清理,确保基层无杂物、无油污、无灰尘等。
清理后进行湿润、干燥处理,以提供良好的基础条件。
3.沥青混合料铺设选择合适的沥青混合料进行铺设,确保其质量符合要求。
铺设过程中,应均匀、连续地铺设,避免出现断铺现象。
同时要注意铺设厚度的控制,确保路面的平整度和厚度达到设计要求。
4.压实处理路面铺设完成后,应进行压实处理。
采用专用的压路机进行压实,确保沥青混合料紧密结合,排除空隙,提高路面的承载能力。
压实后应检查路面的平整度和密实度,如有不合格的地方应及时进行修补。
5.旧路面处理旧路面处理主要包括旧路面的拆除、清理和重新铺设。
在拆除旧路面时,应避免对基层的损坏。
清理时应彻底清除旧沥青和杂物,确保基层平整。
重新铺设时,应根据需要选择适当的沥青混合料,确保与新路面的连接牢固。
三、安全要求1.在施工过程中,工作人员应穿戴好安全帽、工作服等个人防护用品,确保施工作业人员的安全。
2.施工现场应设置合理的标志和警戒线,避免行人和车辆进入施工区域。
3.施工设备及机械的操作人员应经过专业培训和持证上岗,严禁无证操作和乱动机械设备。
4.确保施工区域的通风良好,防止沥青气味对人体的影响。
四、质量控制1.沥青混合料应经过质量检验合格方可使用,检查沥青的外观和物理性质,保证其质量可靠。
2.施工工艺应符合相关标准,遵循工艺规范,确保施工质量。
3.施工过程中,对沥青混合料的温度、铺设厚度等关键参数进行监控,及时调整施工参数,以确保施工质量。
