工程建设其他费用的构成
- 格式:ppt
- 大小:86.50 KB
- 文档页数:5
工程建设其他费用构成;预备费、建设期利息工程费用结构2.4.3其他资产费用其他资产费用系指建设投资中除形成固定资产和无形资产以外的部分,主要包括生产准备及开办费。
2.4.3.1生产准备及开办费的内容是指建设项目为保证正常生产(或营业、使用)而发生的人员培训费、提前进厂费以及投产使用必备的生产办公、生活家具用具及工器具等购置费用。
包括:(1)人员培训费及提前进厂费。
包括自行组织培训或委托其他单位培训的人员工资、工资性补贴、职工福利费、差旅交通费、劳动保护费、学习资料费等。
(2)为保证初期正常生产(或营业、使用)所必需的生产办公、生活家具用具购置费。
(3)固定资产。
不包括备品备件费。
2.4.3.2生产准备及开办费的计算(1)新建项目按设计定员为基数计算,改扩建项目按新增设计定员为基数计算:生产准备费=设计定员×生产准备费指标(元/人)(2)可采用综合的生产准备费指标进行计算,也可以按费用内容的分类指标计算。
工程费用结构2.5预备费和建设期利息2.5.1预备费(1)基本预备费:基本预备费是指针对在项目实施过程中可能发生难以预料的支出,需要事先预留的费用,又称工程建设不可预见费,主要指设计变更及施工过程中可能增加工程量的费用,基本预备费一般由以下三部分构成:构成计算基本预备费=(工程费用+工程建设其他费用)×基本预备费率自然灾害的损失及预防费用对隐蔽工程必要的挖掘和修复费用设计和施工过程中增加的工程费用、设计变更增加的费用工程费用结构(2)涨价预备费:涨价预备费是指针对建设项目在建设期间内由于材料、人工、设备等价格可能发生变化引起工程造价变化,而事先预留的费用,亦称为价格变动不可预见费。
涨价预备费的内容包括:①人工、设备、材料、施工机械的价差费增加的费用;②建筑安装工程费及工程建设其他费用调整增加的费用;③利率、汇率调整等增加的费用。
计算公式:式中:PF—涨价预备费;n—建设期年份数;It—第t年的静态投资f—年均投资价格上涨率;m—建设前期年限=t1?=ItPF[(1+f)m(1+f)0.5(1+f)t-1–1]工程费用结构-m0t-1tItPFt=t1?=ItPF[(1+f)m(1+f)0.5(1+f)t-1–1]PFt的演示过程:开工说明:计算涨价预备费的基数It是指分年投资的静态投资,包括建筑安装工程费用、设备和工器具购置费、工程建设其他费用、基本预备费。

其他费用的构成及说明一、其他费用分类二、其他费用说明其他费用是指为完成工程项目建设所必需的不属于建筑工程费、安装工程费、设备购置费的其他相关费用。
包括:建设场地征用及清理费,项目建设管理费,项目建设技术服务费,分系统调试及整套启动试运费,生产准备费,大件运输措施费,基本预备费。
(一)建设场地征用及清理费。
建设场地征用及清理费是指为获得工程建设所必需的场地而发生的有关费用。
主要包括:土地征用费,施工场地租用费,迁移补偿费,余物清理费,送电线路走廊赔偿费,通信设施防送电线路干扰措施费。
1.土地征用费。
土地征用费是指按照《土地管理法》的规定,为取得工程建设用地使用权而支付的费用,包括土地补偿费、安置补助费、耕地开垦费、勘测定界费、征地管理费、证书费、手续费以及各种基金和税金等。
计算标准:根据有关法律、法规、国家行政主管部门以及省(自治区、直辖市)人民政府规定计算。
(1)为办理土地使用权证向政府部门交纳的税费应列入“土地征用费”项目。
(2)在征地过程中发生的土地补偿金、安置补助费、耕地开垦费、耕地占用税、勘测定界费、征地管理费、办证费等应列入“土地征用费”项目。
2•施工场地租用费。
施工场地租用费是指为保证工程建设期间的正常施工,需临时租用场地所发生的费用,包括场地的租金、清理和复垦费等。
计算标准:根据有关法律、法规、国家行政主管部门和工程所在地人民政府规定,按照项目法人与土地所有者签仃的租用合同计算。
【相关政策】1、我国的土地可以租用的相关规定:(1)如果是农用地,那么《农村土地承包法》第二十条规定:耕地的承包期为三十年。
草地的承包期为三十年至五十年。
林地;特殊林木的林地承包期,经国务院的承包期为三十年至七十年;特殊林木的林地水包期,经国务阮林业行政主管部门批准可以延长。
可以续延。
《土地管理法实施条例》第十七条规定:开发未确定土地使用权的国有荒山、荒地、荒滩从事种植业、林业、畜牧业或者渔业生产的,经县级以上人民政府依法批准,可以确定给开发单位或者个人长期使用,使用期限最长不得超过50年。
第一章第四节工程建设其他费用的构成和计算一、单项选择题1、对于建设用地取得的相关方式,下列说法正确的是()。
A、获取土地使用权的基本方式是出让和划拨,不包括租赁和转让B、通过竞争出让获取土地使用权的方式分为招标、拍卖、挂牌三种C、城市公益事业用地不得以划拨方式取得D、依法以划拨方式取得土地使用权的,其土地使用年限最高为70年2、每一个需要安置的农业人口的安置补助费标准,按该耕地被征收前三年平均年产值的()倍计算。
Λ^4〜6B、6〜10C、6~15D、15〜303、在征地补偿费用中,对于协商征地方案后抢种的农作物,其青苗补偿费应()。
A、视情况补偿B、按照正常标准费用的一半补偿C、按照标准补偿费用补偿D、不予补偿4、土地管理费的收取标准,一般是在土地补偿费、青苗费、地面附着物补偿费、安置补助费四项费用之和的基础上提取()。
A、1%〜3%B、1%〜5%C、3%〜5%D、2%〜4%5、在征地补偿费用中,下列说法错误的是().A、土地补偿费为该耕地被征前三年平均年产值的6〜10倍B、征用尚未开发的规划菜地,不缴纳新菜地开发建设基金C、安置补助费最高不得超过被征收前三年平均年产值的30倍D、安置补助费为该耕地被征收前三年平均年产值的4〜6倍6、按我国现行投资构成,下列费用中属于与未来生产经营有关的其他费用的是()。
A、劳动安全卫生评价费B、场地准备费C、工程保险费D、生产准备费7、为建设项目提供或验证设计数据、资料等进行必要的研究试验及按照相关规定在建设过程中必须进行试验、验证所需的费用应列入()。
A、建筑安装工程费用B、建设单位管理费C、建设用地费D、与项目建设有关的其他费用8、下列关于建设单位管理费的计算,正确的是()。
A、建设单位管理费二工程费用X建设单位管理费率B、建设单位管理费;建设投资X建设单位管理费率C、建设单位管理费=工程建设其他费用X建设单位管理费率D、建设单位管理费=(工程费用+工程建设其他费用)X建设单位管理费率9、关于工程建设其他费用中场地准备及临时设施费的内容,下列说法中不正确的是()βA、场地准备费是指建设项目为达到开工条件进行的场地平整和原有设施拆除费用B、建设场地的大型土石方工程费用应计入场地准备费C、凡可回收材料的拆除工程采用以料抵工方式冲抵拆除清理费D、场地准备及临时设施费不应包括已列入建安工程费中的施工单位临时设施费10、下列费用包含在联合试运转费中的是()。
4、工程建设其他费用的组成和估算包括:建设用地费、与项目建设有关的其他费用、与未来生产经营有关的其他费用。
5、基本预备费、涨价预备费、建设期贷款利息的计算提示:没有特殊说明的,就按着贷款均衡发放;要注意借款发生在年初还是年末,发生年初正常计算,发生在年末则按着下一年的年初考虑;没有特殊说明的,建设期只计息不还本金和利息,都按着复利计算;一般建设期只计息,不还息,所以还款初值一般为运营期初的本息总额。
8、流动资金估算三、项目总投资估算汇总表项目总投资估算汇总表人民币单位:万元,外币单位:2011年试题一(节选)某拟建项目有关资料如下:1.项目工程费用由以下内容构成。
⑴主要生产项目1500万元,其中:建筑工程费300万元,设备购置费1050万元,安装工程费150万元。
⑵辅助生产项目300万元,其中:建筑工程费150万元,设备购置费110万元,安装工程费40万元。
⑶公用工程150万元,其中:建筑工程费100万元,设备购置费40万元,安装工程费10万元。
2.项目建设前期年限为1年,项目建设期第1年完成投资40%,第2年完成投资60%。
工程建设其他费用250万元。
基本预备费率为10%,年均投资价格上涨率为6%。
3.项目建设期2年,运营期8年。
建设期贷款1200万元,贷款年利率为6%,在建设期第1年投入40%,第2年投入60%。
问题:1.列式计算项目的基本预备费和价差预备费。
2.列式计算项目的建设期贷款利息,并完成建设项目固定资产投资估算表。
问题1:基本预备费=(1500+300+150+250)×10%=(1950+250)×10%=220.00(万元)静态投资=1950+250+220.00=2420.00(万元)价差预备费=2420.00×40%×[(1+6%)×(1+6%)0.5-1]+2420.00×60%×[(1+6%)2×(1+6%)0.5-l] =88.41+227.70=316.11(万元)问题2:建设期第1年贷款利息=(1200×40%÷2)×6%=14.40(万元)建设期第2年贷款利息=[(1200×40%+14.40)+1200×60%÷2]×6%=51.26(万元)建设期利息=14.40+51.26=65.66(万元)表1-1建设项目固定资产投资估算表 (单位:万元)四、投资估算方法(公式法)(一)建设投资静态投资部分的估算(二)建设投资动态部分的估算建设投资动态部分主要包括价格变动可能增加的投资额(价差预备费)。
工程建设其他费用的构成和计算工程建设其他费用,是指从工程筹建起到工程竣工验收交付使用止的整个建设期间,除建筑安装工程费用和设备及工器具购置费用以外的,为保证工程建设顺利完成和交付使用后能够正常发挥效用而发生的各项费用。
一、建设用地费任何一个建设项目都固定于一定地点与地面相连接,必须占用一定量的土地,也就必然要发生为获得建设用地而支付的费用,这就是建设用地费。
它是指为获得工程项目建设土地的使用权而在建设期内发生的各项费用,包括通过划拨方式取得土地使用权而支付的土地征用及迁移补偿费,或者通过土地使用权出让方式取得土地使用权而支付的土地使用权出让金。
(一)建设用地取得的基本方式建设用地的取得,实质是依法获取国有土地的使用权。
根据我国《房地产管理法》规定,获取国有土地使用权的基本方式有两种:一是出让方式,二是划拨方式。
建设土地取得的其他方式还包括租赁和转让方式。
1.通过出让方式获取国有土地使用权国有土地使用权出让,是指国家将国有土地使用权在一定年限内出让给土地使用者,由土地使用者向国家支付土地使用权出让金的行为。
土地使用权出让最高年限按下列用途确定:1) 居住用地70 年。
2) 工业用地50 年。
3) 教育、科技、文化、卫生、体育用地50 年。
4) 商业、旅游、娱乐用地40 年。
5) 综合或者其他用地50 年。
通过出让方式获取国有土地使用权又可以分成两种具体方式:一是通过招标、拍卖、挂牌等竞争出让方式获取国有土地使用权,二是通过出让方式获取国有土地使用权。
(1)通过竞争出让方式获取国有土地使用权。
具体的竞争方式又包括三种:投标、竞拍和挂牌。
按照国家相关规定,工业( 包括仓储用地,但不包括采矿用地)、商业、旅游、娱乐和商品住宅等各类经营性用地,必须以招标、拍卖或者挂牌方式出让;上述规定以外用途的土地的供地计划公布后,同一宗地有两个以上意向用地者的,也应当采用招标、拍卖或者挂牌方式出让。
(2) 通过出让方式获取国有土地使用权。

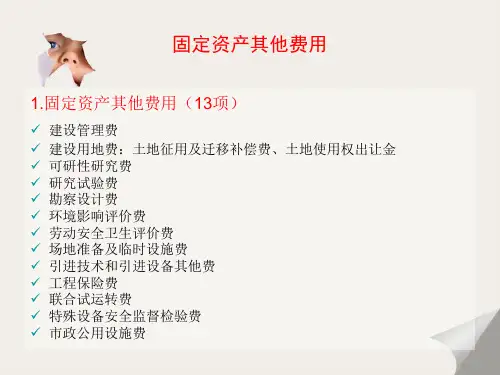

(福建省)工程建设其它费用组成及计价依据(一)工程建设其他费用是指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(递延资产)。
一、固定资产其他费用(一)建设管理费是指建设单位从项目筹建开始直至工程竣工验收合格或交付使用为止发生的项目建设管理费用。
费用内容包括:1、建设单位管理费:建设单位管理费是指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。
包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。
【财建…2002‟394号】2、施工图设计审查费:是指取得省级以上建设行政主管部门颁发的建筑工程施工图审查资质证书并具有法人资格的施工图审查机构,按照有关法律、法规,对施工图涉及公共利益、公众安全和工程建设强制性标准的内容进行审查,而向建设单位收取的费用。
【闽价房…2007‟99号】3、招标代理费:是指招标代理机构接受招标人委托,从事编制招标文件(包括编制资格预审文件和标底)、审查投标人资格,组织投标人踏勘现场并答疑,组织开标、评标、定标,以及提供招标前期咨询、协调合同的签订等业务所收取的费用。
【闽价{2002}服610号】【计价格…2002‟1980号】、【发改办价格…2003‟857号】4、建设工程交易服务费:是指进入各级建设工程交易中心进行招标活动且中标成交,建设工程交易中心向发包方收取的费用,包括场地使用费、建设工程交易服务费。
【闽价(2003)房505号】5、工程造价咨询费:是指有相应资质的工程造价咨询机构提供工程造价咨询服务而收取的费用,包括概算编制费、工程量清单及预算造价编制费、工程造价进度控制、竣工结算审核费等。
【闽价…2002‟房457号】、【闽价…2003‟房273号】6、工程监理费:是指建设单位委托工程监理单位实施工程监理的费用。

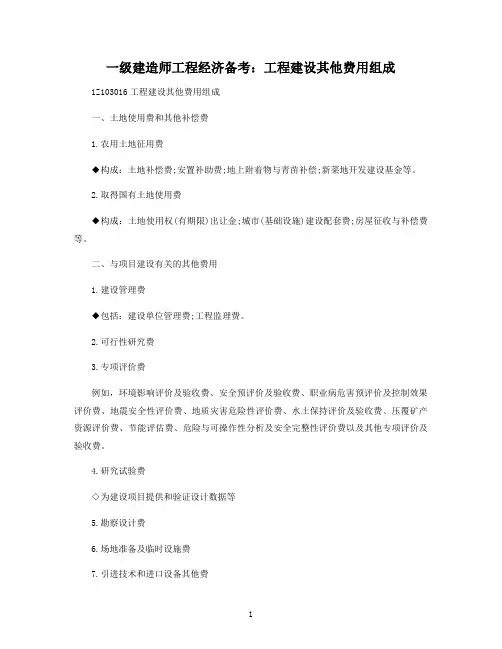

一级建造师工程经济备考:工程建设其他费用组成1Z103016工程建设其他费用组成一、土地使用费和其他补偿费1.农用土地征用费◆构成:土地补偿费;安置补助费;地上附着物与青苗补偿;新菜地开发建设基金等。
2.取得国有土地使用费◆构成:土地使用权(有期限)出让金;城市(基础设施)建设配套费;房屋征收与补偿费等。
二、与项目建设有关的其他费用1.建设管理费◆包括:建设单位管理费;工程监理费。
2.可行性研究费3.专项评价费例如,环境影响评价及验收费、安全预评价及验收费、职业病危害预评价及控制效果评价费、地震安全性评价费、地质灾害危险性评价费、水土保持评价及验收费、压覆矿产资源评价费、节能评估费、危险与可操作性分析及安全完整性评价费以及其他专项评价及验收费。
4.研究试验费◇为建设项目提供和验证设计数据等5.勘察设计费6.场地准备及临时设施费7.引进技术和进口设备其他费◇包括:出国人员费用;技术引进费;延期或分期付款利息;担保费等。
8.特殊设备安全监督检验费9.市政公用设施建设及绿化补偿费。
10.工程保险费◇包括建筑安装工程一切险、工程质量保险、进口设备财产保险和人身意外伤害险等11.专利及专有技术使用费A.与项目建设有关的其他费用B.专项评价费C.研究试验费D.专利及专有技术使用费『正确答案』B『答案解析』本题考查的是与项目建设有关的其他费用。
其具体包括土地费用、与项目建设有关的其他费用和与未来生产经营有关的其他费用。
题干所指属于专项评价费(B);由于有B选项的存在,A的说法不够准确。
至于研究试验费(C)、专利及专有技术使用费(D),以及建设管理费、可行性研究费、场地准备和临时设施费等,也值得关注。
参见教材P179~181。
三、与未来企业生产经营有关的其他费用1.联合试运转费◆含义:新建或新增生产能力的工程项目,在交付生产前按照批准的设计文件规定的工程质量标准和技术要求,对整个生产线或装置进行负荷联合试运转所发生的费用净支出。
工程建设其它费标准工程建设其它费是指在工程项目施工过程中,除了直接用于工程建设的材料、设备、人工等费用之外的其他费用,包括但不限于管理费、利润、安全文明施工费、临时设施费、质量保证金、环境保护费等。
其它费用的合理确定,直接关系到工程项目的成本控制和经济效益,因此必须合理、科学地确定其它费用标准。
一、管理费。
管理费是工程项目中不可或缺的一项费用,它包括项目管理人员的工资、办公费用、差旅费用等。
管理费的标准应根据项目规模、施工周期、管理难度等因素进行合理确定,一般以工程造价的3%~5%为宜。
二、利润。
工程建设企业从工程项目中获取的利润是企业经营的重要来源之一。
利润的确定应考虑到企业的经营状况、市场行情、项目风险等因素,一般以工程造价的8%~10%为合理范围。
三、安全文明施工费。
安全文明施工费是用于保障施工过程中安全生产和文明施工的费用,包括安全设施的搭建、安全培训费用、文明施工宣传费用等。
安全文明施工费的标准应根据项目的施工环境、施工工艺、施工规模等因素进行科学确定,一般以工程造价的1%~2%为适宜范围。
四、临时设施费。
临时设施费是指在施工期间临时搭建的设施所需的费用,包括临时工棚、临时用电、临时通道等。
临时设施费的标准应根据项目的施工周期、临时设施的数量和规模等因素进行合理确定,一般以工程造价的2%~3%为合理范围。
五、质量保证金。
质量保证金是施工单位为保证工程质量按合同约定缴纳的一定金额,用于弥补工程质量问题所产生的费用。
质量保证金的标准一般按照工程造价的2%~3%确定,具体数额可根据工程的特殊性和风险程度进行适当调整。
六、环境保护费。
环境保护费是用于保障施工过程中对环境的保护和治理的费用,包括施工期间的环境监测、环境治理设施的搭建、环境保护设备的购置等。
环境保护费的标准应根据项目的环境敏感性、环境治理的难易程度等因素进行合理确定,一般以工程造价的1%~2%为适宜范围。
综上所述,工程建设其它费的标准应根据项目的实际情况进行科学合理的确定,以保障工程项目的顺利进行和经济效益的最大化。
工程建设其他费一、建设项目总投资组成序号名称计算方法备注1一类建安费(建筑+安装)2设备购置费3二类建设用地费4建设单位管理费/代建管理费/工程总承包管理费财建[2016]504号第八条/建办标函【2017】621号两个不能同时/工程费用×总承包管理费费率/一般为总造价的3%~4.5%5工程监理费原:发改价格【2007】670号,上下浮动20%现:发改价格【2015】299号,执行市场调节价6工程造价咨询费中价协【2013】35号,具体再看个地方7招标代理服务费计价格[2002]1980号发改价格[2011]534号8施工图审查费发改价格[2011]534号,具体看地方9前期工作咨询费编制和评估项目建议书原:计价格【1999】1283号现:发改价格【2015】299号,执行市场调节价3000万以下执行地方,具体有中价协颁布编制和评估可行性研究报告项目专题研究10研究试验费计标【85】352号,按实际需要计算11勘察设计费勘察费建办标函〔2019〕299号/建标〔2007〕164号可按第一部分工程费用的0.8~1.1%计列设计费计价格【2002】10号,上下浮动20%1000万元及以上的建设项目实行政府现:发改价格【2015】299号,执行市场调节价指导价12专项评介及验收费环境影响评价费计价格【2002】125号13节能评估及评审费参照可研报告收费标准1283号,具体参见地方14安全预评价及验收费参见各地方标准**15场地准备及临时设施费建标〔2011〕1号参考费率=0.7%~1.1%一般可按第一部分工程费用的0.5%~2.0%计列16引进技术和进口设备其他费17工程保险费经济合同法、国发【1983】35号/工程量清单第100章保监会备案相关保险条款:民建:建筑费2~4‰其他:建筑费3~6‰安装:建筑费3~6‰18联合试运转费工程费0.3%~1%19特殊设备安全监督费受检设备现场安装费的比例估算20施工队伍调遣费21市政公用设施费当地规定列取22专利及专有技术使用费可按单位产品单价*年设计产量*3%~5%23生产准备费工程费用1%~1.2%24预备费基本准备费建标〔2007〕164号/建标〔2011〕1号林计发〔2006〕156号市政公用工程:5%~8%林业建设项目:小水总〔2002〕116号于5%水利工程项目:10%~12% 29价差预备费30建设期利息21流动资金(4)建设单位管理费/代建费/工程总承包管理费计费依据:“财政部关于印发《基本建设项目建设成本管理规定》的通知”(财建[2016]504号);项目建设管理费总额控制数费率表单位:万元工程总概算费率(%)算例工程总概算项目建设管理费1000以下210001000×2%=201001-5000 1.5500020+(5000-1000)×1.5%=805001-10000 1.21000080+(10000-5000)×1.2%=14010001-50000150000140+(50000-10000)×1%=54050001-1000000.8100000540+(100000-50000)×0.8%=940100000以上0.4200000940+(200000-100000)×0.4%=1340(5)工程监理费国家发展改革委、建设部关于印发《建设工程监理与相关服务收费管理规定》的通知(发改价格[2007]670号)施工监理服务收费基价表序号计费额(万元)收费价(万元)150016.52100030.13300078.145000120.858000181.0610000218.6720000393.4840000708.2960000991.410800001255.8111000001507.0122000002712.5134000004882.6146000006835.6158000008658.416100000010390.1注:计费额大于 1000000 万元的,以计费额乘以 1.039%的收费率计算收费基价。
工程建设其他费用标准工程建设中的其他费用是指除了直接材料、直接人工和施工设备使用费用之外的其他支出,包括但不限于管理费、安全费、临时设施费、临时设备费、临时用工费、临时材料费、临时用电费、临时用水费、临时用气费、临时交通费、临时排污费、临时垃圾处理费等。
这些费用在工程建设中起着重要的作用,直接关系到工程质量和进度,因此需要根据实际情况进行合理的标准制定和管理。
首先,管理费是工程建设中不可或缺的一部分。
管理费包括项目管理人员的工资、办公费用、差旅费用等,这些费用直接影响到项目的管理水平和效率。
合理的管理费用标准可以保证项目管理人员的工作积极性和主动性,提高项目管理的效率和质量。
其次,安全费是工程建设中必不可少的费用项目。
安全费用包括安全设施的购置和维护费用、安全培训费用、安全奖励费用等。
在工程建设中,安全问题是至关重要的,安全费用的合理标准可以保障施工现场的安全,减少事故的发生,保护施工人员的生命财产安全。
另外,临时设施费、临时设备费、临时用工费、临时材料费等也是工程建设中不可或缺的费用项目。
这些费用直接关系到施工进度和质量,合理的费用标准可以保证施工现场的正常运转,提高工程建设的效率和质量。
此外,临时用电费、临时用水费、临时用气费、临时交通费、临时排污费、临时垃圾处理费等也是工程建设中需要考虑的费用项目。
这些费用直接关系到施工现场的基础设施和环境保护,合理的费用标准可以保证施工现场的基础设施正常运转,减少对环境的影响,保护环境的整洁和美观。
综上所述,工程建设中的其他费用是一个综合性的费用项目,需要根据实际情况进行合理的标准制定和管理。
合理的费用标准可以保证工程建设的顺利进行,提高工程质量和进度,促进工程建设的可持续发展。
因此,对工程建设中的其他费用进行合理的标准制定和管理是非常重要的。
建设工程费由直接费、间接费、利润和税金四部份组成。
组成简图如下: (详图见定额)由直接工程费和措施项目费组成。
直接工程费:是指施工过程中耗费的构成工程实体的各项费用。
包括人工费、材料费、施工机械使用费。
1、人工费:是指直接从事建设工程施工的生产工人开支的各项费用。
内容包括:⑴基本工资:是指发放给生产工人的基本工资。
⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴, 自备工具购置、补贴等。
⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⑷职工福利费:是指按规定标准计提的职工福利费。
⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。
2、材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
内容包括:⑴材料原价(或者供应价格)⑵材料运杂费:是指材料自来源地运至工地仓库或者指定堆放地点所发生的费用。
⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。
⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用。
包括:采购费、仓储费、工地保管费、仓储损耗。
⑸检验试验费:是指对建造材料、构件和建造安装物进行普通鉴定、检查所发生的费用,包括自设试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。
3、施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
施工机械台班单价由下列七项费用组成:⑴折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
⑵大修理费:指施工机械除大修理以外的各级保养和暂时故障排除所需的费用。
工程建设其他费用参考计算方法附件1:工程建设其他费用参考计算方法计算工程建设其他费应符合财政部、国家文物局《国家重点文物保护专项补助资金管理办法》(财教[2013]116号)、国家发改委《关于降低部分建设项目收费标准规范行为等有关问题的通知》(发改价格[2011]534号),以及《基本建设财务管理规定》(财建[2002]394号)文件要求。
一、固定资产其他费用(一)建设单位管理费。
建设单位管理费:是指建设单位从项目开工之日起至办理竣工财务决算之日止发生的管理性质的开支。
包括:不在原单位发工资的工作人员工资、基本养老保险费、基本医疗保险费、失业保险费,办公费、差旅交通费、劳动保护费、工具用具使用费、固定资产使用费、零星购置费、招募生产工人费、技术图书资料费、印花税、业务招待费、施工现场津贴、竣工验收费和其他管理性质开支。
参照财政部关于印发《基本建设财务管理规定》的通知(财建[2002]394号)规定计算。
建设单位管理费总额控制数费率表单位:万元(二)青苗补偿费。
青苗补偿费是指国家征用土地时,农作物正处在生长阶段而未能收获,国家应给予土地承包者或土地使用者的经济补偿。
《土地管理法》规定,被征用土地,在拟定征地协议以前已种植的青苗和已有的地上附着物,也应当酌情给予补偿。
但是,在征地方案协商签订以后抢种的青苗、抢建的地上附着物,一律不予补偿。
被征用土地上的附着物和青苗的补偿标准,由省、自治区、直辖市规定。
以山东省为例:山东省物价局、山东省财政厅、山东省国土资源厅下发的《关于济南等三市调整征地地面附着物和青苗补偿标准的批复》(鲁价费发[2008]178号)计算济南市历城区100亩地的青苗补偿费如下:济南市历城区100亩地青苗补偿费=100亩*900元/亩=90000元。
(三)研究试验费。
1. 按照研究试验内容和要求进行编制。
研究试验费是指为项目提供和验证设计参数、数据、资料等所进行的必要的试验费用以及设计规定在项目实施中必须进行试验、验证所需费用。
工程建设其他费用的构成和计算工程建设其他费用是指在工程项目建设过程中不属于直接材料、人工和机械设备的费用。
它包括了诸如办公费用、管理费用、监理费用、检测费用、设计费用、保险费用、风险费用等各种费用。
这些费用对于项目的顺利进行具有重要意义,因此在项目建设中需要进行合理的计算和控制。
一、办公费用办公费用是指项目建设过程中各类办公支出,包括办公用品、办公设备、办公场地租金等。
这些费用通常按照预算进行计算,具体费用可以通过项目需求和管理团队规模来确定。
二、管理费用管理费用是指项目管理人员和工程师等专业人员的薪酬、通信费、差旅费等支出。
这些费用通常按照管理人员和工程师的人数和岗位级别进行计算,也可以按照预算比例进行分配。
三、监理费用监理费用是指项目建设中的监理人员的薪酬和监理工作所需的设备和场地租金等支出。
监理费用通常按照项目规模和监理人员的数量和级别进行计算,也可以按照预算比例进行分配。
四、检测费用检测费用是指在项目建设中进行各项检测工作所需的费用,包括检测设备的购置和维护费用、检测机构的收费等。
这些费用通常按照项目规模和检测工作的数量和复杂程度进行计算,也可以按照预算比例进行分配。
五、设计费用设计费用是指项目建设过程中所需的各种设计工作的费用,包括工程设计、结构设计、土建设计、电气设计等。
这些费用通常按照设计工作的数量和复杂程度进行计算,也可以按照设计费用占总投资比例进行分配。
六、保险费用保险费用是指在项目建设过程中需要购买各种保险的费用,包括工程一切险、人身意外伤害保险、工伤保险等。
这些费用通常按照项目规模和所需保险的种类和保额进行计算,也可以按照预算比例进行分配。
七、风险费用风险费用是指为应对项目建设过程中的各类风险所准备的费用,包括项目风险评估费用、风险应急预案费用、安全防护设备费用等。
这些费用通常按照项目的风险评估结果和安全措施的需求进行计算,也可以按照预算比例进行分配。
在计算工程建设其他费用时,需要充分考虑项目的特点和需求,并进行合理的预算和分配。
