报总包F9测量放线技术交底
- 格式:doc
- 大小:48.50 KB
- 文档页数:3
测量放线技术交底1、作业条件:(1)楼内二次结构已基本施工完毕。
(2)总包单位在首层给出1米线,我部以此为依据放出每层的一米线及面墙的水平控制线。
2、施工准备:(1)测量设备:经纬仪、水平仪、激光铅锤仪、数码相机。
(2)测量工具:尺、钢卷尺、平水尺、墨斗、尼龙线、红油漆、铅笔、扫把、水桶、锤、錾子等。
3、施工要求:我部在施工过程中要求严格实行施放控制线的工作程序,有效控制施工质量误差,精益求精。
测量放线采用三级控制线。
一级控制线为原结构标高控制线、平面结构控制轴线;二级控制线为装饰过程的控制线,如顶棚标高控制线、天花造型线、墙面以及顶棚龙骨位置控制线等;三级控制线为面层细部定位控制线,如窗帘盒轮廓线。
(1)开工前由测量放线人员复核各楼层平面线以及标高控制线的准确性,并与提供原始线单位办理工序交接手续。
(2)根据总包单位的水平控制线,放出每面墙的1米线和吊顶标高控制线。
(3)放出每个房间的套方线,并投射到相对应的墙面及顶面,每个墙面阴阳角有投射出的两道套方控制线。
(4)根据综合天花图放出天花造型线。
(5)户内门洞口控制线,并根据偏差进行相应的找补,或提交总包单位进行剔凿。
(6)墙面瓷砖排版线,如电气点位有偏差,放出电气点位线,偏差10cm以内的由我部机电施工人员进行调整,偏差超过10cm的电气点位报建设单位由专业机电施工单位进行调整。
(7)在放线中发现房间尺寸有较大偏差必须立即提出。
(8)遵守先整体,后局部的工程程序。
(9)测量方法采用闭合方法,消除误差。
(10)定位放线工作执行自检、互检合格后,再由有关主管部门进行验线工作。
还要应用好、管理好设计图纸和有关资料。
实测时要当场做好原始记录,测后及时保护好测量标志。
(11)施工测量人员持证上岗。
测量所用的仪器、量具应符合一级计量等级精度要求。
(12)保持测量记录原始真实、数字准确、内容完整、字迹工整。
保管妥善。
(13)测量计算要求依据准确、方法科学、计算有序、步步较核、结果可靠。

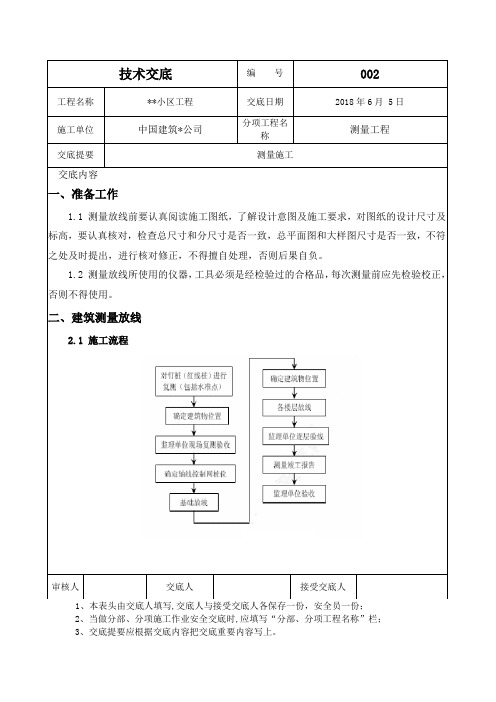

交底内容一、准备工作1.1 测量放线前要认真阅读施工图纸,了解设计意图及施工要求,对图纸的设计尺寸及标高,要认真核对,检查总尺寸和分尺寸是否一致,总平面图和大样图尺寸是否一致,不符之处及时提出,进行核对修正,不得擅自处理,否则后果自负。
1.2 测量放线所使用的仪器,工具必须是经检验过的合格品,每次测量前应先检验校正,否则不得使用。
二、建筑测量放线2.1 施工流程1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
【测量放线技术交底】测量放线技术交底测量放线一、.平面定位测量根据调整闭合差后,以K3(X=84003.834,Y=97164.391)、K4(X=83993.500,Y=97167.505)引出现场平面控制网。
把K3作为测站点、将全站仪安置在K3点上后视K4点,分别测得开挖线各边线交点。
根据地质报告及现场情况,放出开挖下口线及上口线。
经主管部门和监理验线合格后方可破土挖坑。
二、、±0.000以下施工放线:1、基础轴线投测:待基础垫层浇筑以后,根据控制(点),用全站仪放出主轴线和控制线,再放出基础承台、筏板的边线,经自检互检合格后报请监理、甲方验线。
2、验收合格的控制线用经纬仪投射到基坑边控制桩上的十字丝上,并及时加以保护。
为主楼负2层,负1层放线打好基础。
2、地下室筏板混凝土浇筑完,达到一定强度后,使用坑边的控制桩,用经纬仪把控制线图射到地下室筏板上,经校核精度合格后,根据控制线放出主轴线和其他的细部轴线。
3、高程控制线:根据±0.000,用水准仪把高程-7m投测至基坑壁,方便施工并且用自喷漆喷在边坡上、在根据基坑壁控制高层线-7m来控制地下室垫层、底板高程。
三、±0.000以上施工测量地下室施工进行到首层地面,根据基坑边控制点用经纬仪向首层地面放出主轴的控制线,根据控制线放主轴线并校对,再首层顶板混凝土浇筑时安装两个主控制点(X轴主控制线与Y轴控制线交点,再以此点向Y向轴线向下引出另外两个控制点)用做向上投测的主控点。
1、首层的测量放线首层楼是地上结构的最底下一层,直接与地下室相连接,它的放线准确性直接影响到全楼各层。
为此必须精心操作,达到高标准、高精度,才能保证工程质量。
1)轴线施测:根据地面控制点用经纬仪向首层地面放出主轴控制线,主轴线检校,再用钢尺、墨线将主轴线弹出;在首层做至少三个主控制点(一个单元一般四个)用做向上投测的主控点。
2)细部放线主轴线放完之后,经检查无误,可作为细部放线的依据,再根据图纸的标注,开始放墙、柱边线及墙柱边控制线。
测量放线施工交底记录偏差依总包提供的控制点为基准进行调校。
2.4.6轴线放线:将复核无误的控制点用激光水平仪进行放线,用铅笔进行取点然后用墨斗线进行弹线。
2.5控制线放线2.5.1现场尺寸复核:将已放好的轴线间的距离进行复核,检查是否与图纸一样。
2.5.2戏剧厅观众厅控制线:3/P轴处、5/N轴处柱中连线;5/N轴处、7/R轴处现场柱面1000mm线;3/P轴处、5/N轴处柱中连线往北偏移8350mm、5650mm。
5/N轴处、7/R轴处现场柱面1000mm线往西偏移18000mm;5/N轴处、7/R轴处现场柱面1000mm线往东偏移7300mm。
二层音乐厅轴线控制线:总包移交C-25轴/C-26轴中垂线往东北偏移5570mm,往西南偏移5570mm为2F控制线。
总包移交J/8轴圆柱中线偏移1510mm控制线,往东南偏移10145mm为2F控制线。
四、影像型三维扫描全站仪的测量作业流程:1)平面网测绘根据总包单位控制轴线测绘出音乐厅十字控制线,进而测绘出横、纵控制线,并相应做好标记及保护。
2)现场3D扫描仪数据采集现场数据采集流程下图所示:布设控制点→测站/后视→设置扫描区域/参数→扫描导出数据3)可以根据现场情况,如需对物体进行多面测量,必须先布设控制点。
根据现场结构形式,拟布设3D扫描控制点如下:进入测站/后视,IS提供自动照准,自动调焦功能,只需大致对准棱镜,轻轻一点按钮,仪器自动对准棱镜中心,精度更可靠。
可以配合屏幕上的影像功能,轻松进行测量。
4)测站/后视完成后,设置扫描的区域和扫描参数。
机载TopSurv SCAN 软件提供多种设置扫描区域的方法,包括矩形扫描、多边形扫描、环绕、特征面扫描等。
扫描参数也有多种测量方法,如可以通过水平角/垂直角、水平距离/垂直距离、点数3种方法进行扫描。
可以根据目标的形状、精度要求来设置最合适的扫描方法。
5)导出数据模块也充分体现了IS影像三维扫描全站仪的独特性。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
第11页共11页。
一、放线前的准备工作:1、组建一支专职的测量放线班子,负责整个工程的测量放线工作。
2、熟悉图纸和有关资料,掌握工程各部分的做法,以及各部分的位置关系,包括面材距轴线尺寸、龙骨之间的距离、标高以及门窗洞口的大小,最好在放线之前画出大样图。
3、掌握质量标准、熟练使用仪器。
4、检查测量仪器是否有年检合格证。
5、初拟弹线方案(进行会议讨论)。
6、总承包方基线、控制线、设置的情况。
7、请总承包方提供控制线图。
8、清理出总承包方原弹各种基线。
9、室外测量时使用的外架子必须提前搭设,做好测量前的准备工作。
二、进行技术交底和安全交底:1、由设计人员、项目工程师对施工图进行交底。
2、施工过程中安全交底。
3、项目部有关人员参加。
三、测量、放样施工的内容:1、基线、轴线复核。
2、水平标高的布置。
3、放内、外控制线。
4、弹分格线。
5、垂直钢线的布置。
6、结构预埋件的检查。
四、质量标准:1、《玻璃幕墙工程技术规范》JGJ120-96。
2、《建筑幕墙工程技术规程》DBJ-56-96。
4、《工程测量规范》GB50026-93。
五、施工测量的依据:1、平面图、立面图、节点大样图。
2、工程建筑图、结构图。
3、总承包单位提供的内控点布置图。
六、资料汇总:1、技术交底记录。
2、基线复核记录。
3、结构检查记录。
4、埋件偏位记录。
5、自检记录。
6、专检记录。
7、测量仪器年检合格证。
七、弹线放样的人员及设备的配置:1、根据结构图及建筑图所示情况,本大楼结构造型较为复杂、相交面太多,头角较多。
从人员配备上来说,我们设立两个小组进行测量放样。
一组人负责轴线、基线的复合以及内外控制线的布置、弹墨线的弹设;另一组人负责各楼层1米水平标高的布设,布设钢琴线。
两组人在分工的基础上紧密配合确保整个大楼的放线。
2、每组设一名负责人,每组6人,两组共12人。
3、遇到具体问题及时商量反馈,人员相互之间进行调整,确保放线施工质量。
4、测量仪器的配量a.索佳SET2BII全站仪一台。
监理单位对总包单位技术交底资料一、原材料、构配件进场验收、取样送检方面:1、原材进场验收分两步;进场验收,复试检测;验收前施工单位需提供完整的质保资料,原材料的质保资料不齐全或复试报告不合格不允许使用;并单独堆放,待质保资料和检测齐全后使用或退场。
2、需送检的原材料需通知监理单位进行见证取样、送检,如施工单位单方送检,监理单位不予认可,原材进场复试报告不到位时不允许使用;3、设置专职取样员,混凝土试块制作和塌落度检测需固定制作地点;钢筋焊接取样需在实体上进行,取样过程中需配合监理单位留取影像资料。
二、工程实体质量方面:1、监理人员巡视检查过程中发现问题时,施工单位应积极主动配合,并及时整改;钢筋的规格、数量、接头位置必须符合要求,焊接报告要在隐蔽验收前提供;2、钢筋机械连接需保证外露丝扣在1-2丝之间;3、隐蔽验收前隐蔽资料和各种检测报告需到位,如有变更,变更资料也要齐全;4、隐蔽工程验收至少提前一天发邀请函均需指定专人参加验收,如现场问题没有解决落实,施工单位负责人也要参加;6、隐蔽验收的内容包括:轴线、标高、结构尺寸、钢筋制作安装、模板支撑体系安全稳定性和密闭性;框架柱钢筋隐蔽单独验收,梁板钢筋、模板同时验收;7、验收完成后定好复查时间,复查合格方可继续下道工序的施工,监理没有验收不可进行下道工序的施工;8、混凝土浇筑:钢筋隐蔽验收合格,各施工班组均签字认可、专业监理工程师签署浇灌令后方可进行浇灌,商品混凝土到达后要向监理旁站人员提供混凝土的配合比和进料单,让监理人员进行校对;混凝土浇筑过程中要安排施工人员各班组人员进行监督,发现问题及时整改;商品混凝土的配合比及时上报,图纸对混凝土有特殊需求时;3、塔吊、电梯等重要设备要验收合格备案后再使用;4、卸料平台要经验收方可使用;5、外脚手架搭设验收:与工程施工面保持同步。
四、内业资料方面:1、目前商品混凝土的资料不及时,混凝土浇筑当天资料必须到位;2、现场联系单应施工单位的技术人员上报监理部,并与总监或者专监说明情况,日期要据实签署;3、需要设计、业主签字的联系单必须及时到位,各方签署齐全后再施工;4、监理单位签发的监理通知单、停工令、工作联系单等需要回复的资料要在规定时间内及时回复;5、资料要与进度保持同步,不可堆积;存档的资料至少要做三套原件,档案馆、建设单位、监理单位各需要一份原件,如是评优工程也需要一份资料,质保书一份原件的需要加盖项目章。
一、交底目的为确保本工程安全生产,预防安全事故的发生,保障施工人员生命财产安全,依据国家有关安全生产法律法规和施工规范,特对分包单位进行安全技术交底。
二、交底时间[填写交底时间]三、交底地点[填写交底地点]四、交底内容1. 工程概况(1)工程名称:[填写工程名称](2)工程地点:[填写工程地点](3)工程规模:[填写工程规模](4)工程结构:[填写工程结构]2. 安全生产方针(1)坚持“安全第一、预防为主、综合治理”的方针。
(2)强化安全生产责任,落实安全生产措施。
3. 安全生产责任制(1)总包单位对整个工程施工过程中的安全问题负领导和管理责任。
(2)分包单位在总包单位的领导下,负责本单位的安全生产管理工作。
4. 施工现场安全措施(1)施工现场必须设置安全警示标志,明确安全操作规程。
(2)施工现场必须设置消防设施,确保消防通道畅通。
(3)施工现场必须设置安全防护设施,防止物体打击、高处坠落、触电等事故发生。
(4)施工现场必须设置临时用电设施,确保用电安全。
5. 施工安全操作规程(1)严格遵守国家及行业有关安全操作规程。
(2)高空作业必须佩戴安全带,设置安全网。
(3)有限空间作业必须办理作业许可证,采取必要的安全措施。
(4)使用电动工具必须穿戴绝缘手套、绝缘鞋。
6. 应急预案(1)制定应急预案,明确应急响应程序。
(2)定期开展应急演练,提高应急处置能力。
7. 安全教育培训(1)分包单位必须对施工人员进行安全生产教育培训,提高安全意识。
(2)新员工必须经过三级安全教育后方可上岗。
五、交底要求1. 分包单位必须严格按照安全技术交底内容进行施工。
2. 分包单位必须定期检查施工现场安全措施落实情况,确保安全生产。
3. 分包单位必须及时报告安全事故,并按照规定进行处理。
六、交底双方签字1. 交底方:[填写总包单位名称]2. 接受交底方:[填写分包单位名称]3. 交底人:[填写总包单位负责人姓名]4. 接受交底人:[填写分包单位负责人姓名]5. 日期:[填写交底日期]注:本模板仅供参考,具体内容可根据实际情况进行调整。
一、交底目的为确保施工安全,预防安全事故的发生,保障国家、企业和职工的生命财产安全,根据国家有关安全生产法律法规和施工现场实际情况,特进行安全技术交底。
二、交底时间[具体时间]三、交底地点[具体地点]四、交底内容1. 施工现场基本情况(1)工程名称:[工程名称](2)工程地址:[工程地址](3)工程规模:[工程规模](4)工程结构类型:[工程结构类型]2. 施工现场危险源及预防措施(1)高处作业:- 高处作业人员必须持证上岗,严格遵守高处作业安全规程。
- 高处作业时,必须使用安全带,并确保安全带连接牢固。
- 高处作业平台、脚手架等设施必须符合安全要求,定期检查、维护。
(2)有限空间作业:- 有限空间作业前,必须进行气体检测,确保作业环境安全。
- 有限空间作业人员必须佩戴防毒面具、安全帽等防护用品。
- 有限空间作业结束后,必须进行通风换气,确保作业环境安全。
(3)电气作业:- 电气作业人员必须持证上岗,严格遵守电气作业安全规程。
- 电气设备必须符合安全要求,定期检查、维护。
- 电气作业时,必须穿戴绝缘防护用品。
(4)机械设备:- 机械设备操作人员必须持证上岗,严格遵守操作规程。
- 机械设备必须定期检查、维护,确保运行安全。
3. 施工现场安全管理要求(1)施工现场必须设置安全警示标志,明确警示内容。
(2)施工现场必须设置安全通道,确保人员、物资通行安全。
(3)施工现场必须设置消防设施,确保消防通道畅通。
(4)施工现场必须设置卫生设施,确保施工人员身体健康。
4. 应急处置措施(1)发生安全事故时,立即启动应急预案,组织救援。
(2)及时报告上级部门,并按照规定进行处理。
(3)对事故原因进行调查,分析原因,采取措施防止类似事故再次发生。
五、交底要求1. 分包单位负责人及施工人员必须参加安全技术交底,并做好记录。
2. 分包单位必须严格执行安全技术交底内容,确保施工安全。
3. 分包单位应定期对施工人员进行安全技术培训,提高安全意识。
一、前言为确保施工现场的安全生产,预防安全事故的发生,根据《建设工程安全生产管理条例》等相关法律法规,现将施工现场安全技术交底事项如下:一、施工总体要求1. 严格遵守国家有关安全生产、劳动保护法规及甲方各项安全管理制度。
2. 建立健全安全生产责任制,明确各级人员安全生产责任。
3. 施工现场应设置明显的安全警示标志,确保施工人员了解并遵守安全操作规程。
4. 加强施工现场安全管理,定期开展安全生产检查,及时发现并消除安全隐患。
二、施工组织与管理1. 施工单位应成立安全生产领导小组,负责施工现场安全生产工作的全面管理。
2. 施工单位应配备专职安全生产管理人员,负责安全生产监督检查和事故处理。
3. 施工单位应制定施工组织设计,明确施工进度、施工方案、安全技术措施等。
4. 施工单位应编制施工安全操作规程,对施工人员进行安全技术培训。
三、施工现场安全措施1. 施工现场应设置安全防护设施,如防护栏、安全网、警示标志等。
2. 施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。
3. 施工现场应确保施工机械、设备安全可靠,定期进行维修保养。
4. 施工现场应合理安排施工人员,避免超负荷作业。
四、施工过程中的安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 施工人员应熟悉施工操作规程,严格按照规程进行施工。
3. 施工现场应设置消防设施,确保消防通道畅通。
4. 施工现场应设置临时用电设施,确保用电安全。
五、事故处理与报告1. 施工单位应建立健全事故报告制度,及时上报事故情况。
2. 事故发生后,施工单位应立即采取应急措施,防止事故扩大。
3. 事故调查组应及时赶到现场,对事故原因进行调查处理。
六、验收与整改1. 施工单位应按照施工图纸、施工规范和设计要求进行施工。
2. 施工单位应定期对施工现场进行检查,发现问题及时整改。
3. 甲方将对施工现场进行验收,对不符合要求的工程进行整改。
七、结语为确保施工现场安全生产,施工单位应认真执行本安全技术交底,加强施工现场安全管理,切实保障施工人员生命财产安全。
表C2-1工程名称金融街F7、9大厦酒店交底日期2005年3月18日施工单位北京江河幕墙装饰工程有限公司分项工程名称幕墙工程交底提要金融街F7、9大厦酒店幕墙工程测量放线技术交底交底内容:一、施工准备:1、施工图及相关规范、规程一套。
2、测量仪器:索佳全站仪、激光电子经纬仪、激光准直仪、水准仪、50m钢尺、5m盒尺、20㎏线坠等。
3、测量用材料:铅笔、手电、小线、定位角钢、涨拴、焊机、红油漆、毛笔、锯弓等。
4、测量仪器必须通过年检且检验合格。
二、测量方法:一)、土建提供基准轴线点和楼层+1000.00基准点,即相对标高68.75M,并对基准点进行复合。
二)、建立平面内控制网线。
1、根据总包土建提供在基准点复合调整无误情况下(详见附页:金融街F9酒店幕墙工程内控点布置示意图),以(K1)、(K2)两个控制点为主控点,对总包首层主控网进行闭合差校核,土建4个基准点分别为1、2、3、4,经校核无误或进行闭合差调整无误后,形成一级控制网。
2、然后将首层(K1)、(K2)两个控制点用铅锤仪测设到18层楼面或屋面上,在18层楼面或屋面上对总包提供主控网进行闭合差校核,土建4个基准点分别为1′、2′、3′、4′,经校核无误或进行闭合差调整无误后,形成控制网。
,3、用激光准直仪分别将首层建立幕墙分格线控制点,与18层楼面或屋面建立幕墙分格线控制点进行校核,校核调整无误后,引到每个楼层。
并将引测点定位到各楼层上,做好标记。
4、依次在每个楼层定位控制点,校正后弹出幕墙内控制网线。
5、在平面控制网基础上分别测设出幕墙分格内控制线,要求要求该线距结构边≥100㎜,特殊部位根据实际情况而定。
6、在幕墙内控制线和控制网线基础上,测出幕墙的角点、拐点及特征点。
将其刻在角钢支座上座标示。
7、在已知内控线基础上,测设出埋件定位线及幕墙龙骨定位线。
8、将分格线放完后,将钢支座定位点进行测量复合,以便现场顺利施工。
审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
测量放样施工技术交底4.2.1为了满足施工需要,建筑物高程控制应在首层建立水准网点,水准点必须满足整个面积之用,采用二等水准测量,才能确保高精度的绝对标高。
在整个建筑面积内根据需要,水准网的主要技术要求按工程测量规范,前后视距尽量相等,II等水准前后视距差不得超过1m,累积差不得超过2m,如只采用塔尺测量,应三丝法施测。
整个水准网必须附合在稳定的外部控制水准点上,确保整个建筑物的标高控制精确、不超限。
4.2.2高程控制点引测在稳定可靠之处,利用可靠点Z1,采用往返观测,引测到施工场区,闭合差小于1n或4R(其中n为往(或返)测的测站数,R为附合或闭合水准路线长的公里数),采用不定期复核、检查。
4.2.3水准测量必须作好外业记录,及时作好整理与复核,编制水准测量成果书。
4.2.4高程的向下传递在基础以及地下部分施工时,高程的传递采用下基坑道路向下传递的方法,为了将地面水准点A的高程HA传递到坑内的临时水准点E上,选择一处距离下基坑的道路比较近的水准点,将水准仪安置在下基坑道路B点,在A点立尺,测出后视读数a,然后在C点立尺,测出前视读数b,计算得C点高程HC;塔尺不图一高程传递法能移动,接着将仪器安置在D点,后视C点高程HC,测出后视读数c,而后将塔尺立于E点,测出前视读数d,计算得E点高程HE,计算方式如下:HE= HA+a-b+c-d4.2.4高程的向上传递a,指挥上方向纵线方向移动a/2的距离。
在旋转移动面镜,使标志中心折射在下纵丝下,再回复位置视标志中心是否折射在纵丝上,如还有一微小距离,按上述调整方法,使点调至纵丝上为止。
仪器水平旋转90与270位置按上述方法测量,使标志中心一直在横丝上为止。
检查投点位置正否,旋转四方,如点都折射在十字丝线上,该点才算投正。
点投好后,通知上方,固定标志。
所有内控点的投测均采用上述方法。
竖向投测示意图见下图。
±0.000m楼面激光控制点点位做法激光点穿过楼层时,需在楼板上预留200*200的孔洞,混凝土浇筑完成后从空洞引测到各楼层上。
表C2-1
工程名称金融街F7、9大厦酒店交底日期2005年3月18日施工单位中国建筑第二工程局分项工程名称酒店幕墙工程
交底提要金融街F7、9大厦酒店幕墙工程测量放线技术交底
交底内容:
一、施工准备:
1、施工图及相关规范、规程一套。
2、测量仪器:索佳全站仪、激光电子经纬仪、激光准直仪、水准仪、50m
钢尺、5m盒尺、20㎏线坠等。
3、测量用材料:铅笔、手电、小线、定位角钢、涨拴、焊机、红油漆、毛
笔、锯弓等。
4、测量仪器必须通过年检且检验合格。
二、测量方法:
一)、土建提供基准轴线点和楼层+1000.00基准点,即相对标高68.75M,并对基准点进行复合。
二)、建立平面内控制网线。
1、根据总包土建提供在基准点复合调整无误情况下(详见附页:金融街
F9酒店幕墙工程内控点布置示意图),以(K1)、(K2)两个控制点为
主控点,对总包首层主控网进行闭合差校核,土建4个基准点分别为
1、2、3、4,经校核无误或进行闭合差调整无误后,形成一级控制网。
2、然后将首层(K1)、(K2)两个控制点用铅锤仪测设到18层楼面或屋
面上,在18层楼面或屋面上对总包提供主控网进行闭合差校核,土
建4个基准点分别为1′、2′、3′、4′,经校核无误或进行闭合
差调整无误后,形成控制网。
,
3、用激光准直仪分别将首层建立幕墙分格线控制点,与18层楼面或屋
面建立幕墙分格线控制点进行校核,校核调整无误后,引到每个楼层。
并将引测点定位到各楼层上,做好标记。
4、依次在每个楼层定位控制点,校正后弹出幕墙内控制网线。
5、在平面控制网基础上分别测设出幕墙分格内控制线,要求要求该线距
结构边≥100㎜,特殊部位根据实际情况而定。
6、在幕墙内控制线和控制网线基础上,测出幕墙的角点、拐点及特征点。
将其刻在角钢支座上座标示。
7、在已知内控线基础上,测设出埋件定位线及幕墙龙骨定位线。
8、将分格线放完后,将钢支座定位点进行测量复合,以便现场顺利施工。
审核人交底人接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
表C2-1
工程名称金融街F7、9大厦酒店交底日期2005年3月18日施工单位中国建筑第二工程局分项工程名称酒店幕墙工程
交底提要金融街F7、9大厦酒店幕墙工程测量放线技术交底
交底内容:
三、高程测设:
1、根据土建提供+1000.00基准点,测量时将基准点引测到楼体四大角位
置,并将其与现有﹢1000线对比校核。
2、角点标高进行闭合差测量,如果角点标高有误,则必须进行闭合差调整。
3、在调整后的高程点基础上,用50m钢尺下吊15㎏重量拉力情况下,分别
将高程点引到每个楼层。
4、在每个楼层,在对个高程点进行闭合差测量,无误差继续测量,有误差
进行闭合差调整,如果在有问题就得重新进行高程预测。
5、高程引测无误后,在将埋件标高、横龙骨及幕墙窗分格标高位置,测设
到结构相应位置。
四、质量保证措施:
1、首先对所用测量工具送检测中心进行校正。
2、悉图纸,写测量放线方案并绘制平面图。
3、对测量工和技术员进行测量技术培训,实行持证上岗。
4、对平面控制线进行内控网闭合差调整,角度控制在2”范围内,且测量角
度时采用正反镜校对仪器避免使用错误出现。
5、基准点引测时激光准直仪底座要确保水平,且旋转一周360度无误差或
取中心定位引出基准点。
位置偏差控制在±0.50㎜。
6、高程测量时进行一尺下坠分划,禁止逐层引测。
减少积累错误控制在±
0.50㎜范围内。
7、测量放线记录要标注清楚并存档,将测设控制点标注在平面上,以便施
工过程中寻找误用。
五、安全保证措施:
1、工人进场进行安全教育。
2、经培训考试合格后方可上岗。
3、每天早上上班前进行安全教育。
4、高层测量时必须系安全带,且安全带必须拴在安全绳上。
5、测量时严禁线坠高空坠落。
6、禁止不挂安全带在安全网外侧测量弹线。
审核人交底人接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
编号03-07-C2-001
表C2-1
工程名称金融街F7、9大厦酒店交底日期2005年3月18日施工单位中国建筑第二工程局分项工程名称酒店幕墙工程
交底提要金融街F7、9大厦酒店幕墙工程测量放线技术交底
交底内容:
六、成品保护措施:
1、所有平面控制线均间断5m~10m用红油漆打“Δ”进行保护,且旁注明“江
河”字样。
2、控制点用直径100㎜红油漆打“⊙”进行保护,且用十字交叉墨线保护,
交点为控制基准点。
3、幕墙外面控制角点、拐点及特征点均用角钢焊好与结构连接固定,用锯
弓刻点或在角钢、钢板打孔,孔直径应≤2㎜保护。
4、高程点在砼柱上用红油漆打“Δ”标注,且旁注明“江河”字样。
审核人交底人接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
