施组方案—新兰铁路甘青段土石方爆破施工组织设计
- 格式:doc
- 大小:134.50 KB
- 文档页数:25
土石方爆破施工组织设计土石方爆破施工组织设计1. 前言本文档旨在详细介绍土石方爆破施工组织设计的相关内容。
土石方爆破施工是在工程项目中常见的一项工作,需要进行精密而安全的设计和计划。
本文档将对土石方爆破施工组织设计的各个方面进行细化和详尽的说明。
2. 项目背景在开始进行土石方爆破施工组织设计之前,首先需要对项目的背景进行了解和描述。
包括工程项目的性质、规模、地理环境、现场条件等等。
3. 施工目标明确施工目标是土石方爆破施工组织设计的重要步骤。
这包括确定对土石方进行爆破的具体需求,包括爆破的规模、精度、速度等。
4. 爆破设计参数在具体进行土石方爆破施工组织设计之前,需要确定一系列的爆破设计参数。
这包括爆破的钻孔参数、装药种类和量、起爆方式和顺序等。
5. 爆破安全措施土石方爆破施工具有一定的危险性,因此必须制定相应的安全措施。
这包括爆破过程中的人员防护、现场安全管理、警示标志设置等。
6. 施工流程详细描述土石方爆破施工的具体流程。
从勘察设计、钻孔、装药、起爆、清场等各个环节,逐步展开进行细致的说明。
7. 施工方案根据具体情况,制定土石方爆破施工的具体方案。
包括施工时间、设备选择、人员组织、资源调配等。
8. 施工措施针对土石方爆破施工过程中可能出现的问题和难点,提出相应的施工措施。
这包括对可能出现的岩体变形、裂隙扩展、振动影响等问题的控制措施。
9. 环境保护措施土石方爆破施工可能对周围环境产生一定的影响,因此需要制定环境保护措施。
这包括对土壤、水体、空气等方面的保护措施。
10. 监测与评价在进行土石方爆破施工后,需要对施工效果进行监测与评价。
这包括岩体破碎度、爆破震动、振动影响范围等的测量和评价。
11. 备选方案在土石方爆破施工组织建设计划中,还需要给出备选方案。
这是为了应对一些不可预知的情况或突发状况而设立的备用措施。
12. 附件本文档所涉及附件如下:- 工程项目背景资料- 爆破设计参数表- 施工流程图- 爆破安全措施说明书- 环境保护措施报告13. 法律名词及注释本文档所涉及的法律名词及注释如下:- 爆破施工:指使用爆炸能量破坏岩石或土壤的施工方法。
石方爆破施工组织设计1.1 基本概况:1.1.1本合同段石方爆破工程量约11万m3,分五个作业区,即W1取土区、W2取土区、W3取土区和W4取土区,其中W4取土区分两个作业区,作业区比较分散。
1.1.2 根据地质勘探报告,本合同段内的石方主要以泥质粉砂岩类为主,次为砂质泥岩,含砾砂岩和中细砂岩,以风化程度划分为全强风化,中风化。
其中中风化泥质粉砂岩的密度为2.34/cm3,极限抗压强度为69.5MPa。
1.2 爆破方法根据岩石的风化程度,我局拟采用大功率推土机(带松土机)和火工爆破相结合的方法施工。
拟计划对全强风化采用推土机翻松推除;在截洪沟石方开挖时,采用光面和预裂爆破,保证边坡的稳定性,然后用装载机或挖掘机配合自卸车挖运出碴。
1.3 石方机械选择与配备根据本合同段的工程特点和施工现场的实际情况。
石方作业机械拟配备潜孔钻2台,手风钻4台,空压机3台,推土机(带松土器)2台,装载机2台,自卸车10台。
1.4 爆破参数的确定我局爆破时拟先根据提供的三明沙县机场勘察报告,结合我爆破经验进行试爆,取得爆破控制参数,指导施工达到最佳爆破效果。
特别是针对光面爆破,其残孔率水平力求达到50%以上。
1.4.1孔网参数的确定a、孔径d在实施浅孔微差爆破技术时,孔径控制在34-42mm之内,当实施深孔爆破时,孔径控制在85~150mm之内。
b、钻孔深度L对垂直孔L=H+h H-为梯段高,h-为超钻深度, 对倾斜孔L=(H+h)sinb b-为钻孔倾角c.起钻深度hh=(0.05~0.3)W1 ;W1-为底板抵抗线,d、底板抵抗线W2W1=(0.4~0.9)H,H -同上e.排距W2 W2=W1f、孔距aa=(1.2~2)W1 (浅孔微差爆破取大值,深孔爆破取小值),g、孔边距bb=W1+H.tga ( b不少于3m)1.4.2装药参数的确定a、单位耗药量gg=0.083SQR(r×f)(g/m3)其中r—岩石容重吨/m3,f—岩石鲁氏系数b、单孔耗药量QQ=g.W.H.a g—单位耗药量W1—底板抵抗线H—梯段高c.线装药密度CC=.лd2/4.Δ(kg/m)A一炸药密度(g/cm3) d一孔径d、装药长度LIL1=Q/Ce、填塞长度L2L2=L-L1 L一孔深如L2小于(0.7-0.8)W1,应调整W1和a,重新计算装药量。
目录一、编制依据 (1)二、工程概况 (1)三、安全目标 (2)四、现场组织机构设置及职责 (2)五、爆破作业施工方案 (3)六、爆破中的安全控制措施 (8)七、爆破注意事项 (12)八、爆破物品的使用和管理安全措施 (13)九、在装药过程中,作业地点防止爆破器材的规定 (14)十、引爆药包加工的有关规定 (14)十一、应急救援预案 (14)石方爆破专项安全方案一、编制依据1、《公路工程施工安全技术规程》(JTJ076-95)。
2、《建设工程安全生产管理条例》(中华人民共和国国务院令第393号)、《公路路基施工技术规范》(JTG F10-2006)。
3、《G209会同绕城公路一阶段施工图设计》。
4、《爆破安全规程》(GB6722—2003)5、有关国家、省、市安全法律、法规。
二、工程概况G209作为会同县境内的主干公路,横穿会同县县城。
随着经济建设的发展和城市规模的拓展,原有老路已远不能满足交通运输业日益发展的需求,严重制约了区域内丰富资源的开发、利用,也严重制约了区域内经济和各项社会事业的发展,同时南来北往的过境车辆汇聚县城,对城市环境及城区交通带来很大压力,安全事故时有发生。
本项目作为G209会同县城绕城公路,对优化和完善区域干线公路网络,改善会同县交通运输条件,提高G209通行能力和服务水平,拓展城市发展空间,推动区域旅游资源开发利用,促进区域经济社会科学发展具有重要意义.本项目路线北起G209(K2556+000处)坪村镇竹寨村,往西上跨焦柳铁路,经林城镇洪溪、小寨、龙塘、酿溪、长田、大桥村水平溪,止于林城镇大桥村(G209 K2564+800处),整体呈南北走向。
路线全长9。
239公里(长链:13。
631m),计划投资1。
3056亿元.全线采用双车道二级公路标准,设计速度60km/h,路基宽度12m,路面宽度10。
5m。
本标段为G209会同绕城公路B2标段,路线起点K6+400,终点K9+225.39,全长2.825 Km,主要工程量如下:路基挖土方17。
石方爆破专项安全施工方案石方爆破是在建筑、挖掘、矿山等工程施工过程中常见的一种破坏岩石、石头的方式。
然而,由于石方爆破施工所涉及的风险较大,必须制定专项安全施工方案。
下面是一份关于石方爆破专项安全施工方案的示例,供参考。
一、项目概述本项目是在某处施工场地进行的石方爆破作业,施工总面积为XXXX平方米,爆破对象为岩石石方。
爆破作业需要遵循国家和地方相关法规标准,并且必须保证施工现场人员、设备和周边环境的安全。
二、爆破前准备工作1. 撤离周边人员和设备:在爆破作业前,必须将施工现场周围的人员和设备撤离至安全地带,并设置警示标志和隔离带,确保没有人员和设备在爆破范围内。
2. 清理施工现场:对施工现场进行彻底清理,确保无杂物、可燃物或易爆物等危险物质。
3. 安排合适的施工团队:需要组建专业的爆破团队,团队成员必须具备相关的爆破作业经验和技能,同时需要监督和指导施工现场其他人员。
4. 获取相关许可证和文件:根据当地法规要求,申请并获取石方爆破的相关许可证和文件。
三、安全措施1. 制定详细的爆破方案:根据工程要求和现场实际情况,制定详细的爆破方案,包括爆破方式、装药量、起爆顺序等,并严格按照方案进行操作。
2. 分段爆破:对于较大的石方,采用分段爆破的方式,以减小爆破的冲击力,避免造成较大的震动和噪声。
3. 网眼控制:对于每一次爆破,根据岩石的强度和破碎需求,合理设置爆破网眼的大小和布局,避免造成过大的爆破区域和危险。
4. 安全距离控制:爆破区域应设立安全距离标志,工作人员和设备都必须保持安全距离,并且在爆破之前进行事先警示和广播通知。
5. 预警系统:在施工现场设置预警系统,用于提前发现异常情况,并及时采取相应措施。
预警系统可以包括声音、光线、振动等多种感应器。
6. 防护措施:爆破作业现场必须配备防护设施,如安全帽、防护服、防护眼镜等,工作人员必须佩戴防护装备进行作业。
7. 灭火器材准备:爆破作业现场必须备有灭火器材,并进行定期检查和维护,以防止发生火灾事故。
第1篇一、工程概况本工程位于XXX地区,属于某大型基础设施建设项目,涉及土石方爆破施工。
施工区域地形复杂,地质条件多变,土石方工程量较大,为保证施工质量和安全,特制定本爆破施工方案。
二、施工准备1. 技术准备- 组织专业技术人员进行现场勘查,了解地质条件、地形地貌、周边环境等。
- 根据设计图纸和现场实际情况,制定详细的爆破方案,包括爆破方式、药量计算、爆破顺序等。
- 对参与爆破施工的全体人员进行技术培训和安全教育,确保人员掌握爆破操作技能和安全知识。
2. 材料准备- 准备足够的炸药、雷管、导火索等爆破材料,确保施工过程中材料供应充足。
- 准备必要的施工工具和设备,如挖掘机、装载机、运输车辆等。
3. 安全措施- 设立爆破警戒区域,确保爆破作业区域安全。
- 制定应急预案,应对可能出现的突发事件。
- 配备专业的安全员,负责现场安全监督和管理。
三、施工工艺1. 爆破方式- 根据地质条件和施工要求,选择合理的爆破方式,如浅孔爆破、深孔爆破等。
2. 药量计算- 根据爆破区域地质条件、岩石硬度、爆破深度等因素,进行药量计算,确保爆破效果。
3. 爆破顺序- 按照由远及近、由浅入深的顺序进行爆破,避免因爆破引起的安全事故。
4. 施工步骤- 挖掘机进行开挖,形成爆破孔洞。
- 将炸药装入孔洞,连接雷管和导火索。
- 进行爆破,观察爆破效果。
- 清理爆破后的岩石,进行下一阶段的施工。
四、质量控制1. 爆破效果- 确保爆破后的岩石满足设计要求,无大块岩石。
- 爆破后的岩体表面平整,无明显的裂缝。
2. 施工质量- 确保施工过程中各项指标符合规范要求。
- 加强施工过程中的质量控制,确保工程质量。
五、安全措施1. 爆破安全- 设立爆破警戒区域,确保爆破作业区域安全。
- 制定应急预案,应对可能出现的突发事件。
- 配备专业的安全员,负责现场安全监督和管理。
2. 施工安全- 加强施工现场安全管理,确保施工人员安全。
- 定期对施工人员进行安全教育培训,提高安全意识。

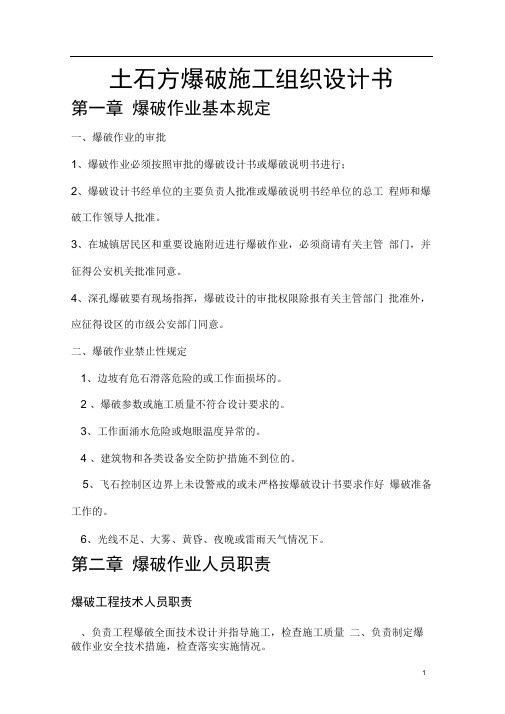

土石方爆破施工组织设计书第一章爆破作业基本规定一、爆破作业的审批1、爆破作业必须按照审批的爆破设计书或爆破说明书进行;2、爆破设计书经单位的主要负责人批准或爆破说明书经单位的总工程师和爆破工作领导人批准。
3、在城镇居民区和重要设施附近进行爆破作业,必须商请有关主管部门,并征得公安机关批准同意。
4、深孔爆破要有现场指挥,爆破设计的审批权限除报有关主管部门批准外,应征得设区的市级公安部门同意。
二、爆破作业禁止性规定1、边坡有危石滑落危险的或工作面损坏的。
2 、爆破参数或施工质量不符合设计要求的。
3、工作面涌水危险或炮眼温度异常的。
4 、建筑物和各类设备安全防护措施不到位的。
5、飞石控制区边界上未设警戒的或未严格按爆破设计书要求作好爆破准备工作的。
6、光线不足、大雾、黄昏、夜晚或雷雨天气情况下。
第二章爆破作业人员职责爆破工程技术人员职责、负责工程爆破全面技术设计并指导施工,检查施工质量二、负责制定爆破作业安全技术措施,检查落实实施情况。
三、负责制定盲炮的处理措施并现场作技术指导。
四、负责制定早爆、盲爆、炮烟中毒的预防和处理措施,制定爆破安全事故应急预案。
爆破队长职责一、组织领导爆破员进行爆破作业。
二、监督爆破员严格遵守《条例》、《规程》和相关要求进行爆破作业。
三、制止无爆破作业证的人员进行爆破作业。
四、检查爆破器材的现场使用,将剩余爆破器材的及时退库。
安全监督员职责一、严格遵守《民爆物品安全管理条例》和《爆破安全规程》(GB6722-2003 ,贯彻执行安全技术操作规程及各项规章制度,坚持原则,大公无私。
二、在公安机关的领导下,对储存、运输和使用爆炸物品的各环节进行安全监督,纠正违章爆破作业,保证安全。
对不听劝阻违章操作及时上报领导和公安机关。
三、负责对新员工进行岗前安全培训和考核,定期对职工进行安全生产教育。
四、定期开展职业安全、卫生检查,对查出的问题书面报告上一级领导,并督促限期整改,检查安全防护用品的配备和使用情况。
第一章施工总平面布置1. 1施工总平面布置原则(1)施工现场的布置,在实施前应报业主或监理审批,经业主或监理批准后方可实施。
(2)生产配套设施的布置应符合运行方向合理原则,材料、备件、油料储存等设施应靠近主运输道路,避免二次搬运或返向运输。
(3)临时设施应尽量设置在爆破警戒线以外,不能满足时应采取保护措施。
(4)临时设施布置应紧凑,尽量减少施工用地。
(5)生活设施尽量采用租赁方式利用现有房屋或民房。
生活区应与施工区隔离开,以利于职工休息和身体健康。
办公室尽量靠近施工现场。
(6)临时设施应力求简易、便于修建,降低成本,又利于完工后拆除.(7)临时设施布置应符合安全、消防、环境保护的要求。
1. 2施工总平面布置规划1。
2。
1开采区及作业面划分1.2.1。
1采区划分根据矿产资源开发利用方案设计,拟将采场划分为一个采区。
1。
2.1.2作业平台划分采区从上而下分台阶开采。
采区从上而下共划分为+69m、+53m、+37m、+21m、+4.5m共五个作业台阶.1。
2.1。
3作业面划分每个作业台阶长度约709米,为方便爆破与装运作业交叉进行,每个台阶划分2个工作面。
1.2。
2施工用电、用水及通讯1。
2。
2。
1用电本次施工临时供电主要用于施工现场照明、生活办公区照明和设备简单维修动力用电户,用电负荷较小,拟定生活、办公区用电从当地电网接入使用,现场照明和维修用电采用自发电解决施工用电。
1。
2。
2。
2用水生产用水可抽取周边水系,生活用水由当地自来水系统供水,从业主指定的接水点直接引进施工区再分配到各用水点.1.2.2.3通讯施工通讯以移动电话为主。
现场指挥与调度采用对讲机联系方式。
办公室专配备一台涉外网络设备、计算机软件,供与外界及业主联络沟通使用。
1.2。
3临时排土场矿区终了边坡复土量约1849m3。
为便于后期覆土绿化施工,在矿区北侧底盘设置临时排土场。
其面积为800m2,最大堆载高度为3m,预计容量约0。
2万m3.临时排土场内的土体将全部用作矿山后期环境恢复工程.1.2。
土石方爆破施工组织设计一、项目概述本项目为土石方爆破工程,施工地点位于XX地区,工程规模较大,需要合理设计爆破施工组织,确保施工安全、高效完成。
二、施工目标1.安全施工:确保施工过程中不发生爆炸事故,保障工人的人身安全。
2.环境保护:尽量减少对周边环境的影响,避免产生大气污染、噪音污染等。
3.资源节约:合理利用爆破技术,最大限度地降低爆破耗材的使用。
三、施工组织机构1.项目经理:负责整个项目的组织、协调和管理。
4.施工员:负责具体的施工操作和监督。
5.监理单位:负责对施工全过程的监督和质量验收。
四、施工准备工作1.土石方勘测:通过现场勘测,了解各地质条件,确定爆破方案的合理性。
2.爆破方案设计:根据勘测结果,制定爆破方案,包括起爆序列、药量及药包布设等。
3.施工人员培训:组织相关人员进行安全培训,包括爆破安全知识、应急处理等。
4.施工材料准备:准备好所需的爆破药物、引爆装置及相应的防护设备等。
5.施工现场布置:对施工现场进行合理布置,划分安全区域,确保施工过程的安全。
五、施工过程安排1.施工前准备:包括施工现场的清理、标识设置、防护措施等。
2.药包布设:按照爆破方案要求,将药包按照一定的间距和深度布设在挖掘的土石方中。
3.药包连接:将药包通过导爆管连接成一串,以保证爆炸的同时能够实现均衡发力。
4.埋设引爆装置:将引爆装置按照爆破方案的要求埋设入药包中,并进行绝缘处理,避免静电引爆。
5.安全撤离:确认所有人员远离施工现场,进入安全区域,并进行安全告知。
6.爆破实施:由技术负责人根据爆破方案进行引爆操作,确保爆炸安全、平稳。
7.后期处理:爆破结束后,进行现场清理和环境恢复工作,确保施工现场的整洁。
六、安全措施1.掌握施工现场的安全区域和限制区域,禁止未授权人员进入施工现场。
2.施工过程中,提前对周边的道路、建筑物进行封闭或疏导,保证周边的安全。
3.使用合格的爆破材料,杜绝伪劣产品的使用,确保施工品质。
新兰铁路甘青段土石方爆破施工设计方案经理:吴民专编制:彭东风设计证号:43JSG0506娄底市顺风爆破有限责任公司二〇一〇年五月三十日新兰高速铁路兰新铁路甘青段土石方爆破施工设计方案一、工程概况1、施工环境该工程位于戈壁滩中,四周无人员及设施,给施工创造优越条件,环境优越。
2、施爆物体结构根据现场勘察,岩石单个与整体岩石相结合,以浅灰和花岗岩。
岩体属非均质体,其岩性差异性明显,特别是岩体比较坚硬,给爆破开挖平基带来不利因素。
二、爆破总体方案1、采用深孔爆破和浅孔爆破相结合的方法施工。
在断面高的情况下采用深孔爆破,断面低于4m以下的采用浅孔爆破,深孔爆破是争速度和效益。
三、爆破参数计算与选择(一)依据1、《中华人民共和国民用爆破物品管理条件》;2、国家技术监督局GB6722-2003《爆破安全规程》;3、2000年版《新编爆破工程实用技术大全》、《采矿设计手册》等露天石方爆破、矿山开采设计参考资料。
(二)爆破参数计算与选择1、浅孔爆破:①钻孔机具:7655和YT25手指式钻机②孔径:D=38mm左右③孔距:a=0.8至1.2米④排距:b=1.0至1.5米⑤孔深:L=1.5至2.0米⑥单孔装药量q单=K.a.b.LK——单耗 a——孔距 b——排距 L——孔深一般地:按上述参数布孔,当孔深为1.5米时,装药为200克至300元,当孔深为2.0米时,装药为300克至400克。
以上装药量为参考装药量,实际爆破装药后,还要进行和综合岩石的临空面情况而定。
2、深孔爆破①孔径:选用100mm的牙轮潜孔机(YQ100型钻机)②孔距:a=2.5至4.0米③排距:b=3.0至3.5米④孔深:相对岩本有10余米厚需爆破,适合深孔爆破作业。
故其孔深为L=8至13米左右(超深考虑.8米)⑤单孔装药量K——多排爆破岩石阻力系数Q——单耗 a——孔距 b——排距H——孔深或台阶高度炮孔堵塞长度为1.5米以上,要根据炮孔周围岩石介质的节理发育情况及岩石临空情况综合考虑单孔装药量,其线装药量为q线=10至1.2kg/m,平均单耗为K=0.3kg/m3至0.3kg/m3左右。
石方段爆破施工方案
石方段爆破施工是一种常见的工程爆破方法,通常应用于需要清除大块石头以便进行土方或者其他工程施工的场合。
在实际施工中,石方段爆破需要经过严谨的规划和有效的实施,以确保施工安全和工程质量。
1. 施工前准备
在进行石方段爆破施工之前,需要进行详细的准备工作,包括但不限于以下几个方面:
•核实爆破范围和爆破目的,确定爆破参数;
•制定爆破方案,包括装药设计、引爆方式等;
•确保周边区域安全,通知附近居民进行疏散;
•形成爆破施工组织,明确各个工作责任。
2. 装药设计
在进行石方段爆破之前,需要根据实际情况进行装药设计。
装药设计的目的是确保石方段爆破的效果和安全性。
具体操作包括:
•根据爆破参数和爆破目的确定装药量和类型;
•根据地质条件和石方段特点确定装药孔径和深度;
•设计合理的装药排布方式,以提高爆破效果。
3. 爆破实施
在装药设计完成后,需要进行爆破实施。
爆破实施阶段需要注意以下几点:•将设计好的装药填入爆破孔内,并进行合理压实;
•确保引爆器和安全导线连接无误;
•进行预爆检查,确保周边区域安全疏散;
•进行爆破引爆,监控爆破效果并及时处理爆余物。
4. 施工后清理
爆破施工完成后,需要进行清理工作,包括但不限于以下几个方面:•清理爆破余物,保障施工区域整洁;
•检查周边环境,确保没有未爆物或其他安全隐患;
•完善施工记录,总结经验教训。
总的来说,石方段爆破施工是一项常见但又需要谨慎细致的工程施工活动。
通过规范的施工方案和严格的实施流程,可以确保爆破工程的安全性和效果,从而顺利完成土石方等工程建设。
石方爆破专项施工方案(1)一、前言石方爆破是在工程施工中常见的一种方式,通过引爆炸药或其他爆破器材来破坏岩石或土石体,以实现开挖、拆除等工程目的。
本文将就石方爆破专项施工方案进行详细介绍,包括前期准备、施工方案、安全措施等内容。
二、前期准备在进行石方爆破施工前,需要做好充分的前期准备工作。
具体步骤如下: - 现场勘查:对爆破区域进行仔细的勘查,了解地质情况、周边环境等。
- 方案设计:根据勘查结果,制定合理的爆破方案,确定爆破孔位、孔径等参数。
- 爆破计算:进行爆破参数计算,确定爆破药量、起爆顺序等。
- 安全考虑:制定安全预案,明确人员防护、爆破区域隔离等措施。
三、施工方案3.1 爆破孔的布置•根据设计要求,在岩体上布置钻孔,孔距、孔深等参数根据具体情况确定。
•孔的布置应该均匀分布,保证爆破效果均匀。
3.2 爆破药的装填•将合适量的爆破药装入爆破孔内,保证药量准确。
•采取密封措施,防止药物外泄。
3.3 起爆控制•严格按照爆破设计要求进行起爆,控制起爆时间和顺序。
•采取遥控起爆方式,保证人员安全。
四、安全措施爆破施工是一项危险作业,为了保证人员生命安全和财产安全,需要做好以下安全措施: - 爆破区域限制:对爆破区域进行隔离,确保周边人员不受伤害。
- 人员防护:所有参与爆破工作的人员必须穿戴符合要求的安全装备。
- 安全疏散:制定疏散预案,确保人员在爆破时能够及时撤离。
五、总结石方爆破是一项常见的工程施工方式,在进行施工前需要做好详细的前期准备工作,制定科学合理的施工方案和严格的安全措施以确保施工过程安全有序进行。
只有做好全面的准备工作,才能高效完成爆破任务。
以上就是石方爆破专项施工方案的介绍,希望能为相关施工人员提供一些帮助。
新建铁路兰州至乌鲁木齐第二双线张掖至红柳河段工程LXS-17标段路堑爆破施工作业指导书(DK1080+000~DK1119+679段)编制:审核:批准:中铁十七局集团兰新铁路甘青段项目经理部二〇一〇年五月路堑爆破施工作业指导书1、目的明确路堑爆破施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范路堑爆破作业施工。
2、编制依据(1)《客运专线铁路路基工程施工技术指南》(TZ212-2005)(2)《客运专线铁路路基工程施工质量验收标准》(铁建设[2005]160号)(3)《高速与客运专线施工工艺手册》科学技术文献出版社(4)《路基通用参考图》新建铁路兰州至乌鲁木齐第二双线甘青段施工图(图号:-05)(5)线路详细纵断面图新建铁路兰州至乌鲁木齐第二双线甘青段LXS-17标施工图 (图号:兰乌二线施(线)LXS-17标-02-02)(6) 中铁十七局兰新项目部各项施工条件的准备情况3、工程概述线路所经地区位于天山余脉北山南麓剥蚀丘陵区,地形波状起伏,穿越极旱荒漠自然保护区。
地面海拔1640-1860m,区内人烟稀少,地表荒芜,丘间洼地及沟谷地表零星覆盖粗、细角砾土,大部分地段基岩裸露,地层以古老变质岩系及侵入岩为主,地下水不发育。
属中温带干旱大陆性气候区,以气候干燥,降雨量少,冰冻期长,昼夜温差变化较大,春、秋多风,夏季短促而炎热,冬季漫长且严寒为主要特点。
区内最大冻结深度116cm。
工点地层主要为第四系全系统残积细角砾土、二叠系凝灰岩、震旦系片岩、华力西期花岗岩。
未见地下水。
地层从上至下的分布描述为:全新统残积细角砾土:稍湿,稍密,Ⅱ级普通土,σ。
=350kPa;二叠系凝灰岩:强风化-弱风化,风化层厚3-5m,为Ⅲ级硬土,σ。
=400kPa,弱风化为Ⅳ级软石,σ。
=800kPa;震旦系片岩:强风化-弱风化,风化层厚3-5m,为Ⅲ级硬土,σ。
=400kPa,弱风化为Ⅳ级软石,σ。
=800kPa;华力西期花岗岩:强风化-弱风化,风化层厚3-5m,为Ⅳ级软石,σ。
石方爆破专项施工方案一、施工单位:_____________。
二、勘察和设计内容:1.了解施工地点的地质情况,包括石方的类型、岩石的强度、裂缝分布等。
2.根据地质情况,确定施工方案:确定需要进行爆破的具体位置和方式,选择适当的爆破方案。
3.进行工程测量,确定需要炸药的数量和类型。
三、爆破施工前准备:1.申请爆破施工许可,按照相关法规要求进行申请。
2.组织施工队伍,确保施工人员具备相关爆破施工经验和技术。
3.采购所需的炸药、导爆索、引爆装置等爆破器材。
4.制定详细的施工计划,包括材料采购、机械设备调配、人员安排等。
5.设立安全警戒区域,并向周边居民进行安全宣传,确保施工过程中的人员和财产安全。
四、施工操作:1.进行现场标示,确保施工区域清晰可见。
2.设置爆破的起爆点和导爆索,确保安全距离。
3.安装引爆装置和电源,确保爆破可以迅速、准确地进行。
4.进行爆破前的安全检查,确保所有人员和设备都处于安全状态。
5.进行爆破,确保爆破的效果和安全性。
6.清理爆破现场,处理爆破残留物和废弃物。
五、爆破施工后处理:1.对施工现场进行清理,确保施工现场的整洁。
2.进行工程验收,确保爆破的效果符合设计要求。
3.对施工过程进行总结和评估,总结经验教训,为以后的施工提供参考。
六、安全措施:1.每个施工人员都必须穿着安全帽、安全鞋和其他个体防护装备。
2.确保施工现场周边道路畅通,设置相关的交通警示标志和道路封闭设施。
3.在施工现场设置警示牌,提醒周边居民和行人注意安全。
4.施工现场必须设置严格的警戒线和安全防护措施。
5.确保爆破施工现场周边没有其他人员和设备。
七、应急预案:1.建立应急机制,确保在发生意外情况时,可以迅速做出应对和处理。
3.对可能出现的风险进行评估和分析,及时采取相应的措施减少事故发生的可能性。
八、施工周期:1.根据具体的地质情况和施工难度,给出施工周期的估计。
2.定期进行施工进度的检查和评估,确保施工按计划进行。
路基石方爆破专项施工方案一、项目背景概述路基石方爆破是土木工程中常见的施工作业之一,其目的在于通过对石方进行爆破作业,使其分解成合适大小的碎石,从而满足路基建设的需要。
目的本文旨在制定路基石方爆破专项施工方案,规范施工流程,确保施工安全、高效完成石方爆破工程。
二、施工准备1. 方案制定在进行爆破前,应根据实际地形、石方性质等因素,制定详细的爆破方案,包括爆破参数、爆破时间、爆破区域等内容。
2. 施工人员培训所有参与爆破作业的施工人员应经过专业培训,熟悉爆破操作流程,掌握安全防范知识。
3. 设备检查确保爆破设备完好,包括爆破药品、导爆管等装备,避免设备故障导致施工延误。
三、施工流程1. 地面清理在进行石方爆破前,需对爆破区域进行地面清理,清除杂物,确保爆破安全。
2. 钻孔定位根据爆破方案,在石方上进行钻孔定位,确定爆破点位,确保爆破效果。
3. 装药填充按照爆破方案规定的药量、药品种类,将药品填充至钻孔中,注意药品填充均匀。
4. 导爆管设置在药品填充完毕后,应设置导爆管,确保爆破药品能够同时引爆,提高爆破效果。
5. 安全疏散在进行爆破前,需对爆破区域进行安全疏散,确保周围无人员和车辆,避免意外发生。
6. 爆破操作经过以上准备工作后,可进行爆破操作,观测爆破效果,及时处理爆破后碎石,确保道路畅通。
四、施工安全1. 安全防范施工现场严禁吸烟、打火,提高施工人员的安全意识,确保爆破过程安全。
2. 废弃药品处理爆破后废弃的药品需按规定进行处理,避免对环境造成污染。
3. 爆破后处理在爆破完成后,需及时清理现场,排除碎石,确保施工安全。
五、总结通过本文的路基石方爆破专项施工方案,可以有效规范石方爆破作业流程,提升施工效率和安全性。
在实际施工中,应根据具体情况灵活调整,严格执行规定,确保施工顺利完成。
路基石方爆破安全专项施工方案(修改后)一、前言路基石方爆破是土木工程中常见的作业方式之一,为确保爆破作业安全、高效进行,特制定本专项施工方案,对爆破作业进行详细规范与管理。
二、爆破前准备1.方案审核:施工单位应将爆破方案提交给相关监管部门审批,确保符合法规要求。
2.安全措施:爆破现场周边区域应设置安全警戒线,禁止无关人员靠近。
3.人员培训:所有参与爆破作业的人员应经过专业培训,掌握爆破作业相关知识,包括应急处置等。
三、爆破作业流程1.标记石方:在爆破现场标记石方位置,并进行严密检查确保准确性。
2.准备爆破材料:按照方案要求准备爆破材料,确保规格合适。
3.搭建爆破装置:安装爆破装置,保证其稳固可靠。
4.设定延时:根据现场情况设定爆破延时,避免不必要的风险。
5.清场通知:在爆破前进行清场通知,确保现场无人员存在。
四、爆破作业安全控制1.监测预警:在爆破作业前后,进行地质监测及震动预警,确保周边环境安全。
2.现场指挥:设立专职人员负责现场指挥,确保爆破作业有序进行。
3.通风排气:爆破后应及时通风排气,防止有害气体对人员造成危害。
4.紧急处理:发生意外情况时,立即启动应急预案,保障人员安全。
五、爆破作业后处理1.巡查检修:爆破后进行巡查检修,确保爆破效果符合要求。
2.垃圾处理:爆破后的垃圾应及时清理,保持环境整洁。
3.污染治理:对于爆破引发的污染应及时进行治理,减少对环境的影响。
结语本方案针对路基石方爆破作业进行了全面规范与管理,旨在确保施工过程中安全第一。
施工单位及相关人员应严格按照本方案的要求执行,共同维护施工安全与环境保护。
石方爆破专项安全施工方案本标段存在石方爆破,石方绝大部分地段挖深在8米以上,石质多为弱风化或微风化岩体,表层为残坡积亚粘土。
单位工程深挖路堑(含高边坡)施工是路基工程中制约工期和存在边坡不稳定隐患的关键分项工程。
根据路堑深度、长度、边坡高度、地形、地质、开挖断面、土方调配及弃方等情况,制定详细的施工作业计划。
路堑开挖采用“横向分层、纵向分段,两端同步、阶梯掘进”的方式施工;运渣通道与掘进工作面妥善安排,做到运渣、排水、挖掘互不干扰,确保开挖顺利进行。
石方路堑开挖,以小型及松动爆破为主,严禁过量爆破,特别对边坡开挖尽可能采用光面爆破,使边坡符合设计要求,开挖后边坡上不得留有松石、危石,凹凸尺寸不大于100mm,否则用人工修凿,边坡上每节的碎落台按设计做足,修凿平整,确保岩体稳定。
对风化破碎的岩体采用预裂爆破,再用人工修凿,开挖后边坡防护及时跟上,避免岩体长期暴露而塌方。
石方路堑的路床顶面标高只可适当超挖,不准高出,以利路床顶面铺设防水层,适应路面内部排水需要。
认真做好与路堑两端接头填土的衔接工作,严格按设计要求施做,防止两端填土发生不均匀沉降。
(1)爆破方案根据本工程特点,对石方面积较大、挖深较深且数量集中地段采用英格索兰钻机,通过排孔预裂爆破和弱松动爆破,分层进行开挖,增强光面爆破效果,以到相邻最近结构物的距离,作为控制爆破计算的依据,确保附近居民建筑物的安全,必要时搭设防护排架。
依据我集团公司在衢窑高速公路和三福高速公路的实践经验证明,采用此种施工方法进行深路堑施工,不仅能够取得理想的光面爆破效果和确保周围建筑物安全,而且路基边坡施工质量和施工效率也大为提高。
对挖深较浅和方量不大的陡峭边坡以及边坡、路基面整修采用浅孔微差控制爆破。
(2)爆破作业要求a、爆破之前清理山体表层植被和覆盖层,覆盖层较厚时,利用推土机清除后进行钻孔;覆盖层较薄及岩溶发育地段,用人工清理植被及岩溶中积土后进行钻孔。
b、布孔前对爆区进行详细检查(如理层、裂隙、临空面、爆体、台阶平整度、岩石类别及物理力学特征等是否有变化),并对清理后的地表标高进行测量,根据设计孔网参数和挖深进行布孔和确定各钻孔深度,如需要,对参数进行调整。
石方爆破施工方案
目录
1. 石方爆破施工方案概述
1.1 爆破前的准备工作
1.1.1 地质勘察与评估
1.1.2 爆破区域的划定
1.2 爆破设计方案
1.2.1 设计参数的确定
1.2.2 安全措施的制定
1.3 施工过程
1.3.1 限制区域的设立
1.3.2 爆破物料的准备
1.4 爆破后的清理与检查
石方爆破施工方案概述
石方爆破是在岩石方面进行工程爆破的一种特殊施工方式,通常用于矿山开采、路基拓宽等工程中。
该施工方案需要提前进行周密的准备工作,制定详细的爆破设计方案,并严格按照要求进行施工,以确保施工过程安全高效。
爆破前的准备工作
在进行石方爆破施工之前,首先需要进行地质勘察与评估,了解爆破区域的地质情况和岩石性质,以确定合适的爆破方式。
同时还需要划定爆破区域,确保施工过程中的安全。
爆破设计方案
在确定了爆破区域之后,需要制定详细的爆破设计方案,包括确定爆破参数、设计爆破模式等内容。
同时还需要制定合理的安全措施,确保施工过程中不发生意外。
施工过程
在进行施工过程中,需要严格按照爆破设计方案的要求进行操作,并
设立限制区域,确保施工现场的安全。
同时还需要提前准备好爆破物料,以保证爆破效果。
爆破后的清理与检查
爆破完成后,需要及时进行清理工作,清除爆破物料和碎石,确保施工现场的整洁。
同时还需要对爆破效果进行检查,确保施工达到预期效果。
石方段爆破施工方案一、项目概述本施工方案适用于石方段爆破施工,施工地点为XX地区的石方段。
本项目的主要建设内容为XX,总爆破量为XX立方米。
二、施工准备1.准备人力资源:根据项目需求,组织合适的工人进行施工,包括爆破工、监工、机械操作工等。
2.准备材料设备:准备爆破需要的材料,如炸药、导爆管,同时检查机械设备的完好性和可用性,如压缩气体供应设备、钻探设备、爆破电缆等。
3.保证安全施工:在工地周边设置警戒标志,确保工地周边没有人员聚集、车辆通行情况,保证施工过程安全。
三、施工流程1.勘探工作:在石方段表面进行钻探作业,确定石方段的岩石性质、石块大小等,为后续爆破方案的制定提供依据。
2.方案制定:根据勘探结果,制定合理的爆破方案,包括爆破孔的位置、孔径大小、孔深等参数。
同时,制定安全操作措施和应急预案。
3.爆破孔布设:根据爆破方案,在所需位置进行爆破孔布设,采用钻孔机进行钻孔作业,保证孔径大小和孔深符合要求。
同时,进行导爆管的布设工作。
4.爆破药包装:根据方案需求,将炸药装入塑料管,并进行正确的封装和贮存,确保炸药安全可靠。
5.爆破前准备:在爆破孔中装入导爆管,并进行爆破电缆的连接工作,确保爆破过程中的可靠性和安全性。
6.爆破作业:根据方案要求,在安全距离外,由专业人员进行爆破操作,保证施工安全。
7.爆破后处理:在爆破结束后,对爆破产生的岩石碎片进行清理,并进行必要的修复和维护工作,确保施工质量。
四、安全措施1.严格按照施工方案进行施工,不得随意更改、省略或违背方案要求。
2.施工前对工地周边进行警示标志的设置和必要的人员疏散工作。
3.爆破过程中,保障工人和现场人员的安全,与周边居民进行必要的沟通和告知,确保不会对周边环境和居民造成伤害。
4.当天气条件不佳或安全隐患较大时,应及时终止施工,并采取必要措施保障现场安全。
五、环境保护措施1.爆破所产生的石方碎片,应及时清理并进行妥善处理,确保不会对周边环境造成污染和影响。
新兰铁路甘青段土石方爆破施工设计方案经理:吴民专编制:彭东风设计证号:43JSG0506娄底市顺风爆破有限责任公司二〇一〇年五月三十日新兰高速铁路兰新铁路甘青段土石方爆破施工设计方案一、工程概况1、施工环境该工程位于戈壁滩中,四周无人员及设施,给施工创造优越条件,环境优越。
2、施爆物体结构根据现场勘察,岩石单个与整体岩石相结合,以浅灰和花岗岩。
岩体属非均质体,其岩性差异性明显,特别是岩体比较坚硬,给爆破开挖平基带来不利因素。
二、爆破总体方案1、采用深孔爆破和浅孔爆破相结合的方法施工。
在断面高的情况下采用深孔爆破,断面低于4m以下的采用浅孔爆破,深孔爆破是争速度和效益。
三、爆破参数计算与选择(一)依据1、《中华人民共和国民用爆破物品管理条件》;2、国家技术监督局GB6722-2003《爆破安全规程》;3、2000年版《新编爆破工程实用技术大全》、《采矿设计手册》等露天石方爆破、矿山开采设计参考资料。
(二)爆破参数计算与选择1、浅孔爆破:①钻孔机具:7655和YT25手指式钻机②孔径:D=38mm左右③孔距:a=0.8至1.2米④排距:b=1.0至1.5米⑤孔深:L=1.5至2.0米⑥单孔装药量q单=K.a.b.LK——单耗 a——孔距 b——排距 L——孔深一般地:按上述参数布孔,当孔深为1.5米时,装药为200克至300元,当孔深为2.0米时,装药为300克至400克。
以上装药量为参考装药量,实际爆破装药后,还要进行和综合岩石的临空面情况而定。
2、深孔爆破①孔径:选用100mm的牙轮潜孔机(YQ100型钻机)②孔距:a=2.5至4.0米③排距:b=3.0至3.5米④孔深:相对岩本有10余米厚需爆破,适合深孔爆破作业。
故其孔深为L=8至13米左右(超深考虑.8米)⑤单孔装药量K——多排爆破岩石阻力系数Q——单耗 a——孔距 b——排距H——孔深或台阶高度炮孔堵塞长度为1.5米以上,要根据炮孔周围岩石介质的节理发育情况及岩石临空情况综合考虑单孔装药量,其线装药量为q线=10至1.2kg/m,平均单耗为K=0.3kg/m3至0.3kg/m3左右。
可以用上述两个控制量给合岩石的物理几何开关决定其单孔装药量。
四、防护材料及防护方法A、飞石防护1、飞石距离按最不利的因素考虑百分之95%的飞石会散落在13米左右的范围内,但因为岩石节理情况的变化,而引起抵抗线的变化。
B、飞石的技术防护①主动防护根据爆破条件的变化,合理确定炸药消耗量和爆破参数,保证炮孔的堵塞长度和质量,使炸药爆炸时产生的能量稍大于或等于岩石破裂时所需要的能量,这样飞石距离就会大为减少。
②被动防护在炮孔口部及岩石临空面(侧面)用材料进行多层防护,一般地:第一层用稻草或柴枝(叶)绑成小捆,在炮孔上面覆盖40至50厚,第二层:在第一层防护材料的基础上铺一层竹架板或木板,第三层:在第二层防护材料上再叠加用编制袋上的配重防护层,通过这样严密有效的防护可使飞石制在20米以内,根据实地勘察,可以考虑不采取防护,安全距离警戒扩大至400—500米。
C、爆破震动防护①一次允许起爆药量计算一次允许起爆药量计算公式采用Q=R3(V/K,K)3/2R——为药包中心至建筑物(设备)的最小距离(米)V——为允许制点的最大振动速度,cm/s钢筋砼结构取5cm/s,砖混结构取5cm/s电子设备取2.5 cm/s。
(设有爆破预裂沟者,其耐受震速可在计算值的基础上提高40%)K——为传播地震的介质系数,取300K,——为修正系数取:3/4一次起爆最大药量控制表注:①未考虑岩石节理层走向因素。
②在施工应中,考虑到雷管的“散发性”一次起爆药量可增加3/4③若遇土层带夹在岩石中,且土层带长于待爆岩石,其装药可成倍增加。
④施工时要根据上述因素,综合考虑,确保用药安全。
五、起爆技术(一)电力串联起爆条件:判定“杂散电流”在安全值以下,且总起爆装药量在安全震值以内,可用电雷管(或延期)串联起爆网络,用高能脉总目起爆器起爆。
六、火工品选择及用量1、炸药:选硝炸易或乳化岩石炸药。
按每立方米0.3——0.4公斤计算。
2、雷管:瞬发雷管七、地震波、空气冲击波或飞石安全距离计算R=(K/K0.V)I/n×Q3=(150/1.0×3)1.6×3.61/3=17.67MR冲=253Q=253=38.32MR=20n2.W.K0=20×0.752×1.33×1.5=22.44M△P=K.(/R)1.48×( )=0.061×103Pa<0.07×八、其他安全措施在施爆前必须与周围居民及单位取得联系,通知放炮时间及次数。
1、爆破时间:中午12:00——13:00下午18:00——19:003、进入施工现场,必须穿戴好安全帽等劳保用品,不准无关人员进入现场。
4、爆破警戒距离:爆破中心点不少于500米。
起炮信号:三声短哨为起炮信号。
一声长哨为解除信号。
标志:a、爆破前要发布爆破公布,告之周边人员。
b、制作小红旗8面,购置口哨8个。
c、重要地段区域,设置安全警戒绳。
7、若发生盲炮,应按排除盲炮的方法时行处理,不得带盲炮作业。
九、《爆破安全规程》规定不能作业。
十、施工组织:(一)成立爆破安全领导小组:组长:副组长:工程师:(二)成立专业作业组:1、钻孔组:①浅孔组:组长:②深孔组:组长:2、装药组:组长:3、防护组:组长:4、应急事务处理:组长:(三)机械设备配置:1、钻孔机械:①手持式钻机:(7655和YT25)8至6台。
②潜孔钻机:选用100mm的牙轮式钻机(YQ100型)2台2、爆破设备:①高能起爆器(2000型)2台②雷管专用检测仪2台(四)爆破作业的开设及工期保障规划:准备拟设3至4个爆破作业面,每个作业面配备2-3台浅孔钻机,主要是修凿作业面,为深孔爆破台阶(梯段防),再由1台深孔钻机为主要爆破施工手段。
娄底市顺风爆破有限公司露天爆破安全操作规程为保障人民生命财产的安全,促进生产建设的发展,防止爆破事故的发生。
根据《中华人民共和国民用爆炸物品管理条例》规定。
按照中华人民共和国国家标准(GB6722-86)《爆破安全规程》的要求。
特制定本规程。
(一)根据工地的实际情况,需进行露天爆破作业1、从事爆破作业的人员,都必须经过培训,考试合格并持有公安机关分布发的爆破员作业主上的爆破员担行。
2、露天爆破设人工掩体,掩体应设在冲击波危险范围之外,其结构必须坚固严密,位置和方向应能防止飞石和炮烟的危害。
3、通往人工掩体的道路不得有任何障碍物。
4、每次进行露天爆破的单位都应提前向有关单位发出通知。
通知中就爆破时间、地点、方法、规模、危险范围和采取的安全措施。
5、爆破工作开始前,必须确定危险区的边界,并在危险区的边界设置明显的标志和岗哨,每个岗哨应处于相邻岗哨视线范围之内,使所有通路经常处于监视之下,并挂上“爆破阶段区、不准入内”的标志。
6、露天爆破结束后(露天爆破不少5分钟),经须安全人员认真检查工作面安全情况,确认爆破地点安全无误后,才爆破工作人员进入爆破作业地点恢复作业。
7、雷雨季节宜采用非电起爆法,不得使用电雷管。
娄底市顺风爆破有限公司施工工地火工产品保管、领用、回收管理制度为了切实加强工地火工产品的管理,按着《民爆物品管理条例》和公安的要求,特制定如下管理制度:一、每天上午由库房配送车送货到工地,由保管员在发货本上签字,登记好雷管编码后入箱保管。
二、保管员要加强工作责任心,坚持原则,时刻坚守自己的工作岗位。
看管好火工产品,保管箱要随时上锁。
如有特殊情况需要暂时离开,必须交代信得过的人看管。
三、保管员要随时提醒爆破员上缴当天剩余是火工产品。
对回收的火工产品一定要清点,做好登记,每天对领取、回收和使用的数学及雷管编码登记清楚,做到准确无误。
四、严禁无并人员和不相识的人领取火工产品。
爆破员领取和回收的火工产品必须坚持“谁领用、谁签字、谁负责”的原则。
五、每天下午由配送车到工地回收火工产品到仓库,保管员做好当天回收火工产品的交接。
六、工地完工后,保管员必须将帐本送到公司存档保存。
七、爆破员持证上岗,在火工产品使用过程中必须亲自操作,严禁无关人员接触火工产品。
八、爆破员、安全员在施工过程中,一定要加强工作责任心,按章操作,看管好火工产品。
做到不丢失、不盗窃、不转借转让、不非法买卖、不乱存乱放,严禁私藏。
装药前和装药后要仔细检查,安全措施做到万无一失。
九、每天施工后剩余的雷管、炸药及时清退工地保管员处。
十、上述管理制度保管员和爆破员要严格执行,如违反规定,将采取罚款、停工、辞退等措施,造成严重的后果,交公安机关处理。
娄底市顺风爆破有限公司附件——实施性施工组织编写纲要一、施工组织设计的编制应遵循下列指导思想1 根据实际情况制定合理科学的施工方案和施工工艺;2 采用现代建筑管理原理、流水施工方法和网络计划技术,组织有节奏、均衡和连续地施工;3 认真编制各项实施计划,严格控制工程质量、工程进度、工程成本,确保安全生产和文明施工,作好环境和历史文物保护;4 充分利用施工机械和设备,提高施工机械化、自动化程度,改善劳动条件,提高生产率;5 科学安排台风、雨季、夏季高温施工,保证施工生产的均衡性和连续性;6 扩大预制装配范围,提高建筑工业化程度;7 尽可能利用永久性设施和组装式施工设施,科学地规划施工总平面,努力减少施工设施建造量和施工用地;8 优化现场物资储存量,确定物资储存方式,尽量减少库存量和物资损耗。
9施工组织设计中的施工方案、进度计划和现场平面布置宜在多种方案的基础上,经过比较,从中择优。
10编制分部分项工程施工方法时,应有侧重点,对于工艺简单的分部分项工程仅可概括说明。
二、施工组织设计内容的表述方式宜符合下列规定1文字用词规范,语言表述标准,概念逻辑清晰;2依据的法律、法规、文件和标准应写出全称、文件号和发布日期;3图表设计合理、清晰,格式全文统一;4用文件或标准的有关内容替代施工组织设计的相关内容时,应注明该内容在文件或标准中的位置(页码)。
三、施工组织设计的版式风格宜符合下列规定1 封面封面内容应包括工程名称,编制人、审核人和审批人签字,企业名称,编制日期。
封面样式可参照附录A。
2纸张文字部分宜用A4纸,横道图、网络图和其它图形部分宜采用A4、A3或A3加长纸。
3 A4纸的页面边距上、下、左、右侧页边距宜为25㎜;装订线应在左侧,其距离宜为8㎜;页眉边距宜为15㎜,页脚边距宜为17.5㎜。
4 字体、字号、字符间距和段落间距正文部分的字体宜采用小四宋体常规字形;正文部分的标题字体宜采用四号宋体常规加粗字型;正文部分的字符间距宜采用标准值;正文部分的段落间距宜采用固定值26磅。
