东莞建筑工程施工许可证申请表
- 格式:doc
- 大小:47.00 KB
- 文档页数:1

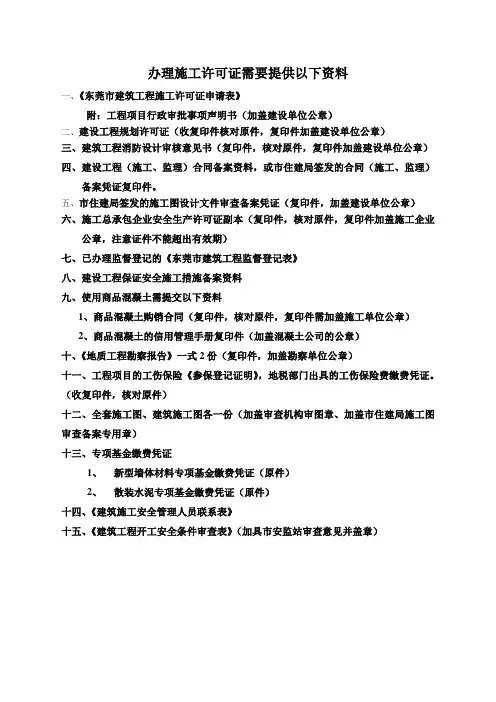

办理施工许可证需要提供以下资料
一、《东莞市建筑工程施工许可证申请表》
附:工程项目行政审批事项声明书(加盖建设单位公章)
二、建设工程规划许可证(收复印件核对原件,复印件加盖建设单位公章)
三、建筑工程消防设计审核意见书(复印件,核对原件,复印件加盖建设单位公章)
四、建设工程(施工、监理)合同备案资料,或市住建局签发的合同(施工、监理)
备案凭证复印件。
五、市住建局签发的施工图设计文件审查备案凭证(复印件,加盖建设单位公章)
六、施工总承包企业安全生产许可证副本(复印件,核对原件,复印件加盖施工企业
公章,注意证件不能超出有效期)
七、已办理监督登记的《东莞市建筑工程监督登记表》
八、建设工程保证安全施工措施备案资料
九、使用商品混凝土需提交以下资料
1、商品混凝土购销合同(复印件,核对原件,复印件需加盖施工单位公章)
2、商品混凝土的信用管理手册复印件(加盖混凝土公司的公章)
十、《地质工程勘察报告》一式2份(复印件,加盖勘察单位公章)
十一、工程项目的工伤保险《参保登记证明》,地税部门出具的工伤保险费缴费凭证。
(收复印件,核对原件)
十二、全套施工图、建筑施工图各一份(加盖审查机构审图章、加盖市住建局施工图审查备案专用章)
十三、专项基金缴费凭证
1、新型墙体材料专项基金缴费凭证(原件)
2、散装水泥专项基金缴费凭证(原件)
十四、《建筑施工安全管理人员联系表》
十五、《建筑工程开工安全条件审查表》(加具市安监站审查意见并盖章)。

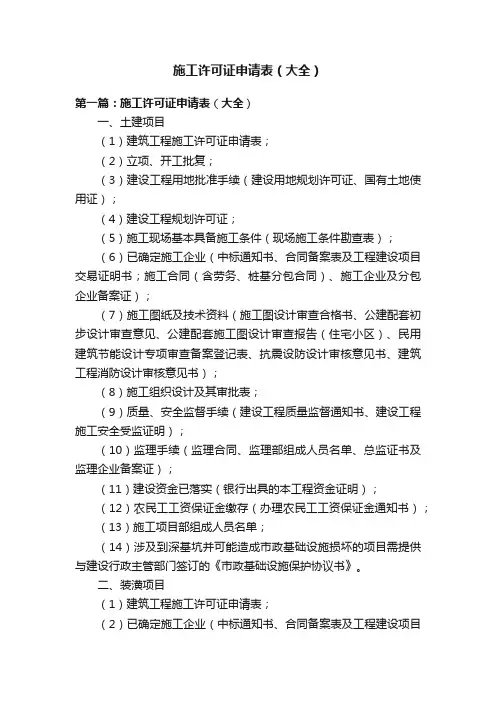

施工许可证申请表(大全)第一篇:施工许可证申请表(大全)一、土建项目(1)建筑工程施工许可证申请表;(2)立项、开工批复;(3)建设工程用地批准手续(建设用地规划许可证、国有土地使用证);(4)建设工程规划许可证;(5)施工现场基本具备施工条件(现场施工条件勘查表);(6)已确定施工企业(中标通知书、合同备案表及工程建设项目交易证明书;施工合同(含劳务、桩基分包合同)、施工企业及分包企业备案证);(7)施工图纸及技术资料(施工图设计审查合格书、公建配套初步设计审查意见、公建配套施工图设计审查报告(住宅小区)、民用建筑节能设计专项审查备案登记表、抗震设防设计审核意见书、建筑工程消防设计审核意见书);(8)施工组织设计及其审批表;(9)质量、安全监督手续(建设工程质量监督通知书、建设工程施工安全受监证明);(10)监理手续(监理合同、监理部组成人员名单、总监证书及监理企业备案证);(11)建设资金已落实(银行出具的本工程资金证明);(12)农民工工资保证金缴存(办理农民工工资保证金通知书);(13)施工项目部组成人员名单;(14)涉及到深基坑并可能造成市政基础设施损坏的项目需提供与建设行政主管部门签订的《市政基础设施保护协议书》。
二、装潢项目(1)建筑工程施工许可证申请表;(2)已确定施工企业(中标通知书、合同备案表及工程建设项目交易证明书;施工合同、施工企业备案证);(3)施工图纸审查资料(施工图设计文件审查报告、建筑工程消防设计审核意见书);(4)施工组织设计及其审批表;(5)质量、安全监督手续(建设工程质量监督通知书、建设工程施工安全受监证明);(6)监理手续(监理合同、监理部组成人员名单、总监证书及监理企业备案证);(7)建设资金已落实(银行出具的本工程资金证明);(8)农民工工资保证金缴存(办理农民工工资保证金通知书);(9)施工项目部组成人员名单三、市政项目(1)建筑工程施工许可证申请表;(2)立项、开工批复;(3)建设工程用地批准手续(建设用地规划许可证、国有土地使用证);(4)建设工程规划许可证;(5)施工现场基本具备施工条件(现场施工条件勘查表);(6)已确定施工企业(中标通知书、合同备案表及工程建设项目交易证明书;施工合同(含劳务合同)施工企业及分包企业备案证);(7)施工图纸审查资料(施工图设计审查报告);(8)施工组织设计及其审批表;(9)质量、安全监督手续(建设工程质量监督通知书、建设工程施工安全受监证明);(10)监理手续(监理合同、监理部组成人员名单、总监证书及监理企业备案证);(11)建设资金已落实(银行出具的本工程资金证明);(12)农民工工资保证金缴存(办理农民工工资保证金通知书);(13)施工项目部组成人员名单第二篇:建筑工程施工许可证申请表-申报指南《建筑工程施工许可证申请表》申报指南办事依据λ《中华人民共和国建筑法》第八条。

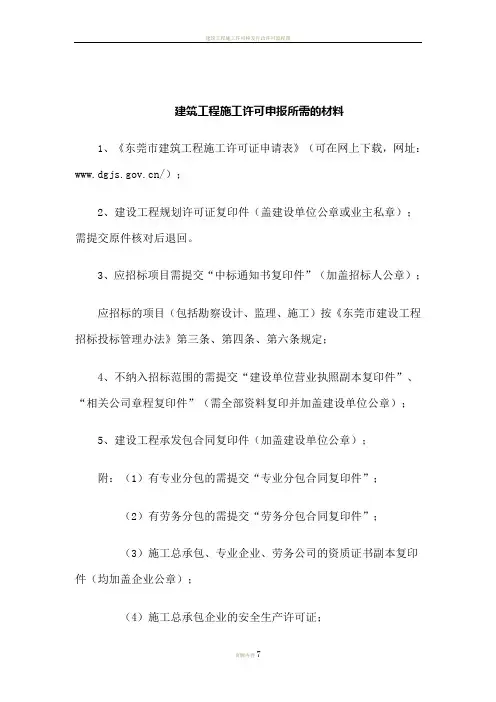

建筑工程施工许可申报所需的材料1、《东莞市建筑工程施工许可证申请表》(可在网上下载,网址:/);2、建设工程规划许可证复印件(盖建设单位公章或业主私章);需提交原件核对后退回。
3、应招标项目需提交“中标通知书复印件”(加盖招标人公章);应招标的项目(包括勘察设计、监理、施工)按《东莞市建设工程招标投标管理办法》第三条、第四条、第六条规定;4、不纳入招标范围的需提交“建设单位营业执照副本复印件”、“相关公司章程复印件”(需全部资料复印并加盖建设单位公章);5、建设工程承发包合同复印件(加盖建设单位公章);附:(1)有专业分包的需提交“专业分包合同复印件”;(2)有劳务分包的需提交“劳务分包合同复印件”;(3)施工总承包、专业企业、劳务公司的资质证书副本复印件(均加盖企业公章);(4)施工总承包企业的安全生产许可证;(5)起重设备安装工程专业承包企业资质证明文件。
6、《施工单位拟投入本工程的技术管理人员、设备表》(可在网上下载,网址:/);7、审查机构出具加盖审查机构公章的施工图设计文件审查合格书;附:审查机构认定书复印件(加盖审查机构公章)。
8、施工图(全套)一式两份;附:设计单位资质证书副本复印件(加盖设计单位公章)。
9、建设工程地质勘察报告;附:勘察单位资质证书副本复印件(加盖勘察单位公章);10、《东莞市建筑工程质量监督登记表》(一式五份,可在网上下载,网址:/);附:镇区工程质量监督登记证明(由工程所在地的镇区规划建设办出具)。
11、《东莞市建筑工程安全监督登记表》(一式五份,可在网上下载,网址:/);附:镇区工程安全监督登记证明(由工程所在地的镇区规划建设办出具)。
12、本工程施工组织设计;包括:(1)施工安全管理机构组织结构图,安全生产责任人、专职安全管理人员名单(应当按企业资质类别和等级,根据企业生产能力或施工规模足额配备,要求详见《建质[2004]213号“关于印发《建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法》和《危险性较大工程安全专项施工方案编制及专家论证审查办法》的通知》);(2)安全生产、文明施工责任制度及项目安全管理目标;(3)安全技术措施;(4)施工现场临时用电方案;(5)施工现场总平面布置图,临时设施规划方案;(6)依据《建设工程安全生产管理条例》第二十六条所列七项分部分项工程需提交专项施工方案:①基坑支护与降水工程:指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
东莞市房地产报建流程二〇一〇年十月十五日目录一、市国土局●新增建设项目用地预审 (1)●新增建设用地审批(征地和农用地转用) (2)●建设项目用地补办预审 (3)二、市发展和改革局●项目立项备案 (4)三、市城乡规划局●办理《建设项目选址意见书》 (5)●办理《建设用地规划批准书》 (7)●办理《建设用地规划许可证》 (8)●建设项目规划方案报批 (12)●建筑设计方案报批 (14)●办理《建设工程规划许可证》 (15)四、市城乡建设局●房地产开发项目手册备案 (18)●初步设计审查(施工图审查) (20)●办理建设工程质量监督登记 (24)●办理工程建设项目安全监督 (25)●安全措施备案 (27)●办理《建筑工程施工许可证》 (31)●办理《商品房预售许可证》 (34)●办理建设工程规划条件核实及办理竣工档案验收和移交 (37)●工程竣工验收备案 (39)五、市房产管理局●白蚁合同备案 (45)●房屋白蚁预防工程验收备案 (45)●商品房买卖合同备案 (45)●物业管理合同备案 (46)●商品房确权(办理《房地产权属证明书》) (48)●办理《房地产权证》 (48)六、市民政局●地名报审 (49)七、市环保局●环境影响评价文件审批 (50)●建设项目环境保护验收核准 (52)●建设项目竣工环境保护验收(项目验收) (53)八、市消防局●申报立项选址方案或初步设计消防审核 (54)●申报施工图设计审核(土建) (55)●申报建筑工程消防验收 (55)●申报安全检查 (56)九、市人防办●人防工程报建 (56)●人防工程初步设计送审 (62)●人防工程施工图设计送审 (63)●人防工程竣工验收流程 (64)十、市防雷设施检测所●防雷装置设计审核 (65)十一、市地震局●重要工程抗震设防备案 (66)●各主要受理手续单位联系方式 (71)一、市国土局 新增建设项目用地预审新增建设用地审批(征地和农用地转用)建设项目用地补办预审二、市发展和改革局市级权限内的一般非财政性资金固定资产投资项目备案三、市城乡规划局办理《建设项目选址意见书》按照国家规定需要有关部门批准或者核准的建设项目,以划拨方式取得国有土地使用权的,建设单位在办理立项手续前,须办理《建设项目选址意见书》。
建筑工程施工许可申请表范本申请单位:______________________申请单位地址:______________________施工单位:______________________施工单位所在地:______________________建设单位:______________________建设单位地址:______________________项目名称:______________________建设地点:______________________建设规模:______________________现有建筑面积:______________________拟增加建筑面积:______________________建设用地面积:______________________项目总投资额:______________________一、工程概况1.项目所处阶段:______________________2.建设性质:______________________3.建筑总层数:______________________4.地上层数:______________________5.地下层数:______________________6.拟施工周期:______________________7.施工工期:______________________8.施工起止时间:______________________9.是否存在施工影响周边环境的情况:______________________二、人员安排1.项目经理:______________________2.施工队长:______________________3.技术负责人:______________________4.安全负责人:______________________5.施工人数:______________________6.专业工种及配备人数:______________________三、实施措施1.施工组织设计方案是否编制:______________________2.施工总进度计划是否制定:______________________3.是否编制作业指导书:______________________4.安全技术措施是否制定:______________________5.材料及设备运输方案是否制定:______________________四、施工条件及设备1.施工现场平面布置图:______________________2.施工场地:______________________3.用电及照明设备:______________________4.通讯设备:______________________5.周边环境保护设施:______________________五、安全措施1.安全防护网是否设置:______________________2.高处作业安全措施:______________________3.施工机具设备安全使用措施:______________________4.施工现场安全防范措施:______________________六、危险源及应对措施1.施工现场危险源辨识及作业风险评价:______________________2.应急救援预案:______________________七、环保措施1.施工过程中的环境保护措施:______________________2.施工期间的噪音、扬尘、废水、废气治理措施:______________________八、申请材料清单1.建设项目规划许可证明复印件:______________________2.施工组织设计方案及复印件:______________________3.工程总平面布置图及复印件:______________________4.建设单位承诺书:______________________以上所填信息属实无误,并承诺按照相关法律法规要求进行建筑工程施工。

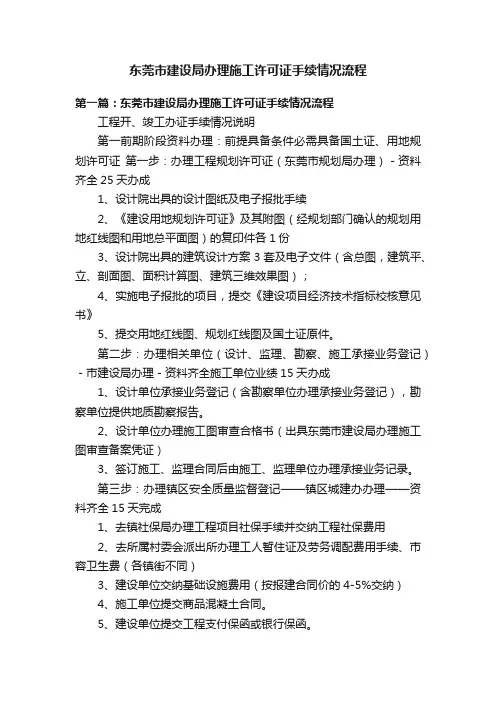

东莞市建设局办理施工许可证手续情况流程第一篇:东莞市建设局办理施工许可证手续情况流程工程开、竣工办证手续情况说明第一前期阶段资料办理:前提具备条件必需具备国土证、用地规划许可证第一步:办理工程规划许可证(东莞市规划局办理)-资料齐全25天办成1、设计院出具的设计图纸及电子报批手续2、《建设用地规划许可证》及其附图(经规划部门确认的规划用地红线图和用地总平面图)的复印件各1份3、设计院出具的建筑设计方案3套及电子文件(含总图,建筑平、立、剖面图、面积计算图、建筑三维效果图);4、实施电子报批的项目,提交《建设项目经济技术指标校核意见书》5、提交用地红线图、规划红线图及国土证原件。
第二步:办理相关单位(设计、监理、勘察、施工承接业务登记)-市建设局办理-资料齐全施工单位业绩15天办成1、设计单位承接业务登记(含勘察单位办理承接业务登记),勘察单位提供地质勘察报告。
2、设计单位办理施工图审查合格书(出具东莞市建设局办理施工图审查备案凭证)3、签订施工、监理合同后由施工、监理单位办理承接业务记录。
第三步:办理镇区安全质量监督登记——镇区城建办办理——资料齐全15天完成1、去镇社保局办理工程项目社保手续并交纳工程社保费用2、去所属村委会派出所办理工人暂住证及劳务调配费用手续、市容卫生费(各镇街不同)3、建设单位交纳基础设施费用(按报建合同价的4-5%交纳)4、施工单位提交商品混凝土合同。
5、建设单位提交工程支付保函或银行保函。
6、施工单位提交工程履约保函。
7、施工单位单位提交监理单位审核的各项工程专项方案:(1、施工总设计方案。
2、模板方案3、脚手架方案。
4、施工用电方案。
5、安全文明施工方案。
6、临时设施规划方案。
7、土方开挖、基坑支护或降排水方案。
8、其它危险性较大的如高大模板、外脚手架方案需报市建筑科学研究所进行专家论证)8、办理视频监控合同——镇区电信局办理9、镇区安全监督部门来施工现场核查安全前提条件是否具备开工。
东莞市房地产报建流程二〇一〇年十月十五日目录一、市国土局新增建设项目用地预审 (1)新增建设用地审批(征地和农用地转用) (2)建设项目用地补办预审 (3)二、市发展和改革局项目立项备案 (4)三、市城乡规划局办理《建设项目选址意见书》 (5)办理《建设用地规划批准书》 (7)办理《建设用地规划许可证》 (8)建设项目规划方案报批 (12)建筑设计方案报批 (14)办理《建设工程规划许可证》 (15)四、市城乡建设局房地产开发项目手册备案 (18)初步设计审查(施工图审查) (20)办理建设工程质量监督登记 (24)办理工程建设项目安全监督 (25)安全措施备案 (27)办理《建筑工程施工许可证》 (31)办理《商品房预售许可证》 (34)办理建设工程规划条件核实及办理竣工档案验收和移交 (37)工程竣工验收备案 (39)五、市房产管理局白蚁合同备案 (45)房屋白蚁预防工程验收备案 (45)商品房买卖合同备案 (45)物业管理合同备案 (46)商品房确权(办理《房地产权属证明书》) (48)办理《房地产权证》 (48)六、市民政局地名报审 (49)七、市环保局环境影响评价文件审批 (50)建设项目环境保护验收核准 (52)建设项目竣工环境保护验收(项目验收) (53)八、市消防局申报立项选址方案或初步设计消防审核 (54)申报施工图设计审核(土建) (55)申报建筑工程消防验收 (55)申报安全检查 (56)九、市人防办人防工程报建 (56)人防工程初步设计送审 (62)人防工程施工图设计送审 (63)人防工程竣工验收流程 (64)十、市防雷设施检测所防雷装置设计审核 (65)十一、市地震局重要工程抗震设防备案 (66)各主要受理手续单位联系方式 (71)一、市国土局新增建设用地审批(征地和农用地转用)展和改革局二、市发三、市城乡规划局办理《建设项目选址意见书》按照国家规定需要有关部门批准或者核准的建设项目,以划拨方式取得国有土地使用权的,建设单位在办理立项手续前,须办理《建设项目选址意见书》。

建筑工程施工许可申请表范本一、申请单位信息申请单位名称:_________________________法定代表人/负责人姓名:_________________联系地址:____________________________联系电话:____________________________电子邮件:____________________________工程名称:____________________________建设地址:____________________________二、工程概况1. 建筑物用途:_________________________2. 建筑规模:_________________________3. 建筑面积:_________________________4. 建筑高度:_________________________5. 建筑层数:_________________________6. 主要结构形式:______________________7. 施工起止日期:______________________8. 施工面积:_________________________9. 施工内容:_________________________三、施工单位信息施工单位名称:_________________________法定代表人/负责人姓名:_________________联系地址:____________________________联系电话:____________________________电子邮件:____________________________施工资质证书编号:_____________________四、设计单位信息设计单位名称:_________________________法定代表人/负责人姓名:_________________联系地址:____________________________联系电话:____________________________电子邮件:____________________________设计资质证书编号:_____________________五、施工人员组织机构与管理1. 施工人员配备情况:___________________2. 安全生产管理措施:___________________3. 质量验收管理措施:___________________六、安全生产及环境保护措施1. 安全生产责任制度:___________________2. 安全技术措施:______________________3. 劳动防护设施:______________________4. 施工现场环境保护措施:_______________七、施工资金及资金来源1. 施工总投资:_______________________2. 资金来源及金额:____________________八、其他需要说明的事项:_____________________以上是建筑工程施工许可申请表的范本,申请人在填写时,应详尽、真实地提供所需信息,并保证申请书内容的合法性和准确性。
《建设工程规划许可证》(建筑类)办事指南一、设立依据《中华人民共和国城乡规划法》第四十条。
《中华人民共和国城乡规划条例》第四十条。
二、申请前提(一)已取得土地使用权属证明文件;(二)已取得《建设用地规划许可证》;(三)已通过建设工程设计方案审查;(四)已完成施工图设计。
三、申办对象法人及其组织。
四、申请材料(一)申请材料形式标准1、复印件用A4纸复印,加盖建设单位公章,并提供原件核对。
2、申办材料中要求的所有电子文件须存储在同一张电子光盘中。
照片应使用JPG格式,其他设计图纸应使用CAD格式,文字说明应使用DOC格式。
电子文件的文件名应使用中文名称。
(二)申请材料目录(三)申请材料注意事项1、仅变更用地单位的,仅需提交上述第1、3、4、6、8、9、10项。
五、审查内容(一)复核申请对象的送审资料是否完备、准确。
(二)核对申报材料中的用地单位、项目名称等是否一致。
(三)、查核项目用地现状照片、视频和《建设项目现场踏勘情况记录表》。
了解项目现场是否存在“未批先建”情况;了解项目现场是否存在应拆未拆建筑;了解项目用地内部及周边的现状和近期建设情况,尤其是与水库、河流、高压走廊、铁路、轨道交通、加油加气站、变电站、污水处理厂、垃圾站、危险品项目等公建和市政设施用地是否留有足够的防护距离。
(四)核对项目的计容建筑面积和总建筑面积是否满足《建设用地规划许可证》的要求,并与建设工程设计方案基本一致。
(五)核对项目应缴纳的城市基础设置配套费和房地产项目价格调节基金。
(六)核对本期报建建筑物总平面定位蓝图中,建筑物的定位是否与建设工程设计方案基本一致。
六、审批流程根据《关于印发〈东莞市推开简政强镇事权改革实施方案〉的通知》(东委办发〔2010〕12号)的规定,综合考虑项目的投资主体、性质、区位、规模等因素,实行分级审批制度。
具体分为一类项目由市城乡规划局审批,二类项目由中心镇政府审批(不属于中心镇的镇二类项目由市城乡规划局审批)。
东莞项目办理施工许可证流程及注意事项梳理东莞市建设项目办理施工许可流程及注意事项梳理按照东莞市建设局文件要求,在东莞市建设施工的项目除投资额小于30万或建筑面积小于300平方米可不办理施工许可,重大项目(含绿色通道工程)可提前介入之外,其他建设项目均需要办理施工许可证明,在施工许可证明办理完成之前严禁施工。
施工许可证明是建设单位来办理的,但一般来说建设单位都会把这项工作交给总承包施工单位,由此产生的费用需要在合同中约定明确。
因为东莞市建设局每隔两三个月就要对网上办事指南进行一定的修改,尤其是2016年8月1日后,办事指南进行了较大规模的变动,现在我就按照目前的办事指南介绍下大致的流程以及注意事项。
总的来说办理施工许可证明需要走三个大步骤,按照时间顺序依次为:合同公证--承接业务登记--施工许可办理和安全措施备案。
合同公证的办理是承接业务登记办理的前提,而承接业务登记是施工许可办理的前提。
一、在项目施工合同签订后,项目进入报建阶段,在合同公证开始之前,需要做如下工作:2 项目经理,项目技术负责人为建造师的,需要在东莞市备案需要携带的资料:建造师注册证,身份证,注册印章,工程师证(技术负责人必须有)。
前往东莞市建设局按手印备案。
3 劳务分包单位应提前在东莞建设网备案,建立信用档案劳务分包单位应尽早确定,劳务单位必须在东莞市建立信用档案,或协商好答应配合报建。
因本工作流程较长,至少为两周,需提前办理。
4 承包商履约保函1、保函中的项目名称必须与工程规划许可证一致。
2、东莞市要求保函有效期为合同完工后的30天,不能随意更改时间。
3、东莞市要求承包商履约保函必须为在东莞市建设局备案的银行开具,而我司账号为武汉市,需要在东莞银行转开保函,因此我方财务必须提前与东莞银行沟通。
本流程较为耗费时间,约为2周,请办事人员注意掌握时间,在等待走流程的时候可以同时办理其他事宜,比如合同公证需要提交的资料可以在这个空档提前准备。
