桥梁桩基施工技术交底
- 格式:doc
- 大小:105.00 KB
- 文档页数:13
桥梁桩基施工技术交底(完整版)范本一:尊敬的相关工作人员:本文档将对桥梁桩基施工技术进行详细交底,以供参考和执行。
请各位仔细阅读并按照文档要求进行操作。
一、项目概述1.1 项目背景该项目为XX桥梁建设项目,需要进行桥梁桩基施工工作。
1.2 项目目标实施高质量、高效率、安全可控的桥梁桩基施工,保障工程质量。
二、施工准备2.1 设计准备2.1.1 进行桩基设计2.1.2 确定施工方案2.2 材料准备2.2.1 购买或租赁所需设备和机械2.2.2 确定所需的桩基材料和配件2.3 人员准备2.3.1 配备项目经理和技术人员2.3.2 培训操作人员,确保其具备相应的技能和知识三、施工流程3.1 桩基钻孔工作3.1.1 根据设计要求确定孔径和孔深3.1.2 钻孔机的选择和布置3.1.3 进行钻孔操作,注意安全事项3.2 桩基灌注工作3.2.1 砼配制及搅拌3.2.2 确保灌注质量,避免空洞和坍塌3.3 构筑物基础处理3.3.1 清理桩基周围的土壤和杂物3.3.2 进行桩帽施工,包括模板搭设、混凝土浇筑等四、安全措施4.1 安全培训4.1.1 对施工人员进行安全教育和培训4.1.2 提供个人防护装备,确保施工人员安全4.2 施工现场管理4.2.1 划定施工区域,设置警示标志4.2.2 定期检查施工设备和机械的安全性能五、进度和质量控制5.1 施工进度控制5.1.1 制定施工计划和进度表5.1.2 监控施工进度,及时调整5.2 施工质量控制5.2.1 建立施工质量管理制度5.2.2 进行施工过程中的质量检查和验收附件:相关技术手册、操作规范、施工图纸等,请在施工前认真研读。
法律名词及注释:1. XX法律:xxxxx2. XX法规:xxxxx3. XX规定:xxxxx范本二:尊敬的相关工作人员:本文档将对桥梁桩基施工技术进行详细交底,以供参考和执行。
请各位仔细阅读并按照文档要求进行操作。
一、项目概述1.1 项目背景该项目为XX桥梁建设项目,需要进行桥梁桩基施工工作。

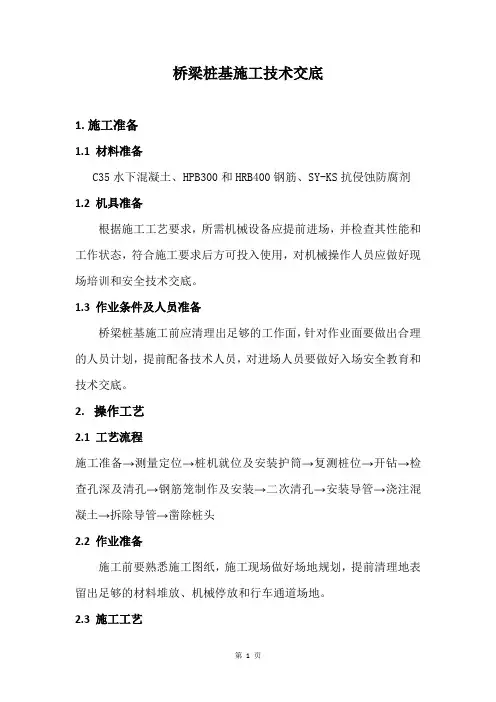

桥梁桩基施工技术交底1.施工准备1.1 材料准备C35水下混凝土、HPB300和HRB400钢筋、SY-KS抗侵蚀防腐剂1.2 机具准备根据施工工艺要求,所需机械设备应提前进场,并检查其性能和工作状态,符合施工要求后方可投入使用,对机械操作人员应做好现场培训和安全技术交底。
1.3 作业条件及人员准备桥梁桩基施工前应清理出足够的工作面,针对作业面要做出合理的人员计划,提前配备技术人员,对进场人员要做好入场安全教育和技术交底。
2.操作工艺2.1 工艺流程施工准备→测量定位→桩机就位及安装护筒→复测桩位→开钻→检查孔深及清孔→钢筋笼制作及安装→二次清孔→安装导管→浇注混凝土→拆除导管→凿除桩头2.2 作业准备施工前要熟悉施工图纸,施工现场做好场地规划,提前清理地表留出足够的材料堆放、机械停放和行车通道场地。
2.3 施工工艺2.3.1测量定位将桩基场地平整后,利用全站仪,根据设计图纸的坐标,将桩基孔位准确定位。
2.3.2桩机就位及安装护筒1.根据已经定位后的桩基孔位,将钻机移动到相应位置,安装护筒,复测桩基孔位。
2.护筒埋设深度:护筒顶面宜高出施工水位或地下水位2m, 并高出施工地面0.3m。
其高度还应满足孔内泥浆面的高度要求。
2.3.3检查孔深及清孔当钻机预计开钻达到桩基孔位的设计标高时,应检查孔深。
若孔底实际标高<设计标高时,则继续往下钻,达到孔底实际标高不小于设计标高为止。
若孔底实际标高≥设计标高时,停止钻机工作,并及时清孔,准备下一道工序。
2.3.4 钢筋笼制作及安装1.钢筋笼制作严格按照设计图纸加工,在钢筋笼制作、运输和吊装过程中应采取适当的加固措施,防止变形。
2.吊车采用两点起吊钢筋笼,第一吊点设在骨架的下部,第二吊点设在骨架长度的中点到上三分之一之间。
3.加劲箍设在主筋内壁,每隔2米设置一组;定位钢筋,每隔2米设置一组,每组4根均匀设于加劲箍的四周。
4.吊放钢筋笼入孔时,不得碰撞孔壁,就位后应才采取加固措施固定钢筋笼的位置。

桥梁技术交底目前我标段桥梁已开始桩基施工,由于桩基深埋地表下,地质条件及及施工工艺比较复杂,难度大,特针对桩基施工需要注意事项进行技术交底:1、挖孔桩桩孔护壁采用C30砼,和桩基砼标号一致,护设锁口梁,并高出地面30cm,如遇较松弱围岩时,根据现场地质情况,用钢筋砼护壁加强,保证施工安全;深水及河床为软土、淤泥层较厚时,尽可能深入到不透水层粘质土内。
3、桩基施工前要认真复核桩位,仔细校对,并打十字线设四角护桩,四周用砼保护,确保桩基施工时护桩不能扰动。
4、在桩基施工时,桩孔每进一米利用十字线及提升冲击锥钢丝绳检查桩孔的垂直度,保证桩位及垂直度控制在允许范围内。
5、桩基在钻进过程中遇到坍孔时,视情况不同采取不同的处理方法:若坍孔部位不深时,深埋护筒,并将护筒周围回填土夯实重新钻孔;若轻度坍孔时,加大泥浆相对密度和提高水位;若发生严重坍孔时将粘土泥膏或水泥投入,待孔壁稳定后再低速钻进;若发生坍孔无法修复时,将钻进全部回填夯实稳定后重新钻孔。
6、桩基砼的配合比根据干桩和水下桩不同分别设计配合比,干桩坍落度一般宜为50-80mm,水下桩的坍落度一般宜为180-220mm,砼拌和时掺入一定数量的减水剂;砼拌和站采用电子计量保证出料砼具有良好的和易性、保水性及粘聚性能,使用专用砼运输车运输,将砼的坍落度经时损失降到最低。
水下砼灌注前,试验室派专人杜学龙对运输到现场的砼裹浆进行检查,不符合要求的砼一律不能用于桩基浇筑。
7、桩基钢筋骨架制作好后,必须经过质检部质检员自检合格后再报验现场监理,严格把关,做到钢筋报验一检合格,骨架每两米左右在四周安装四个保护层块,固定牢固,使骨架在下放过程中保证保护层的厚度;骨架运输采用专用运输车辆,保证骨架的整体性不受扰动。
现场施工员在骨架运到钻孔现场吊装时,把各种准备工作就绪,及时、准确地吊装并焊接,使钢筋骨架就位准确并牢固定位。
在灌注砼时要掌握好砼灌注速度,及砼拌和料的出场时间,避免灌注过程中钢筋骨架上浮。
一、施工前的安全交底1. 施工准备- 对所有参与施工人员进行安全教育培训,确保每位人员了解并掌握相关安全操作规程。
- 对施工人员进行岗前体检,确保其身体条件符合施工要求。
2. 现场环境检查- 对施工现场进行安全检查,确保施工场地平整、排水良好,无安全隐患。
- 检查施工区域内的地下管线、建筑物等情况,采取必要的隔震、减震措施。
3. 施工设备检查- 对所有施工设备进行定期检查、维护,确保其安全可靠。
- 特种设备操作人员必须持证上岗,设备操作证件复印件应张贴在醒目位置。
4. 施工材料检查- 对施工材料进行检查,确保其质量符合设计要求。
- 堆放材料时,应按规格、桩号分层堆置在平整、坚实的地面上,堆放高度不应超过规定标准。
二、施工过程中的安全交底1. 人员安全- 所有操作人员、作业人员必须佩戴安全帽,不得穿拖鞋上班、不得酒后作业。
- 工作时司机不得擅离岗位,精神要集中,开机时先起动操纵机构,起锤后应将保险装置固定牢靠。
2. 设备操作- 开工前要检查机具并加润滑油以利操作,桩架起落准备工作完成后,当班人员重新检查确认检查无误,方可进行操作。
- 打桩过程中,应经常注意打桩机的运转情况,发现异常情况应立即停止,并及时纠正后方可继续进行。
3. 钻孔作业- 钻机开始作业前,必须检查各个部件是否完好,刹车是否灵敏,钢丝绳是否断丝等。
检查合格后方可进行钻孔作业。
- 在钻孔作业过程中,定期对钻机进行维修保养。
4. 用电安全- 钻机施工必须执行三相五线,三极配电两极保护,一机,一闸,一漏,一箱。
- 各项机械设备的保护接地必须牢固可靠,漏电断路器动作灵敏。
5. 泥浆池安全- 泥浆池必须在技术员的指定位置开挖,泥浆池周边必须设置安全防护栏杆,高度不小于1.2m,并挂设相关的安全警示标识标牌。
三、施工结束后的安全交底1. 施工结束后,对施工区域进行清理,确保无安全隐患。
2. 对施工过程中存在的问题进行总结,提出改进措施,确保后续施工安全。
桩基工程施工交底一、项目概述桩基工程是指为了在基础土层深处得到足够支撑力而施工的桩基工程。
在土质较弱或者承载力不足的地基上,采用桩基础来提高地基承载力和稳定性。
桩基工程广泛应用于建筑物、桥梁、堤坝等基础工程的施工中。
二、项目要求1.本工程包含XXX种类型的桩基,包括XXX桩、XXX桩等,施工过程需要严格按照设计要求进行操作。
2.施工单位必须具备相应资质和经验,施工人员必须持有相关证书,并进行全面培训和考核。
3.施工单位要保证施工过程中的安全和质量,确保工程顺利进行。
三、施工前准备1.施工前,施工单位必须对工程场地进行详细勘察,了解地质情况、地下水位等情况,并根据实际情况制定施工方案。
2.在施工前,需准备好相关施工设备和材料,包括各种桩机、桩模等设备,以及混凝土、钢筋等材料。
四、施工过程1.施工单位必须按照设计要求进行桩基工程的施工,包括开挖坑位、打入桩身、灌浆等工序。
2.在进行桩基工程施工时,要保证施工现场的安全,防止事故发生。
3.在施工过程中,施工单位必须根据实际情况进行调整,确保工程质量和进度。
五、施工验收1.桩基工程施工完成后,需进行验收。
验收内容包括桩基的位置、尺寸、质量等方面。
2.验收过程需由设计单位和监理单位共同参与,确保工程质量符合要求。
3.验收合格后,可进行下一步的工程施工。
六、安全防护措施1.在施工过程中,必须严格遵守相关安全规定,佩戴好安全帽、安全带等防护用具。
2.施工单位必须保证施工现场的秩序和安全,定期进行安全检查。
3.如发现安全隐患,需立即处理并报告相关部门。
七、施工总结1.桩基工程施工完成后,需进行总结。
总结内容包括施工过程中遇到的问题、解决方法和工程质量等方面。
2.总结中需列出工程的优点和不足,并提出改进意见,为今后类似工程提供参考。
通过以上施工交底,相信桩基工程可以顺利进行,并取得成功。
希望施工单位能够严格遵守上述规定,确保工程的安全和质量,为工程进展顺利做出贡献。
桥梁桩基施工技术交底1.施工准备1.1 材料准备C35水下混凝土、HPB300和HRB400钢筋、SY-KS抗侵蚀防腐剂1.2 机具准备根据施工工艺要求,所需机械设备应提前进场,并检查其性能和工作状态,符合施工要求后方可投入使用,对机械操作人员应做好现场培训和安全技术交底。
1.3 作业条件及人员准备桥梁桩基施工前应清理出足够的工作面,针对作业面要做出合理的人员计划,提前配备技术人员,对进场人员要做好入场安全教育和技术交底。
2.操作工艺2.1 工艺流程施工准备→测量定位→桩机就位及安装护筒→复测桩位→开钻→检查孔深及清孔→钢筋笼制作及安装→二次清孔→安装导管→浇注混凝土→拆除导管→凿除桩头2.2 作业准备施工前要熟悉施工图纸,施工现场做好场地规划,提前清理地表留出足够的材料堆放、机械停放和行车通道场地。
2.3 施工工艺2.3.1测量定位将桩基场地平整后,利用全站仪,根据设计图纸的坐标,将桩基孔位准确定位。
2.3.2桩机就位及安装护筒1.根据已经定位后的桩基孔位,将钻机移动到相应位置,安装护筒,复测桩基孔位。
2.护筒埋设深度:护筒顶面宜高出施工水位或地下水位2m, 并高出施工地面0.3m。
其高度还应满足孔内泥浆面的高度要求。
2.3.3检查孔深及清孔当钻机预计开钻达到桩基孔位的设计标高时,应检查孔深。
若孔底实际标高<设计标高时,则继续往下钻,达到孔底实际标高不小于设计标高为止。
若孔底实际标高≥设计标高时,停止钻机工作,并及时清孔,准备下一道工序。
2.3.4 钢筋笼制作及安装1.钢筋笼制作严格按照设计图纸加工,在钢筋笼制作、运输和吊装过程中应采取适当的加固措施,防止变形。
2.吊车采用两点起吊钢筋笼,第一吊点设在骨架的下部,第二吊点设在骨架长度的中点到上三分之一之间。
3.加劲箍设在主筋内壁,每隔2米设置一组;定位钢筋,每隔2米设置一组,每组4根均匀设于加劲箍的四周。
4.吊放钢筋笼入孔时,不得碰撞孔壁,就位后应才采取加固措施固定钢筋笼的位置。
一、工程概况本项目为某地区跨河大桥工程,全长XX米,桥面宽XX米,桥型为XX型桥梁。
本工程涉及的主要施工内容包括:桩基施工、承台施工、墩柱施工、梁板施工、桥面铺装、附属设施施工等。
为确保工程质量和安全,特制定本专项方案技术交底。
二、施工方案概述1. 桩基施工(1)采用钻孔灌注桩,桩径XX米,桩长XX米。
(2)桩基施工前,需进行地质勘察,了解地层情况,确保桩基施工质量。
(3)桩基施工过程中,严格控制泥浆指标,确保桩基垂直度和桩位偏差。
2. 承台施工(1)承台采用现浇混凝土结构,尺寸为XX米×XX米×XX米。
(2)承台施工前,需对基础进行处理,确保基础承载力满足设计要求。
(3)承台施工过程中,严格控制混凝土浇筑质量,确保承台强度和稳定性。
3. 墩柱施工(1)墩柱采用现浇混凝土结构,截面尺寸为XX米×XX米。
(2)墩柱施工过程中,严格控制混凝土浇筑质量,确保墩柱强度和稳定性。
(3)墩柱施工完成后,进行墩顶水平误差检测,确保墩顶水平度满足设计要求。
4. 梁板施工(1)梁板采用预制混凝土结构,梁高XX米,板厚XX米。
(2)梁板预制过程中,严格控制混凝土质量,确保梁板强度和尺寸精度。
(3)梁板安装过程中,严格控制安装精度,确保梁板安装质量。
5. 桥面铺装(1)桥面铺装采用沥青混凝土,厚度为XX厘米。
(2)桥面铺装施工前,对桥面进行清扫、平整,确保桥面无杂物、无坑洼。
(3)桥面铺装过程中,严格控制沥青混凝土质量,确保桥面平整、密实。
6. 附属设施施工(1)附属设施包括栏杆、伸缩缝、排水设施等。
(2)附属设施施工过程中,严格控制质量,确保安全、美观、实用。
三、安全保证措施1. 严格执行国家及地方有关安全生产的法律法规,加强施工现场安全管理。
2. 对施工人员进行安全教育培训,提高安全意识,确保施工安全。
3. 施工现场设置安全警示标志,加强现场巡查,确保施工现场安全。
4. 严格执行施工方案,确保施工质量,防止安全事故发生。

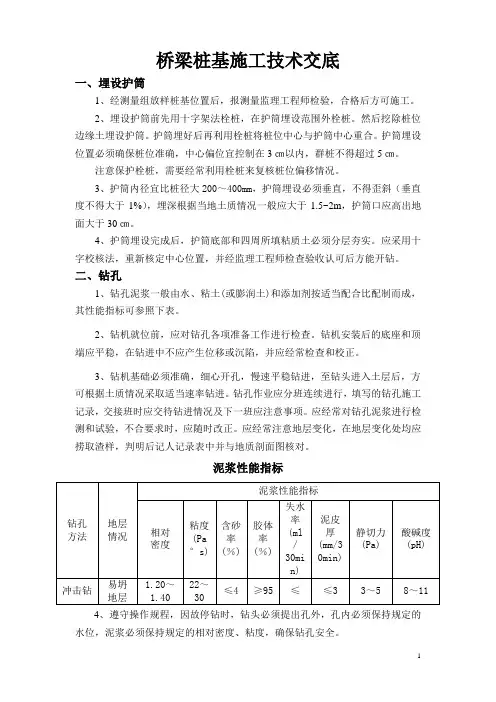

桥梁桩基施工技术交底一、埋设护筒1、经测量组放样桩基位置后,报测量监理工程师检验,合格后方可施工。
2、埋设护筒前先用十字架法栓桩,在护筒埋设范围外栓桩。
然后挖除桩位边缘土埋设护筒。
护筒埋好后再利用栓桩将桩位中心与护筒中心重合。
护筒埋设位置必须确保桩位准确,中心偏位宜控制在3㎝以内,群桩不得超过5㎝。
注意保护栓桩,需要经常利用栓桩来复核桩位偏移情况。
3、护筒内径宜比桩径大200~400mm,护筒埋设必须垂直,不得歪斜(垂直度不得大于1%),埋深根据当地土质情况一般应大于1.5~2m,护筒口应高出地面大于30㎝。
4、护筒埋设完成后,护筒底部和四周所填粘质土必须分层夯实。
应采用十字校核法,重新核定中心位置,并经监理工程师检查验收认可后方能开钻。
二、钻孔1、钻孔泥浆一般由水、粘土(或膨润土)和添加剂按适当配合比配制而成,其性能指标可参照下表。
2、钻机就位前,应对钻孔各项准备工作进行检查。
钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷,并应经常检查和校正。
3、钻机基础必须准确,细心开孔,慢速平稳钻进,至钻头进入土层后,方可根据土质情况采取适当速率钻进。
钻孔作业应分班连续进行,填写的钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。
应经常对钻孔泥浆进行检测和试验,不合要求时,应随时改正。
应经常注意地层变化,在地层变化处均应捞取渣样,判明后记人记录表中并与地质剖面图核对。
泥浆性能指标4、遵守操作规程,因故停钻时,钻头必须提出孔外,孔内必须保持规定的水位,泥浆必须保持规定的相对密度、粘度,确保钻孔安全。
5、钻孔过程中应随时对钻孔深度、孔径情况、垂直度等进行检测,并针对不同情况进行有效的调整。
孔深、孔径均不得小于设计值,垂直度偏斜不得超过1%。
6、桩开挖和钻孔,应在中心间距5米内的任何混凝土灌注桩完成后24小时,才能开始,以免干扰邻桩混凝土的凝固,在桥台桩基施工时尤其要重视。
注意事项:1、开孔的孔位必须准确。
桩基施工技术交底
1. 引言
本技术交底旨在明确桩基施工过程中的关键技术要点和操作方法,确保施工质量和安全。
本文档将介绍桩基施工的准备工作、施工步骤和注意事项。
2. 准备工作
在桩基施工前,需要进行以下准备工作:
- 确定施工场地的地质状况,包括土层、岩层和地下水情况的勘测和分析。
- 制定桩基设计方案,确定桩的类型、尺寸和数量。
- 准备施工所需的设备、材料和人力资源。
3. 施工步骤
桩基施工的一般步骤如下:
1. 土方开挖:按照设计要求开挖桩基坑,确保坑底平整。
2. 端头处理:对桩基坑坑底的土层进行清理和压实处理,确保桩与土壤之间的良好结合。
3. 桩身施工:根据设计要求安装桩身,包括打孔、清孔、加固和灌注。
4. 质量检验:对已施工完成的桩进行质量检验,确保其达到设计和施工要求。
5. 桩顶处理:对桩顶进行修整,确保其与上部结构良好衔接。
4. 注意事项
在桩基施工过程中,需要注意以下事项:
- 按照设计要求严格控制桩基的位置、深度和偏斜。
- 合理选择桩的类型和尺寸,以满足工程需求。
- 施工过程中要进行实时监测,及时发现和处理问题。
- 施工现场要保持整洁,确保施工安全。
5. 结论
本文档介绍了桩基施工的技术要点和施工步骤,并指出了施工过程中的注意事项。
通过遵循这些要点和步骤,可以确保桩基施工的质量和安全。
同时,在施工过程中应密切配合设计、监理和相关部门,保证施工按照规范进行。
