2022年二级建造师《市政公用工程管理与实务》考前练习II卷附解析考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、通常贯穿省、地区或连接城市的长输管线是( )输气管道。
A.高压BB.高压AC.次高压BD.次高压A2、沉桩法施工时,选择锤重的依据是锤的类别、桩的类别以及( )A.桩长B.土质状态C.桩重D.桩径3、装配式桥梁构件在脱底模时,混凝土强度不应低于设计所要求的吊装强度,一般应大于设计强度的( )A.50%B.75%C.30%D.45%4、用以去除水中粗大颗粒杂质的给水处理方法是( )A.过滤B.软化C.混凝沉淀D.自然沉淀5、施工机械进场须经过( )检查,经检查合格的方能使用。
A.技术性能B.安全C.规格型号D.准用证6、梁、板落位时,梁、板的顺桥向位置,一般以( )为准,横桥向位置应以梁的纵向( )为准。
A.活动端;中心线B.活动端,边线C.固定端;中心线D.固定端;边线7、因技术和经济条件限制,无力对环境的污染控制在规定范围之内时,( )单位应先报请当地有关行政主管部门批准。
A.建设与施工B.建设C.施工D.施工与监督8、一般情况下,管道的内横截面积至少应是预应力筋净截面积的( )倍。
A.2.0~2.5B.2.5~3.0C.3.0~3.5D.3.0~4.09、城市道路中,必须设置中央隔离带的是( )A.快速路B.主干路C.次干路D.支路10、敷设于桥梁上的燃气管道应采用加厚的无缝钢管或焊接钢管,尽量减少焊缝,对焊缝进行( )无损探伤。
A.50%B.60%C.80%D.100%11、浇筑分段工作缝,必须设在弯矩( )附近。
2022年二级建造师《市政公用工程管理与实务》检测题B卷附答案考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、污水处理方法中,属于物理处理法的是( )A. 氧气还原法B. 沉淀法C. 生物膜法D. 活性污泥法2、城市快速路、主干路及次干路不填不挖路段原地面以下。
0~300mm范围内,采用重型击实标准,土的压实度应不低于( )A.87%B.90%C.92%D.93%3、预应力筋和金属管道在仓库保管时,仓库应干燥、防潮、通风良好、无腐蚀介质,在室外存放时间不宜超过( )个月,不得直接堆放在地上,必须垫以枕木并用苫布覆盖,防止受到腐蚀。
A.3B.4C.5D.64、击实试验分轻型和重型两种,轻型击实试验适用于粒径小于( )的黏性土,重型击实试验适用于粒径不大于( )的土。
A.5mm;20mmB.6mm;20mmC.5mm;25mmD.6mm;25mm5、垫层混凝土表面高程与平整度的精度影响到水池结构的质量水平。
为使垫层混凝土表面高程控制在标准以内,首先要控制好垫层侧模板高程的误差值( )A.≤3mmB.≤4mmC.≤5mmD.≤6mm6、施工中应选择功率与负载相匹配的施工机械设备,避免( ),浪费能源。
A.大功率施工机械设备低负载短时间运行B.大功率施工机械设备满负载短时间运行C.大功率施工机械设备低负载长时间运行D.大功率施工机械设备满负载长时间运行7、下列工程中,不属于市政公用专业注册建造师执业范围的是( )A.城市交通工程中的防撞设施工程B.住宅区采暖工程C.城市水处理厂的泵房建设工程D.城市垃圾处理场的机电设备安装工程8、加工成型的基桩钢筋笼水平码放层数不宜超过( )层A.3B.4C.5D.69、击实试验分轻型和重型两种,轻型击实试验适用于粒径小于( )的黏性土,重型击实试验适用于粒径不大于( )的土。
福建省泉三高速公路三明段公路工程1111111111T梁施工经验交流1111111111集团第三工程有限公司二○○六年十二月二日25米预应力T梁施工经验交流汇报工程简介:莘口互通式立交主线1#桥为整体式桥梁。
左幅起点桩号为K246+257,终点桩号为K246+568.5,桥长311.5米;右幅起点桩号为K246+260,终点桩号K246+568.5,桥长308.5米。
桥型布置左幅为6×25+5×25m预应力混凝土连续T梁+25m预应力混凝土简支箱梁;右幅桥为2×(6×25)m预应力混凝土连续T梁,桥梁位于R=960米平曲线内。
桥梁各分跨线均沿设计线的法线方向布置,桥墩采用柱式墩,基础采用钻孔灌注桩;0号桥台采用重力台,扩大基础;12号桥台采用肋板台,基础采用钻孔灌注桩。
桥台及左幅11号墩顶处各设一道D80型伸缩缝,6号墩顶设一道D160型伸缩缝。
1. T型梁的预制1.1预制场布置预制场选择在主线2#桥至主线1#桥桥头路基上。
进场后先进行该路段路基工程的施工工作,使路基压实度及各项技术指标除满足高速公路路基施工技术规范要求外,还满足T梁的预制吊装运输的承载力要求。

预制场地平面布置图及工艺流程在路基上布置一条平行于路(桥)轴线的纵移轨道,长度300m。
增设二条纵移轨道钢轨间距为18.0m,以适应顺轨道方向的混凝土浇筑及T梁移运场地。
在路基上面布置轨道的范围内,顺轨道下端铺设30×60cm断面的混凝土垫层,垫层上面铺设重型(50kg/m级)钢轨。
平行于纵移轨道内布置3纵4排预制T梁台座,台座按照T梁底部尺寸进行制作,台座足够承受T梁荷载的能力,并按规范要求计算设置底座预拱度,底座表面采用C40细石混凝土找面,底座表面光洁平整,。
预制场内设二套龙门架系统,龙门架承受荷载能力,满足T梁重量。
便于模板的移运安拆、混凝土的浇筑及T梁的纵向移运。
1.2模板1.2.1设计与加工采用正规厂家设计并加工的钢模板。

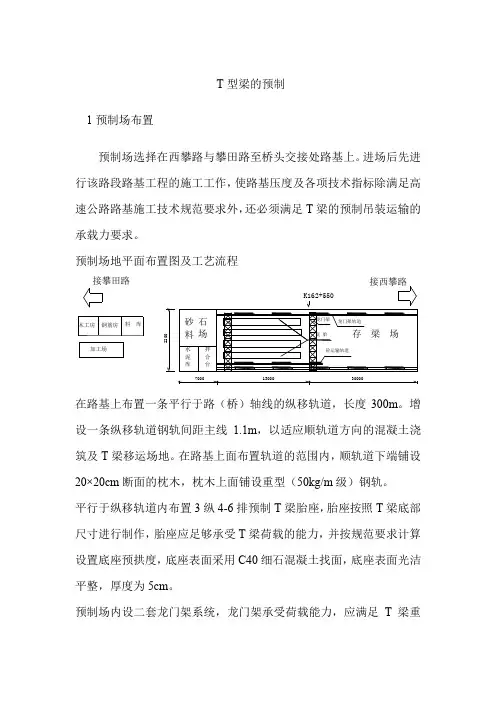

T 型梁的预制1预制场布置预制场选择在西攀路与攀田路至桥头交接处路基上。
进场后先进行该路段路基工程的施工工作,使路基压度及各项技术指标除满足高速公路路基施工技术规范要求外,还必须满足T 梁的预制吊装运输的承载力要求。

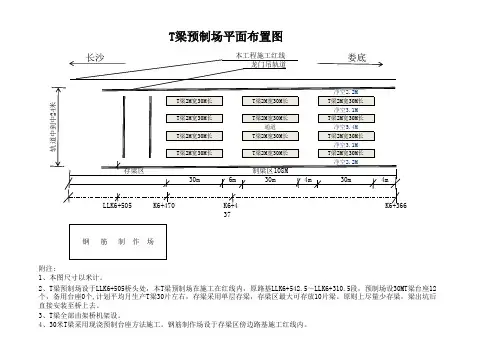

预制场地平面布置图及工艺流程在路基上布置一条平行于路(桥)轴线的纵移轨道,长度300m 。
增设一条纵移轨道钢轨间距主线1.1m ,以适应顺轨道方向的混凝土浇筑及T 梁移运场地。
在路基上面布置轨道的范围内,顺轨道下端铺设20×20cm 断面的枕木,枕木上面铺设重型(50kg/m 级)钢轨。
平行于纵移轨道内布置3纵4-6排预制T 梁胎座,胎座按照T 梁底部尺寸进行制作,胎座应足够承受T 梁荷载的能力,并按规范要求计算设置底座预拱度,底座表面采用C40细石混凝土找面,底座表面光洁平整,厚度为5cm 。
预制场内设二套龙门架系统,龙门架承受荷载能力,应满足T 梁重木工房钢筋房料 库接攀田路13000300007000加工场 量。
便于模板的移运安拆、混凝土的浇筑及T梁的纵向移运。
2模板2.1设计与加工采用自行设计并加工的钢模板。
钢模板背肋采用[10槽钢,面板采用6mm厚钢板。
根据我公司以往施工完成同类结构桥梁预制件,充分证明此类模板的强度、整体刚度、面板表面及接缝面的平整度等均能满足施工规范要求。
T梁预制施工流程图2.2安装采用预制场内的龙门桁车安装就位,底面采用对口楔支垫以便随意调整模板的标高和位置。
按设计,模板上下口采用φ16拉杆螺栓对穿夹紧固定,接缝之间预置泡沫条以防漏浆。
反复使用的底模板和钢模板要经过下述工序处理:用钢凿除表面余浆,用电动除锈钢刷磨去表面余浆等杂物直至可见钢板表面金属光,并涂抹一层脱模剂或纯机油。
由于模板是相互连接的,因此首先模板面要对齐,连接螺栓不能一次紧到位,要整体检查模板线形,发现偏差予以调整后再拧紧连接螺栓,并固定好支撑杆件。
2.3拆除混凝土浇筑完成,达到2.5MPa(施工经验值,混凝土中加入早强减水剂)后,便可进行模板的拆除工作。
