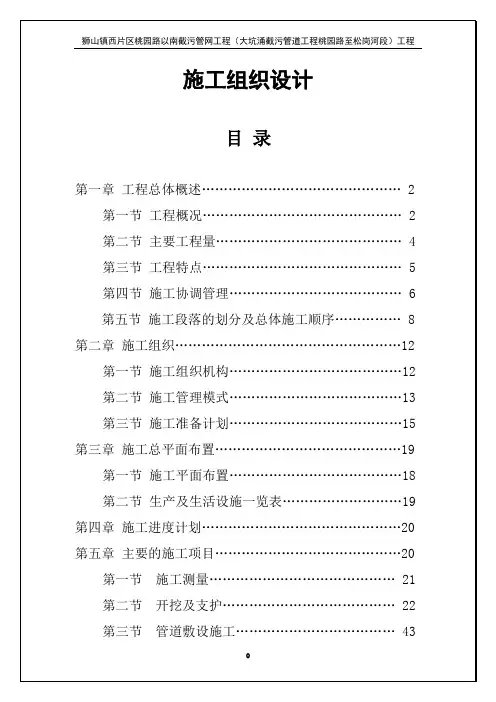

截污管网工程施工组织设计方案
- 格式:doc
- 大小:751.50 KB
- 文档页数:91
目录第一章施工准备 (2)第二章施工部署 (4)第三章施工现场平面布置图 (6)第四章施工进度计划及保证措施 (8)第五章主要施工机械、材料和劳动力供应计划及保证措施 (15)第六章主要施工技术方案 (21)第七章工程质量保证措施 (46)第八章安全生产、文明施工目标及环保措施 (49)第一章施工准备第一节施工准备施工前的准备工作直接关系到施工人员、材料、设备的顺利进场,工作面的迅速展开,若处理不当,将严重影响后期工作,影响整个工程的进度计划,准备工作如下:一)技术准备1、组织施工人员熟悉施工图纸及有关现场周围施工环境,明确施工任务,编制详细的施工组织设计,学习有关技术标准及施工规范。
2、施工场地清理。
进场后,及时对全线施工场地进行清理。
对发现的有关政策处理遗留问题及时反馈建设单位,并配合建设单位工作。
3、会同甲方及其他有关部门摸清原有地下管线埋设情况,便于施工时采取保护措施,防止损坏地下管线发生意外事故,造成不必要的损失。
4、做好各种原材料及试验工作,并报监理方审批和见证。
5、施工前对测量仪器如全站仪、水准仪、经纬仪、钢尺进行检验校核。
6、按照施工需要加密控制网,为保证控制网的可靠性,做好保护桩。
主控点(或其护桩)均应稳固可靠,保留至工程结束。
为防止差错,对主控点等重要标志至少由二组相互检查核对,并作出测量和检查核对记录。
7、根据建设单位提供的水准点,进行复核并建立施工临时水准点网。
二)物资准备在开工前,我们将组织人员考察和选择各种原材料货源,择优选购。
所有用于本工程的材料,其来源都将申报监理公司批准,质量和性能均按相应的材料标准和试验规程进行性能试验和质量试验,不合格材料禁止用于本工程,为此,我们将配备专职的工地试验人员配合监理的工作。
材料准备能确保按计划顺利进行,并根据实际情况及时调整购买计划。
三)劳动力准备根据施工进度计划,组织班组落实进场,并对技术性工程的施工人员进行岗位考核,人员资质报监理方审核后实行持证上岗,具体见劳动力计划表。
截污管网维护工程施工方案一、工程概况1.1 工程简介截污管网维护工程是为了对城市污水排放管网进行检修、维护、更换和加固,保证城市污水排放管网的正常运行和使用安全的重要工程。
本工程包括但不限于污水管道的清理、检修、更换和新建,污水管网的检测和维护设施的修缮。
本施工方案将对截污管网维护工程进行详细规划和安排。
1.2 工程地点本次截污管网维护工程施工地点主要为城市内的污水排放管网,具体包括市区、居民区、工业区和农村地区的污水排放管网。
1.3 工程目标本次截污管网维护工程的目标是对城市污水排放管网进行全面检修、维护和改造,保证污水管网的正常运行和使用安全。
二、前期准备工作2.1 工程人员安排在施工前,需要对施工人员进行严格的培训和安排工作。
施工组织可能包括施工负责人、监理人员、施工人员、安全员等。
2.2 材料准备根据实际情况,准备好需要使用的管道、管件、维护设施、工具设备等材料。
2.3 施工设备准备准备好各种施工需要的机械设备、工具设备等,确保施工进度和效率。
2.4 安全措施在施工前,要对施工现场进行全面的安全排查和施工安全计划编制,确保施工过程中安全事故的最大可能性。
三、施工流程3.1 前期准备在正式施工前,要对施工现场进行清理和平整,保证施工环境的整洁和安全。
3.2 排水和清理根据施工计划,对需要更换和维护的污水管道进行排水、清理工作,保证施工现场秩序整洁,为后续施工创造良好的条件。
3.3 检修和更换对需要检修和更换的污水管道进行全面的检查和维护,确保管道的使用安全。
3.4 新建和加固在有需要的地方,进行新建和加固工作,包括新增管道和加固管道等。
3.5 设施维护对污水管网的维护设施进行修缮,确保污水管网的正常运行。
3.6 安全防护在施工过程中,严格遵守安全操作规程,加强施工现场的安全防护,确保施工人员和周边环境的安全。
四、施工技术措施4.1 施工方法根据实际情况,采取合适的施工方法进行截污管网维护工程施工,包括开挖、铺设、插接、焊接等方法。
截污网管施工方案一、工程背景与目标随着城市化进程的加快,城市排水系统的建设与改造显得尤为重要。
本次截污网管施工旨在解决城市污水排放问题,改善城市水环境,确保排水畅通,减少对环境的污染。
本工程的主要目标是在保证施工质量的前提下,确保施工期间对周边环境和居民生活的影响最小化。
二、施工区域勘察在施工前,将对施工区域进行详细的地质勘察和环境调查。
勘察内容包括但不限于:地下水位、土壤类型、既有管网分布、周边建筑物状况等。
通过勘察,确保施工方案的科学性和可行性,为后续的施工提供准确的数据支持。
三、材料选择与采购材料的选择将严格按照国家相关标准和规范进行,确保材料质量可靠、性能稳定。
采购过程中,将优先选择有良好信誉和合格证的供应商,确保材料来源合法、合规。
同时,建立严格的材料检验制度,确保进场的每一批材料都符合设计要求。
四、施工流程设计施工流程将遵循“先地下、后地上,先主体、后附属”的原则。
具体包括:沟槽开挖、管道安装、回填夯实、路面恢复等步骤。
在施工过程中,将严格按照施工图纸和技术规范进行操作,确保施工质量。
五、技术标准与规范本次施工将严格遵守国家及地方的相关技术标准与规范,包括但不限于:《城镇排水管道工程施工及验收规范》、《给水排水管道工程施工及验收规范》等。
同时,将建立完善的质量管理体系,确保施工过程中的每一个环节都符合规范要求。
六、施工人员配置施工人员将按照专业技能和岗位需求进行合理配置。
施工前,将对所有施工人员进行技术培训和安全教育,确保他们具备相应的操作技能和安全意识。
在施工过程中,将实行岗位责任制,明确各岗位职责,确保施工的高效进行。
七、安全措施与预案安全是施工过程中的首要任务。
本工程将建立完善的安全管理体系,包括制定安全管理制度、配备专职安全管理人员、开展定期安全检查等。
同时,针对可能出现的突发情况,制定详细的安全预案,包括但不限于:沟槽坍塌、中毒窒息、火灾爆炸等事故的预防和处理措施。
八、质量监控与验收质量监控是施工过程中的重要环节。
施工方案工程名称:夏港街道控源截污B标段工程建设单位:江阴市人民政府夏港街道办事处编制单位:江阴市港城市政工程有限公司编制时间:2010年4月本标段排水工程主要为排水管道,排水系统主要由检查井及管道等组成;由于本工程处于居住集中区域,为了不影响到居民的出行及生活,我们本次施工组织原则要求做到快速化施工,尽量达到当天开挖并当天结束以减少扰民。
为保证工期,确保施工质量,本次施工组织计划分两个施工段进行施工,施工一队负责12区区域的所有管道施工,施工二队负责20区区域的所有管道施工,两个施工段同步进行施工,部分工序交叉进行作业,确保各施工段同步施工并同步结束。
(一)施工方案(1)管道施工时对原有管线和构筑物的保护管道施工前,组织相关单位对原有地下管线管径、走向和埋深以及临近建筑物、构筑物(含文物保护建筑)、古树名木等情况进行交底,特别是现场施工人员要做到熟练于胸,明确职责,强化对上述对象的保护工作.实际施工时必须要在管线维护人员和施工员都到场的情况下才能动工,对有条件机械操作的可采用机械化施工,不具备条件的一律采用人工操作。
(2)管道施工期间的交通组织,对于车辆通行必须保留原有路口时,先施工一半,待回填后再施工另一半;对于人员通行的路口,在厂家、居民路口用10cm厚木板铺设2.5米宽的临时便道,并优先回填.(二)施工工艺和方法两侧管道施工时,原路中机动车道范围不动,留作临时通道以及施工车辆和社会车辆通行。
管道施工工艺流程:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实→报验(1)沟槽开挖雨水沟槽开挖采用0。
60挖掘机挖掘,按1:0.67放坡,开挖沟槽底宽为基础结构宽加两侧工作面宽度50cm。
基础下如遇到老河道淤质土,则及时上报监理,请甲方、设计、监理具体处理措施,工程量请监理进行签认。
挖掘机开挖前,向操作手进行详细技术交底,包括挖槽断面尺寸、堆土位置、现有地下管线情况及相关施工技术要求、安全要求等,并指定专人与司机配合,其配合人员及时测量槽底高程和高程,防止超挖。
截污管网维护工程施工方案1. 引言截污管网维护工程是指对城市污水系统中的截污池、截污管道等进行定期检修和维护的工作。
本施工方案旨在明确截污管网维护工程的具体实施步骤和安全措施,确保施工的顺利进行和安全完成。
2. 工程概述本工程涉及的截污管网维护工程范围包括但不限于: - 检修截污池 - 清理截污管道 - 更换损坏的截污设备 - 检修和加固截污管网设施 - 测试截污系统的正常运行3. 施工步骤3.1 现场勘察和准备工作在施工前,必须进行现场勘察,并制定详细的施工方案。
准备工作包括但不限于: - 准备所需的施工设备和工具 - 配置必要的施工材料和消防器材 - 明确施工的时间计划和工期 - 安排施工人员和监督人员的工作任务3.2 截污池检修3.2.1 清空截污池中的淤泥和污水根据截污池的实际情况,使用合适的工具和设备将截污池中的淤泥和污水清空。
3.2.2 检查截污池的内部及附属设备检查截污池的内部结构和附属设备,确保其正常运行和无损坏。
如发现损坏的部分,及时修复或更换。
3.2.3 清洗截污池使用高压水枪等清洗设备,对截污池进行彻底清洗,确保其内部清洁无污物。
3.2.4 验收截污池在完成截污池的检修和清洗后,进行验收,确保截污池的功能正常。
3.3 截污管道清理3.3.1 清理截污管道中的杂物和污垢使用高压水枪和清道机等设备,对截污管道中的杂物和污垢进行清理。
3.3.2 检查截污管道的状况检查截污管道的内部状况,包括管道的连接处是否松动、管道是否有渗漏等情况。
如发现问题,及时修复。
3.3.3 验收截污管道在完成截污管道的清理和检修后,进行验收,确保截污管道的畅通和正常运行。
3.4 截污设备更换和维修根据需要,对截污设备进行更换和维修。
更换和维修过程中,要严格按照设备的使用说明和操作规程进行操作,确保设备的正常运行。
3.5 截污管网设施检修和加固3.5.1 检查截污管网设施检查截污管网设施的状况,包括支撑结构、阀门、泵站等设备的运行状态。
截污工程施工组织设计一、总体施工方案截污工程的施工组织设计,是为了保障工程施工的顺利进行,确保工程质量和安全生产。
总体施工方案应包括施工准备阶段、施工实施阶段和施工收尾阶段三个部分。
1. 施工准备阶段(1)组建施工组织机构根据工程规模和施工需要,建立施工组织机构,包括施工总指挥部、现场施工管理部门、质量监督部门、安全监督部门等。
明确各部门的职责并配备专业人员。
(2)制定施工方案对工程进行详细的分析和研究,制定施工方案。
包括施工工艺、施工方法、施工进度计划、质量控制标准、安全生产措施等内容。
(3)采购材料设备根据施工方案要求,组织采购施工所需的材料和设备,确保施工所需的资源充足。
(4)制定预算计划根据工程量和施工方案,制定施工预算计划。
包括人工费用、材料费用、设备费用等各项费用。
2. 施工实施阶段(1)现场施工组织根据施工方案,合理布置工地和现场设施。
建立现场施工指挥系统,明确各工种的分工和协作关系。
(2)质量控制建立质量监督体系,严格执行质量检查制度。
实施质量监督,确保工程质量达标。
(3)安全生产制定安全生产管理制度,组织安全教育培训。
采取有效的安全措施,预防施工安全事故的发生。
(4)环境保护建立环境保护措施,落实施工现场的环境保护责任。
严格控制施工过程中可能对环境造成的污染。
3. 施工收尾阶段(1)验收及移交施工完成后,进行工程质量验收。
合格后进行移交程序,办理相关手续。
(2)档案整理整理施工相关资料和文件,形成施工档案。
包括合同文件、施工记录、验收报告等内容。
(3)清理工地清理施工现场,处理废弃物和残留物。
保持施工现场整洁。
二、施工现场布置1. 施工区域划分根据工程性质和施工要求,合理划分施工区域。
包括施工现场、临时用房、堆放材料区、临时设施等区域。
2. 车辆、设备进出通道设置为了保证施工车辆和设备的顺利进出,设置专用通道。
并加强管理,确保施工现场秩序。
3. 安全防护设施设置根据工程要求,设置必要的安全防护设施。
截污工程施工方案一、工程背景我国环境保护工作日益受到重视,对水体污染的治理也成为当前的紧迫任务之一。
截污工程是指通过构筑物、管网等设施将城市、工业区等污水集中收集并进行处理,以达到净化水质、改善环境的目的。
本文将针对某城市的截污工程展开详细的施工方案设计。
二、工程内容1. 工程范围本次截污工程的施工范围主要包括某城市主城区的污水管网及相关处理设施,涵盖了A市、B区、C县等地区。
2. 工程目标•提高污水处理效率,减少污染物排放,改善水体环境质量。
•构建完善的污水处理系统,实现集中处理和资源化利用。
三、工程设计方案1. 污水管网建设在工程范围内设置污水管网,采用合适的管道材料,布局科学,保证污水快速、稳定地输送到处理设施。
2. 污水处理设施建设•新建污水处理厂,利用先进的生物处理技术,实现对污水的高效处理。
•建设沉淀池、曝气池等辅助设施,提高处理效率和水质达标率。
3. 设备采购与安装选购高效、稳定的处理设备,如生物膜反应器、污泥脱水设备等,并进行合理的布局和安装,确保设备正常运行。
四、施工步骤1. 前期准备开展现场勘察,制定详细施工方案、施工图纸,组织采购设备和材料。
2. 土建施工进行管道敷设、设备基础安装等土建工程,保证设施结构牢固可靠。
3. 设备安装按照设计要求将处理设备进行安装,保证设备间的连接紧密可靠。
4. 调试运行完成设备及系统的连接、调试工作,进行试运行,保证设备正常运行和处理效果达标。
5. 收尾工作完成相关工程记录、整理资料,进行最终验收和污水处理效果检测。
五、工程效果通过本次截污工程的实施,将有效提高污水处理效率,减少环境污染,改善周边水质,为城市环境可持续发展做出积极贡献。
六、总结与展望截污工程是环境保护工作的重要一环,本文提出的施工方案将为城市环境改善提供有力支持。
未来,还需加强工程运营管理,确保设施的长期稳定运行,不断优化工程效果,促进环境治理工作的持续发展。

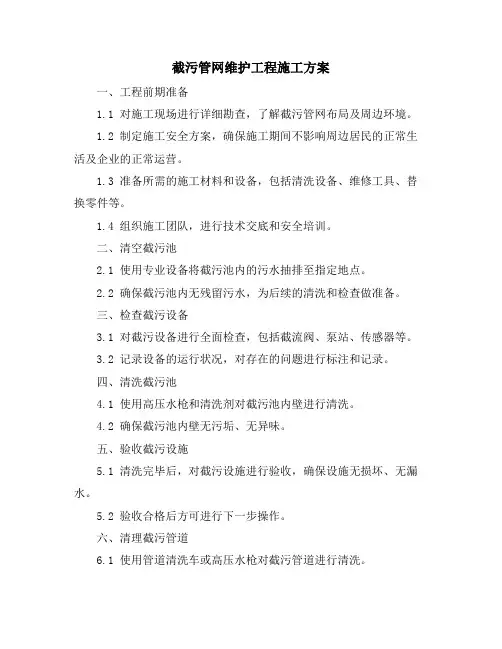

截污管网维护工程施工方案一、工程前期准备1.1 对施工现场进行详细勘查,了解截污管网布局及周边环境。
1.2 制定施工安全方案,确保施工期间不影响周边居民的正常生活及企业的正常运营。
1.3 准备所需的施工材料和设备,包括清洗设备、维修工具、替换零件等。
1.4 组织施工团队,进行技术交底和安全培训。
二、清空截污池2.1 使用专业设备将截污池内的污水抽排至指定地点。
2.2 确保截污池内无残留污水,为后续的清洗和检查做准备。
三、检查截污设备3.1 对截污设备进行全面检查,包括截流阀、泵站、传感器等。
3.2 记录设备的运行状况,对存在的问题进行标注和记录。
四、清洗截污池4.1 使用高压水枪和清洗剂对截污池内壁进行清洗。
4.2 确保截污池内壁无污垢、无异味。
五、验收截污设施5.1 清洗完毕后,对截污设施进行验收,确保设施无损坏、无漏水。
5.2 验收合格后方可进行下一步操作。
六、清理截污管道6.1 使用管道清洗车或高压水枪对截污管道进行清洗。
6.2 清理管道内的垃圾、杂物等,确保管道畅通无阻。
七、更换维修设备7.1 对检查中发现的问题设备进行更换或维修。
7.2 更换或维修完毕后进行测试,确保设备运行正常。
八、工程进度计划8.1 制定详细的施工进度计划,明确每个阶段的起止时间。
8.2 根据施工进度计划,合理安排施工团队的工作。
九、施工方法选择9.1 根据现场实际情况选择合适的施工方法,确保施工质量和效率。
9.2 对施工方法进行优化和改进,提高施工效果。
十、工程验收与完工10.1 工程完成后进行全面验收,确保截污管网设施正常运行、无漏水现象。
10.2 验收合格后进行工程交接,确保截污管网设施能够正常运行、维护。
10.3 对施工过程进行总结和评估,为今后的类似工程提供参考。
以上就是截污管网维护工程施工方案的主要内容,我们将按照这一方案严格执行,确保工程质量和安全。
第四节钢管工程施工 (48)第五节倒虹管工程施工 (52)第六节顶管工程施工 (53)第七节检查井及截流井施工 (64)第六章确保工程质量的技术组织措施 (65)第一节工程质量目标 (65)第二节全面质量保证体系 (66)第三节质量管理职责 (67)第四节施工质量管理体系 (69)第五节工程质量控制体系 (69)第六节各施工环节的质量控制措施 (71)第七章雨季施工措施........................• (74)第八章确保安全生产的技术组织措施 (77)第一节安全生产体系 (77)第二节安全管理机构和管理制度的建立 (77)第三节施工安全措施 (79)第四节机具安全技术措施 (80)第五节用电安全措施 (80)第六节施工人员安全防护 (83)第七节施工环境保护和文明施工 (83)S515)》第二节主要的工程量本标段工程主要施工的工程量如下:1、管道工程量表序号名称管材及规格单位数量1 污水管增强聚丙烯(FRPP)模压管D300 米1832 污水管高密度聚乙烯双平壁波纹管D500 米203 污水管增强聚丙烯(FRPP)模压管D400 米9414 污水管增强聚丙烯(FRPP)模压管D500 米52.85 污水管高密度聚乙烯双平壁波纹管D600 米19976 污水管顶管三级管钢筋砼管D1000 米627 污水管顶管三级管钢筋砼管D900 米1478 污水管过河钢管DN626*10 米299 污水管过河钢管DN426*8 米4810 污水管过河钢管DN1020*10 米2911 污水管高密度聚乙烯双平壁波纹管D800 米36712 污水管高密度聚乙烯双平壁波纹管D900 米219113 污水管高密度聚乙烯双平壁波纹管D1000 米99414 污水管高密度聚乙烯双平壁波纹管D1200 米118.22、检查井工程数量表序号名称规格材料单位数量分,办理设计变更单,设计人签字认可,严禁擅自修改设计。
截污纳管工程施工组织设计编制单位: X建设工程有限公司二〇一八年十一月目录一、工程简介 (1)二、参建单位 (1)三、施工技术方案及控制 (1)1、测量放样 (1)2、管道铺设 (3)3、顶管施工 (8)4、路面修复 (11)四、施工管理目标及措施 (13)1、质量目标及措施 (13)2、安全目标及措施 (13)3、进度目标及措施 (14)一、工程简介为消除黑臭水体、改善水环境,雨污水管网完善建设成为重中之重。
本工程实施范围主要包括。
二、参建单位建设单位:设计单位:施工单位:监理单位:三、施工技术方案及控制1、测量放样本工程测量组现有如下测量仪器:全站仪2台,经纬仪5台,水准仪10台,上述仪器完好且已标定合格。
全站仪的主要技术参数为:测角精度为±1",测距精度为2+2ppmD,水准仪的主要技术参数为:测量精度±3mm。
1.1施工测量应符合下列规定:(1)施工前,建设单位应组织有关单位向施工单位进行现场交桩,并作书面文字交接。
(2)临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施。
开槽铺设管道的沿线临时水准点,每200m不宜少于1个;(3)临时水准点、管道轴线控制桩、高程桩,应经过施工复核并由监理确认后方可使用,且定期校核;(4)已建管道、构筑物等与本工程衔接的平面位置和高程,开工前应校测。
(5)施工测量的允许偏差,应符合施工测量允许偏差。
1.2控制高程测量(1)正式开工前,用水准仪及水准尺对建设单位指定的高程控制点进行复核并办理书面交接手续,如发现较大差别时会同建设单位及有关部门共同协商解决。
(2)引测现场水准点和施工标高:根据设计图纸及建设单位提供的高程控制点使用水准仪和水准尺引测施工现场半永久性高程控制点,根据现场实际情况来决定半永久性高程控制点的位置(一般在道路 20m 以外而且又不影响施工的位置处),利用半永久性高程控制点作为后视点来传递和复核标高。
