QUY500履带吊拆卸、安装、转运作业指导书
- 格式:doc
- 大小:115.50 KB
- 文档页数:12
目录1适用范围 (2)2编制依据 (3)3工程概况 (3)4参加作业人员的资格、要求和数量 (3)5作业所需的工器具、仪器的要求和规格、数量 (3)6作业前的准备工作 (4)7主要组装程序及要求 (4)8质量保证措施 (19)9安全文明施工 (20)10计算公式 (22)11施工危险点、危险源辨识与控制(见附件) (22)发文范围:(共份)归档夹类:夹号:(N为电子分发)本版文件于2007年月日开始实施。

批准人:QUY160履带吊现场组车1适用范围适用于可门火电厂二期(2×600MW)工程QUY160履带吊现场安全组装和吊装作业。
2编制依据2.1《工程建设起重施工规范》2.2《大型设备吊装工程施工工艺标准》2.3《起重吊装安全操作规程》2.4《建筑施工手册》(第四版)2.5《运输平板车、吊车性能表和QUY160吊车操作手册》2.6《腾发公司有关吊车安全作业管理制度》3工程概况QUY160履带吊为新型国产吊车,第一次塔式工况组装,吊车生产厂家已做出承诺保证该车塔况顺利组装和正常使用。
在可门电厂二期(2×60MW)工程中QUY160履带吊组车后使用工况为:主臂38米、悬臂27米。
QUY160履带吊主要用于主厂房吊装时材料的垂直运输。
4参加作业人员的资格、要求和数量所有施工人员均应在完成3级安全教育,体检合格后办理完入场手续并接受施工技术及安全技术交底后后方可上岗作业。
所有特殊工种持证上岗率100%。
作业人员配备注:起重工8人中有4人是履带吊操作人员。
5作业所需的工器具、仪器的要求和规格、数量5.1机具配备及主材方可用。
6作业前的准备工作6.1安装作业小组成员应认真阅读作业指导书,了解、熟悉现场布置。
6.2清理QUY160履带吊所有部件,所有部件本身必须达到规定的技术要求。
6.3作业负责人、指挥人员应向参加安装的所有成员详细介绍起升方法、起升步骤、指挥信号,注意事项以及各个成员所应负担的职责。
履带吊安拆方案一、项目背景最近有个大项目,涉及一台履带吊的安装与拆除。
这可是个技术活,咱们得好好策划一番,确保万无一失。
二、履带吊安装步骤1.要对现场进行实地考察,了解地形地貌,看看有没有障碍物,需要提前清理。
2.就是履带吊的运输啦。
得找一辆大货车,把吊车装上去,然后运到现场。
路上可得注意安全,别让吊车受损。
3.到达现场后,先得把吊车从货车上卸下来。
这可得费一番功夫,需要专门的吊车来帮忙。
4.吊车卸下来后,就要开始安装了。
先得把吊车的底座固定好,确保稳定。
5.然后就是安装吊臂了。
这可是个技术活,需要专业人员操作。
吊臂安装完毕后,得调试一下,确保运动顺畅。
6.就是安装吊钩和控制系统了。
这可是吊车的核心部件,马虎不得。
7.安装完毕后,要对整个吊车进行一次全面的检查,确保各个部件都正常工作。
8.进行一次试吊,看看吊车的性能如何。
三、履带吊使用注意事项1.使用前,要对吊车进行全面的检查,确保安全。
2.操作人员必须具备相关资质,熟悉吊车操作流程。
3.吊装过程中,要确保吊物稳定,避免晃动。
4.吊车工作时,周围禁止人员靠近,确保安全距离。
5.遇到恶劣天气,要停止吊装作业,确保人员安全。
四、履带吊拆除步骤1.要把吊车上的吊物卸下来,确保现场安全。
2.就是拆除吊车了。
先拆吊钩和控制系统,然后拆吊臂。
3.拆除吊臂后,把底座也拆下来,确保现场整洁。
4.拆除完毕后,要把吊车装上货车,运回仓库。
5.对整个吊车进行一次全面的检查,确保没有遗漏。
1.提前做好现场考察,了解地形地貌,确保吊车安装与拆除顺利进行。
2.加强人员培训,确保操作人员具备相关资质,熟悉吊车操作流程。
3.做好安全防护措施,确保吊装过程中的人员安全。
4.遇到问题及时沟通,确保项目进度不受影响。
5.拆除过程中,要确保现场整洁,避免环境污染。
这次项目的成功实施,将为我们今后的工作提供宝贵的经验。
让我们一起努力,为我国的吊装行业贡献力量!1.注意事项:操作人员的安全意识不可忽视,吊车作业时必须穿戴好个人防护装备。
履带吊安装及拆除施工方案
履带吊是一种常用的起重设备,可以在各种复杂地形和狭小空间中进行起重作业。
下面是履带吊安装及拆除的施工方案:
1. 安装前准备:
a. 确定吊装位置和场地条件,确保场地平坦、坚实,并满足设备的承重要求。
b. 检查设备的相关证件和检验合格证,并合理安排操作人员。
c. 根据设备的重量和尺寸,选择合适的起重机进行吊装、卸载和安装。
d. 准备所需的起重工具、支撑物和安全防护设施。
2. 安装过程:
a. 确定安装位置,主要考虑设备的重心和稳定性。
b. 使用起重机将履带吊从运输车辆上卸下,并将其放置
在安装位置上。
c. 根据设备操作手册,进行设备的固定和支撑,确保其稳定性。
d. 安装吊车的转台和臂架、钢丝绳,并调整设备的平衡。
3. 安装后测试和调试:
a. 安装完成后,对设备进行测试和调试,确保各项功能
正常。
b. 检查设备的液压系统、电气系统和安全装置的工作情况。
c. 进行吊装试验和负载测试,确保设备的起重能力和移动性能符合要求。
4. 拆除过程:
a. 准备拆除所需的工具和设备,并安排专业人员进行操作。
b. 断开设备的电气和液压系统,并清空设备内的液压油和燃油。
c. 使用起重机将履带吊的各个部分逐步拆卸,并将其放置在适当的位置上。
d. 将设备的各个部件进行清洗和检修,并做好记录。
以上是履带吊安装及拆除的一般施工方案,具体操作过程需根据设备型号和现场实际情况进行调整和优化。
在整个施工过程中,要严格按照相关规范和安全操作规程进行操作,确保施工的安全和顺利进行。
履带吊拆卸安装方案履带吊是一种常见的工程机械,用于吊装和运输重型物体。
在进行履带吊的拆卸和安装时,需要遵循一定的操作流程和安全措施,以确保工作顺利进行并保障工作人员的安全。
下面是一份履带吊拆卸和安装的方案,供参考:一、准备工作1.确认拆卸和安装的履带吊的技术参数和相关资料,获取相关操作手册和图纸。
2.组织专业人员进行拆卸和安装工作,确保其具备相关经验和技术能力。
3.检查和确保拆卸和安装所需的工具和设备完好,并进行必要的维护和保养。
二、拆卸工作1.停止履带吊的运行,并将其移至拆卸作业区域。
2.根据履带吊的结构和拆卸顺序,进行相关部件和连接件的拆卸,例如电缆、液压管路、吊臂和驾驶室等。
3.拆卸完成后,对已拆卸的部件和连接件进行清洁、检查和保养,并进行必要的维修或更换。
三、安装工作1.根据履带吊的结构和安装顺序,进行相关部件和连接件的安装,确保其位置、角度和密封良好。
2.安装完成后,对已安装的部件和连接件进行检查和测试,确保其工作正常,并进行必要的调整和修正。
3.进行必要的润滑和液压系统的调试和测试,确保其工作平稳和可靠。
四、安全措施1.拆卸和安装过程中,必须有专人负责监督和指挥,确保操作规范和安全。
2.操作人员必须穿着符合规定的劳动保护用品,如安全帽、防护鞋、防护眼镜等。
3.在操作履带吊时,必须确保周围区域的安全,禁止无关人员靠近作业区域。
4.严禁在履带吊运行或进行拆卸和安装工作时,随意改变其结构或使用非原厂配件。
5.在拆卸和安装过程中,严格按照操作手册和相关规程进行操作,避免出现错误操作或操作失误。
五、总结与监督1.在拆卸和安装工作结束后,对所使用的工具和设备进行清点和维护,确保其功能正常并存放到指定位置。
2.针对拆卸和安装过程中出现的问题和不足,进行总结和分析,并制定相应的改进措施。
3.加强对操作人员的培训和安全意识的培养,提高其工作技能和安全意识。
以上是一份履带吊拆卸和安装方案的基本内容,具体的操作须根据履带吊的具体型号、技术参数和操作手册进行具体调整和执行。
文档收集于互联网,已重新整理排版.word版本可编辑,有帮助欢迎下载支持.出,修复、处理并作好记录。
对于备用的随机工具及配件妥善存放。
3. 3.地基的处理:对起重机作业场地的地基要求进行处理并平整夯实:沿履带方向开挖宽3m,深0. 3m的基础沟道,然后将石子与土的混合物填入沟道,每铺垫一层(200mm厚)进行夯实,然后逐层填满夯实。
然后将专用拍子铺于其上。
3. 4.对各相应安装部件作好标识与记录,以便于安装。
3. 5.清理平整一块宽30m,长95m的安装场地,并对主机停放场地进行夯实处理,组装臂架时起重机应站在专用的拍子上。
3. 6.对施工中使用的所有工器具以及安全防护用具进行全而检查,确认合格后方可投入使用。

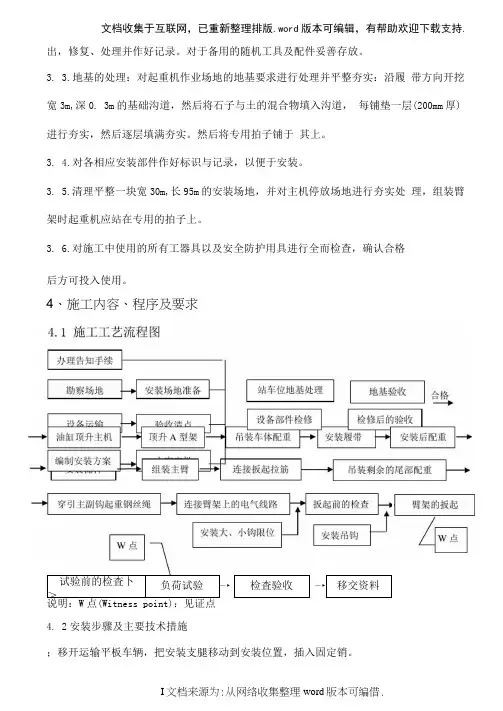

试验前的检査卜>负荷试验―►检査验收―►移交资料说明:W点(Witness point):见证点4. 2安装步骤及主要技术措施;移开运输平板车辆,把安装支腿移动到安装位置,插入固定销。
4、施工内容、程序及要求文档收集于互联网,已重新整理排版word版本可编辑,有帮助欢迎下载支,并在铁鞋下垫好路基板,以增加其受力支承而。
,启动“安装”开关以及“履带及吊臂安装”开关,将“利控”系统设置到所需工况,将球阀向下移动进入工作位置,并用锁将球阀锁定在工作位置,由防后倾油缸顶起A形架,直到A形架与回转平台滑轮架之间的钢丝绳被拉紧为止。
在顶升过程中注意A形架卷扬机钢丝绳是否正确布置在相应的滑轮上。
,放出A形架卷扬机钢丝绳,由防后倾油缸继续顶升A形架,直到A形架与水平线夹角大于90°为止。
,将起重机主机水平地升高到距地面880mm左右高度(以履带安装高度为准)。
继续顶升A形架,并放出A形架卷扬机钢丝绳,直到A形架超过垂直位置。
,短链挂内侧),安装好连接销并装好弹簧卡销(注意先插入下部连接销,然后插入上部连接销);缩回支腿液压缸,将履带降落到地面上。
,用同样的方法将另一侧履带吊装就位并安装好连接销;缩回相应一侧支腿液压缸,将履带放落到地而上。
履带吊安装及拆除施工方案1. 引言履带吊是一种常用的重型起重设备,广泛应用于工程施工现场。
它具有能够在复杂地形和狭小空间中进行高效起重的优势。
本文将详细介绍履带吊的安装和拆除施工方案。
2. 安装施工方案2.1 前期准备工作在进行履带吊的安装之前,需要进行以下准备工作: - 确定吊装位置和工作范围; - 检查场地地面是否平整并具备承重能力; - 确保安装现场通道畅通,移除障碍物; - 准备安全防护设施,如警示标志、安全带等。
2.2 履带吊组装过程履带吊的组装一般包括以下步骤: 1. 将履带吊的各个组件依次取出,并按照说明书进行组装。
确保各个部件的连接紧固可靠; 2. 安装履带系统,注意调整履带的张紧度和正确安装的位置; 3. 安装吊杆和吊钩,确保吊杆与吊钩连接牢固,并进行功能检测; 4. 安装操作室和控制系统,确保操作室内设备齐全且操作系统正常。
2.3 安装后工作安装完成后,需进行以下工作: - 进行履带吊的技术验收,并确保设备符合相关标准和法规要求; - 进行设备的调试和试运行,确保各项功能正常; - 编制相关操作规程和安全操作手册,以确保操作人员的安全。
3. 拆除施工方案3.1 前期准备工作在进行履带吊的拆除之前,需要进行以下准备工作: - 确定拆除范围和拆除目标,制定拆除计划; - 清理工作区域,并确保周围的安全; - 准备必要的拆除工具和设备; - 关闭履带吊的电源,并进行相关安全检查。
3.2 履带吊拆除过程履带吊的拆除一般包括以下步骤: 1. 先拆除履带系统,将履带分段拆除,并清理现场;2. 拆除吊杆和吊钩,确保拆除过程中的安全;3. 拆除操作室和控制系统,注意断开电源和设备连接。
3.3 拆除后工作完成履带吊的拆除后,需进行以下工作: - 清理工作现场,恢复原状; - 对拆除设备进行检测,确保无残留物或遗漏; - 做好相关记录,包括拆除过程、工作量和成本分析等。
4. 安全注意事项在履带吊的安装和拆除施工过程中,需要注意以下事项以确保安全: - 操作人员必须具备相关的培训和资质,并严格按照操作规程进行操作; - 确保工作现场的安全,避免行人和其他设备进入工作范围; - 在高风险工作中,使用合适的安全带和安全网进行防护; - 定期检查设备的使用情况,及时发现并解决潜在的安全隐患;5. 总结履带吊的安装和拆除施工是工程施工中重要的一环。
履带吊安装及拆除施工方案履带吊安装及拆除施工方案一、安装方案:1. 准备工作:a. 确定履带吊的安装位置,并进行现场勘察和测量,确保安装区域平整稳固,能承受履带吊的重量和工作负荷。
b. 确保履带吊的安装区域没有任何障碍物或危险物,如电线、管道、建筑物等。
c. 准备好所有所需的安全设备和工具。
2. 安装操作步骤:a. 根据履带吊的尺寸和重量,确定安装时所需的起重机、吊装绳索和吊具。
b. 根据履带吊的安装位置和尺寸,布置起重机和吊装绳索。
c. 使用起重机将履带吊逐步提升到安装位置,并确保其稳定。
d. 使用合适的工具将履带吊与安装位置固定,如使用钢丝绳或固定螺栓。
e. 进行安装后的检查,确保履带吊安装牢固、稳定,并符合安全要求。
二、拆除方案:1. 准备工作:a. 确定履带吊的拆除区域,并进行现场勘察和测量,确保拆除区域安全、无阻碍物,并具备拆除条件。
b. 准备好所有所需的安全设备和工具,如劈岩锤、切割机等。
2. 拆除操作步骤:a. 清理拆除区域周围的杂物和障碍物,确保安全通道畅通。
b. 根据拆除区域和履带吊的尺寸,布置好必要的保护和支撑结构,以确保拆除过程中的安全。
c. 根据需要,使用劈岩锤或切割机等工具进行拆除,逐步分解履带吊的组件,确保安全和有效地拆除履带吊。
d. 在拆除过程中,定期清理拆下的部件和垃圾,保持拆除现场的整洁。
三、安全注意事项:1. 在安装和拆除过程中,均需严格按照相关安全规定和操作规程进行操作,确保人员和设备的安全。
2. 在操作过程中,应配备专业的操作人员,并进行必要的培训和指导,确保操作人员具备相关技能。
3. 在安装和拆除过程中,应设置警示标志和警戒线,以提醒过往行人和车辆注意安全。
4. 在操作过程中,应注意履带吊的重心和平衡状态,避免倾倒或掉落造成意外伤害。
5. 在高空操作时,应配备安全绳索和安全带,保证操作人员的安全。
履带吊拆装方案1. 引言履带吊是一种专业的起重设备,主要用于重型物体的搬运、拆卸和安装。
本文将介绍履带吊的拆装方案,以确保拆卸和安装过程的安全和高效。
2. 前期准备在进行履带吊的拆装工作之前,需要进行一些前期准备工作,以确保拆装工作的顺利进行。
2.1 准备工作人员拆装工作需要有经验丰富的操作人员,他们应熟悉履带吊的操作原理和安全规范。
操作人员应接受专业培训,并具备相关的证书资质。
2.2 准备工作场地拆装工作场地应宽敞平整,并具备足够的承重能力。
场地应远离人员居住区域,以减少人员的安全风险。
2.3 准备工具和设备在进行拆装工作之前,需要准备必要的工具和设备,以确保工作的顺利进行。
常用的工具和设备包括吊车、吊钳、拆卸工具、支撑架等。
3. 拆装步骤3.1 拆装准备在拆装之前,需要对目标物体进行评估,并确定合适的拆装方案。
拆装方案包括选择合适的吊车和配备的吊钳,以及确定安全工作区域。
3.2 拆卸操作3.2.1 固定目标物体在拆卸操作之前,需要先固定目标物体,以确保其稳定性。
固定可以通过支撑架、绳索等方式进行。
3.2.2 拆卸过程拆卸过程需要严格按照操作规程进行,避免操作失误和意外伤害。
在拆卸过程中,操作人员应保持专注,并与其他人员进行有效的沟通。
3.3 安装操作3.3.1 安装准备在安装操作之前,需要清理安装区域,并确保安装区域的平整度和承重能力。
安装区域应符合相关的安全规范。
3.3.2 安装过程安装过程应严格按照操作规程进行,确保安装的稳定性和安全性。
在安装过程中,操作人员应密切关注安装区域的情况,并与其他人员进行有效的沟通。
4. 安全注意事项在进行履带吊的拆装工作时,需要严格遵守相关的安全规范和注意事项,以确保工作的顺利进行,并保障人员的安全。
•拆装工作应由经验丰富的操作人员进行。
•严格按照操作规程进行拆装工作,避免操作失误。
•拆装过程中,禁止在安装区域内停留和通行。
•在拆装过程中,注意保护目标物体的外观和结构完整性。
履带吊拆卸安装方案履带吊是一种用于重型搬运和吊装作业的机械设备,主要由底盘、上车架、斗杆和钢丝绳组成。
在进行履带吊的拆卸和安装时,需要遵循以下步骤和注意事项。
拆卸方案:1.车辆准备:停放履带吊在平坦、稳定的地面上,并使用手刹和千斤顶固定车辆。
2.清理工作:排除吊车上的杂物,确保斗杆和钢丝绳的表面清洁,以免损坏。
3.斗杆的拆卸:先回转斗杆,通过解开接头螺栓和销钉,将斗杆从斗杆连接器分离。
使用适当的工具和技术,确保拆卸过程平稳进行。
4.钢丝绳的拆卸:使用专用工具将钢丝绳固定在汽车底座上,然后将钢丝绳有序地卸下。
在此过程中,应注意安全,并确保钢丝绳没有缠绕或弯曲。
安装方案:1.确定位置:在将斗杆和钢丝绳安装回履带吊之前,首先确定安装的位置和方向。
遵循厂家的操作说明书和标识,确保安装正确。
2.钢丝绳的安装:将钢丝绳逐步卷曲和固定在履带吊上,确保它们没有缠绕或交叉。
通过使用专用工具和技术,确保钢丝绳的固定可靠。
3.斗杆的安装:将斗杆连接器对齐,然后通过连接螺栓和销钉将斗杆连接到斗杆连接器上。
确保连接紧固完全,并使用扳手和扳手进行适当的锁紧。
4.功能测试:在履带吊安装完成后,进行功能测试以确保吊车可以正常运行。
测试包括回转、升降、伸缩等吊车基本功能的检查和调试。
注意事项:1.安全第一:在进行履带吊的拆卸和安装作业时,始终注意安全。
穿戴合适的个人防护用品,确保工作场所的清洁和安全,以避免意外事故的发生。
2.遵循厂家指南:在拆卸和安装过程中,遵循履带吊厂家的操作说明书和指南。
这些指南提供了关于吊车的正确使用和维护的详细信息。
3.使用正确工具:使用专用工具和设备进行拆卸和安装操作,以确保操作的顺利进行。
使用错误工具可能会导致设备损坏或人员受伤。
4.训练有素的操作员:确保负责操作履带吊的人员接受过相关培训,并熟悉履带吊的结构和操作。
只有具备专业知识和操作经验的人员才能执行拆卸和安装任务。
总结:通过遵循正确的拆卸和安装方案,履带吊的维护和维修工作可以高效进行。
履带式起重机安装拆卸方案1.背景介绍履带式起重机是一种用于重型物体吊装和搬运的机械设备,由于其具有稳定性和灵活性,被广泛应用于各种工程项目。
在使用履带式起重机进行安装和拆卸工作时,必须制定详细的安装和拆卸方案,确保操作的顺利进行并保证工人的安全。
2.安装方案(1)调查和准备:在安装起重机之前,首先要进行现场调查,了解工程项目的具体情况,包括地形、环境、材料等。
然后,准备必要的资料和设备,包括起重机的技术参数、操作手册、安全设备等。
(2)施工准备:在施工现场进行必要的准备工作,包括划定安全区域、清理障碍物、确保操作路线畅通等。
(3)起重机组装:按照起重机的操作手册,逐步组装起重机。
首先,安装脚踏板和轮子,确保起重机的移动性。
然后,安装起重机的臂架,将臂架部分与车身连接。
最后,安装并调整起重机的控制系统和安全设备。
(4)安装调试:在完成起重机组装后,需要进行安装调试。
首先,检查起重机的基本动作,包括起升、伸缩、转动等。
然后,进行负载试验,确保起重机承载能力满足要求。
最后,进行安全设备和控制系统的检查和调整。
3.拆卸方案(1)准备工作:在开始拆卸工作之前,进行现场调查和准备工作,包括了解工程项目的具体情况、准备资料和设备等。
(2)安全检查:在拆卸工作之前,需要对起重机进行安全检查。
检查起重机的臂架、底盘、控制系统和安全设备是否正常,需要进行维修和更换。
(3)拆卸过程:按照逆序进行拆卸工作。
首先,拆卸控制系统和安全设备,确保拆卸过程的安全性。
然后,拆卸起重机的臂架,将臂架部分与车身分离。
最后,拆卸脚踏板和轮子,将起重机分解为各个组件。
(4)检查和存放:在拆卸完成后,对起重机的各个组件进行检查,确保无损坏或丢失的情况。
然后,对组件进行分类和存放,标记清楚,以备以后的使用或维修。
4.安全措施(1)培训:在进行起重机的安装和拆卸工作之前,必须对操作人员进行相关培训,包括起重机的操作技巧、安全知识和应急处理等。
履带吊安装拆卸方案履带吊是一种用于吊装和运输重型物件的大型机械设备,它的安装和拆卸需要经过专业人员的指导和操作。
以下是一份履带吊安装和拆卸的方案。
1.安装前的准备工作:a.确保工作场地平坦稳固,以确保履带吊的稳定性。
b.检查履带吊的零部件和连接件,确保其完好无损。
c.确保有足够的工作人员和所需的工具设备。
d.准备好所需的防护设备,如安全帽、安全鞋等。
2.安装过程:a.将吊车的履带悬挂在吊车的支撑框架上,并使用合适的固定件将其固定。
b.检查履带吊的各项功能是否正常,包括起重机、平台等部分。
c.根据吊车操作手册的要求,安装起重机臂和其他附件。
d.安装完毕后,进行功能测试和安全检查,确保吊车能够正常工作,并且所有安全设备都齐全。
3.拆卸过程:a.在拆卸之前,确保已经关闭了吊车的电源,并进行必要的安全检查。
b.对吊车进行分离和拆卸,先拆卸各个附件,然后解除起重机臂和履带的连接。
c.将起重机臂和其他附件安全移动到一个安全的位置,可根据需要使用合适的工具设备进行固定和保护。
d.确保吊车上的各项功能和附件已经拆除完毕后,可以开始进行履带的拆卸。
e.拆卸履带时,需要使用专用的工具设备进行操作,并遵循操作手册的指导。
4.安装和拆卸过程的注意事项:a.在安装和拆卸过程中,工作人员必须穿着合适的安全装备,严禁戴手套和长袖衣服,以免发生危险。
b.按照操作手册的要求进行操作,避免摆放太多的重物在起重机臂上,以免超载。
c.在安装和拆卸过程中,保持良好的沟通和协作,确保人员的安全和吊车设备的正常工作。
d.每一步操作完成后,都要进行严格的检查,确保吊车的各项功能和连接件都已经正确安装。
以上是一份履带吊安装和拆卸的方案,每一步都需要按照操作手册和相关规定进行操作,确保安全和顺利完成工作。
在实际操作时,一定要遵循操作规程,并由专业人员进行指导和监督。
1 作业项目概况作业内容SCC5000型液压履带起重机是由上海三一科技有限公司采用国外最新技术、结合我国国情自行研制开发的具有自主知识产权的全液压履带式起重机。
最大起重量500吨,可装成臂式工况和塔式工况使用。
两种工况臂架系统都有多种组合形式。
该车具有自重轻,安装、拆卸方便,操作简单,安全装置齐全、实用方便等优点。
该机械主要包括履带行走装置、主平台、主提升机构、副提升机构、主变幅机构、副变幅机构、超起变幅机构、发动机装置、司机室、回转机构、液压系统、电气系统、主机后配重、中央配重、作业设备、超起装置等。
现由于工程需要,将其安装为主臂90米、固定副臂12米工况在内蒙古察右中旗大板梁150MW风电场吊装使用。
作业范围及主要工作量1.2.1作业范围主机作业场地选择在2#风机基础旁宽广、平坦而且坚硬的区域,保证地面承载压力1.4公斤/平方厘米,起重机停放水平度不超过1%(长100米的距离内,坡度为1米左右)。
臂杆受场地限制,采用空中接杆的方式进行作业。
1.2.2主要工作量将安装场地进行平整、夯实,要求安装区域必须坚实、平坦,地面、空间无障碍物,履带吊停放位置尽可能铺设石子或铺设钢板,以满足吊车的需求。
按照安装程序依次安装各部件。
安装工作结束后,扳起吊车,进行负荷试验,投入正常使用。
主要技术特点1.3.1 主要参数1.3.1.1 最大额定起重量500吨(主臂工况基本臂)。
1.3.1.2 要求车体倾斜度不超过1%(场地水平面坡度在1%之内)2 编制依据、规范、规程和标准编制依据规范、规程和标准《风力发电场安全规程》(DL/T 796-2012)《高空作业机械安全规则》(JG 5099-1998)《起重机安全规程》(GB 6067-2014)《起重机设计规范》(GB 3811-2008)《起重机械吊具与索具安全规程》(LD/48-1993)《起重吊运指挥信号》(GB 5082-1985)3 作业准备作业主要负责人、职责及应具备的条件3.1.1 施工负责人朱永良,负责安装过程中的全面工作,指导作业人员按照作业指导书安全施工。
履带吊安装及拆除施工方案
履带吊是一种用于吊装重型物体的机械设备,它具有稳定
性高、承载能力大的特点。
以下是履带吊的安装及拆除施
工方案的详细步骤:
安装方案:
1. 确定吊装位置:根据工程需要,确定履带吊的安装位置,并确保该位置能够承受吊装物体的重量。
2. 安装基础:根据履带吊的重量和规格,进行基础的施工,确保其稳固可靠。
3. 安装履带吊:将履带吊的主体部分运输到安装位置,使
用起重机或其他合适的设备将其安装到基础上。
4. 连接电源:根据履带吊的电气系统要求,将其与电源连接,并进行必要的测试确保正常工作。
拆除方案:
1. 施工准备:在拆除履带吊之前,需要对工作区域进行清理,并确保周围没有人员或其他障碍物。
2. 拆除电源:将履带吊与电源断开连接,并进行必要的测
试确保电源已经切断。
3. 拆除履带吊:使用起重机或其他合适的设备,将履带吊
的主体部分从基础上拆除下来,并将其安全放置在指定的
位置。
4. 清理工作区:将拆除下来的履带吊和其他杂物进行清理,确保工作区域整洁。
需要注意的是,在履带吊的安装和拆除过程中,必须严格
按照相关的安全操作规程进行操作,确保人员安全和设备
完好无损。
同时,根据具体情况,还需要考虑其他因素,如天气、地形等,以确保施工的顺利进行。
履带吊安装拆除方案一、工程概况。
咱们这个工程啊,有个履带吊要进场干活。
这履带吊可不小,就像个大怪兽一样,但是呢,它得乖乖听话,按照咱们的计划来安装和拆除。
这个履带吊在[具体工程名称]的[具体作业区域]使用,主要是负责吊装那些又大又重的家伙,像大型钢结构啥的。
二、安装前准备。
# (一)场地准备。
1. 首先得找个宽敞的地儿。
这地方得平,就像你家的地板一样平平整整的,不能坑坑洼洼的,不然履带吊站都站不稳,还怎么干活呢?所以要把安装场地的杂物都清理干净,大石头、小土堆啥的统统都得搬走。
2. 场地的大小也很重要,得能让履带吊的各个部件都有地方放,就像给每个零件都安排一个小房间一样。
而且周围还要留出足够的空间,方便咱们的吊车、卡车啥的进出,就像给它们留条大马路一样。
# (二)设备和工具准备。
1. 把履带吊的所有部件都检查一遍,看看有没有在运输过程中被磕着碰着的。
就像检查刚买回来的新玩具一样,每个零件都得仔细看看。
2. 准备好各种工具,什么扳手、螺丝刀、起重机这些。
这些工具就像医生的手术刀一样,缺了哪个都不行。
而且工具得是好用的,不能是那种锈迹斑斑、快报废的。
# (三)人员准备。
1. 找一帮靠谱的兄弟来干活。
这些兄弟得是经过培训的,知道履带吊怎么安装,就像知道怎么拼图一样,每个部件放在哪里都得门儿清。
2. 给每个兄弟安排好任务,谁负责指挥,谁负责拧螺丝,谁负责操作吊车,都得清清楚楚的。
就像在足球场上,每个球员都知道自己的位置和任务一样。
三、安装步骤。
# (一)底盘安装。
1. 先把履带吊的底盘弄过来,这底盘就像人的两条腿一样重要。
用吊车小心翼翼地把底盘放到指定的位置上,就像把一个大宝贝轻轻放在床上一样。
2. 然后把底盘上的各种连接部位检查一下,看看有没有松动的地方。
如果有,就像系鞋带一样,把它拧紧。
# (二)塔身安装。
1. 把塔身的部件一个一个地吊起来,就像搭积木一样,一节一节地往上装。
每装一节,都要检查一下它是不是垂直的,可不能歪歪扭扭的,不然整个履带吊就像个喝醉了酒的大汉一样站不稳。
履带吊安装及拆除施工方案一、方案背景和目的随着建筑工程的发展,履带吊作为一种重要的施工机械设备,在安装和拆除过程中扮演着重要的角色。
本方案旨在提供准确、安全、高效的履带吊安装及拆除施工方案。
二、履带吊的安装流程1. 确认工地情况:施工前,需对工地进行全面的勘察,包括地面情况、施工空间、周边环境等,确保其符合安装要求。
2. 组织施工人员:安装履带吊需要由专业的工程技术人员负责,确保施工过程的安全性和顺利性。
3. 确定吊装点:根据施工需求,选择合适的吊装点位,并确保吊装点位稳固、安全可靠。
4. 安装支撑装置:在吊装点位周围适当配置支撑装置,以保证履带吊安装过程中的平衡和稳定。
5. 安装履带吊:根据履带吊的具体型号和使用说明,安装各个零部件,并进行相应的调试和测试。
6. 进行安全检查:在履带吊安装完成后,进行全面的安全检查,确保各项功能正常并符合相关安全标准。
三、履带吊的拆除流程1. 编制拆除计划:在拆除履带吊之前,制定详细的拆除计划,包括拆除的时间、人员、工具、隐患识别等。
2. 停止吊装作业:在拆除履带吊之前,首先要停止吊装作业,并确保无任何负荷。
3. 撤离人员:将相关人员撤离至安全区域,确保在拆除过程中不会受到任何伤害。
4. 拆除相关部件:按照履带吊的具体结构,逐步拆除与安装过程相反的各个部件。
5. 检查相关设备:在进行拆除过程中,对各个部件进行仔细的检查,确保无缺损和损坏。
6. 清理施工现场:拆除完毕后,对施工现场进行全面的清理和整理,保持工地的整洁和安全。
四、履带吊安装及拆除的相关注意事项1. 安全第一:在履带吊安装及拆除过程中,始终将安全放在首位,确保施工人员的人身安全。
2. 严格操作规程:在进行履带吊的安装和拆除过程中,要遵守相应的操作规程,并确保每个步骤的准确性和安全性。
3. 设备维护保养:履带吊在使用前、使用中以及使用后,都需要进行相应的维护保养工作,以确保其正常运行和延长使用寿命。
4. 通风条件:在安装履带吊时,要确保施工场地具备良好的通风条件,以防止因排放的废气对施工人员造成伤害。
