双层防护棚施工方案标准范本
- 格式:docx
- 大小:47.39 KB
- 文档页数:4
防护棚搭设施工方案目录l 工程概况 (1)2 编制依据 (1)3 防护棚平面布置 (1)4 搭设安全技术要求 (1)4.1 构配件质量 (1)4.2 构造技术 (1)5 防护棚搭设 (4)5.1 施工准备 (4)5.2 搭设工艺流程 (4)5.3 搭设施工 (4)6 检查验收 (5)7 防护棚的拆除 (5)8 安全管理 (5)9 验算书 (6)1 工程概况本工程为二幢十二层小高层住宅楼及商场会所组成,建筑面积23856㎡,筑物高度为34。
4m,施工现场配备一台QTZ—40塔吊和二台SS200/200施工升降机。
按照规范要求,在塔吊回转半径内各类临设和出入口处必须搭设双层防护棚。
2 编制依据2。
1JGJ130—2001 建筑施工扣件式钢管脚手架安全技术规范2.2 JGJ80—91 建筑施工高处作业安全技术规范2.3现行的操作规程、安全规范及有关规定3 防护棚平面布置(见平面布置图,本处编者略)4 搭设安全技术要求4.1 构配件质量4。
1.1∮8×3.5的焊接钢管,应符合GB700-89中的Q235A的规定,产品须有出厂合格证或检测合格证明。
4.1。
2扣件应符合JGJ22-85的规定和相应的技术要求,产品须有出厂合格证或检测合格证明。
4。
1。
3竹笆应符合相应的质量要求。
4。
1。
4密目安全网应符合相应的质量要求.4。
2构造技术4.2.1 临时设施防护棚4。
2。
1.1木工房及水泥库:防护棚宽度8m,总高度6m,搭设立杆纵向间距3m.直接搭设在砼硬地坪上。
上下横向水平杆之间采用桁架形式,斜拉杆间距1m,对称设置。
木工房南侧中间增加一根立杆。
底部200㎜处设置纵向扫地杆,每隔1。
5m设置一道横向水平杆。
双层棚顶间距600㎜,每层用竹笆满铺。
上部600㎜四周设置一道水平防护栏杆,下口采用180㎜挡脚板,并张挂绿色安全网,如图所示.4.2。
1。
2钢筋棚:防护棚宽度6m,其中悬挑2m。
总高度6m。
搭设立杆间距3m.直接搭设在砼硬地坪上,上下横向水平杆之间采用桁架形式,斜拉杆间距1m,对称设置.底部200㎜处设置纵向扫地杆.双层棚顶间距600㎜,每层用竹笆满铺。
临设防护棚搭设施工方案编制:审核:Xxxx项目部2018年4月24日目录一、工程概况: (2)二、编制依据: (2)三、防护棚搭设布置 (2)四、防护棚的搭设 (3)五、防护棚搭设的质量要求 (5)六、防护棚搭设安全措施 (6)七、防护棚拆除安全措施 (8)八、应急预案 (9)九、塔楼防坠安全措施 (16)十、防护棚搭设示意图 (17)十一、临舍防护棚搭设平面图 (18)十二、临舍防护棚搭设进度计划 (18)防护棚搭设施工方案一、工程概况:Xxxx项目工程位于四川省眉山市仁寿县视高镇景观大道16号。
项目用地面积130800.1㎡总建筑面积186646.47平方米。
由8栋27层高层住宅、4栋11层住宅、4栋6层住宅、8栋4层住宅及若干商业组成;地下室为负一层车库地下室。
生活区毗邻项目部,沿临悦隽西南-东北向围墙成长条形布置有办公及生活区,通长约300m,宽约18m。
悦隽天府项目一标段受场地限制所布置1、2、3#塔机均对办公及生活区有不同程度覆盖,覆盖区域办公区及宿舍须搭设双层防护棚。
本施工方案主要适用于为xxxx项目临舍搭设双层防护棚。
二、编制依据:《建筑施工扣件式钢管脚手架》(JGJ130-2011年版);《建筑施工安全检查标准》(JGJ59-2011);《建筑施工高处作业安全技术规范》(JGJ80-2016);《建筑工程现场安全文明施工标准化技术规程》(DBJ51/T 036-2015)三、防护棚搭设布置根据现场情况及项目总平布置,我项目1、2、3#塔机对项目办公及生活区临舍都有不同程度覆盖,依据《建筑施工高处作业安全技术规范》(JGJ80-2016)规定均需搭设安全防护棚。
(具体须搭设防护棚区域详xxxx项目生活区临舍防护区域图)四、防护棚的搭设4.1 材料及规格4.1.1 根据JGJ59-2011《建筑施工安全检查标准》以及JGJ130-2011《建筑施工扣件式钢管脚手架安全技术规范》的要求,本工程防护棚采用符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢规定的钢管,钢管型号为Ф48*3.0㎜。
防护棚双层防护标准
防护棚双层防护的标准如下:
1. 常规安全通道立杆纵距不应超过1200mm,防护棚悬挑尺寸为
300\~500mm,双层防护棚层间距为500\~600mm。
2. 防护棚的长度应根据建筑物高度与可能坠落半径确定。
3. 当安全防护棚的顶棚采用竹笆或木质板搭设时,应采用双层搭设,间距不应小于700mm;当采用木质板或与其等强度的其他材料搭设时,可采用单层搭设,木板厚度不应小于50mm。
4. 当建筑物高度大于24m并采用木质板搭设时,应搭设双层安全防护棚。
两层防护的间距不应小于700mm,安全防护棚的高度不应小于4m。
5. 当安全防护棚为非机动车辆通行时,棚底至地面高度不应小于3m;当安全防护棚为机动车辆通行时,棚底至地面高度不应小于4m。
以上信息仅供参考,具体标准可能因实际情况而有所不同。
如需了解更多信息,建议咨询专业人士或查阅相关规范文件。
防护棚专项方案范本防护棚是针对露天作业人员进行安全防护的一种设施,主要用于对作业人员进行防护,防止坠落、物体打击、高温等伤害。
为了确保防护棚的安全性和有效性,需要制定一套完善的专项方案。
以下是一个防护棚专项方案的范本,共计____字。
一、方案背景随着建筑行业的发展和建筑工人的数量增加,露天作业面临的安全隐患也逐渐增多。
针对这一问题,公司决定建设防护棚设施,以确保作业人员的安全。
为了规范防护棚的建设和使用,制定此专项方案。
二、方案目标1. 确保防护棚的安全性和有效性,有效防止坠落、物体打击、高温等伤害。
2. 提高作业人员的工作效率,减少工伤事故的发生。
3. 规范防护棚的建设和使用,明确责任分工和操作规程。
4. 加强员工的安全意识和培训,提高他们对防护棚的认识和使用。
三、防护棚建设及配置1. 防护棚的选址应根据施工现场实际情况进行合理规划,切勿占用紧急通道或影响其他作业。
2. 防护棚的建设应根据施工作业面的大小和规模进行合理设计,保证作业人员的安全。
3. 防护棚应配置必要的安全设备和设施,例如坠落防护网、护栏、照明设备等,确保其安全性和实用性。
四、防护棚的使用规范1. 防护棚的使用范围为施工作业面,严禁用于其他用途。
2. 进入防护棚的作业人员必须穿着符合安全规定的防护服装和防护器具,严禁穿着拖鞋等不适合的鞋类。
3. 防护棚内禁止吸烟,禁止使用明火。
4. 防护棚的安全通道和紧急出口必须保持畅通,严禁堆放杂物或阻塞通道。
5. 防护棚内的工具和设备必须放置在指定位置,不得乱放乱堆。
6. 防护棚内使用的电器设备必须符合安全规定,有专人负责日常维护和检修工作。
7. 每日开始作业前,必须对防护棚进行检查,确保设施和设备的正常使用。
8. 防护棚内应设置明确的安全标志,包括紧急出口指示、禁止通行等标志。
五、防护棚的责任分工1. 公司负责防护棚的建设和使用,确保其安全性和有效性。
2. 监理负责对防护棚的建设和使用进行监督和检查,并提出改进意见和建议。
第1篇一、工程概况本项目位于XX市XX区,为新建住宅小区,占地面积XX平方米,总建筑面积XX平方米。
本项目工程防护棚施工方案旨在确保施工现场安全,保障施工人员的人身安全,提高施工效率。
二、施工方案1. 防护棚搭设要求(1)防护棚采用建筑钢管扣件脚手架或其他型钢材料搭设,严禁采用竹木杆件搭设防护棚。
(2)安全通道、防护棚应采用建筑钢管扣件脚手架或其他型钢材料搭设,顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护,及封闭的防护栏或挡板,整体应能承受10kPa的均布静荷载。
(3)特别重要或大型的安全通道、防护棚及悬挑式防护设施必须制定专项技术方案,经企业技术负责人审批后实施。
2. 施工准备(1)施工人员的安全教育:参加施工的人员必须经过项目安全员、主管工长、劳资员及保卫组织的项目安全常识系统教育,并建立相应的档案资料。
(2)材料准备:钢管、扣件、竹串片脚手板、木模板、防护栏、挡板等。
(3)工具准备:扳手、锤子、水平尺、线锤等。
3. 施工步骤(1)确定防护棚位置:根据施工图纸和现场实际情况,确定防护棚的位置。
(2)搭建基础:根据设计要求,搭建防护棚的基础,确保基础牢固。
(3)搭建立柱:按照设计要求,搭建立柱,确保立柱垂直、稳定。
(4)搭建横梁:在立柱上搭建横梁,确保横梁水平。
(5)搭建顶部:在横梁上搭建顶部,确保顶部严密、牢固。
(6)搭建防护栏和挡板:在顶部搭建防护栏和挡板,确保整体防护效果。
(7)验收:施工完成后,进行验收,确保防护棚符合设计要求。
4. 施工注意事项(1)施工过程中,确保施工人员佩戴安全帽、安全带等安全防护用品。
(2)施工过程中,严禁施工人员酒后作业、疲劳作业。
(3)施工过程中,严格按照操作规程进行施工,确保施工质量。
(4)施工完成后,对防护棚进行维护保养,确保防护棚长期稳定。
三、施工进度安排(1)施工准备:2天(2)搭建基础:3天(3)搭建立柱、横梁:5天(4)搭建顶部、防护栏和挡板:3天(5)验收:1天总计:14天四、质量保证措施(1)施工前,对施工人员进行技术交底,确保施工人员掌握施工技术要求。

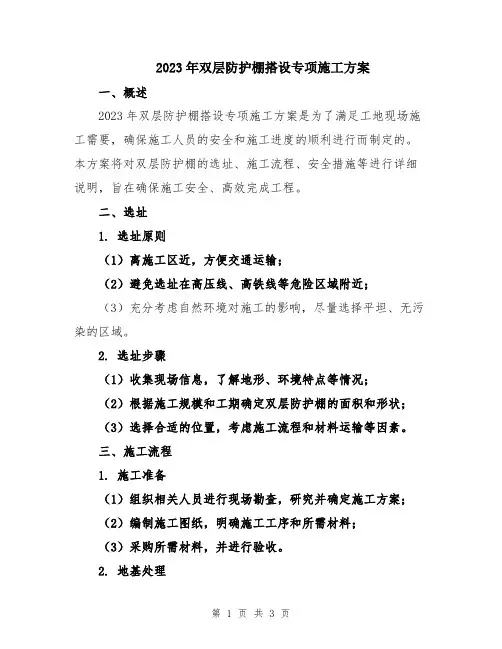

2023年双层防护棚搭设专项施工方案一、概述2023年双层防护棚搭设专项施工方案是为了满足工地现场施工需要,确保施工人员的安全和施工进度的顺利进行而制定的。
本方案将对双层防护棚的选址、施工流程、安全措施等进行详细说明,旨在确保施工安全、高效完成工程。
二、选址1. 选址原则(1)离施工区近,方便交通运输;(2)避免选址在高压线、高铁线等危险区域附近;(3)充分考虑自然环境对施工的影响,尽量选择平坦、无污染的区域。
2. 选址步骤(1)收集现场信息,了解地形、环境特点等情况;(2)根据施工规模和工期确定双层防护棚的面积和形状;(3)选择合适的位置,考虑施工流程和材料运输等因素。
三、施工流程1. 施工准备(1)组织相关人员进行现场勘查,研究并确定施工方案;(2)编制施工图纸,明确施工工序和所需材料;(3)采购所需材料,并进行验收。
2. 地基处理(1)清理施工区域,确保地面平整;(2)根据设计要求,在地基上进行标高和标线,方便后续施工。
3. 钢架搭设(1)按照设计要求,组织人员搭设双层防护棚的钢架;(2)确保钢架的稳定性和承重能力;(3)定期检查和维护钢架,确保施工安全。
4. 外层搭设(1)安装外层膜结构,使用专业膜材料;(2)在膜结构的固定点处进行加固,确保外层的稳定性;(3)保证外层膜结构具有一定的透光性,方便工人工作。
5. 内层搭设(1)组织人员进行内层结构的搭设,包括支架、隔离面板等;(2)确保内层结构的承重能力和稳定性;(3)内层结构必须能够有效隔离外界环境对施工造成的干扰。
6. 安全通道(1)设置双层防护棚的出入口,确保施工人员的安全通行;(2)设置紧急避险通道,并确保通道的畅通;(3)在通道入口处设置警示标识,引导人员正确通行。
四、安全措施1. 安全培训在施工前,组织施工人员进行安全培训,包括施工现场安全操作规程、紧急救援措施等。
2. 安全防护(1)施工现场要设置警示标识,明确安全警示;(2)施工人员必须穿戴符合要求的安全防护用品,包括安全帽、防护服等;(3)施工现场必须设置消防设施,确保施工过程中的火灾安全;(4)对施工现场进行定期巡检,及时发现并处理安全隐患。
安全防护棚搭设方案范本一、材料的准备:临建安全防护棚主体骨架采用?483.5脚手钢管,采用直角扣件、旋转扣件进行连接用,竹笆片、木板为防护材料。
二、防护棚的搭设搭设步骤具体搭设施工程序为:混凝土地面锚地钢管扫地杆外围立杆纵向水平杆横向水平杆铺第一层竹笆片棚顶钢管横向水平杆铺第二层竹笆片防护栏杆围竹笆片。
(防护棚搭设过程中,剪刀撑应随架体搭设高度同步进行。
)1.场地整平进行碾压。
2.在搭设外围立杆部位用钢管打入地下___m深,作为锚固用,以加强防护棚的稳定性和抗风能力。
4.扫地杆首先与锚入地下的钢管用直角扣件进行连接,然后进行竖立杆,立杆间距___m。
水平管高度___m。
5.防护棚架的棚顶离屋面高度应___mm,棚顶设置二层,棚顶间隔高度___mm。
6.在人行通道上的防护棚搭设___m,棚顶设置二层,棚顶间隔高度___mm。
顶部及两侧立杆间,应选用板材、竹笆片作全封闭,同时应栏杆涂刷警示漆。
三、技术、质量要求1、搭设材料的要求:钢管、扣件等材料进场必须持有准用证,许可证、产品合格证、验收单等。
搭设前应对钢管、扣件进行检查,发现严重锈蚀,变形弯曲损伤和裂纹等材料严禁使用。
2、防护棚构造要求:防护棚水平钢管间距___mm,立杆间距___mm,扫地杆离地面___mm。
防护棚上部满铺竹笆片两层,每张竹笆片必须用双股18#铁丝将四角与钢管扎牢。
连接杆件采用直角扣件或旋转扣件进行连接。
防护棚外围纵横向支撑,斜杆用旋转扣件与立杆或水平连接,由底至顶之字形设置。
在整个外侧连续设置剪刀撑,每6根立杆设置一道剪刀撑,角度按45设置。
3、施工技术要求防护棚立杆应用同长度的钢管布置。
立杆基础应坚实平整,有排水措施,在同一水平面上的横向水平杆接头要错开,以保证脚手架的整体性。
杆件应横平竖直,沿外围两端和转角处起在防护棚外连续用斜杆搭成剪刀撑,夹角为45度至60度。
剪刀撑应采用搭接方法,搭接有效长度不小于___米,并用两只旋转扣件连接。
防护棚搭设方案范本____年防护棚搭设方案一、项目背景防护棚是指一种快速搭建的临时建筑,通常用于临时工程、物资存储、避难所、临时办公等场所。
随着环境变化、灾害频发以及人口流动的增加,对于防护棚的需求也日益增加。
为了应对不断变化的需求,我们在____年制定了新的防护棚搭设方案,希望能够提供更加高效、灵活的解决方案。
二、目标和原则1. 目标:新的防护棚搭设方案的目标主要包括以下几个方面:- 提供快速搭建的能力- 提供灵活可调整的结构- 提供良好的隔热与防水性能- 提高防护棚的使用寿命- 提供可持续发展的材料选择和设备- 提供适应不同环境和气候条件的解决方案2. 原则:新的防护棚搭设方案的制定将遵循以下原则:- 快速搭建:使用简单、易操作的设备和材料,能够在短时间内完成搭建工作。
- 灵活可调整:防护棚的结构可以根据需要进行调整和改变,以适应不同的使用场景。
- 良好的隔热与防水性能:采用高效的隔热和防水材料,确保防护棚在不同气候条件下的使用效果。
- 提高使用寿命:采用耐用的材料和结构,延长防护棚的使用寿命,减少维护和更换成本。
- 可持续发展:选择环保、可回收、可再利用的材料,减少对环境的影响。
- 适应不同环境和气候条件:根据不同地区的气候特点和环境条件,提供相应的解决方案。
三、技术方案1. 材料选择- 结构材料:采用轻型、高强度的钢结构材料,确保防护棚的稳定性和结构强度。
- 隔热材料:选择高效的隔热材料,如岩棉、泡沫塑料等,以保持防护棚内的温度。
- 外部覆盖材料:选用防水、耐候性好的材料,如PVC涂层的聚酯纤维等,以确保防护棚的防水性能。
- 地基材料:根据具体地区的土质条件选择适当的地基材料,如混凝土、砂石等。
2. 设计方案- 结构设计:根据不同使用场景和需求,提供不同类型的防护棚结构,如单层结构、双层结构、凹凸形状等。
- 搭建方式:采用简单易懂的搭建方式,如拼接、组装等,减少人力和设备投入。
- 可调整性:提供可调整的结构设计,如可折叠、可扩展、可移动等,以适应不同使用需求。
第1篇一、工程概况1. 工程名称:XX项目防护棚施工2. 工程地点:XX市XX区XX项目工地3. 工程规模:本工程需搭建防护棚若干,具体数量根据现场实际情况确定。
4. 工程内容:防护棚的设计、制作、运输、安装、拆除及维护。
5. 工程期限:根据工程进度及现场实际情况,预计工期为XX天。
二、施工依据1. 国家相关法律法规及行业标准2. 工程设计图纸及施工图纸3. 施工合同及工程委托书4. 现场实际情况三、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XX3. 施工班组长:XX4. 施工人员:XX名四、施工材料及设备1. 材料清单:- 钢筋:HRB400级钢筋,直径φ6mm、φ8mm、φ10mm。
- 钢板:Q235-A钢,厚度2.0mm。
- 焊条:E4303型。
- 螺丝:M12、M16、M20。
- 钢管:Q235-A钢,直径φ48.3mm。
- 钢丝网:Q235-A钢,直径φ2.0mm。
- 防水材料:SBS改性沥青防水卷材。
- 防腐材料:防锈漆。
- 木材:松木,厚度2.0cm。
- 钢板网:Q235-A钢,孔径10mm×10mm。
2. 设备清单:- 电焊机:JW-200型。
- 钻床:Z-50型。
- 钢筋弯曲机:JN-40型。
- 搅拌机:JS-1000型。
- 电锯:JS-1000型。
- 卷扬机:JY-10型。
- 搬运车:手推车。
五、施工工艺1. 施工准备:- 根据设计图纸及现场实际情况,制定施工方案。
- 组织施工人员学习施工图纸及施工方案。
- 准备施工材料及设备。
- 清理施工现场,确保施工安全。
2. 钢筋制作与绑扎:- 根据设计图纸,制作钢筋骨架。
- 使用钢筋弯曲机将钢筋弯曲成所需形状。
- 使用电焊机将钢筋骨架焊接成整体。
- 使用钢丝将钢筋骨架绑扎牢固。
3. 钢板焊接:- 根据设计图纸,将钢板切割成所需形状。
- 使用电焊机将钢板焊接成防护棚主体。
- 焊接完成后,对焊接部位进行打磨处理。
一、工程概况本工程为[工程名称],位于[工程地点]。
由于施工现场环境复杂,为确保施工人员的安全,需搭建防护棚进行临时遮蔽。
本方案旨在详细规划防护棚的搭建、使用、拆除及安全防护措施。
二、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)2. 《建筑施工高处作业安全技术规范》(JGJ 80-xx)3. 《建筑施工安全检查标准》(JGJ 59-2011)4. 《钢结构设计规范》(GB50017—xxx)5. 施工图纸、本工程施工组织设计6. 相关安全法规及标准三、防护棚设计1. 防护棚类型:采用悬挑式水平防护棚,适用于施工现场临时遮蔽。
2. 材料要求:- 钢管:采用Q235钢材,壁厚符合规范要求。
- 扣件:选用符合国家标准的扣件,确保连接牢固。
- 隔离板:采用防火、防雨、防尘的复合材料。
- 安全网:选用合格的安全网,确保防护效果。
四、施工步骤1. 施工准备:- 确定防护棚搭建位置,确保不影响施工进度。
- 准备施工材料、工具及安全防护用品。
- 组织施工人员进行技术交底和安全教育。
2. 防护棚搭建:- 首先搭建基础,确保基础牢固可靠。
- 按照设计要求,依次搭建立柱、横梁、顶板等结构。
- 安装隔离板和安全网,确保防护效果。
3. 防护棚使用:- 防护棚内不得堆放易燃、易爆物品。
- 严禁在防护棚内吸烟、用火。
- 定期检查防护棚结构,发现隐患及时整改。
4. 防护棚拆除:- 拆除顺序与搭建顺序相反。
- 注意保护施工材料和设备,避免损坏。
五、安全措施1. 施工人员:施工人员必须佩戴安全帽、安全带等防护用品。
2. 高空作业:严格执行高空作业安全规范,确保作业安全。
3. 用电安全:施工现场用电设备必须符合安全要求,定期检查电线电缆。
4. 应急预案:制定应急预案,确保在发生突发事件时能够迅速处置。
六、质量保证1. 施工材料必须符合国家相关标准。
2. 施工过程严格执行规范要求,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
仅供参考[整理] 安全管理文书双层防护棚施工方案日期:__________________单位:__________________第1 页共4 页双层防护棚施工方案1.为了贯彻安全文明施工要求,确保道路人行通道和小区通道施工安全,特在大楼四周搭设双层防护棚。
2.通道双层防护棚高度为4.5米,上下搁栅层高度为0.6-0.8米,立杆采用井字型方式,纵距为4米,宽度为3-7米,长度由现场确定,搁栅钢管间距为0.35米,上满铺竹笆,外沿防护栏笆高1米,详见附图。
3.双层防护棚负载应小于300公斤/平方米,不准集中堆物。
4.防护棚搭拆施工人员应严格遵循《建筑施工高处作业安全技术规范》的有关规定进行施工。
施工人员必须持证上岗,施工人员必须带好安全帽,高处作业系好安全带,工具及小零件必须放在工具袋内。
5.防护棚搭设前,脚手施工负责人应对搭设人员进行一次全面的安全技术交底工作,在安全施工方面应该特别注意的事项交底清楚,并履行书面签证记录。
6.搭拆防护棚时,地面应设围护和警戒标志,由安全人员看护,严禁非施工人员入内,严禁搭拆时操作人员向上或向下抛掷物件及材料,以防坠物伤人。
7.搭拆防护棚时,构件材料必须指定统一地方堆放,有人看管,严禁乱丢乱放,保持施工道路畅通,避免对过往人员造成伤害。
8.防护棚搭设用钢管、扣件和竹笆等材料应符合有关规定,防护棚搭设完毕后经项目部及监理单位的相关人员验收合格后,确认符合要求方可使用。
9.搭设在马路人行通道的防护隔离棚立杆应设置警示标志牌,以确保过往人员行走安全。
第 2 页共 4 页10.当有六级以上大风和浓雾、大雨等恶劣天气及夜间照明昏暗条件下,应停止防护棚的搭拆施工作业。
11.隔离棚搭设完毕后,应由项目架设照明装置,确保行人安全。
2008-11-18第 3 页共 4 页仅供参考[整理] 安全管理文书整理范文,仅供参考!日期:__________________单位:__________________第4 页共4 页。
2023年双层防护棚搭设专项施工方案双层防护棚搭设施工方案一、项目概况本项目为____年某双层防护棚搭设专项施工方案,计划施工期为30天,施工峰值工人数量为50人,施工范围包括土地平整、基础施工、主体结构搭设、屋面和墙面安装、电气设备安装等工作。
二、施工前准备工作1. 制定细致的施工计划,明确每个工作节点和工期;2. 准备好施工所需的材料和设备,确保供应充足;3. 进行施工现场的勘察和测量,确保施工的准确性;4. 编制施工图纸和施工方案,组织技术人员进行技术交底;5. 指定专人负责安全管理和监督。
三、施工工程流程1. 土地平整:清理施工区域内的杂草和碎石,进行挖掘填方,确保地基平整和稳定;2. 基础施工:根据设计图纸施工地基基础,包括地基浇筑、柱子基础施工、地梁施工等;3. 主体结构搭设:安装钢结构框架,进行柱子和梁的拼装和固定,同时进行搭设地面和楼梯;4. 屋面安装:安装屋顶钢板,固定屋面支撑结构,同时进行屋面防水处理;5. 墙面安装:搭设外墙框架,安装外墙钢板和隔热层,进行外墙防水处理;6. 电气设备安装:安装灯具、插座等电气设备,进行电气线路的敷设和连接。
四、安全管理1. 施工现场内设置施工标识,明确危险区域,并制定相关安全操作规程;2. 对施工现场进行定期巡视,发现隐患及时整改;3. 聘请专业安全人员进行安全培训,确保每位工人都具备安全意识和技能;4. 对施工过程中的危险操作进行严格监督,防止事故发生;5. 提供必要的个人防护装备和安全设备,如安全帽、安全绳等。
五、质量控制1. 严格按照施工图纸和规范要求进行施工,避免出现施工错误;2. 在施工过程中进行质量把关,及时发现和整改质量问题;3. 对施工过程中的重要节点进行验收,确保质量符合要求;4. 配合专业检测机构进行必要的质量检测,确保施工质量合格。
六、环保措施1. 在施工现场设置垃圾分类和处理设施,及时清理施工垃圾;2. 对有害气体和噪音进行有效控制,减少对周边环境的影响;3. 合理利用资源,减少浪费,提倡节能环保的施工方式;4. 配合环保部门的监督检查,确保施工过程符合环保要求。
双层钢管防护棚方案1. 引言随着现代工业的发展和城市化进程的加速,各种工地、施工现场遍布各地。
为了保护工作人员的安全和设备的完好,需要搭建临时性的防护棚。
双层钢管防护棚方案是一种安全、可靠且经济的选择。
本文将介绍双层钢管防护棚的结构、材料以及搭建方法。
2. 双层钢管防护棚的结构双层钢管防护棚包括顶部、侧面和底部三个部分。
它由支撑框架和覆盖材料组成。
2.1 支撑框架支撑框架是双层钢管防护棚的骨架,一般采用钢管搭建。
可以选择圆形或方形钢管,其直径和厚度应根据所需防护棚的大小和所处环境的要求来确定。
支撑框架的设计应考虑承载能力、稳定性和耐候性等因素。
2.2 覆盖材料覆盖材料主要用于给双层钢管防护棚提供遮蔽和保护功能。
常见的材料有防水帆布和塑料薄膜。
防水帆布通常采用聚酯纤维制成,具有防水、防尘、防紫外线等特性。
塑料薄膜主要采用聚乙烯或聚氯乙烯制造,具有轻质、透明度高等特点。
选择合适的覆盖材料应根据实际需要和预算来确定。
3. 双层钢管防护棚的搭建方法下面是双层钢管防护棚的简要搭建步骤:3.1 准备工作在搭建双层钢管防护棚之前,需要先查看搭建区域的地质状况,并进行准确的测量。
清理搭建区域并确保其平整,以便于后续的施工。
3.2 搭建支撑框架根据设计图纸和规格要求,将钢管等材料按照要求进行切割和连接。
首先搭建底部的支撑框架,然后根据顶部和侧面的设计要求,继续搭建上层的支撑框架。
3.3 固定支撑框架在支撑框架的各个连接点处加固,可以使用钢丝绳、夹具或连接器等固定支撑框架,以增加整体的稳定性和承载能力。
3.4 安装覆盖材料根据设计要求,将选择好的覆盖材料铺设于支撑框架之上。
注意要将覆盖材料拉紧并固定在支撑框架上,以确保其牢固和平整。
3.5 进一步加固为了提高双层钢管防护棚的稳定性,可以进一步加入斜撑杆或支撑柱等构件进行加固。
确保双层钢管防护棚在风雨天气环境下也能够稳定运行。
4. 双层钢管防护棚的优势双层钢管防护棚相比于其他临时性的防护棚方案,具有以下优势:•安全可靠:采用钢管作为支撑框架,具有较强的承载能力,能够有效保护工作人员和设备的安全。
双层防护棚施工方案范本1.为了贯彻安全文明施工要求,确保道路人行通道和小区通道施工安全,特在大楼四周搭设双层防护棚。
2.通道双层防护棚高度为___米,上下搁栅层高度为___米,立杆采用井字型方式,纵距为___米,宽度为___米,长度由现场确定,搁栅钢管间距为___米,上满铺竹笆,外沿防护栏笆高___米,详见附图。
3.双层防护棚负载应小于___公斤/平方米,不准集中堆物。
4.防护棚搭拆施工人员应严格遵循《建筑施工高处作业安全技术规范》的有关规定进行施工。
施工人员必须持证上岗,施工人员必须带好安全帽,高处作业系好安全带,工具及小零件必须放在工具袋内。
5.防护棚搭设前,脚手施工负责人应对搭设人员进行一次全面的安全技术交底工作,在安全施工方面应该特别注意的事项交底清楚,并履行书面签证记录。
6.搭拆防护棚时,地面应设围护和警戒标志,由安全人员看护,严禁非施工人员入内,严禁搭拆时操作人员向上或向下抛掷物件及材料,以防坠物伤人。
7.搭拆防护棚时,构件材料必须指定统一地方堆放,有人看管,严禁乱丢乱放,保持施工道路畅通,避免对过往人员造成伤害。
8.防护棚搭设用钢管、扣件和竹笆等材料应符合有关规定,防护棚搭设完毕后经项目部及监理单位的相关人员验收合格后,确认符合要求方可使用。
9.搭设在马路人行通道的防护隔离棚立杆应设置警示标志牌,以确保过往人员行走安全。
10.当有六级以上大风和浓雾、大雨等恶劣天气及夜间照明昏暗条件下,应停止防护棚的搭拆施工作业。
11.隔离棚搭设完毕后,应由项目架设照明装置,确保行人安全。
双层防护棚施工方案范本(二)一、引言随着全球气候变化和环境污染的日益恶化,人们对于自然灾害的防护需求越来越迫切。
而双层防护棚作为一种常见的防护设施,具有防风、防雨、防温等功能,已经在许多城市和农村地区得到了广泛应用。
本文将对于____年双层防护棚的施工方案进行详细介绍。
二、施工前准备工作1. 地点选择:根据当地气候和地形条件,选择适合建设双层防护棚的地点。
双层防护棚搭设专项施工方案一、项目概况双层防护棚是一种常见的临时建筑,用于在施工现场提供一个安全、干燥、舒适的工作环境。
本项目旨在搭建一座双层防护棚,以满足施工人员的工作和休息需求。
二、工程准备1. 施工图纸:根据现场实际情况,制定详细的施工图纸,包括棚体的设计、搭设方案和材料清单。
2. 地基处理:在施工现场进行地面平整,并确保地基坚实、无裂缝和渗水。
3. 建筑材料:采购所需的钢材、连接件、防水材料、绝缘材料、外墙材料等建筑材料。
4. 设备准备:准备搭建所需的施工机械和工具,如升降机、脚手架等。
三、施工步骤1. 第一层棚体搭建a. 按照施工图纸,先固定地脚螺栓,将基础架设起来。
b. 在基础上搭建主框架,包括横梁和立柱。
确保框架结构稳定、平整。
c. 安装篷布,用于遮挡雨水和阳光。
根据需要,可以选择防水、防紫外线等特殊功能的篷布。
d. 安装夹层平台和楼梯,方便施工人员进出棚体。
2. 第二层棚体搭建a. 在第一层棚体的横梁上,搭建第二层的主框架,同样要保证结构的稳定和平整。
b. 安装篷布,与第一层篷布相连合,确保整个双层棚体的防水效果。
c. 设计并安装楼梯、扶手等设备,保障施工人员的安全。
3. 完善配套设施a. 安装门窗:根据需要,安装门窗,以便进出和通风。
b. 安装照明设备:安装合适的照明设备,确保棚内有足够的光线。
c. 安装空调设备:如果需要,可以根据环境的要求安装合适的空调设备,确保棚内温度适宜。
d. 安装排水系统:为了防止雨水积聚,需要设置合适的排水系统,确保棚体内干燥。
四、质量控制1. 安全施工:在搭建棚体时,严格按照安全操作规程进行,保障施工人员的安全。
2. 施工现场管理:设立施工现场,规范管理,确保施工过程的有序进行。
3. 材料验收:对采购的建筑材料进行严格的质量验收,确保材料质量符合要求。
4. 现场巡查和监督:项目经理和监督人员进行现场巡查,及时发现和解决施工中的问题。
五、工期安排根据项目规模和施工条件,合理安排工期,确保施工进度和质量。
2023年双层防护棚搭设专项施工方案第一部分:项目背景与目标背景:随着环境变化和社会发展,全球各地面临着越来越多的自然灾害和紧急情况。
为了应对这些问题,构建防护设施成为一项重要任务。
双层防护棚作为一种防灾设施,能够在短时间内提供临时庇护和安全空间,已经成为应对自然灾害和紧急情况的重要手段。
目标:本施工方案的目标是在2023年建设一座双层防护棚,为当地居民提供临时庇护和安全空间,以应对自然灾害和紧急情况。
第二部分:项目规划与设计1.选址:根据当地地形地貌和社会经济发展情况,选择合适的建设地点。
2.设计:基于双层防护棚的功能要求和建设标准,进行详细的设计工作,包括结构设计、设备布置和材料选择等。
3.预算计划:根据设计方案,制定详细的预算计划,确保项目建设的可行性和控制成本。
第三部分:施工组织与管理1.施工组织:根据项目规模和时间计划,制定合理的施工组织架构,明确每个岗位的职责和任务,确保施工工作的顺利进行。
2.施工管理:建立专门的施工管理团队,负责施工过程的监督和协调,确保工程质量和安全。
3.施工进度控制:制定详细的施工进度计划,监控施工进度,及时解决施工中的问题,确保按时完成项目。
第四部分:施工步骤与工艺流程1.地基处理:根据设计要求,对选址进行地基处理,确保地基的稳定性和承载能力。
2.主体构筑:根据设计方案,进行主体结构的施工,包括地板、墙壁和屋顶等的搭建和固定。
3.设备安装:根据设计方案,将所需的设备安装到相应位置,包括电力设备、通风设备和紧急救援设备等。
4.内外装修:对双层防护棚的内外部进行装修,确保设施的美观、舒适和卫生。
5.系统调试:对设施内的各个系统进行调试,确保设备正常运行和安全可靠。
第五部分:安全与风险管理1.安全管理:建立完善的安全管理制度,包括工地安全规范、安全培训和防护措施等,确保工人和设施的安全。
2.风险管理:对施工过程中可能出现的各种风险进行识别和评估,采取相应的措施进行防范和应对。
双层防护棚搭设专项施工方案集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-双层防护棚搭设专项施工方案一、工程概况本工程为商业学校重建工程,由于位于学区,人流量大,周边道路与施工区靠的比较近,且在塔吊旋转半径范围内,加上文明施工和安全的需要,因此本公司在施工期间采用Φ48壁厚为3.0钢管,搭设防护棚,我公司为确保工程施工安全,贯彻落实“安全第一、预防为主,改善职业健康安全条件,杜绝重大伤亡,清除或降低员工及相关方面的职业健康安全风险。
”特采取以下保证措施。
二、编制依据1、JGJ130-2011建筑施工扣件式钢管脚手架安全技术规范2、现行的操作规程、安全规范及有关规定三、防护棚平面布置本工程施工区周围的通道、道路等根据规定均搭设安全防护棚供行人通行(详见施工总平面布置图)及临时办公室活动房防护棚。
四、搭设安全技术要求1、构配件质量(1)、Ф48*3.0的钢管,应符合GB700-89中的Q235-A的规定,产品须有出厂合格证或检测合格证明。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合现行国家标准《钢管脚手架扣件》GB15831的规定。
扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。
(3)、密目式安全网应符合相应的质量要求,必须要有检验合格证才能使用。
2、构造要求A、道路防护棚:道路宽度3-6m,总高度3.3m,内净空高度为2.5米。
用钢管作为立柱,柱距≤3米,需要剪刀撑处,剪刀撑倾角45度,跨距6m,连续设置。
底部200mm处设置纵向扫地杆。
顶部设双层防护棚,间距600~800mm,第一层使用扣板吊顶,第二层满铺竹片脚手板,顶层使用胶合板满铺封闭。
上下横向水平杆之间增加斜拉杆。
B、办公楼防护棚:采用双立杆钢管作为防护棚立柱,总高度7.5米,横向柱距为2.5米,纵向跨度7.2米。
剪刀撑倾角45度,跨距6米,连续设置,底部200mm处设置纵向扫地杆。
一、工程概况本工程为商业学校重建工程,由于位于学区,人流量大,周边道路与施工区靠的比较近,且在塔吊旋转半径范围内,加上文明施工和安全的需要,因此本公司在施工期间采用Φ48壁厚为3.0钢管,搭设防护棚,我公司为确保工程施工安全,贯彻落实“安全第一、预防为主,改善职业健康安全条件,杜绝重大伤亡,清除或降低员工及相关方面的职业健康安全风险。
”特采取以下保证措施。
二、编制依据1、JGJ130—2011建筑施工扣件式钢管脚手架安全技术规范2、现行的操作规程、安全规范及有关规定三、防护棚平面布置本工程施工区周围的通道、道路等根据规定均搭设安全防护棚供行人通行(详见施工总平面布置图)及临时办公室活动房防护棚。
四、搭设安全技术要求1、构配件质量(1)、Ф48*3.0的钢管,应符合GB700-89中的Q235-A的规定,产品须有出厂合格证或检测合格证明。
(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合现行国家标准《钢管脚手架扣件》GB15831的规定。
扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。
(3)、密目式安全网应符合相应的质量要求,必须要有检验合格证才能使用。
2、构造要求A、道路防护棚:道路宽度3-6m,总高度3.3m,内净空高度为2.5米。
用钢管作为立柱,柱距≤3米,需要剪刀撑处,剪刀撑倾角45度,跨距6m,连续设置。
底部200mm处设置纵向扫地杆。
顶部设双层防护棚,间距600~800mm,第一层使用扣板吊顶,第二层满铺竹片脚手板,顶层使用胶合板满铺封闭。
上下横向水平杆之间增加斜拉杆。
B、办公楼防护棚:采用双立杆钢管作为防护棚立柱,总高度7.5米,横向柱距为2.5米,纵向跨度7.2米。
剪刀撑倾角45度,跨距6米,连续设置,底部200mm 处设置纵向扫地杆。
顶部设双层防护棚,间距600~800mm,双层防护顶满铺竹片脚手板。
五、施工准备1、防护棚搭设前项目部技术人员按专项方案的要求,向搭设的操作人员进行安全、技术交底。
2024年防护棚搭设方案范本____年防护棚搭设方案一、背景和目标随着环境问题的日益突出和气候变化的影响,自然灾害频发。
为了应对这些自然灾害,保护人们的生命财产安全,建立防护棚成为一种必要和紧迫的需求。
本方案旨在提供一种可行的____年防护棚搭设方案,以确保在灾害发生时为人们提供安全的避难场所,减少灾害造成的损失。
二、搭设地点选择在进行防护棚搭设前,需要对地点进行科学合理的选择。
以下是一些搭设地点选择的考虑因素:1.地质条件:选择地质条件稳定、无地质灾害隐患的地区,避免潜在的地震、滑坡、泥石流等自然灾害。
2.周边环境:选择空旷、无障碍、无高风险设施和偏远区域,确保人员和设备的安全。
3. 交通便利:选择交通便利的地点,方便人员和物资的进出。
4.供水和电力:选择可供水和电力的地区,确保基本生活需求的满足。
基于以上因素,反复评估潜在地点,利用地理信息系统(GIS)和概念分析,为搭设防护棚选择一个理想的地点。
三、防护棚搭设流程1.规划和准备阶段:(1)确定防护棚搭设的总体目标和规模。
(2)评估和选择合适的防护棚类型。
(3)调查搭建地点的土地使用权和适用建筑规范,并获得必要的许可证。
(4)编制详细的工程设计方案和施工图纸。
(5)准备所需材料和设备,包括建筑材料、工具、安全设备等。
2.基础建设阶段:(1)清理搭建地点,确保平整和无障碍。
(2)进行地面扩建,确保足够的搭建面积。
(3)按照设计方案进行基础设施的建设,包括道路、排水系统、供电系统、供水系统等。
3.防护棚搭设阶段:(1)按照设计方案搭设防护棚的骨架结构。
(2)安装和固定壁板、屋面和地板等。
(3)搭建防护棚的内部划分和装饰,包括区域设备和功能划分。
(4)进行电气、供水、通风等设备的安装。
(5)进行防火、防水、防震等安全设施的安装。
四、防护棚类型选择在选择防护棚类型时,需要根据当地气候和环境特点,以及搭设目标和预计使用时间等因素进行综合考虑。
以下是几种常见的防护棚类型:1.帐篷型防护棚:适用于临时避难场所,搭建简单方便,易于拆卸和搬迁。
解决方案编号:LX-FS-A61209 双层防护棚施工方案标准范本
In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or
activity reaches the specified standard
编写:_________________________
审批:_________________________
时间:________年_____月_____日
A4打印/ 新修订/ 完整/ 内容可编辑
双层防护棚施工方案标准范本
使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
1. 为了贯彻安全文明施工要求,确保道路人行通道和小区通道施工安全,特在大楼四周搭设双层防护棚。
2. 通道双层防护棚高度为4.5米,上下搁栅层高度为0.6-0.8米,立杆采用井字型方式,纵距为4米,宽度为3-7米,长度由现场确定,搁栅钢管间距为0.35米,上满铺竹笆,外沿防护栏笆高1米,详见附图。
3. 双层防护棚负载应小于300公斤/平方米,不准集中堆物。
4. 防护棚搭拆施工人员应严格遵循《建筑施工
高处作业安全技术规范》的有关规定进行施工。
施工人员必须持证上岗,施工人员必须带好安全帽,高处作业系好安全带,工具及小零件必须放在工具袋内。
5. 防护棚搭设前,脚手施工负责人应对搭设人员进行一次全面的安全技术交底工作,在安全施工方面应该特别注意的事项交底清楚,并履行书面签证记录。
6. 搭拆防护棚时,地面应设围护和警戒标志,由安全人员看护,严禁非施工人员入内,严禁搭拆时操作人员向上或向下抛掷物件及材料,以防坠物伤人。
7. 搭拆防护棚时,构件材料必须指定统一地方堆放,有人看管,严禁乱丢乱放,保持施工道路畅通,避免对过往人员造成伤害。
8. 防护棚搭设用钢管、扣件和竹笆等材料应符
合有关规定,防护棚搭设完毕后经项目部及监理单位的相关人员验收合格后,确认符合要求方可使用。
9. 搭设在马路人行通道的防护隔离棚立杆应设置警示标志牌,以确保过往人员行走安全。
10. 当有六级以上大风和浓雾、大雨等恶劣天气及夜间照明昏暗条件下,应停止防护棚的搭拆施工作业。
11. 隔离棚搭设完毕后,应由项目架设照明装置,确保行人安全。
2008-11-18
请在该处输入组织/单位名称
Please Enter The Name Of Organization / Organization Here。
