2014年 一级建造师《市政公用工程管理与实务》真题
- 格式:docx
- 大小:1.04 MB
- 文档页数:9
2014年一建《市政实务》真题及答案解析2014年一级建造师《市政公用工程管理与实务》真题_页面_01.jpg (172.97 KB, 下载次数: 327)下载附件保存到相册2014-9-23 12:13 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_02.jpg (243.22 KB, 下载次数: 275)下载附件保存到相册2014-9-23 12:13 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_03.jpg (210.09 KB, 下载次数: 263)下载附件保存到相册2014-9-23 12:13 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_04.jpg (187.85 KB, 下载次数: 248)下载附件保存到相册2014-9-23 12:13 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_05.jpg (223.91 KB, 下载次数: 247)下载附件保存到相册2014-9-23 12:13 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_06.jpg (199.67 KB, 下载次数: 251)下载附件保存到相册2014-9-23 12:13 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_07.jpg (230.81 KB, 下载次数: 252)下载附件保存到相册2014-9-23 12:14 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_08.jpg (136.67 KB, 下载次数: 261)下载附件保存到相册2014-9-23 12:14 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_09.jpg (271.37 KB, 下载次数: 257)下载附件保存到相册2014-9-23 12:14 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_10.jpg (166.91 KB, 下载次数: 261)下载附件保存到相册2014-9-23 12:14 上传2014年一级建造师《市政公用工程管理与实务》真题_页面_11.jpg (93.72 KB, 下载次数: 266)下载附件保存到相册2014-9-23 12:14 上传一级建造师本主题由cindyler 于2014-9-24 09:36 置顶窗体顶端post_newreply 窗体底端分享到:微信新浪微博腾讯微博QQ 空间人人网豆瓣网分享到: QQ 好友和群 QQ 空间 腾讯微博 腾讯朋友 收藏0 分享 淘帖0 支持28 反对19 相关帖子• 2014年度一级建造师法规真题完整版解析 • 2014年一级建造师工程经济真题视频讲解• 2014年一级建造师《项目管理》真题答案及解析• 山东省2014年第一批一级建造师注册证书下发了吗? • 2014年度一级建造师水利水电工程管理与实务真题与答案 • 2014年一级建造师考后经验交流分享贴 • 招聘一级建造师专业不限• 帮我看看一建机电案例能估多少分• 希望今年我的一级建造师建筑专业能够一次性顺利通过!回复 使用道具 举报 千斤顶 显身卡dumvadumva 当前离线 注册时间 2011-3-29 积分 1450狗仔卡2楼发表于 2014-9-23 12:25 | 只看该作者 楼主强人,何时弄上案例题的标答啊?谢谢11主题369 帖子1450 积分 大家网大学二年级大家网大学二年级, 积分 1450, 距离下一级还需 550 积分大家网大学二年级, 积分 1450, 距离下一级还需 550 积分 积分 1450发消息回复使用道具 举报 显身卡zxy@112zxy@112 当前离线 注册时间 2012-9-11 积分 4084狗仔卡101 主题 1535 帖子 4084 积分大家网研究生一年级大家网研究生一年级, 积3楼发表于 2014-9-23 12:43 | 只看该作者 有几题改错了。

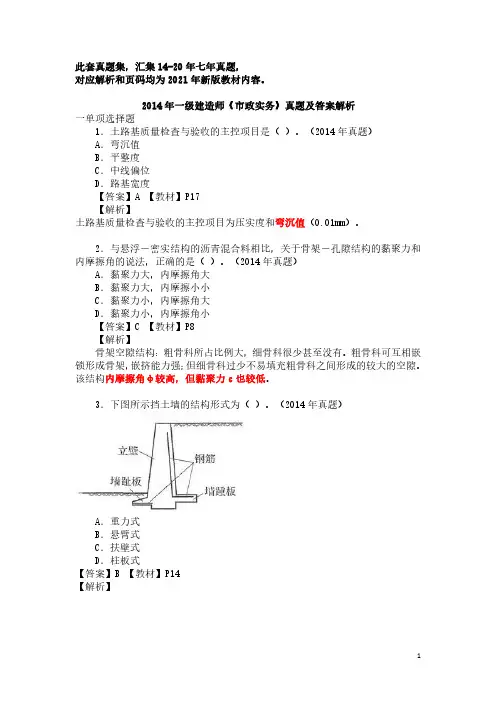

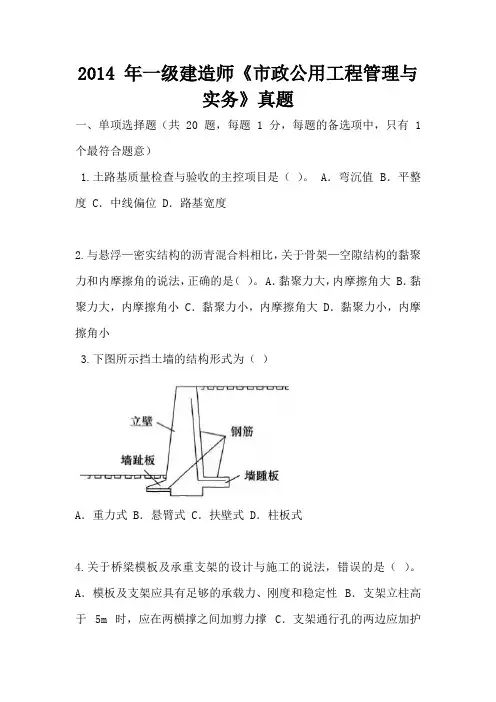

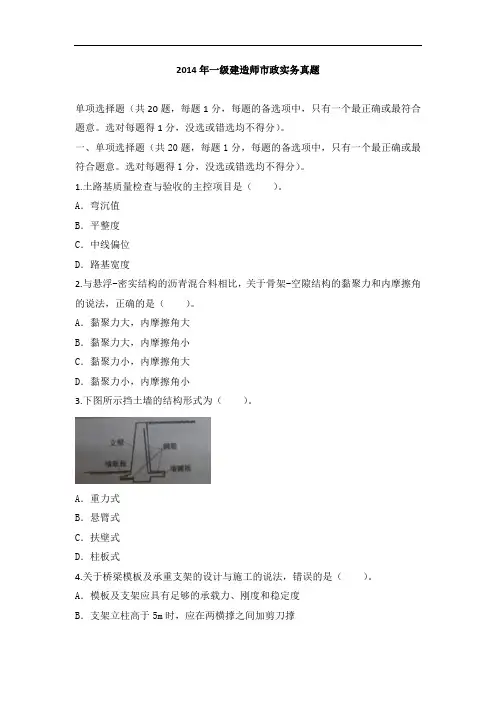

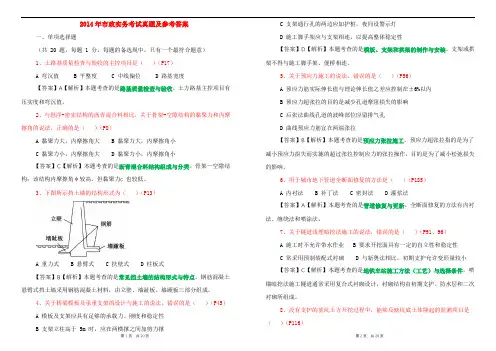

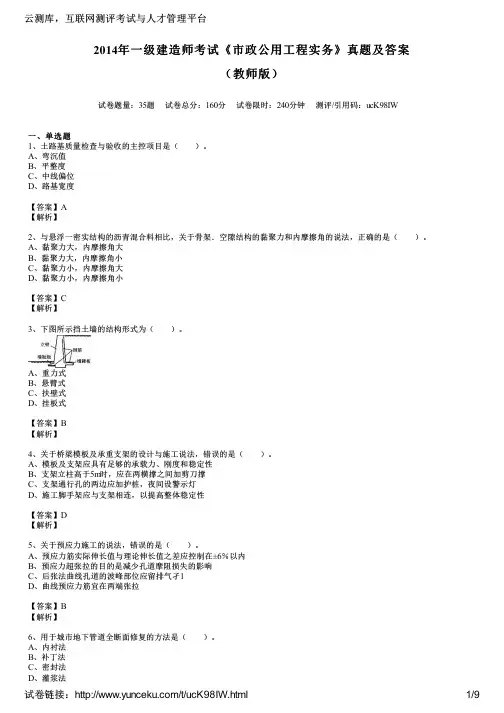

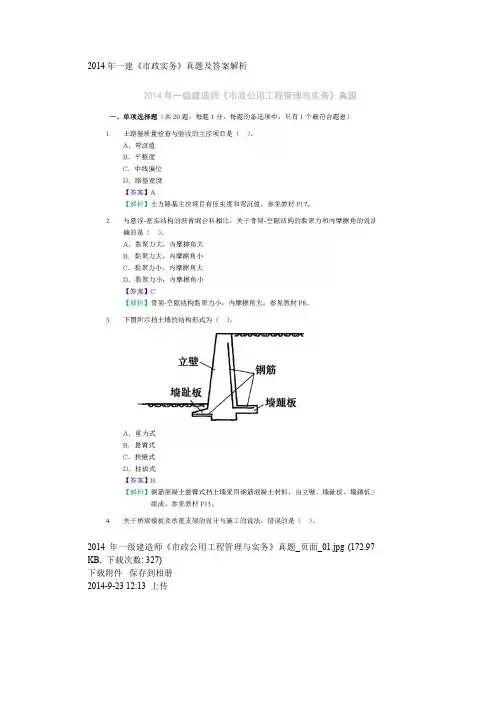

2014 年一级建造师《市政公用工程管理与实务》真题一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有 1 个最符合题意)1.土路基质量检查与验收的主控项目是()。
A.弯沉值 B.平整度 C.中线偏位 D.路基宽度2.与悬浮—密实结构的沥青混合料相比,关于骨架—空隙结构的黏聚力和内摩擦角的说法,正确的是()。
A.黏聚力大,内摩擦角大 B.黏聚力大,内摩擦角小 C.黏聚力小,内摩擦角大 D.黏聚力小,内摩擦角小3.下图所示挡土墙的结构形式为()A.重力式 B.悬臂式 C.扶壁式 D.柱板式4.关于桥梁模板及承重支架的设计与施工的说法,错误的是()。
A.模板及支架应具有足够的承载力、刚度和稳定性 B.支架立柱高于 5m 时,应在两横撑之间加剪力撑 C.支架通行孔的两边应加护桩,夜间设警示灯 D.施工脚手架应与支架相连,以提高整体稳定性5.关于预应力施工的说法,错误的是()。
A.预应力筋实际伸长值与理论伸长值之差应控制在±6%以内 B.预应力超张拉的目的是减少孔道摩阻损失的影响 C.后张法曲线孔道的波峰部位应留排气孔D.曲线预应力筋宜在两端张拉6.用于城市地下管道全断面修复的方法是()。
A.内衬法 B.补丁法 C.密封法 D.灌浆法7.关于隧道浅埋暗挖法施工的说法,错误的是()。
A.施工时不允许带水作业 B.要求开挖面具有一定的自立性和稳定性 C.常采用预制装配式衬砌 D.与新奥法相比,初期支护允许变形量较小8.没有支护的基坑土方开挖过程中,能够反映坑底土体隆起的监测项目是()。
A.立柱变形 B.冠梁变形 C.地表沉降 D.支撑梁变形9.水泥土搅拌法地基加固适用于()。
A.障碍物较多的杂填土 B.欠固结的淤泥质土 C.可塑的黏性土 D.密实的砂类土10.关于隧道全断面暗挖法施工的说法,错误的是()。
A.可减少开挖对围岩的扰动次数 B.围岩必须有足够的自稳能力 C.自上而下一次开挖成形并及时进行初期支护 D.适用于地表沉降难于控制的隧道施工11.属于给水处理构筑物的是()。
2014年一级建造师《市政实务》真题与答案一、单项选择题(共20题,每题1分。
每题的备选项中,只有一个最符合题意)1.土路基质量检查与验收的主控项目是()。
A.弯沉值B.平整度C.中线偏位D.路基宽度【解析】答案:A土路基质量检查与验收的主控项目为压实度和弯沉值(0.01mm〉2.与悬浮-密实结构的沥青混合料相比,关于骨架-孔隙结构的黏聚力和内摩擦角的说法,正确的是()。
A.黏聚力大,内摩擦角大B.黏聚力大,内摩擦小小C.黏聚力小,内摩擦角大D.黏聚力小,内摩擦角小【解析】答案:C骨架空隙机构:粗骨科所占比例大,细骨科很少甚至没有。
粗骨科可互相嵌锁形成骨架,嵌挤能力强;但细骨科过少不易填充粗骨科之间形成的较大的空隙。
该结构内摩擦角φ较高,但黏聚力c也较低。
3.下图所示挡土墙的结构形式为()。
A.重力式B.悬臂式C.扶壁式D.柱板式答案:B【解析】4.关于桥梁模板及承重支架的设计与施工的说法,错误的是()。
A.模板及支架应具有足够的承载力、刚度和稳定度B.支架立柱高于5m时,应在两横撑之间加剪刀撑C.支架通行孔的两边应加护桩,夜间设警示灯D.施工脚手架应与支架相连,以提高整体稳定性答案:D【解析】施工脚手架应与支架不得相连5.关于预应力施工的说法,错误的是()。
A.预应力筋实际伸长值与理论伸长值之差应控制在±6%以内B.预应力超张拉的目的是减少孔道摩阻损失的影响C.后张法曲线孔道的波峰部位应留排气孔D.曲线预应力筋宜在两端张拉答案:B【解析】预应力超张拉的目的是防止预应力损失6.用于城市地下管道全断面修复的方法是()。
A.内衬法B.补丁法C.密封法D.灌浆法答案:A【解析】给排水管道全断面修复可以采用内衬法、缠绕法、喷涂法等方法7.关于隧道浅埋暗挖法施工的说法,错误的是()。
A.施工时不允许带水作业B.要求开挖面具有一定的自立性和稳定性C.常采用预制装配式衬砌D.与新奥法相比,初期支护允许变形量较小答案:C【解析】隧道浅埋暗挖法常采用复合式衬砌8.没有支护的基坑土方开挖过程中,能够反映坑底土体隆起的监测项目是()。
20道单选题(20分);10道多选题(20分);5道案例分析(120分,1~3各20分、4、5各30分):满分160,合格96(一)路基(2)性能重要指标1)整体稳定性2)变形量控制:主要是弯沉控制2、与悬浮-密实结构(大石、小石、砂砾、粉土)的沥青混合料相比,关于骨架—孔隙结构(大石、小石)的黏聚力和内摩擦角的说法,正确的是(C)A、黏聚力大,内摩擦角大;B、黏聚力大,内摩擦角小;C、黏聚力小,内摩擦角大;D、黏聚力小,内摩擦角小3、下图所示挡土墙的结构形式为(B)A、重力式(没有钢筋);B、悬臂式;C、扶壁式(横挡板,太长的时候用);D、柱板式;4、关于桥梁模板及承重支架的设计与施工的说法,错误的是()A、模板及支架应具有足够的承载力、刚度和稳定性;B、支架立柱高于5米时,应在两横撑之间加C、支架通行孔的两边应加5、关于预应力的说法,错误的是()A、预应力筋实际伸长值与理论伸长值之差控制在±6%以内。
B、预应力超张拉的目的是减少孔6、用于城市地下管道全断面修复的方法是()A、内衬法;B、补丁法;C、密封法;D、满足7、关于隧道浅埋暗挖法(复合式衬砌、用在土质较差土层)施工的说法,错误的是()A、施工时不允许带水作业B、要求开挖面具有一定的自立性和稳定性;C、常采用预制装配式衬砌D、与新奥法相比,初期支护允许变形量较小。
9、水泥土搅拌法地基加固适用于(C )A、障碍物较多的杂填土;B、欠固结的淤泥质土(必须固结);C、可塑的粘性土;D、密实的砂类土;10、关于隧道全断面暗挖法施工的说法,错误的是()A、可减少开挖对围岩的扰动次数;B、围岩必须有足够的自稳能力;C、自上而下一次开挖11、属于给水处理构筑物的是(D)A、消化池;B、曝气池;C氧化沟;D混凝沉淀池(给水,其他的均为污水)12、关于沉井下沉监控测量的说法,错误的是(B)A、下沉时标高、轴线位移每班至少测量一次;B、封底前自沉速率应大于10mm/8hC\13、施工精度高、适用各种土层1K41501314、市政公用工程施工中,每一个单位(子单位)工程完成后,应进行了(A)测量A、竣工;B、复核;C、校核;D、放灰线。
2014年一级建造师考试真题参考答案《市政公用工程管理与实务》一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.【答案】A【解析】路基、基层、面层,压实度和弯沉值都是主控项目;但基层和面层的主控项目还有原材料和厚度。
2.【答案】C【解析】(1)悬浮—密实结构:内摩擦角小、黏聚力(C)大,高温稳定性较差,代表AC。
(2)骨架—空隙结构:内摩擦角大、黏聚力(C)小,代表AM、OGFC。
(3)骨架—密实结构:内摩擦角大、黏聚力(C)大,代表SMA。
3.【答案】B【解析】悬臂式挡土墙由底板及固定在底板上的悬臂式直墙构成,主要依靠底板上的填土重量维持挡土构筑物的稳定。
4.【答案】D【解析】脚手架应按规定采用连接件与构筑物相连接,使用期间不得拆除;脚手架不得与模板支架相连接。
5.【答案】B【解析】张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力值,并确定预应力筋的理论伸长值。
6.【答案】A【解析】全断面修复的方法有:内衬法、缠绕法、喷涂法。
7.【答案】C【解析】一次衬砌、二次衬砌都是现场喷锚和模筑混凝土。
8.【答案】A【解析】由于坑底隆起,进一步造成支撑向上弯曲,可能引起支撑体系失稳,直接监测坑底土体隆起较为困难,一般通过监测立柱变形来反映基坑底土体隆起情况。
9.【答案】C【解析】教材原文,稍偏。
水泥土搅拌适用于加固淤泥、淤泥质土、素填土、黏性土(软塑和可塑)粉土(稍密、中密)、粉细砂(稍密、中密)、中粗砂(松散、稍密)、饱和黄土等土层,不适用于含有大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥和淤泥质土、硬塑及坚硬的黏性土、密实的砂类土,以及地下水影响成桩质量的土层。
当地下水的含水量小于30%(黄土含水量小于25%)时不宜采用粉体搅拌法。
水泥土搅拌桩适用于处理泥炭土、有机质土、pH值小于4的酸性土、塑性指数大于25的黏土,当在腐蚀性环境中以及无工程经验地区使用时,必须通过现场和室内试验确定其适用性。
2014年一级建造师市政实务真题单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。
选对每题得1分,没选或错选均不得分)。
一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。
选对每题得1分,没选或错选均不得分)。
1.土路基质量检查与验收的主控项目是()。
A.弯沉值B.平整度C.中线偏位D.路基宽度2.与悬浮-密实结构的沥青混合料相比,关于骨架-空隙结构的黏聚力和内摩擦角的说法,正确的是()。
A.黏聚力大,内摩擦角大B.黏聚力大,内摩擦角小C.黏聚力小,内摩擦角大D.黏聚力小,内摩擦角小3.下图所示挡土墙的结构形式为()。
A.重力式B.悬臂式C.扶壁式D.柱板式4.关于桥梁模板及承重支架的设计与施工的说法,错误的是()。
A.模板及支架应具有足够的承载力、刚度和稳定度B.支架立柱高于5m时,应在两横撑之间加剪刀撑C.支架通行孔的两边应加护桩,夜间设警示灯D.施工脚手架应与支架相连,以提高整体稳定性5.关于预应力施工的说法,错误的是()。
A.预应力筋实际伸长值与理论伸长值之差应控制在±6%之内B.预应力超张拉的目的是减少孔道摩阻损失的影响C.后张法曲线孔道的波峰部位应留排气孔D.曲线预应力筋宜在两端张拉6.用于城市地下管道全断面修复的方法是()。
A.内衬法B.补丁法C.密封法D.灌浆法7.关于隧道浅埋暗挖法施工的说法,错误的是()。
A.施工时不允许带水作业B.要求开挖面具有一定的自立性和稳定性C.常采用预制装配式衬砌D.与新奥法相比,初期支护允许变形量较小8、设有支护的基坑土方开挖过程中,能够反映坑底土体隆起的监测项目是()A、立柱变形B、冠梁变形C、地表沉降D、支撑梁变形9、水泥土搅拌法地基加固适用于()A、障碍物较多的杂填土B、欠固结的淤泥质土C、可塑的黏性土D、密实的砂类土10、关于隧道全断面暗挖施工的说法,错误的是()A、可减少开挖对围岩的扰动次数B、围岩必须有足够的自稳能力C、自上而下一次开挖成形并及时进行初期支护D、适用于地表沉降难于控制的隧道施工11、属于给水处理构筑物的是()A、消化池B、曝气池C、氧化沟D、混凝沉淀池12、关于沉井下沉监控测量的说法,错误的是()A、下沉时标高、轴线位移每班至少测量一次B、封底前自沉速率应不大于10mm/8hC、如发生异常情况应加密量测D、大型沉井应进行结构变形和裂缝观测13、施工精度高、适用于各种土层的不开槽管道施工方法是()A、夯管B、定向钻C、浅埋暗挖D、密闭式顶管14、市政公用工程施工中,每一个单位(子单位)工程完成后,应()测量A、竣工B、复核C、校核D、放灰线15、热动力疏水阀应安装在()管道上A、热水B、排潮C、蒸汽D、凝结水16、供热管道安装补偿器的目的是()A、保护固定支架B、消除温度应力C、方便管道焊接D、利于设备更换17、穿越铁路的燃气管道应在套管上装设()A、放散管B、排气管C、检漏管D、排污管18、暖季型草种在华北地区适宜的茎铺季节为()A、冬末春初B、春末夏初C、夏末秋初D、秋末冬初19、决定落叶乔木移植土球大小的是()A、树龄B、树高C、冠幅D、胸径20、基坑工程中,应由()委托第三方监测A、施工方B、建设方C、设计方D、质量监督机构二、多项选择题21、关于石方路基施工的说法,正确的有()A、应先清理地表,在开始填筑施工B、先填筑石料,再码砌边坡C、宜用12T以下振动压路机D、路基范围内管线四周宜回填石料E、碾压前应经过试验段,确定施工参数22、下列城市道路基层中,属于柔性基层的有()A、级配碎石基层B、级配砂砾基层C、沥青碎石基层D、水泥稳定碎石基层E、石灰粉煤灰稳定砂砾基层23、计算桥梁墩台侧模强度时采用的载荷有()A、新浇筑钢筋混凝土自重B、振捣混凝土时的荷载C、新浇筑混凝土对侧模的压力D、施工机具荷载E、倾倒混凝土时产生的水平冲击荷载24、基坑内地基加固的主要目的有()A、减少围护结构位移B、提高坑内土体强度C、提高土体的侧向抗力D、防止坑底土体隆起E、减少围护结构的主动土压力25、高压喷射注浆施工工艺有()A、单管法B、双管法C、三管法D、四管法E、五管法26、常用的给水处理工艺有()A、过滤B、浓缩C、消毒D、软化E、厌氧消化27、关于无压管道闭水实验长度的说法,正确的是()A、试验管段应按井距分隔,带井实验B、一次实验不宜超过5个连续井段C、管内径大于700mm时,抽取丼段数1/3实验D、管内径小于700mm时,抽取丼段数2/3实验E、丼段抽样采取随机抽样方式28、利用管道的位移吸收热伸长的补偿器有()A、自然补偿器B、方形补偿器C、波形补偿器D、球形补偿器E、套筒式补偿器29、关于生活垃圾填埋场聚乙烯防渗层施工的说法,正确的有()A铺设前应进行外观检查B、焊接应经试焊合格C、焊接处应经水压渗漏检验D、聚乙烯防渗膜的质量是防渗层施工质量的关键E、铺设前施工场地应验收合格30、地下停车场顶面绿化栽植基层有()A、栽植土层B、设施层C、过滤层D、排蓄水层E、耐根穿刺防水层三、案例分析题(共5题,前3题各20分,后2题各30分,总计120分)(一)背景资料A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部编制了忘了进度计划如图1所示(单位:天)。
2014年市政实务考试真题及参考答案一、单项选择题(共 20 题,每题 1 分。
每题的备选现中,只有一个最符合题意)1、土路基质量检查与验收的主控项目是()(P17)A 弯沉值B 平整度C 中线偏位D 路基宽度【答案】A【解析】本题考查的是路基质量检查与验收。
土方路基主控项目有压实度和弯沉值。
2、与悬浮-密实结构的沥青混合料相比,关于骨架-空隙结构的黏聚力和内摩擦角的说法,正确的是()(P8)A 黏聚力大,内摩擦角大B 黏聚力大,内摩擦角小C 黏聚力小,内摩擦角大D 黏聚力小,内摩擦角小【答案】C【解析】本题考查的是沥青混合料结构组成与分类。
骨架—空隙结构:该结构内摩擦角φ较高,但黏聚力c 也较低。
3、下图所示挡土墙的结构形式为()(P13)A 重力式B 悬臂式C 扶壁式D 柱板式【答案】B【解析】本题考查的是常见挡土墙的结构形式与特点。
钢筋混凝土悬臂式挡土墙采用钢筋混凝土材料,由立壁、墙趾板、墙踵板三部分组成。
4、关于桥梁模板及承重支架的设计与施工的说法,错误的是()(P45)A 模板及支架应具有足够的承载力、刚度和稳定性B 支架立柱高于 5m 时,应在两横撑之间加剪力撑C 支架通行孔的两边应加护桩,夜间设警示灯D 施工脚手架应与支架相连,以提高整体稳定性【答案】D【解析】本题考查的是模板、支架和拱架的制作与安装。
支架或拱架不得与施工脚手架、便桥相连。
5、关于预应力施工的说法,错误的是()(P56)A 预应力筋实际伸长值与理论伸长值之差应控制在±6%以内B 预应力超张拉的目的是减少孔道摩阻损失的影响C 后张法曲线孔道的波峰部位应留排气孔D 曲线预应力筋宜在两端张拉【答案】B【解析】本题考查的是预应力张拉施工。
预应力超张拉指的是为了减小预应力损失而实施的超过张拉控制应力的张拉操作,目的是为了减小松弛损失的影响。
6、用于城市地下管道全断面修复的方法是()(P185)A 内衬法B 补丁法C 密封法D 灌浆法【答案】A【解析】本题考查的是管道修复与更新。
2014年一级建造师考试《市政公用工程实务》真题及答案(教师版)试卷题量:35题试卷总分:160分试卷限时:240分钟测评/引用码:ucK98IW一、单选题1、土路基质量检查与验收的主控项目是( )。
A、弯沉值B、平整度C、中线偏位D、路基宽度【答案】A【解析】2、与悬浮一密实结构的沥青混合料相比,关于骨架.空隙结构的黏聚力和内摩擦角的说法,正确的是( )。
A、黏聚力大,内摩擦角大B、黏聚力大,内摩擦角小C、黏聚力小,内摩擦角大D、黏聚力小,内摩擦角小【答案】C【解析】3、下图所示挡土墙的结构形式为( )。
A、重力式B、悬臂式C、扶壁式D、挂板式【答案】B【解析】4、关于桥梁模板及承重支架的设计与施工说法,错误的是( )。
A、模板及支架应具有足够的承载力、刚度和稳定性B、支架立柱高于5m时,应在两横撑之间加剪刀撑C、支架通行孔的两边应加护桩,夜间设警示灯D、施工脚手架应与支架相连,以提高整体稳定性【答案】D【解析】5、关于预应力施工的说法,错误的是( )。
A、预应力筋实际伸长值与理论伸长值之差应控制在±6%以内B、预应力超张拉的目的是减少孔道摩阻损失的影响C、后张法曲线孔道的波峰部位应留排气孑1D、曲线预应力筋宜在两端张拉【答案】B【解析】6、用于城市地下管道全断面修复的方法是( )。
A、内衬法B、补丁法C、密封法D、灌浆法【答案】A【解析】7、关于隧道浅埋暗挖法施工的说法,错误的是( )。
A、施工时不允许带水作业B、要求开挖面具有一定的自立性和稳定性C、常采用预制装配式衬砌D、与新奥法相比,初期支护允许变形量较小【答案】C【解析】8、设有支护的基坑土方开挖过程中,能够反映坑底土体隆起的检测项目是( )。
A、立柱变形B、冠梁变形C、地表沉降D、支撑梁变形【答案】A【解析】9、水泥土搅拌法地基加固适用于( )。
A、障碍物较多的杂填土B、欠固结的淤泥质土C、可塑的黏性土D、密实的砂类土【答案】C【解析】10、关于隧道全断面暗挖法施工的说法,错误的是( )。
2014年一级建造师《市政公用》考试真题及答案一、单项选择题(共20题,每题l分。

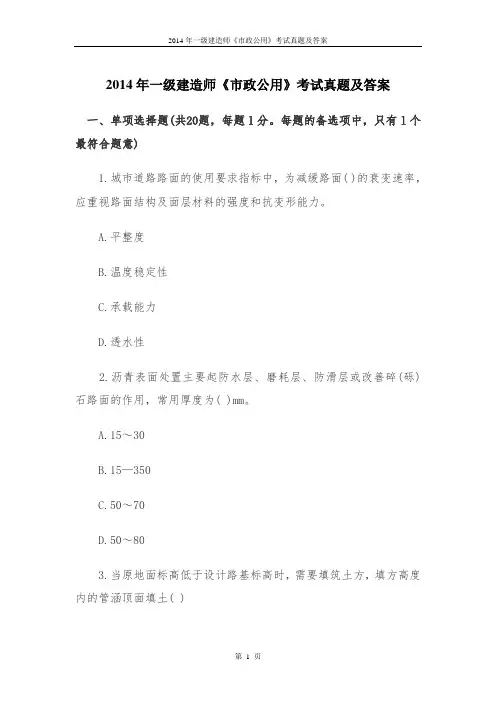

每题的备选项中,只有l个最符合题意)1.城市道路路面的使用要求指标中,为减缓路面( )的衰变速率,应重视路面结构及面层材料的强度和抗变形能力。
A.平整度B.温度稳定性C.承载能力D.透水性2.沥青表面处置主要起防水层、磨耗层、防滑层或改善碎(砾)石路面的作用,常用厚度为( )mm。
A.15~30B.15—350C.50~70D.50~803.当原地面标高低于设计路基标高时,需要填筑土方,填方高度内的管涵顶面填土( )min以上才能用压路机碾压。
A.200B.300C.400D. 5004.高等级道路的沥青路面施工时气温不得低于( )℃。
A.5B.10C.15D.205.目前我国多采用( )混凝土板。
A.钢筋B.连续配筋C.普通(素)D.预应力6.钻孔灌注桩施工技术要求,施工场地为浅水时,宜采用( )施工。
A.筑岛法B.振捣法C.夯实法D.碾压法7.现浇混凝土结构在施工高度小,地基基础处理简单,现场条件允许的情况下采用( )支架施工速度快,造价低,经济合理。
A.门洞B.钢管柱C.钢梁D.满布式8.盾构机种类繁多,按开挖面是否封闭划分可分为密闭式和敞开式两类,下列属于密闭式盾构机的是( )。
A.泥水式B手掘式C.机械挖掘式D.半机械挖掘式9.在自稳性好的软岩中,多采取( )注浆方式。
A.即时B.同步C后方D.二次10.采用浅埋暗挖法施工时,当隧道跨度很大,地表沉陷要求严格,围岩条件特别差,单侧壁导坑法难以控制围岩变形时,可采用( )。
A.中隔壁法B.双侧壁导坑法C.中洞法D.全断面法11.小导管注浆施工应根据土质条件选择注浆法,在砂卵石地层中宜采用( )。
A.劈裂注浆法B.高压喷射注浆法C.电动硅化注浆法D.渗入注浆法12.城市轨道交通工程施工时,应确保下车乘客到就近通道或楼梯口的最大距离不超过A.30B.40C. 50D. 6013.现浇混凝土水池施工中,塑料或橡胶止水带接头不是在工厂加工成型的是( )。
2014年一级建造师《市政公用工程管理与实务》精选试题一、单项选择题(每题1分)第1题路面强度高、刚度大、稳定性好是()路面的特点。
A.刚性B.柔性C.髙级D.次高级正确答案:C,第2题面层材料为水泥混凝土的主干路,其使用年限为()年。
A. 8B. 12C. 15D. 30正确答案:D,第3题沥青混凝土路面的压实层最大厚度不宜大于()mm,各层应符合压实度及平整度的要求。
A. 50B. 80C. 100D. 150正确答案:C,第4题在大型河流的深水基础,覆盖层较薄、平坦的岩石河床进行基础工程施工时,应采用()围堰。
A. 土石B.板桩C.钢套筒D.双壁正确答案:D,第5题钻孔灌注桩施工时,护筒高度宜高出地面()m。
A. 0.2B. 0.3C. 0.4D. 0. 5正确答案:B,第6题城市桥梁工程的灌注混凝土过程中,导管的埋置深度宜控制在()m。
A. 2?6B. 3?6C.3?8D. 2?10正确答案:A,第7题预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于设计要求,如设计无规定时,一般不低于()MPa。
A. 10B. 20C. 30D. 40正确答案:C,第8题斜拉桥主梁施工最常用的方法是()。
A.顶推法B.悬臂法C.平转法D.支架法正确答案:B,第9题盾构隧道线形控制中,盾构方向的修正依靠调整盾构千斤顶使用()进行。
A.方向B.次数C.力的大小D.数量正确答案:D,第10题小导管注浆施工应根据土质条件选择注浆法,在砂层中宜采用()注浆法。
A.劈裂B.渗入C.电动硅化D.高压喷射正确答案:A,第11题面状基坑降水井宜在基坑外缘呈封闭状布置,距边坡上口()m,当面状基坑很小时可考虑单个降水井。
A. 0.1 ?0.2B. 0.2 ?0.3C. 1?2D. 2?3正确答案:C,第12题 (单项选择题)(每题 1.00 分) 题目分类:未按章节分类的试题(如真题模拟预测题) > 单项选择题 > 城市污水经过二级处理后,BOD5去除率可达()以上。
2014年一级建造师《市政公用工程管理与实务》执业资格考试真题(仅供参考)(共130分)【试题必做部分】一、单选题(20分) -- 选项当中只有一个是正确的答案3.下图所示挡土墙的结构形式为()。
一、多选题(20分) -- 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分一、案例解析题(90分) -- 用户在提交试卷后,根据该题的答案和解析进行自我评分【试题必做答案部分】一、单选题1.【答案】A【解析】2.【答案】C【解析】3.【答案】B【解析】4.【答案】D【解析】5.【答案】B6.【答案】A 【解析】7.【答案】C 【解析】8.【答案】D 【解析】9.【答案】B 【解析】10.【答案】D 【解析】11.【答案】D 【解析】12.【答案】B 【解析】13.【答案】D 【解析】14.【答案】A 【解析】15.【答案】C 【解析】16.【答案】B17.【答案】C 【解析】18.【答案】B 【解析】19.【答案】D 【解析】20.【答案】B 【解析】二、多选题21.【答案】AE 【解析】22.【答案】AB 【解析】23.【答案】CE 【解析】24.【答案】ACD 【解析】25.【答案】ABC 【解析】26.【答案】AC 【解析】27.【答案】ABC【解析】28.【答案】DE【解析】29.【答案】ACDE【解析】30.【答案】ACDE【解析】三、案例解析题31.【答案】【解析】32.【答案】33.【答案】34.【答案】。
2014年一建市政公用工程实务真题及答案解析(案例题)【3】(三)背景资料A公司承接一项DN1000mm天然气管线工程,管线全长4.5km,设计压力为4.0MPa,材质L485。
除穿越一条宽度为50m的非通航河道采用泥水平衡法顶管施工外,其余均采用开槽明挖施工。
B公司负责该工程的监理工作。
工程开工前,A公司踏勘了施工现场,调查了地下设施、管线和周边环境,了解水文地质情况后,建议将顶管法施工改为水平定向钻施工,经建设单位同意后办理了变更手续。
A公司编制了水平定向钻施工专项方案。
建设单位组织了包含B公司总工程师在内的5名专家对专项方案进行了论证,项目部结合论证意见进行了修改,并办理了审批手续。
为顺利完成穿越施工,参建单位除研究设定钻进轨迹外,还采用专业浆液现场配制泥浆液,以便在定向钻穿越过程中起到如下作用:软化硬质土层、调整钻进方向、润滑钻具、为泥浆马达提供保护。
项目部按所编制的穿越施工专项方案组织施工,施工完成后在投入使用前进行了管道功能性实验。
问题1.简述A公司将顶管法施工变更为水平定向钻施工的理由。
2.指出本工程专项方案论证的不合规之处并给出正确做法。
3.试补充水平定向钻泥浆液在钻进中的作用。
4.列出水平定向钻有别于顶管施工的主要工序。
5.本工程管道功能性试验如何进行?参考答案1、A公司将顶管法施工变更为水平定向钻施工,理由有:(1)本工程施工长度较短,该非通航的河道宽度仅为50m,适合水平定向钻施工法。
而泥水平衡顶管法适用于较长的施工距离。
(2)水平定向钻法施工速度快,可有效节省工期,降低成本。
而泥水平衡顶管法施工精度高,成本也高,安全要求也高,不利于工程成本的节约。
(3)水平定向钻法适用于除砂卵石地层和含水地层之外的地层中,A公司作出该变更,是在查勘了施工现场、调查了地下设施、管线和周边环境,了解水文地质情况后作出的,说明该施工地质条件不是砂卵石,也不是含水地层。
A公司的变更是依据了施工实际情况,符合现场实况的。
2014年市政实务考试真题及参考答案一、单项选择题(共20题,每题1分。
每题的备选现中,只有一个最符合题意)1、土路基质量检查与验收的主控项目是()A.弯沉值B.平整度C.中线偏位D.路基宽度(P17)2、与悬浮-密实结构的沥青混合料相比,关于骨架-空隙结构的黏聚力和内摩擦角的说法,正确的是()A.黏聚力大,内摩擦角大B.黏聚力大,内摩擦角小C.黏聚力小,内摩擦角大D.黏聚力小,内摩擦角小(P8)3、下图所示挡土墙的结构形式为()A.重力式B.悬臂式C.扶壁式D.柱板式(P13)4、关于桥梁模板及承重支架的设计与施工的说法,错误的是()A.模板及支架应具有足够的承载力、刚度和稳定性B.支架立柱高于5m时,应在两横撑之间加剪力撑C.支架通行孔的两边应加护桩,夜间设警示灯D.施工脚手架应与支架相连,以提高整体稳定性(P45)5、关于预应力施工的说法,错误的是()A.预应力筋实际伸长值与理论伸长值之差应控制在±6%以内B.预应力超张拉的目的是减少孔道摩阻损失的影响C.后张法曲线孔道的波峰部位应留排气孔D.曲线预应力筋宜在两端张拉(P56)6、用于城市地下管道全断面修复的方法是()A.内衬法B.补丁法C.密封法D.灌浆法(P185)7、关于隧道浅埋暗挖法施工的说法,错误的是()A.施工时不允许带水作业B.要求开挖面具有一定的自立性和稳定性C.常采用预制装配式衬砌D.与新奥法相比,初期支护允许变形量较小(P91、96)8、没有支护的基坑土方开挖过程中,能够反映坑底土体隆起的监测项目是()A.立柱变形B.冠梁变形C.地表沉降D.支撑梁变形(P116)9、水泥土搅拌法地基加固适用于()A.障碍物较多的杂填土B.欠固结的淤泥质土C.可塑的黏性土D.密实的砂类土(P119)10、关于隧道全断面暗挖法施工的说法,错误的是()A.可减少开挖对围岩的扰动次数B.围岩必须有足够的自稳能力C.自上而下一次开挖成形并及时进行初期支护D.适用于地表沉降难于控制的隧道施工(P143、146)11、属于给水处理构筑物的是()A.消化池B.曝气池C.氧化沟D.混凝沉淀池(P159)12、关于沉井下沉监控测量的说法,错误的是()A.下沉时标高、轴线位移每班至少测量一次B.封底前自沉速率应大于10mm/8hC.如发生异常情况应加密量测D.大型沉井应进行结构变形和裂缝观测(P173)13、施工精度高、适用各种土层的不开槽管道施工方法是()A.夯管B.定向钻C.浅埋暗挖D.密闭式顶管(P179)14、市政公用工程施工中,每一个单位(子单位)工程完成后,应进行()测量A.竣工B.复核C.校核D.放灰线(P228)15、热动力疏水阀应安装在()管道上A.热水B.排潮C.蒸汽D.凝结水(P200)16、供热管道安装补偿器的目的是()A.保护固定支架B.消除温度应力C.方便管道焊接D.利于设备更换(P96)17、穿越铁路的燃气管道应在套管上装设()A.放散管B.排气管C.检漏管D.排污管(P206)18、暖季型草种在华北地区适宜的茎铺季节为()A.冬末春初B.春末夏初C.夏末秋初D.秋末冬初(P233)19、决定落叶乔木移植土球大小的是()A.树龄B.树高C.冠幅D.胸径(P237)20、基坑工程中,应由()委托第三方监测A.施工方B.建设方C.设计方D.质量监督机构(P379)二、多项选择题(共10题,每题2分。
2014年一级建造师市政实务真题分析一、单选题1、土路基质量检查与验收的的主控项目是()。
A.弯沉值B.平整度C.中线偏位D.路基宽度【答案】A【解析】考核土质路基质量检查与验收主控项目,参见教材P17。
2、与悬浮-密实结构的沥青混合料相比,关于骨架-空隙结构的黏聚力和内摩角的说法,正确的是()。
A.黏聚力大,内摩擦角大B.粘聚力大,内摩擦角小C.黏聚力小,内摩擦角大D.黏聚力小,内摩擦角小【答案】C【解析】考核沥青混合料按级配原则构成的结构组成形式,参见教材P8。
3、下图所示挡土墻的结构形式为()。
A.重力式B.悬臂式C.扶壁式D.柱板式【答案】B【解析】考核挡土墻的结构形式,参见教材P13。
4、关于桥梁模板及承重支架的设计与施工的说法,错误的是()。
A.模板及支架应具有足够的承载力、刚度和稳性B.支架立柱高于5m时应在两横撑之间加剪力撑C.支架通行孔两边应加护桩,夜间设警示灯D.施工脚手架应与支架相连,以提高整稳定性【答案】D【解析】考核模板支架设计与施工,参见教材P45。
5.关于预应力施工的说法,错误的是( )。
A.预应力筋实际伸长值与理论伸长值之差应控制在±6%以内B.预应力超张拉的目的是减少孔道摩阻损失的影响C.后张法曲线孔道的波峰部位应留排气孔D.曲线预应力筋宜在两端张拉【答案】B【解析】考核预应力施工相关技术要求,超张拉是减轻或避免预应力张拉后松弛的影响。
参见教材P55。
6、用于城市地下管线全断面修复的方法是()。
A.内衬法B.补丁法C.密封法D.灌浆法【答案】A【解析】考核地下管线全断面修复方法,参见教材P185。
7、关于隧道浅埋暗挖法施工的说法,错误的是()。
A.施工时不允许带水作业B.要求开挖面具有一定的自立性和稳定性C.常采用预制装配式衬砌D.与新奥法相比,初期支护允许变形量较小【答案】C【解析】考核浅埋暗挖法施工特点,参见教材P91。
8.设有支护的基坑土方开挖过程中,能够反映坑底土体隆起的检测项目是( )。
A.立柱变形B.冠梁变形C.地表沉降D.支撑梁变形【答案】A【解析】考核基坑坑底隆起特征,参见教材P116。
9.水泥土搅拌法地基加固适用于( )。
A.障碍物较多的杂填土B.欠固结的淤泥质土C.可塑的黏性土D.密实的砂类土【答案】C【解析】考核水泥土搅拌法地基加固适用性,参见教材P119。
10.关于隧道全断面暗挖法施工的说法,错误的是( )。
A.可减少开挖对围岩的扰动次数B.围岩必须有足够的自稳能力C.自上而下一次开挖成形并及时进行初期支护D.适用于地表沉降难于控制的隧道施工【答案】D【解析】考核隧道全断面暗挖法特点,参见教材P143。
11.属于给水处理构筑物的是( )。
A.消化池B.曝气池C.氧化沟D.混凝沉淀池【答案】D【解析】考核给水处理构筑物包括内容,参见教材P156。
12.关于沉井下沉监控测量的说法,错误的是( )。
A.下沉时标高、轴线位移每班至少测量一次B.封底前自沉速率应大于10mm/8hC.如发生异常情况应加密量测D.大型沉井应进行结构变形和裂缝观测【答案】B【解析】考核沉井下沉监控测量要求,参见教材P173。
13.施工精度高、使用各种土层的不开槽管道施工方法是( )。
A.夯管B.定向钻C.浅埋暗挖D.密闭式顶管【答案】D【解析】考核不开槽管道施工方法及特点,参见教材P179。
14.市政公用工程施工中,每一个单位(子单位)工程完成后,应进行( )测量。
A.竣工B.复核C.校核D.放灰线【答案】A【解析】考核竣工测量,参见教材P228。
15.热动力疏水闸应安装在( )管道上。
A.热水B.排潮C.蒸汽D.凝结水【答案】C【解析】考核疏水闸特点,参见教材P200。
16.供热管道安装补偿器的目的是( )。
A.保护固定支架B.消除温度应力C.方便管道焊接D.利于设备更换【答案】B【解析】考核补偿器作用,参见教材P208。
17.穿越铁路的燃气管道应在套管上装设( )。
A.放散管B.排气管C.检漏管D.排污管【答案】C【解析】考核燃气管道穿越铁路套管要求,参见教材P206。
18.暖季型草种在华北地区适宜的茎铺季节为( )。
A.冬末春初B.春末夏初C.夏末秋初D.秋末冬初【答案】B【解析】考核暖季型草种茎铺季节,参见教材P233。
19.决定落叶乔木移植土球大小的是( )。
A.树龄B.书高C.冠幅D.胸径【答案】D【解析】考核土球移植,土球规格为树木胸径的6~10倍。
参见教材P237。
20.基坑工程中,应由( )委托第三方监测。
A.施工方B.建设方C.设计方D.质量监督机构【答案】B【解析】基坑监测委托方是建设方,参见教材P379。
二、多选题21.关于石方路基施工的说法正确的有( )。
A.应先清理地表,再开始填筑施工B.先填筑石料,再码砌边坡C.宜用12T以下振动压路机D.路基范围内管线四周宜回填石料E.碾压前应经过试验段,确定施工参数【答案】AE【解析】考核石方路基施工要求,清表后先码边,再填筑,B错误;12t以上振动压路机、25t以上轮胎压路机或2.5t夯锤压实,C错误;路基范围内管线四周宜回填土料,D错误。
参见教材P17。
22.下列城市道路基层中,属于柔性基层的有( )。
A.级配碎石基层B.级配砂砾基层C.沥青碎石基层D.水泥稳定碎石基层E.石灰粉煤炭稳定砂砾基层【答案】ABC【解析】考核柔性基层代表类型,半刚性基层是水泥、石灰、二灰等无机结合类稳定基层;柔性基层包括级配型、沥青碎石类基层。
23.计算桥梁墩台侧模强度时采用的荷载有( )。
A.新浇筑钢筋混凝土自重B.振捣混凝土时的荷载C.新浇筑混凝土对侧模的压力D.施工机具荷载E.倾倒混凝土时产生的水平冲击荷载【答案】CE【解析】考核模板、支拱架设计的荷载组合。
参见教材P44表1K412012。
24.基坑内地基加固的主要目的有( )。
A.减少围护结构位移B.提高坑内土体强度C.提高土体的侧向抗力D.防止坑底土体隆起E.减少围护结构的主动土压力【答案】ABCD【解析】考核基坑内加固目的,参见教材P117。
25.高压喷射注浆施工工艺有( )。
A.单管法B.双管法C.三管法D.四管法E.五管法【答案】ABC【解析】考核高压喷射注浆方法,参见教材P121。
26.常用的给水处理工艺有( )。
A.过滤B.浓缩C.消毒D.软化E.厌氧消化【答案】ACD【解析】考核给水处理方法,参见教材P159。
27.关于无压管道闭水试验长度的说法,正确的有( )。
A.试验管段应按井距分隔,带井试验B.一次试验不宜超过5个连续井段C.管内径大于700mm时,抽取井段数1/3试验D.管内径小于700mm时,抽取井段数2/3试验E.井段抽样采取随机抽样方式【答案】ABC【解析】考核闭水试验管段长度,参见教材P182。
28.利用管道的位移吸收热伸长的补偿器有( )。
A.自然补偿器B.方形补偿器C.波形补偿器D.球形补偿器E.套筒式补偿器【答案】DE【解析】考核补偿器补偿形式,自然、方形和波形是利用补偿材料的变形来吸收热伸长的,球形和套筒式补偿器是利用管道的位移吸收热伸长的。
参见教材P198。
29.关于生活垃圾填埋聚乙烯防渗层施工的说法,正确的有( )。
A.铺设前应进行外观检查B.焊接应经试焊合格C.焊接处应经水压渗漏检验D.聚乙烯防渗膜的质量是防渗层施工质量的关键E.铺设前施工场地应验收合格【答案】DE【解析】考核聚乙烯(HDPE)防渗层施工,A选项检查外观不全,还应检查产品的四个度(均匀度、厚度、韧度和强度);B选项中焊接应通过试验检验;参见教材P216。
30.地下停车场顶面绿化栽植基层有( )。
A.栽植土层B.设施层C.过滤层D.排蓄水层E.耐根穿刺防水层【答案】ACDE【解析】考核设施绿化栽植基层,参见教材P231。

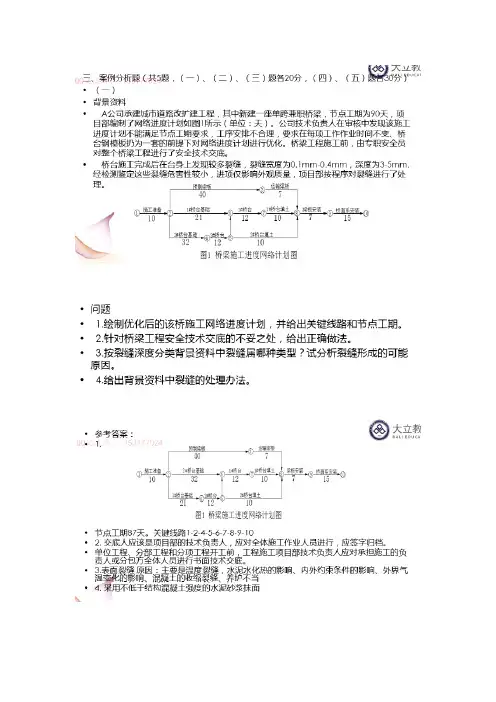

三、案例分析题(一)【背景资料】A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90天,项目部编制了网络进度计划如图1所示(单位:天)。
公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变、桥台钢模板仍为一套的前提下对网络进度计划进行优化。
桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。
桥台施工完成后在台身上发现较多裂縫,裂缝宽度为0.1mm~0.4mm,深度为3~5mm,经检测鉴定这些裂缝危害性较小,仅影响外现质量,项目部按程序对裂缝进行了处理。
【回题】1、绘制优化后的该桥施工网络进度计划,给出关键线路和节点工期。
2、针对桥梁工程安全技术交底的不妥之处,给出正确做法。
3、按裂缝深度分类背材料中裂缝属哪种类型?试分析裂縫形成的能原因。
4、给出背景材料中裂缝的处理方法。
【参考答案】1、关键线路1→2→4→5→6→7→8→9→10。
节点工期为87天,小于90天,满足要求。
2、施工前,由专职安全员对整个桥梁工程进行了安全技术交底不妥。
正确做法:桥梁工程施工前,安全技术交底应由项目技术负责人对参建人员(包括分包单位人员、专职安全员)进行书面的安全技术交底,并且交底人、被交底人、专职安全员等全部参加交底人员要签字,签字文件归档留存。
安全技术交底主要包括三个方面:一是按工程部位分部分项进行交底;二是对施工作业相对固定,与工程施工部位没有直接关系的工种(如起重机械、钢筋加工等)单独进行交底;三是对工程项目的各级管理人员,进行以安全施工方案为主要内容的交底。
P3723、表面裂缝。
主要是温度裂缝,由于水泥水化热、内外约束条件、外界气温变化、混凝土收缩变形引起,施工过程中的振捣不充分、未分层浇筑、养护方式不当、养护时间不足等施工问题也会导致裂缝。
P337-3384、可采用等强度水泥(砂)浆或环氧砂浆抹面封闭,或清理后注浆填充防止裂缝发展。
(超纲,结合实践和规范)(二)【背景资料】市新建生活垃圾埋场。
工程规模为日消纳量200t。
向社会公开招标,采用资格后审并设最高限价,接受联合体投标。
A公司缺少防渗系统施工业绩,为加大中标机会,与有业绩的B公司组成联合体投标;C公司和D公司组成联合体投标,同时C公司又单独参加该项目的投标;参加投标的还有E、F、G等其他公司,其中E公司投标报价高于限价,F公司报价最低。
A公司中标后准备单独与业主签订合同,并将防渗系统的施工分包给报价更优的C公司,被业主拒绝并要求A公司立即改正。
项目部进场后,确定了本工程的施工质量控制要点,重点加强施工过程质量控制,确保施工质量;项目部编制了渗沥液收集导排系统和防渗系统的专项施工方案,其中收集导排系统采用HDPE渗沥液收集花管,其连接工艺流程如图2所示。
【问题】1、上述投标中无效投标有哪些?为什么?2、A公司应如何改正才符合业主要求?3、施工质量过程控制包含哪些内容?4、指出工艺流程图2中①、②、③的工序名称。
