水利水电两个案例分析
- 格式:ppt
- 大小:123.50 KB
- 文档页数:15
背景材料某大(2)型水库位于八类地区,假定经国家物价部门批准的地区津贴为30元/月,地方政府规定的特殊地区补贴为20元/月。
养老保险费率为22%,住房积金费率为7%。
按现行部颁规定计算台时费中的人工预算单价。
背景材料某水利枢纽工程所用钢筋从一大型钢厂供应,火车整车运输。
普通A3光面钢筋占35%,低合金20MnSi 螺纹钢占65%。
(1)出厂价:1)铁路① 铁路(整车)② 运价号:钢筋整车运价号为5;③ 铁路基建基金:0.025元/t-km ,上站费:1.8元/t ; ④其他:装载系数0.9,整车卸车费1.15元/t 。
2)公路① 汽车运价0.55元/t ·km ; ② 转运站费用4.00元/t ;③ 期限和装车费2.00元/t ,卸车费1.60元/t 。
3) 运输保险费率:8‰; 4) 毛重系数为1.5) 钢筋在总仓库和分仓库储存后再根据施工进度运往各施工现场。
问题计算钢筋预算价。
汽车10km 汽车2km背景材料一辆火车货车车厢标记重量为50t,装2#岩石铵锑炸药1420箱(每箱张炸药24kg,箱重0.6kg)。
假定炸药原价为4600.00元/t(未含17%增值税和8%管理费),需运输500km,装、卸车费均为10.00元/t,全部为整车。
发到基价9.60元/t,运行基价为0.0437元/t·km,炸药运价在此基础上扩大50%,运输保险费率:8‰问题计算(1)计费重量;(2)毛重系数;(3)装载系数;(4)该炸药的预算价格。
【案例四】30km5km(2)水泥出厂价:甲水泥厂290元/t;乙水泥厂袋装330元/t,散装300元/t。
两厂水泥均为车上交货。
(3)袋装水泥汽车运价0.55元/t·km,散装水泥在袋装水泥运价基础上上浮20%;袋装水泥装车费为6.00元/t,卸车费用为5.00元/t,散装水泥装车费用为5.00元/t,卸车费用为4.00元/t。
(4)运输保险费率:1‰.问题计算水泥综合预算价格。
二级建造师《水利水电工程》案例分析题3-2【案例1】1.背景某项目部承揽一土石坝工程施工任务。
为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
已知各专业施工队在各施工段上的工作持续时间如表2F320000一l:施工队在各施工段的工作持续时间表2F320000一12.问题(1)编制水利水电工程施工进度计划主要包括等步骤。
A.研究设计资料和施工条件B.选择质量检验方法C.计算工程量和工作持续时间D.选择施工方法并确定施工顺序(2)该坝面作业,各项工作正确的工艺逻辑关系是。
A.铺料为整平的紧前工作,压实为整平的紧后工作B.铺料为压实的紧后工作,整平为压实的紧前工作C.整平为压实的紧前工作,铺料为整平的紧前工作D.压实为整平的紧后工作,铺料为整平的紧前工作(3)各施工队在三个施工段上的施工安排属于逻辑关系。
A.组织B.工艺(4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
(5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
(6)在“施工段2”整平时突降暴雨,造成工期延误7d,试分析其对施工工期的影响程度。
3.分析与答案(1)A、C、D。
编制施工进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。
质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
(2)A、C、D。
坝面各项工作施工工艺逻辑关系应是先铺料、后整平、再压实。
(3)A。
各项作业在各施工段的施工顺序,充分考虑利用现有的人力、物力以及作业场地等因素,从施工组织上作出安排。
(4)双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图绘制的基本原则正确绘制。
该项目的双代号网络计划如图2F320000一1:(5)应从以下几个方面进行分析计算:1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
第七篇水利水电工程施工典型事故案例分析《企业职工伤亡事故分类标准》,分类原则,综合考虑起因物、引起事故的诱导性原因、致害物、伤害方式等(主要是按照导致事故发生的原因)将工伤事故分为20类,分别为;物体打击、车辆伤害、机械伤害、起重伤害、触电、淹溺、灼烫、火灾、高处坠落、坍塌、冒顶片帮、透水、放炮、瓦斯爆炸、火药爆炸、锅炉爆炸、容器爆炸、其他爆炸、中毒和窒息及其他伤害。
事故一般分为以下等级(一)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;(二)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;(三)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;(四)一般事故,是指造成3人以下死亡,或10人以下重伤,或者1000万元以下直接经济损失的事故;第一章高处坠落事故案例第一章高处坠落事故案例高处作业未系安全带失手坠落伤亡事故【事故经过】松江河小山电站副厂房支模工作由主管生产的副厂长楚某某于!"月!#日安排给厂房二队进行施工,因施工材料问题,副厂房支模工作尚未完工。
楚某某!!月!$ 日从口前学习返回工地后,发现支模工作还没有完成,就要求厂房二队二天内必须完成,并要求厂房二队队长孙某到现场看看还有什么问题。
!!月!%日上午!"时$"分,孙某到!号机上游副厂房检查支模工作,看到大面积模板都已支完,同时发现!号机压力钢管伸缩节模板有&根拉筋不太合理,需要调整,就对施工员王某某、班长贺某某说:“头两天我就跟你们说了,到现在还没有改,要抓紧点。
”说完就离开了现场。
上午!!时!’分左右,施工员王某某按队长要求直接安排朱某某、关某某二人在模板内侧用风钻打锚筋孔,金某某在模板外侧用木钻打拉筋孔。
典型案例案例1:某大型土石坝枢纽工程,在流量较大的平原河道上修筑,合同工期6年.土石围堰为Ⅲ级,上游水位为136.65m,此水位的波浪爬高为0.56m,下游水位为129.25m,下游波浪爬高为0.15m。
问题:宜采用的导流方式?可能的挡水和泄水建造物包括哪些?求上下围堰的堰顶高程?备注:本题主要练习导流方式、暂时建造物的级别以及导流建造物的型式及优缺点.拓展:1、导流建造物级别划分依据、具体级别的确定2、其他建造物(水库、水闸、泵站)级别的确定。
答案:分段围堰法;挡水建造物:前期为围堰,后期可以采用围堰加混凝土坝进行挡水;泄水建造物:前期为明槽(渠),后期可以为底孔导流、坝体缺口导流等方式。
由于围堰是Ⅲ级,为无非水围堰,故围堰顶安全加高值为0。
7,因此上游围堰的堰顶高程为136。
65+0.56+0。
7=137。
91m;下游围堰的堰顶高程为129。
25+0。
15+0。
7=130.10m案例2:某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。
承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。
在施工过程中发生了如下事件:事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。
工作C未受影响.事件2:在工作D施工时,主要施工设备浮现故障,停工检修2天,造成窝工20个工日。
事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。
事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。
问题:1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?3.当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。

水利水电工程环境影响评价案例第一题:某市拟在清水河一级支流A河新建水库工程。
水库主要功能为城市供水、农业浇灌。
主要建设内容包括大坝、城市供水取水工程、浇灌引水渠首工程,配套建设浇灌引水主干渠等。
A河拟新建水库坝址处多年平均径流量为0.6×108m3,设计水库兴利库容为0.9×108m3,坝高40m,回水长度12km,为年调整水库;水库沉没耕地12hm2,需移民170人,库周及上游地区土地利用类型主要为自然次生林、耕地,分布有自然村落,无城镇和工矿企业。
A河在坝址下游12km处汇入清水河干流,清水河A河汇入口下游断面多年平均径流量为1.8×108m3。
拟建浇灌引水干渠长约8km,向B灌区供水。
B灌区浇灌面积0.7×104hm2,浇灌回来水经排水渠于坝下6km汇入A河。
拟建水库的城市供水范围为城市新区生活和工业用水,该新区位于A河拟建坝址下游10km。
现有居民2万人,远期规划人口规模10万人,工业以制糖、造纸为主。
该新区生活污水和工业废水经处理达标后排入清水河干流。
清水河干流A河汇入口以上河段水质现状为V类,A河汇入口以下河段水质为IV类。
(浇灌用水按500m3/亩a,城市供水按300L/人d测算)问题:1. 给出本工程现状调查应包括的区域范围。
(1)A河,拟建水库库尾至河口的干流河段和沿程支流河口段;(2)清水河,A河汇入口上游500m至下游由于工程建设引起水文变更河段;(3)浇灌引水主干渠区沿线区域(4)B灌区(5)供水服务的城市新区。
(这个小考题来自“导则”,HJ/T88-2003水利水电导则及原非污染生态导则HJ/T19-1999中均有规定,考生只要理解导则中关于调水工程评价范围的“调出区”、“调入区”、“输水管线沿线”、“供水区”、“引起水文变更的区域”,回答本题基本无难度。
案例要考的其中一个方面就是导则的应用。
这里须要留意的是要将导则的表述和本工程结合起来。

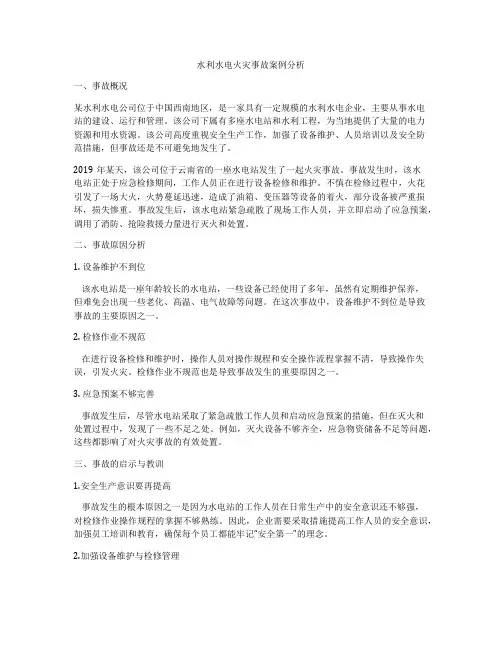

水利水电火灾事故案例分析一、事故概况某水利水电公司位于中国西南地区,是一家具有一定规模的水利水电企业,主要从事水电站的建设、运行和管理。
该公司下属有多座水电站和水利工程,为当地提供了大量的电力资源和用水资源。
该公司高度重视安全生产工作,加强了设备维护、人员培训以及安全防范措施,但事故还是不可避免地发生了。
2019年某天,该公司位于云南省的一座水电站发生了一起火灾事故。
事故发生时,该水电站正处于应急检修期间,工作人员正在进行设备检修和维护。
不慎在检修过程中,火花引发了一场大火,火势蔓延迅速,造成了油箱、变压器等设备的着火,部分设备被严重损坏,损失惨重。
事故发生后,该水电站紧急疏散了现场工作人员,并立即启动了应急预案,调用了消防、抢险救援力量进行灭火和处置。
二、事故原因分析1. 设备维护不到位该水电站是一座年龄较长的水电站,一些设备已经使用了多年,虽然有定期维护保养,但难免会出现一些老化、高温、电气故障等问题。
在这次事故中,设备维护不到位是导致事故的主要原因之一。
2. 检修作业不规范在进行设备检修和维护时,操作人员对操作规程和安全操作流程掌握不清,导致操作失误,引发火灾。
检修作业不规范也是导致事故发生的重要原因之一。
3. 应急预案不够完善事故发生后,尽管水电站采取了紧急疏散工作人员和启动应急预案的措施,但在灭火和处置过程中,发现了一些不足之处。
例如,灭火设备不够齐全,应急物资储备不足等问题,这些都影响了对火灾事故的有效处置。
三、事故的启示与教训1.安全生产意识要再提高事故发生的根本原因之一是因为水电站的工作人员在日常生产中的安全意识还不够强,对检修作业操作规程的掌握不够熟练。
因此,企业需要采取措施提高工作人员的安全意识,加强员工培训和教育,确保每个员工都能牢记“安全第一”的理念。
2.加强设备维护与检修管理设备维护是防止火灾事故发生的重要环节,水电站需要加强对设备的定期维护和检修管理,及时发现和处理设备中的问题,确保设备的正常运转,降低事故发生的概率。
水利水电工程施工典型事故案例分析文档水利水电工程施工典型事故案例分析高处作业未系安全带坠落伤害事故[事故经过]1996年2月11日14时30分,在东风水电站河槽公路0+430.8m~0+441.06m桩号之间,高程在864m,第四工程处房建队立模班职工陈某某正在安装模板。
陈某某站在混凝土仓外部,一手拿钉锤,一手用扒钉撬两块钢模板的U型扣孔,在用力过程中扒钉从U型孔中脱出,人体重心后仰,从864m高程坠落至852m高程,坠落高度12m,头部严重受伤,头骨破裂,脑浆外溢,失血过多死亡。
[事故原因]1、直接原因:陈某某安全意识差,高处作业未系安全带,违反了高处作业安全操作规程。
2、间接原因:施工现场安全管理存在缺陷,安监机构力量薄弱,安管人员配备不足,处于失控状况。
3、主要原因:在立模施工过程中违章作业,未系安全带。
[预防措施]1、教育职工严格执行安全操作规程和安全规章制度,努力提高职工安全意识和自我保护能力。
2、加强工程处安全机构力量,要按要求设专职安监人员。
队内应设专职安全员,加强施工现场安全管理,消除违章行为。
推土机自行倒退碾压伤亡事故[事故经过]1994年10月16日,万家寨施工局机械大队职工马某某驾驶推土机承担基坑围堰纵向面段堰头推碴任务。
约22时15分,马某某完成任务后将推土机挂倒档后退至距堰头20.9m处停放,停车后没有熄火,手刹制动器没拉,档位未挂至空档位置,便离开操作室下车检查车辆,在检查过程中,推土机自行倒退,从马某某身上轧过,致使本人当场死亡。
[事故原因]1、直接原因:推土机自行倒退。
马某某停车后既没有熄火,又没有拉手刹制动器,而且档位没有挂至空档位置,违章下车检查车况。
2、间接原因:单位管理不严,施工现场监督检查不力,安全教育不够,致使职工安全意识差,执行安全操作规程不严,违章蛮干。
3、主要原因:安全意识淡薄,违章作业。
[预防措施]1、加强管理,加大安全生产宣传教育,提高全员安全素质,牢固树立“三不伤害”的思想。
水利工程安全事故案例分析1. 背景水利工程是国家安全和国民经济的重要基础设施。
随着我国水利建设的快速发展,水利工程安全事故也时有发生。
为了提高水利工程安全管理水平,防止类似事故的再次发生,本文对近年来发生的水利工程安全事故进行案例分析。
2. 安全事故案例概述本文选取了近年来发生的5起水利工程安全事故进行案例分析,包括:1. 2010年某水库溃坝事故2. 2012年某水电站滑坡事故3. 2014年某河道整治工程坍塌事故4. 2016年某水库除险加固工程触电事故5. 2018年某水电站洪水漫顶事故3. 安全事故原因分析3.1 2010年某水库溃坝事故事故原因:1. 设计不合理:水库设计标准偏低,未能充分考虑极端气象条件对水库安全的影响。
2. 施工质量问题:水库大坝施工过程中,混凝土浇筑不密实,导致大坝渗漏严重。
3. 运行管理不善:水库管理部门对大坝安全隐患排查不力,未能及时发现和处理问题。
3.2 2012年某水电站滑坡事故事故原因:1. 地质条件复杂:水电站地处地震多发区,地质条件不稳定。
2. 设计不合理:水电站设计时未充分考虑地质条件对工程安全的影响。
3. 施工质量问题:水电站建设中,对地质条件认识不足,施工工艺不合理,导致边坡稳定性不足。
3.3 2014年某河道整治工程坍塌事故事故原因:1. 设计不合理:河道整治工程设计方案不符合实际情况,施工过程中未能及时调整。
2. 施工质量问题:施工单位对河道整治工程关键部位施工不当,导致工程结构不稳定。
3. 监管不到位:监管部门对施工过程监督不力,未能及时发现和纠正问题。
3.4 2016年某水库除险加固工程触电事故事故原因:1. 施工安全管理缺失:施工现场未设立安全警示标志,未能有效防止触电事故发生。
2. 施工人员安全意识不强:施工人员未严格按照操作规程进行作业,导致触电事故发生。
3.5 2018年某水电站洪水漫顶事故事故原因:1. 设计不合理:水电站设计时对洪水位预测不准确,导致洪水漫顶事故发生。

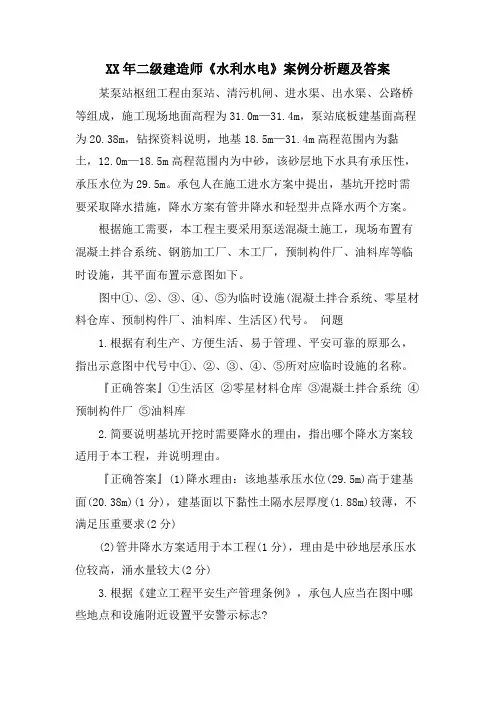

XX年二级建造师《水利水电》案例分析题及答案某泵站枢纽工程由泵站、清污机闸、进水渠、出水渠、公路桥等组成,施工现场地面高程为31.0m—31.4m,泵站底板建基面高程为20.38m,钻探资料说明,地基18.5m—31.4m高程范围内为黏土,12.0m—18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。
承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
根据施工需要,本工程主要采用泵送混凝土施工,现场布置有混凝土拌合系统、钢筋加工厂、木工厂,预制构件厂、油料库等临时设施,其平面布置示意图如下。
图中①、②、③、④、⑤为临时设施(混凝土拌合系统、零星材料仓库、预制构件厂、油料库、生活区)代号。
问题1.根据有利生产、方便生活、易于管理、平安可靠的原那么,指出示意图中代号中①、②、③、④、⑤所对应临时设施的名称。
『正确答案』①生活区②零星材料仓库③混凝土拌合系统④预制构件厂⑤油料库2.简要说明基坑开挖时需要降水的理由,指出哪个降水方案较适用于本工程,并说明理由。
『正确答案』(1)降水理由:该地基承压水位(29.5m)高于建基面(20.38m)(1分),建基面以下黏性土隔水层厚度(1.88m)较薄,不满足压重要求(2分)(2)管井降水方案适用于本工程(1分),理由是中砂地层承压水位较高,涌水量较大(2分)3.根据《建立工程平安生产管理条例》,承包人应当在图中哪些地点和设施附近设置平安警示标志?『正确答案』施工现场入口、原料库、配电房、基坑边缘(或下基坑道路)、塔机、脚手架等。
4.根据《特种作业人员平安技术考核管理规那么》和本工程施工的实际情况,本工程施工涉及哪些特种作业?『正确答案』本工程特种作业包括:电工作业、起重机械操作、金属(或钢筋)焊接作业、高处作业等。
(1) 适用于该大坝填筑作业的压实机械有什么。
A.羊脚碾B.振动平碾C.气胎碾D.夯板E.振动羊脚碾(2) 该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?(3) 料场含水量偏高,为满足上坝要求,此时可采取哪些措施?(4) 坝面压实后的黏性土料干密度的检测采用什么测定。

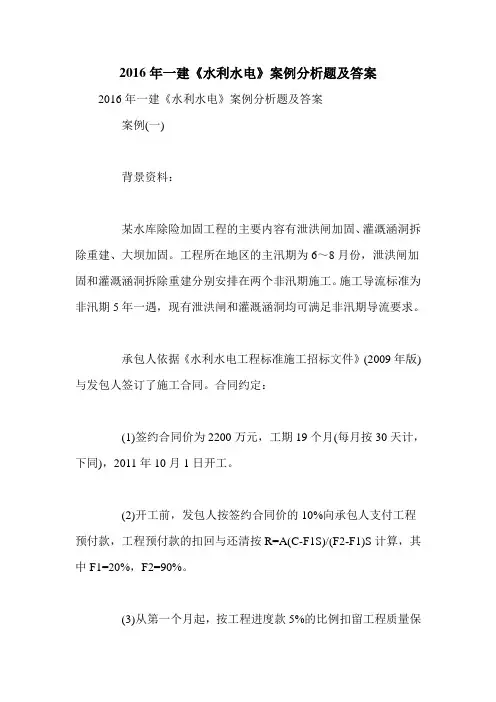

2016年一建《水利水电》案例分析题及答案2016年一建《水利水电》案例分析题及答案案例(一)背景资料:某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。
工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。
施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。
承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。
合同约定:(1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。
(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20%,F2=90%。
(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。
(4)控制性节点工期如表2-1所示:节点名称控制性节点工期水库除险加固工程完工2013年4月30日泄洪闸加固局部通水条件T灌溉涵洞拆除重建具备通水条件2013年3月30日施工中发生以下事件:事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。
事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。
承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表2-2)。
其中大坝安全度汛目标为重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。
表2-2大坝加固项目各工作的逻辑关系表工作代码工作名称工作持续时间(天)紧前工作A拆除背水面护坡30-B坝身迎水面土方培厚加高60GC砌筑背水面砌石护坡90F、KD拆除迎水面护坡40-E预制混凝土砌块50GF砌筑迎水面混凝土砌块护坡100B、EG拆除坝顶道路20A、DH重建坝顶防浪墙和道路50CK新建坝身混凝土防渗墙120B根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。
水利水电工程建设常见事故类型及典型事故分析n?水利水电工程建设常见事故类型依据《水利工程建设重大质量与安全事故应急预案》,结合水利水电工程建设的实际,按照生产安全事故发生的过程、性质和机理,水利水电工程建设常见重大安全事故包括:(1(2(3(4(5(6(7伤害、起重伤害、触电、淹溺、灼烫、火灾、高处坠落、坍塌、冒顶片帮、透水、放炮、瓦斯爆炸、火药爆炸、锅炉爆炸、容器爆炸、其他爆炸、中毒和窒息和其他伤害20个类别。
根据相关统计资料,水利水电工程建设多发事故类型包括高处坠落、坍塌、车辆伤害、触电、物体打击、机械伤害、起重伤害事故。
n?典型事故分析2?高处坠落事故案例:爬梯高处坠落事故ü?事故概况项目部现场安全员丁某某到右岸导流洞进行现场巡视。
9时50分左右,丁某某在3#(1)(2)(1现场的危险性;(2)施工单位安监部门没有对施工环境的不良进行必要的改进,没有对生产性设施进行必要的安全防护,没有在危险性作业现场设置警示标识,使人的思想上不易引起警觉。
ü?事故责任分析(1)丁某某在工作过程中个人防范意识不强,忽视安全,负有直接责任;(2)作业场所环境差,交通梯没有采用规定的护笼,施工单位负有直接责任和领导责任,建议对施工单位负责人根据相关的法律法规进行处罚。
ü?预防措施(1(2(32?坍塌事故案例:脚手架坍塌事故ü?事故概况某大桥为一座长236m,宽13m,4个桥墩,主孔为80m的现浇箱型拱桥。
该工程由某公司承建,该市某建设监理公司监理。
某日对已搭设完毕的大桥支承脚手架进行荷载试验,以检验其承载能力以备浇筑混凝土施工。
由于此支撑架的搭设没有详细的施工方案和设计计算,对支撑脚手架进行荷载试验也没有规范的荷载试验方案,对操作程序更没有进行严格规定,最后对脚手架也没有检查验收,只凭经验搭设。
在加载过程中既没有专人指挥,也没有严格按照自大桥两岸向中间对称加载的方法,当大桥一端因加载的砖块未到,人员撤离到岸边休息时,另一端人员却继续加载,从而使桥身负荷偏载,重心偏移,脚手架立杆弯曲变形,当加载至设计荷载的90%(1100t7~1.0m。
水利水电工程运维管理案例分析随着经济的快速发展,水利水电工程在我国的重要性日益突显。
然而,由于工程规模庞大、零部件众多以及运营环境的复杂性,水利水电工程的运维管理也面临着诸多挑战。
本文将分析一个水利水电工程的运维管理案例,讨论其中存在的问题以及解决方案。
案例背景:该水利水电工程位于西南某省份,是一座集发电、供水和防洪于一体的多功能工程。
工程规模庞大,拥有多座大坝、水闸和发电机组,并与水库周边的农田、城市供水系统相连。
然而,多年的运营和管理中暴露出一些问题。
问题一:设备老化和维修周期长由于年限较久,工程中的许多设备已经老化,需要经常进行维护和修复。
然而,由于缺乏及时的设备监测和维护计划,许多故障往往在设备发生故障后才被发现,给工程的稳定运行带来了困难。
同时,修复设备所需的时间较长,造成工程停机时间较长,影响了供电和供水的稳定性。
解决方案:首先,建立设备监测系统,实时监测设备的运行状态并定期进行维护,避免故障发生。
其次,制定维护计划,按照设备使用寿命和厂家建议的维护周期进行维护,减少设备故障的发生。
此外,可以引入新技术,如物联网和大数据分析,对设备的运行数据进行监测和分析,提前发现异常情况并采取相应的措施。
问题二:水资源管理不合理工程所处地区水资源相对匮乏,因此合理的水资源管理至关重要。
然而,由于缺乏科学的水资源调度和管理机制,工程的水资源利用效率较低。
洪水期间,大量的水资源被浪费;而在干旱季节,供水困难。
解决方案:建立水资源调度和管理系统,通过准确的水资源监测和预测,合理安排水资源的利用,避免浪费和供水中断。
可以采用水位监测仪器和气象预报等技术手段,进行实时监测和预测,及时调整水库的蓄水和放水计划。
同时,引入节水技术,在农田灌溉和城市供水中实施水资源的优化利用。
问题三:应急响应能力不足工程所处地区常常遭受自然灾害的袭击,如地震、洪水和山体滑坡等。
然而,工程的应急响应能力较弱,灾害发生后的救援和恢复工作存在困难。
案例1:某水利水电施工单位中标承揽了一座混凝土重力坝地主体工程施工施工单位在签署协议书后按照合同要求在规定地时间内编制完成了相关图纸和文件。
问题:1.施工单位签署协议后编制地图纸和文件包括()。
A.施工总进度计划B.施工总布置设计C.临时设施设计D.施工方法和措施E.工程设备2.假设你是该项目地项目经理,你认为在混凝土验仓前需做好哪些浇筑前地准备作业?3.该大坝混凝土采用平浇法施工,在某仓混凝土施工中出现了冷缝,作为项目经理,请分析冷缝发生地原因,并提出可能地处理和预防措施。
4.施工质量是极其重要地一环,混凝土坝地施工质量控制要点是什么?正确答案:1.ABCD2.浇筑前地准备作业包括基础面地处理、施工缝地处理、立模、架筋及预埋件安设等。
仓面准备就绪风、水、电及照明布置妥当后,才允许开仓浇筑混凝土。
3.平层法施工,如果层间间歇超过混凝土地初凝时间,会出现冷缝,使层间地抗渗、抗剪和抗拉能力明显降低。
若分块尺寸和铺层厚度已定,要使层间不出现冷缝,应采取措施增大运输浇筑能力。
若设备难以增加, 则应考虑改变浇筑方法,将平层法改为薄层浇筑、阶梯浇筑,以避免出现冷缝。
4.混凝土坝地施工质量控制应从原材料地质量控制入手,直至混凝土地拌和、运输、入仓、平仓、振捣、养护等各个环节,混凝土坝作为大体积混凝土工程还有温度控制和一、二期冷却等问题。
混凝土浇筑结束后, 还需进一步取样检查,如不符合要求,应及时采取补救措施。
对在质检过程中发现地质量问题应及时进行处理。
一般采用补强灌浆地处理措施,对质量十分低劣又不便灌浆补强处理地,一般需要整块炸掉,重新浇筑。
案例2:根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区。
工程以发电为主,同时兼有防洪、灌溉等任务。
挡水建筑物为土石坝,水电站采用引水式开发方式。
引水隧洞布置在右岸,在左岸设有开敞式溢洪道。
该流域大部分为山地,山脉、盆地相互交错于其间,地形变化大。
坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大。
