钻孔灌注桩技术
- 格式:doc
- 大小:82.00 KB
- 文档页数:9
钻孔灌注桩施工技术钻孔灌注桩是一种在工程建设中广泛应用的基础施工技术,它具有适应性强、承载力高、施工噪音小等优点。
下面将详细介绍钻孔灌注桩的施工技术。
一、施工准备1、场地准备施工前需要对场地进行平整,清除杂物,确保场地坚实、平整,以满足施工设备的安装和运行要求。
如果场地位于水域,还需要搭建施工平台。
2、桩位测量根据设计图纸,使用测量仪器准确放出桩位,并设置明显的标志。
桩位的偏差应符合相关规范要求。
3、护筒埋设护筒一般采用钢板制作,其内径应大于桩径 200 400mm。
护筒的埋设深度应根据地质情况确定,一般为 15 20m,护筒顶端应高出地面03m 左右。
护筒埋设应垂直、稳固,中心与桩位中心的偏差不得大于50mm。
4、泥浆制备泥浆在钻孔灌注桩施工中起着重要的作用,它可以护壁、排渣和冷却钻头。
泥浆的性能指标应根据地质情况和施工要求进行调整,一般要求比重在 11 13 之间,粘度在 18 22s 之间,含砂率小于 4%。
二、钻孔1、钻机就位将钻机安装在平整稳固的地基上,调整钻机的水平度和垂直度,使钻头中心与桩位中心重合。
2、钻进根据地质情况选择合适的钻进方式和钻进参数。
在钻进过程中,要随时注意观察泥浆的性能和孔内的情况,及时调整钻进速度和泥浆比重。
遇到地层变化时,要采取相应的措施,如降低钻进速度、增加泥浆比重等,以保证钻孔的质量和安全。
3、清孔钻孔达到设计深度后,需要进行清孔。
清孔的目的是清除孔底的沉渣和泥浆,保证桩底的承载力。
清孔的方法有抽浆法、换浆法和掏渣法等,常用的是抽浆法。
清孔后的泥浆性能指标和孔底沉渣厚度应符合设计要求。
三、钢筋笼制作与安装1、钢筋笼制作钢筋笼应在钢筋加工场集中制作,按照设计图纸的要求进行下料、焊接和绑扎。
钢筋笼的主筋应采用机械连接或焊接,接头应错开布置。
钢筋笼的加强筋应设置在主筋的内侧,每隔 2m 左右设置一道。
2、钢筋笼安装在钢筋笼安装前,应对孔深、孔径和孔底沉渣厚度进行检查,符合要求后方可安装钢筋笼。
钻孔灌注桩技术的原理与施工工艺概述钻孔灌注桩是一种常用的地基处理技术,它能够在软弱地层中提供强大的承载能力和稳定性。
本文将介绍钻孔灌注桩技术的原理和施工工艺。
1. 钻孔灌注桩的原理钻孔灌注桩又称灌注桩、灌注桩基等,它是通过机械设备在地下进行钻孔作业,钻孔达到设计孔深后,再将预埋钢筋或钢筋笼均匀放入孔中,最后通过泵送混凝土到孔中,使孔内形成一根连续的钢筋混凝土柱。
钻孔灌注桩具有以下原理: - 1.1承载原理:灌注桩的承载力是由灌注桩体与地基土壤之间摩擦力和端阻力的综合作用产生的。
灌注桩与周围土壤形成的桩-土相互作用模型是其承载原理的基础。
- 1.2 承载能力:灌注桩的承载能力主要取决于桩的直径、长度、周边土壤的性质等。
通过合理的设计和施工,可以掌握和提高灌注桩的承载能力。
- 1.3 抗拔能力:灌注桩由于其强大的侧向承载力,使其具有良好的抗拔能力。
通过在桩身中加入合适的增强材料,可以提高灌注桩的抗拔能力。
2. 钻孔灌注桩的施工工艺钻孔灌注桩的施工工艺是经过一系列的权衡和优化而确定的,下面将介绍一般的施工步骤: - 2.1 前期准备:施工前,需要调查勘察地质、测量地面标高和确定桩的布置方案等。
制定施工方案和设计图纸,并准备好所需材料和机械设备。
-2.2 钻孔施工:根据设计要求,确定钻孔的位置和孔径,采用钻机进行钻孔作业。
根据地层的不同,选择合适的钻具进行钻孔,确保孔壁的垂直度和孔径的一致性。
- 2.3 钢筋安装:钻孔达到设计孔深后,将预埋钢筋或钢筋笼均匀地放入孔中,确保钢筋的纵向和横向间距符合设计要求,同时防止钢筋变形。
- 2.4 灌注混凝土:在钢筋安装完成后,使用泵车将混凝土泵送到孔中。
在灌注过程中,需控制混凝土的流速和压力,保证混凝土能够充实桩孔,并与孔壁形成一体。
- 2.5 等待养护:灌注完成后,需要进行养护。
一般情况下,养护时间为7-14天,期间需要控制温度和湿度,防止混凝土早期干裂和收缩。
钻孔灌注桩施工技术标准(内附全文)【1:正式风格】【钻孔灌注桩施工技术标准】1. 前言本文档旨在规范钻孔灌注桩施工技术,确保施工过程安全可靠,工程质量达到标准要求。
2. 术语和定义2.1 钻孔灌注桩:用机械钻具在地面上钻孔,然后在孔内灌注混凝土形成桩体的一种工法。
2.2 钻孔机:用于钻孔的专业设备,包括土壤钻机和岩石钻机等。
2.3 灌注混凝土:按照设计配合比制作的混凝土,用于灌注桩孔。
2.4 施工单位:负责钻孔灌注桩施工的具备相应资质和技术能力的施工公司。
3. 施工前准备3.1 设计文件审查:施工单位应仔细审查设计文件,并与设计单位进行沟通,确保理解设计要求。
3.2 施工方案编制:施工单位应根据项目需求制定具体的施工方案。
3.3 材料准备:备齐所需的混凝土、钢筋等材料,确保施工连续性。
3.4 设备调试:检查钻孔机的操作性能和安全装置,保证施工设备正常运行。
4. 施工工艺4.1 钻孔操作:按照设计要求选择合适的钻孔机进行钻孔,确保孔径和孔深满足要求。
4.2 孔内处理:清理孔内杂物,保证孔壁整洁,并根据设计要求进行孔底处理。
4.3 钢筋布置:按照设计要求在孔内布置钢筋,确保钢筋的数量和布置方式正确。
4.4 灌注混凝土:采用合适的混凝土灌注方式,确保混凝土充实孔隙,避免空洞和夹杂物。
4.5 养护措施:及时进行桩体养护,保证混凝土强度的发展和桩体稳定。
5. 施工质量控制5.1 随机检查:随机选取一定比例的桩进行质量检验,确认桩体符合设计和施工要求。
5.2 质量记录:对施工过程中的关键节点进行记录,包括钻孔尺寸、钢筋布置、混凝土浇注等。
5.3 实验室检测:委托有资质的实验室进行桩体抗压试验和混凝土强度检测。
6. 施工安全措施6.1 安全标志:在施工现场设置符合规定的安全标志,提醒施工人员注意安全。
6.2 个人防护:施工人员必须佩戴安全帽、安全鞋等个人防护装备,确保人身安全。
6.3 设备安全:检查施工设备的安全装置,确保设备运行时不发生事故。
钻孔灌注桩施工技术分析钻孔灌注桩是一种常用的基础工程技术,广泛应用于建筑、桥梁、水利工程等领域。
钻孔灌注桩施工技术的好坏直接影响到工程的质量和安全,因此对于钻孔灌注桩的施工技术进行分析和研究具有重要意义。
本文将从材料选用、施工工艺和质量控制等方面对钻孔灌注桩的施工技术进行分析和探讨。
一、材料选用1. 水泥:水泥是钻孔灌注桩中的主要材料,一般选用普通水泥。
水泥的质量直接关系到桩的强度和抗渗性能,因此在选用水泥时应选择质量可靠、符合标准的产品。
2. 砂石:选用合适的砂石是保证桩体密实性和抗压能力的关键。
砂石颗粒应均匀,不含有超过规定粒径的颗粒,且应保持一定的湿度。
3. 搅拌水:搅拌水应选用清洁、无杂质的自来水,且要注意水泥的用水量和稳定性。
4. 钢筋:钻孔灌注桩中的钢筋是起到加固和增强桩体抗压能力的重要材料。
在选用钢筋时要符合设计要求,并且应具有良好的延展性和抗腐蚀性。
二、施工工艺1. 钻孔施工:首先进行钻孔工程,根据设计要求选择合适的钻孔机具进行作业。
在施工现场应做好安全防护措施,保证作业人员的安全。
2. 灌注混凝土:在进行混凝土灌注时,应注意混凝土的配合比例和搅拌均匀性。
在灌注过程中要控制混凝土的流动性,使混凝土均匀填充整个孔内。
3. 钢筋安装:在混凝土灌注后需要立即进行钢筋的布置和安装。
钢筋应符合设计要求,并要求做好连接的处理,以保证桩体的整体性。
4. 抽管:在混凝土灌注完成后,要及时进行管壁抽取处理,防止管道被混凝土封堵。
5. 桩顶整平:在桩顶出口部位进行整平处理,以保证桩顶符合设计高程和平整度要求。
三、质量控制1. 检测方法:采用合适的检测手段对钻孔灌注桩进行检测,如超声波检测、静载试验等,以验证桩体的质量和抗压性能。
2. 质量管理:在施工过程中要进行严格的质量管理,确保每个施工环节符合设计要求和施工规范,如水泥的用量、混凝土的配合比例、灌注工艺等。
3. 桩身质量:要对每根钻孔灌注桩进行质量验收,验证桩身的密实性和抗压能力,确保每根桩的质量合格。
钻孔灌注桩技术规范钻孔灌注桩技术规范1. 引言1.1 目的1.2 适用范围1.3 参考文件1.4 术语和定义2. 施工前准备2.1 钻孔灌注桩设计要求2.2 地质勘察和水文地质调查2.3 施工准备工作2.3.1 施工方案编制2.3.2 设备和材料准备2.3.3 勘测与标定2.3.4 安全防护措施3. 钻孔灌注桩施工工艺3.1 钻孔工艺3.1.1 钻孔形式3.1.2 钻孔工具和设备3.1.3 钻孔操作流程3.2 灌注工艺3.2.1 灌注孔口的处理3.2.2 高压旋喷混凝土灌注技术 3.2.3 土工合成材料灌注技术3.2.4 灌注过程控制与质量检查4. 施工质量控制4.1 钻孔灌注桩质量验收检验4.2 施工质量记录与报告4.3 问题处理与意见反馈5. 施工安全措施5.1 安全管理责任和制度5.2 施工人员安全教育和培训5.3 施工现场安全防护设施5.4 紧急救援预案6. 环境保护与文明施工6.1 环境影响评估和监测6.2 施工现场噪音控制6.3 施工废弃物处理7. 施工进度控制和工程验收7.1 施工进度计划编制与调整 7.2 隐蔽工程验收与质量抽查7.3 竣工验收与终结报告8. 维修与保养8.1 钻孔灌注桩维修保养要求8.2 维修保养措施与周期9. 技术创新与发展趋势扩展内容:1. 本文档所涉及附件如下:附件1:钻孔灌注桩设计图纸附件2:施工方案编制模板附件3:灌注孔口处理流程图...2. 本文档所涉及的法律名词及注释:- 土木工程法:指土木工程建设规划、设计、施工、监理和验收的法律规定。
- 建设工程质量管理条例:对建设工程质量管理的基本要求和规范进行了详细说明。
钻孔灌注桩技术规范钻孔灌注桩是一种土木工程中常用的基础支撑形式,通过钻孔设备将桩体预制制成,然后倒入特定的灌浆材料,最终形成一个整体的桩体,用于承担建筑物或桥梁等结构的荷载。
钻孔灌注桩技术规范是保证工程质量和安全的重要依据,下面将从桩径、钻孔清底、灌浆材料、施工工艺等几个方面进行详细介绍。
1.桩径钻孔灌注桩的桩径应根据工程设计要求确定,在选择桩径时需考虑到桩的承载力、承载能力以及场地条件等因素。
通常桩径越大,承载能力越强,但同时也会增加材料和施工成本。
因此,在设计和施工中需根据实际情况做出合理选择。
2.钻孔清底钻孔清底是钻孔灌注桩施工的重要环节,清底工艺应符合相关规范要求。
清底深度应根据设计要求确定,清底时需保持孔壁垂直度及清洁度,以确保后续施工质量。
在清底过程中,注意避免土壤坍塌和孔口变形等情况的发生。
3.灌浆材料灌浆材料是钻孔灌注桩的主要构成部分,对桩体的承载性能和长期稳定性起着至关重要的作用。
常用的灌浆材料有水泥浆、砂浆、碎石浆等,选用时需考虑其强度、粘度、流动性等指标,并在施工中按照相关规范要求进行搅拌和浇筑。
4.施工工艺钻孔灌注桩的施工工艺应符合国家相关标准及规范要求,施工前需对工程地质情况及设计要求进行详细调查和评估。
在施工过程中,需严格控制桩身竖直度、孔口直径、灌浆压力等参数,确保桩体质量及沉降控制。
同时,施工现场应保持整洁、有序,合理安排施工队伍和设备,确保施工进度及质量。
综上所述,钻孔灌注桩技术规范是保证工程施工质量和安全的基础,通过科学合理的设计、施工及监理,可以有效提高桩体的承载能力及长期稳定性,为工程的建设和运行提供可靠的支撑。
在实际施工中,各相关方需严格遵守规范要求,确保施工质量并最大程度减少事故风险,为工程安全可靠的运行提供有力保障。
钻孔灌注桩常见的三种钻孔方法桩基础施工概念:钻孔灌注桩是指采用不同的钻孔方法,在土中形成一定直径的井孔,达到设计标高后,将钢筋骨架(笼)吊入井孔中,灌注混凝土形成的桩基础。

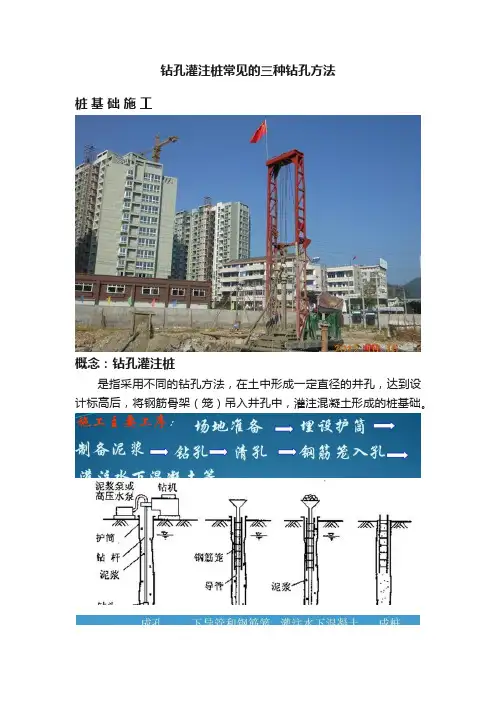

钻孔一、冲击钻机钻孔十字钻头冲击钻孔的施工要点二、回旋钻成孔回转钻成孔,又称正反循环成孔,是用一般地质钻机在泥浆护壁条件下,慢速钻进,通过泥浆排渣成孔,灌注混凝土成桩,为国内最为常用和应用范围较广的成桩方法。
特点:可用于各种地质条件,各种大小孔径和深度,护壁效果好,成孔质量可靠;施工无噪音,无震动,无挤压;机具设备简单,操作方便,费用较低,但成孔速度慢,效率低,用水量大,泥浆排放量大,污染环境,扩孔率较难控制。
适用范围:粘性土、含少量砾石、卵石的土层、软岩。
(1)正循环钻孔Ø正循环是用泥浆泵将泥浆以一定压力通过空心钻杆顶部,从钻杆底部喷出,底部的钻锥在旋转时将土壤搅松成为钻渣,被泥浆悬浮,随泥浆上升而溢出流至孔外的泥浆槽,经过沉淀池中沉淀净化,再循环使用。
Ø特点:排渣能力比较弱, 钻进速度较慢,钻具的磨损也比较大,但工艺比较简单,容易操作,正循环钻机的价格也比较便宜。
Ø适用:粘土、亚粘土、淤泥质土层、粉砂、卵砾石层、基岩正循环钻结构示意图(2)反循环钻孔反循环钻机的泥浆的循环方式则正好相反,泥浆由孔外流入孔内,由真空泵或其他方法(如空气吸泥机等)将钻渣通过钻杆中心从钻杆顶部吸出,或将吸浆泵随同钻锥一同钻进,从孔底将钻渣吸出孔外。
特点:反循环钻机排渣能力比较强,但工艺比较复杂,操作不当容易引起塌孔埋钻,而且反循环钻机价格比较高。
适用:同正循环。
反循环钻结构示意图三、旋挖钻机钻孔旋挖钻孔灌注桩是近年来发展最快的一种新型桩孔施工方法。
工作原理:旋挖钻通过钻斗的旋转、削土、提升、卸土,反复循环而成孔,最大成孔直径可达1.5-4m,最大成孔深度为60-90m,可以满足各类大型基础施工的要求。
特点:具有功率大、钻孔速度快、移位方便、定位准确、工作效率高、施工质量好、尘土泥浆污染少。
钻孔灌注桩施工技术1.施工前应具备工程地质资料和水文地质资料,具备所用各种原材料及制品的质量检验报告。
2.施工时应按有关规定,制定安全生产、保护环境等措施。
3,灌注桩施工应有齐全、有效的施工纪录。
二、钻孔灌注桩施工技术要点(一)施工平台1.除在旱地施工外,场地为浅水时,宜采用筑岛法施工。
筑岛面积应按钻孔方法、机具大小而定。
岛的高度应高出最高施工水位o.5~1.0m。
2.场地为深水时,可采用固定式平台或浮式平台。
平台须稳固牢靠,能承受施工时的静载和动载。
3.水中施工平台应防止船只碰撞,应在平台首尾设置警示灯等标志以及救生器材,以保人身安全。
(二)护筒设置1.护筒一般由钢板加工而成,其内径宜比桩径大200~400mm。
2.护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,倾斜不大于1%。
3.旱地或筑岛平台处护筒可用挖坑埋设法,护筒底部和四周所填黏质土必须分层夯实。
4.水域护筒设置,应严格注意平面位置,竖向倾斜和两节护筒的连接质量均需符合上述要求。
连接处要牢固、耐压、不漏水。
5.护筒高度宜高出地面0.3m或水面1.0~2.0m。
当孔内有承压水时,护筒应高于稳定后的承压水位2.Om以上。
当承压水位不稳定或稳定后的水位高出地下水位很多,则应做试桩,鉴定此处做钻孔灌注桩的可行性。
当处于潮水影响区,护筒应高于最高施工水位l,5~2.Om,并应采取稳定护筒内水头的措施。
6.护筒埋设深度应根据设计要求或桩位的水文地质情况确定,一般为2.0~4.Om,特殊情况应加深以保证施工顺利进行。
有冲刷影响时,应深入局部冲刷线以下不少于1.0~1.5m。
三、泥浆1.钻孔泥浆由水、黏土(或膨润土)和添加剂配制而成。
根据成孔所用不同设备、工艺以及地质条件调整泥浆的配合比,以获得适用的泥浆。
2.当桩的直径大于2.5m时,泥浆的选择要根据地质情况、孔位、钻桩性能、泥浆材料条件等确定。
四、钻孔1.应按地质剖面图选用适当的钻机和泥浆。
