给排水采暖燃气工程 给排水、燃气工程说明
- 格式:doc
- 大小:35.06 KB
- 文档页数:47
第八册、给排水、采暖、燃气工程册说明一、第八册“给排水、采暖、燃气工程”(以下简称本定额)适用于新建、扩建项目中的生活用给水、排水、燃气、采暖热源管道以及附件配件安装,小型容器制作安装。
二、本定额主要依据的标准、规范有:1.《建筑给水排水及采暖施工质量验收规范》GB50242-2002;2.《室外给水设计规范》GB50013-2006;3.《建筑给水排水设计规范》GB50015-2009;4. 《城镇燃气设计规范》GB50028-2006;5. 《城镇燃气输配工程施工及验收规范》CJJ33-2005;6. 全国通用给水排水标准图集;7. (河北)05系列建筑标准设计图集05J1;。
8. 《低温热水地板辐射采暖工程技术规程》DB13/T(J)28-2000;9.《全国统一安装工程预算定额》GYD-208-2000;10.《全国统一安装工程基础定额》(2006年);11. 《建设工程劳动定额-安装工程》(LD/T74.1-4-2008)12. 《全国统一安装工程预算定额河北省消耗量定额》HEBGYD-C02-2008三、以下内容执行其他册相应定额:1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行第六册“工业管道工程”相应项目。
2.刷油、防腐蚀、绝热工程执行第十一册“刷油、防腐蚀、绝热工程”相应项目。
四、有关说明:设置于管道间、管廊内的管道、阀件(阀门、过滤器、伸缩节、水表、热量表等)、法兰、支架安装,人工乘以系数1.3。
第01章管道安装一、本章适用于室内外生活用给水、排水、采暖热源管道、法兰、套管、伸缩器等的安装。
二、管道安装界线划分:1.给水管道:室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界。
与市政管道界限以水表井为界,无水表井者,以与市政管道碰头点为界;2.排水管道:室内外界线以出户第一个排水检查井为界。
室外管道与市政管道界限以与市政管道碰头点为界3.采暖热源管道:(1)室内外以入口阀门或建筑物外墙皮1.5m为界。
给水排水采暖燃气工程方案1. 项目背景本工程位于某大型商业综合体中,包括商务办公区、商业购物区、酒店区等,总建筑面积约为50万平方米。
为了保证商业综合体内的供水、排水、采暖和燃气设备正常运行,需进行给水排水采暖燃气工程。
工程内容包括给水管网系统、排水管网系统、采暖系统和燃气系统的设计和建设。
2. 给水系统设计2.1 给水管网系统根据商业综合体的建筑规模和用水需求,设计给水管网系统。
该管网系统将覆盖商务办公区、商业购物区、酒店区等各个功能区域,确保各个区域的用水需求。
管网系统应考虑到用水稳定性和管道排列合理性,保证供水的稳定性和安全性。
2.2 给水设备选择在给水系统中,需选择合适的水泵、水箱等设备。
水泵应具有高效节能、运行稳定等特点,水箱应具有一定储水量和稳定的水质。
3. 排水系统设计3.1 排水管网系统排水管网系统考虑商业综合体的排水需求,包括雨水排水和污水排水。
根据建筑物的布局和地势,设计合理的排水管网系统,确保雨水和污水的合理排放。
3.2 排水设备选择在排水系统中,需选择合适的排水泵、排水管道等设备。
排水泵应具有高效排水能力、稳定运行等特点,排水管道应具有抗压、抗腐蚀等特性。
4. 采暖系统设计4.1 供暖管道系统根据商业综合体的建筑面积和采暖需求,设计供暖管道系统。
管道系统应覆盖商务办公区、商业购物区、酒店区等各个区域,以保证室内温度的舒适度。
4.2 采暖设备选择在采暖系统中,需选择合适的锅炉、散热器等设备。
锅炉应具有高效节能、稳定可靠等特点,散热器应具有良好的加热效果和耐用性。
5. 燃气系统设计5.1 燃气管道系统根据商业综合体的燃气需求,设计燃气管道系统。
管道系统应覆盖商务办公区、商业购物区、酒店区等各个区域,以保证燃气的供应和安全使用。
5.2 燃气设备选择在燃气系统中,需选择合适的燃气锅炉、燃气灶具等设备。
燃气锅炉应具有高效节能、稳定运行等特点,燃气灶具应具有安全可靠、使用方便等特性。
第八册《给排水、采暖、燃气工程》说明一、第八册《给排水、采暖、燃气工程》(以下简称本定额)适用于新建、扩建项目中的生活用给水、排水、燃气、采暖热源管道以及附件配件,小型容器制作安装。
二、本定额主要依据的标准、规范有:1.《采暖与卫生工程施工及验收规范》GBJ242-82。
2.《室外给水设计规范》GBJ13-86(97版)。
3.《建筑给水排水设计规范》GBJ15-88(97版)。
4.《建筑采暖卫生与煤气工程质量检验评定标准》GBJ302-88。
5.《城镇燃气设计规范》GB50028-93(98版)。
6.《城镇燃气输配工程施工及验收规范》CJJ33-89。
7.《全国统一施工机械台班费用定额》(1998年)。
8.《全国统一安装工程基础定额》。
9.《全国统一建筑安装劳动定额》(1988年)。
三、以下内容执行其他册相应定额:1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高的内加压泵间的管道执行第六册《工业管道工程》相应项目。
2.刷油、防腐蚀、绝热工程执行第十一册《刷油、防腐蚀、绝热工程》相应项目。
四、关于下列各项费用的规定:1.脚手架搭拆费按人工费的5%计算,其中人工工资占25%。
2.高层建筑增加费(指高度在6层或20m凤上的工业与民用建筑)按下表计算:3.超高增加费:定额中操作高度均以3.6m为界限,如超过3.6m时,其超过部分(指由3.6m至操作物高度)的定额人工费乘以下列系数:4.采暖工程系统调整费按采暖工程人工费的15%计算,其中人工工资占20%。
5.•设置于管道间、•管廊内的管道、阀门、法兰、支架安装,人工乘以系数1.3。
6.主体结构为现场浇注采用钢模施工的工程,内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03。
第一章管道安装一、本章适用于室内外生活用给水、排水、雨水、采暖热源管道、法兰、套管、伸缩器等的安装。
二、界线划分:1.给水管道:(1)室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;(2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。

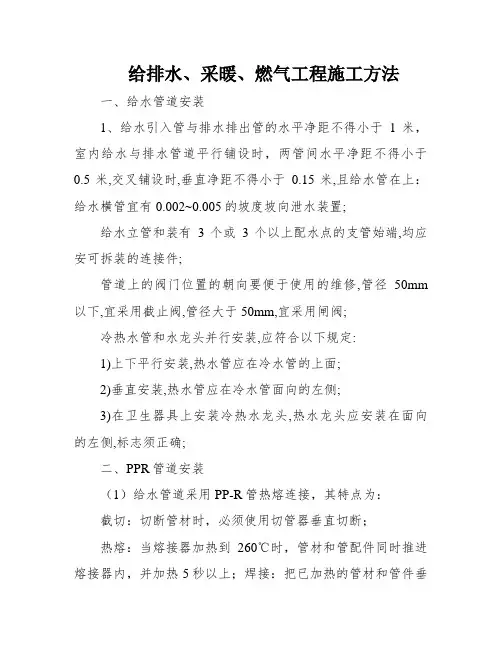

给排水、采暖、燃气工程施工方法一、给水管道安装1、给水引入管与排水排出管的水平净距不得小于1米,室内给水与排水管道平行铺设时,两管间水平净距不得小于0.5米,交叉铺设时,垂直净距不得小于0.15米,且给水管在上:给水横管宜有0.002~0.005的坡度坡向泄水装置;给水立管和装有3个或3个以上配水点的支管始端,均应安可拆装的连接件;管道上的阀门位置的朝向要便于使用的维修,管径50mm 以下,宜采用截止阀,管径大于50mm,宜采用闸阀;冷热水管和水龙头并行安装,应符合以下规定:1)上下平行安装,热水管应在冷水管的上面;2)垂直安装,热水管应在冷水管面向的左侧;3)在卫生器具上安装冷热水龙头,热水龙头应安装在面向的左侧,标志须正确;二、PPR管道安装(1)给水管道采用PP-R管热熔连接,其特点为:截切:切断管材时,必须使用切管器垂直切断;热熔:当熔接器加热到260℃时,管材和管配件同时推进熔接器内,并加热5秒以上;焊接:把已加热的管材和管件垂直推进并维持5秒以上,推进时用力不要过猛,以防止管头弯曲。
(3)热熔接时注意事项连接端面必须清洁、干燥、无油;管材和管件用双手推进熔接器模具内,应控制一定的深度,并保持5秒以上;管材和管件过度加热时,厚度变薄,管材在配件内变形,会发生漏水及堵塞现象。
热熔连接技术参数:290管材外径(mm)20253240(4)支架间距熔接深度(mm)14.516.018.0 20.5加热时间(秒)57812插接时间(秒)4466冷却时间(秒)3344备注用钢槽来支撑管道,管卡之间的距离为1.7米;竖井中安装管道,两个锚接点之间的距离不得超过3.0米;管支撑中心距离(单位:mm)如表:管径PN1.020℃PN2.0ALU40℃PN2.0ALU70060℃PN2.0ALU110080℃PN2.0600ALU10010130(5)试压验收管道水压试验应吻合以下划定:热熔连接管道,水压时间应在24小时后进行;水压试验前,管道应固定,接头需明露;用手动泵加压,升压时间不小于10分钟,压力表精度为0.01MPA;至规定试验压力,稳压1小时,测试压力降不得超过0.06MPA;在工作压力的1.15倍状态下,稳压2小时,压力降不得超过0.03MPA,同时检查各连接处不得渗露;直埋在地坪和墙体内的管道,试压工作必须在面层浇捣或封堵前进行,达到试压要求后土建方能继续施工。

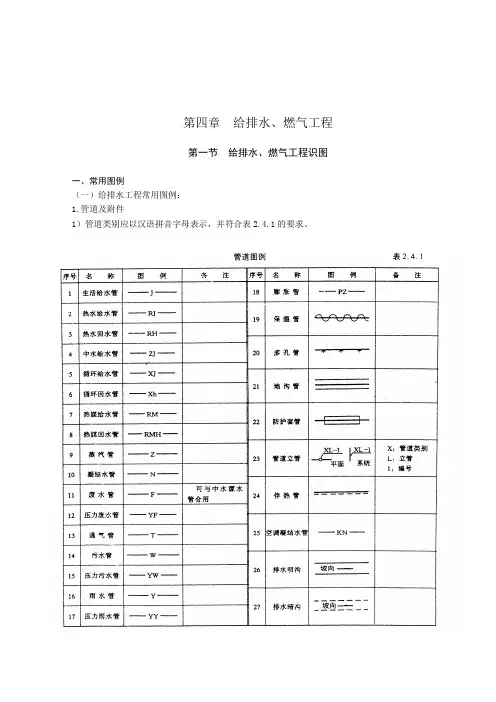

第四章给排水、燃气工程第一节给排水、燃气工程识图一、常用图例(一)给排水工程常用图例:1.管道及附件1)管道类别应以汉语拼音字母表示,并符合表2.4.1的要求。
注:分区管道用加注角标方式表示,如J1、J2、RJ1、RJ2……。
2)管道附件的图例宜符合表2.4.2的要求。
3.管件(见表2.4.4)。
7.给水排水设备(见表2.4.8)(三)燃气工程常用图例:1.管道与附件2.阀门及仪表(见2.4.16)二、给排水、燃气工程识图基本知识(一)给排水工程施工图的识读1、给排水工程施工图的分类:给排水工程施工图按内容来分,可以大致分为以下三类。
1)室外管道及附属设备图指城镇居住区和工矿企业区的给水排水管道施工图。
属于这类图样的有区域管道平面图、街道管道平面图、工矿企业厂区管道平面图、管道纵剖图、管道上的附属设备图、泵站及水池和水塔管道施工图、污水及雨水出口施工图。
2)室内管道及卫生设备图指一幢建筑物内用水房间(如厕所、厨房、实验室、锅炉房)以及工厂车间用水设备的管道平面布置图、管道系统图、卫生设备。
用水设备、加热设备和水箱、水泵等的施工图。
3)水处理工艺设备图指给水厂和污水处理厂的平面布置图、水处理设备图(如沉淀池、滤池、曝气池、消化池等全套施工图)、水处理及污泥处理流程图。
给水排水工程施工图纸表现的形式可分为基本图和详图两大类。
2、室内给排水工程施工图的识读给水排水工程施工图中的管道、卫生器具、阀门以及设备等都是用图例符号表示的,在识读施工图时,必须弄懂这些图例符号。
1)平面图的识读室内给水排水管道平面图,是给水排水施工图中最基本最重要的图样。
它主要表示了建筑物内给水和排水管道及有关卫生器具或用水设备的平面布置。
这种布置图上的图形都是示意性的,同时,管配件(如活接头、补心、管箍等)也不表示出来,故在熟读图纸的同时还必须熟悉给水排水管道的施工工艺。
识读管道平面图,应掌握的主要内容和注意事项如下:(1)查明卫生器具、用水设备(开水炉、水加热器等)和升压设备(水泵、水箱)的类型、数量、安装位置、定位尺寸。
给排水、采暖、燃气工程16定额总说明一、界线划分及与其他专业关系1.与工业管道界线1.1.以与工业管道碰头点为界。
1.2.与设在建筑物内的泵房、空调机房、制冷(热)站等工业管道以机房外墙皮为界。
2.与市政管网工程的界线划分2.1.给水、采暖管道以与市政管道碰头点或以计量表、阀门(井)为界。
2.2.室外排水管道以与市政管道碰头点(井) 为界。
2.3.燃气管道,以与市政管道碰头点为界。
3.与其他专业关系3.1管道、生产生活共用的管道,锅炉房、泵房、站类管道以及建筑物内加压泵间、空调制冷机房、消防泵房的管道,管道焊缝热处理、无损探伤,医疗气体管道执行第八册《工业管道工程》相应项目。
3.2.本册定额未包括的采暖、给排水设备安装执行第一册《机械设备安装工程》、第三册《静置设备与工艺金属结构制作安装工程》等相应项目。
3.3.水暖设备、器具等电气检查、接线工作,执行第四册《电气设备安装工程》相应项目。
3.4.刷油、防腐蚀、绝热工程执行第十二册《刷油、防腐蚀、绝热工程》相应项目。
二、总体变化概况1.本册主要项目设置变化为管道安装分别设置给排水、采暖、空调水(室内)、燃气管道安装项目。
这是本册定额项目设置变化最大之处,是根据相关设计、施工、验收规范不同而分别设置的项目。
设置原因如下:(1)08定额除燃气管道另设项目外,同材质的给排水、采暖管道均使用同一项目。
现行工程技术标准规范对给排水、采暖、空调水等不同专业的管道工程有不同的设计、施工、验收要求,且不同专业管道的管件个数、种类,密封材料以及试压冲洗等方面具有不同的消耗量,分别设置能够正确反映各自的工程实际。
(2 )管道安装分专业单独列项目有利于维持定额的稳定性。
当给排水、采暖、空调水管道设计与施工规范发生变化时,各专业管道分别列项,方便调整相应专业管道安装定额的消耗量,而不影响其他管道项目,更有利于定额的稳定性,便于定额的管理、使用。
2.16定额新增了第二章采暖管道、第三章空调水管道、第四章燃气管道、第九章采暖、给排水设备、第十章医疗气体设备及附件,原来的“管道支架制作安装”章节变更为“支架及其他”。

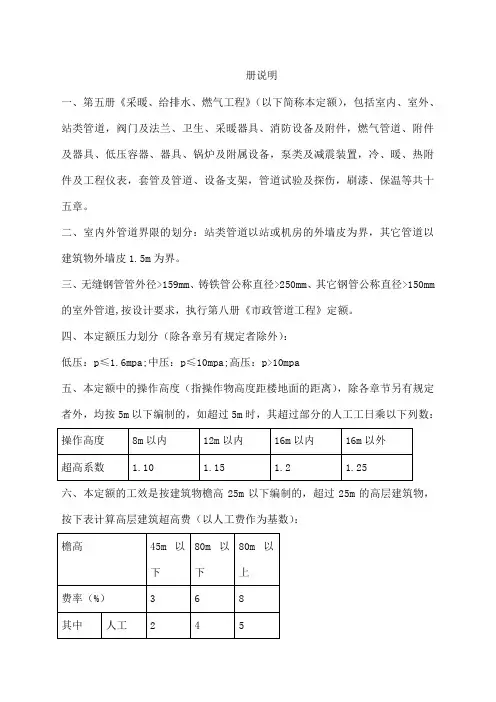

册说明一、第五册《采暖、给排水、燃气工程》(以下简称本定额),包括室内、室外、站类管道,阀门及法兰、卫生、采暖器具、消防设备及附件,燃气管道、附件及器具、低压容器、器具、锅炉及附属设备,泵类及减震装置,冷、暖、热附件及工程仪表,套管及管道、设备支架,管道试验及探伤,刷漆、保温等共十五章。
二、室内外管道界限的划分:站类管道以站或机房的外墙皮为界,其它管道以建筑物外墙皮1.5m为界。
三、无缝钢管管外径>159mm、铸铁管公称直径>250mm、其它钢管公称直径>150mm 的室外管道,按设计要求,执行第八册《市政管道工程》定额。
四、本定额压力划分(除各章另有规定者除外):低压:p≤1.6mpa;中压:p≤10mpa;高压:p>10mpa五、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以下列数:六、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物,按下表计算高层建筑超高费(以人工费作为基数):七、下列项目按系数分别计取:1、采暖系统调试费按单位工程人工费的14%计取,其中人工费占78%(不含热源费用)2、脚手架使用费按单位工程人工费的2%计取,其中人工费占20%。
第一章室内管道说明及工程量计算规则一、说明(一)本章包括:低、中、高压管道安装等18节共245人子目。
(二)本章适用于室内给水、排水、雨水、采暖、消防、空调水等管道安装,不分架空、地沟和埋地敷设,均执行同一定额。
(三)DN32以内丝接钢管及铝塑复合管安装定额中,已综合了管卡;DN32以外管道及其它形式管道的支吊架另行计算,执行第十三章管道支架制作安装相应子目。
(四)PVC-U给水塑料管(粘接)、铝塑复合管安装项目中已综合了钢塑转换接头和管件的安装费,但未包括其本身价值钢塑转换接头、铝塑复合管管件应按设计图纸用量并计取1%的损耗率计算。
一、概况1.给排水、采暖、燃气工程给排水、采暖、燃气工程系指生活用给排水工程、采暖工程、生活用燃气工程安装,及其管道、附件、配件安装和小型容器制作等。
2.清单项目内容清单项目内容包括暖、卫、燃气的管道安装,管道附件安装,管支架制作安装,暖、卫、燃气器具安装,采暖工程系统调整等项目。
3.适用范围适用于采用工程量清单计价的新建、扩建的生活用给排水、采暖、燃气工程。
4.与其他相关工程的界限划分(1)室内外界限的划分1)给水管道以建筑外墙皮1.5m处为分界点,入口处设有阀门的以阀门为分界点。
2)排水管道以排水管出户后第一个检查井为分界点,检查井与检查井之间的连接管道为室外排水管道。
3)采暖管道以建筑外墙皮l.5m处为分界点,入口处设有阀门的以阀门为分界点。
4)燃气管道由地下引入室内的以室内第一个阀门为分界点,由地上引入的以墙外三通为界点。
(2)与市政管道的界限划分1)给水管道以计量表为界,无计量表的以与市政管道碰头点为界。
2)排水管道以室外排水管道最后一个检查井为界,无检查井的以与市政管道碰头点为界。
3)由市政管网统一供热的按各供热点的供热站为分界线,由室外管网至供热站外墙皮1.5m处的主管道为市政工程,由供热站往外送热的管道以外墙皮1.5m处分界,分界点以外为采暖工程。
4)与锅炉房内的管道界限划分:锅炉房内的生活用给排水、采暖工程,属本附录工程内容。
锅炉房内锅炉配管、软化水管、锅炉供排水、供气、水泵之间的连接管等属工业管道范围。
由锅炉房外墙皮以外的给排水、采暖管道属本工程范围。
5.说明(1)项目特征项目特征是工程量清单计价的关键依据之一,由于项目的特征不同,其计价的结果也相应发生差异,因此招标人在编制工程量清单时,应在可能的情况下明确描述该工程量清单项目的特征。
投标人按招标人提出的特征要求计价。
(2)工程量清单计算规则l)工程量清单的工程量必须依据工程量计算规则的要求编制,工程量只列实物量,所谓实物量即是工程完工后的实体量,如挖管沟的土石方工程,其挖填土石方工程量只能按设计沟断面尺寸乘沟长度计算,不能将放坡的土石方量计入工程量内。
给排水、暖气、燃气工程是建筑工程中至关重要的部分,涉及到居民的生活质量和安全。
在施工过程中,应严格按照规范操作,确保工程质量。
本文将从给排水、暖气、燃气工程施工的角度,介绍施工过程中的注意事项和技术要求。
一、给排水工程施工1. 给水系统施工给水系统施工应首先确保水源的质量和供应稳定性。
在选择给水管材时,应根据工程规模、水质、管道压力等因素,选择合适的管材。
目前常用的给水管材有PE管、PPR管、镀锌钢管等。
给水管道敷设应遵循美观、安全、实用的原则,管道走向应短捷、合理,尽量减少管道的弯曲和交叉。
2. 排水系统施工排水系统施工要注意防止堵塞和泄漏。
在选择排水管材时,应根据排水系统的压力、温度等条件,选择合适的管材。
目前常用的排水管材有UPVC管、PE管、镀锌钢管等。
排水管道敷设应遵循坡度合理、排水畅通、防止倒灌的原则。
在排水管道转弯、三通等部位应设置检查井,以便于检修。
二、暖气工程施工1. 暖气系统施工暖气系统施工要确保暖气的热效率和安全性。
在选择暖气管材时,应根据供暖系统的压力、温度等条件,选择合适的管材。
目前常用的暖气管材有钢管、铝塑管、PE 管等。
暖气管道敷设应遵循美观、安全、实用的原则,管道走向应短捷、合理,尽量减少管道的弯曲和交叉。
2. 暖气设备安装暖气设备的安装应严格按照产品说明书和施工规范进行。
安装前应进行查验,确保设备完好无损。
安装过程中,要注意设备与管道的连接严密,防止泄漏。
此外,还要确保暖气设备的安装位置合理,便于操作和维护。
三、燃气工程施工1. 燃气管道施工燃气管道施工要确保燃气供应的安全性和稳定性。
在选择燃气管材时,应根据燃气系统的压力、温度等条件,选择合适的管材。
目前常用的燃气管材有钢管、PE管等。
燃气管道敷设应遵循美观、安全、实用的原则,管道走向应短捷、合理,尽量减少管道的弯曲和交叉。
2. 燃气设备安装燃气设备的安装应严格按照产品说明书和施工规范进行。
安装前应进行查验,确保设备完好无损。

第八册给排水、采暖、燃气工程说明一、山东省安装工程消耗量定额第八册《给排水、采暖、燃气工程》(以下简称本定额)适用于新建、扩建和整体更新改造项目中的生活用给水、排水、燃气、采暖热源管道以及附件、配件安装,小型容器制作安装。
二、本定额主要依据的标准、规范有:1.《采暖与卫生工程施工及验收规范》GBJ 242-82。
2.《室外给水设计规范》GBJ 13-86(97版)。
3.《建筑给排水设计规范》GBJ 15-88(97版)。
4.《建筑采暖卫生与煤气工程质量检验评定标准》GBJ 302-88。
5.《城市燃气设计规范》GB 50028-93(98版)。
6.《城市燃气输配工程施工及验收规范》CJJ 33-89。
7.《全国统一施工机械台班费用定额》(2001年)。
8.《全国统一建筑安装劳动定额》(1988年)。
9.《山东省安装工程综合定额》(1996年)。
10.《全国统一安装工程预算定额》GYD-208-2000。
三、以下内容使用其他册相应定额:1、工业管道、生产生活公用的管道、锅炉房、泵房、站类管道以及高层建筑物内加压泵间、空调制冷机房、消防泵房的管道使用第六册《工业管道工程》相应项目。
2、消防工程中的自动喷淋、气体灭火系统使用第七册《消防及安全防范设备安装工程》相应项目。
3、本册定额内未包括的刷油、防腐蚀、绝热工程使用第十一册《刷油、防腐蚀、绝热工程》相应项目。
四、本册定额各类管道安装项目中,均已包括相应管件安装,其管件数量系综合取定,使用时一般不做调整。
五、遇有下列情况,按相应定额项目调整消耗量:1.设置于管道间、管廊、已封闭的地沟、吊顶内的管道系统(含阀门、法兰、支架、刷油、绝热等全部工程),定额人工乘以系数1.3。
2.超高增加消耗量:定额中操作物高度以距楼地面3.6m为限,如超六、关于下列工程内容,是按定额消耗量为基础计价后进行测算综合取定,其计算方法规定如下:1.高层建筑(指高度在6层或20m以上的工业与民用建筑)增加费,3.采暖工程系统调整费可按采暖工程定额人工费的15%计算,其中人工工资占20%。
给排水,采暖燃气工程概述:给排水、采暖燃气工程是建筑物中非常重要的基础设施之一。
在现代建筑中,一个良好的给排水系统以及高效的采暖燃气系统对于保证住宅和商业建筑的正常运行和居住质量至关重要。
本文将介绍给排水、采暖燃气工程的基本原理、设计和施工流程,以及常见的问题与解决方案。
一、给排水系统:1. 基本原理给排水系统是建筑物的重要组成部分,主要负责将自来水引入建筑物内部,将污水排出,并提供相关设备来确保正常的水供应和排水功能。
给排水系统包括供水系统、给水设备、污水设备和排水管道等。
2. 设计和施工流程给排水系统的设计和施工需要考虑建筑物的用途、人数、设备需求等因素。
一般设计和施工流程包括以下几个步骤:- 方案设计:根据建筑物的用途和需求,确定合适的给排水系统方案,包括供水和排水管道布局、设备的选择等。
- 施工准备:准备所需的材料和工具,并协调好相关的施工人员和团队。
- 管道安装:按照设计方案进行给水和排水管道的布置和连接,确保其安全可靠。
- 设备安装:安装水泵、水箱、水表等给水设备,以及下水道、污水处理设备等排水设备。
- 调试测试:对给排水系统进行调试和测试,确保其正常运行和使用。
二、采暖燃气系统:1. 基本原理采暖燃气系统主要负责供应建筑物所需的热能,使居住者和工作人员在冬季保持温暖舒适。
该系统包括燃气锅炉、供暖设备以及相关的管道等。
2. 设计和施工流程采暖燃气系统的设计和施工需要考虑建筑物的面积、综合热负荷、燃气资源等因素。
一般设计和施工流程包括以下几个步骤:- 热负荷计算:根据建筑物的用途和面积,计算出所需要的供暖功率,以确定合适的燃气锅炉规格。
- 设备选择:根据热负荷计算结果,选择适合的燃气锅炉和供暖设备,确保其能够满足建筑物的供热需求。
- 管道布置:根据建筑物的结构和布局,设计合理的管道布置方案,确保供暖设备与各个房间之间的连通。
- 管道安装:按照设计方案进行燃气管道的安装和连接,确保其安全可靠。
·161·第四章 给排水、燃气工程第一节 给排水、燃气工程识图一、常用图例(一)给排水工程常用图例:1.管道及附件1)管道类别应以汉语拼音字母表示,并符合表2.4.1的要求。
注:分区管道用加注角标方式表示,如J 1、J 2、RJ 1、RJ 2……。
·162· 2)管道附件的图例宜符合表2.4.2的要求。
·163·3.管件(见表2.4.4)。
·164··165·7.给水排水设备(见表2.4.8)·166· (三)燃气工程常用图例:1.管道与附件·167·2.阀门及仪表(见2.4.16)二、给排水、燃气工程识图基本知识(一)给排水工程施工图的识读1、给排水工程施工图的分类:给排水工程施工图按内容来分,可以大致分为以下三类。
1)室外管道及附属设备图指城镇居住区和工矿企业区的给水排水管道施工图。
属于这类图样的有区域管道平面图、街道管道平面图、工矿企业厂区管道平面图、管道纵剖图、管道上的附属设备图、泵站及水池和水塔管道施工图、污水及雨水出口施工图。
2)室内管道及卫生设备图指一幢建筑物内用水房间(如厕所、厨房、实验室、锅炉房)以及工厂车间用水设备的管道平面布置图、管道系统图、卫生设备。
用水设备、加热设备和水箱、水泵等的施工图。
3)水处理工艺设备图指给水厂和污水处理厂的平面布置图、水处理设备图(如沉淀池、滤池、曝气池、消化池等全套施工图)、水处理及污泥处理流程图。
给水排水工程施工图纸表现的形式可分为基本图和详图两大类。
2、室内给排水工程施工图的识读给水排水工程施工图中的管道、卫生器具、阀门以及设备等都是用图例符号表示的,在识读施工图时,必须弄懂这些图例符号。
1)平面图的识读室内给水排水管道平面图,是给水排水施工图中最基本最重要的图样。
它主要表示了建筑物内给水和排水管道及有关卫生器具或用水设备的平面布置。

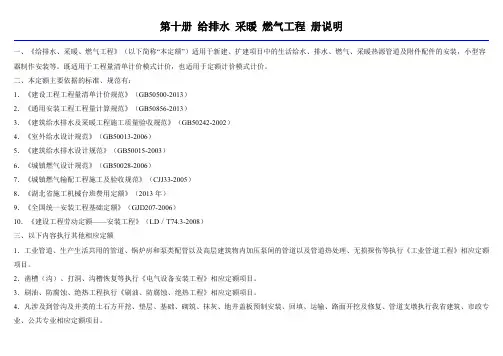

册说明一、第十册《给排水、采暖、燃气工程》(以下简称本定额)适用于工业与民用建筑项目中的生活用给水、排水、采暖、燃气工程和医疗气体设备及附件安装。
二、本册管道界限划分:1.采暖、给排水管道:室内、外管道均以建筑物外墙皮1.5m为界。
2.燃气管道:(1)地下引入室内的管道以室内第一个阀门为界;(2)地上引入室内的管道以墙外三通为界。
3.本册与市政管道工程划分:室外管道公称直径≤125、管外径≤133,均执行本册定额。
三、以下内容执行其他册相应定额:1.工业管道、生产生活共用管道、站(泵、机)房、锅炉房内设备配管均执行第八册《工业管道工程》相应项目。
2.室外管道公称直径>125、管外径>133,均执行第四部分《市政工程预算定额》相应项目。
3.刷油、防腐蚀、绝热工程,执行第十二册《刷油、防腐蚀、绝热工程》相应项目。
4.埋地管道挖填土方、基底处理、填砂等工程,执行第一部分《房屋建筑与装饰工程预算定额》相应项目;暖气沟、各类井砌筑工程,执行第七部分《构筑物工程预算定额》相应项目。
5.本定额设备安装未包括基础浇注及二次灌浆,基础浇注执行第一部分《房屋建筑与装饰工程预算定额》相应项目;二次灌浆执行第三册《静置设备与工艺金属结构制作安装工程》相应项目。
四、系统调试费1.采暖工程系统调试费,按采暖工程人工费的14%计算,其中人工费占25%;2.空调水工程系统调试费,按空调水工程人工费的15%计算,其中人工费占25%。
五、有关规定:1.本定额均不包括施工、试验、空载、试车用水和用电,已含在第一部分《房屋建筑与装饰工程预算定额》相应项目。
带负荷试运转、系统联合试运转及试运转所需油(油脂)、气等费用,由发承包双方另行计算。
2.设置于管道井、封闭式管廊内的管道、阀门、法兰、支架安装,人工乘以系数1.2。
给排水采暖燃气工程给排水、燃气工程说明给排水、燃气工程说明第一章、管道安装说明一、本章适用于室内生活用给水、燃气、排水、雨水、消防、套管、伸缩器等的安装。
二、界限划分: 1. 给水、燃气管道:给水管道与市政管道划分以建筑物入口处阀门(水表井)为界,阀门以内执行安装工程定额,阀门以外的小区给水、燃气管网执行市政工程定额。
建筑物入口处无总阀门(总水表井)的,以设计施工图为准,设计施工图上配套于该建筑物范围内的给水管道执行安装工程定额,以外的小区给水管网执行市政工程定额。
2. 排水管道:排水管道与市政管道划分以化粪池为界,化粪池以内执行安装工程定额,化粪池以外的小区排水管网执行市政工程定额。
3. 雨水管道与市政管道划分:设计施工图上配套于该建筑物范围内的雨水管道执行安装工程定额,以外的小区雨水管网执行市政工程定额。
4. 喷泉工程的管道、附件安装执行安装工程定额。
三、民用建筑物内的生活泵房、空调机房的管道、管件、阀门、法兰、支架等安装执行本册相应项目。
四、本章定额包括以下工作内容: 1. 管道及接头零件安装。
2. 工序内的水压试验或灌水试验、通球实验、冲水、消毒、清理。
3. 给水管道均含管卡安装工作内容,但在立管楼板下固定管道用的支架制作与安装需另行计算。
4. 铸铁排水管、雨水管及塑料排水管、塑料雨水管均包括管卡、臭气帽制作与安装,但在立管、楼板下固定管道用的支架制作与安装需另行计算。
五、本章定额不包括以下工作内容: 1. 管道沟土方、凿槽刨沟及所凿沟槽恢复。
管道沟土方、凿槽刨沟及所凿沟槽恢复执行《电气设备安装工程》相应项目。
2. 管道安装中不包括阀门及伸缩器的制作安装,按相应项目另行计算。
3. 钢管安装定额未含支架支吊架制作安装,需另行计算。
六、 PP-R稳态管(热熔连接)执行塑料给水管(热熔连接)安装项目,人工乘以系数1.2。
七、塑料排水(雨水)通气立管执行塑料直通雨水管安装项目,人工乘以系数1.3。
八、在地下室或架空层敷设的雨水横管、承接阳台地漏排水管道执行执行过阳台雨水管道安装项目。
九、化粪池钱前连接各检查井的室外室外埋地敷设塑料排水管道,执行本章相应塑料排水管项目人工乘以系数0.6,且每10米管道的管件含量按3个管箍计算。
十、铝合金衬塑给水管(热熔连接)执行塑料给水管(热熔连接)安装项目,人工乘以系数1:3。
十一、所有给排水管道、套管安装均包括预留孔洞工作内容,不得另行计算。
只做预留而不安装管道的项目,预留孔洞执行《电气设备安装设备安装工程》相应项目。
十二、给排水管道安装不包含孔洞封堵工作内容,孔洞封堵在套管制作安装子目中考虑。
排水管道安装已包含孔洞封堵工作内容,不得另行计算。
单独封孔洞工作按本章第三章相应项目执行。
十三、附录中的各种管件含量表是按各种工程类型综合考虑的,除特殊工程外,一般不进行调整。
工程量计算规则一、各种管道均按施工图所示中心长度,以“m”为计量单位,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
二、钢管(焊接)安装以包含管件安装内容,DN300以内的钢管(焊接)安装定额已含管件费用,管径大于DN300的管件主材费另行计算。
三、不锈钢管、铜管安装已包含管件安装内容,但管件费用按实际数量另行计算。
四、化粪池前的室外排水管道安装以“延长米”计算,应扣除各种井类所占的长度:检查井规格为φ700时,扣除长度为0.4m;检查井规格为φ1000时,扣除长度为0.7m。
五、管沟回填土工程量计算应扣除管径大于DN200以上的管道、基础、垫层和各种构筑物所占的体积。
六、室内给排水管道与卫生器具连接的分界线: 1. 给水管道工程量计算至卫生器具(含附件)前于管道系统连接的第一个连接件(角阀、冲洗阀、三通、弯头、管箍等)止; 2. 排水管道工程量自卫生器具出口处的地面或墙面的设计尺寸算起;与地漏连接的排水管道自地面设置设计尺寸算起,不扣除地漏所占长度。
第二章、管道支架、套管及其他说明一、管道支架制作安装项目,适用于室内管道支架和室外管沟内管道支架。
其中制作人工费占定额人工费的70%,安装人工费占定额人工费的30%。
二、弹簧式管架执行管道支架项目,弹簧减振器费用另行计算。
三、木垫式支架执行管道支架项目,人工乘以系数1.1,木垫费用另行计算。
四、套管制作安装: 1. 套管安装已包含堵洞所用人工、材料。
2. 柔性、钢性防水套管适用于穿水箱、水池、地下室外墙壁、屋面等有防水要求的管道套管制作、安装。
3. 一般过墙套管制作、安装,执行过楼板套管制作、安装相应项目,定额乘以系数0.5。
4. 保温管道穿墙、板采用套管时,按保温层外径尺寸执行相应套管项目。
5. 防水套管、过楼板钢(塑料)套管长度,定额按0.3m/个编制,套管实际长度不同时,可按实调整。
五、补孔洞仅适用于单独封堵预留孔洞工作。
六、管道消毒、冲洗和压力试验适用于管道安装中发生二次或二次以上消毒、冲洗和压力试验时使用。
所有给、排水管道安装定额已含一次管道消毒、冲洗和压力试验,无特殊要求,不得另行计算。
工程量计算规则一、管道支架制作安装以“kg”为计量单位. 二、柔性和刚性防水套管制作、安装,按所穿越的管道直径以“个”计算。
三、一般过楼板、过墙钢套管和塑料套管制作、安装,按设计要求(设计无具体规定的,按所穿越的管道大一级或二级的管径)以“个”计算。
四、阻火圈按敷设管道的管径,以设计图示数量以“个”为计量单位。
五、补孔洞按敷设管道的管径,以“个”为计量单位。
六、设计和规范中有要求的,管道单独的消毒、冲洗、压力试验,均按管道长度以“m”为计量单位,不扣除阀门、管件所占的长度。
第三章、管道附件说明一、螺纹阀门安装适用于各种内外螺纹连接的阀门安装。
二、液压式水位控制阀安装不含浮球阀及连接浮球阀的管道安装,浮球阀及连接浮球阀的管道安装另行计算。
三、法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、带帽螺栓及钢垫圈数量减半,其他不变。
四、次法兰阀门(沟槽连接)执行焊接法兰阀门项目,扣除电焊条电焊机机械台班费用,平焊法兰按沟槽法兰换算,同时增加2个卡箍材料费用.出去以外,其他不变。
五、在塑料管道上安装的塑料阀门(热熔连接),阀门两端采用法兰套连接时,法兰套主材费另行计算。
六、电动二通阀套用两通阀套用相应规格阀门安装项目,人工乘以系数1.1。
电动两二通阀电气接线及调试,执行《电气设备安装工程》相应项目。
七、减压器、疏水器组成与安装是按《采暖通风国家标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实际调整,其余不变。
八、把过滤器以及单独安装的减压器、疏水器安装,执行相应阀门安装项目。
九、各种法兰连接用垫片均按石棉橡胶板计算。
如用其他材料,不做调整。
十、智能水表安装执行螺纹水表项目,人工乘以系数1.2。
十一、浮标液面计FQ-Ⅱ型安装是按《采暖通风国家标准图集》N102编制的. 十二、水塔、水池浮漂水位标尺制作安装,是按《全国通用给水排水标准图集》S318编制的. 工程量计算规则一、各种阀门安装均以“个”为计量单位。
二、自动排气阀安装均以“个”为计量单位。
三、浮球阀安装均以“个”为计量单位。
包括了了联杆及浮球的安装,不得另行计算。
四、法兰阀(带短管甲乙)安装,均以“套”为计量单位,如接口材料不同时,可作调整。
五、减压器、疏水器组成安装以“组”为计量单位。
六、减压器安装按高压侧的直径计算。
七、各种伸缩器制作安装,均以“个”为计量单位。
方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算。
八、各种法兰制作安装,均以“副”为计量单位。
九、法兰水表安装以“个”为计量单位,阀门用量按设计要求另行计算。
十、浮标液面计、水位标尺是按国标编制的,如设计与国标不符时,可作调整。
第四章、卫生器具制作安装说明一、本章所有卫生器具安装项目,均参照《全国通用给水排水标准图集》中有关标准图集计算,除以下说明者外,设计无特殊要求均不做调整。
二、化验盆安装中的鹅颈水嘴、化验单联水嘴、二连联嘴、三联水嘴适用于成品件安装。
三、脚踏开关安装包括弯管和喷头的安装人工和材料。
四、淋浴器安装适用于各种成品淋浴器安装,由水管组成的淋浴器只记莲蓬喷头安装,其他按管道安装计。
五、高(无)水箱蹲式大便器,低水箱坐式大便器安装,适用于各种型号。
六、管道、卫生器具末端封堵的堵头安装,执行水龙头安装项目。
七、小便槽冲洗管制作安装定额中,不包括阀门安装,可按相应项目另行计算。
八、卫生器具安装已含存水弯安装工作内容及材料费。
如实际不安装卫生器具,仅预留存水弯的,存水弯材料费另行计算。
九、地漏定额安装不含存水弯。
地漏安装带存水弯的,存水弯材料费另行计算。
十、沉箱(有凹坑的卫生间)内地漏安装执行地面扫除口安装相应项目。
十一、冷热水混合器安装项目中包括了温度计安装,但不包括支座制作安装,可按相应项目另行计算。
十二、饮水器安装不含阀门和脚踏开关安装,可按相应项目另行计算。
十三、容积式水加热器安装,定额内已按标准图集计算了其中的附件,但不包括安全阀安装、本体保温、刷油和基础砌筑。
工程量计算规则一、卫生器具组成安装以“组”为计量单位,成组安装的卫生器具,定额均以按标准图集计算了与给水、排水管道连接的人工和材料用量,不得另行计算。
角阀、软管、存水弯等给、排水配件如实际与定额取定的材质和规格型号不同时,可按时调整。
二、浴盆安装适用于各种型号的浴盆,但浴盆支座和浴盆周边的砌砖、磁砖粘贴应另行计算。
三、洗脸盆、洗手盆、洗涤盆、坐便器,适用于各种型号。
四、蹲式大便器安装,已包括了固定大便器的垫砖,但不包括大便器蹲台砌筑。
五、大便槽、小便槽自动冲洗水箱安装以“套”为计量单位,已包括了水箱托架的制作安装,不得另行计算。
六、小便槽冲洗管制作与安装以“m”为计量单位。
七、冷热水混合器安装以“套”为计量单位,不包括支架制作安装及阀门安装,其工程量可按相应项目另行计算。
八、蒸汽-水加热器安装以“套”为计量单位,不包括莲蓬头安装,不包括支架制作安装及阀门、疏水器安装,其工程量可按相应项目另行计算。
九、容积式水加热器安装以“台”为计量单位。
十、饮水器安装,以“台”为计量单位。
第五章、采暖、给排水设备安装说明一、本章根据《国家给排水标准图集》S151、S342及《国家暖通空调标准图集》T905、T906编制,适用于给排水、采暖系统中一般低压碳钢容器的制作和安装。
二、自动加压供水设备包括主泵、备用泵及其相连的阀门、软接头、恒压罐等附件安装,定额按一用一备共两台水泵考虑。
每增加一台水泵,定额乘以系数1.3。
三、增压稳压设备包括主泵、备用泵及与其相连的阀门、软接头、气压罐等附件安装。
四、太阳能热水器安装包括底座及支架安装,其中底座及支架按随设备配备考虑。
