给排水采暖燃气工程量计算规则
- 格式:docx
- 大小:182.73 KB
- 文档页数:6
安装工程中给排水、采暖、燃气工程第一部分:管道安装一、本章定额适用于室内外生活用给水、排水、雨水、采暖热源、生活用燃气管道及管道附件的安装..二、界线划分:1.给水管道:1室内外界线以建筑物外墙皮l.5m为界;入口处设阀门者以阀门为界..2与市政管道界线以水表井为界;无水表井者;以与市政管道碰头点为界..2.排水管道:1室内外以出户第一个排水检查井为界..2室外管道与市政管道界线以与市政管道碰头井为界..3.采暖热源管道:1室内外以建筑物外墙皮1.5m为界;入口处设阀门者以阀门为界..2与工业管道界线以锅炉房或泵站外墙皮1.5m为界..3生产生活共用热源管道;以采暖系统与工业管道碰头点为界..4设在高层建筑内的加压泵间的工业管道与采暖系统管道的界线;以加压泵间外墙皮为界..4.燃气管道:1地下引入室内的管道以室内第一个阀门为界..2地上引入室内的管道以墙外三通为界..3室外燃气管道与市政燃气管道以两者碰头点为界..三、本章定额包括以下工作内容:1.各种管道及接头零件的安装..2.各种管道接头零件含量表中的管件综合单价可以由甲乙双方在施工合同中约定调整办法;但其含量不得调整..3.各种管道安装工艺过程中的水压试验、灌水试验及泄漏试验..4.室内管道安装工程中DN32以内钢管安装项目中包括管卡及托钩的制作安装..5.钢管安装项目中包括弯管制作与安装;无论是现场煨制或使用成品弯管均不得换算..6.铸铁排水管、雨水管及塑料排水管均已包括臭气帽及雨水漏斗的制作安装..7.塑料排水管包括管卡及托吊支架的制作安装..8.燃气管道的钢管项目适用于焊接钢管和无缝钢管..钢管焊接挖眼接管工作;均在定额中综合考虑;不得另行计算..9.室内燃气管道安装项目中托钩角钢卡的制作安装..四、本章定额不包括以下工作内容:1.室内外管道沟土方及管道基础..2.室内排水铸铁管、雨水铸铁管支架制作安装;按相应项目另行计算..3.室外给排水塑料管安装定额中己包括接头零件安装所需人工;接头零件消耗量另行计算..4.室内外给水、雨水铸铁管定额中己包括接头零件安装所需人工;接头零件消耗量另行计算..5.燃气铸铁管安装定额中己包括接头零件安装所需人工、机械;接头零件消耗量另行计算..6.DN32以上钢管支架的制作安装;按相应项目另行计算..工程量计算规则一、各种管道地板下、地面内敷设的采暖管道除外;均以施工图所示中心长度;以“m”为计量单位;不扣除阀门、管件包括减压器、疏水器、水表、伸缩器等组成安装所占的长度..在计算室外排水管道工程量时;应按井内径扣除排水检查井和连接井中管道所占长度..二、地板下、地面内敷设的采暖管道按所敷设房间地面面积计算;以m2为计量单位..三、地板敷设采暖管道时;如不使用隔热保温板、铝箔;而采用其他替代方法;其所使用的材料按实调整计算..四、沟槽式管道及管件安装:1.沟槽式管道安装包括管道滚槽、开孔等工序..2.卡箍连接;以“个”为计量单位..3.卡箍式连接管件安装;按其本身连接卡箍的数量;以“个”为计量单位;不同规格的卡箍分别套用相应安装定额子目..4.沟槽式法兰安装;以“个”为计量单位..5.沟槽式法兰短管安装;按法兰相应项目执行..五、塑料排水管接头附件安装包括阻烟、阻火套管;止水环、固定支撑、滑动支撑均以“个”为计量单位..六、镀锌铁皮套管制作;以“个”为计量单位;其安装已包括在管道安装定额内;不得重复计算..七、一般穿墙套管和柔性、刚性套管以“个”为计量单位..所需钢管、钢板已包括在制作定额内..八、室内管道公称直径DN32以下的管道;其支架制作、安装;已包括在管道安装工程内;不得重复计算..DN32以上的;可另行计算..九、管道消毒冲洗;压力试验;按管道长度;以“m”为计量单位;不扣除阀门、管件所占的长度..第二部分:管道支架说明本章适用于采暖、给排水生活用燃气管道工程中管道及附属设备的支架制作安装;不包括除锈、刷油..工程量计算规则本章管道支架制作安装;按设计图示重量;以“100kg”为计量单位.. 第三部分:管道附件说明一、螺纹阀门安装适用于各种内外螺纹连接的阀门安装..二、法兰阀门安装适用于各种法兰阀门的安装;如仅为一侧法兰连接时;定额中的法兰、带帽螺栓及钢垫圈数量减半..三、各种法兰连接用垫片均按石棉橡胶板计算;如用其他材料;不再调整..四、浮标液面计FQ-II型安装是按采暖通风国家标准图集N102-3编制的..五、水塔、水池浮漂水位标尺制作安装;是按全国通用给水排水标准图集S318编制的..六、减压器、疏水器组成与安装是按采暖通风国家标准图集Nl08编制的;如实际组成与此不同时;阀门和压力表数量可按实际调整;其余不变..七、法兰水表安装是按全国通用给水排水标准图集Sl45编制的;定额内包括旁通管及止回阀;如实际安装形式与此不同时;阀门及止回阀可按实际调整;其余不变..工程量计算规则一、各种阀门安装;以“个”为计量单位..法兰阀门安装;如仅为一侧法兰连接时;定额所列法兰、带帽螺栓及垫圈数量减半;其余不变..二、法兰阀带短管甲乙安装;均以“套”为计量单位;如接口材料不同时;可作调整..三、自动排气阀安装以“个”为计量单位;已包括了支架制作、安装;不得重复计算..四、浮球阀安装以“个”为计量单位;已包括了联杆及浮球的安装;不得重复计算..五、浮标液面计;水位标尺是按国标编制的;如设计与国标不符时;可作调整..六、减压器、疏水器组成安装;以“组”为计量单位;如设计组成与定额不同时;阀门和压力表数量可按设计用量进行调整;其余不变..七、减压器安装按高压侧的直径计算..八、法兰水表安装;以“组”为计量单位..旁通管及止回阀如与设计规定的安装形式不同时;按相应项目执行..九、除污器安装按相应项目执行;以“组”为计量单位..十、各种伸缩器制作、安装;以“个”为计量单位..方形伸缩器的两臂;按臂长的两倍合并在管道长度内计算..十一、调长器及调长器与阀门连接;包括一副法兰安装;螺栓规格和数量以压力为0.6MPa的法兰装配;如压力不同可按设计要求的数量、规格进行调整;其余不变..十二、燃气表安装按不同规格、型号分别以“块”为计量单位;不包括表托、支架、表底垫层基础;其工量可根据设计要求另行计算..第四部分:卫生器具说明一、本章所有卫生器具安装项目;均参照全国通用给水排水标准图集中有关标准图集计算..二、成组安装的卫生器具;定额均已按标准图集计算了与给水、排水管道连接的人工和材料..三、浴盆安装适用于各种型号的浴盆;但浴盆支座和浴盆周边的砌砖、磁砖粘贴应另行计算..四、洗脸盆、洗手盆、洗涤盆适用于各种型号..五、化验盆安装中的鹅颈水嘴、化验单嘴、双嘴适用于成品件安装..六、洗脸盆肘式开关安装不分单双把均执行同一项目..七、脚踏开关安装包括弯管和喷头的安装人工和材料..八、淋浴器铜制品安装适用于各种成品淋浴器安装..九、蒸汽—水加热器安装项目中;包括了莲蓬头安装;但不包括支架制作安装;阀门和疏水器安装;可按相应项目另行计算..十、冷热水混合器安装项目中包括了温度计安装;但不包括支座制作安装;可按相应项目另行计算..十一、小便槽冲洗管制作安装定额中;不包括阀门安装..十二、大、小便槽水箱托架安装已按标准图集计算在定额内;不再另行计算..十三、高无水箱蹲式大便器;低水箱坐式大便器安装;适用于各种型号..十四、电热水器、电开水炉安装定额内只考虑了本体安装;连接管、连接件等可按相应项目另行计算..十五、饮水器安装的阀门和脚踏开关安装;可按相应项目另行计算..十六、容积式水加热器安装;定额内已按标准图集计算了其中的附件;但不包括安全阀安装、本体保温、刷油和基础砌筑..十七、本章中的一般低压碳钢容器的制作和安装系参照全国通用给水排水标准图集Sl51、S342及全国通用暖通标准图集T905、T906编制;适用于给排水、采暖系统中的各种水箱的制作和安装..十八、各种水箱连接管;均未包括在定额内;可执行室内管道安装的相应项目..十九、各类水箱均未包括支架制作安装;如为型钢支架;执行本册定额“一般管道支架”项目;混凝土或砖支座可按相应定额项目执行..二十、水箱制作包括水箱本身及人孔的重量..水位计、内外人梯均未包括在定额内;发生时;可另行计算..工程量计算规则一、卫生器具组成安装;以“组”为计量单位..二、蹲式大便器安装;已包括了固定大便器的垫砖;但不包括大便器蹲台砌筑..三、大便槽、小便槽自动冲洗水箱安装以“套”为计量单位..四、小便槽冲洗管制作与安装以“m”为计量单位;不包括阀门安装;其工程量可按相应项目另行计算..五、脚踏开关安装;已包括了弯管与喷头的安装;不再重复计算..六、冷热水混合器安装以“套”为计量单位;不包括支架制作、安装及阀门安装;发生时按相应项目另行计算..七、蒸汽—水加热器安装以“台”为计量单位..八、容积式水加热器安装以“台”为计量单位..九、电热水器、电开水炉安装以“台”为计量单位..十、饮水器安装以“台”为计量单位..十一、水力按摩浴盆安装按相应项目执行;以“套”为计量单位..十二、桑拿浴室安装按相应项目执行;以“座”为计量单位..十三、拖布池安装按相应项目执行;以“组”为计量单位..十四、钢板水箱制作;按施工图所示尺寸;不扣除人孔、手孔重量;以“kg”为计量单位;法兰和短管水位计可按相应项目另行计算..十五、钢板水箱安装;按国家标准图集水箱容量“m3”;执行相应项目..各种水箱安装;以“个”为计量单位..第五部分:供暖器具说明一、本章系参照1993年全国通用暖通空调标准图集T9N112“采暖系统及散热器安装”编制的..二、各类型散热器不分明装或暗装;均按类型分别编制;柱型散热器为挂装时;可执行Ml32项目..三、柱型和Ml32型铸铁散热器安装用拉条时;拉条另行计算..四、定额中列出的接口密封材料;除圆翼汽包垫采用橡胶石棉板外;其余均采用成品汽包垫;如采用其他材料;不作换算..五、板式、壁板式;已计算了托钩的安装人工和材料;闭式散热器;如主材不包括托钩者;托钩另行计算..工程量计算规则一、热空气幕安装;以“台”为计量单位;其支架制作、安装可按相应项目另行计算..二、铸铁散热器组成安装以“片”为计量单位;其汽包垫不得换算;圆翼型铸铁散热器组成安装以“节”为计量单位..三、光排管散热器制作、安装以“m”为计量单位;已包括联管长度..四、有色金属复合散热器安装按相应项目执行;以“组”为计量单位..五、采暖分配箱安装按相应项目执行;以“台”为计量单位..第六部分:燃气器具说明一、本章包括燃气器具安装..二、燃气加热器具只包括器具与燃气管终端阀门连接;其他执行相应定额..工程量计算规则一、燃气加热设备;灶具等按不同用途规定型号;以“台”为计量单位..二、气嘴安装按规格、型号;以“个”为计量单位..第七部分:仪表安装说明一、本章适用范围:温度、压力、流量等显示仪表安装调试..二、本章包括以下工作内容:技术机具准备、领料、搬运、清理、清洗;取源部件的保管、提供、清洗;仪表接头安装;仪表单体调试、安装、校接线、挂位号牌;配合单机试运转、安装调试记录整理..此外还包括如下内容:1.盘装仪表的盘修孔..2.压力式温度计温包安装、毛细管敷设固定..3.节流装置:检查椭圆度、同心度、孔板流向、正负室位置确定、环室孔板清洗、配合一次安装..管道吹除后环室清洗和孔板安装;一次垫子制作..4.在设备上或管道上插入式安装仪表;其法兰或插座应预留或焊接完好、螺栓配备合格、齐全..5.仪表安装用垫片按石棉橡胶垫片考虑;如实际不符时;可以换算..工程量计算规则仪表安装及单体调试包括温度、压力、流量等显示仪表;均以“台块”为计量单位;放大器、过滤器等与仪表成套的元件、部件或是仪表的一部分;不得分开计算..安装工程中电气安装工程第一部分:变压器安装说明一、油浸电力变压器安装定额也适用于自耦式变压器、带负荷调压变压器及并联电抗器的安装..二、变压器的器身检查:4000kVA以下是按吊芯检查考虑的;4000kVA 以上项目是按吊钟罩及不吊钟罩分别考虑的;根据具体操作内容;套用相应定额项目..三、变压器油是按设备自带考虑的;施工中变压器油的过滤损耗及操作损耗已包括在定额内..四、变压器安装过程中放、注油及油过滤所使用的容器;均已在油过滤定额中考虑;不得另行计算..五、杆上变压器台安装已含接地引下线;未包括铁爬梯;需要设置时;按本定额相应项目执行..六、本章定额不包括下列工作内容:1.变压器干燥棚的搭拆工作;若发生时可按实另行计算..2.变压器铁梯及母线、铁构件的制作、安装;按本定额相应项目执行..3.瓦斯继电器的检查及试验已列入变压器系统调整试验定额内..4.端子箱、控制箱的制作及安装;按本定额相应项目执行..5.二次喷漆发生时;按本定额相应项目执行..6.杆上变压器安装接地装置、检修平台、防护栏杆的安装..工程量计算规则一、变压器安装;按不同容量;以“台”为计量单位..二、电力变压器干燥是将变压器通过试验;判定绝缘受潮程度;方可确定是否干燥;以“台”为计量单位..三、消弧线圈的干燥按同容量电力变压器干燥定额执行;以“台”为计量单位..四、变压器油过滤不论过滤多少次;直到过滤合格为止;以“t”为计量单位;其具体计算方法如下:1.变压器安装定额未包括绝缘油的过滤;需要过滤时;可按制造厂提供的油量计算..2.油断路器及其他充油设备的绝缘油过滤;可按制造厂规定的充油量计算..第二部分:配电装置安装说明一、设备本体所需的绝缘油、六氟化硫气体、液压油等均按设备自带考虑..二、本章定额不包括下列工作内容;按本定额相应项目执行:1.端子箱安装..2.设备支架制作及安装..3.绝缘油过滤..4.基础槽角钢安装..三、设备安装所需的地脚螺栓按土建预埋考虑;不包括二次灌浆..四、互感器安装定额系按单相考虑的;不包括抽芯及绝缘油过滤;发生时另行处理..五、电抗器安装定额系按三相叠放、三相平放和二叠一平的安装方式综合考虑的;不论何种安装方式;均不换算..干式电抗器安装定额适用于混凝土电抗器、铁芯干式电抗器和空心电抗器等干式电抗器的安装..六、高压成套配电柜安装定额系综合考虑的;不分容量大小;均不包括母线安装及设备干燥..七、低压无功补偿电容器屏柜安装;按本定额相应项目执行..八、组合型成套箱式变电站主要是指10kV以下的箱式变电站;一般布置形式为变压器在箱的中间或箱的两侧终端;箱的一侧为高压开关位置;另一侧为低压开关位置..组合型低压成套配电装置其外形像一个大型集装箱;内装6~24台低压配电箱屏;箱的两端开门;中间为通道;称为集装箱式低压配电室;按本篇第四章相应项目执行..九、配电设备安装的支架、抱箍及延长轴、轴套、间隔板等;按施工图设计的需用量计算;按本篇相应项目执行..十、电气设备以外的加压设备和附属管道的安装;应按相应定额另行计算..十一、配电设备的端子板外部接线;应按本篇第四章相应项目另行计算..十二、并联补偿电容器组架及交流滤波装置安装的进线保护柜安装;按本篇第四章定额电源屏安装项目执行..工程量计算规则一、断路器、电流互感器、电压互感器、油浸电抗器、电力电容器及电容器柜的安装以“台个”为计量单位..二、隔离开关、负荷开关、熔断器、避雷器、干式电抗器的安装以“组”为计量单位;每组按三相计算..三、交流滤波装置的安装以“台”为计量单位..每套滤波装置包括三台组架安装;不包括设备本身的铜母线安装;其工程量应按本篇相应定额另行计算..四、高压设备安装定额内均不包括绝缘子的安装设备自带除外;其工程量应按施工图设计用量计算;按本篇定额相应项目执行..五、高压成套配电柜和箱式变电站的安装以“台”为计量单位;均未包括基础槽钢、母线及引下线的配置安装..第三部分:母线安装说明一、本章定额不包括支架、铁构件的制作及安装;发生时;按本篇相应定额项目执行..二、软母线安装项目;定额内不包括母线、金具、绝缘子等主材;可按设计数量加损耗计算..三、软母线的引下线、跳线、设备连线均按导线截面分别执行相应定额..不区分引下线、跳线和设备连线..定额内不包括主材:母线、金具、绝缘子等..四、组合软母线安装定额不包括两端铁构件制作、安装和支持瓷瓶、带形母线的安装;发生时;按本篇定额相应项目执行..其跨距是按标准跨距综合考虑的;如实际跨距与定额不符时;不得换算..组合软母线安装定额内不包括主要材料:导线、金具、绝缘子、线夹..五、槽形母线与设备连接定额项目中螺栓消耗量与实际用量有差异时;可以调整..六、重型母线安装定额内未包括铜铝母线、螺栓、夹具、绝缘板、低导磁钢压板、绝缘导管等主材..七、重型母线伸缩器及导板制作、安装定额内未包括铜铝带、伸缩器螺栓、垫板、垫圈等主材..八、低压封闭式插接母线槽安装;母线槽每节之间的接地连线设计规格与定额不同时允许换算..九、车间带形母线未包括支架制作及母线伸缩器制作、安装;车间跨屋架、梁、柱带形母线安装项目;已包括拉紧装置制作、安装..十、悬式绝缘子串安装的主要材料“套”的内容是绝缘子、金具、线夹..工程量计算规则一、软母线安装;指直接由耐张绝缘子串悬挂部分;按软母线截面大小分别以“跨/三相”为计量单位..设计跨距不同时;不得调整..导线、绝缘子、线夹、弛度调节金具等均按施工图设计用量加定额规定损耗量计算..二、软母线安装预留长度按下表计算:软母线安装预留长度表计量单位:m/根┏━━━━━┯━━━━━┯━━━━━━┯━━━━━━━━━━┓┃项目│耐张│跳线│引下线、设备连接线┃┠----------┼----------┼------------┼--------------------┨┃预留长度│ 2.5 │ 0.8 │ 0.6 ┃┗━━━━━┷━━━━━┷━━━━━━┷━━━━━━━━━━┛三、软母线引下线;指由T型线夹或并沟线夹从软母线引向设备的连接线;以“组”为计量单位;每三相为一组;软母线经终端耐张线夹引下不经T型线夹或并沟线夹引下与设备连接的部分均执行引下线定额;不作换算..四、硬母线配置安装预留长度按下表规定计算:硬母线配置安装预留长度表计量单位:m/根┏━━┯━━━━━━━━━━━━━┯━━━━┯━━━━━━━━━━┓┃序号│项目│预留长度│说明┃┠──┼─────────────┼────┼──────────┨┃ 1 │带形、槽形母线终端│ 0.3 │从最后一个支持点算起┃┠──┼─────────────┼────┼──────────┨┃ 2 │带形、槽形母线与分支线连接│ 0.3 │分支线预留长度┃┠──┼─────────────┼────┼──────────┨┃ 3 │带形母线与设备连接│ 0.3 │从设备端子接口算起┃┠──┼─────────────┼────┼──────────┨┃ 4 │多片重型母线与设备连接│ 0.3 │从设备端子接口算起┃┠──┼─────────────┼────┼──────────┨┃ 5 │槽形母线与设备连接│ 0.3 │从设备端子接口算起┃┗━━┷━━━━━━━━━━━━━┷━━━━┷━━━━━━━━━━┛五、两跨软母线间的跳引线安装;以“组”为计量单位;每三相为一组..不论两端的耐张线夹是螺栓式或压接式;均执行软母线跳线定额;不得换算..六、设备连接线安装;指两台设备之间的连接部分..不论引下线、跳线、设备连接线;均应分别按导线截面、三相为一组计算工程量..七、组合软母线安装;按三相为一组计算..跨距包括水平悬挂部分和两端引下部分之和系以45m以内考虑;无论跨度长或短;均不调整..导线、绝缘子、线夹、金具按施工图设计用量加定额规定的损耗量计算..八、带形母线安装及带形母线引下线安装包括铜排、铝排;分别以不同截面和片数以“m/单相”为计量单位..母线和固定母线的金具均按设计量加定额规定的损耗量计算..九、钢带形母线安装;按同规格的铜母线定额执行;不得换算..十、母线伸缩接头及铜过渡板安装均以“个”为计量单位..十一、槽形母线安装;以“m/单相”为计量单位..槽形母线与设备连接分别按连接不同的设备;以“台”为计量单位..槽形母线及固定槽形母线的金具按设计用量加定额规定的损耗量计算..共箱母线按壳的大、小尺寸;以“m”为计量单位;长度按设计共箱母线的轴线长度计算..十二、低压指380V以下封闭式插接母线槽安装;分别按导体的额定电流大小以“m”为计量单位;长度按设计母线的轴线长度计算;封闭母线槽分线箱;以“台”为计量单位;分别以电流大小按设计数量计算..十三、重型母线安装包括铜母线、铝母线;分别按截面大小以母线的成品重量以“t”为计量单位..重型母线安装定额未包括铜铝母线、螺栓、夹具、绝缘板、低导磁钢压板、绝缘导管等主材..十四、重型铝母线接触面加工是指铸造件需加工接触面时;可以按其接触面大小;分别以“片/单相”为计量单位..十五、带形母线、槽形母线安装定额均不包括支持瓷瓶安装和钢构件配置安装;其工程量应分别按设计成品数量;按本篇定额相应项目执行..十六、悬垂绝缘子串安装;指垂直或V型安装的提挂导线、跳线、引下线、设备连接线或设备等所用的绝缘子串安装;以“串”为计量单位..耐张绝缘子串的安装;已包括在软母线安装定额内..十七、支持绝缘子安装分别按安装在户内、户外、单孔、双孔、四孔固定;以“个”为计量单位;穿墙套管安装不分水平、垂直安装;均以“个”为计量单位..十八、母线拉紧装置制作、安装工程量;应区别母线截面以“套”为计量单位..十九、车间带形母线安装工程量;应区别母线材质铝、钢、母线截面、安装位置沿屋架、梁、柱、墙;跨屋架、梁、柱以“m”为计量单位..第四部分:控制设备低压电气安装说明一、本章定额包括电气控制设备、低压电器及小电器的安装;盘、柜配线;焊压接线端子;穿通板制作、安装;基础槽、角钢及各种铁构件、支架制作和安装..二、控制设备安装除限位开关及水位电气信号装置外;其他均未包括支架制作、安装;发生时;按本篇定额相应项目执行..三、控制设备安装未包括下列工作内容:1.二次喷漆及喷字;2.电器及设备干燥;3.焊、压接线端子;4.端子板外部二次接线..四、屏上辅助设备安装;包括标签框、光字牌、信号灯、附加电阻、连接片等;但不包括屏上开孔工作..五、设备的补充油按设备自带考虑..六、各种铁构件制作;均不包括镀锌、镀锡、镀铬、喷塑等其他金属防护费用;发生时;另行计算..七、轻型铁构件系指结构厚度在3mm以内的构件..。
在此输入你的公司名称LOGO给排水、燃气安装工程工程量计算规则给排水、燃气安装工程工程量计算规则第一章管道安装说明一、本章适用于室内生活用给水、燃气、排水、雨水、消防、套管、伸缩器等的安装。
二、界线划分:1.给水、燃气管道:给水管道与市政管道划分以建筑物入口处阀门(水表井)为界,阀门以内执行安装工程定额,阀门以外的小区给水、燃气管网执行市政工程定额。
建筑物入口处无总阀门(总水表井)的,以设计施工图为准,设计施工图上配套于该建筑物范围内的给水管道执行安装工程定额,以外的小区给水管网执行市政工程定额。
2.排水管道:排水管道与市政管道划分以化粪池为界,化粪池以内执行安装工程定额,化粪池以外的小区排水管网执行市政工程定额。
3.雨水管道与市政管道划分:设计施工图上配套于该建筑物范围内的雨水管道执行安装工程定额,以外的小区雨水管网执行市政工程定额。
4.喷泉工程的管道、附件安装执行安装工程定额。
三、民用建筑物内的生活泵房、空调机房的管道、管件、阀门、法兰、支架等安装执行本册相应项目。
四、本章定额包括以下工作内容:1.管道及接头零件安装。
2.工序内的水压试验或灌水试验、通球试验、冲水、消毒、清理。
3.给水管道均含管卡安装工作内容,但在立管、楼板下固定管道用的支架制作与安装需另行计算。
4.铸铁排水管、雨水管及塑料排水管、塑料雨水管均包括管卡、臭气帽制作与安装,但在立管、楼板下固定管道用的支架制作与安装需另行计算。
五、本章定额不包括以下工作内容:1.管道沟土方、凿槽刨沟及所凿沟槽恢复。
管道沟土方、凿槽刨沟及所凿沟槽恢复执行《电气设备安装工程》相应项目。
2.管道安装中不包括阀门及伸缩器的制作安装,按相应项目另行计算。
3.钢管安装定额未含支吊架制作安装,需另行计算。
六、PP-R稳态管(热熔连接)执行塑料给水管(热熔连接)安装项目,人工乘以系数1.2。
七、塑料排水(雨水)通气立管执行塑料直通雨水管安装项目,人工乘以系数1.3。
目录册说明 (3)第一章管道安装 (5)说明 (5)工程量计算规则 (6)第二章阀门、水表等安装 (7)说明 (7)工程量计算规则 (8)第三章卫生器具安装 (9)说明 (9)工程量计算规则 (10)第四章小型容器制作安装 (12)说明 (12)工程量计算规则 (12)第五章燃气管道安装 (13)说明 (13)工程量计算规则 (14)第六章燃气器具安装 (15)说明 (15)工程量计算规则 (15)册说明一、《深圳市安装工程消耗量标准》第八册《给排水、燃气工程》适用于新建、扩建项目中的生活用给水、排水、燃气管道及附件、配件安装,小型容器制作安装。
二、本册消耗量标准是以国家和有关部门发布的现行施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据编制的,主要依据的标准、规范有:1.GB242-82 《采暖与卫生工程施工及验收规范》2.GBJ13-86 《室外给水设计规范》3.TJ15-74 《室内给水、排水和热水供应设计规范》4.GBJ302-88 《建筑安装工程质量检验评定标准》5.GB50028-93 《城镇燃气设计规范》6.CJJ33-89 《城镇燃气输配工程施工及验收规范》7.《给水排水标准图集S1、S2、S3(2002年版)》8.《深圳市施工机械台班》(2003)。
三、下列内容执行相关册的相应子目:1.各种泵类等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应子目。
2.泵房管道、室内钢管(公称直径大于DN300)安装、室内不锈钢管焊接、各类套管和支架制作安装执行第六册《工业管道工程》相应子目。
3.电动阀门的接线调试、仪器仪表等执行第十册《自动化控制仪表安装工程》相应子目。
4.给排水燃气工程中的高层建筑增加费、地下室增加费、脚手架搭拆费、刷油、防腐蚀、绝热执行第十一册《刷油、防腐蚀、绝热工程及配套工程》相应子目。
5.室外给排水混凝土管道、管道基础、检查井和阀门井等执行《深圳市市政工程消耗量标准》第五册《给水工程》、第六册《排水工程》、第七册《燃气工程》相应子目。
给排水、采暖、燃气工程量计算规则给排水、采暖、燃气工程量计算规则——小蚂蚁算量工厂小蚂蚁算量工厂觉得规则规范是工程量计算的前提,前提弄错了,那你计算的工程量肯定是错误的,小蚂蚁算量工厂总结了下给排水、采暖、燃气工程量计算规则、规范,希望对有需要的朋友有一些帮助。
一、室内外界线划分1、给水管道:A.室内外界线:阀门或外墙皮1.5m;B.与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2、排水管道:A.室内外以出户第一个排水检查井为界;B.室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
二、管道安装1、各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以"m"为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数 1.3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。
2、"卫生器具安装"的支管管道安装工程量计算规定①各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
②淋浴器的给水管道安装工程量计至阀门中心。
3、排水管道安装工程量计算规定①蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
②坐式大便器安装:管长计算到楼地面。
③立式小便器安装:只计算其水平管道长度,立管不计。
④挂式小便器安装:管长计算到楼地面。
⑤扫除口安装:管长计算到楼地面。
⑥浴盆安装:管长计算到楼地面(扣除存水弯长度)。
⑦排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
第一章管道安装说明及工程量计算规则说明一、本章适用于室内外生活用给水、排水、雨水、采暖管道、套管安装及管支架制作安装。
二、界线划分:1.给水管道:(1)室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;(2)室外管道与市政管道界线以水表井为界,无水表井者以与市政管道碰头点为界。
2.排水管道:(1)室内外界线以出户第一个排水检查井为界;(2)室外管道与市政管道界线以与市政管道碰头井为界。
3.采暖管道:(1)室内外界线以入口阀门或建筑物外墙皮1.5m为界;(2)锅炉房或泵站管道与本章界线以外墙皮1.5m为界;(3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界;(4)设在高层建筑内的加压泵间管道与本章界线,以泵间外墙皮为界。
三、本章定额包括以下工作内容:1.管道及接头零件安装。
2.水压试验或灌水试验。
3.室内DN32以内钢塑复合管、不锈钢管、铝合金衬塑给水管,DN32以内螺纹连接的钢管、铜管均已包括管卡及托钩安装。
4.室内塑料给水管、铝塑复合给水管均包括管(托)座及吊托支架的安装。
5.钢管及铜管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。
6.排水管、雨水管均已包括立(支)管卡、托吊支架,水平干管支架应另行计算。
7.排水管包括透气帽安装;雨水管包括雨水漏斗制作,雨水漏斗如为成品应另行计算主材。
8.穿墙及过楼板铁皮套管安装的人工。
四、本章管道安装定额不包括以下工作内容:1.室内外管道沟土方及管道基础,执行《甘肃省建筑工程预算定额》相应子目。
2.管道安装中的法兰、阀门及伸缩器的制作安装,按本册定额相应子目另计。
3.室内外给水铸铁管、室内雨水管、室外塑料给水管(胶圈接口)、室外塑料给水管(热熔连接)、室外塑料排水管(承插胶圈接口)的接头零件本身价格,按设计数量另行计算。
4.室内楼地面内敷设管适用于无管件连接要求的生活给水管、采暖管,当两种不同材质管道连接时,其转换接头价格应另行计算,出地面时如需加装套管,其套管本身价格应另行计算。
给排水、采暖、燃气工程工程量计算规则:(一)管道安装说明:1、本定额适用于室内外生活用给水、排水、雨水、采暖热源管道,法兰、套管、伸缩器等的安装。
2、界线划分(1)给水管道1)室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
(2)排水管道1)室内外以出户第一个排水检查井为界;2)室外管道与市政管道界线以与市政管道碰头井为界。
(3)采暖热源管道1)室内外以入口阀门或建筑物外墙皮1。
5m为界;2)与工业管道界线以锅炉房或泵站外墙皮1。
5m为界;3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界;4)设在高层建筑内的加压泵间管道与本定额项目的界线,以泵间外墙皮为界。
3、本定额包括以下工作内容:(1)管道及接头零件安装。
(2)水压试验或灌水试验。
(3)室内DN32以内钢管包括管卡及托钩制作安装。
(4)钢管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。
(5)铸铁排水管、雨水管及塑料排水管,均包括管卡及托吊支架、通气帽、雨水漏斗制作安装。
(6)穿墙及过楼板铁皮套管安装人工。
4、本定额不包括以下工作内容:(1)室内外管道沟土方及管道基础,应执行《全国统一建筑工程基础定额》.(2)管道安装中不包括法兰、阀门及伸缩器的制作、安装,按相应项目另行计算。
(3)室内外给水、雨水铸铁管包括接头零件所需的人工,但接头零件价格应另行计算。
(4)DN32以上的钢管支架,按本定额管道支架另行计算。
(5)过楼板的钢套管的制作、安装工料,按室外钢管(焊接)项目计算。
工程量计算规则:(1)各种管道,均以施工图所示中心长度,以“m”为计量单位,不扣除阀门,管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
(2)镀锌铁皮套管制作以“个"为计量单位,其安装已包括在管道安装定额中,不得另行计算。
(3)管道支架制作安装,室内管道公称直径32㎜以下的安装工程已包括在内,不得另行计算,公称直径32㎜以上的,可另行计算。
给排水、采暖、燃气工程给排水、采暖、燃气管道。

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
给排水、采暖、燃气管道(编码:031001)管道支架、设备支架及套管。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行表管道支架、设备支架及套管(编码:031002)管道附件。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
表管道附件(编码:031003)表(续)卫生器具。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
表卫生器具(编码:031004)表(续)供暖器具。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
表供暖器具(编码:031005)表(续)采暖、给排水设备。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
表采暖、给排水设备(编码:031006)表(续)表(续)燃气器具。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
表燃气器具(编码:031007)表(续)行。
表医疗气体设备及附件(编码:031008)表(续)医疗气体管道及附件。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
表医疗气体管道及附件(编码:031009)采暖、空调水工程系统调试。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表的规定执行。
表采暖、空调水工程系统调试(编码:031010)其他相关问题,应按下列规定处理:1.管道界限的划分。
1)给水管道室内外界限划分:以建筑物外墙皮 1.5m 为界,人口处设阀门者以阀门为界。
与市政给水管道的界限应以水表井为界;无水表井的,应以与市政给水管道碰头点为界。
2)排水管道室内外界限划分:应以出户第一个排水检查井为界。
给排水、采暖、燃气工程量清单计价规范第一章总则第一条为规范给排水、采暖、燃气工程的计量和计价管理,促进工程管理水平的提高,本规范依据相关经济、管理和技术标准制定。
第二条本规范适用于建筑工程中给排水、采暖、燃气工程的计量和计价管理,但在建设过程中应当根据具体情况相应地进行调整。
第三条给排水、采暖、燃气工程的计量和计价应遵循科学、公正、合理、便于实施的原则。
第四条工程施工应按照招标文件中的工程量清单计价规范进行勘察、设计、施工,各项工作应严格按照规范要求执行。
第二章工程量清单计价管理第五条工程量的计量应该依据设计施工图纸上的要求进行,按照设计图纸中提供的数据和标准进行计算。
第六条工程量的计量应该按着对工程之间的数据进行分类,比如设计、勘察等。
第七条工程量应该按照工程的实际向下取整,不能向上取整或向下取整。
第八条工程量应该标明具体的单位,例如桶、升、米等,不得混淆或模糊。
第九条工程量清单计价应该进行合理调整,以适应施工现场的实际情况。
第十条工程量清单上的单价、总价、税等的计算应准确无误,并且应该注明计算核算方法。
第三章价格管理第十一条工程里的价格应遵循市场行情和成本标准,价格应保持合理、公正、合法的。
第十二条工程里的每个项目的价格都应有价格依据,不能随意调整,并在工程计价上注明出来。
第十三条工程里的物料、设备的价格应符合市场行情,且应采用正规途径购入。
第十四条工程计价时应考虑到物料、设备和人员的损耗、保险等费用,也应考虑到地区价格和劳动力成本等因素。
第十五条工程里的单价、总价、税等计算应准确,应该提供准确的实际数据,不得虚构涨价或抬高价格。
第十六条工程施工完成后,应按照规定的工程量清单计价管理,设立专项账户,按照总工程量结算。
第十七条工程结算时应遵循工程质量、安全、环保合规和勘察、设计等各项规定,经审核后方可进行结算。
第十八条工程结算时应建立结算单,注明工程量清单中的各项内容和计算方式,工程质量、工程管理等方面的情况。
目 录 工程量通用计量规则 一. (一)给排水、采暖、燃气工程 1、室内外界线划分1) 给水管道:A. 室内外界线:阀门或外墙皮1.5m;B. 与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2) 排水管道:A. 室内外以出户第一个排水检查井为界;B. 室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
2、管道安装1).各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以¡°m¡±为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数1.3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。
2)¡°卫生器具安装¡±的支管管道安装工程量计算规定(1)各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
(2)淋浴器的给水管道安装工程量计至阀门中心。
排水管道安装工程量计算规定(1)蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
(2)坐式大便器安装:管长计算到楼地面。
(3)立式小便器安装:只计算其水平管道长度,立管不计。
(4)挂式小便器安装:管长计算到楼地面。
(5)扫除口安装:管长计算到楼地面。
(6)浴盆安装:管长计算到楼地面(扣除存水弯长度)。
(7)排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
(8)地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M。
目 录 工程量通用计量规则 一. (一)给排水、采暖、燃气工程 1、室内外界线划分1) 给水管道:A. 室内外界线:阀门或外墙皮1.5m;B. 与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2) 排水管道:A. 室内外以出户第一个排水检查井为界;B. 室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
2、管道安装1).各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以¡°m¡±为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数1.3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。
2)¡°卫生器具安装¡±的支管管道安装工程量计算规定(1)各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
(2)淋浴器的给水管道安装工程量计至阀门中心。
排水管道安装工程量计算规定(1)蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
(2)坐式大便器安装:管长计算到楼地面。
(3)立式小便器安装:只计算其水平管道长度,立管不计。
(4)挂式小便器安装:管长计算到楼地面。
(5)扫除口安装:管长计算到楼地面。
(6)浴盆安装:管长计算到楼地面(扣除存水弯长度)。
(7)排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
(8)地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M。

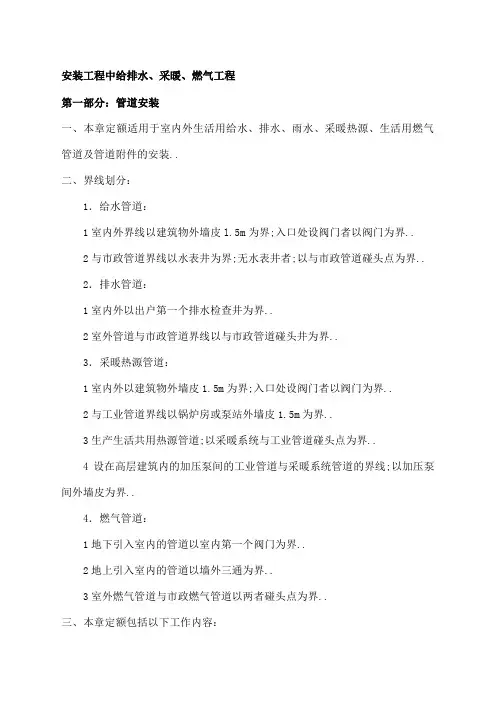

安装工程中给排水、采暖、燃气工程第一部分:管道安装一、本章定额适用于室内外生活用给水、排水、雨水、采暖热源、生活用燃气管道及管道附件的安装。
二、界线划分:1.给水管道:(1)室内外界线以建筑物外墙皮l。
5m为界,入口处设阀门者以阀门为界.(2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2.排水管道:(1)室内外以出户第一个排水检查井为界。
(2)室外管道与市政管道界线以与市政管道碰头井为界。
3.采暖热源管道:(1)室内外以建筑物外墙皮1。
5m为界,入口处设阀门者以阀门为界。
(2)与工业管道界线以锅炉房或泵站外墙皮1.5m为界。
(3)生产生活共用热源管道,以采暖系统与工业管道碰头点为界.(4)设在高层建筑内的加压泵间的工业管道与采暖系统管道的界线,以加压泵间外墙皮为界。
4.燃气管道:(1)地下引入室内的管道以室内第一个阀门为界。
(2)地上引入室内的管道以墙外三通为界。
(3)室外燃气管道与市政燃气管道以两者碰头点为界.三、本章定额包括以下工作内容:1.各种管道及接头零件的安装。
2.各种管道接头零件含量表中的管件综合单价可以由甲乙双方在施工合同中约定调整办法,但其含量不得调整。
3.各种管道安装工艺过程中的水压试验、灌水试验及泄漏试验。
4.室内管道安装工程中DN32以内钢管安装项目中包括管卡及托钩的制作安装。
5.钢管安装项目中包括弯管制作与安装,无论是现场煨制或使用成品弯管均不得换算。
6.铸铁排水管、雨水管及塑料排水管均已包括臭气帽及雨水漏斗的制作安装。
7.塑料排水管包括管卡及托吊支架的制作安装。
8.燃气管道的钢管项目适用于焊接钢管和无缝钢管.钢管焊接挖眼接管工作,均在定额中综合考虑,不得另行计算。
9.室内燃气管道安装项目中托钩角钢卡的制作安装。
四、本章定额不包括以下工作内容:1.室内外管道沟土方及管道基础。
2.室内排水铸铁管、雨水铸铁管支架制作安装,按相应项目另行计算。
3.室外给排水塑料管安装定额中己包括接头零件安装所需人工,接头零件消耗量另行计算.4.室内外给水、雨水铸铁管定额中己包括接头零件安装所需人工,接头零件消耗量另行计算。
给排水采暖燃气工程清单项目设置与计算规则一、项目设置规则在进行给排水采暖燃气工程设计时,需要根据具体项目情况进行合理的设置。
以下是一些常见的项目设置规则:1. 给水系统项目设置规则:(1)给水系统应根据所需水压、水量和水质等要求,设置相应的供水设备和管道。
(2)给水系统中的水泵应设置在集水井内,以便有效地供水和管理。
(3)给水系统的设备和管道应设置防冻措施,以应对寒冷气候条件下的冻结问题。
2. 排水系统项目设置规则:(1)排水系统应根据建筑物的类型、使用功能和人数等要素,设置合理的排水设备和管道。
(2)排水系统中的排水管道应进行正确的坡度设置,以确保排水畅通,避免积水现象。
(3)排水系统中的排水设备和管道应设置有效的防臭和防堵措施,以保持环境的卫生和整洁。
3. 采暖系统项目设置规则:(1)采暖系统应根据建筑物的面积、热负荷、室内温度要求等因素,设置适当的供暖设备和管道。
(2)采暖系统中的供暖设备应设置在合适的位置,以便于供暖设备的操作和维护。
(3)采暖系统中的管道应设置保温措施,以减少热量损失和节约能源。
4. 燃气系统项目设置规则:(1)燃气系统应根据建筑物的用气需求和燃气供应条件,设置相应的燃气设备和管道。
(2)燃气系统的燃气管道应使用合适的材料,并按照相关规定进行加固和防护。
(3)燃气系统中的燃气设备应设置在通风良好、易于操作和维护的位置。
二、计算规则在给排水采暖燃气工程设计中,需要进行一系列的计算,以确保系统的正常运行和合理使用。
以下是一些常见的计算规则:1. 给水系统计算规则:(1)根据用水量和用水压力要求,计算所需水泵的流量和扬程。
(2)根据管道长度、管径、水质要求等因素,计算给水管道的阻力和水流速度。
(3)根据给水设备和管道的容量,计算水泵和管道的尺寸。
2. 排水系统计算规则:(1)根据排水设备和管道的容量要求,计算所需排水泵的流量和扬程。
(2)根据排水设备和管道的位置,计算管道坡度和排水速度。
给排水及采暖工程量计算规则册说明一、第五册《采暖、给排水、燃气工程》,包括室内、室外、站类管道,阀门及法兰、卫生、采暖器具,消防设备及附件,燃气管道、附件及器具低压容器、器具,锅炉及附属设备,泵类及减震装置,冷、暖、热附件及工程仪表,套管及管道、设备支架,管道试验及探伤,刷漆、保温等共十五章。
二、室内外管道接线的划分站类管道以战或机房的外墙皮为界,其它管道以建筑物外墙皮 1.5m 为界。
三、无缝钢管管外径>250mm、其它钢管直径>150mm的室外管道,按设计要求,执行第八册《市政管道工程》定额。
四、本定额压力划分(除各章另有规定者除外):低压:P≤1.6MPaP≤10MPa P>10Mpa 五、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m 以下编制的,如超过5m时,其超过部分的人工六、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物,按下表计算高层建筑超高费(以人工费为基数):七、下列项目按系数分别计取:1.采暖系统调试费按单位工程人工费的14%计取,其中人工费占78%(不含热源费用)。
2. 脚手架使用费按单位工程人工费的2%计取,其中人工费占20%。
第一章、室内管道一、说明(一) 本章包括:低、中、高压管道安装等18节共245个子目。
(二) 本章适用室内给水、排水、雨水、采暖、消防、空调等管道安装,不分架空、地沟和埋地敷设,均执行同一定额。
(三)DN32以内丝接钢管及铝塑复合管安装定额中,已综合了管卡;DN32以外管道及其它形式的支吊架另行计算,执行第十三章管道支架制作安装相应子目。
(四) PVC-U给水塑料管(粘接)、铝塑复合管安装项目中,已综合了钢塑转换接头和铝塑管管件的安装费,但未包括其本身价值。
钢塑转换接头、铝塑复合管管件应按设计图纸用量并计取1%的损耗率计算。
(五) DN200以内管道安装中,已包含了堵洞所用的工、料;DN200以外的管道堵洞用工、料另行计算。
讲明一、本章包括:给排水、采热、燃气管道,管道支架制作安装,管道附件,卫生器具制作安装,供热器具,燃气器具,采热工程系统调整等7节;共68个清单工程,844个基价子目。
二、本基价适用于新建、扩建工程中的生活用给水、排水、燃气、采热热源管道以及附件配件安装、小型容器制作安装。
三、本基价以国家和有关工业部门公布的产品标准、设计标准、施工及验收技术标准、技术操作规程、质量评定标准和平安操作规程为依据。
四、本基价的工作内容除各节已讲明的工序外,还包括工种间交叉配合的停歇时刻,临时移动水、电源,配合质量检查和施工地点范围内的设备、材料、成品、半成品工器具的运输和单体试车等。
五、编制工程量清单时应注重的咨询题:1.工业管道、生产生活共用管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道按工业管道工程相关工程编码列项。
2.刷油、保温局部参照刷油、防腐蚀、尽热工程相关基价子目计算。
六、工程计价时应注重的咨询题:1.设置于管道间、管廊内的管道、阀门、法兰、支架,其基价人工乘以。
2.主体结构为现场浇注采纳钢模施工的工程:内浇外注的基价人工乘以,内浇外砌的基价人工乘以。
3.本基价只适用于高度在6层或檐高20m以内的工业与民用建筑中给排水、采热、燃气工程。
4.本基价工作物高度是按考虑的。
工程量计算规那么一、工程量清单工程的工程量计算规那么1.给排水、采热、燃气管道镀锌钢管、钢管、承插铸铁管、柔性抗震铸铁管、塑料管、塑料复合管、不锈钢管、铜管、金属软管,按设计图示管道中心线长度以延长米计算,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)及各种井类所占长度;方形补偿器以其所占长度按管道安装工程量计算,以米为计量单位。
2.管道支架制作安装管道支架制作安装按图示重量计算,以千克为计量单位。
3.管道附件(1)螺纹阀门:螺纹法兰阀门、焊接法兰阀门带短管甲、乙的法兰阀、自动排气阀、平安阀,依据不同类型、材质、型号、规格,按设计图示数量计算(包括浮球阀、手动排气阀、液压式水位操纵阀、不锈钢阀门、煤气减压阀、液相自动转换阀、过滤阀等),以个为计量单位。
给排水、采暖、燃气工程一、室内给水管道定额的套用及工程量的计算工程量计算总的顺序由入<出>口起,先主干,后支管;先进入,后排出;先设备,后附件.计算要领:以管道系统为单元计算,先小系统,后相加为全系统;以建筑平面特点划片计算.用管道平面图的建筑物轴线尺寸和设备位置尺寸为参考计算水平管长度;以管道系统图、剖面图的标高计算立管长度.<一>、室内给水管道工程量的计算1、管道均以施工图所示中心长度,以"10m"为计量单位,不扣除阀门、管件<包括减压器、疏水器、水表、伸缩器等组成安装>所占的长度.室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界.2、镀锌铁皮套管制作以"个"为计量单位,其安装已包括在管道安装定额内,不得另行计算.3、穿墙、穿楼板管道钢套管制作安装按主管公称直径以"10个"为计量单位.4、刚性防水翼环制作安装按主管公称直径以"个"为计量单位.5、铸铁法兰<螺纹连接>与碳钢法兰<焊接>,以"个"为计量单位.6、管道支架制作安装,室内管道公称直径32mm以下的安装工程已包括在内,不得另行计算.公称直径32mm以上的,可另行计算.管道支架制作安装DN32以上钢管支架的制作及安装,按支架型钢的重量"100kg"为单位计算,执行定额相应子目.型钢为未计价材.支架定额中已包括制作和安装用的螺栓,螺母和垫片不应另行计算.管道支架制作和安装定额按一般管架编制,型钢支架套用一般支架定额.计算管道支架制作安装时,首先要弄清楚在哪些地方设支架,设几个支架,支架重量怎么计算等.给水管道各种支架标准图见《全国通用给水排水标准图集》S151、S342管道间距可按表计算.管道支架的个数计算:支架个数=某规格管子的长度/该规格管子支架间距<计算结果有小数进1取整>.管道支架的总重量=∑<某种规格的管子支架个数×该规格管支架的每个重量>7、各种伸缩器制作安装,均以"个"为计量单位.方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算.8、管道消毒、冲洗、压力试验,均按管道长度以"m"为计量单位,不扣除阀门、管件所占的长度.9、管道人工挖土,区分不同管径、不同深度,以"m"或"m3”为计量单位.<二>、室内给水管道定额的套用按管道的安装部位<室内、室外>,材质<镀锌管、焊接钢管、承插铸铁给水管>,接口方式<丝接、焊接、法兰接口>分类别,以管径大小规格分档次套用定额子目.管道安装定额均按公称直径分列子目.1、管道及接头零件安装‘2、水压试验.3、单独承担埋地管道不得计取脚手架费用.4、室内DN32以内管道包括管卡及托钩制作安装.5、热熔连接给水管实际工程中有含嵌铜管件可换算.6、凿槽、刨沟、打洞、修补洞眼定额适用于各册因设计变更与非施工单位责任造成的工程量增加.8、设置于管道间、管廊内的管道、阀门、法兰、支架安装,其定额人工乘以系数1.3.9、主体结构为现场浇注采用钢模施工的工程;内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03.10、管道消毒、冲洗区分不同直径,按管道长度<不扣除阀门、管件所占长度>分别以" 延长米"为单位计算,执行定额子目8-410~8-415.〕注:如设计和工艺无特殊要求时,管道压力试验已包括在管道安装中一般情况下编制预算时不列本项费用.8-416~8-420〔<三>、管道本身的计价管材价值=按设计图计算的工程量*管材定额消耗量*相应管材单价二、室内排水管道定额的套用及工程量的计算<一>、室内排水管道工程量的计算总的顺序及计算要领与室内给水管道工程量的计算相同.计算室内排水管道安装工程量时,首先弄清卫生器具成组安装中包括了哪部分排水管道,然后按排水立管的编号或排出管的编号顺序,计算各排出管、立管、横管、支管的长度.1、管道均以施工图所示中心长度,以"10m"为计量单位.室内外界线以建筑物外墙皮1.5m为界,室内外以出户第一个排水检查井为界.<二>、室内排水管道定额的套用按管道的安装部位<室内、室外>,材质<铸铁排水管、塑料排水管>,接口材料、方式、管径大小规格分档次套用定额子目.1、铸铁<含柔性>排水管、雨水管及塑料排水管均包括管卡及托吊支架、透气帽、雨水漏斗制作安装<DN150以上除外>.2、镀锌雨水管、塑料雨水管安装中已含相应材质雨水斗安装及材料费,若实际采用钢制雨水斗,可换算.三、栓类、阀门及水表组安装定额的套用及工程量的计算<一>、栓类、阀门及水表组工程量的计算1、各种阀门安装均以"个"为计量单位.2、法兰阀<带短管甲乙>安装,均以"套"为计量单位,如接口材料不同时,可作调整.3、自动排气阀安装以"个"为计量单位,已包括了支架制作安装,不得另行计算.4、浮球阀安装均以"个"为计量单位,已包括了联杆及浮球的安装,不得另行计算.5、减压器、疏水器组成安装以"组"为计量单位.6、法兰水表安装以"组"为计量单位.〕二〔、栓类、阀门及水表组安装定额的套用1、定额根据阀门的类别、连接形式、接口材料等划分子目.螺纹阀门安装适用于各种内外螺纹连接的阀门安装.法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、带帽螺栓及钢垫圈数量减半,其余不变.除主材法兰阀门为未计价材料,应按定额含量另计外,其余材料如法兰、螺栓、螺帽、垫片均已包括在定额基价内,不应另行计算.2、法兰安装应区分不同材质<铸铁、碳钢>、连接方式<丝接、焊接>、直径大小,分别以"副"为单位计算,法兰为未计价材.各种法兰连接用垫片均按石棉橡胶板计算.如用其他材料,不做调整.3、减压器、疏水器组成与安装是按《采暖通风国家标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实际调整,其余不变.4、法兰水表安装是按《全国通用给水排水标准图集》S145编制的,定额内包括旁通管及止回阀,如实际安装形式与此不同时,阀门及止回阀可按实际调整,其余不变.5、减压器安装按高压侧的直径计算.6、水表的组成与安装定额项目水表包括螺纹水表及法兰水表两种.水表是一种计量建筑物或设备用水的仪表,按其管道直径可分为螺纹水表<DN≤40>,法兰水表<DN≥50>四、卫生器具安装定额的套用及工程量的计算<一>、卫生器具安装工程量的计算1、成组安装的卫生器具,定额均已按标准图集计算了与给水、排水管道连接的人工和材料.2、卫生器具给排水管道安装的工程量计算的有关规定如下:<1>给水管道安装工程量计算规定各种卫生器具的给水管道安装工程量均计至各卫生器具供水点<镶接点>.<2>排水管道安装工程量计算规定①蹲式大便器安装:管长算到楼地面〕扣除存水弯长度〔.②座式大便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面.③立式小便器安装:管长算到楼地面〕扣除存水弯长度〔.④挂式小便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面.⑤扫除口安装:管长计算到楼地面.⑥浴盆安装:管长计算到楼地面<扣除存水弯长度>.⑦排水栓安装:a.不带存水弯的,管长计算到楼地面.b.带S型存水弯的,管长计算到楼地面上0.1m;另计0.15m短管主材.c.带P型存水弯的,管长计算到P弯接口点.⑧地漏安装:a.不带存水弯的,管长计算到楼地面下0.1m.b.带存水弯的,管长计算到楼地面下0.1m<扣除存水弯长度>.⑨洗脸盆、洗涤盆安装:a.S型存水弯的,算到楼地面.b.P型存水弯的,算到P弯接口点.<二>、卫生器具安装定额的套用1、卫生器具组成安装以"组"为计量单位,已按标准图综合了卫生器具与给水管、排水管连接的人工与材料用量,不得另行计算.2、浴盆按材质可分为铸铁搪瓷、陶瓷、玻璃钢、塑料等,外形尺寸又有大小之分,浴盆常用规格按其长度有"1100”、"1300”、"1500”三种.按安装形式又可分为自带支撑和砖砌支撑,按使用情况又可分为不带淋浴器、带固定淋浴器、带活动淋浴器等几种形式.浴盆安装不包括支座和四周侧面的砌砖及瓷砖粘贴.3、洗脸盆:根据接管种类<钢管、铜管>、开启方式<普通开关、肘式开关、脚踏开关>、供水种类<冷水、冷热水>不同,分别以"10组"为单位计算.4、洗涤盆常装在住宅厨房及公共食堂厨房内供洗涤餐具和食物用.5、大便器安装按其型式<蹲式、坐式>、冲洗方式<瓷高水箱、瓷低水箱、普通冲洗阀、手压阀冲洗、脚踏阀冲洗、自闭冲洗阀>、接管材料等不同,以"10套"为单位计算.蹲式大便器安装,已包括了固定大便器的垫砖,但不包括大便器蹲台砌筑.6、大便槽、小便槽自动冲洗水箱安装以"套"为计量单位,已包括了水箱托架的制作安装,不得另行计算.7、小便槽冲洗管制作与安装以"m"为计量单位,不包括阀门安装,其工程量可按相应定额另行计算.8、脚踏开关安装,已包括了弯管与喷头的安装,不得另行计算.9、冷热水混合器安装以"套"为计量单位,不包括支架制作安装及阀门安装,其工程量可按相应定额另行计算.10、蒸汽—水加热器安装以"台"为计量单位,包括莲蓬头安装,不包括支架制作安装及阀门、疏水器安装,其工程量可按相应定额另行计算.11、容积式水加热器安装以"台"为计量单位,不包括安全阀安装、保温与基础砌筑可按相应定额另行计算.12、电热水器、电开水炉安装以"台"为计量单位,只考虑本体安装,连接管、连接件等工程量可按相应定额另行计算.13、饮水器安装以"台"为计量单位,阀门和脚踏开关工程量可按相应定额另行计算.14、太阳能集热器安装,以"个单元"为计量单位.五、室外给水管道定额的套用及工程量的计算<一>、室外给水管道工程量的计算管道以施工图所示中心长度,以"10m"为计量单位,不扣除阀门、管件所占的长度.a.室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界.b.与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界.六、室外排水管道定额的套用及工程量的计算<一>、室外排水管道工程量的计算管道以施工图所示中心长度,以"10m"为计量单位,不扣除窨井、管件所占的长度.a.室内外以出户第一个排水检查井为界.b.室外管道与市政管道界线以与市政管道碰头井为界.七、小型容器制作安装<一>工程量的计算1、钢板水箱制作,按施工图所示尺寸,不扣除人孔、手孔重量,以"kg"为计量单位,法兰和短管水位计可按相应定额另行计算.2、钢板水箱安装,按国家标准图集水箱容量"m3”,执行相应定额.各种水箱安装,均以"个"为计量单位.<二>、定额的套用1、各种水箱连接管,均未包括在定额内,可执行室内管道安装的相应项目.2、水箱制作包括水箱本身及人孔的重量.水位计、内外人梯均未包括在定额内,发生时,可另行计算.八、各项费用的规定1、.地下室施工增加费,是指在地下室和上部洞体工程施工<非夜间>中人工、机械降效及施工照明等增加的费用.2、脚手架搭拆费,是指施工时搭拆脚手架所发生的费用.3、安装与生产同时进行增加费,是指改扩建工程施工时,因生产操作或生产条件限制〕如不准动火〔干扰了安装工作正常进行而降效的增加费用.4、在有害身体健康的环境中施工降效增加费用,是指在有关规定允许的前提下,改扩建工程施工范围内有害气体或高分贝的噪音超过国家标准以致影响身体健康而降效的增加费用.5、系统调整费,是指按国家有关规范,标准所进行的全系统的检测,调整和试验所发生的费用.6、超高增加费,是指操作物至操作地点的距离超过定额设定施工距离〕指高度〔而需要补充的费用.定额中操作高度均以3.6m为界限,如超过部分<指由3.6m 至操作物高度>的定额人工费乘以系数.7、高层建筑增加费,是指高度在6层或20m以上的工业与民用高层建筑施工时,人工降效、材料、工具垂直运输增加费用、施工用水加压泵台班费用、工人上、下班使用的外用电梯,上、下通讯联络等所发生的费用.九、与其他册的关系:1、工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行第六册《工业管道工程》相应项目.2、刷油、防腐蚀、绝热工程执行等十一册《刷油、防腐蚀、绝热工程》相应项目.3、埋地管道的石方及砌筑工程执行《**省建筑工程预算定额》相应项目.4、有关各类泵、风机等传动设备安装执行第一册《机械设备安装工程》相应项目.5、锅炉安装执行第三册《热力设备安装工程》相应项目.6、消火栓及消防报警设备安装执行第七册《消防安装工程》相应项目.7、压力表、温度计执行第十册《自动化控制仪表安装工程》相应项目.8、不锈钢管安装项目可执行第六册"工艺管道"定额有关项目.9、沟槽式连接管道安装项目,执行第六册《工业管道工程》的相应定额项目.。
给排水、采暖、燃气工程量计算规则
——小蚂蚁算量工厂小蚂蚁算量工厂觉得规则规范是工程量计算的前提,前提弄错了,那你计算的工程量肯定是错误的,小蚂蚁算量工厂总结了下给排水、采暖、燃气工程量计算规则、规范,希望对有需要的朋友有一些帮助。
一、室内外界线划分
1、给水管道:A.室内外界线:阀门或外墙皮;B.与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2、排水管道:A.室内外以出户第一个排水检查井为界;B.室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
二、管道安装
1、各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以"m"为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数,内浇外砌的定额人工乘以系数。
2、"卫生器具安装"的支管管道安装工程量计算规定
①各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
②淋浴器的给水管道安装工程量计至阀门中心。
3、排水管道安装工程量计算规定
①蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
②坐式大便器安装:管长计算到楼地面。
③立式小便器安装:只计算其水平管道长度,立管不计。
④挂式小便器安装:管长计算到楼地面。
⑤扫除口安装:管长计算到楼地面。
⑥浴盆安装:管长计算到楼地面(扣除存水弯长度)。
⑦排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
⑧地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M。
B、带存水弯的,管长计算到楼地面下0.1M(扣除存水弯长度)。
⑨洗脸盆、洗涤盆安装:A、S型存水弯的,算到楼上0.1M。
B、P型存水弯的,算到P弯接口点。
4、套管安装计算:
①刚性或柔性防水套管一般都是穿越地下式的管道才使用,一般情况不用。
穿楼板套管是:穿卫生间套管高出地平5cm,套管总长25cm,其他房间2cm套管总长度20cm.穿墙与两边墙平,套管总
长度30cm。
设计无说明时,一般钢管穿钢套管,塑料管穿塑料套管。
②刚性套管是设计有要求或施工验收规范有明确规定时(如管道穿越承重或受压结构时)才使用。
穿墙、过楼板的铁皮套管安装已综合在估价表中;过楼板的钢套管按延长米套用室外钢管(焊接)相应子目;一般穿墙套管、穿剪力墙套管及刚性柔性防水套管可分别套用第六册有关子目。
③套管套项定额上说的很清楚的,是介质管的公称直径:比如的de63的PPR管其公称直径同DN50的镀锌管,套管管径DN70,套管定额套用DN50子目。
5、管道支架制作安装,室内管道公称直径32mm以下的安装工程已包括在内,不得另行计算。
公称直径32mm以上的,可另行计算。
6、各种伸缩器制作安装,均以"个"为计量单位。
方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算。
7、管道消毒、冲洗、压力试验,均按管道长度以"m"为计量单位,
不扣除阀门、管件所占的长度。
三、阀门、水位标尺安装
1、各种阀门安装均以"个"为计量单位。
法兰阀门安装,如仅为一侧法兰连接时,定额所列法兰、带帽螺栓及垫圈数量减半,其余不变。
2、各种法兰连接用垫片,均按石棉橡胶板计算,如用其他材料,不得调整。
3、法兰阀安装,均以"套"为计量单位,如接口材料不同时,可作调整。
4、自动排气阀安装以"个"为计量单位,已包括了支架制作安装,不得另行计算。
5、浮球阀安装均以"个"为计量单位,已包括了联杆及浮球的安装,不得另行计算。
6、螺纹水表安装已含一个普通截止阀的安装费及材料费。
四、低压器具、水表组成与安装
1、减压器、疏水器组成安装以"组"为计量单位,如设计组成与定额不同时,阀门和压力表数量可按设计用量进行调整,其余不变。
2、减压器安装按高压侧的直径计算。
3、法兰水表安装以"组"为计量单位,定额中旁通管及止回阀如与设计规定的安装形式不同时,阀门及止回阀可按设计规定进行调整,其余不变。
五、卫生器具制作安装
1、卫生器具组成安装以"组"为计量单位,已按标准图综合了卫生器具与给水管、排水管连接的人工与材料用量,不得另行计算。
2、浴盆安装不包括支座和四周侧面的砌砖及瓷砖粘贴。
3、蹲式大便器安装,已包括了固定大便器的垫砖,但不包括大便器蹲台砌筑。
4、大便槽、小便槽自动冲洗水箱安装以"套"为计量单位,已包括了水箱托架的制作安装,不得另行计算。
5、小便槽冲洗管制作与安装以"m"为计量单位,不包括阀门安装,其工程量可按相应定额另行计算。
6、脚踏开关安装,已包括了弯管与喷头的安装,不得另行计算。
7、冷热水混合器安装以"套"为计量单位,不包括支架制作安装及阀门安装,其工程量可按相应定额另行计算。
8、电热水器、电开水炉安装以"台"为计量单位,只考虑本体安装,连接管、连接件等工程量可按相应定额另行计算。
9、饮水器安装以"台"为计量单位,阀门和脚踏开关工程量可按相应定额另行计算。
六、供暖器具安装
1、热空气幕安装以"台"为计量单位,其支架制作安装可按相应定额另行计算。
2、长翼、柱型铸铁散热器组成安装以"片"为计量单位,其汽包垫不得换算;圆翼型铸铁散热器组成安装以"节"为计量单位。
3、光排管散热器制作安装以"m"为计量单位,已包括联管长度,
不得另行计算。
七、小型容器制作安装
1、钢板水箱制作,按施工图所示尺寸,不扣除人孔、手孔重量,以"kg"为计量单位,法兰和短管水位计可按相应定额另行计算。
2、钢板水箱安装,按国家标准图集水箱容量"m3",执行相应定额。
各种水箱安装,均以"个"为计量单位。
八、燃气管道及附件、器具安装
1、各种管道安装,均按设计管道中心线长度,以"m"为计量单位,不扣除各种管件和阀门所占长度。
2、除铸铁管外,管道安装中已包括管件安装和管件本身价值。
3、承插铸铁管安装定额中未列出接头零件,其本身价值应按设计用量另行计算,其余不变。
4、钢管焊接挖眼接管工作,均在定额中综合取定,不得另行计算。
规则规范是工程量计算的前提,前提弄错了,那你计算的工程量肯定是错误的,上面总结是小蚂蚁算量工厂一点点编辑的,希望能帮助大家,如果大家有工程量需要计算,可以找我们,或者去百度小蚂蚁算量工厂,有惊喜哦。
