第五章给排水、采暖、燃气工程工程量计算
- 格式:ppt
- 大小:1.35 MB
- 文档页数:52
工程量计算规则给排水一、本章包括:给排水、采暖、燃气管道,管道支架制作安装,管道附件,卫生器具制作安装,供暖器具,燃气器具,采暖工程系统调整等7节;共68个清单项目,844个基价子目。
二、本基价适用于新建、扩建工程中的生活用给水、排水、燃气、采暖热源管道以及附件配件安装、小型容器制作安装。
三、本基价以国家和有关工业部门公布的产品标准、设计规范、施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据。
四、本基价的工作内容除各节已说明的工序外,还包括工种间交叉配合的停歇时刻,临时移动水、电源,配合质量检查和施工地点范畴内的设备、材料、成品、半成品工器具的运输和单体试车等。
五、编制工程量清单时应注意的问题:1.工业管道、生产生活共用管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道按C.6工业管道工程相关项目编码列项。
2.刷油、保温部分参照C.31刷油、防腐蚀、绝热工程相关基价子目运算。
六、工程计价时应注意的问题:1.设置于管道间、管廊内的管道、阀门、法兰、支架,其基价人工乘以1.3。
2.主体结构为现场浇注采纳钢模施工的工程:内浇外注的基价人工乘以1.05,内浇外砌的基价人工乘以1.03。
3.本基价只适用于高度在6层或檐高20m以内的工业与民用建筑中给排水、采暖、燃气工程。
4.本基价工作物高度是按3.6m考虑的。
工程量运算规那么一、工程量清单项目的工程量运算规那么1.给排水、采暖、燃气管道镀锌钢管、钢管、承插铸铁管、柔性抗震铸铁管、塑料管、塑料复合管、不锈钢管、铜管、金属软管,按设计图示管道中心线长度以延长米运算,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)及各种井类所占长度;方形补偿器以其所占长度按管道安装工程量运算,以米为计量单位。
2.管道支架制作安装管道支架制作安装按图示重量运算,以千克为计量单位。
3.管道附件(1)螺纹阀门:螺纹法兰阀门、焊接法兰阀门带短管甲、乙的法兰阀、自动排气阀、安全阀,依据不同类型、材质、型号、规格,按设计图示数量运算(包括浮球阀、手动排气阀、液压式水位操纵阀、不锈钢阀门、煤气减压阀、液相自动转换阀、过滤阀等),以个为计量单位。
在此输入你的公司名称LOGO给排水、燃气安装工程工程量计算规则给排水、燃气安装工程工程量计算规则第一章管道安装说明一、本章适用于室内生活用给水、燃气、排水、雨水、消防、套管、伸缩器等的安装。
二、界线划分:1.给水、燃气管道:给水管道与市政管道划分以建筑物入口处阀门(水表井)为界,阀门以内执行安装工程定额,阀门以外的小区给水、燃气管网执行市政工程定额。
建筑物入口处无总阀门(总水表井)的,以设计施工图为准,设计施工图上配套于该建筑物范围内的给水管道执行安装工程定额,以外的小区给水管网执行市政工程定额。
2.排水管道:排水管道与市政管道划分以化粪池为界,化粪池以内执行安装工程定额,化粪池以外的小区排水管网执行市政工程定额。
3.雨水管道与市政管道划分:设计施工图上配套于该建筑物范围内的雨水管道执行安装工程定额,以外的小区雨水管网执行市政工程定额。
4.喷泉工程的管道、附件安装执行安装工程定额。
三、民用建筑物内的生活泵房、空调机房的管道、管件、阀门、法兰、支架等安装执行本册相应项目。
四、本章定额包括以下工作内容:1.管道及接头零件安装。
2.工序内的水压试验或灌水试验、通球试验、冲水、消毒、清理。
3.给水管道均含管卡安装工作内容,但在立管、楼板下固定管道用的支架制作与安装需另行计算。
4.铸铁排水管、雨水管及塑料排水管、塑料雨水管均包括管卡、臭气帽制作与安装,但在立管、楼板下固定管道用的支架制作与安装需另行计算。
五、本章定额不包括以下工作内容:1.管道沟土方、凿槽刨沟及所凿沟槽恢复。
管道沟土方、凿槽刨沟及所凿沟槽恢复执行《电气设备安装工程》相应项目。
2.管道安装中不包括阀门及伸缩器的制作安装,按相应项目另行计算。
3.钢管安装定额未含支吊架制作安装,需另行计算。
六、PP-R稳态管(热熔连接)执行塑料给水管(热熔连接)安装项目,人工乘以系数1.2。
七、塑料排水(雨水)通气立管执行塑料直通雨水管安装项目,人工乘以系数1.3。

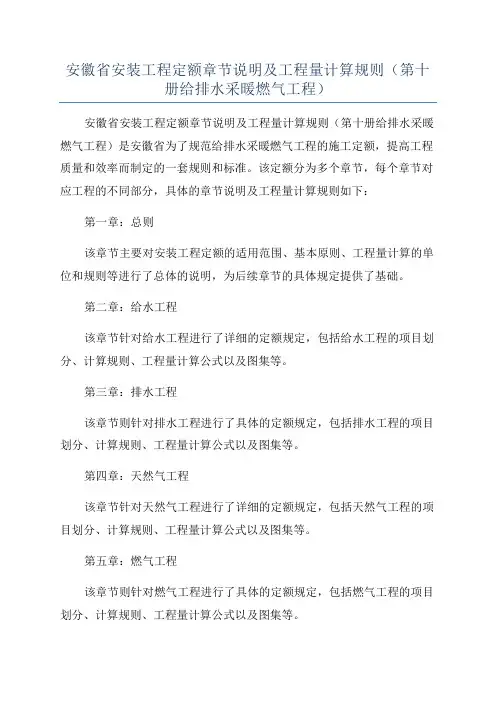

安徽省安装工程定额章节说明及工程量计算规则(第十册给排水采暖燃气工程)安徽省安装工程定额章节说明及工程量计算规则(第十册给排水采暖燃气工程)是安徽省为了规范给排水采暖燃气工程的施工定额,提高工程质量和效率而制定的一套规则和标准。
该定额分为多个章节,每个章节对应工程的不同部分,具体的章节说明及工程量计算规则如下:第一章:总则该章节主要对安装工程定额的适用范围、基本原则、工程量计算的单位和规则等进行了总体的说明,为后续章节的具体规定提供了基础。
第二章:给水工程该章节针对给水工程进行了详细的定额规定,包括给水工程的项目划分、计算规则、工程量计算公式以及图集等。
第三章:排水工程该章节则针对排水工程进行了具体的定额规定,包括排水工程的项目划分、计算规则、工程量计算公式以及图集等。
第四章:天然气工程该章节针对天然气工程进行了详细的定额规定,包括天然气工程的项目划分、计算规则、工程量计算公式以及图集等。
第五章:燃气工程该章节则针对燃气工程进行了具体的定额规定,包括燃气工程的项目划分、计算规则、工程量计算公式以及图集等。
第六章:采暖工程该章节针对采暖工程进行了详细的定额规定,包括采暖工程的项目划分、计算规则、工程量计算公式以及图集等。
第七章:其他工程该章节则针对其他类型的工程进行了具体的定额规定,包括其他工程的项目划分、计算规则、工程量计算公式以及图集等。
在每个章节中,都有详细的定额规定和工程量计算规则,通过这些规定和规则,可以准确的计算出给排水采暖燃气工程中所需要的材料、人工和设备等的数量和费用,便于项目的预算和施工过程的控制。
总之,安徽省安装工程定额章节说明及工程量计算规则(第十册给排水采暖燃气工程)为给排水采暖燃气工程提供了一套规范和标准,通过严格按照这些规定进行施工,可以确保工程质量和效率的提高,为安徽省的工程建设做出更好的贡献。

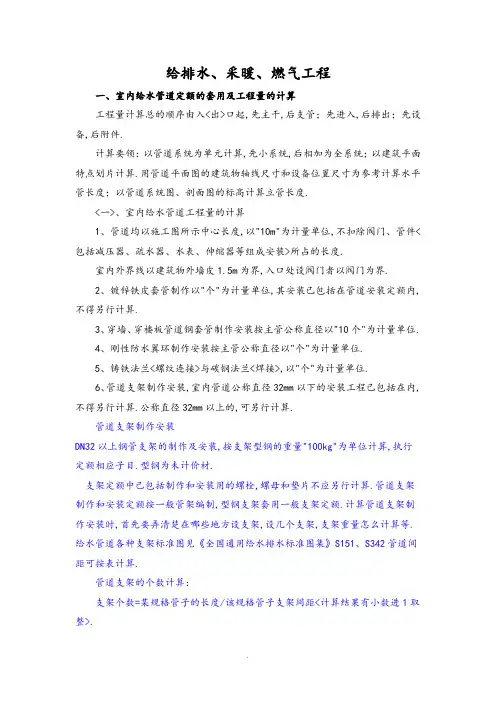

给排水、采暖、燃气工程一、室内给水管道定额的套用及工程量的计算工程量计算总的顺序由入<出>口起,先主干,后支管;先进入,后排出;先设备,后附件.计算要领:以管道系统为单元计算,先小系统,后相加为全系统;以建筑平面特点划片计算.用管道平面图的建筑物轴线尺寸和设备位置尺寸为参考计算水平管长度;以管道系统图、剖面图的标高计算立管长度.<一>、室内给水管道工程量的计算1、管道均以施工图所示中心长度,以"10m"为计量单位,不扣除阀门、管件<包括减压器、疏水器、水表、伸缩器等组成安装>所占的长度.室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界.2、镀锌铁皮套管制作以"个"为计量单位,其安装已包括在管道安装定额内,不得另行计算.3、穿墙、穿楼板管道钢套管制作安装按主管公称直径以"10个"为计量单位.4、刚性防水翼环制作安装按主管公称直径以"个"为计量单位.5、铸铁法兰<螺纹连接>与碳钢法兰<焊接>,以"个"为计量单位.6、管道支架制作安装,室内管道公称直径32mm以下的安装工程已包括在内,不得另行计算.公称直径32mm以上的,可另行计算.管道支架制作安装DN32以上钢管支架的制作及安装,按支架型钢的重量"100kg"为单位计算,执行定额相应子目.型钢为未计价材.支架定额中已包括制作和安装用的螺栓,螺母和垫片不应另行计算.管道支架制作和安装定额按一般管架编制,型钢支架套用一般支架定额.计算管道支架制作安装时,首先要弄清楚在哪些地方设支架,设几个支架,支架重量怎么计算等.给水管道各种支架标准图见《全国通用给水排水标准图集》S151、S342管道间距可按表计算.管道支架的个数计算:支架个数=某规格管子的长度/该规格管子支架间距<计算结果有小数进1取整>.管道支架的总重量=∑<某种规格的管子支架个数×该规格管支架的每个重量>7、各种伸缩器制作安装,均以"个"为计量单位.方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算.8、管道消毒、冲洗、压力试验,均按管道长度以"m"为计量单位,不扣除阀门、管件所占的长度.9、管道人工挖土,区分不同管径、不同深度,以"m"或"m3”为计量单位.<二>、室内给水管道定额的套用按管道的安装部位<室内、室外>,材质<镀锌管、焊接钢管、承插铸铁给水管>,接口方式<丝接、焊接、法兰接口>分类别,以管径大小规格分档次套用定额子目.管道安装定额均按公称直径分列子目.1、管道及接头零件安装‘2、水压试验.3、单独承担埋地管道不得计取脚手架费用.4、室内DN32以内管道包括管卡及托钩制作安装.5、热熔连接给水管实际工程中有含嵌铜管件可换算.6、凿槽、刨沟、打洞、修补洞眼定额适用于各册因设计变更与非施工单位责任造成的工程量增加.8、设置于管道间、管廊内的管道、阀门、法兰、支架安装,其定额人工乘以系数1.3.9、主体结构为现场浇注采用钢模施工的工程;内外浇注的人工乘以系数1.05,内浇外砌的人工乘以系数1.03.10、管道消毒、冲洗区分不同直径,按管道长度<不扣除阀门、管件所占长度>分别以" 延长米"为单位计算,执行定额子目8-410~8-415.〕注:如设计和工艺无特殊要求时,管道压力试验已包括在管道安装中一般情况下编制预算时不列本项费用.8-416~8-420〔<三>、管道本身的计价管材价值=按设计图计算的工程量*管材定额消耗量*相应管材单价二、室内排水管道定额的套用及工程量的计算<一>、室内排水管道工程量的计算总的顺序及计算要领与室内给水管道工程量的计算相同.计算室内排水管道安装工程量时,首先弄清卫生器具成组安装中包括了哪部分排水管道,然后按排水立管的编号或排出管的编号顺序,计算各排出管、立管、横管、支管的长度.1、管道均以施工图所示中心长度,以"10m"为计量单位.室内外界线以建筑物外墙皮1.5m为界,室内外以出户第一个排水检查井为界.<二>、室内排水管道定额的套用按管道的安装部位<室内、室外>,材质<铸铁排水管、塑料排水管>,接口材料、方式、管径大小规格分档次套用定额子目.1、铸铁<含柔性>排水管、雨水管及塑料排水管均包括管卡及托吊支架、透气帽、雨水漏斗制作安装<DN150以上除外>.2、镀锌雨水管、塑料雨水管安装中已含相应材质雨水斗安装及材料费,若实际采用钢制雨水斗,可换算.三、栓类、阀门及水表组安装定额的套用及工程量的计算<一>、栓类、阀门及水表组工程量的计算1、各种阀门安装均以"个"为计量单位.2、法兰阀<带短管甲乙>安装,均以"套"为计量单位,如接口材料不同时,可作调整.3、自动排气阀安装以"个"为计量单位,已包括了支架制作安装,不得另行计算.4、浮球阀安装均以"个"为计量单位,已包括了联杆及浮球的安装,不得另行计算.5、减压器、疏水器组成安装以"组"为计量单位.6、法兰水表安装以"组"为计量单位.〕二〔、栓类、阀门及水表组安装定额的套用1、定额根据阀门的类别、连接形式、接口材料等划分子目.螺纹阀门安装适用于各种内外螺纹连接的阀门安装.法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、带帽螺栓及钢垫圈数量减半,其余不变.除主材法兰阀门为未计价材料,应按定额含量另计外,其余材料如法兰、螺栓、螺帽、垫片均已包括在定额基价内,不应另行计算.2、法兰安装应区分不同材质<铸铁、碳钢>、连接方式<丝接、焊接>、直径大小,分别以"副"为单位计算,法兰为未计价材.各种法兰连接用垫片均按石棉橡胶板计算.如用其他材料,不做调整.3、减压器、疏水器组成与安装是按《采暖通风国家标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实际调整,其余不变.4、法兰水表安装是按《全国通用给水排水标准图集》S145编制的,定额内包括旁通管及止回阀,如实际安装形式与此不同时,阀门及止回阀可按实际调整,其余不变.5、减压器安装按高压侧的直径计算.6、水表的组成与安装定额项目水表包括螺纹水表及法兰水表两种.水表是一种计量建筑物或设备用水的仪表,按其管道直径可分为螺纹水表<DN≤40>,法兰水表<DN≥50>四、卫生器具安装定额的套用及工程量的计算<一>、卫生器具安装工程量的计算1、成组安装的卫生器具,定额均已按标准图集计算了与给水、排水管道连接的人工和材料.2、卫生器具给排水管道安装的工程量计算的有关规定如下:<1>给水管道安装工程量计算规定各种卫生器具的给水管道安装工程量均计至各卫生器具供水点<镶接点>.<2>排水管道安装工程量计算规定①蹲式大便器安装:管长算到楼地面〕扣除存水弯长度〔.②座式大便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面.③立式小便器安装:管长算到楼地面〕扣除存水弯长度〔.④挂式小便器安装:下出水的管长计算到楼地面;后出水的管长计算到墙面.⑤扫除口安装:管长计算到楼地面.⑥浴盆安装:管长计算到楼地面<扣除存水弯长度>.⑦排水栓安装:a.不带存水弯的,管长计算到楼地面.b.带S型存水弯的,管长计算到楼地面上0.1m;另计0.15m短管主材.c.带P型存水弯的,管长计算到P弯接口点.⑧地漏安装:a.不带存水弯的,管长计算到楼地面下0.1m.b.带存水弯的,管长计算到楼地面下0.1m<扣除存水弯长度>.⑨洗脸盆、洗涤盆安装:a.S型存水弯的,算到楼地面.b.P型存水弯的,算到P弯接口点.<二>、卫生器具安装定额的套用1、卫生器具组成安装以"组"为计量单位,已按标准图综合了卫生器具与给水管、排水管连接的人工与材料用量,不得另行计算.2、浴盆按材质可分为铸铁搪瓷、陶瓷、玻璃钢、塑料等,外形尺寸又有大小之分,浴盆常用规格按其长度有"1100”、"1300”、"1500”三种.按安装形式又可分为自带支撑和砖砌支撑,按使用情况又可分为不带淋浴器、带固定淋浴器、带活动淋浴器等几种形式.浴盆安装不包括支座和四周侧面的砌砖及瓷砖粘贴.3、洗脸盆:根据接管种类<钢管、铜管>、开启方式<普通开关、肘式开关、脚踏开关>、供水种类<冷水、冷热水>不同,分别以"10组"为单位计算.4、洗涤盆常装在住宅厨房及公共食堂厨房内供洗涤餐具和食物用.5、大便器安装按其型式<蹲式、坐式>、冲洗方式<瓷高水箱、瓷低水箱、普通冲洗阀、手压阀冲洗、脚踏阀冲洗、自闭冲洗阀>、接管材料等不同,以"10套"为单位计算.蹲式大便器安装,已包括了固定大便器的垫砖,但不包括大便器蹲台砌筑.6、大便槽、小便槽自动冲洗水箱安装以"套"为计量单位,已包括了水箱托架的制作安装,不得另行计算.7、小便槽冲洗管制作与安装以"m"为计量单位,不包括阀门安装,其工程量可按相应定额另行计算.8、脚踏开关安装,已包括了弯管与喷头的安装,不得另行计算.9、冷热水混合器安装以"套"为计量单位,不包括支架制作安装及阀门安装,其工程量可按相应定额另行计算.10、蒸汽—水加热器安装以"台"为计量单位,包括莲蓬头安装,不包括支架制作安装及阀门、疏水器安装,其工程量可按相应定额另行计算.11、容积式水加热器安装以"台"为计量单位,不包括安全阀安装、保温与基础砌筑可按相应定额另行计算.12、电热水器、电开水炉安装以"台"为计量单位,只考虑本体安装,连接管、连接件等工程量可按相应定额另行计算.13、饮水器安装以"台"为计量单位,阀门和脚踏开关工程量可按相应定额另行计算.14、太阳能集热器安装,以"个单元"为计量单位.五、室外给水管道定额的套用及工程量的计算<一>、室外给水管道工程量的计算管道以施工图所示中心长度,以"10m"为计量单位,不扣除阀门、管件所占的长度.a.室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界.b.与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界.六、室外排水管道定额的套用及工程量的计算<一>、室外排水管道工程量的计算管道以施工图所示中心长度,以"10m"为计量单位,不扣除窨井、管件所占的长度.a.室内外以出户第一个排水检查井为界.b.室外管道与市政管道界线以与市政管道碰头井为界.七、小型容器制作安装<一>工程量的计算1、钢板水箱制作,按施工图所示尺寸,不扣除人孔、手孔重量,以"kg"为计量单位,法兰和短管水位计可按相应定额另行计算.2、钢板水箱安装,按国家标准图集水箱容量"m3”,执行相应定额.各种水箱安装,均以"个"为计量单位.<二>、定额的套用1、各种水箱连接管,均未包括在定额内,可执行室内管道安装的相应项目.2、水箱制作包括水箱本身及人孔的重量.水位计、内外人梯均未包括在定额内,发生时,可另行计算.八、各项费用的规定1、.地下室施工增加费,是指在地下室和上部洞体工程施工<非夜间>中人工、机械降效及施工照明等增加的费用.2、脚手架搭拆费,是指施工时搭拆脚手架所发生的费用.3、安装与生产同时进行增加费,是指改扩建工程施工时,因生产操作或生产条件限制〕如不准动火〔干扰了安装工作正常进行而降效的增加费用.4、在有害身体健康的环境中施工降效增加费用,是指在有关规定允许的前提下,改扩建工程施工范围内有害气体或高分贝的噪音超过国家标准以致影响身体健康而降效的增加费用.5、系统调整费,是指按国家有关规范,标准所进行的全系统的检测,调整和试验所发生的费用.6、超高增加费,是指操作物至操作地点的距离超过定额设定施工距离〕指高度〔而需要补充的费用.定额中操作高度均以3.6m为界限,如超过部分<指由3.6m 至操作物高度>的定额人工费乘以系数.7、高层建筑增加费,是指高度在6层或20m以上的工业与民用高层建筑施工时,人工降效、材料、工具垂直运输增加费用、施工用水加压泵台班费用、工人上、下班使用的外用电梯,上、下通讯联络等所发生的费用.九、与其他册的关系:1、工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道执行第六册《工业管道工程》相应项目.2、刷油、防腐蚀、绝热工程执行等十一册《刷油、防腐蚀、绝热工程》相应项目.3、埋地管道的石方及砌筑工程执行《**省建筑工程预算定额》相应项目.4、有关各类泵、风机等传动设备安装执行第一册《机械设备安装工程》相应项目.5、锅炉安装执行第三册《热力设备安装工程》相应项目.6、消火栓及消防报警设备安装执行第七册《消防安装工程》相应项目.7、压力表、温度计执行第十册《自动化控制仪表安装工程》相应项目.8、不锈钢管安装项目可执行第六册"工艺管道"定额有关项目.9、沟槽式连接管道安装项目,执行第六册《工业管道工程》的相应定额项目.。
D。
10 给排水、采暖、燃气工程C.10。
1 给排水、采暖、燃气管道。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。
10.1 的规定执行。
C.10。
1 给排水、采暖、燃气管道(编码:031001)C.10.2 管道支架、设备支架及套管。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。
10.2 的规定执行表C。
10。
2 管道支架、设备支架及套管(编码:031002)C.10。
3 管道附件。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。
10.3 的规定执行。
表C.10。
3 管道附件(编码:031003)C。
10.4 卫生器具。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。
10。
4 的规定执行。
表C。
10.4 卫生器具(编码:031004)表C。
10.4 (续)C.10.5 供暖器具。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.10.5 的规定执行.表C。
10。
5 供暖器具(编码:031005)C.10.6 采暖、给排水设备.工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。
10。
6 的规定执行.表C.10。
6 采暖、给排水设备(编码:031006)C.10。
7 燃气器具。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。
10.7 的规定执行。
表C.10.7 燃气器具(编码:031007)表C.10。
7 (续)C.10.8医疗气体设备及附件。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C。
10.8的规定执行。
表 C。
10.8 医疗气体设备及附件(编码:031008)表 C.10.8 (续)C.10.9医疗气体管道及附件。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.10。
给排水、采暖、燃气工程量计算规则给排水、采暖、燃气工程量计算规则——小蚂蚁算量工厂小蚂蚁算量工厂觉得规则规范是工程量计算的前提,前提弄错了,那你计算的工程量肯定是错误的,小蚂蚁算量工厂总结了下给排水、采暖、燃气工程量计算规则、规范,希望对有需要的朋友有一些帮助。
一、室内外界线划分1、给水管道:A.室内外界线:阀门或外墙皮1.5m;B.与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2、排水管道:A.室内外以出户第一个排水检查井为界;B.室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
二、管道安装1、各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以"m"为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数 1.3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。
2、"卫生器具安装"的支管管道安装工程量计算规定①各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
②淋浴器的给水管道安装工程量计至阀门中心。
3、排水管道安装工程量计算规定①蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
②坐式大便器安装:管长计算到楼地面。
③立式小便器安装:只计算其水平管道长度,立管不计。
④挂式小便器安装:管长计算到楼地面。
⑤扫除口安装:管长计算到楼地面。
⑥浴盆安装:管长计算到楼地面(扣除存水弯长度)。
⑦排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
给排水、采暖、燃气工程工程量计算规则:(一)管道安装说明:1、本定额适用于室内外生活用给水、排水、雨水、采暖热源管道,法兰、套管、伸缩器等的安装。
2、界线划分(1)给水管道1)室内外界线以建筑物外墙皮1.5m为界,入口处设阀门者以阀门为界;2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
(2)排水管道1)室内外以出户第一个排水检查井为界;2)室外管道与市政管道界线以与市政管道碰头井为界。
(3)采暖热源管道1)室内外以入口阀门或建筑物外墙皮1。
5m为界;2)与工业管道界线以锅炉房或泵站外墙皮1。
5m为界;3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界;4)设在高层建筑内的加压泵间管道与本定额项目的界线,以泵间外墙皮为界。
3、本定额包括以下工作内容:(1)管道及接头零件安装。
(2)水压试验或灌水试验。
(3)室内DN32以内钢管包括管卡及托钩制作安装。
(4)钢管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。
(5)铸铁排水管、雨水管及塑料排水管,均包括管卡及托吊支架、通气帽、雨水漏斗制作安装。
(6)穿墙及过楼板铁皮套管安装人工。
4、本定额不包括以下工作内容:(1)室内外管道沟土方及管道基础,应执行《全国统一建筑工程基础定额》.(2)管道安装中不包括法兰、阀门及伸缩器的制作、安装,按相应项目另行计算。
(3)室内外给水、雨水铸铁管包括接头零件所需的人工,但接头零件价格应另行计算。
(4)DN32以上的钢管支架,按本定额管道支架另行计算。
(5)过楼板的钢套管的制作、安装工料,按室外钢管(焊接)项目计算。
工程量计算规则:(1)各种管道,均以施工图所示中心长度,以“m”为计量单位,不扣除阀门,管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。
(2)镀锌铁皮套管制作以“个"为计量单位,其安装已包括在管道安装定额中,不得另行计算。
(3)管道支架制作安装,室内管道公称直径32㎜以下的安装工程已包括在内,不得另行计算,公称直径32㎜以上的,可另行计算。
一、概况1.给排水、采暖、燃气工程给排水、采暖、燃气工程系指生活用给排水工程、采暖工程、生活用燃气工程安装,及其管道、附件、配件安装和小型容器制作等。
2.清单项目内容清单项目内容包括暖、卫、燃气的管道安装,管道附件安装,管支架制作安装,暖、卫、燃气器具安装,采暖工程系统调整等项目。
3.适用范围适用于采用工程量清单计价的新建、扩建的生活用给排水、采暖、燃气工程。
4.与其他相关工程的界限划分(1)室内外界限的划分1)给水管道以建筑外墙皮1.5m处为分界点,入口处设有阀门的以阀门为分界点。
2)排水管道以排水管出户后第一个检查井为分界点,检查井与检查井之间的连接管道为室外排水管道。
3)采暖管道以建筑外墙皮l.5m处为分界点,入口处设有阀门的以阀门为分界点。
4)燃气管道由地下引入室内的以室内第一个阀门为分界点,由地上引入的以墙外三通为界点。
(2)与市政管道的界限划分1)给水管道以计量表为界,无计量表的以与市政管道碰头点为界。
2)排水管道以室外排水管道最后一个检查井为界,无检查井的以与市政管道碰头点为界。
3)由市政管网统一供热的按各供热点的供热站为分界线,由室外管网至供热站外墙皮1.5m处的主管道为市政工程,由供热站往外送热的管道以外墙皮1.5m处分界,分界点以外为采暖工程。
4)与锅炉房内的管道界限划分:锅炉房内的生活用给排水、采暖工程,属本附录工程内容。
锅炉房内锅炉配管、软化水管、锅炉供排水、供气、水泵之间的连接管等属工业管道范围。
由锅炉房外墙皮以外的给排水、采暖管道属本工程范围。
5.说明(1)项目特征项目特征是工程量清单计价的关键依据之一,由于项目的特征不同,其计价的结果也相应发生差异,因此招标人在编制工程量清单时,应在可能的情况下明确描述该工程量清单项目的特征。
投标人按招标人提出的特征要求计价。
(2)工程量清单计算规则l)工程量清单的工程量必须依据工程量计算规则的要求编制,工程量只列实物量,所谓实物量即是工程完工后的实体量,如挖管沟的土石方工程,其挖填土石方工程量只能按设计沟断面尺寸乘沟长度计算,不能将放坡的土石方量计入工程量内。

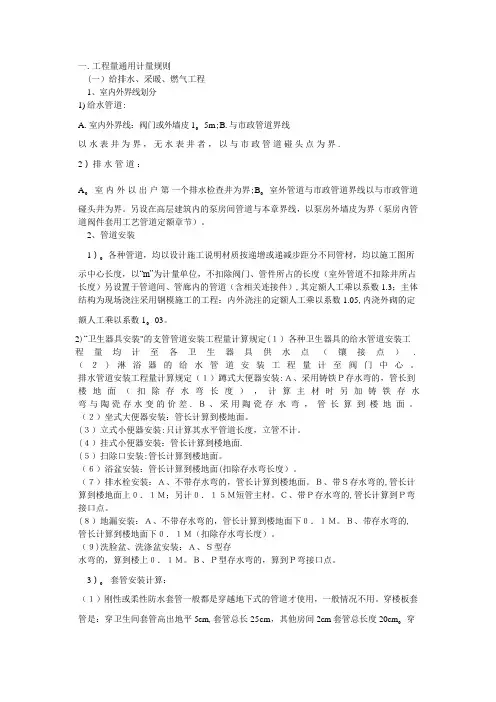

一. 工程量通用计量规则(一)给排水、采暖、燃气工程1、室内外界线划分1) 给水管道:A. 室内外界线:阀门或外墙皮1。
5m;B. 与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界.2)排水管道:A。
室内外以出户第一个排水检查井为界;B。
室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
2、管道安装1)。
各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以“m”为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数1.3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1。
03。
2)“卫生器具安装"的支管管道安装工程量计算规定(1)各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点). (2)淋浴器的给水管道安装工程量计至阀门中心。
排水管道安装工程量计算规定(1)蹲式大便器安装:A、采用铸铁P存水弯的,管长到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差.B、采用陶瓷存水弯,管长算到楼地面。
(2)坐式大便器安装:管长计算到楼地面。
(3)立式小便器安装:只计算其水平管道长度,立管不计。
(4)挂式小便器安装:管长计算到楼地面.(5)扫除口安装:管长计算到楼地面。
(6)浴盆安装:管长计算到楼地面(扣除存水弯长度)。
(7)排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
(8)地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M。
B、带存水弯的,管长计算到楼地面下0.1M(扣除存水弯长度)。
目 录 工程量通用计量规则 一. (一)给排水、采暖、燃气工程 1、室内外界线划分1) 给水管道:A. 室内外界线:阀门或外墙皮1.5m;B. 与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2) 排水管道:A. 室内外以出户第一个排水检查井为界;B. 室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
2、管道安装1).各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以¡°m¡±为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数1.3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。
2)¡°卫生器具安装¡±的支管管道安装工程量计算规定(1)各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
(2)淋浴器的给水管道安装工程量计至阀门中心。
排水管道安装工程量计算规定(1)蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
(2)坐式大便器安装:管长计算到楼地面。
(3)立式小便器安装:只计算其水平管道长度,立管不计。
(4)挂式小便器安装:管长计算到楼地面。
(5)扫除口安装:管长计算到楼地面。
(6)浴盆安装:管长计算到楼地面(扣除存水弯长度)。
(7)排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
(8)地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M。
目 录 工程量通用计量规则 一. (一)给排水、采暖、燃气工程 1、室内外界线划分1) 给水管道:A. 室内外界线:阀门或外墙皮1.5m;B. 与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2) 排水管道:A. 室内外以出户第一个排水检查井为界;B. 室外管道与市政管道界线以与市政管道碰头井为界。
另设在高层建筑内的泵房间管道与本章界线,以泵房外墙皮为界(泵房内管道阀件套用工艺管道定额章节)。
2、管道安装1).各种管道,均以设计施工说明材质按递增或递减步距分不同管材,均以施工图所示中心长度,以¡°m¡±为计量单位,不扣除阀门、管件所占的长度(室外管道不扣除井所占长度)。
另设置于管道间、管廊内的管道(含相关连接件),其定额人工乘以系数1.3;主体结构为现场浇注采用钢模施工的工程:内外浇注的定额人工乘以系数1.05,内浇外砌的定额人工乘以系数1.03。
2)¡°卫生器具安装¡±的支管管道安装工程量计算规定(1)各种卫生器具的给水管道安装工程量均计至各卫生器具供水点(镶接点)。
(2)淋浴器的给水管道安装工程量计至阀门中心。
排水管道安装工程量计算规定(1)蹲式大便器安装:A、采用铸铁P存水弯的,管长算到楼地面(扣除存水弯长度),计算主材时另加铸铁存水弯与陶瓷存水变的价差。
B、采用陶瓷存水弯,管长算到楼地面。
(2)坐式大便器安装:管长计算到楼地面。
(3)立式小便器安装:只计算其水平管道长度,立管不计。
(4)挂式小便器安装:管长计算到楼地面。
(5)扫除口安装:管长计算到楼地面。
(6)浴盆安装:管长计算到楼地面(扣除存水弯长度)。
(7)排水栓安装:A、不带存水弯的,管长计算到楼地面。
B、带S存水弯的,管长计算到楼地面上0.1M;另计0.15M短管主材。
C、带P存水弯的,管长计算到P弯接口点。
(8)地漏安装:A、不带存水弯的,管长计算到楼地面下0.1M。
在第一节中已经对给排水、采暖、燃气管道工程的施工特点进行了介绍,这一节主要讲解给排水、采暖、燃气工程计量与计价编制。
一、给排水、采暖、燃气工程的定额计价(一) 概述定额,规定的额度,是一种对事、物、活动,在时间、空间上的数量规定或数量尺度。
建筑工程定额,按照传统意义上的定义,即完成建筑工程中分项工程单位合格产品所必须的,而且是额定的人工、材料、机械设备的数量及其资金消耗。
它包括劳动定额、材料消耗定额、机械台班定额、施工定额、预算定额和概算定额,而其中劳动定额、材料消耗定额和机械台班定额又是构成后面三种定额必要的而且是不可缺少的基本组成要素。
预算定额,是指在正常的施工技术和组织条件下,规定完成一定计量单位的分项工程或结构构件所必需的人工(工日)、材料、机械(台班)以及资金合理消耗的量、价合一的计价标准。
其功能主要是为了计算与确定建筑工程预算直接费,作为施工企业和建设单位结算工程价款的依据。
施工图预算的编制过程基本分为识图、工程量计算、套用定额单价、取费计算四大程序。
1、识图对应图纸看施工图中的设计说明,凡属用图表示不清楚、不全面的内容都以文字说明予以补充。
因此必须认真阅读设计说明,才能领会设计意图。
工程执行的规范及检收标准是套用定额的主要依据。
有的图纸设计标准和国家标准对同一设备安装技术要求达到的标准深度不同,执行的定额也就不同,因此,理解设计说明十分重要。
2、分析研究并确认定额项目、计算工程量在反复熟读施工图纸后,我们对整个工程项目的全部技术内容有了全面的有机的认识。
这样,根据工程的性质选用对口适用的预算定额。
对预算定额的适用范围、编制说明、分类说明以及项目划分等进行细致的了解学习。
然后,根据定额规定的工程量计算方法,安装工程项目所含工序的内容,详细计算安装工程量。
3、套用定额单价工程量计算确定后,经反复审核确认无误就可以套用定额单价计算安装费用。
在套用定额时,要注意设备的规格、型号与定额是否一致,定额是否允许换算,以及定额规定的各类系数的使用。
第五章管道和设备工程第一节给排水、采暖、燃气工程综合练习与答案一、单选题1、最高层配水点流出水头较高,可能因漏水、结露损坏吊顶和墙面,要求外网水压稍高一些的水平干管的敷设布置形式为()。
A.下行上给式B.上行下给式C.环状式D.枝状式【参考答案】:B【试题解析】:本题考查的是给水系统。
给水系统按给水管网的敷设方式不同,可以布置成下行上给式、上行下给式和环状供水式三种管网方式。
上行下给式最高层配水点流出水头较高,安装在吊顶内的配水干管可能因漏水、结露损坏吊顶和墙面,要求外网水压稍高一些。
2、排出管与室外排水管连接处的检查井,井中心距建筑物外墙不大于()。
A.2mB.6mC.8mD.10m【参考答案】:D【试题解析】:本题考查的是排水系统。
排出管与室外排水管连接处设置检查井。
一般检查井中心至建筑物外墙的距离不小于3m,不大于10m。
3、生活给水系统在交付使用之前必须进行冲洗和消毒,以下作法正确的是()。
A.试压合格后,利用系统内存水进行冲洗,再进行消毒B.冲洗顺序是先室外、后室内;先地下、后地上C.冲洗前可不拆除节流阀、报警阀、孔板和喷嘴D.消毒用水应在管道中停留12h【参考答案】:B【试题解析】:本题考查的是给水系统。
选项A中生活给水系统管道试压合格后,应将管道系统内存水放空。
选项B冲洗顺序应先室外,后室内;先地下,后地上。
室内部分的冲洗应按配水干管、配水管、配水支管的顺序进行;选项C中节流阀、止回阀阀芯和报警阀等应拆除,已安装的孔板、喷嘴、滤网等装置也应拆下保管好,待冲洗后及时复位;选项D中水在管道中停留24h以上。
4、在室内排水系统中,排出管在隐蔽前必须做()。
A.通球试验B.高压水清洗C.水压试验D.灌水试验【参考答案】:D【试题解析】:本题考查的是排水系统。
排水立管应做通球试验。
排出管在隐蔽前必须做灌水试验。
排水横支管、立管应作灌水试验。
5、建筑给水系统设有水箱时,水泵的扬程设置应()。
A.满足最不利处的配水点或消火栓所需水压B.满足距水泵直线距离最远处配水点或消火栓所需水压C.满足水箱进水所需水压和消火栓所需水压D.满足水箱出水所需水压和消火栓所需水压【参考答案】:C【试题解析】:本题考查的是给水系统。
工程编码工程名称工程特性计量单位工程量计算规章工作内容镀锌钢管钢管铸铁管塑料管 1.安装部位2.输送介质 1.管道安装橡胶连接收复合管3.材质4.型号、规格5.连接方式6.接口材料7.支架形式及做法8.试验、清洗及消毒方法9.警示带形式m不锈钢管按设计图示管道中心线2. 管件制作、安装以延长米计算,不扣除阀3.支架制作、安装4.压力试验、泄漏试验门、管件及各种井类所占5.冲洗〔吹扫〕的长度;方形补偿器以其6.给水管道消毒所占长度合并在管道安7.排水管道闭水试验、装工程量中通球试验8.警示带铺设铜管承插缸瓦管承插水泥管承插陶土管D.10 给排水、采暖、燃气工程C.10.1给排水、采暖、燃气管道。
工程量清单工程设立、工程特性描述的内容、计量单位及工程量计算规章,应按表C.10.1 的规定执行。
C.10.1给排水、采暖、燃气管道(编码:031001)C.10.1 〔续〕计量 工程编码 工程名称 工程特性 单位1. 输送介质2. 碰头形式室外热〔水、气〕 3. 材质、规格 处源管道碰头4. 连接方式 5.防腐、绝热材质及做法工程量计算规章工作内容1. 挖填工作坑或暖气沟撤除及修复按设计图示以处计算2.碰头3. 接口处防腐4. 接口处绝热及保护层注:1. 安装部位,指管道安装在室内、室外、泵站房等。
2.输送介质,涉及给水、排水、中水、雨水、热媒体、燃气、空调水等。
3.管件制作、安装涉及各种成品管件安装。
4. 方形补偿器制作安装,应含在管道安装综合单价中。
5.铸铁管安装,合用于承插铸铁管、球墨铸铁管、柔性抗震铸铁管等。
6.塑料管安装:(1) 合用于 UPVC 、PVC 、PP-C 、PP-R 、PE 管等塑料管材;(2) 是否设立阻火圈、止水环,要在工程特性中描述,按设计图纸或标准规定计入综合单价中; (3) 综合单价中应涉及塑料管卡。
7. 复合管,合用于钢塑复合管、铝塑复合管、钢骨架复合管等复合型管道安装。
