进度计划管理规定
- 格式:doc
- 大小:542.50 KB
- 文档页数:3

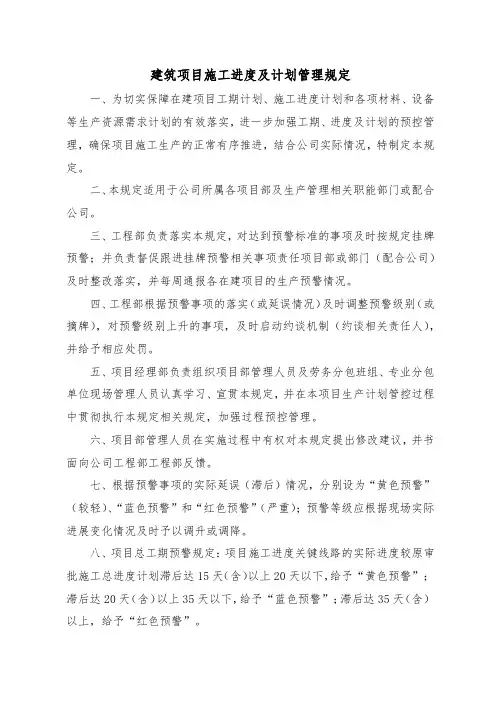

建筑项目施工进度及计划管理规定一、为切实保障在建项目工期计划、施工进度计划和各项材料、设备等生产资源需求计划的有效落实,进一步加强工期、进度及计划的预控管理,确保项目施工生产的正常有序推进,结合公司实际情况,特制定本规定。
二、本规定适用于公司所属各项目部及生产管理相关职能部门或配合公司。
三、工程部负责落实本规定,对达到预警标准的事项及时按规定挂牌预警;并负责督促跟进挂牌预警相关事项责任项目部或部门(配合公司)及时整改落实,并每周通报各在建项目的生产预警情况。
四、工程部根据预警事项的落实(或延误情况)及时调整预警级别(或摘牌),对预警级别上升的事项,及时启动约谈机制(约谈相关责任人),并给予相应处罚。
五、项目经理部负责组织项目部管理人员及劳务分包班组、专业分包单位现场管理人员认真学习、宣贯本规定,并在本项目生产计划管控过程中贯彻执行本规定相关规定,加强过程预控管理。
六、项目部管理人员在实施过程中有权对本规定提出修改建议,并书面向公司工程部工程部反馈。
七、根据预警事项的实际延误(滞后)情况,分别设为“黄色预警”(较轻)、“蓝色预警”和“红色预警”(严重);预警等级应根据现场实际进展变化情况及时予以调升或调降。
八、项目总工期预警规定:项目施工进度关键线路的实际进度较原审批施工总进度计划滞后达15天(含)以上20天以下,给予“黄色预警”;滞后达20天(含)以上35天以下,给予“蓝色预警”;滞后达35天(含)以上,给予“红色预警”。
九、项目关键节点工期预警规定:某栋号关键线路的实际进度较原审批施工总进度计划滞后达7天(含)以上15天以下,给予该栋号下一个关键节点工期“黄色预警”;滞后达15天(含)以上21天以下,给予“蓝色预警”;滞后达21天(含)以上,给予“红色预警”。
十、总工期分级约谈规定:1.对项目总工期或关键节点工期挂“黄色预警”的项目部,由工程部经理约谈该项目经理,研究分析滞后原因,并制定加快施工进度的有效措施;2.对挂“蓝色预警”的项目部,由公司生产副总经理或工程部总经理、副总经理约谈该项目经理,研究分析滞后原因,并制定有效抢工措施;3.对挂“红色预警”的项目部,由公司总经理或生产副总经理约谈该项目经理,研究分析滞后原因,并制定有效抢工措施。
工程单位进度管理制度一、总则1. 为确保工程项目按期完成,提高项目管理效率和质量,特制定本进度管理制度。
2. 本制度适用于本单位承担的所有工程项目,各参建单位和个人应严格遵守。
3. 进度管理应遵循科学规划、合理布局、精细控制、动态调整的原则。
二、组织机构与职责1. 成立项目进度管理小组,由项目经理担任组长,负责整体进度的把控和决策。
2. 设立专职或兼职进度管理人员,负责日常进度的跟踪、记录和报告。
3. 各参建单位应指定专人负责本单位的进度管理工作,并与项目进度管理小组保持密切沟通。
三、进度计划编制1. 项目启动之初,项目经理应组织编制详细的进度计划,包括工作分解结构(WS)、关键路径分析(CM)和资源分配计划。
2. 进度计划应明确各阶段工作的起止时间、里程碑节点、关键任务和责任人。
3. 进度计划需经过全体参建单位审核同意后,方可执行。
四、进度控制与监督1. 进度管理人员应定期收集工程进展情况,与进度计划进行对比分析,及时发现偏差。
2. 对于偏离计划的工作,应及时分析原因,提出调整建议,并报项目经理审批。
3. 项目经理应根据实际进展情况,适时调整进度计划,确保项目总体目标不受影响。
五、信息报告与沟通1. 建立定期的进度报告制度,进度管理人员每周/每月向项目经理和相关单位报告进度情况。
2. 遇到重大问题或变更时,应及时召开进度协调会议,共同商讨解决方案。
3. 保持信息的透明和共享,确保所有参建单位都能够及时了解项目的最新进展。
六、风险管理1. 项目进度管理应包含风险评估环节,识别可能影响进度的风险因素。
2. 制定相应的风险应对措施,包括预防措施和应急计划。
3. 定期对风险因素进行复审,并根据项目实际情况调整风险管理策略。
七、考核与激励1. 对参建单位和个人的进度管理表现进行定期考核,考核结果作为绩效评价的重要依据。
2. 对于进度管理表现突出的单位和个人,给予适当的奖励和表彰。
3. 对于严重影响项目进度的行为,应按照合同约定和公司规定进行处理。

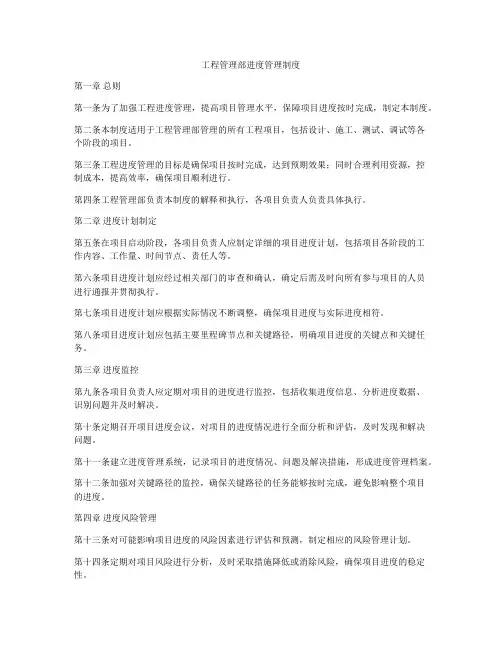

工程管理部进度管理制度第一章总则第一条为了加强工程进度管理,提高项目管理水平,保障项目进度按时完成,制定本制度。
第二条本制度适用于工程管理部管理的所有工程项目,包括设计、施工、测试、调试等各个阶段的项目。
第三条工程进度管理的目标是确保项目按时完成,达到预期效果;同时合理利用资源,控制成本,提高效率,确保项目顺利进行。
第四条工程管理部负责本制度的解释和执行,各项目负责人负责具体执行。
第二章进度计划制定第五条在项目启动阶段,各项目负责人应制定详细的项目进度计划,包括项目各阶段的工作内容、工作量、时间节点、责任人等。
第六条项目进度计划应经过相关部门的审查和确认,确定后需及时向所有参与项目的人员进行通报并贯彻执行。
第七条项目进度计划应根据实际情况不断调整,确保项目进度与实际进度相符。
第八条项目进度计划应包括主要里程碑节点和关键路径,明确项目进度的关键点和关键任务。
第三章进度监控第九条各项目负责人应定期对项目的进度进行监控,包括收集进度信息、分析进度数据、识别问题并及时解决。
第十条定期召开项目进度会议,对项目的进度情况进行全面分析和评估,及时发现和解决问题。
第十一条建立进度管理系统,记录项目的进度情况、问题及解决措施,形成进度管理档案。
第十二条加强对关键路径的监控,确保关键路径的任务能够按时完成,避免影响整个项目的进度。
第四章进度风险管理第十三条对可能影响项目进度的风险因素进行评估和预测,制定相应的风险管理计划。
第十四条定期对项目风险进行分析,及时采取措施降低或消除风险,确保项目进度的稳定性。
第十五条对项目进度延迟的可能性进行评估,制定应急预案,确保及时调整项目进度,保证项目按时完成。
第五章进度奖惩机制第十六条建立项目进度奖惩机制,对按时完成项目的团队给予奖励,对延期完成项目的团队进行惩罚。
第十七条对项目进度延误的原因进行分析,明确责任人,对责任人进行处罚并追究责任。
第十八条对进度完成情况进行评价,对表现优秀的团队和个人进行奖励,激励全体员工提高工作效率。

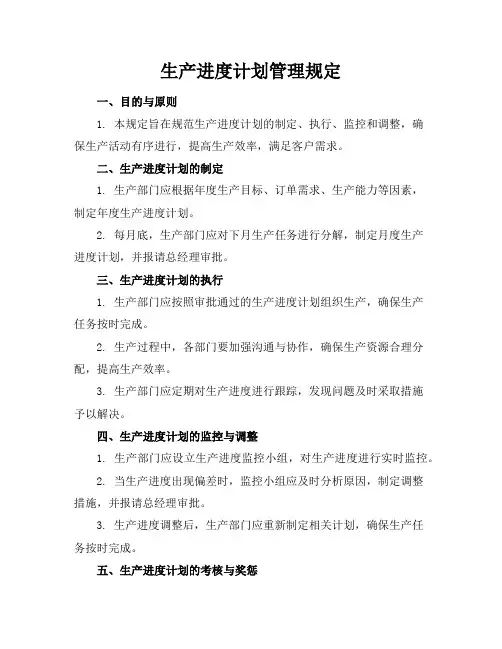

生产进度计划管理规定一、目的与原则1. 本规定旨在规范生产进度计划的制定、执行、监控和调整,确保生产活动有序进行,提高生产效率,满足客户需求。
二、生产进度计划的制定1. 生产部门应根据年度生产目标、订单需求、生产能力等因素,制定年度生产进度计划。
2. 每月底,生产部门应对下月生产任务进行分解,制定月度生产进度计划,并报请总经理审批。
三、生产进度计划的执行1. 生产部门应按照审批通过的生产进度计划组织生产,确保生产任务按时完成。
2. 生产过程中,各部门要加强沟通与协作,确保生产资源合理分配,提高生产效率。
3. 生产部门应定期对生产进度进行跟踪,发现问题及时采取措施予以解决。
四、生产进度计划的监控与调整1. 生产部门应设立生产进度监控小组,对生产进度进行实时监控。
2. 当生产进度出现偏差时,监控小组应及时分析原因,制定调整措施,并报请总经理审批。
3. 生产进度调整后,生产部门应重新制定相关计划,确保生产任务按时完成。
五、生产进度计划的考核与奖惩1. 生产部门应建立健全生产进度计划考核制度,对生产进度计划执行情况进行定期考核。
2. 对于按时完成生产任务的部门和个人,给予表彰和奖励。
3. 对于未能按时完成生产任务的部门和个人,视情节轻重,给予相应处罚。
六、附则1. 本规定由生产部门负责解释。
2. 本规定自发布之日起实施,原有相关规定与本规定不符的,以本规定为准。
七、生产进度计划的沟通与反馈1. 生产部门应定期召开生产进度协调会议,与相关部门共同讨论生产过程中的问题,确保信息畅通。
2. 各部门在生产过程中遇到影响进度的重大问题时,应及时向生产部门反馈,以便及时调整计划。
3. 生产部门应建立反馈机制,鼓励员工提出合理化建议,不断优化生产进度计划。
八、生产进度计划的培训与提升1. 生产部门应定期组织生产进度计划管理培训,提高员工的生产计划意识和操作技能。
2. 鼓励员工参加相关培训和学习,提升个人能力,为生产进度计划的顺利执行提供人才保障。

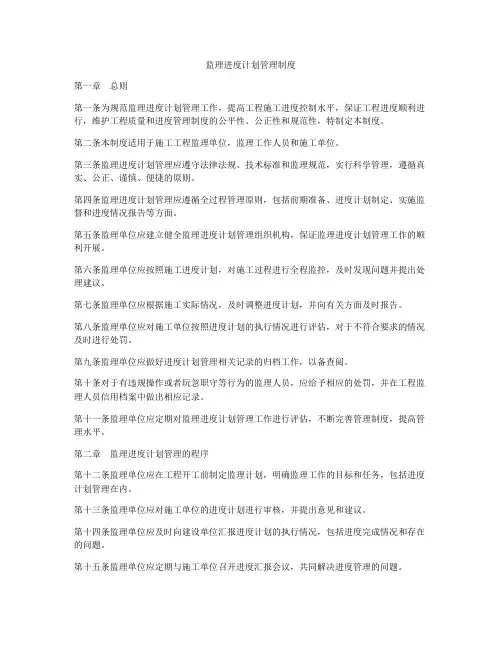

监理进度计划管理制度第一章总则第一条为规范监理进度计划管理工作,提高工程施工进度控制水平,保证工程进度顺利进行,维护工程质量和进度管理制度的公平性、公正性和规范性,特制定本制度。
第二条本制度适用于施工工程监理单位,监理工作人员和施工单位。
第三条监理进度计划管理应遵守法律法规、技术标准和监理规范,实行科学管理,遵循真实、公正、谨慎、便捷的原则。
第四条监理进度计划管理应遵循全过程管理原则,包括前期准备、进度计划制定、实施监督和进度情况报告等方面。
第五条监理单位应建立健全监理进度计划管理组织机构,保证监理进度计划管理工作的顺利开展。
第六条监理单位应按照施工进度计划,对施工过程进行全程监控,及时发现问题并提出处理建议。
第七条监理单位应根据施工实际情况,及时调整进度计划,并向有关方面及时报告。
第八条监理单位应对施工单位按照进度计划的执行情况进行评估,对于不符合要求的情况及时进行处罚。
第九条监理单位应做好进度计划管理相关记录的归档工作,以备查阅。
第十条对于有违规操作或者玩忽职守等行为的监理人员,应给予相应的处罚,并在工程监理人员信用档案中做出相应记录。
第十一条监理单位应定期对监理进度计划管理工作进行评估,不断完善管理制度,提高管理水平。
第二章监理进度计划管理的程序第十二条监理单位应在工程开工前制定监理计划,明确监理工作的目标和任务,包括进度计划管理在内。
第十三条监理单位应对施工单位的进度计划进行审核,并提出意见和建议。
第十四条监理单位应及时向建设单位汇报进度计划的执行情况,包括进度完成情况和存在的问题。
第十五条监理单位应定期与施工单位召开进度汇报会议,共同解决进度管理的问题。
第十六条监理单位应根据施工进度计划的执行情况,进行监督检查,及时发现问题并提出整改意见。
第十七条监理单位应及时向建设单位汇报工程的施工进度情况,以便建设单位及时调整相关工作计划。
第十八条监理单位应在工程竣工后对监理进度计划管理工作进行总结,不断提高管理水平。
工程施工进度管理制度一、总则1. 为确保工程施工按照既定计划顺利进行,特制定本制度。
2. 本制度适用于本公司承担的所有建设工程项目。
3. 施工进度管理应遵循科学规划、合理布局、精细操作的原则。
4. 各参建单位必须遵守本制度规定,确保施工进度与质量同步提升。
二、组织机构及职责1. 成立项目管理部,负责整体施工进度的管理与协调。
2. 项目经理作为第一责任人,负责制定和调整施工进度计划,监督实施情况。
3. 施工单位需设立专职或兼职的进度管理人员,负责日常进度跟踪和报告。
4. 设计、采购、财务等相关部门应配合项目管理部,确保资源供应与资金保障。
三、进度计划管理1. 施工前,项目经理需组织编制详细的施工进度计划,包括关键节点和里程碑。
2. 进度计划应充分考虑资源配置、环境因素及潜在风险,保证计划的可行性。
3. 进度计划一经批准,不得随意更改。
如有变更需求,应经过严格审批流程。
四、进度控制与监督1. 实行定期的进度检查与评估,及时发现偏差并采取纠正措施。
2. 使用现代化管理工具,如项目管理软件,提高进度管理的效率和准确性。
3. 对于关键工序和重要环节,实行特别监控,确保不影响总体进度。
4. 建立奖惩机制,对于进度管理表现优异的单位和个人给予奖励,对于导致进度延误的责任方进行追责。
五、信息报告与沟通1. 建立定期报告制度,及时向管理层和相关方报告施工进度情况。
2. 遇到重大问题或变更时,应及时召开协调会议,确保信息共享和问题解决。
3. 加强与业主、监理、设计单位的沟通,确保各方对进度管理的共识和支持。
六、风险管理1. 识别可能影响施工进度的风险因素,制定相应的预防和应对措施。
2. 定期对风险因素进行评估和更新,确保风险控制措施的有效性。
3. 在发生不可预见事件时,迅速启动应急预案,最小化对进度的影响。
七、总结与改进1. 项目完成后,组织总结会议,分析施工进度管理的成功经验和存在问题。
2. 根据总结结果,完善管理制度,为后续项目提供参考和借鉴。
项目工程部进度管理制度第一章总则第一条为了规范和加强项目工程部的进度管理工作,提高项目工程部整体的执行效率,确保项目按时按质完成,特制定本制度。
第二条本制度适用于项目工程部所有工程项目的进度管理工作,包括计划编制、进度监控、进度分析等。
第三条项目工程部所有工作人员必须严格执行本制度,确保项目的进度按时推进。
第二章组织管理第四条项目工程部应当建立完善的进度管理组织结构,明确责任部门和人员,各岗位职责明确。
第五条项目工程部进度管理组织结构应包括项目经理、项目计划员、项目进度分析员等职位,各岗位协作配合,共同推动项目进度管理工作。
第六条项目工程部应当定期组织进度管理培训,提升项目管理人员的进度管理能力,并制定进度管理工作流程,确保工作的有序进行。
第三章进度计划第七条项目工程部在项目启动阶段应制定详细的项目进度计划,包括工程任务、时间节点、资源分配等内容,明确项目的整体进度目标。
第八条项目进度计划应当具体明确,合理可行,与实际情况相符合,可根据项目的实际情况进行调整和优化。
第九条项目进度计划应当与项目经理和相关人员共同商讨确定,并在项目执行阶段进行动态跟踪和调整。
第四章进度监控第十条项目工程部应制定进度监控计划,设定监控指标和标准,准确监控项目的进度情况,发现问题及时解决。
第十一条项目工程部应通过进度管理系统、会议讨论、现场巡查等方式,对项目进度进行监控,确保项目按时推进。
第十二条项目工程部在发现项目进度超出控制或出现延误的情况时,应立即组织相关人员分析原因,提出解决方案,并及时调整进度计划。
第五章进度分析第十三条项目工程部应当定期进行进度分析工作,包括项目进度完成率、节点进展情况、资源利用效率等指标分析。
第十四条项目工程部应根据分析结果,及时调整项目进度计划,提出改进建议,确保项目的进度控制在合理范围内。
第六章进度报告第十五条项目工程部应定期向公司领导、业主方和其他相关部门提交项目进度报告,报告内容应包括项目总体进度、关键节点完成情况、问题和解决方案等。
进度计划管理制度第一章总则第一条为了规范项目进度计划管理工作,确保项目按时完成,提高工作效率和质量,制定本制度。
第二条本制度适用于所有项目的进度计划管理工作。
第三条项目进度计划应遵循科学性、合理性、可行性、操作性的原则,确保项目的进度合理、稳定。
第四条项目经理是项目进度计划的主要责任人,具体负责项目的进度计划编制、控制和调整。
第五条项目经理应根据项目实际情况,确定项目的进度计划编制周期、编制内容和控制要求。
第二章进度计划编制第六条项目进度计划应以项目工作任务为基础,按照时间顺序合理安排项目工作的开始、持续和结束时间。
第七条项目进度计划应包括工作任务的名称、开始时间、持续时间、结束时间、负责人等内容。
第八条项目进度计划应根据项目工作任务的依赖关系,合理设置工作任务的安排顺序。
第九条项目进度计划应确定项目的关键路径,及时调整关键路径上的工作任务,确保项目按时完成。
第十条项目进度计划的编制应遵循实事求是、客观公正、数据准确、严谨细致的原则。
第十一条项目进度计划的编制应根据项目的不同特点,灵活运用各种工具和方法,提高编制效率。
第三章进度计划控制第十二条项目进度计划的控制应定期进行,及时发现和解决项目进度偏差问题。
第十三条项目进度计划的控制应根据项目工作任务的完成情况,调整工作任务的执行进度和时间。
第十四条项目进度计划的控制应确保项目的关键路径上的工作任务按时完成,以保证项目整体进度。
第十五条项目进度计划的控制应注重沟通协调,做好各部门之间的协作和配合,推动项目的进度。
第十六条项目进度计划的控制应高效率、精确度、实时性、可靠性的特点,为项目管理提供参考。
第四章进度计划调整第十七条项目进度计划的调整是项目管理过程中的必要环节,可以根据项目实际情况进行灵活调整。
第十八条项目进度计划的调整应综合考虑项目的整体进度、项目目标、资源情况、风险因素等因素。
第十九条项目进度计划的调整应及时反映在项目进度计划中,严格执行,确保项目整体进度和质量。

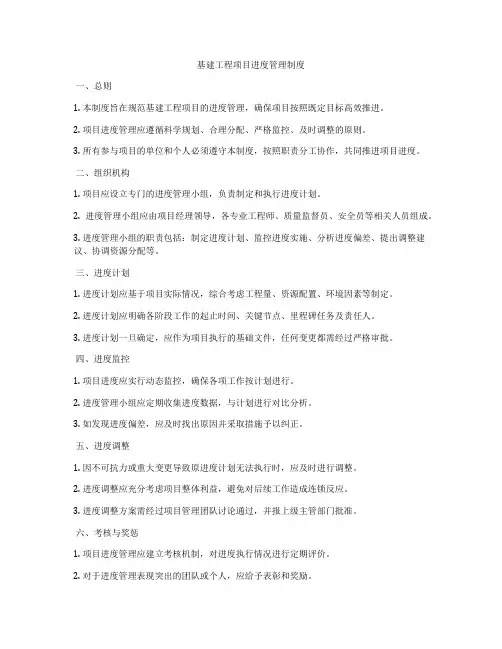

基建工程项目进度管理制度一、总则1. 本制度旨在规范基建工程项目的进度管理,确保项目按照既定目标高效推进。
2. 项目进度管理应遵循科学规划、合理分配、严格监控、及时调整的原则。
3. 所有参与项目的单位和个人必须遵守本制度,按照职责分工协作,共同推进项目进度。
二、组织机构1. 项目应设立专门的进度管理小组,负责制定和执行进度计划。
2. 进度管理小组应由项目经理领导,各专业工程师、质量监督员、安全员等相关人员组成。
3. 进度管理小组的职责包括:制定进度计划、监控进度实施、分析进度偏差、提出调整建议、协调资源分配等。
三、进度计划1. 进度计划应基于项目实际情况,综合考虑工程量、资源配置、环境因素等制定。
2. 进度计划应明确各阶段工作的起止时间、关键节点、里程碑任务及责任人。
3. 进度计划一旦确定,应作为项目执行的基础文件,任何变更都需经过严格审批。
四、进度监控1. 项目进度应实行动态监控,确保各项工作按计划进行。
2. 进度管理小组应定期收集进度数据,与计划进行对比分析。
3. 如发现进度偏差,应及时找出原因并采取措施予以纠正。
五、进度调整1. 因不可抗力或重大变更导致原进度计划无法执行时,应及时进行调整。
2. 进度调整应充分考虑项目整体利益,避免对后续工作造成连锁反应。
3. 进度调整方案需经过项目管理团队讨论通过,并报上级主管部门批准。
六、考核与奖惩1. 项目进度管理应建立考核机制,对进度执行情况进行定期评价。
2. 对于进度管理表现突出的团队或个人,应给予表彰和奖励。
3. 对于严重影响项目进度的行为,应依据相关规定进行处理。
七、附则1. 本制度自发布之日起生效,由项目管理部门负责解释。
2. 本制度如有更新,应及时通知所有参与单位和人员。

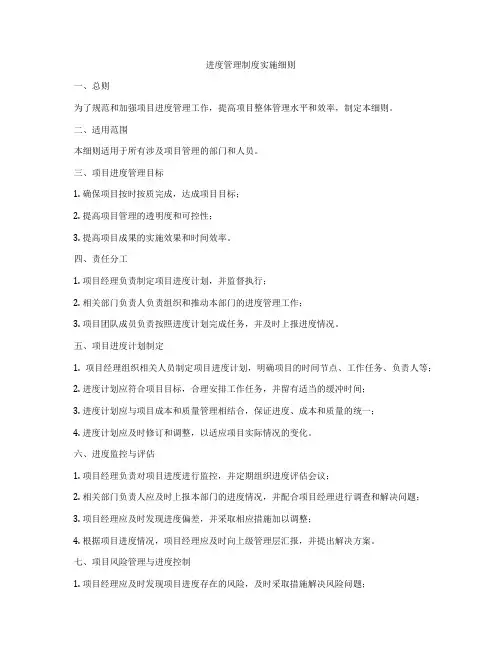

进度管理制度实施细则一、总则为了规范和加强项目进度管理工作,提高项目整体管理水平和效率,制定本细则。
二、适用范围本细则适用于所有涉及项目管理的部门和人员。
三、项目进度管理目标1. 确保项目按时按质完成,达成项目目标;2. 提高项目管理的透明度和可控性;3. 提高项目成果的实施效果和时间效率。
四、责任分工1. 项目经理负责制定项目进度计划,并监督执行;2. 相关部门负责人负责组织和推动本部门的进度管理工作;3. 项目团队成员负责按照进度计划完成任务,并及时上报进度情况。
五、项目进度计划制定1. 项目经理组织相关人员制定项目进度计划,明确项目的时间节点、工作任务、负责人等;2. 进度计划应符合项目目标,合理安排工作任务,并留有适当的缓冲时间;3. 进度计划应与项目成本和质量管理相结合,保证进度、成本和质量的统一;4. 进度计划应及时修订和调整,以适应项目实际情况的变化。
六、进度监控与评估1. 项目经理负责对项目进度进行监控,并定期组织进度评估会议;2. 相关部门负责人应及时上报本部门的进度情况,并配合项目经理进行调查和解决问题;3. 项目经理应及时发现进度偏差,并采取相应措施加以调整;4. 根据项目进度情况,项目经理应及时向上级管理层汇报,并提出解决方案。
七、项目风险管理与进度控制1. 项目经理应及时发现项目进度存在的风险,及时采取措施解决风险问题;2. 项目经理应和项目团队成员一起制定应对风险的应急预案,并进行定期演练;3. 各部门负责人应在自己的管理范围内及时控制和解决进度风险;4. 项目经理应及时向上级管理层汇报项目进度风险情况,并提出解决方案。
八、奖惩机制1. 对于按时完成任务的项目团队成员,给予适当的奖励;2. 对于拖延项目进度、严重影响项目的成员,按照公司规定进行相应的处罚;3. 对于完成特别出色的项目团队成员,给予适当的奖励,并在公司内进行表彰。
九、文件管理1. 所有项目进度相关文件应及时归档,便于查询和查阅;2. 所有项目进度相关文件应按照规定的流程进行备份;3. 项目进度相关文件应按规定的期限进行保存。
漳州融信翠湖项目经理部进度计划管理规定
编制人:
批准人:
漳州融信翠湖项目部
2011年9月
进度计划管理规定
为了使工程各项工作能有序开展和按照施工进度计划顺利施工,提高项目管理水平,以公司工期管理办法为引导,建立以项目经理为首的工期管理机构,并明确职责,制定项目部内部考核及奖罚制度。
项目部根据合同工期要求,运用进度网络软件实行动态管理,依次编制总进度计划、年度进度计划、月进度计划及周进度计划,所有计划其内容应包括:编制说明;施工总进度计划表;分期分批施工工程的开工日期、完工日期及工期一览表;资源需要量及供应平衡表等。
1、工程总计划、年度计划由项目经理郁卫星负责组织编排,项目生产经理曹庆文和项目总工程师黄奎彰负责编排,工程总计划必须使用网络图或横道图。
编制完成上报工程部审核,经公司主管生产领导审批后实施,项目部应严格地执行审批后的进度。
2、月计划由项目生产经理曹庆文和项目总工黄奎彰负责编制,月工程进度计划必须按照工程总计划及现场实际情况进行编制。
编制完成报项目经理童松审批,审批后报监理及业主并及时上报公司相关部门及领导。
3、周计划中现场施工计划由主管施工负责人刘海龙(1-3#楼周计划),谭友维(4-5#、11#楼周计划)负责编制,安全水电由安全总监李钦兴负责编制、技术质量由秦有林负责编制、成本签证合约由合约经理李家胜负责编制,周计划必须明确项目责任人及班组责任人,根据工程难度确定奖罚金额。
周计划项目落实责任人按班组奖罚的5%进行考核,在下周例会上进行公布,周计划经项目生产经理审批,
并由各相关主管施工员负责下发施工班组及项目各分管施工员。
4、节点计划根据建设单位的要求,由项目生产经理曹庆文和总工黄奎彰负责进行编制,经项目经理童松审批。
项目部根据本工程特点以及实际情况和工程进展编制不同阶段的进度计划。
如:11#楼±0.00以下工程进度计划,主体结构工程进度计划,装饰工程进度计划等。
5、为了计划的严肃性,项目制订了相应的奖罚制度,周计划每条奖罚100元,在周例会上给劳务下发奖罚通知单。
节点奖罚根据总进度要求,结合业主要求由项目领导班子讨论后再制订奖罚额度。
6、有关施工进度过程中施工班组刻意浪费材料等现象,按该材料进场价的三倍予以处罚,例如砼浪费,模板水泥浪费等。
7、项目部施工负责人在每月24日前将上报公司工程部下月计划和上月完成报表,以时标横道图并用不同颜色标注比较完成的情况,本月进度情况的分析及应对策略,累计完成工程量、本月完成工程量;累计收业主工程款、累计支付工程款(工程款收支数由合约部门提供),附本月土建、安装、装饰进度照片等资料交项目资料员李俏丽处进行汇总,资料汇总后报项目生产经理曹庆文审核,项目经理童松审批后方可上报公司工程部,由李俏丽报送公司工程部,时间不得晚于每月的25日。
中建八局漳州融信翠湖项目经理部
2012年4月1日。
