塑料检查井技术交底书
- 格式:doc
- 大小:169.00 KB
- 文档页数:6

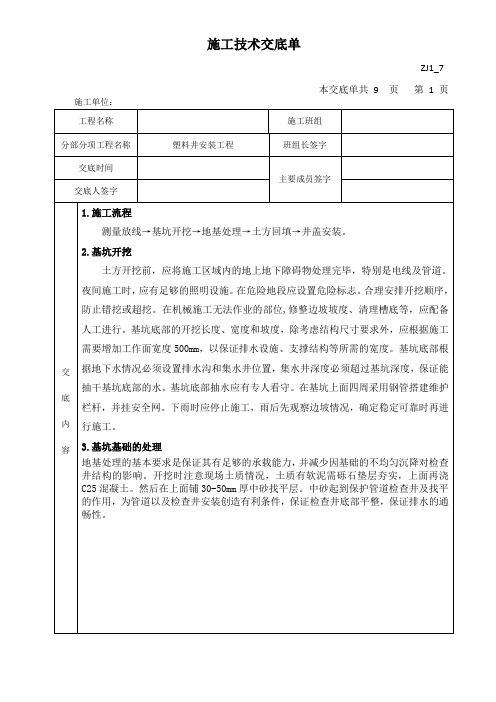

交底内容:一、施工工艺1.1工艺流程检查井中心定位放线→基坑放坡开挖→人工清底→铺设管道→井室砌筑→流槽砌筑→检查井内外抹灰→安装井盖1.2主要内容由项目测量人员测设出每个检查井的中心位置,基坑开挖线按1:0.33放坡,由施工队伍根据放线点撒基坑开挖线,挖机开挖,预留20cm人工清底。
完成后由监理审核,地基承载力≥110Kpa。
(1)①砖砌井墙用M7.5、水泥砂浆砌MU10砖;②抹面、勾缝、座浆均用1:2防水水泥砂浆③井内外墙用1:2防水水泥砂浆抹面至井顶部,厚2cm;④井室基础采用C15混凝土铺设,厚15cm;主要尺寸图如下:检查井正向剖面图踏步示意图2、施工要点检查井断面图⑵井室砌筑:所有砖砌检查井内外侧均抹15mm厚1:2水泥防水砂浆,内侧必须压光。
检查井的砌筑高度为设计室外标高低100mm,预留井盖、井座空间。
砖砌检查井的尺寸应符合设计要求,井底直径1米(内径),井顶直径0.7米(内径)(做法见附图)。
)检查井盖开启方向同水流方向。
井盖应区分重型、轻型,不得混用。
拱旋高度为125mm。
灰缝凹面取5-8mm。
⑶流槽:雨水井内溜槽深度如果雨水井内相同直径管道连接时,溜槽顶抹灰后与管中心平,不同直径的管道连接时,溜槽顶与小管中心平。
溜槽底部延管壁做成圆弧形。
污水井内溜槽深度为管内径顶平,溜槽应同井壁同时砌筑,流槽表面用砂浆分层压实抹光。
检查井预留的管洞口均比预留管径大100mm。
⑷拱旋:检查井管道拱砖从管道直径三分之一处开始砌筑,拱砖底部砂浆应密实。
拱旋高度为125mm。
灰缝凹面取5-8mm。
⑸爬梯:深度大于800mm的检查井在水流方向的右侧设爬梯,爬梯宽度为120mm,如果水流方向右侧有管道则在左侧设爬梯,爬梯竖向间距为360mm,左右交错布置,水平间距为150mm,井盖一下120mm设第一步爬梯,最后一步为管顶。
井室的踏步和脚窝随砌随安。
爬梯材料为球墨铸铁材料,爬梯每36cm安装一个,交错安放,水平中心间距30cm,外露10cm。
检查井安全技术交底技术、安全交底记录施工单位:XXX年月日编号:工程名称Xxxxx保德氧化铝项目综合管网(雨排水)工程交底部位:检查井一、施工准备在选定好砂、石子、水泥、防渗剂、钢筋等原材料后,应将其送到试验室进行原材料试验。
根据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。
二、检查井钢筋混凝土施工1、钢筋施工1.1、在钢筋加工前,应根据图纸和标准图籍,对应现场检查井的深度,正确作出钢筋下料单。
1.2、在钢筋批量加工前,应先进行试加工,保证钢筋形状尺寸正确,以免造成大量返工和不必要的损失。
1.3、钢筋构件半成品应分类放置,并挂牌标出井号。
1.4、钢筋的绑扎与安装应严格依据图纸,保证钢筋的规格型号、形状、尺寸、位置和间距正确。
1.5、钢筋构件的受力主筋应位于分布钢筋外侧。
钢筋宜设置弯钩,钢筋的弯钩应朝向混凝土内。
1.6、钢筋网的绑扎时,四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错绑扎,但必须保证受力钢筋不位移。
1.7、双层钢筋网之间应设置撑铁,以固定钢筋间距。
撑铁可用直径6~10mm钢筋制成,长度等于两层网片的净距,间距为1m,相互错开排列。
1.8、应准备控制保护层厚度的水泥砂浆垫块。
其厚度等于保护层厚度。
垫块的平面尺寸为50mm×50mm,垫块中埋入20号铁丝。
1.9、在钢筋笼绑扎过程中,因部分井井壁较高,钢筋笼易出现倾斜,应在钢筋笼四周支撑,确保钢筋笼正直。
必要时在钢筋笼上加设斜筋,保证钢筋笼不出现变形。
2、模板施工2.1、使用竹胶板作为模板。
2.2、在模板拼装前,应先进行试拼,保证模板结构尺寸正确。
2.3、墙、柱模板的地面应找平,下端应设置定位基准,并靠紧垫平。
向上继续安装模板时,模板应有可靠地支撑点,其平直度应进行校正。
2.4、墙模的对拉螺栓孔应平直,穿对拉螺栓时,不得斜拉硬顶。
2.5、模板拼接要紧密,拼接缝不得大于2mm。
2.6、模板堆放场地及在施工现场内,不得进行明火焊接、切割作业。
本交底单共9 页第1 页施工单位:本交底单共9 页第1 页施工单位:工程名称施工班组分部分项工程名称塑料井安装工程班组长签字交底时间主要成员签字交底人签字本交底单共9 页第1 页施工单位:工程名称施工班组分部分项工程名称塑料井安装工程班组长签字交底时间主要成员签字交底人签字4.埋地管道及支管连接密封安装安装程序为井→管→井;埋地管与井座连接为胶圈密封,根据土质情况加装热缩套密封;出户支管与井座连接方式①井筒开孔(通过马鞍接头连接密封)②井座连接为胶圈及胶粘连接密封;污水要做流槽井,雨水根据现场实际情况间隔30m--50m 设置沉泥井;本交底单共9 页第1 页施工单位:工程名称施工班组分部分项工程名称塑料井安装工程班组长签字交底时间主要成员签字交底人签字本交底单共9 页第1 页施工单位:工程名称施工班组分部分项工程名称塑料井安装工程班组长签字交底时间主要成员签字交底人签字5.土方回填井座及管道周围应该覆沙回填,保护管道及检查井;根据现场土质井座周围人工回填分层夯实,防止沉降;6、成品井防护及井盖安装当做到道路上时,回填到地平位置井筒顶部与地面保留10cm具体,在井筒周围做混凝土基础,然后安装井盖或木方防止杂物落下;埋深较深情况下需设置爬梯,方便检修;井筒安装及保护需要注意以下几个方面:①当遇到交叉施工时应在井筒周围本交底单共9 页第1 页施工单位:工程名称施工班组分部分项工程名称塑料井安装工程班组长签字交底时间主要成员签字交底人签字设置防碰撞标识(或采用钢管在井筒周围搭建护栏以防机械碰撞)以免对井筒造成破坏;②当在井筒周围需要施工时,井筒周围应该采用人工开挖,防止机械的应力造成对井筒的挤压和碰撞;井筒周围的回填应该采用人工回填,分层夯实,保证井筒不会因为不均匀的沉降和机械回填的碰撞造成损坏;④未安装井盖的检查井应该在井筒上用尼龙袋及模板将井筒盖住,以防坠落意外的发生;⑤当做在绿化带上时直接用绿化带复合井盖或花盆井盖;检查井应设置防坠网。
检查井施工安全技术交底一、工程概述在本次的工程建设中,检查井施工是一项重要的工作环节。
为了确保施工过程的安全与质量,特进行此次安全技术交底。
二、施工准备阶段的安全注意事项1、施工前必须对施工现场进行详细的勘察,了解地下管线、电缆等设施的分布情况,避免在施工过程中造成损坏。
2、对施工人员进行安全教育培训,使其熟悉施工过程中的安全风险和应对措施。
3、检查施工设备和工具的完好性,确保其能够正常运行,避免因设备故障导致安全事故。
4、施工现场应设置明显的安全警示标志,如“施工重地,闲人免进”、“小心坑洞”等。
三、施工过程中的安全技术要点1、井口防护(1)在检查井井口周围必须设置牢固的防护栏杆,高度不低于 12 米,并悬挂警示标识。
(2)防护栏杆应采用钢管或其他坚固材料制作,横杆间距不得大于 05 米。
2、井下通风(1)在人员进入检查井之前,必须先进行通风换气,确保井下空气质量符合安全要求。
(2)通风设备应采用性能良好的风机,并保证通风时间不少于 30 分钟。
3、井下照明(1)检查井内施工必须配备充足的照明设备,照明电压不得高于36 伏。
(2)照明灯具应采用防爆型灯具,并固定牢固,防止掉落伤人。
4、人员上下井(1)人员上下井应使用专用的爬梯,爬梯应牢固可靠,并定期检查维护。
(2)严禁人员乘坐吊运物料的吊篮上下井。
5、土方开挖(1)土方开挖应按照设计要求和施工规范进行,分层分段开挖,避免超挖和边坡坍塌。
(2)在开挖过程中,如发现地下水位较高,应采取有效的降水措施。
(3)挖出的土方应及时运走,不得堆放在井口周围,以免影响施工安全。
6、模板安装与拆除(1)模板安装和拆除时,应严格按照操作规程进行,防止模板倒塌伤人。
(2)拆除的模板应及时清理,码放整齐。
7、钢筋绑扎(1)钢筋绑扎时,应注意防止钢筋头刺伤施工人员。
(2)严禁在钢筋骨架上行走或站立。
8、混凝土浇筑(1)混凝土浇筑时,应防止混凝土飞溅伤人。
(2)使用振捣器时,操作人员应穿戴好绝缘手套和绝缘鞋。
一、交底目的为确保塑料检查井施工过程中的安全,提高施工人员的安全意识,预防事故发生,现将塑料检查井施工安全技术交底如下。
二、交底对象1. 施工单位项目负责人2. 施工技术人员3. 施工一线作业人员三、交底内容1. 施工现场安全规定(1)施工人员进入现场必须穿戴好个人防护用品,如安全帽、工作服、手套、安全鞋等。
(2)施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
(3)施工现场应配备必要的安全防护设施,如防护栏杆、安全网、安全带等。
2. 施工过程安全注意事项(1)井坑开挖与沟槽开挖应同时进行,确保井底座主管道与管沟中的管道在同一轴线上。
(2)井坑开挖时,根据地质条件采取放坡开挖或支护措施,确保施工安全。
(3)井坑开挖时,不得扰动基土超挖,如基土受到扰动,应按现行国家标准《给水排水管道工程施工及验收规范》GB 50268的有关规定,根据基土土质采取弥补措施。
(4)地下水位高于开挖井坑的坑底时,施工时应把地下水降至井坑最低点300mm 以下。
(5)检查井安装连接完毕后,必须在回填至满足检查井抗浮稳定的高度后才能停止降水。
(6)井坑底部如有砖、石等坚硬物体时应将其清除。
(7)井坑不得受水浸泡,施工时如发生井坑被水浸泡,应先将水排除,然后清除被浸泡的土层,换填砂砾石或中粗砂,夯实达到设计要求后再进行下道工序。
(8)井坑开挖时,临时堆土或施加其它荷载不得影响井坑的稳定性,堆土高度及其距井坑边缘的距离按相关施工规范执行。
3. 施工人员安全操作规程(1)施工人员应熟悉掌握施工图纸和施工方案,严格按照设计要求进行施工。
(2)施工人员应遵守操作规程,不得违章操作。
(3)施工人员应加强现场巡查,发现安全隐患及时报告并采取措施消除。
(4)施工人员应定期参加安全培训,提高安全意识。
四、交底要求1. 施工单位应将本安全技术交底内容传达至所有施工人员。
2. 施工人员应认真学习并严格遵守安全技术交底内容。
3. 施工单位应定期对施工人员进行安全技术交底复查,确保施工安全。
检查井施工安全技术交底一、前言检查井是城市地下基础设施的重要组成部分,在排水、通信、电力等领域发挥着关键作用。
然而,检查井施工过程中存在着诸多安全风险,为保障施工人员的生命安全和工程的顺利进行,特进行本次安全技术交底。
二、施工准备阶段的安全注意事项1、施工前,必须对施工现场进行详细的勘察,了解地下管线、电缆等设施的分布情况,并做好标记。
如发现不明管线,应立即停止施工,并报告相关部门进行处理。
2、根据施工方案和现场实际情况,合理规划施工区域,设置警示标志和围挡,严禁非施工人员进入。
3、对施工人员进行安全教育培训,使其熟悉施工过程中的安全风险和防范措施,未经培训或考核不合格的人员不得上岗作业。
4、检查施工设备和工具的完好性,确保其性能可靠、安全防护装置齐全。
如起重机、电焊机、手持电动工具等,应定期进行维护保养和检查。
三、检查井开挖过程中的安全措施1、开挖前,应根据土质情况、检查井深度等因素,制定合理的开挖方案,并采取有效的支护措施,防止土方坍塌。
2、按照规定的坡度进行放坡,如受场地限制无法放坡时,应采取土钉墙、钢板桩等支护方式。
3、开挖过程中,应密切观察土方的稳定性,如发现有裂缝、坍塌等迹象,应立即停止作业,撤离人员,并采取相应的处理措施。
4、挖出的土方应及时运走,不得堆放在井口附近,以免造成坍塌事故。
5、在开挖深度超过 15 米的检查井时,必须设置上下扶梯或专用爬梯,方便施工人员上下。
四、检查井施工中的高处作业安全1、凡在坠落高度基准面2 米及以上有可能坠落的高处进行的作业,均称为高处作业。
在进行高处作业时,必须系好安全带,安全带应高挂低用,挂在牢固可靠的地方。
2、高处作业人员应穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
3、检查井井口周围应设置防护栏杆,高度不低于 12 米,并挂设安全网。
防护栏杆应牢固可靠,不得有松动、变形等情况。
4、严禁在高处作业时抛掷工具、材料等物品,防止伤人。
五、检查井施工中的用电安全1、施工现场临时用电应采用 TNS 系统,做到“三级配电、两级保护”。
一、交底对象项目全体施工人员、监理人员、质量管理人员。
二、交底时间[具体日期]三、交底内容1. 适用范围本安全技术交底适用于本工程范围内所有检查井的施工,包括雨水检查井、污水检查井、化粪池等。
2. 施工准备(1)施工前,需对施工现场进行详细勘察,了解地质条件、地下管线分布等情况。
(2)施工人员需具备相应的专业技能和安全生产知识,并进行岗前培训。
(3)施工材料、设备应满足设计要求,并进行检验合格。
3. 施工工艺(1)检查井基础施工:按照设计图纸要求,开挖检查井基础,确保基础尺寸准确、平整。
(2)检查井井身施工:采用现浇混凝土或预制混凝土检查井,确保井身尺寸、形状、强度符合设计要求。
(3)检查井井盖施工:选用符合标准的检查井井盖,确保井盖尺寸、形状、强度与井座相匹配。
(4)检查井井室施工:按照设计图纸要求,施工检查井井室,确保井室尺寸、形状、强度符合设计要求。
4. 安全技术措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,对施工区域进行安全围挡,设置警示标志。
(3)施工过程中,加强施工现场的安全管理,确保施工人员的人身安全。
(4)施工机械、设备操作人员需持证上岗,严格遵守操作规程。
(5)检查井施工过程中,注意防止地下水、土壤的流失,做好排水、防渗措施。
(6)检查井井身施工时,注意模板支撑体系的稳定,防止模板倾覆。
(7)检查井井盖施工时,注意井盖的安装位置,确保井盖与井座的匹配。
5. 质量控制(1)施工过程中,严格按照设计图纸、施工规范和质量标准进行施工。
(2)检查井施工完成后,进行质量验收,确保工程质量符合设计要求。
(3)对检查井施工过程中出现的问题,及时采取措施进行整改。
四、交底要求1. 施工人员要认真听取安全技术交底内容,确保理解并掌握。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。
4. 监理单位应加强对施工过程的监督检查,确保施工安全。

一、交底目的为确保塑胶检查井施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行安全技术交底。
二、交底对象参与塑胶检查井施工的全体施工人员、管理人员。
三、交底内容1. 工程概况- 工程名称:[项目名称]- 施工地点:[具体施工地址]- 施工内容:[简要描述施工内容,如检查井的安装、调试等]- 施工期限:[预计施工时间]2. 安全注意事项- 进入施工现场前的准备- 施工人员必须经过专业培训,了解塑胶检查井施工的相关安全知识。
- 佩戴好个人防护用品,如安全帽、工作服、安全鞋、手套等。
- 熟悉施工现场的安全规定和操作规程。
- 施工过程中的安全- 高处作业- 确保高处作业平台稳固可靠,必要时使用安全带。
- 作业时,不得擅自移动或拆除安全防护设施。
- 机械设备操作- 机械设备操作人员必须持证上岗,严格按照操作规程进行操作。
- 定期检查机械设备,确保其正常运行。
- 材料运输- 材料运输过程中,注意车辆行驶安全,不得超载。
- 材料堆放整齐,不得占用消防通道。
- 用电安全- 施工现场用电必须符合规范,不得私拉乱接电线。
- 使用电动工具时,确保设备接地良好。
- 应急处置- 熟悉施工现场可能出现的各种事故及应急处理措施。
- 配备必要的应急救援物资和设备。
3. 施工工艺及要求- 检查井安装- 确保检查井的安装位置准确,符合设计要求。
- 安装过程中,注意检查井的密封性能,防止泄漏。
- 检查井调试- 调试过程中,注意观察检查井的运行状态,确保其正常运行。
4. 质量要求- 确保塑胶检查井的质量符合设计要求和规范标准。
- 施工过程中,严格控制施工质量,确保工程质量。
四、交底要求1. 施工人员必须认真听取安全技术交底,并做好记录。
2. 施工过程中,严格执行安全技术交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育和培训,提高安全意识。
五、总结通过本次安全技术交底,希望大家能够充分认识到塑胶检查井施工过程中的安全重要性,严格遵守安全规定,确保施工安全。
前元塑料检查井安装施工
技术交底书
为了使前元塑料检查井在工程安装中做到安全实用、确保质量,凡使用前元公司提供的塑料检查井工程,在工程施工前,必须对塑料检查井的技术性能、特点、安装方法、注意事项等与施工方进行技术交底并签字认可,留档备查。
本技术交底书是在《塑料排水检查井应用技术规程》(DBJ53/T-25-2010)和中华人民共和国城镇建设行业标准《市政排水用塑料检查井》(CJ/T326-2010)和《建筑小区塑料排水检查井图集》(08SS523)、《给水排水管道工程施工及验收规范》(GB50268-2008)的基础上进行了归纳、摘要。
凡本技术交底书未涉及内容,一律按《塑料排水检查井应用技术规程》(DBJ53/T-25-2010)和《给水排水管道施工及验收规范》(GB50268-2008)执行。
一塑料检查井安装的一般规定
.一般规定
检查井安装前应进行必要的施工准备,应由设计单位进行设计交底。
当发现施工图有误时,应及时向设计单位提出变更设计要求。
检查井安装前应进行抽样检查,抽检检查井数量不少于检查井总数的2﹪,且不少于2个。
检查井安装要注意工程概况、施工方法、主要设备的供应,以保证施工质量和安全。
检查井与管道连接安装应遵循以下原则:a.先从接户管上游段起始安装,逐渐向下游支管延伸;b.以井→管→井→管的顺序安装;c.应先定位井体中心,调整检查井支管底标高,然后进行接管安装。
检查井安装后,上口应做临时封堵。
在地下水位较高或雨季施工期间,在管线安装完成(但尚未进行灌水试验)时应用沙土袋压在井体及周围管段上。
接入检查井的支管(接户管或连接管)管径大于300mm时,支管数不宜超过3条。
.塑料检查井井坑开挖要求
井坑开挖应与管道沟槽同时进行,井坑开挖必须保证安全施工,同时应根据地质条件放坡开挖或采取支撑措施,放坡比例需符合设计规定。
检查井外周边的井坑施工工作面宽度不宜小于500mm并符合设计及施工的要求。
当地下水位高于开挖井坑的坑底时,应把地下水将至坑底最低点300mm以下。
检查井安装完毕后,必须在回填至满足检查井抗浮稳定的高度后才能停止降水。
井坑底部如有砖、石等坚硬物体时应将其清除。
井坑不得受水浸泡,雨季施工时一旦发生井坑被水浸泡,应先将水排去,清除被浸泡的土层并换填砂石料或中粗砂,压实至符合设计要求后方可进行下一道工序施工。
井坑开挖时,临时堆土或其他荷载不得影响井坑的稳定性。
.井坑基础
检查井应安装在密实的地基土层上,或是开挖井坑后经处理密实的地基上。
检查井基础一般采用砂砾石垫层基础。
对一般土质,基底可铺设一层厚度为100mm的中粗砂基础层;当地基土质较差时,可采用铺垫厚度不小于200mm的砂砾基础层,也可分二层铺设,下层用粒径为5~32mm的碎石,厚度100~150mm,上层中粗砂,厚度不小于50mm。
基础密度应符合本规程表的规定。
对软土地基,当地基承载力小于设计要求或由于施工降水等原因,地基原状土被扰动面影响地基承载能力时,必须先对地基进行加固处理,在达到规定的地基承载能力后,再铺设中粗砂基础层。
对于检查井存在不均匀沉降的地段,在安装检查井前,应按设计及相应规范对地基进行加固处理。
.连接
塑料检查井可与HDPE缠绕管、PE双壁波纹管、钢带增强聚乙烯波纹螺旋管等管材通热缩套连接的方式进行连接。
连接管件与配件的安装宜在现场制作安装。
需要在检查井上开孔时,检查井开孔直径不应超过连接管件外径10mm。
井径大于或等于700mm时,开孔距井底板净距不应小于300mm,开孔之间的净距不应小于300mm
井筒增高部分采用不低于SN4的中空缠绕管,井筒与井座采用之间采用热缩套连接。
井筒上接入排水支管时,可根据支管的数量,采用井筒接管件或井筒活接头进行连接。
采用井座活接头接入排水支管时,应按以下顺序进行:
.井座安装就位后,截取符合设计高度要求的井筒,根据接入支管管底标高确定开孔位置。
.采用专用工具在井筒上开孔。
.将井筒活接头安装至井筒上,可采用弹性橡胶密封垫与螺纹丝扣压紧连接、热熔连接、焊接连接等。
.将井筒活接头与管道连接,可采用热熔连接、焊接连接等连接方式。
.塑料检查井回填
塑料检查井安装完成并在排水管线(包括管道和检查井等)验收合格后应及时回填,回填应于管道沟槽回填同时进行。
回填时,应分层对称回填,确保支管和检查井不产生位移。
井坑回填应从连接支管、检查井圆周同时对称回填,支管下部必须夯实。
每层虚铺回填土不应大于300mm并对称夯实。
回填时,井坑内应无积水,不得带水回填、不得回填淤泥、有机物及冻土,回填中不得含有石块、砖块及其他硬杂物。
回填土的压实应符合下表要求:
二、
.1.
承压圈底部与井筒顶部之间的间隙应不小于100mm。
承压圈应水平安装、圆心居中,并应保证与井筒中心轴线同心。
位于非机动车道、人行道及绿化带下的检查井,若无设计要求可不安装褥垫层及承压圈,井盖可直接安装在密实度达到要求(95﹪)的土基上。
三、井盖安装
.井筒安装前应精确测量井筒的长度,切割井筒的多余部分。
切割后的井筒顶面应水平、平整。
.安装井盖应按检查井的输送介质性质确定,污水井盖和雨水井盖不得混淆。
.管顶以上部位的回填,可用机械从管道轴线两侧同时回填,夯实或碾压。
.安装井盖时,井盖和承压圈不能偏移,并与井筒的轴心对准,安装后应将周围均匀回填至设计要求高度。
工程名称:湖南前元新材料有限公司工程部施工单位:工程负责人:
施工单位负责人:联系电话:
联系电话:技术交底人:
交底接受人:交底人电话:
交底接受人电话:交底时间:。
