施工总平面图、临时设施布局(一)、平面布置原则(1)、按文明施工现场进行布置,施工区与生活区分开,生活区靠近施工现场。
(2)、施工中的主要施工设备、临时用房合理配备后一次性布置不变,其它一此短期的设施可根据需要进行合理调整。
(3)、所有的临时设施布置与施工区域必须按业主指定的区域内。
(二)现场平布置(1)、在生活区布置生活用房。
(2)、现场施工区布置施工用水、施工用电,在生活区布置生活用水及照明电管线,用电线路必须架空搭设。
(3)、现场内按照标准化现场要求布置,在醒目的部位布置各类标志、标牌。
(4)、按要求在办公区、宿舍区、食堂等人员集中的部位设置垃圾箱与消防器材。
(5)、施工附属设施和临建房屋1)施工附属设施应在各施工驻地设一处维修间,内有电焊机一台、气焊设备一套及其他维修工具等。
在施工现场设简易柴油发电间一处,内设60KW 柴油发电机。
2)临建房屋针对本工程特点,我企业拟设在作业区内,并需搭建维修间。
(三)、临时设施(1)、临时设施平面布置根据本工程的施工图纸及我们现场了解情况来看,我们计划在临时用地内布置生活与生产设施,项目部人员全部驻地建设。
项目经理部考虑作为项目部人员生产生活用房,所在地交通便利,有利于综合管理,统一指挥,与业主、监理及外界联系均十分方便,(详见施工平面布置图)(2)、办公设施:为确保该工程管理的规范化、科学化,我公司拟投入电脑、打印机、复印机各二台。
(3)、检测工具为使该工程的质量达到或高于合同的要求,我公司将派具有丰富测量经验的施工人员对该标段进行放样,并用全新的高精度经纬仪、水准仪对工程进行全过程控制。
并设立临时工地土工试验室。
(4)、对外交通及临时道路为保证材料等的运输,施工前应进行部分临时道路的修建,可用挖掘机和推土机将临时道路修建成形,以确保材料等的供应。
(5)、通讯设施项目经理部配备移动电话10部及对讲机20台。
(6)、生产、生活用电施工用电采用延线下火,工地用电实行三级保护。
施工平面图布置及说明为了确保本工程的施工质量及施工工期按合同要求圆满完成,确保现场办公,实现现场指挥,及时处理各种问题,动态控制施工质量及工期,为此,需要设置办公室.仓库及现场制作工棚,选择合适可用的地方,设立项目经理部。
进场前与业主.监理.总承包单位项目部共同协商解决,并力争在施工队伍进场施工前将临时设施办好,提高作业效率。

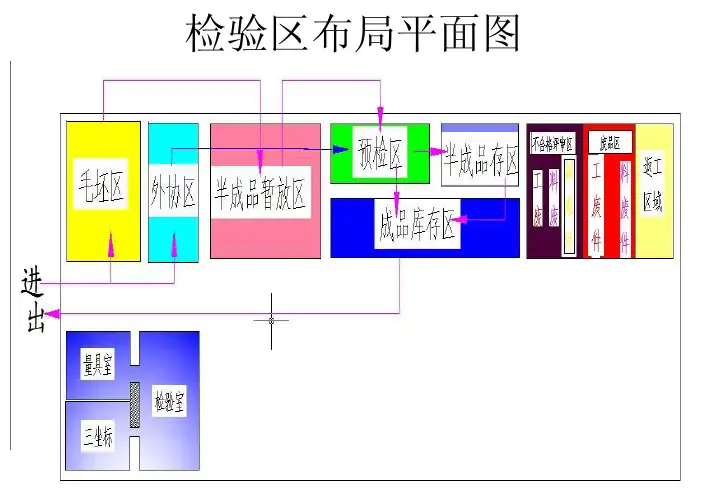

(一)施工平面图见附表一(二)编制原则实现施工现场有组织有计划地进行文明施工,使施工现场秩序井然,施工顺利进行,保证进度,提高效率。
(三)编制依据1.现场实际情况。
2.设计图纸与施工内容。
3.本工程的特点与难点。
(四)编制说明1.仓库布置:针对装饰材料品种多.价值差异大,使用阶段性强的特点,以及本工程施工区的划分情况,按以下方式进行现场仓库的设置。
(1)堆场:用于放置不易受外围环境影响的材料,如花岗岩.墙地砖.钢构件.铸件型材等,其具体位置应与业主相关单位协调确定,基本是卸货后临时堆放。
2.总平面管理:总平面管理是针对整个施工现场而进行的管理,其最终要求是:严格按照各施工阶段的施工平面图的规划和管理,具体表现在:(1)施工平面图布置具有科学性.方便性。
施工现场按照文明施工的有关规则,在明显的地方设置概况图.施工进度计划表.施工总平面图.现场管理准则.安全.生产纪律牌.十项安全技术措施牌.防火责任牌.安全生产纪律牌及宣传栏等。
(2)供电.给水.排水等系统的设置严格遵循平面图的布置。
(3)所有的材料堆场.小型机械的布设均按平面要求布置,如有调整有书面通知。
(4)在做好总平面管理作业的同时,经常检查执行情况,坚持合理的施工顺序,不打乱仗,力求均衡生产。
(五)安全保护措施与出入口管理1.工程作业安全:在工程施工中应配备对有害气体的监测.报警装置和安全防护用具(如防爆灯.防毒面具.报警器等)。
一旦发现毒气,应立即停止作业并疏敬散人员。
同时立即把情况向监理工程师报告。
经过慎重处理确认不存在危险时,应该得到监理工程师书面指示同意后方能复工。
施⼯组织设计施⼯现场平⾯布置施⼯组织设计—施⼯现场平⾯布置1.1.平⾯布置原则⑴根据施⼯需要和现场实际情况,对施⼯现场全⾯规划,综合考虑,合理布置,在满⾜施⼯⽣产需要的前提下,尽量降低临时⼯程费⽤。
⑵在保证场内交通运输畅通和满⾜施⼯对原材料和半成品堆放要求的前提下,尽量减少或避免⼆次倒运。
⑶充分考虑本标段⼯程的施⼯特点,平⾯总布置既要求在功能上满⾜施⼯要求,⼜要尽量减少各项⼯程及各专业间的相互⼲扰。
⑷施⼯平⾯布置应符合贵阳市相关主管部门、业主对现场卫⽣及安全技术标准,并满⾜施⼯消防要求。
⑸具体布置应分区明确,满⾜业主及相关主管本门对环境保护和⽂明⼯地的要求,合理规划施⼯区域和办公区域,使之各⾃成为整体,以便分别集中管理。
①严格按照招标⽂件和设计图纸提供的施⼯围挡范围,根据现场条件,因地制宜、合理布置,满⾜招标⽂件中对业主和监理办公、⽣活⽤房要求。
②满⾜⽣产、办公需要的原则:临建完备、设施齐全,满⾜现场需求。
③布局合理的原则:临建布置合理、可⾏;⽣产作业区、⽣活和办公区分离;做好与外部道路的衔接,既不影响外部交通,⼜便于材料、作业⼈员、施⼯车辆进出施⼯现场。
④节约⽤地的原则:临时设施尽量布置在⼯程永久⽤地范围内。
在施⼯场地紧张的区域,优先布置满⾜正常施⼯⽣产需要的临时性材料堆放区、施⼯⽣产作业区。
⑤所有的临时设施使⽤材料符合业主及消防安全的要求,并按照规定向相关部门进⾏⽤地申请、临建⽅案报批,再现场实施临建搭设。
⑥临时设施建设标准化的原则:现场临时设施、消防、卫⽣防疫符合贵阳市和业主的要求,项⽬部对相关标准进⾏统⼀,各班组严格执⾏。
⑦采⽤吸⾳材料,降低施⼯噪⾳污染;洗车槽、沉淀池、泥浆池等设施齐全;现场卫⽣设施齐全,碴⼟、砂、⽯料⽤防尘⽹覆盖,出碴车辆冲洗⼲净后⽅可上路;⽣产、⽣活垃圾分类堆放处理。
1.2.临时⼯程设施布置说明项⽬部驻地拟修建在基地跑马场靠⽥径场位置,不超出借地范围,下属⼟建、安装、等班组驻地在附近租⽤民房,其余施⼯⽣产临时设施均匀分布在⽆建筑物及构筑物⼲扰的红线内空闲区域,避免在⼯程建设过程中需要更换临建位置或者重复修建,增⼤施⼯成本、影响⼯期,在条件允许的情况下,布置位置需材料进出便利,靠近施⼯主便道且距离各使⽤部位距离较均衡,临设的规模、数量、类型必须要满⾜施⼯进度要求,尽量设置在塔吊范围覆盖范围内或者建筑物旁吊车的⼯作半径内,做到从加⼯场吊运⾄施⼯部位⼀次到位,不需要利⽤平板车等辅助转运⼯具。
