建筑物消防管道、燃气管道压力试验记录Ⅰ基本要求和内容(1)消火栓系统管道的水压试验必须符合设计要求。
当设计未注明时,消火栓系统管道试验压力为工作压力的 1.5倍,但不得小于0.6MPa,在试验压力下观测10min,压力降不应大于0.02MPa,则认为强度试验合格;将试验压力降至工作压力进行严密性试验,在工作压力下对管道进行全面检查,接口处未发生渗漏现象,则严密性试验合格。

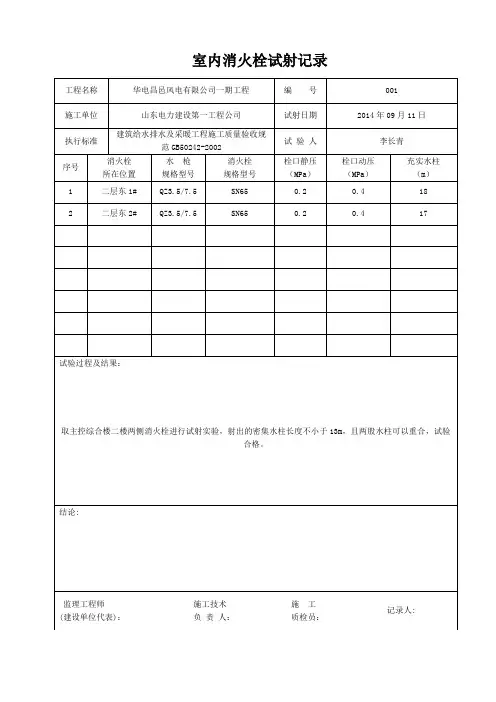

(2)室内消火栓系统安装完成后应取屋顶层(水箱间内)试验消火栓和首层取二处消火栓做试射试验,达到设计要求为合格。
试射情况及结论填写完整。
(3)自动喷水灭火系统,当系统设计工作压力等于或小于1.0MPa时,水压强度试验压力应为设计工作压力的1.5倍,并不应低于1.4MPa;当系统设计工作压力大于1.0MPa时,水压强度试验压力应为该工作压力加0.4MPa。
达到试验压力后,稳压30min,目测管网应无泄漏和无变形,且压力降不应大于0.05MPa。
水压严密性试验应在水压强度试验和管网冲洗合格后进行,试验压力应为设计工作压力,稳压24h,应无泄漏。
(4)自动喷水灭火系统气压试验的介质宜采用空气或氮气,气压严密性试验的试验压力应为0.28MPa,且稳压24h,压力降不应大于0.01MPa。
(5)室内燃气管道的强度试验介质宜采用压缩空气,试验压力应为设计压力的1.5倍,但钢管不得低于0.5MPa,调压器两端的附属设备及管道的强度试验压力应为设计压力的1.5倍,进行强度试验时,达到试验压力后,稳压1h,用肥皂水涂抹不漏气为合格。
气密性试验应在强度试验合格后进行。
当设计压力P5kPa,试验压力为20kPa;当设计压力P>5kPa时,试验压力为设计压力的1.15倍,但不大于100kPa,试验时间为24h,实测压力降不超过计算压力降则认为合格,当试压期间管内温度和大气压有变化时,压力降的修正值△P△P(△P为实测的压力降)则气密性试验合格。
调压器两端的附属设备及管道应分别按其设计压力进行气密性试验,合格后将调压器与管道连通,涂皂液检查,不漏为合格。

消火栓系统管道强度严密性记录消火栓系统是城市消防设施中的重要组成部分,它们负责提供灭火水源,并在火灾事件中起到关键作用。
为了确保消火栓系统的正常运行,确保强度和严密性记录非常重要。
本文将探讨消火栓系统管道强度和严密性记录的相关内容。
一、管道强度记录1.管道材质和规格:消火栓系统的管道通常采用合金钢、钢管或铸铁等材质,其规格和尺寸应符合相关标准和规定。
在管道安装前,需要记录管道的材质和规格,并进行检查和验收。
2.管道安装过程记录:管道的安装需要按照一定的程序和标准进行,安装过程中应严格记录每个工序的完成情况,包括清洗、焊接、接头处理等。
3.管道焊接强度记录:管道焊接是消火栓系统中一个关键环节,焊接的质量直接影响到管道的强度和严密性。
在焊接完成后,需要对焊缝进行强度测试,并记录测试结果。
4.管道支承和固定记录:管道在安装过程中需要进行支承和固定,以保证其在使用过程中的稳定性。
需要记录管道支承和固定的方式、位置和安装情况,并进行检查和验收。
5.管道压力测试记录:管道安装完成后,需要进行压力测试,以确保其能够承受正常工作压力。
压力测试时需记录测试压力和持续时间,并检查是否存在漏水或泄露情况。
1.管道密封性测试记录:为确保管道的严密性,需要进行密封性测试。
测试时需记录测试方法、测试压力、测试持续时间以及测试结果,检查是否存在漏水或渗漏现象。
2.管道维护记录:保持管道的严密性需要进行定期的维护和检查。
需记录维护时间、维护内容以及维护人员,并对维护结果进行检查和验收。
3.管道检修记录:当发现管道存在破损、泄漏等情况时,需要及时进行检修。
对于检修过程,需详细记录检修内容、检修时间以及检修结果,并做出相应的处理和记录。
4.管道更换记录:管道使用寿命有限,当达到使用寿命或出现严重损坏时,需要进行更换。
更换过程需记录更换原因、更换时间以及更换结果,并对更换后的管道进行测试和验收。
5.管道事故记录:当管道发生事故或故障时,需记录事故发生时间、故障原因以及事故处理过程,并进行事故分析和改进措施记录。
管道(设备)水压试验记录隐蔽工程质量验收记录表承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:地面砖面层隐蔽工程验收记录注:如需绘制图纸的附本记录后。
承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:饰面板安装隐蔽工程验收记录注:如需绘制图纸的附本记录后。
承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:窗帘盒制作与安装隐蔽工程验收记录注:如需绘制图纸的附本记录后承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:护栏与预埋件的连接点,预埋件隐蔽工程验收记录注:如需绘制图纸的附本记录后承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:门套制作与安装隐蔽工程验收记录注:如需绘制图纸的附本记录后。
承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:门窗预埋件和锚固件隐蔽工程验收记录注:如需绘制图纸的附本记录后。
承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:轻钢龙骨吊顶隐蔽工程验收记录注:如需绘制图纸的附本记录后。
承包单位:中铁二局股份合同号:苏轨(2021)合计施字I-02号监理单位:上海申诚隧道轨道交通工程建设监理编号:轻钢龙骨隔墙隐蔽工程验收记录注:如需绘制图纸的附本记录后。

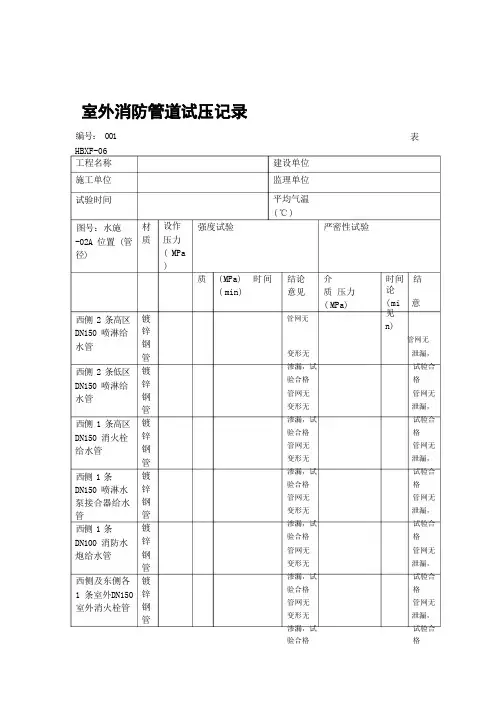

编号: 001 HBXF-06工程名称施工单位试验时间图号:水施-02A 位置 (管径)西侧 2 条高区DN150 喷淋给水管西侧 2 条低区DN150 喷淋给水管西侧 1 条高区DN150 消火栓给水管西侧 1 条DN150 喷淋水泵接合器给水管西侧 1 条DN100 消防水炮给水管西侧及东侧各1 条室外DN150 室外消火栓管建设单位监理单位平均气温(℃)设作压力(MPa)质(MPa) 时间(min)结论意见管网无介质压力(MPa)时间结论(mi 意见n)管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格管网无管网无变形无泄漏,渗漏,试试验合验合格格严密性试验强度试验表材质镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管施工单位项目负责人: 年 月 日监理工程师: (签名)建设单位项目负责 人: (签名)盖章年 月 日盖章年 月 日编号: 002 表HBXF-06 建设单位监理单位平均气温 (℃)设 强度试验 严密性试验作 压 力 (M Pa) 质 (MPa 时间 介 压力 时 结论 ) (min) 结论 质 (MPa 间 意见 意见 ) (m in) 1.0 水 1.6 30 管网管网无变形无 无泄 渗漏,试验合格 漏,试 验合 工程名称施工单位 试验时间图号:水施 -02A 位置(管径)-1 层 (DN65-DN150 ) 镀 锌 钢管质 参 加 单 位1 层(DN65-DN150 )2 层(DN65-DN150 )3 层(DN65-DN150 )4 层(DN65-DN150 )5 层(DN65-DN150 )-1-5 层立管(DN150)管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格管网无泄漏,试验合格镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管施工单位盖章年月日监理工程师:(签名)建设单位项目负责人:(签名)盖章盖章年月日年月日参加单位编号:表HBXF-06工程名称施工单位试验时间图号:水施-02A 位置(管径)-1 层(DN25-DN150)1 层(DN25-DN150)2 层(DN25-DN150)3 层(DN25-DN150)4 层(DN25-DN150)建设单位监理单位平均气温(℃)设计强度试验严密性试验工作压力(MPa)质 (MPa 时间介压力时间结论) (min) 结论质 (MPa (min 意见意见 ) )管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格管网无变形无管网无渗漏,试验合格泄漏,试验合格镀锌钢管镀锌钢管镀锌钢管镀锌钢管镀锌钢管材质5 层(DN25-DN150)-1-5 层立管(DN150)施工单位项目负责人:(签名)盖章年月日管网无变形无渗漏,试验合格管网无变形无渗漏,试验合格监理工程师:(签名)盖章年月日管网无泄漏,试验合格管网无泄漏,试验合格建设单位项目负责人:(签名)盖章年月日镀锌钢管镀锌钢管参加单位。
阀门强度及严密性测试记录
设备隐蔽工程验收记录
系统清洗试验记录
灌水试验记录
消防管道、燃气管道压力试验记录
排水干管通球试验记录
单位(子单位)工程竣工验收记录统表—1
单位(子单位)工程质量控制资料和查记录(表一) 统表—2—1
单位(子单位)工程质量控制资料和查记录(表二) 统表—2—2
单位(子单位)工程安全和功能检验资料核查
及主要功能抽查记录
注:抽查项目由验收组协商确定.
单位(子单位)工程观感质量检查记录
注:质量评比为差的项目,应进行返修。
表B007消防工程报审、报验表工程名称中央储备粮公主岭直属库范家屯分库粮食现代物流项目-消防泵房、消防水池工程编号11-02-B007-001致:吉林省天泰建筑工程项目管理有限公司(项目监理机构)我方已完成消防泵房、消防水池工程消防管道安装、打压工作,经自检合格,请予以审查或验收。
附:□施工检查检验资料□强度严密性试验检验资料□检验批质量检验资料施工项目经理部(盖章)吉林省启邦建筑工程有限公司项目负责人或项目技术负责人(签字)2016年10月16日审查或验收意见:项目监理机构(盖章)吉林省天泰建筑工程项目管理有限公司专业监理工程师(签字)2016年10月16日表B034 施工检查记录工程名称中央储备粮公主岭直属库范家屯分库粮食现代物流项目-消防泵房、消防水池工程编号11-02-B034-001检查日期2016.10.16检查部位消防泵房、消防水池检查项目消防管道安装检查依据:建筑给水排水及采暖工程施工质量验收规范GB50242-2002;水施设计图纸。
检查内容:1、消防系统管道材质、厚度、质量符合设计及规范要求;2、消防管道的安装位置、坡度、坡向、标高符合设计及规范要求;3、消防管道的支架的制作及安装符合设计及规范要求。
检查结论:以上工序及安装均符合设计和规范要求,检查结果合格。
签字栏施工单位吉林省启邦建筑工程有限公司项目技术负责人专业质检员表B086 强度严密性试验记录工程名称中央储备粮公主岭直属库范家屯分库粮食现代物流项目-消防泵房、消防水池工程编号11-02-B086-001验收日期2016.10.16分项工程名称消防工程试验部位消防管道材质、规格镀锌钢管DN20-DN250 压力表编号10:6437试验要求:消防系统PPR管试验压力为工作压力的1.5倍,在试验压力下稳压60min,压力降不大于0.05 Mpa。
再降至工作压力的1.15倍下稳压120min,压力降不大于0.03MPa,同时检查各连接处不得渗漏。
第1篇一、实验背景为确保公司消防安全,根据国家消防法规和公司消防安全管理制度的要求,我公司于[实验日期]对消防管道系统进行了打压实验。
本次实验旨在检测消防管道的强度和严密性,确保其在火灾发生时能够正常使用,保障员工的生命财产安全。
二、实验目的1. 验证消防管道系统的强度,确保在正常使用条件下,管道能够承受其设计压力。
2. 检查消防管道系统的严密性,确保管道无泄漏,防止水压损失。
3. 发现并排除管道系统中可能存在的缺陷,提高消防系统的可靠性。
三、实验设备与材料1. 压力表:精度不低于1.5级,量程为试验压力的1.5-2倍。
2. 水泵:用于向消防管道系统注水。
3. 临时盲板:用于隔离不能参与试压的设备、仪表、阀门及附件。
4. 记录卡:用于记录实验数据。
四、实验方法1. 准备阶段:- 清理消防管道系统,确保无杂物。
- 拆除不能参与试压的设备、仪表、阀门及附件,并加设临时盲板,做好明显标记。
- 检查压力表,确保其精度和量程符合要求。
2. 强度试验:- 将消防管道系统注满水,排净空气。
- 缓慢升压至试验压力,稳压30分钟。
- 观察管道是否有泄漏和变形,压力降不应大于0.05MPa。
3. 严密性试验:- 将试验压力降至工作压力。
- 稳压24小时,观察管道是否有泄漏。
五、实验结果1. 强度试验:- 实验压力:[试验压力值]MPa。
- 稳压30分钟后,管道无泄漏和变形,压力降为[压力降值]MPa,符合要求。
2. 严密性试验:- 试验压力:[工作压力值]MPa。
- 稳压24小时后,管道无泄漏,符合要求。
六、实验结论根据实验结果,本次消防管道打压实验合格。
消防管道系统在强度和严密性方面均符合设计要求,能够满足公司消防安全需求。
七、改进措施1. 对实验过程中发现的缺陷进行整改,确保管道系统无安全隐患。
2. 加强对消防管道系统的日常维护保养,定期进行检查,确保其正常运行。
3. 提高员工消防安全意识,定期进行消防演练,提高应对火灾的能力。
