当前位置:文档之家› 雨污水管道工程监理要点

雨污水管道工程监理要点

雨污水管道工程监理要点
雨污水管道工程监理要点

雨污水管道工程监理要点

雨污水管道工程是城市市政工程和厂区室外工程的重要内容之一,其质量好坏会对整个项目产生长远影响。本文结合作者在雨污水管道工程监理中的实践对施工过程中的质量监理要点与管控方法进行了论述。

标签市政工程;管道工程;监理要点

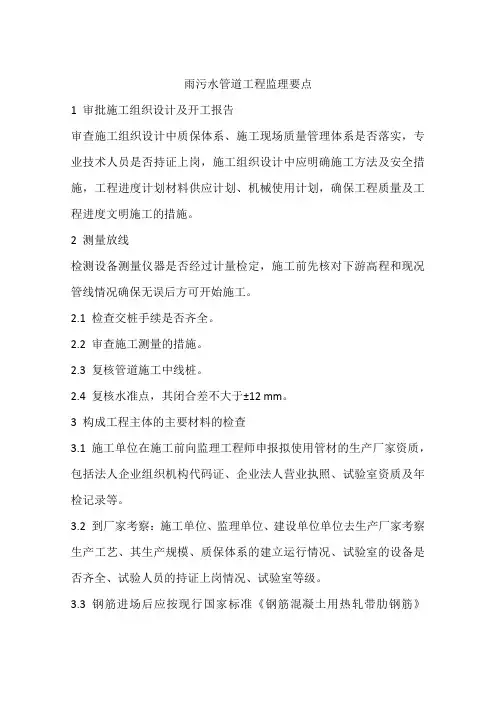

1 审批施工组织设计及开工报告

审查施工组织设计中质保体系、施工现场质量管理体系是否落实,专业技术人员是否持证上岗,施工组织设计中应明确施工方法及安全措施,工程进度计划材料供应计划、机械使用计划,确保工程质量及工程进度文明施工的措施。

2 测量放线

检测设备测量仪器是否经过计量检定,施工前先核对下游高程和现况管线情况确保无误后方可开始施工。

2.1 检查交桩手续是否齐全。

2.2 审查施工测量的措施。

2.3 复核管道施工中线桩。

2.4 复核水准点,其闭合差不大于±12 mm。

3 构成工程主体的主要材料的检查

3.1 施工单位在施工前向监理工程师申报拟使用管材的生产厂家资质,包括法人企业组织机构代码证、企业法人营业执照、试验室资质及年检记录等。

3.2 到厂家考察:施工单位、监理单位、建设单位单位去生产厂家考察生产工艺、其生产规模、质保体系的建立运行情况、试验室的设备是否齐全、试验人员的持证上岗情况、试验室等级。

3.3 钢筋进场后应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等有关规定抽取试件作力学性能检验。钢筋材料、钢筋加工、钢筋成型和钢筋安装应平直、无损伤,不得有裂纹、结疤和折叠。

3.4 水泥、砂、砖原材料应符合设计及有关国家现行标准,进场后按规定进行复检验。

桥梁施工工序质量控制要点

桥梁施工质量控制要点 一.桩基施工 1.工艺流程图

2.质量验收规范标准 钢筋笼质量验收标准(mm) 混凝土灌注桩质量验收标准(mm)

3.工序质量控制要点及要求 ①埋设护筒质量控制:埋设护筒时,护筒中心轴线对正测定的桩位中心,严格保持护筒的垂直度。护筒固定在正确位置后,护筒周边进行夯实,以保证其垂直度及防止泥浆流失及位移、掉落。护筒上口应绑扎木方对称吊紧,防止下窜。所用钢护筒大小要求至少比设计桩径大20cm才可进行施钻,冲击钻钢护筒至少比设计桩径大40cm,钢护筒偏差在10cm范围内才可钻进。 ②钻机就位质量控制:钻机就位前,须将路基垫平填实,钻机按指定位置就位,并须在技术人员指导下,调整钻杆的角度。钻机安装就位之后,应精心调平,确保施工中不发生倾斜、移位。 ③钻进成孔过程质量控制:在施工不同区段的第一根桩时,钻机要慢速运转,掌握地层对钻机的影响情况,以确定在该地层条件下的钻进参数。在钻进过程中,不可进尺太快,由于采取泥浆护壁,因此,要给一定的护壁时间。在钻进过程中,一定要保持泥浆面,不得低于护筒顶40cm。在提钻时,须及时向孔内补浆,以保证泥浆高度。在钻进过程中,要经常检查钻斗尺寸。(可根据试钻情况决定其大小)。施工过程中如发现地质情况与原钻探资料不符应立即通知技术部门及时处理。 泥浆池根据现场实际条件设置,此外自备两个用钢板焊制的40m3泥浆池,泥浆性能参数如下表: 注:施工时根据具体地层条件而定 钻孔深度比设计深度超深不小于5cm、桩基嵌岩深度和岩层必须符合设计图纸要求才可终孔。

④钢筋笼制作与安装质量控制:根据设计,计算好箍筋用料长度、主筋分布段长度,将盘条钢筋调直后再用圆盘制作螺旋箍筋。将支撑架按2~3m的间距摆放在同一水平面上对准中心线,然后将配好定长的主筋平直摆放在焊接支撑架上。将加强箍筋按设计要求套入主筋并保持与主筋垂直,进行焊接。加强箍筋与主筋焊好后,将螺旋箍筋按规定间距绕于其上并间隔点焊固定。制作好的钢筋笼稳固垫高放置在平整的地面上,防止变形。吊放钢筋笼入孔时应对准孔位,保持垂直,轻放、慢放入孔,不得左右旋转。若遇阻碍应停止下放,查明原因进行处理。严禁高提猛落和强制下入。下放钢筋笼时,要求有技术人员在场,记录好测护筒顶标高,准确计算吊筋长度,以控制钢筋笼的桩顶标高。钢筋笼制作和安装的质量严格按照设计图纸施作,主筋间距、箍筋间距、外径、保护层厚度、中心平面位置、顶端高程、底面高程应符合规范验收标准,钢筋接头搭接焊满足单面焊10d,双面焊5d,焊接要饱满、平顺、焊渣及时清理干净的要求。声测管安装位置和长度必须符合设计图纸要求,接头连接必须紧固,管内灌水必须采用清水。 ⑤下导管清孔灌注水下砼质量控制:成孔和清孔质量检验合格后,开始灌注混凝土。导管下入长度和实际孔深必须做严格丈量,使导管底口与孔底的距离能保持在0.3~0.5m左右。导管下入必须居中。灌注混凝土,首浇混凝土必须保证埋管深度不小于1米,由于在该工程中使用的漏斗容积不算大,在实际操作中,漏斗中放入锥塞,当砼灌满漏斗,立即拔起塞子,同时继续向漏斗补加砼,使砼连续浇注。在完成首浇后,灌注砼要连续从漏斗口边侧溜滑入导管内,不可一次放满,以避免产生气囊。拔管时,要准确测量砼灌注深度和计算导管埋深后,方可拔管。导管埋深不得大于6m,也不得小于2m。为确保桩顶质量,在桩顶设计标高以上加灌 1.0m。在灌注将近结束时,由于导管内砼柱高度减少,超压力降低。如出现砼顶升困难时,可适当减小导管埋深使灌注工作顺利进行,在拔出最后一节长导管时,拔管速度要慢,避免孔内上部泥浆压入桩中。钢护筒在灌注结束,砼初凝前拔出,起吊护筒时要保持其垂直性。当桩顶标高很低时,砼灌不到地面,砼初凝后,回填钻孔。

模板工程监理实施细则最新版

GD220206□□中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线车间) 模板监理实施细则 编写: 审批: 东莞市大业建筑技术咨询有限公司 中储粮油脂工业东莞有限公司加工技改扩能项目监理部 2016年10月18 日

目录 一.工程概况 (3) 二.专业工程特点 (3) 三.监理工作依据 (3) 四.监理工作的流程: (4) 五.监理工作的控制要点及目标值 (4) 六.监理工作的措施和方法 (6) 七.监理工作要求 (10)

一.工程概况 工程名称:中储粮油脂工业东莞有限公司加工技改扩能项目 建设地点:东莞市麻涌镇新沙港后工业园 建设单位:中储粮油脂工业东莞有限公司 设计单位:河南工大设计研究院 施工单位:中国南海工程有限公司 监理单位:东莞市大业建筑技术咨询有限公司 本工程为中储粮油脂工业东莞有限公司加工技改扩能项目(1000TD植物油全精炼生产线和400TD低熔点棕榈油分提生产线生产车间建筑工程),由中储粮油脂工业东莞有限公司兴建,建设工程合同工期为150日历天(工期计算从实际签发开工令日期起计算),新建生产车间一栋八层,占地面积2074.52㎡,计算容积面积6921.714㎡,建筑面积6946.876㎡,配套建设地坪、外网管线等总图工程。本工程结构使用年限50年, 本工程抗震设防烈度为7级,钢框架抗震等级为四级,钢筋混凝土结构构造要求三级抗震,建筑结构安全等级为二级。 二.专业工程特点 本工程承台、地梁、±0.00以下结构柱、构造柱以及局部板均采用木质模板,模板工程的质量(包括制作安装)对于钢筋、砼结构与构件的外观平整和几何尺寸的准确以及结构的强度和刚度等将起重要的作用。为确保整体结构工程的质量,特编制模板工程的监理实施细则。 三.监理工作依据 1.《建设工程监理规范(GB50319—2013)》。 2.经监理公司批准的监理规划。 3.经监理批准的施工组织设计。

交通工程质量控制

交通工程质量控制 一、主要交通设施质量控制 1、复核交通标线的现场定位资料,对承包人在标线施工前的放线进行现场检查、复核并认可,由于成金路是新建道路,在标线施工前,为便于施工,可封闭交通,要求施工定位采用水线放样,监理工程师按照设计图纸的量距定位。标线的放线检查内容包括:间距、横向定位、线形等,标线的线形应流畅,与道路线形相协 2 3 4 和放样确定的间距施工,标线涂划前,检查热熔型涂料的温度是否合适,玻璃珠撒放是否正常,然后才进行施工,施工前还必须检查底漆的涂抹是否均匀到位;标线施划时注意不得污染路面,在是否箭头、文字时注意遮挡不需施划的路面; 5、由于本次施工采用热熔型涂料,涂料与路面是高温结合,且在野外施工,因此施工中可能会出现一些缺陷,如气孔、龟裂等,为确保施工质量,一般我们会要求施工单位先做一段试验段(实验段长度一般为10-150米),在试验段的施工过程中,监理工程师会督促承包人做好自控、自检和总结,当试验段出现质量问题

时,监理工程师将组织各方进行解决,包括进行技术研究解决质量问题。试验段的施工应达到全面总结经验,全面查找质量问题,全面查找管理问题,全面查阅施工设备及材料,使试验段的经验能有效地指导工程的全面施工。 6、标线工程的控制要点: 检查施工单位人员资质—检查进场材料如标线涂料、底漆、玻璃微珠的出厂合格证—检查施工机具如热熔釜、涂料车、划线车、清扫路面的扫帚、板刷、干燥器等的正常情况—清扫路面—划线放样(旁站)—刷底漆(待干最少4-5分钟,不沾 7 组成(除附着式标志板外)。 标志的认读性能和安全性能是标志所应保证的基本质量,同时标志的外观质量 也是施工质量的重要组成部分,其施工质量也应给予高度重视。

施工测量监理工作流程图.doc

二、施工测量的工作划分 1、控制测量包括: (1)开工前的交桩和接桩; (2)控制网建立,导线点加密,基线的铺设和测量; (3)控制水准点的布设和测量。 2、定位测量包括: (1)测放样路线中桩、路线用地界桩、路堤坡脚桩和控制桩等; (2)测放构造物的轴线点位,桩与柱的中心定位; (3)墩台的中轴线位等。 3、现场放样:包括测放构造物的轴线和轮廓线,路线中线和边线等。 4、工程计算的测量。 5、中间交工和竣工验收测量。 三、测量工作的管理 1、施工单位测量工作的组织。 (1)施工单位必须有一位有经验的测量工程师负责施工的测量放样工作,并有固定的专业测工从事测量工作。 (2)施工单位使用的测量仪器必须定期由国家主管部门进行标定,证明精定合格后,方可使用。 2、监理测量工作的组织 监理组设测量监理工程师一人,工程师助理2人,配置经过标定的测量仪器,负责所管工程范围内全部测量的监理工作。测量监理工程师应巡视和检查全站测量工作的情况,指导和检查全路线的测量工作。 3、工作关系 施工单位测量组负责施工测量工作的实施,在工作全过程中必须严格按本细则的监理程序执行,全面接受监理组的监理。监理组对本段的测量放样负有全面监理责任,并严格按本细则规定的监理程序实施监理。测量监理工程师应对放样的成果进行复核和签证。 四、监理程序及工作内容 1、交接桩的监理工作程序 (1)由设计单位按图纸到现场交桩和提交桩点坐标,包括导线桩、水准点等。 (2)施工单位接桩后,应在14天内对全路线导线进行复测,复测导线时,必须和相邻施工段的导线闭合经平差计算,测量精度应满足设计要求。 (3)施工单位复测后,认为各桩点坐标高程值符合精度要求,即可书面表示接受并负责保护直至竣工。若有错误桩点的编号和经复测量计算的坐标或高程值报测量监理工程师。(4)施工单位在复测结束后,应向监理组提交一份桩位复测报告,交测量监理工程师审核,报告应包括: a、全部复测的记录(导线水平角观测记录、测距记录、四等水准测量记录)。 b、坐标、高程平差计算书,及计算结果 (5)监理组审核了复测报告之后,认为测量无误,桩位准确,即可批准按原设计提供的导线桩点坐标和水准点高程进行测量控制;若有错误,则请设计单位复测并对有错误的桩位坐标进行更正。 2、控制测量的监理程序 (1)导线点加密的监理程序 a、由施工单位负责埋桩和测量,并计算桩位坐标。 b、施工单位将测量的全部记录和计算书上报驻地办。

铁路桥梁工程施工监理控制要点

1. 钻孔桩基础 1.1 钻孔 1.1.1 复测桩位,确保钻孔位置的准确。 1.1.2 检查护筒的直径、埋设的深度、中心位置、倾斜度等:护筒内径应大于钻头直径,旋转钻机应比钻头大约20cm,冲击钻机应比钻头大约40cm。护筒顶面宜高出施工水位或地下水位2m,在旱地或筑岛时还应高出施工地面0.5m。护筒埋设深度,岸滩上:粘性土应不小于1m,砂类土应不小于2m,当表层土松软时,宜将护筒埋置到较坚硬密实的土层中至少0.5m;水中筑岛上,护筒宜埋入河床面以下1m;护筒顶面中心与设计桩位偏差不得大于5cm,倾斜度不得大于1%,监理全部检查。 1.1.3 检查泥浆指标:正循环旋转钻机、冲击钻使用管形钻头钻孔时,入孔泥浆比重为1.1~1.3,冲击钻使用实心钻头钻孔时,泥浆比重,砂粘性土不宜大于 1.3,大漂石、卵石层不宜大于 1.4。反循环旋转钻的孔泥浆比重可为1.05~1.15。粘度一般地层16~22S,松散易坍地层19~28S。新制泥浆含砂率不大于4%,胶体率不小于95%,PH值应大于6.5。监理全部检查。 1.1.4 钻进过程中,抽查钻杆的垂直度,钻孔桩达到设计深度后,每一个承台的第一根桩要由设计确认地质情况,监理全部检查地质情况。 1.1.5 现场监理工程师对成孔后的孔深、孔径、孔形进行验收,孔径、孔深均不于设计值,孔型符合设计要求,用测绳测量、检孔器或成孔检测仪进行检测。监理全部检查。 1.1.6 孔位中心允许偏差为5cm,垂直度允许偏差为1%。 1.1.7 浇筑混凝土前对清孔的检查,设计无要求时,沉渣厚度柱桩不大于

10cm,摩擦桩不大于30cm,用测绳量测,严禁采用加深钻孔厚度方法代替清孔。清孔后泥浆应达到以下指标:手摸无2~3mm的颗粒。 1.2 钢筋笼 1.2.1 检查钢筋笼的下料,钢筋材质、末端弯钩的形式应符合设计要求,监理全部检查。钢筋下料的允许偏差:受力钢筋全长下料误差为±1cm,尺量检查。 1.2.2 监理全部检查钢筋接头外观,焊接接头外观应符合如下规定:帮条长度,双面焊5d,单面焊10d;搭接焊焊接长度,双面焊5d,单面焊10d。焊缝厚度应等于或大于0.3d,并不得小于4mm,焊缝宽度应等于或大于0.7d,并不得小于8mm。检查下表中的允许偏差项目。

模板工程监理实施细则88790

模板工程监理实施细则 监理单位: 编制: 审批: 日期: 2016年04月04日 目录

1工程概况 (1) 2 编制依据 (1) 3监理工作的内容和流程 (2) 4 监理工作的控制要点和目标值 (4) 5 监理工作的方法和措施 (6)

1 工程概况 2 编制依据 2.0.1 已审核批准的监理规划。 2.0.2 与专业工程相关的工程标准、设计文件和技术资料。 与专业工程相关的主要工程标准有(不限于): 1 《建设工程监理规范》(B50319—2013) 2 《混凝土结构工程施工及验收规范》(GB50204-2002) 3 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011) 4 《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2010) 5 《建筑工程大模板技术规程》(JGJ74-2003) 6 《建筑施工模板安全技术规范》(JGJ162-2008) 7 《建筑工程施工质量验收统一标准》(GB50300-2013) 8 国家其地方颁布的与专业工程相关的规章制度 2.0.3已审核批准的施工组织设计、施工方案及专项施工方案。 2.0.4 建设单位的其他有关专业管理规定。 2.0.5同类工程项目的相关资料。 3 监理工作的内容和流程 3.1 监理工作内容 模板工程的监理工作是整个工程监理工作的重要组成部分,模板工程质量的优劣直接影响钢筋砼工程和装修工程等后续工程质量的优劣,必须按部就班,环环相扣地监理好模板工程的施工。

3.1.1熟悉施工图纸,了解钢筋砼构件所需模板的规格、数量和大致拼装方法。 3.1.2审查施工单位单项施工组织方案的可行性,督促其开展技术交底和安全交底工作。 3.1.3检查施工单位配制模板的合理性。 3.1.4严格做好模板木枋等周转材料的进场验收工作,根据施工单位的投标承诺控制模板质量。 3.1.5支撑体系的强度、刚度及稳定性必须良好,符合计算书规范的要求,确保浇筑的砼构件的绕度在规定值范围内。 3.1.6模板安装好以后,应校核其轴线垂直度,几何尺寸及梁、墙、柱顶对角线是否有误。 3.1.7模板安装完成后,督促施工单位及时报验,根据规范再逐条系统地进行检查,确保砼浇筑的顺利进行。 3.2 模板工程监理工作流程 模板工程质量控制工作流程如下图:

交通建设工程施工安全监理要点

第四章交通建设工程施工安全监理要点 1、在脚手架和模板支架的使用期间,严禁拆除主接点处的纵、横向水平杆及纵、横向扫地杆、连墙件。 2、脚手架作业层上的施工荷载应符合设计要求,不得超载;不得将模板支架、缆风绳,泵送混凝土和砂浆的输送管等固定在脚手架上。 3、土方开挖应符合下列规定。 (1)从上而下开挖,人工挖土2人操作间距横向不得小于2m,纵向不得小于3m。禁止采用挖空底脚方法开挖土方或者不良地质岩石。 (2) 明挖放坡宽度必须大于土质自然破裂线宽度;开挖深度1.5m以上,且无条件放坡的,必须设置固壁支撑。固壁支撑应经过安全验算并随挖深增加。 (3)坑、槽、沟边缘1m以内不得堆放弃土、机械或者其他杂物,并在距边缘1m处设置截水沟。 (4) 机械开挖应设专人指挥。机械放置平台保持稳定,挖掘前要先发出信号。严禁人员进入机械旋转范围。多台机械开挖,挖土间距应大于10m以上。多台阶开挖应验算边坡稳定,确定挖土机离台阶边坡底脚安全距离。 (5)基坑、沟槽、坑井边缘必须设置不低于1.2m高的防护栏杆和夜间警示灯。人员上下应走马道或梯子。严禁蹬踏固壁支撑上下。 (6) 基坑内应有良好的排水设施。当开挖深度超过邻近建筑物(构筑物)基础深度时,应采取加固固壁支撑,控制降水,对建筑物进行沉降和位移观测。一旦发现异常应立即通知人员撤离现场,并组织群众撤离危险建筑。 (7)深基、深井、深沟内的开挖必须具备良好的通风条件,并经常检测有毒、有害气体,不得在有毒、有害气体超标情况下施工。遇有文物或者不可辨认的物品应立即向上级报告,并做好现场保护,严禁随意敲打、玩弄或丢弃。 4、土方填筑应符合下列规定。 (1)从硬实地面向软土地面逐步填筑,并随填随压实。 (2)设专人指挥,具有回转车道。 (3)倾倒前应先发出信号,检查倾倒位置是否有人或机械、物资;严禁在填筑坡脚下站人。 (4)划定危险区域,并设专人监控。 (5)夜间或者视线不良条件下施工,应增加照明。 (6)大量土方的开挖及填筑除符合以上规定外,尚应符合有关强制性标准的规定。 5、人工挖基作业时,从基坑内抛上的土方应边挖边运。用土台分层抛掷传运出土时,台阶宽度不得小于0.7m,高度不得大于1.5m。基坑上边缘暂时堆放的土方至少应距坑边0.8m 以外,堆放高度不得超过1.5m。 6、沥青混合料摊铺机摊铺作业时,应遵守下列规定: 1)驾驶台及作业现场要视野开阔,清除一切有碍工作的障碍物。作业时无关人员不得在驾驶台逗留,驾驶员不得擅离岗位。 2)运料车向摊铺机卸料时,应协调动作,同步行进,防止互撞。 3)熨平板预热时,应控制热量,防止因局部过热而变形,加热过程中,必须有专人看管。 4)用柴油清洗摊铺机时,不得接近明火。 7、拆除滑模设备时,监理工程师监督施工单位做好安全防护措施。拆除时可视吊装设备能力,分组拆除或吊至地面上解体,以减少高处作业量和杆件变形。拆除现场应划定警戒区。警戒线到建筑物边缘的安全距离不得小于10m。 8、在支架上浇注混凝土应对支架进行预压试验,以检查支架的承载能力和稳定性,消除

钢筋混凝土桥梁施工质量控制要点

钢筋混凝土桥梁施工质量控制要点 关键词:原材料、钢筋加工安装、混凝土浇筑、混凝土养生桥梁是在路线经过特殊地理位置时如跨越江河、深沟、山堑时为道路跨越天然或人工障碍物而修建的建筑物。桥梁按结构体系可分为:梁桥、拱桥、刚架桥、斜拉桥、悬索桥五大类。桥梁的三个主要组成部分是:上部结构(上部结构由桥跨结构、支座系统组成),下部结构(下部结构由桥台、桥墩和基础几部分组成)和附属结构(附属构件,主要包括伸缩缝、灯光照明、桥面铺装、防排水系统、护栏等几部分。)。结合着我县桥梁建设现况,今天主要给大家简述的是钢筋混凝土梁桥的施工质量控制要点。 一、原材料 水泥、粗(细)集料、外加剂、水、是混凝土的重要组成部分,也是桥梁的主要施工原料,其质量是否符规范和设计文件的要求,将直接影响混凝土的强度、耐磨性、稳定性、耐久性。桥梁整体质量、功能和使用寿命,因此在桥梁的施工过程中,加强原材料的质量监管,把好原材料进场质量检测关,是混凝土工程质量保证的前提条件。下面讨论这几种原材料的控制方法。 1水泥质量控制

水泥品种较多,包括硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤硅酸盐水泥以及复合硅酸盐水泥。在使用水泥的时候必须区分水泥的品种及强度等级掌握其性能和使用方法,根据工程的具体情况合理选择与使用水泥,这样既可提高工程质量又能节约水泥。 1.1 水泥进货验收 ⒊生产厂家的资格、业绩及企业信用评价。 ⒈检查水泥的牌号、品种、强度、出厂日期等是否符合供货要求。 ⒉检查厂家的自检报告和合格证,报告应包括3d强度试验结果、化学成分分析、凝结时间、安定性、细度等指标。 ⒋生产厂家的质量证明书。质量证明书应包括生产单位名称、购货单位名称及水泥品种、规格、数量、主要技术质量指标、购货日期等。 1.2水泥抽样检验 ⒈抽样方法:按照《混凝土结构工程施工质量验收规范(2011年版)》7.2.1条款规定“同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过200为一批,,每批抽样不少于一次”执行。检测项目:凝结时间、安定性、强度等指标。 1.3水泥储存质量控制 ⒈运到工地的水泥,应按标明的品种、强度等级、生产厂家和出厂 批号,分别储存到有明显标志的仓库中,不得混装。露天堆放应放 在至少30cm垫板上,水泥周围严密遮盖防水雨布;室内存放时, 应保证室内通风良好,避免水泥回潮;储存超过3个月,必须重新

模板工程质量控制措施(完整版)

模板工程质量控制措施 一、模板施工程序:模板加工——验收——安装——自检——验收 二、模板加工: 1、木方必须用压刨压制成统一规格(两面刨光),方子的截面尺寸允许偏差不大于 1mm,平直度不大于2mm。大于允许偏差每根罚款5元。未经项目部工长验收合 格,不得使用,否则发现一次罚款200元。 2、未按施工方案及交底加工的发现一次罚款200元,若造成材料浪费,按材料3倍的 价钱处以罚款。 3、模板加工严禁“大料小用、长料短用”,发现此种现象,除赔偿材料损失外,还要 处以100元罚款。 4、柱、墙、梁模板的加工尺寸允许偏差不大于2mm,自检合格后,报项目部工长验收, 验收合格编号后,方准使用。否则发现一次罚款200元。 5、木塑板刨边后,必须及时刷好封口胶,否则,除了全部返工外,每发现一次罚款50 元。 6、模板顶模棍的加工尺寸比结构断面尺寸小2mm,下料时必须用无齿锯切割平直,并 及时刷好防锈漆,成捆存放并标识,报项目部工长验收合格后方准使用,不合格的 顶棍每根罚款5元,工作面上发现不合格的顶模棍每根罚款50元。 7、模板加工区及存放区内必须搭设材料码放架,木方子、钢管、碗扣架、“U”托等必 须码放整齐,并随时保持区域内卫生整洁。否则,发现一次罚款50元。 8、无法继续周转使用的模板,及时起钉子,木塑板、木方子等按规格分类码放整齐, 以备二次利用。否则,处以50元罚款。 9、加工区内的木屑等必须及时回收到指定的垃圾池。否则,发现一次罚款50元。 10、加工区内施工机具的防护措施必须齐全,并设专人负责,无人使用时必须拉闸断电, 否则,发现一次罚款50元。 三、柱模板施工: 1、支模前必须先将柱根部清理干净,并将柱边线及控制线重新补弹清楚。否则,除了 返工外还要处以50元罚款。 2、底板及顶板砼浇筑时必须在柱根部预埋400mm长不小于Ф20的钢筋,在柱内部每 边预埋2根钢筋,距柱边200mm每边预埋2根钢筋,在两柱中间部位预埋两根钢筋。 否则,发现一处罚款100元。 3、将柱根部顶模棍焊在柱内部的预埋钢筋上,顶模棍必须与柱模板平直,顶模棍按柱 边线收进2mm,允许偏差为1mm,不符合要求的顶模棍每根罚款5元。 4、柱根部下垫100X100MM方木框,与柱模形成子口的一面必须压刨平直,与楼地面接 触的一面也必须刨平直,并在木框下口钉好塑料管,否则,发现一处罚款50元。 5、按梁底标高调整柱模板的高度,允许偏差为0~-3mm,超过偏差要求除返工外,每 点罚款20元。 6、柱箍间距必须严格按施工方案及技术交底要求施工,柱箍必须与柱模板背楞背牢, 否则,除必须返工外,还要处以50元罚款。 7、柱模板每边上部、中部必须用双钢管配“U”托与柱模板顶牢,柱模板的垂直度允 许偏差为2mm,截面尺寸允许偏差为2mm,不符合要求的每项罚款20元。 8、柱模板的阳角处均做子口,并粘好3mm的自粘胶条。否则,发现一处罚款20元。 9、柱模板的拆模必须接到项目部工长下发的拆模通知后,方能拆模,否则,一次罚款 500元。 10、模板拆模后,模板必须按指定地点码放,并及时将现场清理干净,对破损模板及时

交通工程监理细则

合肥市龙岗路(包公大道-长乐路)道路工程监理细则 1.交通工程施工监理质量控制及措施 本项目交通工程主要有标志、标线、突起路标、轮廓标、防眩设施等。这些工程的施工监理质量控制及措施分述如下: 2、交通标志 (1)质量要求 1)交通标志的制作应符合现行国标《道路交通标志和标线》(GB5768)和部标《公路交通标志板技术条件》的规定。 2)金属构件镀锌面不得有划痕,较大气泡和颜色不均匀等表面应光滑平整。 3)交通标志板面不得有划痕,较大气泡和颜色不均匀等表面缺陷。 4)安装过程应注意防止损伤标志板面。 5)地基承载力应满足设计要求。 (2)质量控制要点 1)严格检查标志板和结构件的质量。交通标志件和结构件的运抵现场后,现场监理人员应对标志板外形尺寸、标志字符尺寸,标志面反光膜、外观气泡、标志立柱、横梁及连接件质量,金属构件的防腐处理标志底板与铝槽边接等按照设计要求和相应标准逐项进行严格检查,使其符合设计要求。 2)检查基础定位放样。交通标志设置位置要按设计图进行精确放样,不得侵入公路建筑前限,确保侧向余宽,不允许道路沿线的上跨桥、照明设施及其他路上构造物对标志板面造成遮挡,影响标志的认读。 3)检查基坑位置、大小、深度及际载力,应满足设计要求。

4)监理人员现场旁站,监督检查基础砼的原料、拌和浇筑及预埋件、钢筋的布置。 5)检查立柱、标志板的安装质量。检查立柱安装的竖直度,标志板下缘至路面净空高度,内侧距路肩边线水平距离,并符合设计和规范要求。 3、交通标线 (1)质量要求 1)标线材料应符合交通部标准《路面标线涂料》的规定。 2)标线喷涂或安装前应先清洁路面,不得有起灰现象。 3)标线的颜色及形状应符合现行国标《道路交通标志和标线》(GB5768)规定和设计要求。 4)所有标线应具有光洁、均匀及整齐的外观。 (2)质量控制要点 1)对进场的标线涂料、玻璃珠按规定的频率,对其密度、软化点、色度性能、抗压强度、耐磨、耐水、耐碱性、玻璃珠含量、密度等按规范进行检查,符合要求后方可使用。 2)现场旁站检查路面的清扫、标线位置、画底漆、画标线的施工质量。要求路面清扫干净,保持干燥,标线设置符合设计图纸要求,底漆涂刷均匀,干燥后涂敷标线,严格控制料温,玻璃珠撒布均匀。 3)检查完工的标线质量,对不符合要求的标线进行修整,去除溢边和垂落的涂膜,检查涂膜厚度、尺寸、玻璃珠撒布情况及划线的形状使其符合设计和规范要求。 4、突起路标

测量工程监理细则

A.0.4苏州科达科技股份有限公司新建厂房工程监理实施细则 (测量工程) 内容提要: 专业工程特点 监理工作流程 监理工作要点 监理工作方法及措施 项目监理机构(章): 专业监理工程师: 总监理工程师(签字、执业印章): 日期: 江苏省住房和城乡建设厅监制

目录 一、专业工程特点 (1) 二、施工测量监理工作流程 (2) 三、施工测量监理工作要点及目标值 (2) 四、施工测量监理质量控制要点与预控措施 (6) 五、施工测量监理工作的方法及措施 (11) 六、测量责任和资料管理 (16)

测量工程监理细则 一、专业工程特点: 1.工程概况: 1.1 本工程包括办公、食堂,车间、仓库及门卫三个单体建筑,共计建筑面积54957.61㎡。其中办公、食堂为地下1层地上5层(5677.54㎡)建筑高度2 2.6m,车间、仓库为地下2层地上8层(49246.04㎡)建筑高度4 3.2m,门卫为地上1层建筑高度 4.25m。本工程抗震设防裂度6度。基础除门卫是柱下独立基础其余均为筏板基础。结构类型:钢筋混凝土框架结构。 2.专业工程特点: 本工程测量监理实施范围是整个工程施工准备、施工实施阶段进行的测量工作,检查施工测量质量,确保正确指导施工和质量控制。本工程测量工作主要是原始控制成果复核测量、平面与高程测量、基坑开挖时降水、土方开挖时支护结构的位移及邻近建筑物、道路、场地沉降观测、建筑物的定位放线、轴线标高控制、竖向垂直度控制测量及建筑物沉降变形观测。 3.监理依据: 4.1 经公司主管技术部门审核通过的监理规划。 4.2国家和地方有关工程建设的法律、法规 4.3国家和地方有关工程建设的技术标准、规范和规程 4.4有关部门批准的工程项目文件和设计文件 4.5建设工程施工合同及工程建设监理合同 4.6《建筑工程施工测量规程》(DBJ01-21-95) 4.7《建筑变形测量规程》(JGJ/T8-97) 4.8《工程测量规范》(GB50026-2007) 4.9《城市测量规范》(CJJ8-99) 4.10经监理审核通过的施工组织设计 4.11规划部门提供的平面与工程控制测量依据点和数据。

桥梁工程试验控制要点

精品文档 项目办:为进一步明确各单位试验检测工作职责,规范试验检测流程,确保各类原材料及工程实体质量,依据甘交质监【2017】375 号《省交 通质监局落实“放管服”改革及做好公平性竞争审查的相关意见》,以及相关规范、规程、设计图纸等的要求,提出以下要求: 一、承担本项目外委试验的第三方检测机构应具有乙级及以上公路工程试验检测登记证书和相应的检测参数、营业执照及CMA认证。 施工单位在确定检测机构后,应以正式文件报监理部及项目办备案; 二、本项目涉及的试验检测工作主要有:砂、碎石、钢筋、钢筋接头、水泥、外加剂、压浆料、锚具、钢绞线、波纹管、橡胶支座等原材料检测,以及桩基检测、各类配合比设计、混凝土试块抗压强度试验等; 三、配合比设计所用材料由监理部见证取样,由施工单位送至报备的第三方检测机构设计,第三方检测机构配合比设计报告出具后,应另委托一家检测机构对设计配合比进行验证,验证合格后方可使用; 四、桩基检测由施工单位委托具备检测资格的检测机构进行,待桩基检测报告出具并满足规范要求后方可进行下道工序施工; 五、材料进场后,施工单位应及时通知监理部对进场材料进行初验,初验包括:材料生产厂家、数量、外观等,初验合格后应对材料见证取样外委,各种材料的外委频率应满足相关要求。材料应提前送检,在外委检测结果出具之前,材料不得用于工程实体,严禁未检先用或边检边用,外委检测结果经项目办确认后方可使用; 六、施工单位应建立工地标准养护室,养护室必须符合《公路工程工地试验室标准化指南》的相关要求,温湿度控制设备经标定满足试验规程的要求; 七、施工过程中使用的砂、碎石材料质量不得低于配合比设计所用材料的质量;拌合楼混凝土开盘前,应检测砂石材料含水率,确定施工配合比,搅拌过程中严禁私自增减用水量,监理部不定期巡查配合比使用情况,如发现私自调整配合比时,将该次浇筑的部位全部报废,并报请项目办从严处罚。 八、施工单位应建立材料进场台账、材料外委台账及材料试验台账,以便查阅。 精品文档

模板工程施工中质量监理控制要点word精品

.. 模板工程施工中质量监理控制要点 1、墙、柱支模前应先在基底弹线,以弹线校正钢筋位置,并为合模检查位置提供准确依据。为防止胀模、跑模、错位造成结构端面尺寸超差、位置偏离、漏浆造成蜂窝麻面,模板支撑应符合模板设计要求。(1)柱模应有斜支撑或拉杆,柱模拉杆每边宜设两根,固定在事先埋入楼板内的钢筋环上。用花篮螺栓调节校正模板垂直度。拉杆与地面夹角为45度,预埋钢筋环与柱距离宜为3/4柱高。 (2)剪力墙模板穿墙螺栓规格和间距应符合模板设计。一般穿墙螺栓应用ф12以上的钢筋制作,间距一般不大于60cm。 (3)梁模板一般情况下采用双支柱,间距以60~100cm为宜。支柱上面垫10×10cm方木,支柱中间或下边加剪力撑和水平拉杆。梁侧模板竖龙骨一般情况下宜为75cm,梁模板上口应用卡子固定,当梁高超过60cm时,加穿梁螺栓加固。 (4)楼板模板一般情况下支柱间距为80~120cm,大龙骨间距60~120cm,小龙骨间距为40~60cm。 2、对模板拼缝、节点位置模板支搭情况及加固情况,应认真检查、防止漏浆及缩颈现象。 3、梁、板底模当跨度大于4m时应起拱,设计无要求时,一般起拱高度宜为1/1000~3/1000。 4、预埋件、预留孔洞的位置、标高、尺寸应复核;预埋件固定方法

应可靠,防止位移。. .. 5、模板在下列情况下要开洞:一次支模过高,浇捣困难;有大的预留洞口,洞口下难以浇注;有暗梁或梁穿过;钢筋密集,下步不易浇注。 6、合模前钢筋隐检已合格,模内已清扫干净,应剔除部位已剔凿合格;合模后核验模板位置、尺寸及钢筋位置,垫块位置与数量,符合要求才能浇注混凝土。 7、模板涂刷隔离剂时首先应清除模板表面的尘土和混凝土残留物,在涂刷,应均匀,不得漏刷或沾污钢筋。 8、混凝土整体结构的拆模原则 (1)底模混凝土强度已达到设计要求,一般均应达到设计强度等级的75%以上(混凝土强度应以同条件养护的试块抗压强度为准,特殊情况也参照混凝土强度增长率推算表估算);结构跨度≥8m的梁、板、拱、壳和大于2米的悬臂构件应达到100%; (2)侧模混凝土强度能保证其表面及棱角不因拆模而损坏; (3)在拆除模板过程中,如发现混凝土有影响结构安全的质量问题,应暂时拆除,经过处理后方可继续。 (4)大模板墙体施工,在常温下墙体混凝土强度必须达到1Mpa ,冬期施工规定进行拆模。 (5)冬季施工要遵照现行混凝土工程施工及验收规范中的有关冬期

工程开工前监理准备工作要点

工程开工前监理准备工作要点 1.解决办公地点、食宿、交通等日常生活及工作方面问题。 2.解决工作办公和生活设施的配备,购买办公用品、日常生活品等。 3.与各方管理人员和技术人员、负责人取得联系方式、交流方式,如QQ和邮箱等。 4. 检查开工前发包人应提供的施工条件是否满足开工要求,内容包括:施工图纸的提供;预付款支付情况;测量基准点的移交;施工用地的提供;负责的道路、供电、供水、通信及施工场地、征地等其他条件和资源。 5.参加业主主持的第一次工地会议 6.熟悉图纸内容及施工工艺。 7.参加发包人主持召开设计交底、图纸会审会议,由设计单位进行设计文件的技术交底。 8.检查和督促承包人对发包人提供的测量基准点复核,以及承包人在此基础上完成施工测量控制网的布设,联合四方对施工区原始地形图的测绘。 9.参与发包人组织的工程质量评定项目划分 10.开工前主要检查资料包括:施工组织设计、专项施工方案、施工措施计划、施工总进度计划、资金流计划、安全技术措施、度汛方案和灾害应急预案等。 11.检查承包人进场施工设备、原材料、构配件、砂石料系统、混凝土拌合系统以及以及场内交通、供水、供电、供风等施工设施的准备情况。 监理月报内容 一、工程概况: 项目名称、建设地点、项目承担单位、实施单位、设计单位、监理单位、施工单位、开竣工时间、合同价款。 二、工程进度 1、本月形象进度 2、实际完成情况与总进度计划比较 3、本月实际完成情况与进度计划比较 4、对进度完成情况的分析,采取的措施及效果 三、工程质量

1、本月工程验收情况 2、主要施工试验情况 3、旁站监理情况 4、工程质量问题及分析原因,并采取的措施及效果 四、工程计量与工程款支付 本月完成工程量月统计及支付情况 五、合同其他事项的处理 本月工程变更情况。 六、项目监理机构组织与工作统计 1、项目监理机构组织 (1)项目监理机构组织框图 (2)项目监理机构人员情况 (3)工作情况 2、监理工作统计 七、安全与文明施工 八、本月监理工作小结 1、对本月工程施工总的评价 2、存在的问题和建议 九、本月大事记 十、照片信息记录 施工监理工作内容及岗位职责 1.审核承包人提交的文明施工组织机构和措施、专项施工方案、度汛方案和灾害应急预案、质量保证体系文件、安全生产管理机构和安全措施文件并整理监理档案等资料。协助监理工程师组织编写监理月报、监理专题报告和监理工作报告。

路基施工监理控制要点样本

1 路基施工监理控制要点 1.1 开工前监理 ( 1) 监理工程师了解、熟悉现场情况和设计要求, 核对设计文件与现场实际情况。 ( 2) 施工单位的土工试验室和室外检测设备、仪器设备应经过有关计量部门和有关部门标定, 且在有效期内。试验员应持证上岗, 并熟悉检测试验方法。 ( 3) 监理工程师和施工单位共同对取土场和弃土场的位置、周围环境和土质情况进行考察, 复验路基填料和土工材料的质量; 审核土或石的类别与设计要求是否吻合, 审查土石方调配方案。 ( 4) 监理工程师根据施工单位上报的中线贯通测量、中桩高程测量、断面测量、站场基线测量的成果进行外业和内业审核, 必要时应进行现场抽测。 ( 5) 对路基工程采用的主要原材料、构配件, 监理工程师应在施工单位自检合格的基础上按规定进行见证取样检测。 ( 6) 监理工程师必须全面了解路基地质水文情况, 熟悉有关设计施工规范, 审查施工单位施工组织设计。 ( 7) 全面熟悉项目管理机构与施工单位之间的工程合同, 严格按合同要求督促施工单位全面做好准备工作, 确保按期施工。 ( 8) 施工单位或监理单位发现设计图纸与现场地质地形不符, 监理工程师应及时向项目管理机构反映, 然后由设计单位根据项目管理机构要求提出设计变更方案。

( 9) 监理工程师应全面掌握工程进度安排, 协调各施工单位之间关系。 1.2 地基处理 ( 1) 一般规定 1) 地基处理可分为浅层地基处理(换填、抛石挤淤、强夯、重锤夯实、砂、碎石垫层等)、深层地基处理(高压旋喷桩、浆体喷射搅拌桩、粉体喷射搅拌桩、砂桩、碎石桩、灰土挤压桩等), 特殊土地基处理(软土地基、盐渍土地基、冻土地基等)。 2) 浅层地基处理质量控制要点: ①审批地基处理方案, 应重点审核施工方法、分层填筑厚度、每层压实遍数、选择的压实机械、所用材料等。 ②检查处理的范围、深度或顶面高度。 ③在施工前选择有代表性的地段对处理方案进行工艺性试验, 确定工艺参数, 处理后地基压实质量应符合设计要求。 ④地基顶面应有横向排水坡度。 ⑤处理后地基中线至边缘距离、地基宽度、横坡、平整度应符合验标规定。 3) 深层地基处理质量控制检查: ①审批施工方案, 应重点审查施工单位采用的施工机械、施工工艺以及材料等。 ②检查地基处理施工中使用的水泥、外加剂及其它加固材料的品种、规格、质量应符合设计要求, 监理工程师见证取样检测。

桥梁监理控制要点

桥梁监理控制要点 一、质量监理控制的基本原则与要求 1、监理人员应全面熟悉设计图纸、质量检验评定标准、施工技术规范、施工方案、指令性文件。 2、对承包人施工人员管理、设备管理、检查施工方案的落实是搞好监理工作的重要手段。加强事前、事中控制是搞好监理工作的重要方法。所有监理人员应劳记,自已不是施工员。 3、试验控制按“试验监理细则”实施,测量控制按“测量监理细则”实施,安全及环保按“安全及环保监理细则”实施 4、主要原材料、构件质量控制要点 试验监理工程师应和承包人一起通过材料试验确定料场;每批次的外购材料应具有“出厂合格证”和“出厂试验报告”,承包人应按规定取样试验,试验监理工程师应按规定的频率进行抽检验证试验;桥梁构件应检查其“出厂合格证”,承包人应按规定取样送检,取样送检时试验监理工程师应进行见证,监理员应严格控制,未经检验合格的原材料及构件不得用于工程。 a)钢材 各类钢材质量及型号都应符合设计和规范技术要求。钢筋必须按不同钢种、等级、牌号、规格及生产产家,分别堆存,不得混杂,且应设立识别标志。钢筋在运输过程中,应避免锈蚀和污染。钢筋宜堆臵在仓库(棚)内,露天堆臵时,应用枕木将钢筋垫高300mm以上,并加以遮盖。桥梁监理工程师应经常检查钢筋存储情况,并应审查:钢筋的表面应洁净,其上的油漆、漆皮、鳞锈等应清楚干净;钢筋应平直,无局部弯曲;钢筋外表有严重锈蚀、麻坑、裂纹、夹砂和夹层等缺陷时应剔除,不得使用。 b)水泥 所有的水泥应取自经业主试验监理工程师同意的合格厂家。承包人应向试验监

理工程师提供每批水泥的清单,说明厂商名称、水泥种类和数量,以及厂商的试验合格证明,证实该批水泥已经试验分析,在各方面符合规范要求。 承包人应对进场的每批水泥均按《公路水泥混凝土试验规程》(JTJ053-94)规定取样,做胶砂强度(3d、7d、28d)、安定性、凝结时间、细度等项目的试验,检验结果报送试验监理工程师批准。 试验监理工程师应要求并检查承包人: 袋装水泥在运输和储存时应防止受潮,对堆垛高度不宜超过10袋。不同强度等级、品种和出厂时期的水泥应分别堆放。 散装水泥的储存,应采取水泥罐或散装水泥仓库。 水泥如受潮或存放时间超过3个月,应重新取样检验,并按其复验结果使用。 c)骨料 骨料在生产、采集、运输与储存过程中,严禁混入影响砼性能的有害物质。骨料应按品种规格分别挂牌堆放,不得混杂。桥梁监理工程师应随时检查。 粗、细骨集料的质量、粒径规格、级配及材质要求等应按“试验监理实施细则”实施。 应严格控制机制砂的质量,试验监理工程师应增加机制砂的抽检频率。 d)外加剂 外加剂的质量应符合《混凝土外加剂》(GB8076-1997)的规定;有关混凝土外加剂现场复试检测项目及储存应按《公路工程桥梁施工技术规范》(JTJ 041-2000)规定并经试验监理工程师确认。 e)水 凡饮用水可不进行试验。混凝土工程用水应委托有关部门化验鉴定,按《公路工程水质分析操作规程》(JTJ056-84)实施并经试验监理工程师确认。 f)桥梁构件及配件 桥梁监理工程师应检查桥梁构件与配件的“实验检测报告”、“产品合格证书”“使用说明书”,试验监理工程师和承包人应按规定的频率联合取样送检。 二、混凝土工程质量控制要点

模板工程监理技术交底

万科·朗润园项目 1#、2#楼、10#楼模板工程监理技术交底 “百年大计,质量第一”,为了确保1#楼2#楼模板工程施工能优质顺利进行,根据建设工程相关的法律、法规、规范、标准及强制性条文的相关规定,特做如下监理技术交底,望施工项目部在施工过程中严格遵照执行: 一、质量事前控制: 施工单位应从以下方面做好模板施工质量事前控制工作: 1、“人”:施工承包单位应当建立健全施工现场的质量管理体系、质量保证体系、技术管理体系,所有技术作业人员必须持证上岗。 2、“机”:施工单位应当配备必要的施工作业机械,对进场或出场的施工机械设备均应向监理工程师报送“设备报验申请表”,并建立好完整的机械设备台帐;应配备必要的办公设备及质量控制与检测设备,特别是质量控制与检测设备必须向监理工程师报送“年检合格证明书”。

3、“料”:凡用于本工程的一切建筑材料,施工单位购买时必须满足“施工合同”的约定,并及时向监理部报送材料“三证”。 4、“法”:施工单位必须编制模板工程专项施工方案。 5、“环”:施工单位必须为施工技术人员及民工创造良好的管理环境及施工作业环境,特别是施工施工单位必须向施工作业人员提供必备的安全防护措施。 二、施工过程质量控制: 1、验线:施工单位自行放出施工轴线标高控制线,并做好记录,对于主控轴线应进行严格保护,在模板正式安装前必须向监理工程师申请钢筋隐蔽检查,检查合格签署意见后方可关模。 2、材料报验:材料进场后,施工单位资料员应及时收集材料相关资料,并向监理机构书面报验,以便控制模板的质量。 3、模板安装完成后监理将检查轴线标高,检查模板安装质量,检查支模体系是否牢固刚度是否达到要求。 三、施工资料: 施工单位应及时收集、整理施工资料,做到资料与施工进度同步。 其它未尽事宜参照现行施工验收规范。 四、附件: 主体结构模板施工技术交底 一、施工准备 (一)作业条件 1、板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模 板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。验算模板和支撑的强度、刚度及稳定性。绘制全套模板设计图(模板平面布置图、分块图、组装图、加固大样图、节点大样图、零件加工图和非

第十四章城市轨道交通工程监理控制要点

第十四章城市轨道交通工程监理控制要点 第一节车站工程主要施工工艺及监理要点 保证地铁安全运行起着关键的作用。一条地铁线路上各个车站的间距可以是不同的,通常在市中心人口密集地段,站间距宜为1Km左右,郊区站间距可在2Km左右,区域快速线站间距可达4Km 以上。 地铁车站按照不同分类标准有不同型式,按照车站布线高程和地面的关系,可将车站类型分为地下车站、高架车站和地面车站三类。 一、地下车站 ㈠概述地下车站一般修建在市区,其施工受到地面建筑物、地下构筑物、地下管线、道路、城市交通、环境保护、施工工艺机具以及资金条件等因素的影响较大,因此比一般隧道和城市桥梁工程的施工技术要求更高、难度更大、造价也更高。同时具有不可预见因素多和高风险性等特点。 地下车站按其顶板上覆土厚度又可分为浅埋车站和深埋车站,目前对深埋、浅埋车站的划分并没有统一的标准。地下车站越深,其造价越高、施工难度越大。 ㈡施工单位法分类从目前国内外地下车站采用的施工单位法来看,主要有明挖顺作法、盖挖法和暗挖法三种。 1.明挖顺作法; 2. 盖挖法; 3. 暗挖法 ㈢施工工艺介绍 在地下车站施工过程中,无论采用何种施工单位法,根据其主要施工顺序和内容,对车站施工工艺主要从基坑围护、基坑降水、地基加固、基坑开挖和主体结构等五部分进行阐述。 1. 基坑围护 ⑴ 地下连续墙施工工艺 1)施工工艺流程(见框 图)2)施工要求 a. 设备配备; b. 导墙施工; c. 泥浆配备; d. 成槽; e. 吊放接头管; f. 钢筋笼制作和吊放; g. 浇筑混凝土

2 )施工要求 a. 埋设护筒 b. 钻进成孔 c. 钢筋笼制作与吊放 d. 浇筑混凝土 2. 基坑降水 理。 ⑴施工工艺流程(见框图)

相关主题
文本预览
相关文档 最新文档
