平屋面施工技术交底
- 格式:doc
- 大小:392.50 KB
- 文档页数:9
屋面工程施工技术交底一、施工背景及目的屋面工程是建造施工中的重要环节,施工技术交底旨在确保施工人员了解并掌握屋面工程的施工要求、工艺流程和安全注意事项,以确保施工质量和工人安全。
二、施工要求1. 施工人员必须持有相关的施工资质证书,并具备一定的施工经验。
2. 施工人员必须严格按照施工图纸和技术要求进行施工,不得随意更改或者省略施工工序。
3. 施工人员必须熟悉并遵守相关的施工安全规范,做好个人防护措施。
4. 施工人员必须保持施工现场的整洁,杜绝乱堆乱放现象。
5. 施工人员必须按时按量使用施工材料,确保施工进度和质量。
6. 施工人员必须遵守工地管理规定,与其他施工单位和监理单位进行良好的协作。
三、施工工艺流程1. 屋面材料准备1.1 根据施工图纸和设计要求,准备所需的屋面材料,包括防水卷材、保温材料、防水涂料等。
1.2 对所使用的材料进行检查,确保质量合格,无破损和污染。
1.3 将材料按照施工图纸要求进行分类、编号和存放,方便施工时的使用。
2. 基层处理2.1 清理基层表面的杂物和灰尘,确保基层平整干净。
2.2 对基层进行必要的修补和处理,如填补裂缝、修复破损等。
2.3 检查基层的平整度和强度,确保满足屋面工程的要求。
3. 防水层施工3.1 根据设计要求和施工图纸,进行防水层的施工。
3.2 首先进行防水卷材的铺设,确保卷材与基层之间密切贴合,无空鼓和起泡。
3.3 进行防水卷材的焊接,确保焊缝坚固、无渗漏。
3.4 对焊接部位进行检查和修补,确保防水层的完整性和可靠性。
4. 保温层施工4.1 根据设计要求和施工图纸,进行保温层的施工。
4.2 首先进行保温材料的铺设,确保材料与基层之间密切贴合,无空鼓和缝隙。
4.3 进行保温材料的固定,采用专用的固定件或者粘结剂,确保坚固可靠。
4.4 对保温层进行检查,确保无破损和空鼓。
5. 防护层施工5.1 根据设计要求和施工图纸,进行防护层的施工。
5.2 首先进行防护材料的铺设,确保材料与保温层之间密切贴合,无空鼓和缝隙。

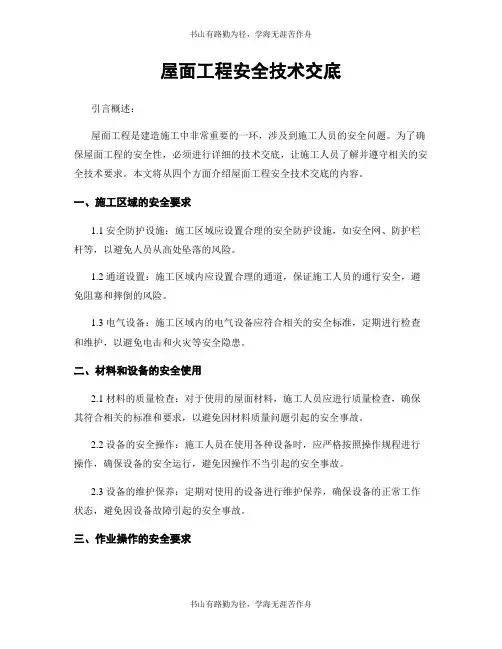

屋面工程安全技术交底引言概述:屋面工程是建造施工中非常重要的一环,涉及到施工人员的安全问题。
为了确保屋面工程的安全性,必须进行详细的技术交底,让施工人员了解并遵守相关的安全技术要求。
本文将从四个方面介绍屋面工程安全技术交底的内容。
一、施工区域的安全要求1.1 安全防护设施:施工区域应设置合理的安全防护设施,如安全网、防护栏杆等,以避免人员从高处坠落的风险。
1.2 通道设置:施工区域内应设置合理的通道,保证施工人员的通行安全,避免阻塞和摔倒的风险。
1.3 电气设备:施工区域内的电气设备应符合相关的安全标准,定期进行检查和维护,以避免电击和火灾等安全隐患。
二、材料和设备的安全使用2.1 材料的质量检查:对于使用的屋面材料,施工人员应进行质量检查,确保其符合相关的标准和要求,以避免因材料质量问题引起的安全事故。
2.2 设备的安全操作:施工人员在使用各种设备时,应严格按照操作规程进行操作,确保设备的安全运行,避免因操作不当引起的安全事故。
2.3 设备的维护保养:定期对使用的设备进行维护保养,确保设备的正常工作状态,避免因设备故障引起的安全事故。
三、作业操作的安全要求3.1 高空作业的安全措施:对于进行高空作业的施工人员,应采取必要的安全措施,如佩戴安全带、使用安全绳等,确保其在高处作业时的安全。
3.2 施工人员的培训和技术要求:施工人员应接受相关的培训,掌握屋面工程的操作技术和安全知识,提高他们的安全意识和应急处理能力。
3.3 暂时设施的安全要求:施工人员在搭建暂时设施时,应按照像关的规范和要求进行操作,确保暂时设施的稳固和安全,避免因设施崩塌引起的安全事故。
四、应急处理和事故预防4.1 应急处理措施:在屋面工程施工过程中,如发生突发情况或者事故,施工人员应按照应急处理程序进行处理,确保人员的安全和事故的最小化。
4.2 事故预防措施:施工人员应定期进行安全检查和隐患排查,及时发现和处理安全隐患,预防事故的发生。
屋面工程施工技术交底8篇【第1篇】屋面工程施工作业-安全技术交底(一)盖瓦(粘土瓦)屋面施工安全要求1.凡患有严重心脏病、高血压、神经衰弱症及贫血症等,不适于高处作业者不能进行屋面工程施工作业。
2.施工前应先检查脚手架、防护栏杆或安全网架设是否牢固。
3.用车子运瓦应注意稳定,不得猛跑,前后车距离应不小于2m;坡度行车两车距离应不小于10m。
禁止并行或超车。
4.垂直运瓦应用器物吊运,不准从下向上手抛。
如用人工传递时,则上下方的人员要注意递准和接稳,位置应相互避开。
5.在金字屋面运瓦和挂瓦,应在两坡均衡地同时进行,保持屋架荷重的均衡;严禁单坡堆放和集中堆放。
6.屋面无望板时,应铺设有防滑条走道,严禁在桁条、瓦条上行走。
如屋面的顺水边无搭设脚手架时,檐口应架设防护栏杆或张挂安全网。
7.屋面坡度大于25时,必须使用移动式板梯挂瓦,板梯应设有牢固的挂钩。
必要时还须系好安全带。
8.操作人员不准穿硬底鞋、易滑鞋和拖鞋。
9.挂瓦范围的下方,应有警示标志或围栏,禁止人员通过和停留。
10.屋面上如有霜雪时,要及时清扫,并应有可靠的防滑措施。
11.碎瓦杂物应集中往下运,不准随便往下乱掷。
(二)石棉水泥渡形瓦屋面施工安全要求l.安装石棉瓦,必须做好各项安全措施。
在没有望板的屋面上安装石棉瓦,应在屋架下全面积张挂安全网或其他安全措施,无安全网或安全措施不准施工。
2.屋面檐口周围应设不低于l.4m高的防护栏杆。
3.施工时应搭设有防措条的l临时走道板,井随铺瓦进度随移随搭。
4.运瓦工作应在两坡对称进行,铺瓦时,亦沿两坡对称进行。
5.工具和螺栓(螺母、垫圈等)应放在工具袋内,严禁散丢在屋面上,以防掉下伤人。
6.操作时精神要集中,严禁嬉笑打闹,也不准互相上下抛掷物品。
7.在已安装好的石棉瓦上行走时,应沿已铺好屋面的檩条方向踝踏(以露出的螺母为标志),严禁直接在石棉瓦屋面上行走。
(三)轻型复合板屋面施工安全要求1.升运屋面板及泛水等构件,必须采用专用的吊索及提升架,按规定的吊点起吊。

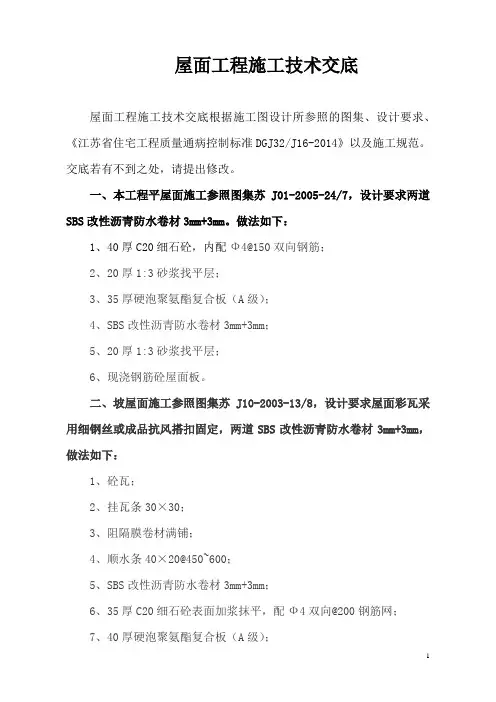

屋面工程施工技术交底屋面工程施工技术交底根据施工图设计所参照的图集、设计要求、《江苏省住宅工程质量通病控制标准DGJ32/J16-2014》以及施工规范。
交底若有不到之处,请提出修改。
一、本工程平屋面施工参照图集苏J01-2005-24/7,设计要求两道SBS改性沥青防水卷材3mm+3mm。
做法如下:1、40厚C20细石砼,内配Ф4@150双向钢筋;2、20厚1:3砂浆找平层;3、35厚硬泡聚氨酯复合板(A级);4、SBS改性沥青防水卷材3mm+3mm;5、20厚1:3砂浆找平层;6、现浇钢筋砼屋面板。
二、坡屋面施工参照图集苏J10-2003-13/8,设计要求屋面彩瓦采用细钢丝或成品抗风搭扣固定,两道SBS改性沥青防水卷材3mm+3mm,做法如下:1、砼瓦;2、挂瓦条30×30;3、阻隔膜卷材满铺;4、顺水条40×20@450~600;5、SBS改性沥青防水卷材3mm+3mm;6、35厚C20细石砼表面加浆抹平,配Ф4双向@200钢筋网;7、40厚硬泡聚氨酯复合板(A级);8、20厚1:25砂浆找平;9、现浇钢筋砼屋面板。
三、现浇钢筋砼屋面板的几层要求1、平屋面宜先做12~24h蓄水试验,渗漏部位处理完并干燥后再进行下道工序施工;2、坡屋面宜先做泼水试验,渗漏部位先进行处理,再进行下道工序施工;3、砼坡屋面板在檐口部位必须设置防滑挡肩,挡肩高度为找平层、防水层、保温层、细石砼保护层的总厚度,约120mm,挡肩中预埋Ф20排水管@1000。
四、找坡层(坡度3%,排水方向详见施工图)1、基层与突出屋面的(女儿墙、墙、变形缝、烟囱、管道、天沟、檐口等)的转角处,水泥砂浆粉刷均应做成半径为150mm的圆弧;2、屋面找坡坡向雨水口、砼屋面雨水口部坡度加大成积水区,雨水口杯标高比找平层低10~15mm;3、屋面找平形成后能看出有明显的坡向,坡向雨水口不应存在倒坡积水现象。
五、防水卷材铺贴1、基层必须干燥、清理干净;2、铺贴顺序应由最低标高处向上施工,铺贴天沟、檐沟卷材时,从落水口处向分水线方向铺贴,上下卷材铺贴方向应正确,不得相互垂直铺贴,天沟中铺贴卷材,接缝尽量留在屋面或天沟侧面,不宜留在天沟底面,卷材接缝应固定密封,无翘边。
工程编号G2011—0183 日期畅,其它用途车辆避让混凝土运输车;、搅拌站派调度员到达现场,与生产部门共同指挥协调运输车辆,确保混凝土运输车到达现场既不积压又不间断;、相关责任师及时填写“混凝土浇灌申请书”;、因底板砼施工时间较长,如因天气变化,应备有覆盖和排水措施;同时对施工用电是否会出现故障也要有足够的准备;2、劳动力准备根据现场实际需要,分两班不间断施工;项目部安排专人负责监控、记录大体积混凝土温度变化;四、细部节点施工1、檐口、卷材防水屋面檐口800mm范围内的卷材应满粘,卷材收头应采用金属压条钉压,并应用密封材料封严;檐口下端应做鹰嘴和滴水槽图1;图1:卷材防水屋面檐口注:1—密封材料;2—卷材防水层;3—鹰嘴;4—滴水槽;5—保温层;6—金属压条;7—水泥钉、涂膜防水屋面檐口的涂膜收头,应用防水涂料多遍涂刷;檐口下端应做鹰嘴和滴水槽图2;工程编号G2011—0183 日期图2:涂膜防水屋面檐口注:1—涂料多遍涂刷;2—涂膜防水层;3—鹰嘴;4—滴水槽;5—保温层、混凝土瓦屋面的瓦头挑出檐口的长度宜为50mm~70mm图3、图4;图3:混凝土瓦屋面檐口一注:1—结构层;2—保温层;3—防水层或防水垫层;4—持钉层;5—顺水条;6—挂瓦条;7—混凝土瓦工程编号G2011—0183 日期图4:混凝土瓦屋面檐口二注:1—结构层;2—防水层或防水垫层;3—保温层;4—持钉层;5—顺水条;6—挂瓦条;7—混凝土瓦;8—泄水管2、檐沟和天沟、卷材或涂膜防水屋面檐沟和天沟的防水构造图5,应符合下列规定:图5:卷材、涂膜防水屋面檐沟注:1—防水层;2—附加层;3—密封材料;4—水泥钉;5—金属压条;6—保护层⑴、檐沟和天沟的防水层下应增设附加层,附加层伸入屋面的宽度不应小于250mm;工程编号G2011—0183 日期⑵、檐沟防水层和附加层应由沟底翻上至外侧顶部,卷材收头应用金属压条钉压,并应用密封材料封严,涂膜收头应用防水涂料多遍涂刷;⑶、檐沟外侧下端应做鹰嘴和滴水槽;⑷、檐沟外侧高于屋面结构板时,应设置溢水口;、混凝土瓦屋面檐沟图6和天沟的防水构造,应符合下列规定:图6:混凝土瓦屋面檐沟注:1—混凝土瓦;2—防水层或防水垫层;3—附加层;4—水泥钉;5—金属压条;6—密封材料⑴、檐沟和天沟防水层下应增设附加层,附加层伸入屋面的宽度,不应小于500mm;⑵、檐沟和天沟防水层伸入瓦内的宽度不应小于150mm,并应与屋面防水层或防水垫层顺流水方向搭接;⑶、檐沟防水层和附加层应由沟底翻上至外侧顶部,卷材收头应用金属压条钉压,并应用密封材料封严;涂膜收头应用防水涂料多遍涂刷;⑷、混凝土瓦伸入檐沟、天沟内的长度,宜为50mm~70mm;3、女儿墙和山墙、女儿墙的防水构造应符合下列规定:⑴、本工程女儿墙压顶采用混凝土制品,压顶向内排水坡度不应小于5%,压顶内侧下端应做滴水槽;⑵、女儿墙泛水处的防水层下应增设附加层,附加层在平面和立面的宽度均不应工程编号G2011—0183 日期小于250mm;⑶、低女儿墙泛水处的防水层可直接铺贴或涂刷至压顶下,卷材收头应用金属压条钉压固定,并用密封材料封严;涂膜收头应用防水涂料多遍涂刷图7;图7:低女儿墙注:1—防水层;2—附加层;3—密封材料;4—金属压条;5—水泥钉;6—压顶⑷、高女儿墙泛水处的防水层泛水高度不应小于250mm,卷材收头应用金属压条钉压牢固,并应用密封材料封严;涂膜收头应用防水涂料多遍涂刷;泛水上部的墙体应作防水处理图8;工程编号G2011—0183 日期图8:高女儿墙注:1—防水层;2—附加层;3—密封材料;4—金属盖板;5—保护层;6—金属压条;7—水泥钉、山墙的防水构造应符合下列规定:⑴、山墙压顶应向内排水,坡度不小于5%,压顶内侧下端应做滴水处理;⑵、山墙泛水处的防水层应增设附加层,附加层在平面和立面的宽度均不应小于250mm;⑶、混凝土瓦屋面山墙泛水应采用聚合物水泥砂浆抹成,侧面瓦伸入泛水的宽度不应小于50mm图9;工程编号G2011—0183 日期图9:混凝土瓦屋面山墙注:1—混凝土瓦;2—防水层或防水垫层;3—聚合物水泥砂浆;4—附加层4、水落口重力式排水的水落口图10、图11防水构造应符合下列规定:图10:直式水落口注:1—防水层;2—附加层;3—水落工程编号G2011—0183 日期图11:横式水落口注:1—水落斗;2—防水层;3—附加层;4—密封材料;5—水泥钉⑴、水落口周围直径500mm范围内坡度不应小于5%,防水层下应增设附加层;⑵、防水层和附加层伸入水落口杯内不应小于50mm,并应粘接牢固;⑶、水落口杯应牢固地固定在承重结构上,其埋设标高应根据附加层的厚度及排水坡度加大的尺寸确定,且水落口的金属配件均应做防锈处理;5、伸出屋面管道、伸出屋面管道图12的防水构造应符合下列规定:工程编号G2011—0183 日期图12:伸出屋面管道注:1—细石混凝土;2—防水层;3—附加层;4—密封材料;5—金属箍⑴、管道周围的找平层应抹出高度不小于30mm的排水坡;⑵、管道泛水处的防水层下应增设附加层,附加层在平面和立面的宽度均不应小于250mm;⑶、管道泛水处的防水层泛水高度不应小于250mm;⑷、卷材收头应用金属箍紧固和密封材料封严,涂膜收头应用防水涂料多遍涂刷;、混凝土瓦屋面烟囱图13的防水构造,应符合下列规定:图13:混凝土瓦屋面烟囱注:1—混凝土瓦;2—挂瓦条;3—聚合物水泥砂浆;4—分水线;5—防水层或防水垫层;6—附加层。

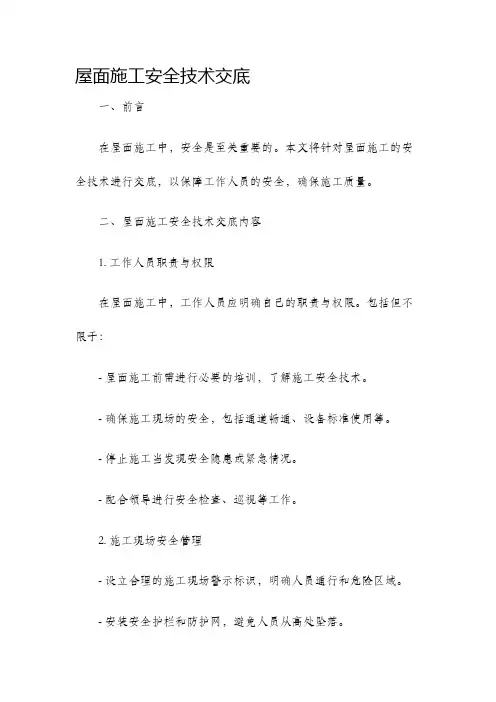

屋面施工安全技术交底
一、前言
在屋面施工中,安全是至关重要的。
本文将针对屋面施工的安全技术进行交底,以保障工作人员的安全,确保施工质量。
二、屋面施工安全技术交底内容
1. 工作人员职责与权限
在屋面施工中,工作人员应明确自己的职责与权限。
包括但不限于:
- 屋面施工前需进行必要的培训,了解施工安全技术。
- 确保施工现场的安全,包括通道畅通、设备标准使用等。
- 停止施工当发现安全隐患或紧急情况。
- 配合领导进行安全检查、巡视等工作。
2. 施工现场安全管理
- 设立合理的施工现场警示标识,明确人员通行和危险区域。
- 安装安全护栏和防护网,避免人员从高处坠落。
- 平衡施工现场的人员数量,避免安全防护设施过载。
- 定期清理施工现场,及时清除障碍物。
- 确保施工现场的通风良好,避免有毒气体积聚。
3. 安全防护装备
- 工作人员应正确佩戴安全帽、防护鞋、防护手套等个人防护装备。
- 使用符合标准的护目镜、耳塞等防护装备,避免受到施工噪音和飞溅物的伤害。
- 遵守使用安全绳、安全带等高处作业必备的安全装备。
- 确保使用专用的升降设备,并进行必要的维护保养。
4. 特殊施工环境与措施
- 在天气恶劣或强风、暴雨等气象条件下停止施工。
- 对高温天气下的工作人员提供充足的饮水和防暑物品。
- 对作业危险源进行风险评估,采取相应的防护措施。
工程名称郑州香江现代商贸物流园D5~8#楼分部工程屋面工程分项工程名称平屋面施工(不上人)交底时间
3、坡面上铺水泥砂浆找平层,铺设前为了控制泛水旳流向应做坡度控制
点,沿流水旳方向铺设,找平层宜设分格缝,并嵌填密封材料,纵横缝最大间距不适宜不小于6m,缝宽一般为3-5㎝。
4、待水泥砂浆找平层干净、干燥后,在基层上刷解决剂(冷底子油)
一道,然后应在分格缝上作附加层250㎜宽,单边点贴覆盖。
SBS 卷材宜平行屋脊铺贴,上下层卷材不得互相垂直铺贴,卷材搭接时,上下层及相邻两幅卷材旳搭接缝应错开,卷材短边、长边搭接均为80㎜,火焰加热器加热卷材应均匀,不得过度加热或烧穿卷材。
卷材表面热熔后应立即滚铺卷材,卷材下面旳空气应排尽,并辊压粘结牢固,不得空鼓。
卷材接缝部位必须溢出热熔旳改性沥青胶。
屋面卷材卷入如墙上凹槽内,卷材收头用水泥砂浆抹严,屋面天沟、檐口、泛水、落水口、伸出屋面烟道、阴阳角等部位应增长卷材附加层。
规定防水材料沿四周墙体都上翻250㎜高。
四周墙体边应做
企口型如图所示
技术负责人交底人接受人。
技术交底记录编号工程名称交底日期施工单位分项工程名称屋面工程交底提要屋面工程技术交底交底内容:一、施工准备1.1技术准备屋面工程施工前,项目有关技术、施工管理人员均要熟悉图纸,掌握施工图中平屋面的做法、材料要求、验收标准以及细部构造及技术要求。
技术部编制屋面工程施工方案,报监理审批后进行施工技术交底工作。
确定防水专业施工队的选择,办理资质审查审批手续。
防水层施工必须由具备防水资质的施工单位进行施工,施工人员必须全部持证上岗。
根据要求提出材料计划和排好施工进度计划,为施工作好提前准备。
技术员根据屋面施工方案,编制具有可操作性的施工技术交底,指导工人施工。
屋面工程施工中,按施工工序、层次进行检验,合格后方可进行下道工序、层次的作业。
对现场作业指挥责任人进行方案交底,落实材料造型技术要求,及对厂家技术质量情况把关。
屋面施工应采取样板先行原则,先进行样板施工,再进行大面积施工。
1.2材料准备进场的所有材料均应有合格证明,检验报告;需进场复试的项目应在监理见证下进行取样复试,复试结果合格后上报监理,经监理同意后方可使用。
施工材料表:序号材料名规格用途备注1XPS保温板50厚,导热系数≤0.03WW/mk,密度≥25kg/m³,燃烧性能等级B1级。
保温层2SBS改性沥青防水卷材3mm厚(Ⅱ型)防水层3轻骨料混凝土CL7.5找坡层4水泥砂浆1:2.5、1:3的水泥砂浆找平层5聚合物水泥基防水涂料2厚隔汽层6塑料薄膜0.4厚隔离层7细石混凝土C20保护层1.3施工工具机具名称规格型号单位数量用途手动切割机100W台1材料切割小平铲50~100mm个5清理基层、局部扫帚常用把5清扫基层铁抹子常规个10修补基层及末端收头抹平灭火器个10灭火手工工具:铁铲、喷壶、拍板、刮杠、抹子、灰桶、钢丝刷、线锤、挂线板、小线和刷子、橡皮锤、墨斗、卷尺、发条刀、抹刀、滚筒、压辊等。
1.4作业条件各种穿过屋面的预埋管件、孔洞已修补好;屋面的女儿墙、雨水口、出屋面管道、设备基础等均按设计图纸要求施工完毕。
屋面工程施工技术交底一、项目背景屋面工程施工技术交底是指在屋面工程施工前,施工单位向施工人员详细介绍工程的施工技术、工艺要求、安全注意事项等,并进行相关培训,确保施工人员能够正确理解和掌握施工要求,提高施工质量和安全性。
本次施工技术交底的目的是确保屋面工程施工能够按照规范要求进行,保证工程质量和工期的顺利完成。
二、施工技术交底内容1. 工程概况屋面工程的位置、面积、高度、施工时间等基本信息。
2. 施工图纸和设计要求详细介绍屋面工程的施工图纸和设计要求,包括屋面结构、材料规格、施工工艺等。
3. 施工工艺要求3.1 屋面基层处理介绍屋面基层处理的方法和要求,包括清理、修补、防水处理等。
3.2 材料准备与使用详细介绍所使用的材料种类、规格、质量要求等,并说明使用方法和注意事项。
3.3 施工工艺流程按照施工图纸和设计要求,逐步讲解施工工艺流程,包括屋面防水、保温、排水、铺装等。
3.4 施工工具和设备介绍所需施工工具和设备的种类、规格、使用方法和注意事项。
4. 安全注意事项4.1 工程安全要求强调施工过程中的安全意识和安全措施,包括高空作业、防护措施、用电安全等。
4.2 施工现场管理详细介绍施工现场的管理要求,包括施工人员的着装、施工道具的摆放、材料堆放等。
4.3 紧急情况处理介绍突发紧急情况的处理方法,包括火灾、意外伤害等。
5. 质量要求和验收标准详细介绍屋面工程的质量要求和验收标准,包括屋面平整度、防水性能、保温效果等。
6. 工期安排和施工组织介绍工期安排和施工组织的要求,包括施工人员的分工、协调配合等。
三、施工技术交底的方法和流程1. 方法施工技术交底可以采用讲解、演示、培训等多种方式,确保施工人员充分理解和掌握相关知识。
2. 流程2.1 通知施工人员提前通知施工人员参加施工技术交底会议,并告知时间、地点等信息。
2.2 会议召开在指定的时间和地点召开施工技术交底会议,由施工单位负责人进行讲解和培训。

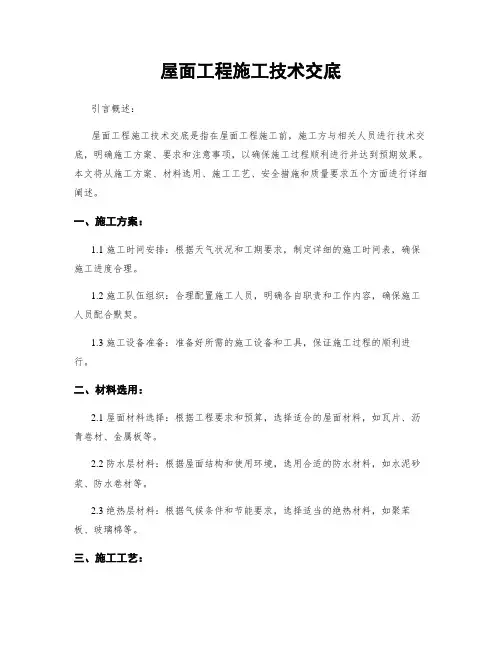

屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在屋面工程施工前,施工方与相关人员进行技术交底,明确施工方案、要求和注意事项,以确保施工过程顺利进行并达到预期效果。
本文将从施工方案、材料选用、施工工艺、安全措施和质量要求五个方面进行详细阐述。
一、施工方案:1.1 施工时间安排:根据天气状况和工期要求,制定详细的施工时间表,确保施工进度合理。
1.2 施工队伍组织:合理配置施工人员,明确各自职责和工作内容,确保施工人员配合默契。
1.3 施工设备准备:准备好所需的施工设备和工具,保证施工过程的顺利进行。
二、材料选用:2.1 屋面材料选择:根据工程要求和预算,选择适合的屋面材料,如瓦片、沥青卷材、金属板等。
2.2 防水层材料:根据屋面结构和使用环境,选用合适的防水材料,如水泥砂浆、防水卷材等。
2.3 绝热层材料:根据气候条件和节能要求,选择适当的绝热材料,如聚苯板、玻璃棉等。
三、施工工艺:3.1 屋面结构处理:对屋面结构进行检查和处理,确保结构坚固、平整,并做好防水处理。
3.2 材料安装:根据施工方案,按照正确的安装方法和顺序,将屋面材料进行安装,确保坚固可靠。
3.3 施工质量控制:在施工过程中,加强质量控制,检查材料和工艺是否符合要求,及时纠正问题。
四、安全措施:4.1 安全防护设施:在施工现场设置必要的安全防护设施,如护栏、安全网等,确保施工人员的安全。
4.2 特殊施工注意事项:针对特殊施工环境和工艺要求,制定相应的施工方案和安全措施,确保施工过程安全可靠。
4.3 紧急情况应急预案:制定应急预案,明确各种紧急情况下的处理措施,确保施工人员的安全。
五、质量要求:5.1 工程验收标准:根据相关规范和标准,明确工程验收的标准和要求,确保屋面工程质量达到预期效果。
5.2 施工记录和档案:做好施工记录和档案管理,保留施工过程中的相关资料,便于后期追溯和维护。
5.3 质量保证措施:制定质量保证措施,如定期维护和检查,确保屋面工程的长期稳定性和使用寿命。
屋面工程技术交底标题:屋面工程技术交底引言概述:屋面工程技术交底是指在施工前,工程负责人向施工人员详细说明屋面工程的施工要求、技术标准和安全注意事项,确保施工过程顺利进行,工程质量达到标准要求。
一、材料准备1.1 确认材料种类和数量:根据设计图纸和施工方案,确认所需材料的种类、规格和数量。
1.2 检查材料质量:对于屋面工程所使用的材料,要进行质量检查,确保符合相关标准和要求。
1.3 储存材料:妥善储存屋面工程所需的材料,避免受潮、变形或者损坏。
二、施工工艺2.1 基层处理:在进行屋面施工前,要对基层进行处理,确保基层平整、坚固。
2.2 防水层施工:根据设计要求,采用适当的防水材料进行屋面防水层的施工,保证屋面防水性能。
2.3 施工工艺控制:严格按照施工方案进行操作,控制好施工工艺,避免浮现质量问题。
三、安全注意事项3.1 安全防护:施工人员要做好安全防护工作,佩戴好安全帽、安全带等防护用具。
3.2 高空作业:屋面工程通常需要在高空进行,要加强高空作业的安全管理,确保施工人员的安全。
3.3 防火防爆:屋面工程中常涉及到明火作业,要注意防火防爆措施,确保施工安全。
四、质量验收4.1 施工过程监督:工程负责人要对施工过程进行监督,确保施工符合技术要求。
4.2 质量检查:在施工完成后,要进行质量检查,确保屋面工程质量符合相关标准。
4.3 整改措施:如发现质量问题,要及时采取整改措施,确保工程质量达到要求。
五、交底记录5.1 编制交底记录:在屋面工程技术交底结束后,要对交底内容进行记录,包括施工要求、安全注意事项等。
5.2 交底确认:施工人员要对交底内容进行确认,确保理解并遵守相关要求。
5.3 交底归档:将交底记录归档保存,作为屋面工程施工过程中的重要参考资料。
总结:屋面工程技术交底是确保工程质量和安全的重要环节,惟独做好技术交底工作,才干保证屋面工程施工顺利进行,达到预期效果。
在实际施工中,要严格按照技术要求进行操作,做到材料准备充分、施工工艺规范、安全注意事项到位、质量验收严格、交底记录完善,确保屋面工程质量和安全。
屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在屋面工程施工过程中,施工方向工人详细讲解工程的施工技术要求和注意事项。
这是确保屋面工程施工质量的重要环节,惟独工人理解并掌握了施工技术要求,才干保证工程的顺利进行和质量的可靠性。
本文将从五个方面,即施工工艺、材料准备、安全措施、质量要求和验收标准,详细阐述屋面工程施工技术交底的内容。
一、施工工艺1.1 屋面结构分析:工人需要了解屋面结构的类型和特点,包括平屋面、斜屋面、绿化屋面等,以便在施工中选择合适的工艺。
1.2 施工顺序安排:根据屋面结构和材料特性,确定施工的顺序,包括基础处理、防水层施工、保温层施工等,确保施工的联贯性和合理性。
1.3 工艺要点讲解:详细讲解每一个施工环节的工艺要点,如基础处理时的清洁要求、防水层施工时的涂布要求等,确保工人能够正确操作。
二、材料准备2.1 材料种类介绍:介绍屋面工程中常用的材料种类、特点和适合范围,如防水材料、保温材料等,以便工人选择合适的材料。
2.2 材料质量要求:讲解材料的质量要求,包括材料的强度、耐候性等指标,以及如何判断材料的质量是否符合要求。
2.3 材料使用方法:详细讲解每种材料的使用方法,如防水涂料的搅拌比例、保温板的固定方法等,确保工人正确使用材料。
三、安全措施3.1 安全意识培养:重点强调施工中的安全意识,如高处作业时的安全防护、材料搬运时的人身安全等,确保工人安全施工。
3.2 安全操作规范:讲解施工中的安全操作规范,如使用防护工具、正确使用施工机械等,确保工人按照规范操作。
3.3 突发情况应对:指导工人应对突发情况,如天气突变、设备故障等,提供相应的应急措施和联系方式。
四、质量要求4.1 施工标准讲解:讲解屋面工程施工的相关标准,如防水层的厚度、保温层的导热系数等,确保工人按照标准施工。
4.2 质量控制要点:指导工人控制施工质量的要点,如防水层施工时的涂布均匀性、保温层施工时的材料密实性等,确保施工质量可靠。
屋面找平层工程技术交底屋顶找平层工程是指在旧屋顶的基础上增加一层新的找平层,使屋顶的表面变得平整,增加屋顶的承载能力。
屋顶找平层大多数应用于旧屋顶或屋顶出现漏水的情况下,可以提升屋顶的保温、隔水以及防止老化等状况的发生,同时也可以展现建筑的美观和大气。
一、施工前准备1、设计方案的制订:根据屋顶平面图,设计准确的找平层标高、倾斜度与排水设计方案,确保施工顺利,维护施工工期和施工质量。
2、材料的准备:找平层施工中采用的主要材料如砂浆、钢筋、水泥、防水涂料等需要提前购买好并配好比例,以备施工使用。
3、控制层的处理:控制层处理需要根据屋面情况进行,多使用的控制层为防水砂浆层,所以需要掌握好控制层厚度和施工方式。
二、施工流程1、清理屋面:清理完整的屋面不仅是施工的基础,同时也影响屋面找平层的建设品质。
清理屋面清除杂物、陈旧漆层或者油垢,清除的干净程度对于施工以及之后的使用十分重要。
2、铺设控制层:铺设找平层控制层是为了保证找平层的厚度,同时能够起到防水作用,施工中应按照防水砂浆层厚度进行铺设。
3、找平层砂浆的加工:找平层砂浆的材料主要是水泥、河沙及添加剂。
找平层砂浆材料的搭配比例应是根据实际情况进行编配,以保证找平层砂浆达到规定的性能指标。
施工中需要掌握好找平层砂浆的加工工艺,施工时间不能超过规定时间,不然就会对砂浆的性能带来影响。
4、找平层的施工:找平层的施工需要进行根据混凝土地面上增加坡度,应按照设计要求进行组织施工。
及时检查屋面找平层层厚度与坡度是否符合设计要求。
5、防水层的涂抹:找平层完工后,涂抹防水涂料是保证屋面防水性能的关键之一,按照涂抹次序进行施工,可以增加施工安全性,提高涂刷效果。
6、防腐处理:施工完成后应根据规定期限,对于金属件进行防腐处理,能够提高屋面找平层的使用寿命和防腐等级。
三、质量验收1、找平层厚度与坡度:在验收屋面找平层时,必须重点关注找平层的厚度和坡度是否符合设计要求,一旦发现施工过程中出现问题,应尽快采取措施进行处理。
屋面施工安全技术交底屋面施工是建筑工程中的一个重要环节,由于其作业环境特殊,存在着诸多安全风险。
为了确保屋面施工的安全进行,保障施工人员的生命安全和身体健康,特进行本次屋面施工安全技术交底。
一、施工前的准备工作1、技术准备施工前,施工人员应熟悉施工图纸和相关技术规范,了解屋面的结构、坡度、排水等要求。
制定详细的施工方案,并向施工班组进行技术交底,确保施工人员清楚施工流程和质量标准。
2、材料准备屋面施工所用的材料应符合设计要求和相关标准,如防水材料、保温材料、瓦材等。
材料应提前进场,并进行检验和验收,确保质量合格。
存放材料的场地应平整、干燥、通风良好,并采取防火、防潮、防雨等措施。
3、现场准备屋面施工前,应将屋面上的杂物、垃圾等清理干净,确保基层平整、坚实、干燥。
对突出屋面的结构(如女儿墙、烟囱、通风道等)进行检查和处理,确保其牢固可靠。
在屋面周边设置防护栏杆和安全网,防止施工人员坠落。
4、人员准备施工人员应经过专业培训,具备相应的施工技能和安全意识。
特种作业人员(如架子工、电工、焊工等)应持证上岗。
施工前,应对施工人员进行安全教育和培训,使其了解施工中的安全风险和防范措施。
二、施工过程中的安全注意事项1、高处作业安全(1)屋面施工属于高处作业,施工人员应佩戴安全带,并将安全带挂在牢固可靠的地方。
严禁在没有防护设施的情况下进行高处作业。
(2)使用的梯子应牢固可靠,梯脚应有防滑措施。
梯子的坡度应符合要求,不得垫高使用。
上下梯子时应面向梯子,不得手持工具或材料。
(3)在屋面上行走时,应注意脚下,防止滑倒或踩空。
不得在屋面上奔跑、跳跃或打闹。
2、防火安全(1)屋面施工中经常使用明火作业(如焊接、切割等),应办理动火审批手续,并配备灭火器材。
作业现场周围不得有易燃、易爆物品。
(2)防水材料和保温材料大多为易燃材料,应妥善存放和使用。
施工现场严禁吸烟和动用明火。
3、用电安全(1)屋面施工用电应符合临时用电规范要求,采用三级配电两级保护系统。
屋面工程施工技术交底一、项目背景屋面工程是建筑施工中重要的一环,它直接关系到建筑物的防水、保温和美观等方面。
为了确保屋面工程施工的质量和安全,本次施工技术交底旨在向施工人员详细介绍屋面工程的施工技术要点和注意事项。
二、施工工艺流程1. 准备工作(1)施工前的准备:包括施工材料、施工工具、施工设备的准备,确保施工所需物资齐全。
(2)施工现场准备:清理施工区域,确保施工现场整洁,安全通畅。
2. 屋面基层处理(1)清理基层:清除基层表面的杂物、油污等。
(2)检查基层:对基层进行检查,确保基层平整、无裂缝、无渗漏等问题。
3. 防水层施工(1)材料准备:根据设计要求,选择合适的防水材料。
(2)底层施工:先进行底层防水材料的施工,确保底层防水层的牢固和平整。
(3)中层施工:根据需要,进行中层防水材料的施工,增强防水层的稳定性。
(4)面层施工:最后进行面层防水材料的施工,确保防水层的密封性和耐久性。
4. 保温层施工(1)材料准备:根据设计要求,选择合适的保温材料。
(2)保温层施工:根据设计要求,进行保温材料的施工,确保保温层的厚度和密实度。
5. 防护层施工(1)材料准备:根据设计要求,选择合适的防护材料。
(2)防护层施工:根据需要,进行防护材料的施工,确保屋面的耐候性和抗老化能力。
6. 屋面排水系统施工(1)材料准备:根据设计要求,选择合适的排水材料。
(2)排水系统施工:根据设计要求,进行排水系统的施工,确保屋面排水畅通。
7. 屋面装饰层施工(1)材料准备:根据设计要求,选择合适的装饰材料。
(2)装饰层施工:根据需要,进行装饰材料的施工,确保屋面的美观和耐久性。
三、施工安全注意事项1. 安全防护:施工人员必须佩戴安全帽、防滑鞋等个人防护用品,确保施工过程中的安全。
2. 施工现场管理:施工现场必须设置警示标识,保持施工现场的整洁和安全通畅。
3. 施工设备操作:施工人员必须熟悉并正确操作施工设备,确保施工过程中的安全。
屋面工程施工技术交底标题:屋面工程施工技术交底引言概述:屋面工程施工技术交底是指在施工前,施工方与监理方、设计方等相关人员进行详细的技术交底,确保施工过程中的质量和安全。
本文将从施工前的准备工作、屋面施工的具体要求、材料选择、施工工艺和施工质量控制等五个方面进行详细阐述。
一、施工前的准备工作1.1 确定施工方案:根据设计方案和监理要求,确定屋面工程的具体施工方案,包括施工方法、工期安排等。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括人员配备、材料采购、施工流程等,确保施工进度顺利进行。
1.3 安全交底:对施工人员进行安全交底,明确施工现场的安全规范和应急措施,确保施工过程中的安全。
二、屋面施工的具体要求2.1 材料选择:根据设计要求和监理要求,选择符合标准的屋面材料,确保施工质量。
2.2 施工工艺:按照施工方案和设计要求,采用正确的施工工艺进行施工,确保屋面结构的稳固和密封性。
2.3 施工质量要求:严格按照监理要求和质量标准进行施工,确保屋面工程的质量达到要求。
三、材料选择3.1 防水材料:选择符合标准的防水材料,如防水卷材、防水涂料等,确保屋面的防水性能。
3.2 保温材料:根据设计要求选择合适的保温材料,如聚苯板、岩棉等,确保屋面的保温效果。
3.3 配件材料:选择符合标准的配件材料,如排水系统、通风系统等,确保屋面的功能完善。
四、施工工艺4.1 屋面平整度:在施工过程中,保证屋面的平整度,避免浮现凹凸不平的情况。
4.2 接缝处理:对屋面的接缝进行严格处理,确保接缝处的密封性和防水性能。
4.3 防水层施工:对防水层的施工进行严格控制,确保防水层的质量和完整性。
五、施工质量控制5.1 工程验收:在施工完成后,进行工程验收,确保屋面工程的质量符合设计要求和监理要求。
5.2 质量监控:在施工过程中,进行质量监控,及时发现并解决施工中的质量问题。
5.3 完工交底:在工程完工后,对施工过程进行总结和交底,确保施工方案的执行和质量控制的有效性。
屋面找平层施工技术交底记录日期:xxxx年xx月xx日地点:施工现场一、施工目的:为了使屋面达到平整、光滑的要求,确保后续瓦工和防水工程的顺利进行,同时提高整个屋面工程的质量。
二、施工准备工作:1.购买所需材料:找平剂、水泥、沙子、水等;2.准备施工工具:搅拌机、搅拌棒、施工刮板、手动敲打工具等;3.确认施工区域:根据设计要求和现场实际情况,确定需要进行找平层施工的区域。
三、施工步骤:1.清理施工区域:将施工区域的杂物、尘土等清理干净,确保施工面整洁;2.搅拌找平剂:按照找平剂的使用说明,将适量的找平剂倒入搅拌机中,添加适量的水进行搅拌,直至搅拌均匀;3.施工刮平:将搅拌好的找平剂倒在施工区域上,用施工刮板将找平剂均匀刮开,保证找平层的平整度;4.敲打处理:施工刮平后,用手动敲打工具对找平层进行敲打,确保找平层的紧实性和平整度;5.完工验收:待找平层施工完成后,进行验收,确认找平层的平整度符合要求。
四、施工注意事项:1.找平剂的比例:根据找平剂的使用说明,严格按照比例搅拌,以确保找平层的强度和耐用性;2.搅拌均匀度:搅拌机搅拌找平剂时,要确保搅拌均匀,否则可能导致找平层表面出现不平整的现象;3.施工刮平力度:在将找平剂刮平时,要保持力度均匀,厚度一致,避免出现过度或不足的情况;4.敲打力度:在敲打找平层时,要轻重适度,避免敲击过度导致找平层损坏;5.施工现场管理:严禁乱倒乱扔材料,施工现场要保持整洁,防止材料浪费和影响施工质量。
五、施工安全措施:1.施工人员必须佩戴安全帽、安全鞋等个人防护装备;2.搅拌机操作人员要注意电气安全,确保电源接地良好;3.找平剂刮平时,要防止刮板滑动造成意外伤害;4.施工现场要设置警示标志,防止他人误入施工区域。
负责人姓名:_________负责人签字:_________以上技术交底记录已经详细说明了屋面找平层施工的目的、准备、步骤、注意事项和安全措施,确保施工的顺利进行和工程质量的保证。
