一、交底目的为确保人工开挖探坑作业的安全进行,预防安全事故的发生,特进行本次安全技术交底。
二、适用范围本交底适用于所有进行人工开挖探坑的工程。
三、交底内容1. 作业人员要求- 所有参与人工开挖探坑的作业人员必须经过专业培训,并取得相应的操作资格证书。
- 工人入场前必须进行三级安全教育,考试合格后方可进入施工现场。
2. 安全防护措施- 所有人员进入施工现场必须佩戴合格的安全帽,系好下颚带,锁好带扣。
- 高处作业时,必须系好安全带,并挂牢安全绳。
- 作业现场严禁吸烟,并配备足够的消防器材。
3. 探坑开挖前的准备工作- 开挖前应进行地质勘察,了解地下管线、地下障碍物等,制定详细的施工方案。
- 开挖区域应设置明显的警示标志,并设专人负责现场安全。
4. 探坑开挖过程中的安全注意事项- 开挖时,应自上而下分层进行,严禁超挖。
- 挖土时应注意土壁的稳定性,发现有裂缝及倾、坍可能时,人员应立即撤离,并采取加固措施。
- 人工挖土时,前后操作人员间距不应小于2~3米,堆土应在1米以外,且高度不得超过1.5米。
- 夜间施工时,应有充足的照明,并设置明显的警示标志。
5. 探坑支护措施- 探坑深度超过1.5米时,应设人员上下坡道和爬梯,并设置安全栏杆。
- 探坑深度超过2米时,应在边沿设置两道1.2-1.5米高的护身栏杆,危险处夜间应设红色标志灯。
6. 探坑排水措施- 基坑上口周边必须用细石砼做挡水台和排水沟,确保排水畅通,保证边坡的稳定。
7. 探坑作业现场管理- 探坑边1米以内不得堆土、堆料、停置机具。
- 探坑作业过程中,应有专人指挥,防止机械伤人或坠土伤人。
8. 应急救援措施- 建立应急救援组织,配备必要的应急救援器材。
- 作业人员应熟悉应急救援程序,掌握基本的急救知识。
四、交底方式由项目经理或安全员对作业人员进行安全技术交底,确保作业人员充分了解并掌握安全操作规程。
五、交底记录交底结束后,由项目经理或安全员填写《安全技术交底记录》,并报相关部门备案。
一、交底目的为确保人工开挖作业过程中的安全,预防事故发生,提高施工人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底内容1. 作业人员要求(1)作业人员必须经过专业培训,具备相关技能,且身体健康,无职业禁忌症。
(2)作业人员应熟悉本岗位操作规程和安全操作规程,并掌握必要的应急处理措施。
(3)作业人员必须遵守施工现场各项规章制度,服从现场管理。
2. 作业前准备(1)对施工现场进行安全检查,确保场地平整,排水畅通,无障碍物。
(2)检查施工工具、设备、防护用品等是否完好,符合安全要求。
(3)熟悉施工图纸和施工方案,了解开挖范围、深度、坡度等参数。
3. 作业过程中注意事项(1)开挖前,应先进行探坑,了解地质情况,确认无危险因素后方可进行开挖。
(2)开挖过程中,应保持开挖面平整,避免出现陡峭边坡,减少土体下滑风险。
(3)开挖深度超过1.5米时,应在边坡上设置安全防护设施,如护栏、警示标志等。
(4)作业人员应佩戴安全帽、手套、防护鞋等个人防护用品。
(5)禁止在开挖面休息、吸烟、乱扔垃圾等。
(6)作业过程中,发现异常情况(如边坡滑坡、地面裂缝等),应立即停止作业,报告现场负责人,采取应急措施。
4. 作业后清理(1)作业结束后,应及时清理施工现场,确保场地整洁。
(2)对开挖面进行回填,恢复原状。
(3)对施工过程中产生的废弃物进行分类处理,严禁乱堆乱放。
三、应急处理1. 作业过程中,如发生人员受伤、设备损坏等情况,应立即停止作业,及时报警,并采取相应措施进行救援。
2. 发生事故后,应立即上报相关部门,按照事故调查处理程序进行事故调查和处理。
四、交底总结本安全技术交底旨在提高人工开挖作业过程中的安全意识,预防事故发生。
请各作业人员认真学习并严格执行,确保施工安全。
五、交底日期[填写交底日期]六、交底人[填写交底人姓名及职务]七、审核人[填写审核人姓名及职务]八、签收人[填写签收人姓名及职务]。

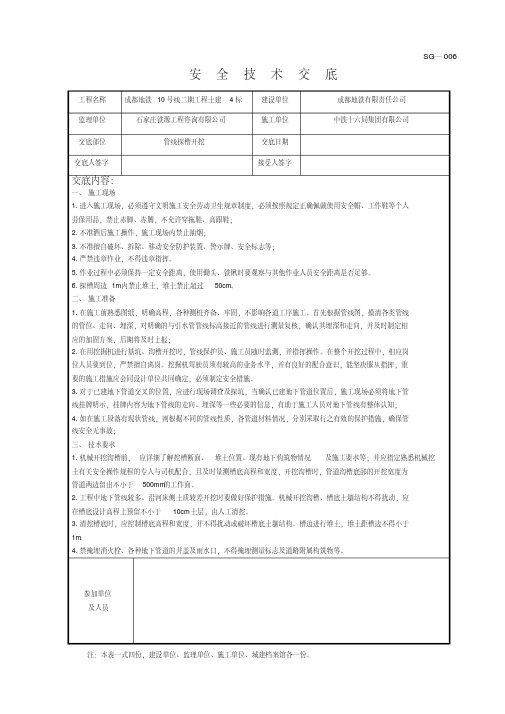

SG—006安全技术交底工程名称成都地铁10号线二期工程土建4标建设单位成都地铁有限责任公司监理单位石家庄铁源工程咨询有限公司施工单位中铁十六局集团有限公司交底部位管线探槽开挖交底日期交底人签字接受人签字交底内容:一、施工现场1.进入施工现场,必须遵守文明施工安全劳动卫生规章制度,必须按照规定正确佩戴使用安全帽、工作鞋等个人劳保用品,禁止赤脚、赤膊,不允许穿拖鞋、高跟鞋;2.不准酒后施工操作,施工现场内禁止抽烟;3.不准擅自破坏、拆除、移动安全防护装置、警示牌、安全标志等;4.严禁违章作业,不得违章指挥。
5.作业过程中必须保持一定安全距离,使用锄头、铁锹时要观察与其他作业人员安全距离是否足够。
6.探槽周边1m内禁止堆土,堆土禁止超过50cm。
二、施工准备1.在施工前熟悉图纸,明确高程,各种测桩齐备、牢固,不影响各道工序施工。
首先根据管线图,摸清各类管线的管位、走向、埋深,对明确的与引水管管线标高接近的管线进行测量复核,确认其埋深和走向,并及时制定相应的加固方案,后期将及时上报;2.在用挖掘机进行基坑、沟槽开挖时,管线保护员、施工员随时监测,并指挥操作。
在整个开挖过程中,相应岗位人员要到位,严禁擅自离岗。
挖掘机驾驶员须有较高的业务水平,并有良好的配合意识,能坚决服从指挥;重要的施工措施应会同设计单位共同确定,必须制定安全措施。
3.对于已建地下管道交叉的位置,应进行现场调查及探坑,当确认已建地下管道位置后,施工现场必须将地下管线挂牌明示,挂牌内容为地下管线的走向、埋深等一些必要的信息,有助于施工人员对地下管线有整体认知;4.如在施工段落有现状管线,则根据不同的管线性质,各管道材料情况,分别采取行之有效的保护措施,确保管线安全无事故;三、技术要求1.机械开挖沟槽前,应详细了解挖槽断面、堆土位置、现有地下构筑物情况及施工要求等;并应指定熟悉机械挖土有关安全操作规程的专人与司机配合,且及时量测槽底高程和宽度,开挖沟槽时,管道沟槽底部的开挖宽度为管道两边留出不小于500mm的工作面。
表 C2-1工程名称乌鲁木齐轨道交通 4 号线一期工程九交底日期标(河南东路站~八家户北站区间)施工单位中交地道工程局有限企业分项工程名称2017 年 04月 28日河南东路站~八家户北站区间竖井场地探沟交底概要河南东路站~八家户北站区间竖井场所探沟施工安全技术交底交底内容:一、交底目的经过本次技术交底,加深对现场技术人员和施工班组作业人员对本工程竖井场所探沟开挖技术要求、保证管线安全,保证探沟开挖正常进行。
二、交底范围本次交底合用于河南东路站至八家户北站区间竖井场所探沟开挖施工。
三、施工准备1、丈量准备:在探沟开挖前,依据业主供给的河南东路站~八家户北站区间盾构施工图纸,丈量班确立探沟开挖中心线,沿南北向撒白灰线。
?2、施工现场波及的详细管线种类及埋设深度。
?3、机具准备:十字镐、铁铲等。
?4、人员准备:管理人员 4 人,开挖工人 6 人。
四、探沟及改线开挖详细技术要求1、采纳放坡开挖,放坡坡度为1: ,基底宽度,开挖深度地表以下≥,以下列图1 所示。
高度≥(放坡 1: )图 1 探沟开挖施工表示图审查人交底人接受交底人注: 1、本表由施工单位填写,交底单位与接受交底单位各存一份。
表 C2-1乌鲁木齐轨道交通 4 号线一期工程九工程名称交底日期标(河南东路站~八家户北站区间)分项工程施工单位中交地道工程局有限企业名称2017 年 04月 28日河南东路站~八家户北站区间竖井场地探沟交底概要河南东路站~八家户北站区间竖井场所探沟施工安全技术交底交底内容:2、开挖时一定当心,用铁锹轻轻发掘,不得用镐。
发现土质发生变化时应改用木钎将覆盖物消除洁净,以保证不破坏地下管线。
3、在开挖过程中,发现地下不明管线要实时报告现场工程师(并实时报业主及监理),在现场工程师的监督下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。
同时要采纳清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等要点防备举措。
土方开挖工程施工技术交底各土方施工班组:为了土方开挖过程中各班组工人人身安全,特将土方开挖过程中施工要点进行交底,由施工技术负责人向各班组长交底后,各班组长要向施工工人进行交底,要做到不漏一人。
这样才能有效保障挖土作业的安全进行,减少事故的发生。
以下为制定的详细施工方案和安全操作规程,确保施工过程中的安全和顺利进行。
一、进入现场必须遵守安全生产六大纪律。
这包括遵守岗位责任、服从管理、遵守安全操作规程、禁止酒后作业、禁止违章指挥和禁止违章作业等。
二、挖土中发现管道、电缆及其他埋设物应及时报告,不得擅自处理。
在挖土作业过程中,如果发现埋设物,如管道、电缆等,应立即停止作业,并及时报告相关负责人。
不得擅自处理,以免引发安全事故。
三、挖土时要注意土壁的稳定性。
在进行挖土作业时,需要注意土壁的稳定性。
一旦发现土壁出现裂缝或倾倒的可能性,人员应立即撤离,并及时采取措施进行处理,确保人员的安全。
四、人工挖土时,前后操作人员间距离不应小于2-3米,堆土要在1米以外,并且高度不得超过1.5米。
在人工挖土作业中,为了确保操作人员的安全,前后操作人员之间的距离应保持一定的安全距离。
同时,堆土应远离挖掘区域,以免发生土方坍塌导致伤害事故。
五、每日或雨后必须检查土壁及支撑稳定情况。
在进行挖土作业前,需要进行土壁和支撑的稳定性检查。
只有在确保安全的情况下,才能继续工作。
此外,不得将土方和其他物件堆放在支撑物上,也不得在支撑物下行走或站立。
六、机械挖土时,启动前应检查离合器、钢丝绳等,经空车试运转正常后再开始作业。
在使用机械进行挖土作业之前,需要对机械设备进行检查,确保离合器、钢丝绳等部件正常运转。
同时,还需要进行空车试运转,确保机械的正常工作状态,然后再开始正式作业。
七、机械操作中进铲不应过深,提升不应过猛。
在机械挖土操作中,进铲时应注意不要过深,以免损坏地下管线或其他设施。
提升时也要注意控制速度,避免过猛提升导致机械不稳定或发生意外。
沟槽开挖安全技术交底一、一般规定1、参加挖掘作业的人员,必须熟悉挖掘作业的安全操作规程,并在作业前接受安全技术交底。
2、挖掘作业前,应先调查地下设施、地下文物和管线情况,在确认安全后方可作业。
在市区主要路段和市容保护区施工,无论土质坚硬或松软,都应禁用明挖。
3、挖掘作业前,应先做好防护设施,在挖方上侧堆土时,堆土边缘应离开槽底至少1米,以防发生滑坍;在挖方下侧堆土时,堆土高度不得超过1.5米。
4、槽深超过2米时,必须在槽帮设牢固的支撑,并备有专门供施工人员上下的安全梯。
挖掘作业应分层进行,下层暴露时间不得超过上层暴露时间的一半。
5、槽边堆土的高度应低于1.5米,材料堆放应距沟槽边不小于1米。
6、当用机械挖槽时,挖掘机回转范围内不得站人。
7、人工挖槽时,应检查工具完好情况,穿戴整齐劳保用品,戴好安全帽。
8、施工时应设置安全标志和红灯,危险地段要悬挂“危险”或者“禁止通行”的明显标志,夜间设红灯警示。
9、沟槽必须做好排水处理,根据需要随时抽水。
10、在地下水位以下挖槽,必须采取轻型井点降水或深井降水。
二、排水管道沟槽开挖安全技术要求1、槽帮坡度应根据土质、槽深、槽底宽、地下水位高低等因素确定。
槽帮坡度不得大于土壤的自然安息角。
槽帮坡度一般应不大于1:0.5,在市区主要路段和市容保护区应不大于1:1。
2、沟槽开挖时,应按施工设计要求放坡或采取支护措施。
3、沟槽开挖时,应设置一定数量的集水坑和排水沟,集水坑和排水沟应设置在沟槽基础一侧,且应低于槽底0.5米以上。
当排水不良时应及时采取水泵抽水等措施。
4、沟槽开挖后应及时进行管道基础施工和敷设接口、填料等;若沟槽不能及时进行下一道工序时,应预留一定厚度的覆盖土层并应防止地面水流入槽内;再次挖深时,应按1:0.33放坡或采取支护措施。
5、采用机械挖槽时,作业中应随时检查沟槽的净空尺寸和中心位置,以防超挖或偏挖。
6、采用机械挖槽时,一般宜在上层挖至设计沟槽深度的约60%~70%时进行一次粗平;然后进行人工清底平整。
