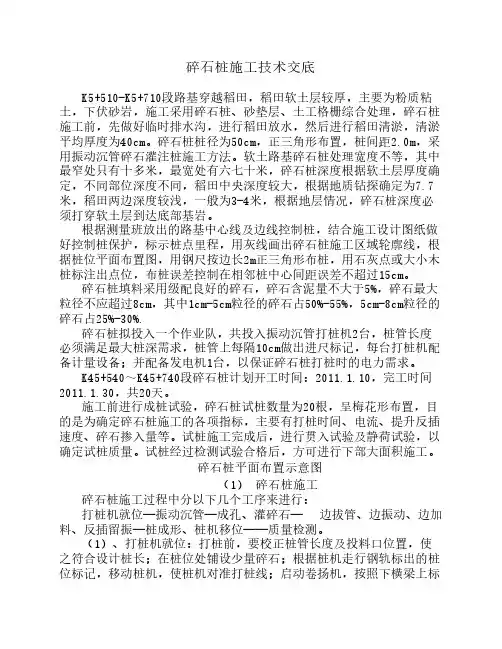

碎石桩施工技术交底K5+510-K5+710段路基穿越稻田,稻田软土层较厚,主要为粉质粘土,下伏砂岩,施工采用碎石桩、砂垫层、土工格栅综合处理,碎石桩施工前,先做好临时排水沟,进行稻田放水,然后进行稻田清淤,清淤平均厚度为40cm。
碎石桩桩径为50cm,正三角形布置,桩间距2.0m,采用振动沉管碎石灌注桩施工方法。
软土路基碎石桩处理宽度不等,其中最窄处只有十多米,最宽处有六七十米,碎石桩深度根据软土层厚度确定,不同部位深度不同,稻田中央深度较大,根据地质钻探确定为7.7米,稻田两边深度较浅,一般为3-4米,根据地层情况,碎石桩深度必须打穿软土层到达底部基岩。
根据测量班放出的路基中心线及边线控制桩,结合施工设计图纸做好控制桩保护,标示桩点里程,用灰线画出碎石桩施工区域轮廓线,根据桩位平面布置图,用钢尺按边长2m正三角形布桩,用石灰点或大小木桩标注出点位,布桩误差控制在相邻桩中心间距误差不超过15cm。
碎石桩填料采用级配良好的碎石,碎石含泥量不大于5%,碎石最大粒径不应超过8cm,其中1cm-5cm粒径的碎石占50%-55%,5cm-8cm粒径的碎石占25%-30%.碎石桩拟投入一个作业队,共投入振动沉管打桩机2台,桩管长度必须满足最大桩深需求,桩管上每隔10cm做出进尺标记,每台打桩机配备计量设备;并配备发电机1台,以保证碎石桩打桩时的电力需求。
K45+540~K45+740段碎石桩计划开工时间:2011.1.10,完工时间2011.1.30,共20天。
施工前进行成桩试验,碎石桩试桩数量为20根,呈梅花形布置,目的是为确定碎石桩施工的各项指标,主要有打桩时间、电流、提升反插速度、碎石掺入量等。
试桩施工完成后,进行贯入试验及静荷试验,以确定试桩质量。
试桩经过检测试验合格后,方可进行下部大面积施工。
碎石桩平面布置示意图(1) 碎石桩施工碎石桩施工过程中分以下几个工序来进行:打桩机就位—振动沉管—成孔、灌碎石— 边拔管、边振动、边加料、反插留振—桩成形、桩机移位——质量检测。
碎石桩施工技术交底碎石桩施工技术交底:确保工程质量与安全的必要步骤在建筑领域,碎石桩是一种常用的地基处理技术,能够提供稳定、均匀的承载力。
为了确保碎石桩施工的质量和安全,进行施工技术交底是一项必要的步骤。
本文将详细介绍碎石桩施工技术交底的内容和重要性。
一、碎石桩的基本知识碎石桩是指利用振动或冲击等方法将碎石桩置于土层中,形成具有良好承载力的桩体。
根据施工方法的不同,碎石桩可分为振冲碎石桩和冲击碎石桩两种类型。
振冲碎石桩主要采用振动和水冲的方式,而冲击碎石桩则采用挖掘机等设备进行冲击成孔,再填充碎石形成桩体。
二、施工技术交底施工技术交底是确保施工质量和安全的关键环节。
在进行碎石桩施工前,技术人员应向施工人员进行技术交底,详细介绍施工流程、技术要点、质量标准等相关内容。
具体包括以下方面:1.施工前的准备工作:详细说明施工前的勘察、场地平整、设备检查等准备工作。
2.施工方法:明确振冲或冲击碎石桩的施工方法,包括成孔、填料、振冲或冲击等环节。
3.质量标准:介绍碎石桩的质量标准,包括桩体的直径、深度、密度等指标。
4.注意事项:强调施工过程中需要注意的安全事项,如防止机械伤害、高处坠落等。
5.应急预案:针对可能出现的紧急情况制定相应的应急预案,如设备故障、安全事故等。
三、安全措施碎石桩施工属于高危作业,因此必须采取必要的安全措施,确保施工人员的安全。
以下为常见的安全措施:1.佩戴安全帽、防滑鞋等个人防护用品。
2.遵守施工现场安全规程,不得酒后作业、疲劳作业。
3.定期检查设备,确保设备运行正常。
4.高处作业时,应设置安全网、防护栏等设施,防止坠落。
5.遇到恶劣天气或紧急情况时,应立即停止施工,并采取相应的应急措施。
四、验收标准完成碎石桩施工后,需按照相应的验收标准进行质量检测,以确保工程质量符合要求。
验收标准包括以下方面:1.质量检测:对碎石桩的密度、承载力等进行检测,以确保其符合设计要求。
2.沉降测试:检测碎石桩的沉降量,判断其是否在允许范围内。
一、交底目的为确保碎石桩施工过程中的安全,预防和减少安全事故的发生,特制定本安全技术交底。
二、交底范围本安全技术交底适用于所有从事碎石桩施工的作业人员、管理人员和监理人员。
三、交底内容1. 施工前的安全准备(1)施工人员必须经过专业培训,掌握碎石桩施工的基本知识和操作技能。
(2)施工前应对施工现场进行全面检查,确保施工环境安全,无安全隐患。
(3)施工人员必须佩戴好个人防护用品,如安全帽、防护眼镜、手套、防尘口罩等。
2. 施工过程中的安全措施(1)施工人员必须遵守操作规程,严格按照设计要求和施工方案进行施工。
(2)施工机械应定期检查、维护,确保其正常运行。
(3)施工过程中,应加强现场安全管理,防止机械伤害、物体打击、高处坠落等事故的发生。
(4)施工现场应设置安全警示标志,明确警示内容,提醒施工人员注意安全。
3. 突发事件应急处理(1)如发生机械故障,应立即停止施工,及时报告,并采取相应措施进行处理。
(2)如发生人员受伤,应立即停止施工,及时进行救治,并报告相关部门。
(3)如发生火灾、触电等突发事件,应立即采取紧急措施,并报告消防、电力等部门。
4. 其他安全注意事项(1)施工人员应遵守劳动纪律,不得酒后上岗、疲劳作业。
(2)施工过程中,应保持施工区域整洁,不得乱扔垃圾。
(3)施工结束后,应清理施工现场,确保无安全隐患。
四、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员,并组织学习。
2. 施工人员应认真学习本安全技术交底内容,掌握安全操作技能。
3. 施工现场应严格执行本安全技术交底内容,确保施工安全。
五、附件1. 碎石桩施工安全技术操作规程2. 碎石桩施工安全检查表3. 碎石桩施工安全事故应急预案六、交底日期年月日七、交底人(签名)八、接收人(签名)九、备注1. 本安全技术交底自发布之日起实施。
2. 本安全技术交底如有变更,以最新版本为准。
(注:本模板仅供参考,具体内容应根据实际施工情况进行调整。
一、交底依据1. 《建筑工程施工安全规范》(GB 50345-2010)2. 《施工现场安全检查标准》(JGJ59-2011)3. 碎石桩机操作手册及厂家提供的相关技术资料二、交底目的1. 确保施工现场安全,预防事故发生。
2. 提高操作人员的安全意识,掌握碎石桩机操作技能。
3. 保障施工质量和进度。
三、交底内容一、操作人员要求1. 操作人员必须经过专业培训,取得相关操作资格证书。
2. 严格遵守操作规程,不得擅自改变设备结构和操作程序。
3. 操作人员应具备一定的机械常识,熟悉碎石桩机的构造、性能和工作原理。
二、设备检查与维护1. 每班作业前,操作人员应对碎石桩机进行全面检查,包括机械、电气、液压等系统。
2. 检查内容包括:油液、冷却水、润滑油脂、紧固件、安全防护装置等。
3. 发现问题应及时处理,如无法自行解决,应报请维修人员处理。
三、安全操作规程1. 启动前,确认机械处于空载状态,检查所有操作手柄、按钮、开关等是否处于正常位置。
2. 启动机械,检查各部件运转是否正常,有无异常噪音。
3. 操作过程中,应保持机械运行平稳,不得急停急启。
4. 操作过程中,严禁操作人员离开工作岗位,防止发生意外。
5. 遇有紧急情况,应立即停止机械,采取必要的安全措施。
四、安全防护措施1. 操作人员应佩戴安全帽、防尘口罩、防护眼镜、防噪音耳塞等防护用品。
2. 作业现场应设置安全警示标志,如“危险”、“禁止通行”等。
3. 机械设备应设置必要的安全防护装置,如防护罩、防护栏、限位开关等。
4. 施工现场应设置消防设施,如灭火器、消防栓等。
五、事故处理与报告1. 发生事故时,操作人员应立即停止机械,采取必要的安全措施,保护现场。
2. 及时报告上级领导,并按照相关规定进行事故调查和处理。
3. 事故处理后,应总结经验教训,制定预防措施,防止类似事故再次发生。
六、交底总结本次安全技术交底已结束,请各操作人员认真学习,确保在实际工作中严格执行安全操作规程,保障施工现场安全。

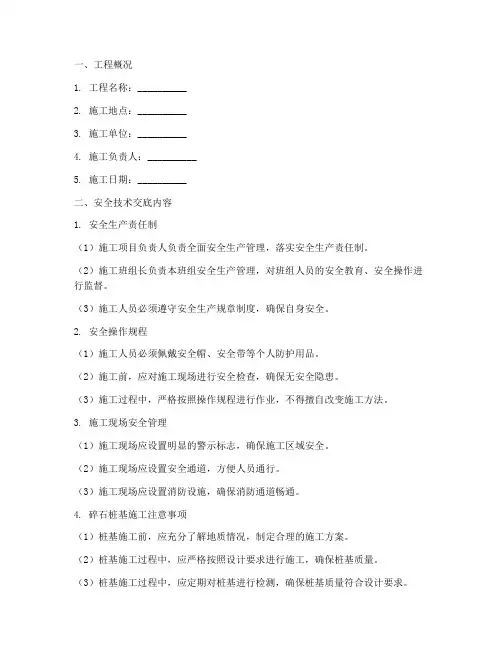

一、工程概况1. 工程名称:__________2. 施工地点:__________3. 施工单位:__________4. 施工负责人:__________5. 施工日期:__________二、安全技术交底内容1. 安全生产责任制(1)施工项目负责人负责全面安全生产管理,落实安全生产责任制。
(2)施工班组长负责本班组安全生产管理,对班组人员的安全教育、安全操作进行监督。
(3)施工人员必须遵守安全生产规章制度,确保自身安全。
2. 安全操作规程(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工前,应对施工现场进行安全检查,确保无安全隐患。
(3)施工过程中,严格按照操作规程进行作业,不得擅自改变施工方法。
3. 施工现场安全管理(1)施工现场应设置明显的警示标志,确保施工区域安全。
(2)施工现场应设置安全通道,方便人员通行。
(3)施工现场应设置消防设施,确保消防通道畅通。
4. 碎石桩基施工注意事项(1)桩基施工前,应充分了解地质情况,制定合理的施工方案。
(2)桩基施工过程中,应严格按照设计要求进行施工,确保桩基质量。
(3)桩基施工过程中,应定期对桩基进行检测,确保桩基质量符合设计要求。
(4)桩基施工过程中,应注意施工机械的安全操作,防止机械故障造成安全事故。
(5)桩基施工过程中,应确保施工人员的人身安全,避免发生意外伤害。
5. 特殊情况处理(1)遇恶劣天气,如暴雨、大风等,应暂停施工,确保施工人员安全。
(2)施工过程中发现异常情况,如桩基质量不合格、施工机械故障等,应立即停止施工,及时上报处理。
(3)施工过程中,如发现地下管线、文物等,应立即停止施工,及时上报相关部门处理。
三、安全教育1. 施工人员应接受安全生产教育,了解本工程的安全风险和防范措施。
2. 施工人员应熟悉本工程的安全操作规程,确保自身安全。
3. 施工人员应掌握基本的急救知识,提高应对突发事件的能力。
四、安全技术交底要求1. 施工单位应将安全技术交底内容书面通知施工人员。
碎石桩施工技术交底工程技术交底记录(编号:)适用于路线经过软土地区,主要为桩号及部位K0+100~K2+360、K2+500~K2+780段。
一、工程概况二、施工准备1、收集有关技术资料,预备足够的施工记录表格和统计表格;做好图纸会审、施工方案审查工作,上报施工技术方案。
2、根据监理工程师批准的导线控制点和设计图纸做好测量放线工作。
3、做好场地的“三通一平”,破除施工路线上的公开障碍物,破除对施工机具有影响的障碍物。
技术︵设计︶要求4、开工前对机具设备进行全面检查,预备足够零配件。
5、天职项工程工期紧、交织作业面多。
在保证平衡生产的条件下,公道安排各个工序施工,组织装备齐全的职员投入施工。
6、进场机械设备能同时满足2个施事情业面的施工需求。
7、施工前通知监理工程师,每道工序开工前需经监理工程师同意方可进行。
三、施工目的对工后沉降控制要求较高的软土路基,根据地质情况和沉降计算结果,采用碎石桩+碎石垫层地基处理方式。
设置碎石桩的目的是通过振动、挤密的成桩过程,将原地基土振动密实,并通过碎石桩形成的竖向排水通道,防止或消除附加荷载所造成的超孔隙水压力的增大,从而达到增强地基承载力的目的。

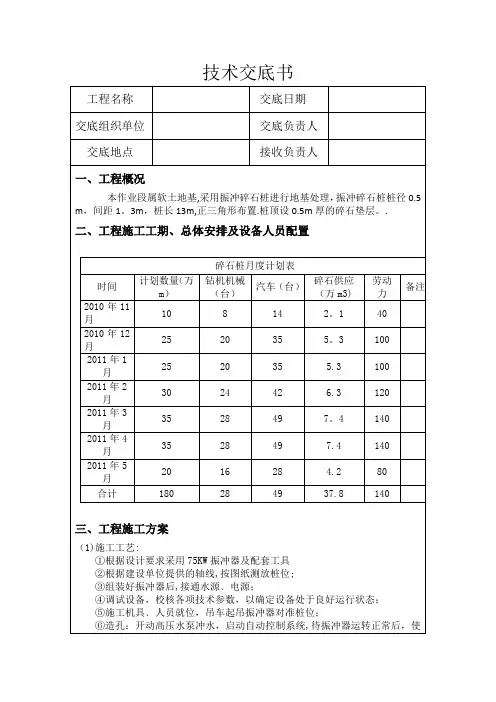

四、施工进度计划根据项目公司的总体部署及结合我项目部实际情况而定。
五、人员、机械的投入计划1、人员天职项工程工期紧、交织作业面多。
在保证平衡生产的条件下,公道安排各个工序施工,工程项目碎石桩2015.11.03组织配备了齐全的人员投入施工。
2、机械设备(1)、沉管碎石桩机1台、发电机200KW一台、小型铲车一台6、施工工艺1、施工准备(1)按设计请求进行表层土清算,发掘机、推土机和汽车配合挖除地表0.3m厚的种植土,清除树根,草根等。
清除完表层土后,将空中整平。
(2)现场测量复核施工加固范围,放出桩位,并作好技术交底,包括设计桩长、桩位布置、桩位高程、地质情况等。
(3)选用施工材料。
碎石接纳未风化的洁净碎石,粒径控制在20-50mm,含泥量不大于5%。
一、工程名称:二、施工单位:三、工程地点:四、工程概况:(一)施工内容:本工程采用碎石桩进行地基处理,桩径为XXXXmm,桩长为XXXXmm,桩间距为XXXXmm。
(二)施工方法:采用振动打桩机进行碎石桩施工,桩体材料为级配碎石,桩体强度要求达到设计要求。
五、安全技术交底:一、施工前准备1. 施工人员必须熟悉本工程安全技术交底内容,并接受安全技术培训。
2. 严格按照施工图纸和施工规范进行施工,确保工程质量。
3. 施工现场必须设置安全警示标志,确保施工安全。
二、施工过程中注意事项1. 施工前,对振动打桩机进行试运行,确保设备正常运行。
2. 振动打桩机操作人员必须穿戴好个人防护用品,如安全帽、工作服、防护手套等。
3. 施工过程中,必须保证桩体材料的质量,严禁使用不合格的碎石材料。
4. 施工现场应设置安全通道,确保施工人员安全通行。
5. 施工过程中,注意观察桩体垂直度,发现偏差应及时调整。
6. 施工过程中,桩体材料不得随意堆放,以免影响施工质量和安全。
三、施工安全措施1. 施工现场必须设置安全防护设施,如防护网、防护栏等。
2. 施工现场应配备必要的安全防护用品,如安全帽、安全带、防护眼镜等。
3. 施工过程中,操作人员必须佩戴安全帽,高空作业人员必须系好安全带。
4. 施工现场应设置消防设施,确保消防通道畅通。
5. 施工现场应设置急救箱,并配备急救药品。
6. 施工现场应设置临时休息区,确保施工人员休息。
四、事故应急处理1. 施工过程中,如发生安全事故,应立即停止施工,并上报上级部门。
2. 事故发生后,立即组织人员进行现场救援,确保人员安全。
3. 对事故原因进行调查,查明事故原因,采取有效措施防止类似事故再次发生。
五、交底人:六、接受交底人:七、交底时间:八、备注:本安全技术交底适用于土建碎石桩施工全过程,施工人员应严格遵守,确保施工安全。
如有疑问,应及时与交底人沟通。
一、交底目的为确保碎石桩机施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
二、交底对象1. 施工现场管理人员2. 施工操作人员3. 安全监督人员三、交底内容1. 碎石桩机基本构造及原理(1)碎石桩机主要由主机、振动器、输送系统、液压系统、电气控制系统等组成。
(2)碎石桩机利用振动器产生振动,将碎石桩打入地基,通过碎石桩的复合作用提高地基承载力。
2. 安全操作规程(1)操作人员必须经过专业培训,取得操作资格后方可上岗。
(2)操作前应检查设备是否完好,振动器、输送系统、液压系统、电气控制系统等是否正常运行。
(3)操作过程中,应严格按照操作规程进行,不得擅自改变操作步骤。
(4)作业区内应设置明显的警示标志,非操作人员不得进入。
(5)操作人员应穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、防滑鞋等。
3. 机械设备安全注意事项(1)主机:操作过程中,严禁超负荷运行,不得强行启动或停车。
(2)振动器:振动器启动前,应检查振动器与输送系统连接是否牢固,振动器不得有松动现象。
(3)输送系统:输送系统运行过程中,不得有漏料、卡料现象,输送带应保持整洁,不得有油污、杂物。
(4)液压系统:液压系统运行过程中,不得有泄漏、异常响声等现象,液压油应定期更换。
(5)电气控制系统:电气控制系统运行过程中,不得有短路、断路、漏电等现象。
4. 施工现场安全注意事项(1)施工现场应设置安全通道,保持通道畅通,不得堆放杂物。
(2)施工现场应设置警示标志,提醒施工人员注意安全。
(3)施工现场应设置排水设施,防止积水。
(4)施工过程中,应确保施工现场照明充足,夜间施工时,应使用安全电压。
(5)施工过程中,应确保施工现场通风良好,避免有害气体积聚。
四、应急处置1. 发生机械故障时,应立即停止作业,切断电源,通知维修人员进行处理。
2. 发生人员伤害事故时,应立即停止作业,拨打急救电话,并采取必要的急救措施。
3. 发生火灾事故时,应立即切断电源,使用灭火器进行灭火,并拨打火警电话。

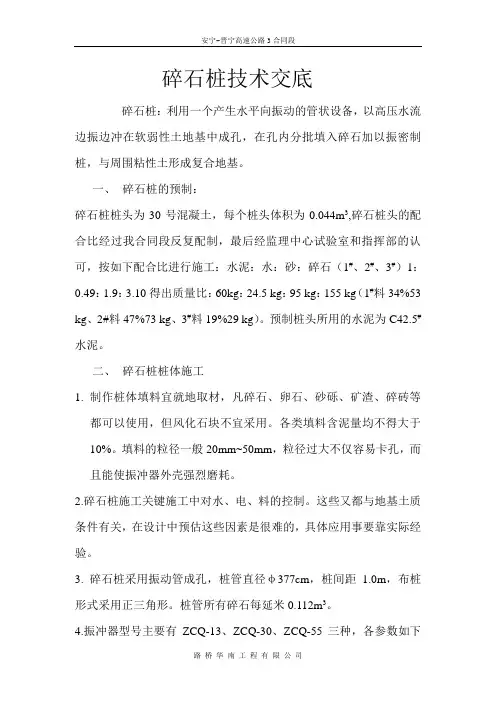

碎石桩技术交底碎石桩:利用一个产生水平向振动的管状设备,以高压水流边振边冲在软弱性土地基中成孔,在孔内分批填入碎石加以振密制桩,与周围粘性土形成复合地基。
一、碎石桩的预制:碎石桩桩头为30号混凝土,每个桩头体积为0.044m3,碎石桩头的配合比经过我合同段反复配制,最后经监理中心试验室和指挥部的认可,按如下配合比进行施工:水泥:水:砂:碎石(1#、2#、3#)1:0.49:1.9:3.10得出质量比:60kg:24.5 kg:95 kg:155 kg(1#料34%53 kg、2#料47%73 kg、3#料19%29 kg)。
预制桩头所用的水泥为C42.5#水泥。
二、碎石桩桩体施工1.制作桩体填料宜就地取材,凡碎石、卵石、砂砾、矿渣、碎砖等都可以使用,但风化石块不宜采用。
各类填料含泥量均不得大于10%。
填料的粒径一般20mm~50mm,粒径过大不仅容易卡孔,而且能使振冲器外壳强烈磨耗。
2.碎石桩施工关键施工中对水、电、料的控制。
这些又都与地基土质条件有关,在设计中预估这些因素是很难的,具体应用事要靠实际经验。
3. 碎石桩采用振动管成孔,桩管直径φ377cm,桩间距1.0m,布桩形式采用正三角形。
桩管所有碎石每延米0.112m3。
4.振冲器型号主要有ZCQ-13、ZCQ-30、ZCQ-55三种,各参数如下表:5.施工工艺如下振动沉管碎石桩施工顺序视地质情况确定,一般采用从外围或两侧向中间进行。
而对于抗剪强度底粘性土地基,为减少制桩时对原土基的扰动,则采用间隔跳打方式。
其施工顺序为:整平原地面→振动沉管打桩机就位→振动沉管→成孔→边拨管、边振动、边加料、边成形→打桩机移位。
(1).定位,起吊振冲器,对准桩位,检查水压、电压和振冲器的空载电流是否正常。
(2).成孔。
打开水源,启动振冲器,使其在压力水冲击作用和振动作用下贯入地层至设计深度。
(3).清孔。
成孔后孔内泥浆稠度大,为排除孔内稠度大,为排除孔内稠浆,振冲器在孔底停留约1min,借助压力水将泥浆排除。
