桩基础验收一、桩基础验收一般规定1、桩位的放样允许偏差如下:群桩 20mm;单排桩 10mm。
2、桩基工程的桩位验收,除设计有规定外,应按下述要求进行:⑴、当桩顶设计标高与施工现场标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。
⑵、当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。
对灌注桩可对护筒位置做中间验收。
说明:桩顶标高低于施工场地标高时,如不做中间验收,在土方开挖后如有桩顶位移发生不易明确责任,究竟是土方开挖不妥,还是本身桩位不准(打入桩施工不慎,会造成挤土,导致桩位位移),加一次中间验收有利于责任区分,引起打桩及土方承包商的重视。
3、打(压)入桩(预制凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合表1的规定。
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。
表1 预制桩(钢桩)桩位的允许偏差(mm)打桩顺序不当,造成挤土而影响已入桩的位移,是包括在表列数值中。
为此必须在施工中考虑合适的顺序及打桩速率。
布桩密集的基础工程应有必要的措施来减少沉桩的挤土影响。
4、灌注桩的桩位偏差必须符合表2的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按各节要求执行。
每浇注50m3必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
表2 灌注桩的平面位置和垂直度的允许偏差5、工程桩应进行承载力检验。
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数不少于50根时,不应少于2根。
说明:对重要工程(甲级)应采用静载荷试验本检验桩的垂直承载力。
桩基础验收一、桩基础验收一般规定1、桩位的放样允许偏差如下:群桩20mm;单排桩10mm。
2、桩基工程的桩位验收,除设计有规定外,应按下述要求进行:⑴、当桩顶设计标高与施工现场标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。
⑵、当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。
对灌注桩可对护筒位置做中间验收。
说明:桩顶标高低于施工场地标高时,如不做中间验收,在土方开挖后如有桩顶位移发生不易明确责任,究竟是土方开挖不妥,还是本身桩位不准(打入桩施工不慎,会造成挤土,导致桩位位移),加一次中间验收有利于责任区分,引起打桩及土方承包商的重视。
3、打(压)入桩(预制凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合表1的规定。
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。
表1预制桩(钢桩)桩位的允许偏差(mm)桩数大于16根桩基中的桩:4 (1)最外边的桩1/3桩径或边长(2)中间桩1/2桩径或边长注:H为施工现场地面标高与桩顶设计标高的距离。
说明:表1中的数值未计算及由于降水和基坑开挖等造成的位移,但由于打桩顺序不当,造成挤土而影响已入桩的位移,是包括在表列数值中。
为此必须在施工中考虑合适的顺序及打桩速率。
布桩密集的基础工程应有必要的措施来减少沉桩的挤土影响。
4、灌注桩的桩位偏差必须符合表2的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按各节要求执行。
每浇注50m3必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
注:1、桩径允许偏差的负值是指个别断面。
2、采用复打、反插法施工的桩,其桩径允许偏差不受上表限制。
3、H为施工现场地面标高与桩顶设计标高的距离,D为设计桩径。

桩基工程质量验收标准1、桩位的放样允许偏差如下:群桩20mm;单排桩10mm。
2、桩基工程的桩位验收,除设计有规定外,应按下述要求进行:(1)当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。
(2)当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。
对灌注桩可对护筒位置做中间验收。
3、打(压)入桩(预制混凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合表5.1.3的规定。
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。
4、灌注桩的桩位偏差必须符合表4的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。
每浇注50m3必须有1组试件,小于50m3的桩,每根桩必须有1组试件。
5、工程桩应进行承载力检验。
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数少于50根时,不应少于2根。
6、桩身质量应进行检验。
对设计等级为甲级或地质条件复杂,成检质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根;其他桩基工程的抽检数量不应少于总数的20%,且不应少于10根;对混凝土预制桩及地下水位以上且终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不得少于10根。
每个柱子承台下不得少于1根。
7、对砂、石子、钢材、水泥等原材料的质量、检验项目、批量和检验方法,应符合国家现行标准的规定。
8、除本规范第5、6条规定的主控项目外,其他主控项目应全部检查,对一般项目,除已明确规定外,其他可按20%抽查,但混凝土灌注桩应全部检查。

8参考8 灌注桩的桩位允许偏差表
8参考8
灌注桩位的允许偏差与桩位放样限差对照表
序号 成孔方法
桩位允许误差△限(mm ) 桩位允许误差△限(mm )
1~3根、单排桩基垂直于中心线方向和群桩基础的边桩 1~3根、单排桩基垂直于中心线方向和群桩基础的边桩 1~3根、单排桩基垂直于中心线方向和群桩基础的边桩 1~3根、单排桩基垂
直于中心线方向和群桩基础的边桩
1 泥浆护壁桩孔桩
D ≤1000mm D /6,且大于100 D /4,且大于150 D /6×0.36,且不大于36 D /4×0.36,且不大
于55 D >1000mm 100+0.01H 150+0.01H 36+0.36×(0.01H ) 55+0.36×(0.01H )
2
套管成孔灌注桩 D ≤500mm 70 150 26 55 D >500mm 100 150 36 55 3 成孔灌注桩 70 150 26 55 4 人工挖孔桩 混凝土护壁 50 150 18 55 钢套管护壁 100 200 36 73 注:1、桩径允许偏差的负值是指个别断面
2、采用复打、反插法施工方法的桩,其桩径允许偏差不受上表的限制
3、H 为施工现场地面标高与桩顶设计标高的距离D 为设计桩径
8参考8。
基础工程施工质量验收标准(一)桩基础1、一般规定<1>桩位的放样允许偏差如下:群桩20mm;单排桩10mm。
<2>桩基工程的桩位验收,除设计有规定外,应按下述要求进行:<2.1>当桩顶设计标高与施工现场标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。
<2.2>当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。
对灌注桩可对护筒位置做中间验收。
<3>桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。
每浇注50m2必须有1组试件,小于m3的桩,每根桩必须有1组试件。
<4>工程桩应进行承载力检验。
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数不少于50根时,不应少于2根。
<5>桩身质量应进行检验。
对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根;其他桩基工程的抽检数量不应少于总数的20%,且不应少于10根;对混凝土预制桩及地下水位以上且终孔后经过核验的灌注桩,检验数量不应少于总桩数的10%,且不得少于10根。
每个柱子承台下不得少于1根。
<6>对砂、石子、钢材、水泥等原材料的质量、检验项目、批量和检验方法,应符合国家现行标准的规定。
2、静力压桩<1>静力压包括锚杆静压桩及其他各种非冲击力沉桩。
<2>施工前应对成品桩(锚杆静压成品桩一般均由工厂制造,运至现场堆放)做外观及强度检验,按桩用焊条或半成品硫磺胶泥应有产品合格证书,或送有关部门检验,压桩用压力表、锚杆规格及质量也应进行检查、硫磺胶泥半成品应每100kg做一组试件(3件)。
灌注桩的桩位允许偏差表
灌注桩位的允许偏差与桩位放样限差对照表
序号 成孔方法
桩位允许误差△限(mm ) 桩位允许误差△限(mm )
1~3根、单排桩基垂直于中心线方向和群桩基础的边桩 1~3根、单排桩基垂直于中心线方向和群桩基础的边桩 1~3根、单排桩基垂直于中心线方向和群桩基础的边桩 1~3根、单排桩基垂
直于中心线方向和群桩基础的边桩
1 泥浆护壁桩孔桩
D ≤1000mm D /6,且大于100 D /4,且大于150 D /6×0.36,且不大于36 D /4×0.36,且不大
于55 D >1000mm 100+0.01H 150+0.01H 36+0.36×(0.01H ) 55+0.36×(0.01H )
2
套管成孔灌注桩 D ≤500mm 70 150 26 55 D >500mm 100 150 36 55 3 成孔灌注桩 70 150 26 55 4 人工挖孔桩 混凝土护壁 50 150 18 55 钢套管护壁 100 200 36 73 注:1、桩径允许偏差的负值是指个别断面
2、采用复打、反插法施工方法的桩,其桩径允许偏差不受上表的限制
3、H 为施工现场地面标高与桩顶设计标高的距离D 为设计桩径。
桩位偏差验收规范要求1. 引言桩位偏差是指桥梁建造过程中,桩点的理论位置和实际位置产生的差异。
桩位偏差验收规范要求对桩位偏差进行合理的验收和处理,是确保桥梁施工质量的重要环节。
2. 规范要求2.1 检查桩身垂直度建造桥梁时,桩身垂直度的准确性常显得尤为重要。
为此,对桥梁建设过程中的每个桩身进行严格的垂直度检查非常必要。
检查方法如下:•采用液晶平行仪来检查桩身的垂直度,其精度要求应为0.1毫米/m。
•如果桩身的误差小于0.05%,则认为满足垂直度标准要求。
•如果桩身的误差超过0.05%,则必须采取相应的校正措施,根据具体情况而定。
2.2 检查桩基位置和桩顶位置桥梁建造过程中,桩基的位置和桩顶的位置都是非常重要的参数。
为确保桩位偏差的控制,必须对桩基的位置和桩顶的位置进行精确的测量和检查。
具体方法如下:•采用三角测量法测量各桩基的位置和桩顶的位置。
•按照施工设计要求,评估每个桩基的位置和桩顶的位置是否超出了容许范围。
•如果超出了容许范围,则需要采取相应的措施对其进行调整和修整。
2.3 编制桩位偏差记录表对桩位偏差进行检查完毕后,需要将检查结果记录在桩位偏差记录表中。
该记录表应包括以下内容:•桩号•施工日期•桩基位置的偏差值和修正情况•桩顶位置的偏差值和修正情况•桩身垂直度的检查结果•其他相关的检查提醒和备注2.4 编制桩位偏差评价报告桩位偏差评价报告是对桩位偏差进行评价和建议的重要文档。
对于每个桥梁工程,都应编制相应的桩位偏差评价报告。
该报告应包括以下内容:•桩位偏差记录表的详细内容•桩位偏差的总体评估和建议•桩位偏差的可能影响和对策•其他相关内容3.通过本文的介绍,可以看出,针对桥梁建设计划中的桩位偏差需求,对其进行科学的检查和评价是一个不可或缺的重要环节。
只有通过规范的验收和处理,才能实现对桩位偏差的有效控制,保证桥梁的安全和稳定性。
桩基础5.1.1 桩位的放样允许偏差如下:群桩 20mm;单排桩 10mm。
5.1.2 桩基工程的桩位验收,除设计有规定外,应按下述要求进行:1.当桩顶设计标高与施工现场标高相同时,或桩基施工结束后,有可能对桩位进行检查时,桩基工程的验收应在施工结束后进行。
2.当桩顶设计标高低于施工场地标高,送桩后无法对桩位进行检查时,对打入桩可在每根桩桩顶沉至场地标高时,进行中间验收,待全部桩施工结束,承台或底板开挖到设计标高后,再做最终验收。
对灌注桩可对护筒位置做中间验收。
说明: 5.1.2 桩顶标高低于施工场地标高时,如不做中间验收,在土方开挖后如有桩顶位移发生不易明确责任,究竟是土方开挖不妥,还是本身桩位不准(打入桩施工不慎,会造成挤土,导致桩位位移),加一次中间验收有利于责任区分,引起打桩及土方承包商的重视。
5.1.3 打(压)入桩(预制凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合表5.1.3的规定。
斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。
表5.1.3 预制桩(钢桩)桩位的允许偏差(mm)说明: 5.1.3 本规范表5.1.3中的数值未计算及由于降水和基坑开挖等造成的位移,但由于打桩顺序不当,造成挤土而影响已入桩的位移,是包括在表列数值中。
为此必须在施工中考虑合适的顺序及打桩速率。
布桩密集的基础工程应有必要的措施来减少沉桩的挤土影响。
5.1.4 灌注桩的桩位偏差必须符合表5.1.4的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。
每浇注50m2必须有1组试件,小于m3的桩,每根桩必须有1组试件。

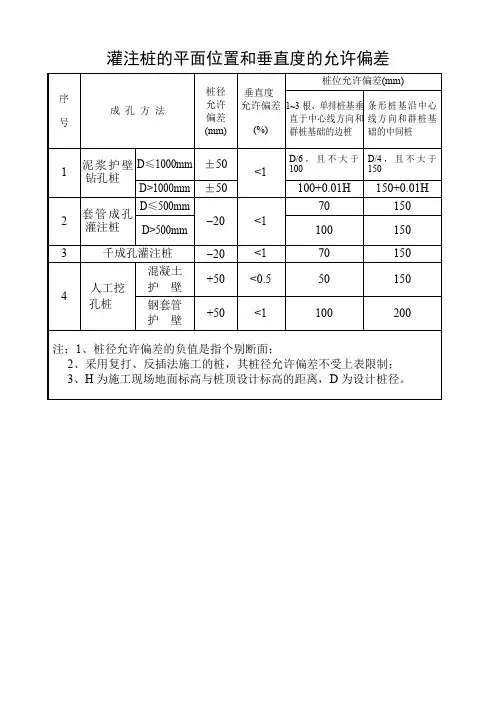

表5.1.4 灌注桩的平面位置和垂直度的允许偏差5.1.5 工程桩应进行承载力检验。
对于地基基础设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行复杂,成桩质量可靠性低的灌注桩,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的1%,且不应少于3根,当总桩数不少于50根时,不应少于2根。
灌注桩桩位偏差
一、1~3根单排桩垂直于中心线方向和群桩基础的边桩的桩位允许偏差:
1、泥浆护壁钻孔桩:D≤1000时,允许偏差为D/6且不大于100;
D>1000时,允许偏差为100+0.01H。
2、套管成孔灌注桩:D≤1500时,允许偏差为70,;D>1500时,允许偏差为100。
3、干成孔灌注桩:允许偏差为70。
4、人工挖孔空柱:混凝土护壁允许偏差50;钢套管护壁允许偏差100。
二、条形桩基中心线方向和群桩基础的中间桩的桩位偏差:
1、泥浆护壁钻孔桩:D≤1000时,允许偏差为D/4且不大于150;
D>1000时,允许偏差为150+0.01H。
2、套管成孔灌注桩:允许偏差为150。
3、干成孔灌注桩:允许偏差为150。
4、人工挖孔空柱:混凝土护壁允许偏差150;钢套管护壁允许偏差200。
注:H为施工现场地面标高与桩顶设计标高的距离,D为设计桩径。
