2021年万科工期计算及控制标准
- 格式:doc
- 大小:60.51 KB
- 文档页数:11
及直属城市西安公
司津、大连、长春和青岛、沈阳(鞍山)、西
安
1颜色表格中准工期,
2、实际工期调整原则:
(1)在采取相应技术措施的情况下,实际工期可适当进行缩减,但总工期及各分段工期缩减量以10%(2)当多层建筑采取多套模板时,每层工期不少于6天。
(3)落脚手架工期要求,分以下三种类型:
有保温、有副框的项目,按4天一层考虑;
有保温、无副框的项目,按5天一层考虑;
无保温、无副框的项目,按4天一层考虑;
集团内各区域和直属城市制定标准工
以10%为限。
和大连按照80天。
4、建筑体形系数复杂建筑需在总工期基础上增加5-10%。
5、北京区域按80+4N(层数)计算主体结构封顶至落完外架时间。
6、地形地貌酌情考虑增加工期的10-15%。
7、 毛胚房从落完架到交付完成按照150天考虑。
8、 装修房施工介入点原则:10层以下建筑外架落完,而11层以上建筑按外架落完前30天(沈阳60天)考虑。
另外对于有赠送面积的装修房,其施工介入点从房屋建筑面积核查完成计。
9、装修房从施工开始到完成交付时
层结构施工每层为10天,小高层、高层和超高层标准层结构施工每层为7天。
平屋面按10天考虑,如为斜屋面需增加12天。
2、主体结构转换层按25天考虑,每增加一层地下室,需增加工期20天。
3、季节施工。
标准工期、合理工期、压缩工期的算法深度分析!工期在建筑工程中一直位居三大目标之一。
对于企业来说,拥有合理的工期标准,将极大地缩短筹划与管理时间,提高各阶段工作效率,下面让我们来看看万科集团标准工期详解,以供参考。

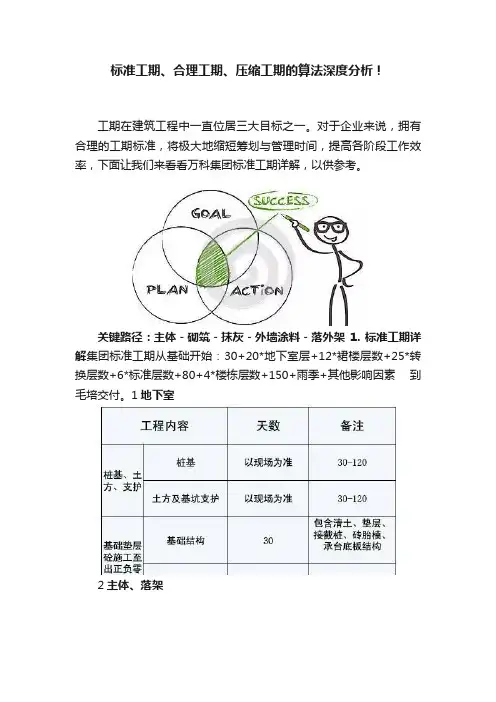

关键路径:主体-砌筑-抹灰-外墙涂料-落外架1. 标准工期详解集团标准工期从基础开始:30+20*地下室层+12*裙楼层数+25*转换层数+6*标准层数+80+4*楼栋层数+150+雨季+其他影响因素到毛培交付。
1地下室2主体、落架说明:1)每一层砌筑完成时间为32天,斜顶砖完成后间歇7天方可进行下道工序;形成流水作业后,3天砌筑一层;2)每一层砌筑至抹灰完成,总工期为45天。
3)81天:14天为封顶结构养护时间,5天为顶层拆模清理时间,37天为顶层砌筑及间歇时间,18天为顶层抹灰及养护、干燥时间,7天为顶层基层修补和顶层涂料时间。
4)4天:1天基层修补、移交,1天涂料流水,2天拆架(含电梯)。
3砌筑、抹灰说明:1)工序1-2可前置,工序1-13为一层砌筑全部完成至可抹灰施工,总计32天;2)工序14-15为开始抹灰至外门窗收口完毕(认为外墙抹灰为关键线路),总计13天;3)砌筑抹灰单层工期为45天。
由理论工期大概得出:形成流水后砌筑3天一层,抹灰2天一层。
4其他因素5装修以完成施工样板房联合验收为开始计算工期2. 合理工期(一)如何通过合理的工序搭接,实现标准工期1实际工期调整原则(1)在采取相应技术措施的情况下,实际工期可适当进行调整,但禁止超过10%。
(2)当多层建筑采取多套模板时,每层工期不少于6天。
2关键线路分析(1)主体:6天一层,是保证质量的基本前提,不可压缩;(2)砌筑:关键在于提前介入,基本封顶后砌筑结束;(3)抹灰:抹灰分室内与外墙,外墙抹灰2天,室内抹灰2天,室内抹灰不受主体结构封顶影响,可以提前进行,楼层越高可以提前的时间越明显,但提前以后,外墙抹灰变成关键工序;(4)外墙涂料:主要受外墙抹灰影响;(5)落架:电梯落架受室内陆坪或室内电梯开通时间影响。
上海万科工程主要节点统一工期(第二版)
工程管理部
上海万科工程主要节点统一参考工期(第二版)
008
12、多层按砖混结构考虑,如非砖混结构,主体工期应适当可缩短。
3、如中间碰到春节,可加20天工期;如中间碰到黄霉季节,可加8天工期;以上时间应消化在单体竣工节点至交付使用节点间。
4、清水混凝土每层结构施工周期为15天,如层数不为8层的结构以每层15天依次类推计算工期天数。
5、单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6、具备交付条件:住宅配套竣工:
①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;②、水、电、煤气、通讯竣工验收合格证明;③、雨、污水永久排放证明;④、规划竣工验收合格证明;
⑤、住宅、公建等建筑工程竣工备案表。
工程管理部
二OO四年二月九日
拟文:金义审核:华立冲签发:陈东彪
第1页共1页。

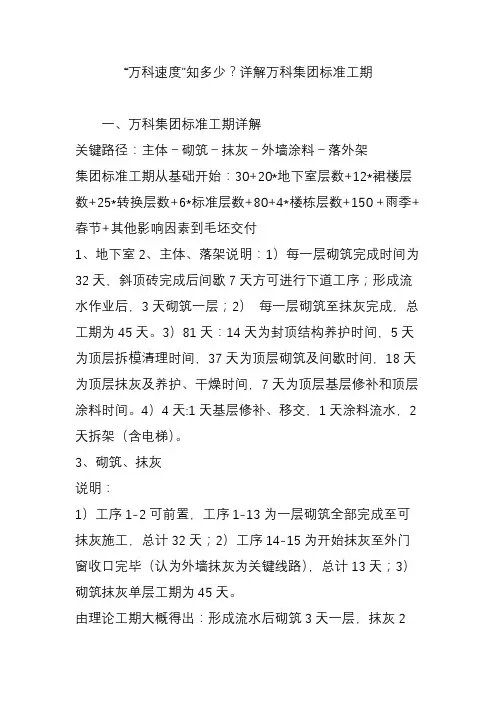

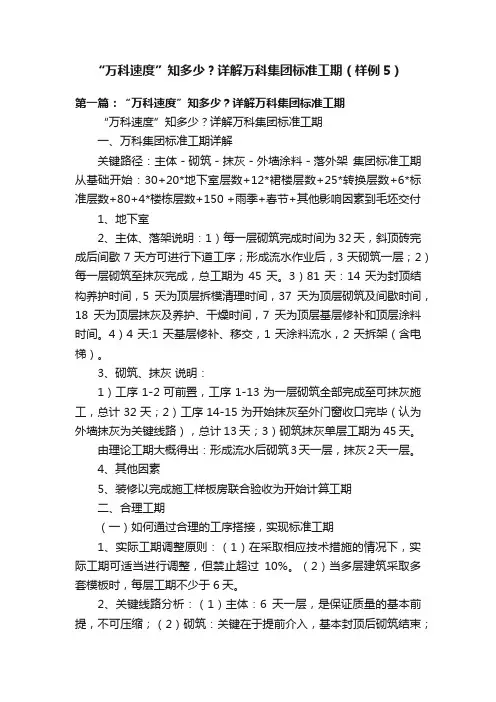

“万科速度”知多少?详解万科集团标准工期(样例5)第一篇:“万科速度”知多少?详解万科集团标准工期“万科速度”知多少?详解万科集团标准工期一、万科集团标准工期详解关键路径:主体-砌筑-抹灰-外墙涂料-落外架集团标准工期从基础开始:30+20*地下室层数+12*裙楼层数+25*转换层数+6*标准层数+80+4*楼栋层数+150 +雨季+春节+其他影响因素到毛坯交付1、地下室2、主体、落架说明:1)每一层砌筑完成时间为32天,斜顶砖完成后间歇7天方可进行下道工序;形成流水作业后,3天砌筑一层;2)每一层砌筑至抹灰完成,总工期为45天。
3)81天:14天为封顶结构养护时间,5天为顶层拆模清理时间,37天为顶层砌筑及间歇时间,18天为顶层抹灰及养护、干燥时间,7天为顶层基层修补和顶层涂料时间。
4)4天:1天基层修补、移交,1天涂料流水,2天拆架(含电梯)。
3、砌筑、抹灰说明:1)工序1-2可前置,工序1-13为一层砌筑全部完成至可抹灰施工,总计32天;2)工序14-15为开始抹灰至外门窗收口完毕(认为外墙抹灰为关键线路),总计13天;3)砌筑抹灰单层工期为45天。
由理论工期大概得出:形成流水后砌筑3天一层,抹灰2天一层。
4、其他因素5、装修以完成施工样板房联合验收为开始计算工期二、合理工期(一)如何通过合理的工序搭接,实现标准工期1、实际工期调整原则:(1)在采取相应技术措施的情况下,实际工期可适当进行调整,但禁止超过10%。
(2)当多层建筑采取多套模板时,每层工期不少于6天。
2、关键线路分析:(1)主体:6天一层,是保证质量的基本前提,不可压缩;(2)砌筑:关键在于提前介入,基本封顶后砌筑结束;(3)抹灰:抹灰分室内与外墙,外墙抹灰2天,室内抹灰2天,室内抹灰不受主体结构封顶影响,可以提前进行,楼层越高可以提前的时间越明显,但提前以后,外墙抹灰变成关键工序;(4)外墙涂料:主要受外墙抹灰影响;(5)落架:电梯落架受室内地坪或室内电梯开通时间影响。
“万科速度”知多少?详解万科集团标准工期一、万科集团标准工期详解关键路径:主体-砌筑-抹灰-外墙涂料-落外架集团标准工期从基础开始:30+20*地下室层数+12*裙楼层数+25*转换层数+6*标准层数+80+4*楼栋层数+150 +雨季+春节+其他影响因素到毛坯交付1、地下室2、主体、落架说明:1)每一层砌筑完成时间为32天,斜顶砖完成后间歇7天方可进行下道工序;形成流水作业后,3天砌筑一层;2)每一层砌筑至抹灰完成,总工期为45天。
3)81天:14天为封顶结构养护时间,5天为顶层拆模清理时间,37天为顶层砌筑及间歇时间,18天为顶层抹灰及养护、干燥时间,7天为顶层基层修补和顶层涂料时间。
4)4天:1天基层修补、移交,1天涂料流水,2天拆架(含电梯)。
3、砌筑、抹灰说明:1)工序1-2可前置,工序1-13为一层砌筑全部完成至可抹灰施工,总计32天;2)工序14-15为开始抹灰至外门窗收口完毕(认为外墙抹灰为关键线路),总计13天;3)砌筑抹灰单层工期为45天。
由理论工期大概得出:形成流水后砌筑3天一层,抹灰2天一层。
4、其他因素5、装修以完成施工样板房联合验收为开始计算工期二、合理工期(一)如何通过合理的工序搭接,实现标准工期1、实际工期调整原则:(1)在采取相应技术措施的情况下,实际工期可适当进行调整,但禁止超过10%。
(2)当多层建筑采取多套模板时,每层工期不少于6天。
2、关键线路分析:(1)主体:6天一层,是保证质量的基本前提,不可压缩;(2)砌筑:关键在于提前介入,基本封顶后砌筑结束;(3)抹灰:抹灰分室内与外墙,外墙抹灰2天,室内抹灰2天,室内抹灰不受主体结构封顶影响,可以提前进行,楼层越高可以提前的时间越明显,但提前以后,外墙抹灰变成关键工序;(4)外墙涂料:主要受外墙抹灰影响;(5)落架:电梯落架受室内地坪或室内电梯开通时间影响。
(二)合理工期——主体砌筑工序主体结构施工与砌筑开始流水时间关系:N1:3*楼层=6(楼层-N1)+32以18层为例理论开始流水时间为:3×18=6×(18-N1)+32,介入楼层为14层。
备注:1、橙色框为基本工序;2、蓝色框为次要工序3、黄色框可安排为不同楼层流水作业时间,但就某层而言,不可压缩。
4、蓝色字体工序可通过增加劳动力或工作时间正常赶工,但最多节省工期13天。
总结2、反坎浇注4天一层;1、主体结构按7天一层的进度,楼层养护14天一层,模板拆除清理5天一层,楼层清理以线4天一层。
3、砌筑第一道一天一层,第一次间歇3天,配筋带5天一层,第二道砌筑一天一层,第二次技术间歇7天,斜顶砖1天一层,第三次技术间歇7天。
4、墙体抹灰2天一层,养护7天,干燥7天。
5、基层检查修补2天一层,腻子一天一层,底涂一天一层,中涂一天一层。
6、外墙砖与外墙涂料施工时间重合,在此不在单独罗列。
5、扣除13天后的75天工期为底线工期(含涂料流水施工和拆架),项目计划工期压缩超过底线工期的将得到黄牌警告,压缩超过10%的将得到红牌警告。
每层楼的外墙施工工期,均应该参照表中顶层的90天有序进行,不得少于75天底线工期整栋楼关键路径通用计算公式:封顶-养护-顶层拆模清理-砌筑-抹灰-外保温-涂料L=14+5+39+18+7+1×(N-1)+1×N=90+1×(N-1)+1×N=90+2N其中,14天为封顶结构养护时间,5天为顶层拆模清理时间,39天为顶层砌筑及间歇时间,18天为顶层抹灰及养护、干燥时间,7天为外保温施工时间;7天为顶层基层修补和顶层涂料时间,即顶层施工共需90天(不计拆架)。
另计其他楼层1天为每层涂料流水施工时间,1天为每层拆架时间,为层数。
砖混结构为60+2N扣除可赶工的15天,底线工期计算公式为:75+2N;砖混底线工期为:45+2N工序时间安排横道图#####24####################################温-涂料-落架+2N砌筑及间歇时间,18天为和顶层涂料时间,即顶层,1天为每层拆架时间,N 2N线工期。
清理以及测量放,#######################。
万科集团层面开发节点,区域公司开发节点,工期计算方法,
全了
01万科集团层面关注的开发节点
02万科区域公司控制计划节点
03设计与报批报建参考工期
❶设计与报批报建参考工期
04万科各类单体建筑参考工期
18层单体建筑参考工期
18层工期相关说明:
Ⅰ—按照一层地下室考虑,桩机施工50天;支护与地下结构施工40天;
Ⅱ—地上第一、第二层平均工期按11天计取;三层以上标准层工期5天;
Ⅲ—顶层施工周期10天;
Ⅳ—外立面施工初始工作按30天计;外立面施工全面启动后按每层5天时间施工及落架;
Ⅴ—结构施工从2层起搭设外部挑脚手架;雨污水施工在落架前开始并完成。
12层单体建筑参考工期
12层工期相关说明:
Ⅰ、Ⅲ、Ⅳ、Ⅴ—(同上);
Ⅵ—地上第一、第二层平均工期按11天计取;三层以上标准层工期6天
10层单体建筑参考工期
10层工期相关说明:
Ⅰ、Ⅲ、Ⅳ、Ⅴ、Ⅵ—(同上)
8层单体建筑参考工期
12层工期相关说明:
Ⅰ、Ⅲ、Ⅳ—(同上);
Ⅶ—地上第一、第二层平均工期按10天计取;三层以上标准层工期6天
4-7层单体建筑参考工期
4-7层工期相关说明:
Ⅰ、Ⅲ、Ⅳ、Ⅶ —(同上);
2-3层单体建筑参考工期
2-3层工期相关说明:
Ⅰ—(同上);Ⅷ—地上每层平均工期按15天计取
05万科工期总说明
❶总开发周期=设计与报批报建周期单体周期总体周期
❷全装修项目,总工期增加90天。
项目限额管理标准1、指引目的:1.1、本指引旨在强化公司项目前期及设计阶段的成本控制。
1.2、推进设计阶段成本管理作业的标准化、专业化。
1.3、掌握可靠成本信息,保证影响成本的主要要素在设计阶段控制在合理范围,挖掘成本控制的重点,以符合公司成本管理精细化的要求。
1.4、范围适用于公司所属独资或合资并由我司操盘项目,经董事会审议确定的特殊项目,其限额指标可作个案处理,不受本指引限制,以成本委员会审核的限额指标为准。
2、定义:2.1、设计限额为了保证项目成果的经济性而制定的,是设计阶段相关技术经济指标进行控制的目标值。
项目限额包括成本限额设计和主要指标的限量设计。
2.2、建筑面积指GB/T50353—2005《建筑工程建筑面积计算规范》计算的建筑面积,全国统一计算规则。
2.3、装修面积指装修范围内的地面面积,其中阳台、露台和带装修的庭院按一半面积计算。
2.4、赠送面积指不计算容积率建筑面积或计算一半建筑面积的区域,通过外围建筑门窗的改造能变成房间或提高有效使用面积的阳台或露台。
赠送面积需在策委会纪要中明确,限额指标可以分开考核。
2.5、项目档次定位A、“豪宅”指该项目平均售价定位为该区域中档住宅均价200%及以上的项目,且一线城市销售单方建安成本占售价比重不超过20%,二线及其他城市销售单方建安成本占售价比重不超过25%;B、“准豪宅”指该项目平均售价定位为该区域中档住宅均价140%~200%(含140%)的项目,且一线城市销售单方建安成本占售价比重不超过30%,二线及其他城市销售单方建安成本占售价比重不超过35%;C、“中档住宅”指该项目平均售价定位为该区域中档住宅均价80%~140%(含80%)的项目,且销售单方建安成本占售价比重不超过50%;D、“普通住宅”指该项目平均售价定位为该区域中档住宅均价80%以下的项目或销售单方建安成本占售价比重超过50%;E、若售价达到上述要求,但是成本比重超标的,应降低一档套用本限额指标。
万科集团工期计算及控制标准(绝密数据、稍后删除)第一部分.万科华南区域工期计算标准1.基本计算数据2.合理工期计算计算示例,条件是:考虑场地土方平整和小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做施工前准备,预制桩、六层多层毛坯房、斜屋面、跨雨季和春节施工3.住宅工程合理工期横道图4.标准预售期上面图表附加说明:1)浅基础按天然地基考虑,未考虑人工地基的处理时间;2)表中桩基工程的工期已包括了桩基检验的时间;3)表中数据均考虑了总包提前进场的条件。
如果总包不能提前进场,则增加15天工期;4)场地及土方:表中数据均未考虑场地平整及土方基坑等工作。
场地平整、土方开挖和支护等工作,多层需要15-30天左右,高层需要45-60天左右;5)山地建筑等特殊地形地貌,要具体考虑对基础施工、边坡支护及材料运输的实际难度,酌情考虑增加工期10%- 30%;6)地下室:每增加一层地下室增加工期15天;7)裙楼:每增加一层裙楼增加工期15天;8)转换层:带转换层需增加工期15-20天;9)表中数据别墅按9天/层、多层按7天/层、高层按5天/层分别计算;10)斜屋面:表中数据均未考虑有斜屋面,如有斜屋面需增加12天工期;11)节假日:跨春节增加15天工期;12)气候:跨雨季增加10天工期。
"第二部分.万科华东区域工期计算标准1、以上工期结合上海公司近2年经验,按10万平米标段或分期模拟编制。
2、多层按砖混结构考虑,如非砖混结构,主体工期应适当可缩短。
3、如中间碰到春节,可加20天工期;如中间碰到黄霉季节,可加8天工期;以上时间应消化在单体竣工节点至交付使用节点间。
4、清水混凝土每层结构施工周期为15天,如层数不为8层的结构以每层15天依次类推计算工期天数。
5、单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6、具备交付条件:住宅配套竣工:①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;②、水、电、煤气、通讯竣工验收合格证明;③、雨、污水永久排放证明;④、规划竣工验收合格证明;⑤、住宅、公建等建筑工程竣工备案表。

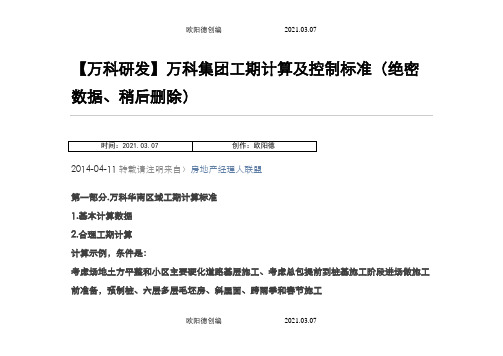

【万科研发】万科集团工期计算及控制标准(绝密数据、稍后删除)2014-04-11转载请注明来自〉房地产经理人联盟第一部分.万科华南区域工期计算标准1.基本计算数据2.合理工期计算计算示例,条件是:考虑场地土方平整和小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做施工前准备,预制桩、六层多层毛坯房、斜屋面、跨雨季和春节施工欧阳德创编 2021.03.073.住宅工程合理工期横道图4.标准预售期上面图表附加说明:1)浅基础按天然地基考虑,未考虑人工地基的处理时间;2)表中桩基工程的工期已包括了桩基检验的时间;3)表中数据均考虑了总包提前进场的条件。
如果总包不能提前进场,则增加15天工期;4)场地及土方:表中数据均未考虑场地平整及土方基坑等工作。
场地平整、土方开挖和支护等工作,多层需要15-30天左右,高层需要45-60天左右;5)山地建筑等特殊地形地貌,要具体考虑对基础施工、边坡支护及材料运输的实际难度,酌情考虑增加工期10%- 30%;欧阳德创编 2021.03.076)地下室:每增加一层地下室增加工期15天;7)裙楼:每增加一层裙楼增加工期15天;8)转换层:带转换层需增加工期15-20天;9)表中数据别墅按9天/层、多层按7天/层、高层按5天/层分别计算;10)斜屋面:表中数据均未考虑有斜屋面,如有斜屋面需增加12天工期;11)节假日:跨春节增加15天工期;12)气候:跨雨季增加10天工期。
"第二部分.万科华东区域工期计算标准1、以上工期结合上海公司近2年经验,按10万平米标段或分期模拟编制。
欧阳德创编 2021.03.072、多层按砖混结构考虑,如非砖混结构,主体工期应适当可缩短。
3、如中间碰到春节,可加20天工期;如中间碰到黄霉季节,可加8天工期;以上时间应消化在单体竣工节点至交付使用节点间。
4、清水混凝土每层结构施工周期为15天,如层数不为8层的结构以每层15天依次类推计算工期天数。
【万科研发】万科集团工期计算及控制标准(绝密数据、稍后删除)
欧阳光明(2021.03.07)
2014-04-11转载请注明来自〉房地产经理人联盟
第一部分.万科华南区域工期计算标准
1.基本计算数据
2.合理工期计算
计算示例,条件是:
考虑场地土方平整和小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做施工前准备,预制桩、六层多层毛坯房、斜屋面、跨雨季和春节施工
3.住宅工程合理工期横道图
4.标准预售期
上面图表附加说明:
1)浅基础按天然地基考虑,未考虑人工地基的处理时间;
2)表中桩基工程的工期已包括了桩基检验的时间;
3)表中数据均考虑了总包提前进场的条件。
如果总包不能提前进场,则增加15天工期;
4)场地及土方:表中数据均未考虑场地平整及土方基坑等工作。
场地平整、土方开挖和支护等工作,多层需要15-30天左右,高层需要45-60天左右;
5)山地建筑等特殊地形地貌,要具体考虑对基础施工、边坡支护及材料运输的实际难度,酌情考虑增加工期10%- 30%;
6)地下室:每增加一层地下室增加工期15天;
7)裙楼:每增加一层裙楼增加工期15天;
8)转换层:带转换层需增加工期15-20天;
9)表中数据别墅按9天/层、多层按7天/层、高层按5天/层分别计算;10)斜屋面:表中数据均未考虑有斜屋面,如有斜屋面需增加12天工期;11)节假日:跨春节增加15天工期;
12)气候:跨雨季增加10天工期。
"
第二部分.万科华东区域工期计算标准
1、以上工期结合上海公司近2年经验,按10万平米标段或分期模拟编制。
2、多层按砖混结构考虑,如非砖混结构,主体工期应适当可缩短。
3、如中间碰到春节,可加20天工期;如中间碰到黄霉季节,可加8天工期;以上时间应消化在单体竣工节点至交付使用节点间。
4、清水混凝土每层结构施工周期为15天,如层数不为8层的结构以每层15天依次类推计算工期天数。
5、单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6、具备交付条件:住宅配套竣工:
①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;
②、水、电、煤气、通讯竣工验收合格证明;
③、雨、污水永久排放证明;
④、规划竣工验收合格证明;
⑤、住宅、公建等建筑工程竣工备案表。
第三部分.万科东北区域工期计算标准
东北区域工期编制说明
1、东北区域工期结合上海公司近2年经验,按10万平米标段或分期模拟编制。
2、多层按砖混结构考虑,如非砖混结构,主体工期应适当可缩短。
3、如中间碰到春节,可加20天工期;如中间碰到黄霉季节,可加8天工期;以上时间应消化在单体竣工节点至交付使用节点间。
4、清水混凝土每层结构施工周期为15天,如层数不为8层的结构以每层15天依次类推计算工期天数。
5、单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6、具备交付条件:住宅配套竣工:
①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;
②、水、电、煤气、通讯竣工验收合格证明;
③、雨、污水永久排放证明;
④、规划竣工验收合格证明;
⑤、住宅、公建等建筑工程竣工备案表。
一.东北区域独栋别墅工期
1)总工期215天,入住按沈阳项目惯例为第二年6月1日。
2)本工期计划考虑建筑规模20栋。
施工总包队伍两家,并考虑各自承建范围内的局部流水施工工期。
3)开工日期按3月15日计算,遇不可抗力因素影响工期顺延。
4) 二层别墅按砖混结构考虑,如采用框架结构,主体工期应适当可缩短。
5) 单体竣工条件:建筑单体中总包合同内所有实物量完成,并经过监理、建设单位验收合格。
6) 具备入住条件:住宅配套竣工:
①、水、电表全部安装完毕,煤气连接管镶接完毕,道路、绿化及路灯竣工;
②、水、电、煤气、通讯竣工验收合格证明;
③、雨、污水永久排放证明;
④、规划竣工验收合格证明;
⑤、住宅、公建等建筑工程竣工备案完成。
7)示范区建设过程中,如采取相应积极加速措施,总体施工工期可按计划缩短15天。
二。
.东北区域联排别墅工期
1)本工期编制未考虑地下室;
2)本工程主体按框架结构考虑;
3)总工期202天,入住按沈阳项目惯例为第二年6月1日,单体工程竣工至次年入住前为质量整改期;
三.万科东北区域多层标准工期
1)只考虑单体竣工工期;
2)框架结构,若为砖混结构则工期可缩短15天;
3)水暖、电气、煤气等安装未单列工期,合并在单体工期中;
4)支撑、模板系统为3层;
5)5-6月份每月考虑2天天气原因,7-8月份每月考虑4天天气原因
四.万科东北区域洋房标准工期
1)如无车库总工期240天,有车库相应增加15天工期;
2)考虑天气因素影响10天;
3)若人力及机械设备充足,可进行相应工序提前插入,可提前10天;
4)入户门、单元门、散热器、面板安装等项目,合并在单体工期中
五.6-12层小高坡屋面合理工期
工期编制基本参考四季花城6-7~9#楼(其工期经过一年的验证,基本合理,且质量控制良好,获得三省观摩奖)
六.万科东北区域18层小高坡屋面合理工期
1)总工期245天,入住按沈阳项目惯例为第二年6月1日。
2)本计划按交叉施工考虑
3)主体结构按每6天一层考虑,砌筑工程按3天一层考虑
七.万科东北区域34层高层合理工期。
