物料需求计划编制流程
- 格式:docx
- 大小:62.97 KB
- 文档页数:2
流程名称:物料需求计划(MRP)流程流程编号及版本号编号:EYANG_BPD_PP_SCN002_01版本:V2.0流程定义文件签署表业务流程定义文件是描述未来在SAP R/3中处理业务的详细流程定义,其中所涉及的SAP功能已得到项目组成员的接受并已签署。
版本修改历史图例:流程说明SAP输出1流程说明:1.1 流程概述:本流程用于描述并规范SAP系统MRP相关数据的维护,以及MRP运行结果的处理流程。
由于生产的特殊性,比如成品替代、联产品、多重BOM、一物多码、物料等级等,因此不能从成品层开始跑MRP,而是要通过开发,分解到测试半成品一层,再运行MRP。
运行MRP的目的并非取代人工计划,而是为了如下目的:A、系统给出的建议,与人工计划相互验证,相互促进,从而使计划更加合理,更加有依据;B、根据运行MRP的结果,来反应BOM、销单、采购单、库存、工单的异常情况,从而促进相关业务规范,形成闭环。
1.2 使用范围:需求分工厂:本流程中,有两次手工拆分。
一次是拆分自制与外购(深加工部分),深加工部分在深加工工厂下建独立需求,其余的放在自定义表里。
另一次是拆分金宇阳和深宇各自的测试半成品需求量,两者都在深宇工厂下建独立需求,后续用系统标准的MRP,会自动考虑工厂各层物料的库存。
MRP在各工厂级运行,在工厂下产生建议,可以用权限控制各工厂自行采购或集团采购。
关于长采购周期物料,由于3个月的销售预测不能覆盖长采购周期的物料,因此需要设置安全库存方能借助系统的MRP功能产生采购建议。
设置安全库存和采购周期节点,属物料主数据MRP视图维护,未在本流程图中体现,但本周流程中的运行MRP环节,若用MD01全工厂所有物料运行,则设置安全库存的长采购周期物料也同时产生采购申请。
1.3 流程相关原则:为了保证系统运行的MRP结果能用来指导生产计划和采购计划,需要如下业务相应规范:✧物料主数据中MRP参数设置合理:比如生产周期、采购周期、批量、策略、特殊采购类型等✧BOM表,生产周期,采购周期的准确性✧销售订单形成闭环,即,未完全交货的销售订单在确认客户不再交货的情况下,设置拒绝✧生产订单形成闭环,即,未完全交货的生产订单在确认不再继续生产的情况下,设置技术完成✧采购订单形成闭环,即,未完全交货的采购订单在确认不再收货的情况下,设置“交货已完成”标识✧对过期的独立需求及时清理1.4 流程涉及SAP术语解释与未来系统关键参数确定1.1.1计划独立需求计划独立需求,是在没有客户订单的情况下,在系统中录入的需求源,用以运行MRP,从而产生生产计划和采购计划,一般把销售预测数据作为计划独立需求的来源。
物料需求计划(MRP)MRP概述一、MRP产生和进展1、MRP是20世纪60年代进展起来的一种计算物料需求量和需求时间的系统。
解决物料采购、库存的问题。
2、MRP的进展阶段(1)传统的订货点法(前MRP阶段)订货点法就是对生产中需要的各种物料,根据生产需要量及其供给和存取条件,规定一个安全库存量和订货点库存量。
主要根据历史记录或经验来推测未来的需求,适用于需求或消耗量比较稳定的物料。
(2)基本MRP阶段(60年代)六十年代初进展起来的MRP仅是一种物料需求计算器,它根据对产品的需求、产品结构和物料库存数据来计算各种物料的需求,将产品出产计划变成零部件投入出产计划和外购件、原材料的需求计划,从而解决了生产过程中需要什么,何时需要,需要多少的问题。
(3)闭环MRP阶段(70年代)增加了能力需求计划并以此为反馈,它不仅作为库存订货计划方法,还可实现生产计划与控制功能。
目的是保证零部件生产计划成功实施,是否确实可行。
(4)MRPII阶段(80年代)把生产、财务、销售、工程技术、采购等各个子系统集成为一个一体化的系统,并称为制造资源计划。
(5)ERP阶段(90年代)ERP 即企业资源计划。
主要吸收了供给链的治理思想和灵敏制造技术,使供给链从采购、生产、销售各环节的资源无间断的集成。
是企业物流、信息流、资金流的集成。
(6)ERPII阶段(21世纪初)随着Internet的应用和普及,电子商务, 客户关系治理,供给链治理,电子化采购等前端应用系统的出现,迫切需要实现以ERP为后台核心,并实现这些系统的无缝集成。
二、MRP的基本理论1、独立需求和相关需求的区分及意义。
独立需求是指需求量和需求时间由企业外部的需求来决定,例如,客户订购的产品、试制的样品、维修备件,销售猜测等;相关需求是指根据物料之间的结构组成关系由独立需求的物料所产生的需求,例如,半成品、原材料等的需求。
把物料分为独立需求和相关需求,使企业库存计划的编制对象直接是物料,而产品只是一种独立需求的物料。
第1篇一、引言物料管理是企业生产、经营活动中不可或缺的重要环节,有效的物料管理可以提高生产效率,降低生产成本,提高企业竞争力。
为规范物料管理工作,确保物料采购、储存、领用、报废等环节的有序进行,特制定本物料管理规定流程。
二、物料管理组织机构1. 物料管理部:负责公司物料采购、验收、储存、领用、报废等管理工作。
2. 采购部:负责物料的采购工作,确保物料质量、价格、交货期等满足生产需求。
3. 生产部:负责物料的领用,确保生产过程中物料供应充足。
4. 质量部:负责对物料质量进行监控,确保物料符合国家标准和企业标准。
5. 财务部:负责物料的成本核算和报销工作。
三、物料管理流程1. 物料需求计划(1)生产部根据生产计划,制定物料需求计划,明确所需物料的种类、规格、数量、质量要求等。
(2)物料需求计划经生产部负责人审核后,提交给物料管理部。
2. 物料采购(1)物料管理部根据物料需求计划,制定采购计划,包括采购物料的种类、规格、数量、质量要求、供应商、交货期等。
(2)采购部根据采购计划,进行供应商询价、比价,选择合适的供应商。
(3)采购部与供应商签订采购合同,明确采购物料的种类、规格、数量、质量要求、价格、交货期、付款方式等。
3. 物料验收(1)物料管理部收到采购的物料后,组织验收人员对物料进行验收。
(2)验收人员按照采购合同要求,对物料的质量、数量、规格等进行检查。
(3)验收合格后,物料管理部填写验收报告,并将验收报告提交给采购部。
4. 物料储存(1)物料管理部根据物料种类、规格、数量,确定储存区域,并进行标识。
(2)物料管理部按照物料特性,采取相应的储存措施,确保物料不受损坏。
(3)定期对储存的物料进行检查,发现问题及时处理。
5. 物料领用(1)生产部根据生产需求,填写物料领用单,经生产部负责人审核后,提交给物料管理部。
(2)物料管理部核对物料领用单,确认物料库存情况,办理物料领用手续。
(3)物料管理部将物料发放给生产部,并填写发放记录。
主生产计划与物料需求计划摘要主生产计划(Master Production Schedule,简称MPS)和物料需求计划(Material Requirement Planning,简称MRP)是现代企业生产管理中的重要工具。
MPS和MRP能够帮助企业有效地组织生产活动,合理安排材料和资源,实现生产计划的准确执行。
本文将详细介绍主生产计划和物料需求计划的概念、流程以及在企业运作中的作用。
1. 主生产计划主生产计划是企业根据市场需求和生产能力制定的一份计划,用于指导企业的生产活动。
主生产计划通常是以时间段为单位(如月度、季度、年度)进行制定,并根据销售预测、库存状况、生产能力等因素进行调整。
主生产计划的制定需要综合考虑市场需求、生产能力和库存水平,以确保生产计划的准确性和可行性。
主生产计划的制定流程包括以下几个步骤: - 销售预测:根据市场需求和销售数据,预测未来一段时间内的销售情况。
- 库存分析:分析当前库存水平,确定是否存在库存过剩或缺货的情况。
- 生产能力评估:评估企业的生产能力,包括设备、人员和工时等方面的考虑。
- 制定生产计划:根据销售预测、库存分析和生产能力评估,制定合理的生产计划。
主生产计划的制定需要综合考虑多个因素,如市场需求的波动、生产能力的约束以及供应链的稳定性等。
在制定主生产计划时,需要进行综合权衡和调整,以确保生产计划的可行性和效益。
2. 物料需求计划物料需求计划是基于主生产计划,对所需物料进行合理安排和调配的计划。
物料需求计划通过分析主生产计划中所需产品数量和所需物料的关系,以及当前的库存状况和供应链的情况,确定采购和生产物料的时间和数量。
物料需求计划能够帮助企业准确地控制和管理物料的供应,以避免库存过剩或缺货的情况。
物料需求计划的制定流程包括以下几个步骤: - 列出所需物料:根据主生产计划,列出所需物料及其数量。
- 库存分析:分析当前库存水平,确定是否需要采购物料。
(物料管理)物料需求计划及控制程序物料需求计划及控制程序物料需求计划及控制程序1⽬的确保本公司科学合理的计划与产品相关的物料需求,保持精简有效的备⽤库存,同时最⼤限度的确保与产品相关物料使⽤不会短缺。
2 适⽤范围适⽤于从产品⽣产、研发试验和研发更改、⼯程和客户服务物料需求计划和控制的全过程。
3 职责3.1 ⽣产部的职责是准确及时地完成物料需求计划和物料发放的控制,确保能按时保质向⽣产、研发、⼯程提供与产品相关的物料。
3.2 研发部的职责是及时、准确地向⽣产部提供公司研发试验产品⽤原材料的备⽤库存量。
3.3 ⼯程部负责提交⼯程⽤料的备⽤库存量。
3.4 市场销售部的职责是准确提交三个⽉的订单预测表。
3.5 采购部负责及时输⼊物料采购预期到料的数据。
4物料需求计划和控制总体流程总体思路为通过科学的计算公式进⾏物料需求计划,并运⽤ERP的库存展望功能实现⽣产和⾮⽣产⽤物料的虚拟分库。
当⽣产、研发、⼯程在计划的周期内出现超计划(超各⾃的备⽤库存)领⽤物料时,可及时发现,便于评议冲击影响,同时相关部门协商⽤料并形成有效对策,达到⽆影响或将影响降到最低的效果。
物料需求计划和控制总体流程框图见附图1。
4.1物料需求计划的计算⽉度物料需求计算公式如下:⽉度物料采购X =⽉度物料需求计划X+1=MRPX+MRPX+1-可⽤库存X(原材料)+其它(安全库存+⽣产损耗+⼯程⽤料+客服⽤料+研发更改+研发实验)具体见5.5。
4.2物料需求计划的输⼊数据4.2.1⽣产数据⽣产部计划负责⼈依据⽣产部季度的产量规划,结合参考销售部提供的《季度销售信息汇总表》确定各种机型的预投⽐例,然后编制X+1个⽉的《⽉度⽣产作业计划》。
库房管理员将X+1个⽉的《⽉度⽣产作业计划》⽣成限额领料单(预计出库单的⼀种,不改变库存的现存量,改变库存的可⽤量),在⽣单时ERP将⽣产⽤料和⾮⽣产⽤料分库(⽣产⽤料为限额领料单中物料,⾮⽣产物料通过调拨单、不合格品单等形式在预计出库的栏⽬⾥体现)。
物料需求计划工作计划范文一、前言物料需求计划是企业生产经营管理中非常重要的一项工作。
物料的供给和使用是保证生产计划顺利进行的基础,而物料需求计划则是确定物料供应的数量、时间和质量,以满足生产和销售的需要,保证生产计划的实施和顺利进行。
本文将以某汽车零部件制造企业为例,详细介绍物料需求计划工作计划的编制过程。
二、编制背景该汽车零部件制造企业是一家专注于汽车发动机零部件生产的企业。
需要制定物料需求计划工作计划,以保证生产计划的顺利实施,避免生产过程中因缺乏关键物料而导致的生产中断或延误。
三、目标和任务1. 目标确保物料供应充足,以满足生产和销售的需要,避免因缺乏物料而导致的生产中断和延误。
2. 任务(1)明确物料需求计划的编制流程和标准。
(2)收集和整理生产计划和销售订单的信息,以确定物料需求。
(3)与供应商协商,制定合适的物料采购计划。
(4)跟踪和监控物料的采购、交付和库存情况。
(5)及时调整物料需求计划,以适应生产和销售的变化。
(6)评估和优化物料供应链的性能,提高物料供应的效率和质量。
四、编制流程物料需求计划的编制流程如下:1. 收集信息:收集和整理生产计划和销售订单的信息,包括生产计划量、交付时间、销售订单量和交货时间等。
2. 确定需求量:根据生产计划和销售订单的信息,结合现有库存和销售预测,确定物料的需求量。
3. 协商采购计划:与供应商协商,确定合适的物料采购计划,包括采购数量、采购时间和价格等。
4. 编制物料需求计划:根据需求量和采购计划,编制物料需求计划,明确每个物料的需求量和采购时间等。
5. 跟踪和监控供应链:及时跟踪和监控物料的采购、交付和库存情况,确保物料供应的及时性和准确性。
6. 调整计划:根据生产和销售的变化,及时调整物料需求计划,以确保物料供应的及时性和准确性。
7. 评估和优化:定期评估和优化物料供应链的性能,提高物料供应的效率和质量。
五、编制标准为了确保物料需求计划的准确性和有效性,制定了以下编制标准:1. 数据准确性:收集和整理的生产计划和销售订单等信息必须准确无误。
MRP物料需求计划的原理及实施MRP(Material Requirements Planning,物料需求计划)是一种帮助企业有效管理物料需求的计划工具。
它通过预测和分析企业的生产需求,以便准确、及时地满足生产和销售的要求,同时最大程度地降低库存水平和成本。
MRP的原理是基于需求的推动,通过将销售订单和生产计划转化为对原材料和零部件的需求计划,从而确保生产过程中所需的物料适时到达。
其主要步骤包括:1. 制定销售计划:通过销售预测和市场需求,确定未来一段时间内的销售计划。
2. 确定净需求:根据销售计划、现有库存和安全库存等因素,计算出每个物料的净需求,即需求量减去库存量。
3. 转化成物料需求计划:根据净需求和物料的产出率,计算出所需的原材料和零部件的数量和时间。
4. 确定采购订单:根据物料的需求计划,生成相应的采购订单,以便及时从供应商处获取所需物料。
5. 跟踪和监控:持续监控销售和库存情况,及时调整需求计划和采购订单。
MRP的实施需要以下几个关键步骤:1. 系统准备:为了实施MRP,企业需要选择和实施适合其需求的MRP软件,并进行相关系统配置和设置。
2. 数据收集和整理:收集和整理与物料相关的数据,包括销售订单、库存信息、供应商信息、物料需求规格等。
3. 参数设置:根据企业的需求和生产特点,设置合理的参数,如安全库存、生产周期、物料提前期等。
4. 数据输入和处理:将收集到的数据录入MRP系统,并进行计算、分析和处理,生成物料需求计划和采购订单。
5. 跟踪和调整:持续跟踪和监控销售和库存情况,及时调整需求计划和采购订单,确保生产和销售的顺利进行。
通过实施MRP,企业可以实现以下好处:1. 减少库存成本:准确的物料需求计划可以避免过多的库存积压,减少了库存成本和有形资产的占用。
2. 提高生产效率:MRP可以帮助企业在需要时及时获得所需物料,提高生产的灵活性和效率。
3. 缩短交货周期:通过MRP的实施,企业可以更好地安排物料的供应,并在生产周期内及时完成订单。

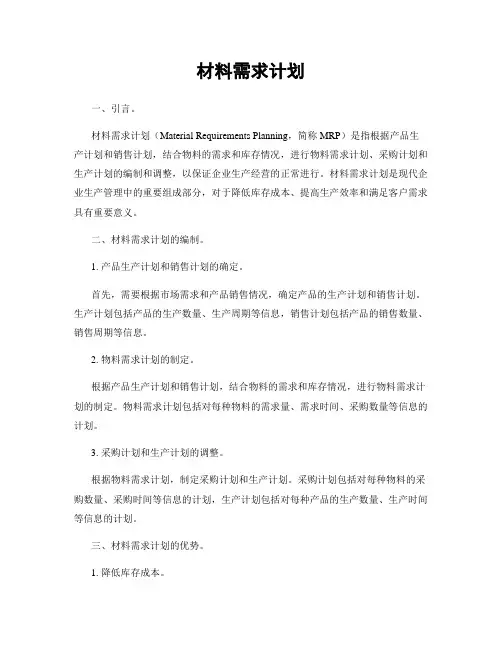

材料需求计划一、引言。
材料需求计划(Material Requirements Planning,简称MRP)是指根据产品生产计划和销售计划,结合物料的需求和库存情况,进行物料需求计划、采购计划和生产计划的编制和调整,以保证企业生产经营的正常进行。
材料需求计划是现代企业生产管理中的重要组成部分,对于降低库存成本、提高生产效率和满足客户需求具有重要意义。
二、材料需求计划的编制。
1. 产品生产计划和销售计划的确定。
首先,需要根据市场需求和产品销售情况,确定产品的生产计划和销售计划。
生产计划包括产品的生产数量、生产周期等信息,销售计划包括产品的销售数量、销售周期等信息。
2. 物料需求计划的制定。
根据产品生产计划和销售计划,结合物料的需求和库存情况,进行物料需求计划的制定。
物料需求计划包括对每种物料的需求量、需求时间、采购数量等信息的计划。
3. 采购计划和生产计划的调整。
根据物料需求计划,制定采购计划和生产计划。
采购计划包括对每种物料的采购数量、采购时间等信息的计划,生产计划包括对每种产品的生产数量、生产时间等信息的计划。
三、材料需求计划的优势。
1. 降低库存成本。
通过材料需求计划的制定和调整,可以有效地控制物料的库存数量,减少库存积压,降低库存成本。
2. 提高生产效率。
通过材料需求计划的制定和调整,可以合理安排生产计划和采购计划,提高生产效率,减少生产周期。
3. 满足客户需求。
通过材料需求计划的制定和调整,可以根据客户需求,合理安排生产计划和采购计划,及时交付产品,满足客户需求。
四、材料需求计划的实施。
1. 制定材料需求计划的流程和标准。
企业应当制定材料需求计划的流程和标准,明确各个环节的责任和权限,确保材料需求计划的顺利实施。
2. 建立材料需求计划的信息系统。
企业应当建立材料需求计划的信息系统,实现对产品生产计划、销售计划、物料需求计划、采购计划和生产计划等信息的管理和监控。
3. 进行材料需求计划的监控和调整。

物料需求计划工作目标知识准备关键点控制细化执行1.录入主生产计划物控人员接到业务部评《物料需审通过的订单,输入主生产计求计划控划,交货日期按照订单评审时制程序》生产计划员确定的交期1.编制合2.进行 MRP 运算、编制《物1.《物料需理的采购1.掌握物料需求计划表》求计划控需求计划料需求计物控人员利用物料系统制程序》2.保证生划相关知计算出净需求,核查物料净需2.《物料需产用物料识求的准确性,编制《物料需求求计划表》的及时供2.掌握计划表》应MRP 系统《物料需3.减少物的各项内3.制作《物料订购单》求计划控资的储存容,并熟练制程序》量,控制使用3.1 物控人员根据《物料需库存管3.熟悉生求计划表》,参考合格供应商《物料订理,避免产企业物的名单主次分配,制作《物料购单》呆料产生料控制相订购单》4.合理分关程序及3.2 《物料订购单》上应注配采购订管理制度明:《物料订购单》的编号、《物料订单供应商、部门、订货日期、物购单》料编号、规格、数量、交货日期、交货地点、所入的库位《物料需4.《物料需求计划表》审批求计划控控制流程流程图1.录入主生产计划2.进行 MRP 运算、编制采购需求计划表3.制作《物料订购单》4.《物料需求计划表》审批5.分发《物料订购单》6.《物料订购单》信息反馈7.核查在途物料8.《物料订购单》更改制程序》4.1 物控人员打印出《物料需求计划表》,此需求表包括对应的《物料订购单》单号、供应商代码、供应商名称、物《物料需求计划表》料代码、规格、需求量、需求日期、订购量分摊4.2 物控人员将《物料需求计划表》交生产部主管、采购《物料需部、生产部、市场部、主管副求计划表》总、总经理批准5.分发《物料订购单》经批准的《物料需求计划1.《物料需表》由部门文员存档,此时方求计划控可打印、分发《物料订购单》;制程序》《物料订购单》一式四联,第2.《物料订四联交采购部门签字后自行购单》留存,余三联交采购部6.《物料订购单》信息反馈当考虑到订购周期不够《物料订或其他原因无法交货时,物控购确定或人员应反馈给计划员,由计划更改通知员与业务部协商,重新确定计单》划交期,物控人员则相应更改《物料改订购单》交期7.核查在途物料物控人员于每月15 号打印上月以前到期未交货的订购单明细,核查哪些物料当时因更改或订单取消,采购部门不同意更改或取消而现在又尚未交清明细,物控员将进行取消,并发文知会采购部门及主管副总8.《物料订购单》更改当采购部因各种原因需《物料需求计划控制程序》1.《物料需更改《物料订购单》时,采购求计划控员应填写《物料采购更改审批制程序》表》,此审批表应注明更改内2.《物料采容及原因后,交生产部主管、购更改审生产计划主管、主管副总审批表》批,经批准后计划部方可按要求进行更改。
一、物料需求计划(Material Requirement Planning,简称为MRP)是对主生产计划的各个项目所需的全部制造件和全部采购件的网络支持计划和时间进度计划。
物料需求计划主要解决以下五个问题:(1)要生产什么?生产多少?(来源于MPS)(2)要用到什么?(根据BOM展开)(3)已经有了什么?(根据物品库存信息、即将到货或产出信息)(4)还缺什么?(计算出结果)(5)何时安排?(计算出结果)二、闭环MRP的原理与结构MRP系统的正常运行,需要有一个现实可行的主生产计划。
它除了要反映市场需求和合同订单以外,还必须满足企业的生产能力约束条件.因此,除了要编制资源需求计划外,我们还要制定能力需求计划(CRP),同各个工作中心的能力进行平衡。
只有在采取了措施做到能力与资源均满足负荷需求时,才能开始执行计划。
而要保证实现计划就要控制计划,执行MRP时要用派工单来控制加工的优先级,用采购单来控制采购的优先级。
这样,基本MRP系统进一步发展,把能力需求计划和执行及控制计划的功能也包括进来,形成一个环形回路,称为闭环MRP,如图1示。
图1 闭环MRP逻辑流程图因此,闭环MRP则成为一个完整的生产计划与控制系统.三、能力需求计划(Capacity Requirement Planning, CRP)(1)资源需求计划与能力需求计划在闭环MRP系统中,把关键工作中心的负荷平衡称为资源需求计划,或称为粗能力计划,它的计划对象为独立需求件,主要面向的是主生产计划;把全部工作中心的负荷平衡称为能力需求计划,或称为详细能力计划,而它的计划对象为相关需求件,主要面向的是车间。
由于MRP和MPS之间存在内在的联系,所以资源需求计划与能力需求计划之间也是一脉相承的,而后者正是在前者的的基础上进行计算的。
(2)能力需求计划的依据①工作中心:它是各种生产或加工能力单元和成本计算单元的统称。
对工作中心,都统一用工时来量化其能力的大小。
