目录一、编制依据二、工程概况三、施工电梯基础技术方案(一)施工电梯安装在地下室顶板上(二)施工电梯安装在地面上住宅及地下室施工电梯安装及拆卸方案编制依据1、《建筑施工手册》(第四版)(中国建筑工业出版社)2、《建筑地基基础工程施丄质量验收规范》GB50202-20023、《建筑机械使用安全技术规程》JGJ33-20014、《建筑施工安全检杳标准》JGJ59-20115、《SC系列施工升降机使用说明书》6、《东莞市冠联实业投资有限公司艾炜特电子产品生产坝目宿舍楼施丄图纸》7、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)&《施工升降机》(GB/T 10054-2005)9、《高处作业安全技术规范》(JGJ80-91)二、工程概况工程名称:创业商业大厦1号办公楼;2号办公楼;3 号商业、办公楼;4 号商业、办公楼;5号地下室。
本工程位于东莞市莞城街道万园东路,总建筑面积78420.64 m2,1号办公楼建筑面积16533.053吊,地上27层,建筑高度84.10m。
2号办公楼建筑面积17024.799吊,地上26层,建筑高度81.10m。
3号商业、办公楼建筑面积17865.11 m,地上24层,建筑高度88.90m。
4号商业、办公楼建2 、.筑面积16456.849 m,地上26层,建筑高度81.15m。
5号地下室建筑面积9727.285m2,地下1层,建筑高度3.9m。
根据总平布置图,各楼号的施工图及现场实际情况,本工程拟采用4_台SCD200/200G6工电梯。
、施工电梯基础技术方案(一)、施工电梯安装在地下室顶板上(1# 2#电梯)1、施工电梯基本参数施工电梯型号:SC 200/200G 吊笼形式:双吊笼;架设总高度:100m标准节长度:1.508m;吊笼底部尺寸:3.2 m *1.5m ;标准节重:170kg;吊笼重量:2*1700kg ;额定载重量:2*2000kg ;护栏重量:1480kg ;对重体重量:2*1000kg ;施工电梯安装在地下室顶板上,顶板底用满堂钢管架进行加固处理,满堂钢管架应经受力计算后进行搭设。
施工升降机基础承载力计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计规范》GB50005-20036、《钢结构设计规范》GB50017-20037、《砌体结构设计规范》GB50003-2011一、参数信息1.施工升降机基本参数2.楼板参数3.荷载参数:二、基础承载计算:导轨架重(共需35节标准节,标准节重175kg):175kg×35=6125kg,施工升降机自重标准值:=((1480×2+1480+1258×2+200+6125)+2000×2)×10/1000=;Pk施工升降机自重:P=×(1480×2+1480+1258×2+200+6125)+×2000×2)×10/1000=;考虑动载、自重误差及风载对基础的影响,取系数n=P=×P=×=三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
根据板的边界条件不同,选择最不利的板进行验算楼板长宽比:Lx/Ly=3/4=1、荷载计算楼板均布荷载:q=(3×=m22、混凝土顶板配筋验算依据《建筑施工手册》(第四版):=××32=·mMxmax=××32=·mMymaxM0=××32=·mx=××32=·mM0y混凝土的泊桑比为μ=1/6,修正后求出配筋。
板中底部长向配筋:Mx =Mxmax+μMymax=+6=·mαs =|M|/(α1fcbh2)=×106/×××103×=;ξ=1-(1-2×αs)1/2=1-(1-2×=;γs=1-ξ/2=2=;As =|M|/(γsfyh)=×106/××=233.09mm2。

电梯基坑荷载
电梯基坑荷载是指在电梯安装过程中,为了保证电梯的稳定性和安全性,需要对电梯基坑进行荷载计算和设计。
电梯基坑荷载是电梯安装的重要环节,直接关系到电梯的使用寿命和安全性。
电梯基坑荷载的计算需要考虑多个因素,包括电梯的重量、载重量、速度、加速度、减速度等。
同时,还需要考虑电梯基坑的深度、宽度、长度、地基承载力等因素。
在进行电梯基坑荷载计算时,需要根据国家相关标准和规范进行设计,确保电梯基坑的承载能力和稳定性。
电梯基坑荷载的设计需要根据实际情况进行调整和优化。
在设计过程中,需要考虑到电梯的使用环境和条件,如电梯所处的地理位置、气候条件、使用频率等。
同时,还需要考虑到电梯的使用寿命和维护成本,确保电梯的长期稳定运行。
电梯基坑荷载的设计和施工需要严格按照相关标准和规范进行。
在施工过程中,需要对电梯基坑进行严格的质量控制和监测,确保电梯基坑的承载能力和稳定性。
同时,还需要对电梯进行定期维护和检修,确保电梯的安全性和稳定性。
电梯基坑荷载是电梯安装过程中的重要环节,需要进行严格的计算和设计。
只有在严格按照相关标准和规范进行设计和施工的情况下,才能确保电梯的安全性和稳定性,保障人们的生命财产安全。
施工电梯基础计算

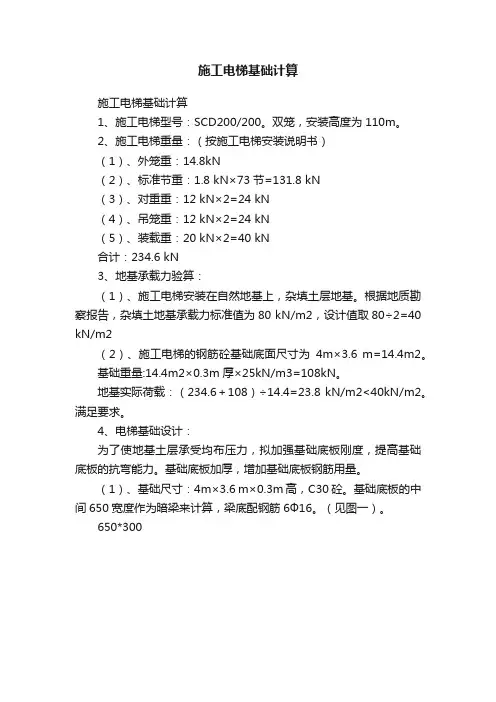

施工电梯基础计算
1、施工电梯型号:SCD200/200。
双笼,安装高度为110m。
2、施工电梯重量:(按施工电梯安装说明书)
(1)、外笼重:14.8kN
(2)、标准节重:1.8 kN×73节=131.8 kN
(3)、对重重:12 kN×2=24 kN
(4)、吊笼重:12 kN×2=24 kN
(5)、装载重:20 kN×2=40 kN
合计:234.6 kN
3、地基承载力验算:
(1)、施工电梯安装在自然地基上,杂填土层地基。
根据地质勘察报告,杂填土地基承载力标准值为80 kN/m2,设计值取80÷2=40 kN/m2
(2)、施工电梯的钢筋砼基础底面尺寸为4m×3.6 m=14.4m2。
基础重量:14.4m2×0.3m厚×25kN/m3=108kN。
地基实际荷载:(234.6+108)÷14.4=23.8 kN/m2<40kN/m2。
满足要求。
4、电梯基础设计:
为了使地基土层承受均布压力,拟加强基础底板刚度,提高基础底板的抗弯能力。
基础底板加厚,增加基础底板钢筋用量。
(1)、基础尺寸:4m×3.6 m×0.3m高,C30砼。
基础底板的中间650宽度作为暗梁来计算,梁底配钢筋6Ф16。
(见图一)。
650*300
图一1。
人货电梯基础方案计划在住院部主体施工至8层时安装2台人货电梯,以便于砌体插入施工及施工人员、材料垂直运输。
二、施工升降机主要技术参数:吊笼重:1480 kg额定载重:2000 kg外笼重:1225 kg导轨架总重:安装42m 时,共需要标准节:28 节151 公斤/节28×151=4228kg电源电缆、电缆导向设置、紧固件等重量约占导轨自重的10%,计423kg三、基础设计、计算1、设计思路①根据楼层实际面积情况,住院部拟安装两台SC200/200双笼升降机。
考虑使用高度为42m左右(上屋面层)。
②人货电梯基础部分设置在回填土方之上(部分在地下室顶板上),回填土部分换填500mm厚的碎石作为基础承载面,承台设计尺寸为:5500mm×3800mm×300mm。
基础施工浇筑混凝前,按照平面图中定位尺寸预埋电梯基础预埋件。
○3在人货电梯基础地下室搭设满堂脚手架对地下室顶板进行加固支撑,搭设范围比基础坐落范围扩大1m。
架体采用钢管架手脚搭设,立杆双向间距600mm,横杆步局1200mm,架体搭设双向剪刀撑。
架体顶部与结构板接触部位,铺设木方和双钢管背楞,并用油托顶紧。
具体计算过程见本章第3点。
电梯基础剖面图2、基础荷载计算①SC200/200TD型升降机自重:G=吊笼自重+外笼自重+载重+导轨架自重+吊杆重量+其他=2×1480+1225+2×2000+4228+423=12840 kg②基础承载:P=G×2×9.8 =251.7 kN 其中动载系数取2。
③基础设计承载力:P=251.7 kN④人货电梯基础承台自重:G2=(5.5×3.8×0.3)×25 KN/m3×1.2=156.8KN。
基础地面承载力计算:按照《SC型升降机使用手册》要求混凝土基础板下地面的承载力应大于0.15Mpa现场实际混凝土基础板下地面为500mm厚的碎石换填层。
目录第一部分、施工升降机基础施工方案 (1)一、编制依据: (1)二、升降机选择及其概述 (2)三、升降机布置位置 (2)四、升降机基础技术参数 (2)五、升降机基础施工 (3)第二部分、施工升降机基础承载计算 (5)一、工程概况 (5)二、施工升降机概况 (6)三、施工升降机承载力计算 (6)四、地下室顶板回顶计算 (9)第一部分、施工升降机基础施工方案一、编制依据:1. SC200/200GZ型升降机使用说明书2.《建筑地基基础设计规范》GB50007-20113. 《建筑工程施工质量验收统一标准》GB50300-20014. 《建筑地基基础工程施工质量验收规范》GB50202-20025. 《混凝土结构工程施工质量验收规范》(GB50204-2011)6. 《建筑机械使用安全技术规程》(JGJ33-2011);7. 广东省建筑工程施工质量验收技术资料管理整编统一规定8. 金沙洲保障性住房工程A1-A13栋施工图纸。
二、升降机选择及其概述根据金沙洲保障性住房工程工程结构特点,工程选用广州市京龙工程机械有限公司生产的SC200/200GZ升降机13 台。
有关该机的结构组成、性能、安装、拆卸、运行维护与管理等一系列要求,参见由该制造厂提供的使用说明书.三、升降机布置位置金沙洲保障性住房工程(自编A1-A13栋)13幢,布置13台升降机,基础中心点位置详见施工电梯平面布置图。
导轨架垂直中线距离附着面为3.0~3.6米,基础底标高为室外顶板标高上0.3m,详见施工电梯基础图.确定位置时,已综合考虑了升降机与结构之间的关系以及升降机附着,吊笼操作室上、下通道应与其它建筑物保持足够的距离,距外脚架外立杆200MM间距,避免相碰。
已考虑塔机、吊机吊装是否可行。
根据现场实际情况,A1-A3、A4-A7栋共有四处施工电梯穿越结构板处,为方便日后施工,该处梁板钢筋应作预留并做防锈处理。
梁板上部钢筋预留长度应大于1/3跨,下部钢筋预留长度应小于1/4跨(另外考虑绑扎接头搭接长度为1.3l le)。
施工升降机基础承载力计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计规范》GB50005-20036、《钢结构设计规范》GB50017-20037、《砌体结构设计规范》GB50003-2011一、参数信息1.施工升降机基本参数2.楼板参数3.荷载参数:二、基础承载计算:导轨架重(共需35节标准节,标准节重175kg):175kg×35=6125kg,施工升降机自重标准值:P k=((1480×2+1480+1258×2+200+6125)+2000×2)×10/1000=172.81kN;施工升降机自重:P=(1.2×(1480×2+1480+1258×2+200+6125)+1.4×2000×2)×10/1000=215.37kN;考虑动载、自重误差及风载对基础的影响,取系数n=2.1P=2.1×P=2.1×215.37=452.28kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
根据板的边界条件不同,选择最不利的板进行验算楼板长宽比:Lx/Ly=3/4=0.751、荷载计算楼板均布荷载:q=452.28/(3×1.3)=115.97kN/m22、混凝土顶板配筋验算依据《建筑施工手册》(第四版):M xmax=0.039×115.97×32=40.71kN·mM ymax=0.0189×115.97×32=19.73kN·mM0x=-0.0938×115.97×32=-97.9kN·mM0y=-0.076×115.97×32=-79.32kN·m混凝土的泊桑比为μ=1/6,修正后求出配筋。

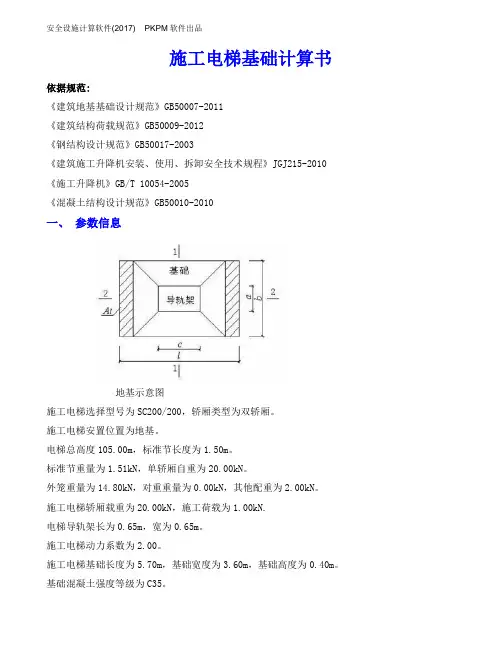

施工电梯基础计算书依据规范:《建筑地基基础设计规范》GB50007-2011《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《建筑施工升降机安装、使用、拆卸安全技术规程》JGJ215-2010 《施工升降机》GB/T 10054-2005《混凝土结构设计规范》GB50010-2010一、参数信息地基示意图施工电梯选择型号为SC200/200,轿厢类型为双轿厢。
施工电梯安置位置为地基。
电梯总高度105.00m,标准节长度为1.50m。
标准节重量为1.51kN,单轿厢自重为20.00kN。
外笼重量为14.80kN,对重重量为0.00kN,其他配重为2.00kN。
施工电梯轿厢载重为20.00kN,施工荷载为1.00kN.电梯导轨架长为0.65m,宽为0.65m。
施工电梯动力系数为2.00。
施工电梯基础长度为5.70m,基础宽度为3.60m,基础高度为0.40m。
基础混凝土强度等级为C35。
地基承载力标准值为150.00kN/m2,承载力降低系数为0.80。
二、施工电梯基础荷载计算导轨架重为G0=1.51×Int(105.00/1.50)=105.70kN。
施工电梯自重标准值为Gk=20.00×2.00+14.80+0.00×2.00+2.00+105.70+20.00×2.00=202.50kN。
施工电梯自重设计值为G=1.2×(20.00×2.00+14.80+0.00×2.00+2.00+105.70)+1.4×20.00×2.00=251.00kN。
施工电梯基础自重Gb=1.2×25×5.70×3.60×0.30=184.68kN。
所以,G=2.00×(251.00+184.68)=871.36kN三、地基承载力验算施工电梯基础承台自重标准值 G t0=25×5.70×3.60×0.40=205.20kN。
南充恒大绿洲二期12#楼施工电梯地基杉杆加固计算
说明:1、12#楼施工电梯地基土为新回填土,承载力不能满足
要求,故采用杉杆作桩进行加固。
2、杉杆桩桩端持力层为强风化砂质泥岩,承载力特征值300KPa,
满足施工电梯地基承载力160 KPa的要求。
3、杉木桩按端承桩考虑,轴心受压,不计桩间土的阻力。
4、杉杆材质为冷杉。
5、依据《木结构设计规范》计算
计算如下:
一、单桩承载力N
1.梢径140mm,长7000mm
(1)强度:N1≤fc×A 查《木结构设计规范》fc =10N/mm2 N1≤10×3.14×702=153.86KN
(2)稳定性:N2≤fc×ψ×A 受压构件容许长细比λ=L0/i i=I/A=d/4
①受压构件两端铰接L0=L
取支撑构件最大限值λ=200 dmin=4L0/λ=4×7000/200=140mm 当λ>91时ψ=2800/λ2==0.07
N2≤10×3.14×702×0.07=10.77 KN
综合强度和稳定性:单桩承载力N=10.77 KN
②当桩头进入基础时,此为一端固定、一端铰接L0=0.8L
λ=4L0/d=4×0.8×7000/140=160
当λ>91时ψ=2800/λ2==0.109
N2≤10×3.14×702×0.109=16.77 KN
综合强度和稳定性:单桩承载力N=16.77 KN
2. 梢径140mm,长6000mm
(1)强度:N1≤fc×A 查《木结构设计规范》fc =10N/mm2 N1≤10×3.14×702=153.86KN
(2)稳定性:N2≤fc×ψ×A 受压构件容许长细比λ=L0/i
i=I/A=d/4 ①受压构件两端铰接L0=L
λ=4L/d=4×6000/140=171.43
当λ>91时ψ=2800/λ2==0.0953
N2≤10×3.14×702×0.0953=14.66 KN
综合强度和稳定性:单桩承载力N=14.66 KN
②当桩头进入基础时,此为一端固定、一端铰接L0=0.8L
λ=4L0/d=4×0.8×6000/140=137.14
当λ>91时ψ=2800/λ2==0.149
N2≤10×3.14×702×0.149=22.93 KN
综合强度和稳定性:单桩承载力N=22.93 KN
3. 梢径120mm,长6000mm
(1)强度:N1≤fc×A 查《建筑施工手册》fc =10N/mm2 N1≤10×3.14×602=113.04KN
(2)稳定性:N2≤fc×ψ×A 受压构件容许长细比λ=L0/i i=I/A=d/4 ①受压构件两端铰接L0=L
取支撑构件最大限值λ=200Lmax = dλ/4 =200×120/4=6000mm 当λ>91时ψ=2800/λ2==0.07
N2≤10×3.14×602×0.07=7.9 1KN
综合强度和稳定性:单桩承载力N=7.91 KN
②当桩头进入基础时,此为一端固定、一端铰接L0=0.8L
λ=4L0/d=4×0.8×6000/120=160
当λ>91时ψ=2800/λ2==0.109
N2≤10×3.14×602×0.109=12.32 KN
综合强度和稳定性:单桩承载力N=12.32KN
二、施工电梯地基回填土承受压力Pmax
①施工电梯实际安装高度为100m,电梯基础承受压力
P=[吊笼重(kg)+动力系统重(kg)+围栏重(kg)+导轨架总重(kg)+额定载重量(kg)]×2(安全系数)×9.8×10-3(kN)基础承受压力P=[2×1200+2×600+508+(67×150)+2×2000]×2×9.8×10-3=355.9kN
基础自重G=4×4×0.6×25=240kN
②电梯地基回填土承受压力Pmax= P+G =355.9+240=595.9kN
三、杉杆需用量n。
