尿素库房(集装箱装车站台)施工组织设计
- 格式:doc
- 大小:464.50 KB
- 文档页数:53
第 1 页 共 19 页呼伦贝尔金新化工有限公司年产50万吨合成氨、80万吨尿素项目尿素框架基础施工方案1、工程概述1.1 工程简介:尿素主框架是钢筋砼和钢构架的多层工业厂房,柱网尺寸 7×8 m ,7.5×8 m ,9×8 m ,轴线尺寸40×23.5m 。
尿素框架桩基为混凝土钻孔灌注桩(共95根桩),基础为独立承台杯口基础,承台间有地梁连接。
本方案针对此工程的基础分部提供施工指导。
1.2 主要实物工程量(本工程量只作施工组织时使用)1.3施工条件施工区域三通一平状况良好,用于项目施工图纸、施工人员、材料、机械等均已到位,具备施工条件。
2、编制依据2.1施工图; 2.2 施工合同;2.3 批准的施工组织设计; 2.4 工程地质勘察报告;2.5 现行建筑施工规范及验收标准; 2.6 各种现行标准图集。
本工程采用的主要技术规程、验收规范(见下表)3、施工程序本工程基础分部施工工艺程序:→4、施工方法及技术措施4.1土方工程(1) 测量定位放线:根据甲方提供坐标点(CK1、CK4)、高程点及总平面图定位,并经甲方、监理验收后方可进行放线。
(2)承台底标高有三种分别为-3.100m、-3.550m、-3.850m,高于地下水位标高,在构筑物基坑周围挖设4个1×1×1.5m(深)集水井,以便下雨时及时排出积水。
(3)土方开挖:采用机械大开挖,由○1轴向○6轴开挖,开挖至承台底标高,留100~200厚人工清槽、修整。
开挖过程中专人监护,注意保护钻孔灌注桩。
承台基坑开挖采用1:0.67放坡开挖,土方开挖过程中,测量跟班控制标高,严禁超挖。
挖出的余土运至甲方指定地点堆放。
基坑挖至设计标高后,经验槽合格后方可进行下道工序施工。
(4)土方回填要待基础混凝土验收合格后方可进行。
回填前要将其基槽内杂物、积水清除,按要求分层回填,回填土采用机械分层夯实,分层厚度不大于300,夯实系数应达到设计要求。
第1篇1. 工程名称:尿素搬运施工2. 工程地点:XX化工有限公司3. 工程规模:根据实际需求,搬运尿素约500吨4. 工程周期:预计30天5. 工程内容:尿素搬运、储存、安全防护等二、施工方案1. 施工准备(1)人员组织成立尿素搬运施工领导小组,负责工程的组织实施和监督管理。
领导小组下设项目经理部、技术部、安全部、物资部等,各司其职,确保工程顺利进行。
(2)人员培训对参与尿素搬运施工的员工进行专业技能培训,确保他们熟悉尿素搬运操作规程和安全知识。
(3)设备准备根据工程需求,购置或租赁以下设备:1)叉车:用于尿素搬运;2)装载机:用于尿素堆放;3)防护用品:安全帽、手套、防尘口罩等;4)测量工具:卷尺、水平尺等;5)消防器材:灭火器、消防水带等。
(4)物料准备1)尿素:根据工程需求,提前采购尿素,确保施工期间物料供应;2)包装材料:根据尿素特性,选用合适的包装材料,如编织袋、塑料桶等;3)搬运工具:根据尿素搬运需求,准备合适的搬运工具,如手推车、托盘等。
2. 施工工艺(1)尿素搬运1)根据尿素特性,选择合适的搬运方式。
由于尿素易吸潮,应避免直接接触地面,采用叉车或手推车进行搬运;2)在搬运过程中,注意平衡,避免倾倒;3)搬运过程中,严格执行安全操作规程,确保人员安全。
(2)尿素储存1)根据尿素特性,选择合适的储存场地,确保通风、干燥;2)储存过程中,避免阳光直射,防止尿素分解;3)储存区域应设置警示标志,提醒人员注意安全。
(3)安全防护1)施工现场设置安全警示标志,提醒人员注意安全;2)加强现场巡查,及时发现并消除安全隐患;3)加强安全教育,提高员工安全意识;4)配备消防器材,确保火灾发生时能够及时扑灭。
3. 施工进度安排(1)前期准备(5天)1)人员培训;2)设备准备;3)物料准备。
(2)尿素搬运(20天)1)搬运尿素500吨;2)储存尿素。
(3)验收及总结(5天)1)对尿素搬运、储存进行验收;2)总结施工经验,提出改进措施。
河南金大地化工有限责任公司18万吨/年尿素主厂房安装工程施工组织设计批准:审核:审定:编制:湖南大乘建筑安装有限公司二0一三年八月二十六日目录1工程概况2施工部署及施工案3主要分部分项工程的施工方法及技术措施4关键部位施工方法5季节性施工措施6工程进度计划及工期保证措施7 新技术新材料新工艺新设备的应用8提高工程质量保证工期降低造价的合理化建议9质量保证措施10安全生产保证措施11材料组织管理及供应计划12环境保护体系框图、文明施工保证体系框图、现场项目部材料流程13项目经理及五大员岗位职责(岗位责任制)附表一拟投入的主要施工机具计划表附表二劳动力计划表附表三尿素装置区安装工程施工进度计划1、工程概况1.1 工程范围:河南金大地化工有限责任公司18万吨/年尿素主厂房安装工程项目,甲方提供的《工程量清单及图纸》规定的内容。
1.2 编制依据1.2.1 现行的国家和部颁标准、规程、规范。
1.2.2本公司以往类似工程的施工经验。
1.2. 3本公司的《QES管理手册》和《QES程序文件》。
1·3 计划开工日期:按合同规定。
2施工部署及施工方案2.1施工部署2.1.1 项目管理层在项目施工中,我公司将按项目法施工管理模式,根据公司Q/SLJGL36.12-95《项目施工管理标准》,结合本项目的施工特点,组建河南金大地化工有限责任公司18万吨/年尿素主厂房安装工程项目施工项目经理部。
委派公司金超同志(二级建造师)担任该工程项目经理。
项目经理部各级管理人员由项目经理在全公司范围内择优录用。
项目管理层设“三部一室一站”,即项目工程部、经营部、供应部、办公室、质检站。
项目管理组织机构图详见下图:施工组织机构项目经理部主要管理人员名单及履历详见履历表。
2.1.2 施工组织机构及职责2.1.2.1项目管理层各部室职责(详见组织机构图)a.项目工程部职责编制质量计划;组织施工准备;确定项目施工所需各类文件及正确实施;组织编制、审核各分部、分项工程施工方案、施工作业指导书;组织技术交底;制定项目质量目标并组织落实,制定ABC(R)质量控制点;选定施工机械并对施工机械进行验证认可;确定特种技术操作人员并认可;制定项目安全技术措施;提出各种材料技术要求;负责项目施工进度的控制;负责项目总图的管理,制定文明施工措施并组织实施;负责“不合格品的控制”要求的实施;提出纠正和预防措施;负责“质量记录的控制”要素的实施,做到与工程施工进度同步;负责施工成果防护的实施,组织全面质量管理活动,开展QC质量小组活动;组织“三查四定”,组织工程交付及中间交接。

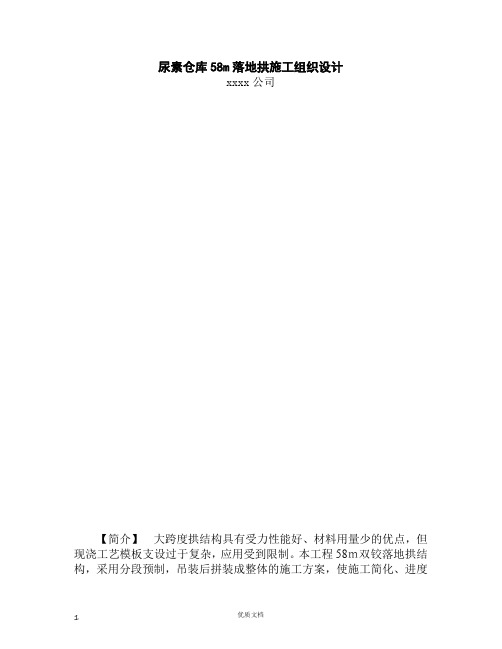

尿素仓库58m落地拱施工组织设计xxxx公司【简介】大跨度拱结构具有受力性能好、材料用量少的优点,但现浇工艺模板支设过于复杂,应用受到限制。
本工程58m双铰落地拱结构,采用分段预制,吊装后拼装成整体的施工方案,使施工简化、进度加快。
拱架在地面平卧浇筑,可采用常规支模方法;自重115t的拱架分3段预制,吊装应力明显下降,吊车的起重量也相应减小;浇筑拱架仍按整榀放线、支模,使结构轴线和接头钢筋位置准确,待混凝土硬化后,再将接头钢筋切断。
吊装用150t履带式吊车,侧边的拱架块体一端落地,另一端搁置在钢支架上,吊完中段块体后,再拼装连接成整体。
施工组织设计对有关操作要点都作了细致的安排。
屋面保温层和防水层,施工比一般工程困难,因拱脚附近坡度大,难以站立,操作条件差,故设计制作了移动灵活的操作架,构思新颖。
一、工程概况该工程为某大化肥厂尿素散装仓库,建筑面积为7744m2,结构型式为大跨度钢筋混凝土落地拱结构,跨度为58m,拱轴间距为9m,总高为25.878m,如图3·18·1所示。
基础工程:拱基为钢筋混凝土重力式独立基础,基底埋深为-5.0m,抗滑靴底深为-6.2m。
要求原槽浇灌,基坑四周和基底土不允许扰动。
室内挡料柱基础为独立杯口基础,山墙框架柱基础和爬料机轨道梁基础均为一般独立基础。
拱基持力层为角砾层,承载能力为350kPa,其它基础持力层均为亚粘土层,承载能力为180kPa。
地下水位标高为4.865m。
冻结深度为1.1m。
主体结构:库房主体为14榀58.0m跨钢筋混凝土抛物线预制拱架;屋面采用1.5×9.0m预应力预制大型屋面板,拱顶悬吊6.0×126.0m的皮带廊钢结构;两端山墙为现浇框架;四周附房为砖混结构。
屋面工程:库房采用氯化聚乙烯防水卷材(LYX—603A),沥青珍珠岩预制块保温层。
天窗部分采用TRDB型彩色钢板夹心保温屋面;附房均采用二毡三油防水层,1:10水泥珍珠岩保温层。

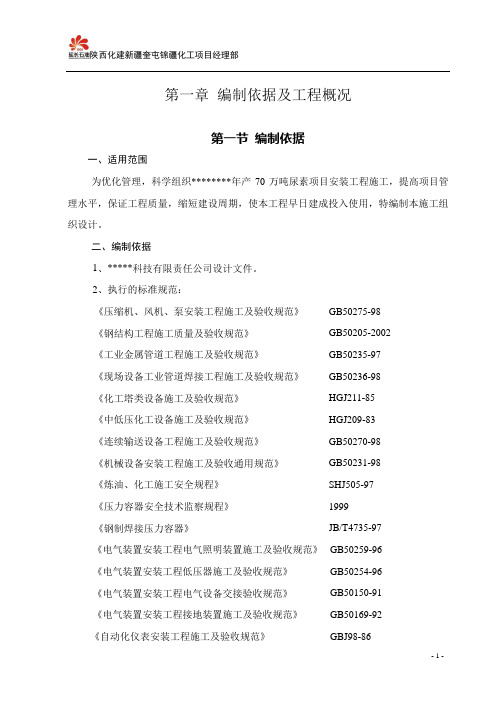

陕西化建新疆奎屯锦疆化工项目经理部第一章编制依据及工程概况第一节编制依据一、适用范围为优化管理,科学组织********年产70万吨尿素项目安装工程施工,提高项目管理水平,保证工程质量,缩短建设周期,使本工程早日建成投入使用,特编制本施工组织设计。
二、编制依据1、*****科技有限责任公司设计文件。
2、执行的标准规范:《压缩机、风机、泵安装工程施工及验收规范》GB50275-98《钢结构工程施工质量及验收规范》GB50205-2002《工业金属管道工程施工及验收规范》GB50235-97《现场设备工业管道焊接工程施工及验收规范》GB50236-98《化工塔类设备施工及验收规范》HGJ211-85《中低压化工设备施工及验收规范》HGJ209-83《连续输送设备工程施工及验收规范》GB50270-98《机械设备安装工程施工及验收通用规范》GB50231-98《炼油、化工施工安全规程》SHJ505-97《压力容器安全技术监察规程》1999《钢制焊接压力容器》JB/T4735-97《电气装置安装工程电气照明装置施工及验收规范》GB50259-96《电气装置安装工程低压器施工及验收规范》GB50254-96《电气装置安装工程电气设备交接验收规范》GB50150-91《电气装置安装工程接地装置施工及验收规范》GB50169-92《自动化仪表安装工程施工及验收规范》GBJ98-86《自动化仪表安装工程质量验收及评定标准》GBJ131-94《电缆线路施工及验收规程》GB5016-92《化学工业工程建设交工技术文件规定》HG20273-944、本公司同类工程施工经验。
5、本公司《质量手册》、《质量体系程序文件》及其支持性文件。
第二节工程概况一、工程简介*************农七师40万吨/年合成氨、70万吨/年尿素工程,由****建设兵图农七师国有资产经营有限公司和****集团有限公司合资建设,厂址位于******、奎屯-*****工业园北一区,距奎屯市区东约3公里,距泉水沟南侧约8公里,交通条件极为便利。

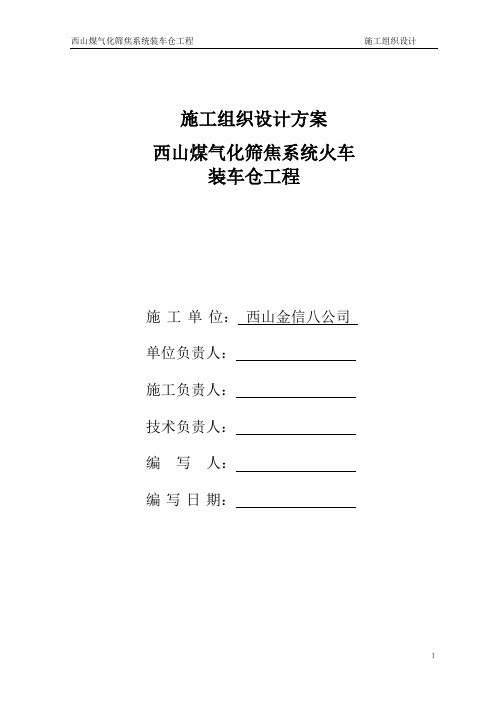

施工组织设计方案西山煤气化筛焦系统火车装车仓工程施工单位:西山金信八公司单位负责人:施工负责人:技术负责人:编写人:编写日期:目录1、编制依据 (1)2、工程概况 (1)3、施工部署 (1)3.1施工组织机构 (2)3.7施工总平面布置图 (2)4、施工技术方案 (2)4.1基础及主体施工方案 (3)4.2装饰装修施工方案 (13)5、施工总工进度计划 (17)6、施工准备工作计划 (17)7、各项资源配置计划 (21)7.1施工机具的组织管理 (21)7.2劳动力优化配置 (21)8、施工总平面布置图 (21)9、主要施工管理措施 (21)9.1质量保证体系及质量保证措施 (21)9.2确保安全、消防的技术组织措施 (29)9.3确保文明施工的技术组织措施 (35)9.4确保工期的技术组织措施 (36)9.5成本控制措施 (38)9.6雨季施工技术措施 (39)10、附表附图 (41)10.1项目组织机构图 (42)10.2拟投入的主要施工机械配备及进场计划表 (43)10.3拟投入的主要检测仪器进场计划表 (43)10.4劳动力计划表 (44)10.5施工总平面布置图 (44)10.6施工网络进度计划图 (46)装车仓施工组织设计方案1.编制依据1.1《筛焦835u》J570.835u.E82.001.2《筛焦835u》J570.835u.E61.001.3《建筑桩基检测技术规范》JGJ106—20031.4《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)1.5《建筑工程施工质量验收统一标准》GB50300-20021.6《砌体工程施工质量验收规范》GB50203—20111.7《屋面工程质量验收规范》GB50207—20121.8《建筑地面工程施工质量验收规范》GB50209—20021.9《建筑施工手册》第四版2.工程概况西山煤气化筛焦系统火车装车仓工程位于西山煤气化一厂厂区北侧紧邻铁路沿线,其东西长130700mm,南北宽7500mm,高26620mm ;分为4个施工段,地基处理为桩基,共40个;其中直径1500mm有32个,直径2.200mm的有8个;7.88m以下为第一层,为车辆运行层,3.28m处有一道外伸挑板; 7.88m-11.00m为漏斗层,共18个漏斗结构形式为框架结构,四周用MU10烧结多孔砖砌筑,漏斗内壁贴砌磨微晶板;11.00m -20.48m为贮仓层四周为300mm 钢筋混凝土仓壁内壁摸研磨材料;20.48m-26.62m为皮带间,框架结构,四周用MU10烧结多孔转砌筑。
目录1. 编制说明 1 of 8 1.1 工程概况 11.2 编制依据 11.3 项目施工总体目标 11.4 工程特点及对策 11.5 工程范围及界定 21.6 位置及环境 31.7 装置工作量表 32. 施工组织 1 of 7 2.1 施工部署 12.2 施工组织机构 23. 施工进度计划及劳动力动员计划 1 of 28 3.1 项目施工里程碑 13.2 施工进度计划 23.3 劳动力动员计划21 3.4 施工进度计划控制233.5 工期保证措施274. 质量管理与控制 1 of 30 4.1 施工质量方针和目标 14.2 质量管理体系 14.3 质量控制程序与主要管理规定 44.4 质量控制计划94.5 质量保证措施295. 项目材料管理与控制 1 of 7 5.1 管理和控制机构 15.2 岗位职责 15.3 管理控制流程 25.4 材料计划编制与审核 35.5 材料的入库验收管理 45.6 材料质量证明文件的管理 45.7 材料的标识管理 55.8 仓储管理 55.9 材料的发放 65.10 材料的现场管理76. 安全、环境、健康(HSE)与文明施工管理 1 of 21 6.1 安全、环境、健康与文明施工管理体系 16.2 本装置HSE与文明施工管理特点 5 6.3 HSE与文明施工管理程序与规定 56.4 安全、环境与健康保障措施187. 技术管理 1 of 13 7.1 施工技术管理 17.2 施工技术方案77.3 应执行的标准和规范88. 项目管理与控制 1 of 13 8.1 与业主管理程序的衔接 18.2 计算机辅助项目管理 38.3 成本管理与成本控制 58.4 投料开车、跟踪保运89. 临时设施与平面布置 1 of 7 9.1 临时设施规划 19.2 施工临时设施 39.3 生活临时设施 59.4 临时设施管理规定 59.5 临时设施的防雷防台风措施710. 施工机具及手段用料计划 1 of 8 10.1 主要施工机具需用计划 1 10.2 仪表标准仪器 3 10.3 电气专业实验设备 5 10.4 施工手段用料计划 610.5 技术措施用料计划711. 附录施工暂设平面布置图1 编制说明1.1 工程概况中国海洋石油天然气化肥项目是由中海石油化学有限公司投资兴建的大型化肥生产项目,该工程为新建项目,包括主要生产项目(合成氨、尿素、甲醛)、辅助生产装置项目、公用工程项目、行政服务设施及厂外工程等项目。
目录1 工程概况 (1)2 编制施工方案的目的和依据 (1)2.1编制目的 (1)2.2编制依据 (1)3 施工方案要求所具备的条件 (2)3.1施工环境 (3)3.2所需工机具和仪器仪表的规格和精度 (3)3.3现场人员配置 (3)3.4环境因素的识别和评价 (4)3.5重要环境因素的控制措施 (4)4 施工方案的确定 (4)4.1计划施工周期 (4)4.2施工作业程序 (5)4.3定位放线 (5)4.4土石方工程施工 (5)4.5超挖处理及垫层施工 (5)4.6独立基础施工 (6)4.7上部结构施工 (6)5 施工质量控制 (21)5.1质量保证措施 (21)5.2注意的质量问题 (22)5.3施工质量要求 (22)5.4规定施工项目质量薄弱环节的预防措施、纠正措施 (23)6 施工安全保证措施 (24)6.1安全组织机构 (24)6.2作业安全要求 (24)6.3安全保证措施 (24)6.4危险点控制 (25)7 安全及文明施工措施 (26)8 强制性条文执行情况 (26)习水二郎电厂(4×660MW)新建工程1、2号机组脱硫脱硝工程尿素制备间施工方案1 工程概况本方案是为习水二郎电厂(4×660MW)新建工程1、2号机组尿素制备间施工而编制。
尿素制备间为现浇钢筋混凝土框架结构,基础采用中风化基岩作为基础持力层,抗震设防烈度6度,结构抗震等级为三级,场地类别为I类,地下混凝土结构环境类别为二(b)类,地基基础设计等级为丙级。
基础为独立形式,所用混凝土强度等级分别为垫层C15,基础、框架结构为C30。
基础超挖部分采用C15素砼换填,每边超出基础100mm。
钢筋采用HPB300级钢筋、HRB400级钢筋,基础钢筋保护层厚度为40mm,地梁钢筋保护层厚度为40mm,柱为30mm,梁板为25cm。
本工程±0.00标高相当于绝对标高426.200m。
尿素制备间总长度为30m,宽度为15m,建筑面积450m2,最高处为3层结构,高度为19m。
仓库施工组织设计一、工程概述本仓库建设工程位于具体地点,总建筑面积为X平方米。
仓库的结构形式为结构类型,基础采用基础形式。
其主要功能是用于存储存储物品类型,以满足使用单位的需求。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到质量标准,一次性验收合格。
2、工期目标:计划在开工日期开工,竣工日期竣工,总工期为X 天。
3、安全目标:杜绝重大伤亡事故,轻伤事故频率控制在X%以内。
(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理。
下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,协同工作。
(三)施工顺序遵循“先地下,后地上;先结构,后装修;先土建,后设备”的原则进行施工。
三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
2、做好技术交底工作,将施工技术要求和质量标准向施工人员交底清楚。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施,安装施工用水、用电线路。
(三)材料准备根据施工进度计划,编制材料采购计划,组织材料进场,并进行检验和试验。
(四)机械设备准备根据工程需要,配备足够的施工机械设备,并进行调试和维护。
四、主要分部分项工程施工方法(一)基础工程1、土方开挖采用机械开挖为主,人工配合清底的方式。
开挖过程中要注意控制基底标高和边坡坡度,防止超挖和塌方。
2、基础钢筋工程钢筋在加工场制作,现场绑扎。
钢筋的规格、型号、数量和间距要符合设计要求,绑扎要牢固。
3、基础混凝土工程采用商品混凝土,泵送浇筑。
混凝土浇筑要连续进行,振捣密实,防止出现蜂窝、麻面等质量缺陷。
(二)主体结构工程1、模板工程采用模板类型模板,支撑系统要牢固可靠。
模板安装要平整、垂直,尺寸要准确。
2、钢筋工程钢筋的加工、连接和安装要符合设计和规范要求。
3、混凝土工程混凝土浇筑要分层进行,振捣密实,加强养护,确保混凝土强度达到设计要求。
图克集装箱装车站台施工组织设计中煤第六十八工程施工组织设计项目名称:图克化肥项目尿素库房(集装箱装车站台)工程文件编号:受控标识:中煤第六十八工程编制目录1.编制说明............................................ - 5 -1.1编制原则......................................... - 5 -1.2编制依据......................................... - 5 -2.工程概况............................................. - 6 -2.1工程特点及概况................................... - 6 -2.2建设地点自然条件................................. - 7 -3.施工部署............................................. - 7 -3.1治理目标......................................... - 7 -3.2施工顺序......................................... - 8 -3.3施工队伍选择..................................... - 8 -3.4四新技术应用..................................... - 8 -4.施工预备............................................. - 9 -4.1现场预备......................................... - 9 -4.2技术预备............................. 错误!未定义书签。
xx第六十八工程有限公司施工组织设计项目名称:图克化肥项目尿素库房(集装箱装车站台)工程文件编号:受控标识:目录1.编制说明............................................ - 5 -1.1编制原则......................................... - 5 -1.2编制依据......................................... - 5 -2.工程概况............................................. - 6 -2.1工程特点及概况................................... - 6 -2.2建设地点自然条件................................. - 7 -3.施工部署............................................. - 7 -3.1管理目标......................................... - 7 -3.2施工顺序......................................... - 8 -3.3施工队伍选择..................................... - 8 -3.4四新技术应用..................................... - 8 -4.施工准备............................................. - 9 -4.1现场准备......................................... - 9 -4.2技术准备......................................... - 9 -4.3各种资源准备.................................... - 10 -5.施工平面布置........................................ - 12 -5.1布置方案........................................ - 12 -6.主要施工方法........................................ - 15 -6.1测量工程........................................ - 15 -6.2场地平整........................................ - 17 -6.3 强夯地基处理及检测............................. - 18 -6.4 地面工程....................................... - 23 -7、施工进度计划及保证措施............................. - 30 -7.1工程进度计划.................................... - 30 -7.2 施工进度保证措施............................... - 30 -8 质量计划............................................ - 32 -8.1 质量目标....................................... - 32 -8.2质量管理体系.................................... - 32 -8.3检验批及试验策划................................ - 42 -8.4施工质量控制点及控制措施........................ - 42 -8.5成品防护措施.................................... - 44 - 9安全目标及管理措施................................... - 45 -9.1 安全目标....................................... - 45 -9.2 重大危害因素及主要管理措施..................... - 45 -10 环境及文明施工管理目标及措施....................... - 48 -10.1管理目标....................................... - 48 -10.2重要环境因素及管理措施......................... - 49 -10.3其它环境及文明施工管理措施..................... - 50 -11 季节施工措施....................................... - 50 -11.1 冬季施工措施.................................. - 50 -11.2大风季节施工措施............................... - 52 -12回访和保修措施...................................... - 52 -12.1回访、保修的意义............................... - 52 -12.2回访、保修措施................................. - 52 -xx鄂尔多斯能化有限公司图克化肥项目尿素库房(集装箱装车站台)工程施工组织设计1.编制说明1.1编制原则本施工组织设计编制遵循以下原则:1.1.1保证重点、统筹安排,遵守施工合同。
1.1.2依据工程项目的内容,科学地安排施工程序,合理组织施工,确保各项施工活动紧密衔接,加快施工进度,缩短工期。
1.1.3选用先进的施工技术,合理选择施工方案,保持质量体系并使之有效运行,确保安全生产和提高工程质量。
1.1.4充分挖掘和利用机械设备能力,提高机械化程度,减轻劳动强度和提高劳动生产率。
1.2编制依据1.2.1xx鄂尔多斯能化有限公司图克化肥项目尿素库房(集装箱装车站台)工程设计图纸1.2.2工程应用的标准、规范、规程类别规范、规程、标准名称编号国家建筑工程施工质量验收统一标准GB50300-2013 建筑地基基础工程施工质量验收规范GB50202-2002 混凝土结构工程施工质量验收规范GB50204-2002 工程测量规范GB50026-2007 普通混凝土拌合物性能试验方法标准GB/T50080-2002 普通混凝土力学性能试验方法标准GB/T50081-2002 混凝土强度检验评定标准GB/T50107-2010 钢筋混凝土用热轧带肋钢筋GB1499.2-2007通用硅酸盐水泥GB175-2007混凝土外加剂应用设计规范GB50119-2003混凝土质量控制标准GB50164-2011建筑工程施工现场供用电安全规范GB50194-93起重机械安全规程GB6067-2010建设工程文件归档整理规范GB/T50328-2001普通混凝土用砂、石质量标准及检验方法JGJ52-2006混凝土拌和用水标准JGJ63-2006普通混凝土配合比设计规程JGJ55-2011建筑施工模板安全技术规范JGJ162-2008建筑工程资料管理规程JGJ/T185-2009施工现场临时建筑物技术规范JGJ/T188-2009建筑工程检测试验技术管理规范JGJ190-2010混凝土泵送施工技术规程JGJ/T10-2011回弹法检测混凝土抗压强度技术规程JGJ/T23-2011施工现场临时用电安全技术规范JGJ46-2005建筑施工安全检查标准JGJ59-2011混凝土结构平法图集11G101-1~3 图集变形缝建筑构造L05JT062.工程概况2.1工程特点及概况xx鄂尔多斯能源化工有限公司图克化肥项目尿素库房(集装箱装车站台)工程,位于内蒙古鄂尔多斯市乌审旗图克工业园区内,南邻兰嘎线,交通便利。
xx集团公司鄂尔多斯图克化肥项目工程总生产规模为200万吨/年合成氨、350万吨/年尿素(年操作时间7200小时计)。
尿素库房(集装箱装车站台)主要功能为担负整个化肥厂散料集装箱尿素的的仓储、转运功能,本次投标总建筑面积约为4万平米,本次施工为铁路南侧、已建成尿素库房东侧,其中硬化施工面积为17500M2。
本工程结构形式为地面采用混凝土金属耐磨地面。
2.2建设地点自然条件施工现场“四通一平”已基本完成,建设场地具备开工条件,施工及生活用水、电,由建设单位提供水源、电源,工程具备各种施工条件。
本场地属毛乌素沙地,位于毛乌素沙地北部,形成于第三系末、第四系初,属风积地貌及少量风蚀地貌。
揭露的基岩按沉积年代分第三系上新统及白垩系下统。
第三系上新统为全风化砂岩,该层分布不稳定,厚度变化较大,层理水平;其下与白垩系下统呈不整合接触,上覆多被第四系不整合覆盖。
勘察场地抗震设防烈度为6度,设计基本地震加速度值为0.05g,属设计地震第一组,设计特征周期为0.35s,实测卓越周期为0.26s。
建设场地类别为Ⅱ类。
3.施工部署3.1管理目标3.1.1 质量目标工程质量全部合格,争创优质工程。
具体要求是:设计质量合格率100%;物资供应合格率100%;工程施工单位工程质量合格率100%;工程建设过程中不发生重大质量安全事故。
3.1.2 工期目标2015年3月底完成砂砾石回填,2015年4月底具备竣工验收条件。
3.2施工顺序3.2.1施工顺序施工工序:土方平整及压实→砂砾土回填压实→水稳层回填压实→地面混凝土浇筑→地面耐磨层施工及养护3.2.1.1土方工程:采用2台1.2m3反铲挖掘机挖掘机、10辆斯特尔自卸车进行土方工程施工、10台装载机、3台压路机、2辆洒水车进行施工。
3.2.1.2地面混凝土工程:采用商品混凝土,地面混凝土采用罐车直接浇筑施工,现场无砌筑及零星混凝土工程。
故不设置现场搅拌设备。
3.3施工队伍选择选择高素质的劳务队伍,各专业施工队伍均要齐全,并有专业技术管理人员领班。
3.4四新技术应用3.4.1新应用项目本工程推行运用以下新技术:3.4.1.1计算机辅助工程管理3.4.1.2广联达工程预算软件3.4.1.3 Project管理软件3.4.1.4 综合项目管理系统3.4.1.5混凝土裂缝控制技术3.4.1.6施工现场远程监控管理技术3.4.2应用四新技术的措施3.4.2.1提高推广和应用新技术、新工艺重要性的思想认识。
