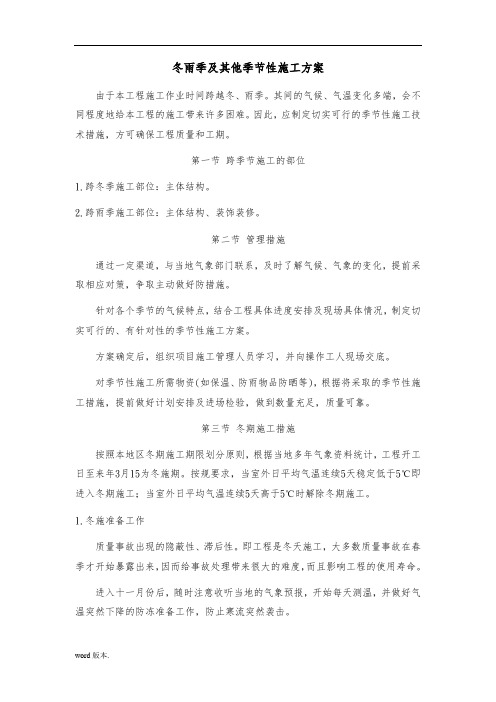

冬雨季及其他季节性施工方案由于本工程施工作业时间跨越冬、雨季。
其间的气候、气温变化多端,会不同程度地给本工程的施工带来许多困难。
因此,应制定切实可行的季节性施工技术措施,方可确保工程质量和工期。
第一节跨季节施工的部位1.跨冬季施工部位:主体结构。
2.跨雨季施工部位:主体结构、装饰装修。
第二节管理措施通过一定渠道,与当地气象部门联系,及时了解气候、气象的变化,提前采取相应对策,争取主动做好防措施。
针对各个季节的气候特点,结合工程具体进度安排及现场具体情况,制定切实可行的、有针对性的季节性施工方案。
方案确定后,组织项目施工管理人员学习,并向操作工人现场交底。
对季节性施工所需物资(如保温、防雨物品防晒等),根据将采取的季节性施工措施,提前做好计划安排及进场检验,做到数量充足,质量可靠。
第三节冬期施工措施按照本地区冬期施工期限划分原则,根据当地多年气象资料统计,工程开工日至来年3月15为冬施期。
按规要求,当室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天高于5℃时解除冬期施工。
1.冬施准备工作质量事故出现的隐蔽性、滞后性。
即工程是冬天施工,大多数质量事故在春季才开始暴露出来,因而给事故处理带来很大的难度,而且影响工程的使用寿命。
进入十一月份后,随时注意收听当地的气象预报,开始每天测温,并做好气温突然下降的防冻准备工作,防止寒流突然袭击。
凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。
如与墙体的高厚比,横墙间距有关的结构稳定性,现浇改为预制以及工程结构能否在冷状态下安全过冬等问题,应通过图纸会审解决。
做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。
2.冬季施工安全2.1严格按照《建筑工程冬期施工规》和我公司《冬季施工措施》规定进行操作。
2.2严格遵守有关冬季施工的安全规定,特别是雾、大风天气,严禁外架作业,加强对大型机械的管理。
2.3规用电的管理,严禁用碘钨灯、电炉等取暖。
冬雨季施工组织设计一、背景介绍冬雨季施工是指在寒冷潮湿的冬季和多雨季节进行的建筑施工工作。
由于气候条件的限制,冬雨季施工面临着一系列的挑战,如低温、降雨、道路湿滑等。
因此,为了保证施工进度和质量,需要制定合理的组织设计方案。
二、目标本文旨在制定一套适用于冬雨季施工的组织设计方案,确保施工进度和质量,并减少不可预见的风险。
三、组织设计方案1. 施工计划在冬雨季施工前,需要制定详细的施工计划。
该计划应包括以下内容:- 工期安排:根据项目要求和实际情况,制定合理的工期安排,确保施工进度。
- 施工顺序:根据施工工序的依赖关系,确定合理的施工顺序,避免工序之间的冲突和延误。
- 人力资源:确定所需的人力资源,并确保施工队伍的合理配备。
- 物资准备:提前准备好所需的施工材料和设备,确保施工过程中的顺利进行。
2. 施工现场管理在冬雨季施工现场,需要加强管理,确保施工质量和安全。
具体措施包括:- 现场安全:制定详细的安全操作规程,加强安全教育培训,确保施工人员的安全意识和安全操作。
- 施工质量:加强对施工过程的监督和检查,确保施工质量符合要求。
- 施工设备:定期检查和维护施工设备,确保设备的正常运行。
- 现场清洁:定期清理施工现场,保持施工区域的整洁和安全。
3. 防寒保暖措施在冬季施工中,需要采取一系列防寒保暖措施,确保施工人员的身体健康和施工质量。
具体措施包括:- 人员防寒保暖:为施工人员提供保暖服装和防寒用品,确保他们能够在寒冷的环境下工作。
- 施工设备保暖:对需要保暖的施工设备进行保温处理,确保设备正常运行。
- 施工区域保暖:在施工区域设置临时遮挡物,减少风寒对施工的影响。
4. 雨天施工措施在多雨季节施工中,需要采取一系列措施,确保施工进度和质量。
具体措施包括:- 预测天气:及时获取天气预报,根据预报情况合理调整施工计划。
- 雨水排放:设置合理的雨水排放系统,确保施工区域的排水畅通。
- 施工材料保护:对易受雨水影响的施工材料进行保护,避免材料受损。
冬雨季施工方案目录一、项目概述 (3)1.1 工程概况 (4)1.2 项目目标 (4)二、施工准备 (5)2.1 安全措施 (5)2.1.1 防寒保暖措施 (7)2.1.2 防滑防坠落措施 (8)2.1.3 防雨淋措施 (9)2.2 物资准备 (10)2.2.1 施工材料及设备 (11)2.2.2 应急物资准备 (12)2.3 技术准备 (13)2.3.1 进度计划 (14)2.3.2 施工工艺方案 (14)2.3.3 质量控制方案 (15)三、施工方案 (16)3.1 主要施工内容 (17)3.2 施工工艺及流程 (18)3.2.1 具体施工步骤 (19)3.2.2 关键环节控制措施 (20)3.3 雨季施工管理 (21)3.3.1 雨季施工计划调整 (22)3.3.2 施工场地排水措施 (23)3.3.3 雨季物资管理 (24)3.4 环境保护措施 (25)四、质量控制 (27)4.1 质量检查点 (27)4.1.1 基础施工质量 (29)4.1.2 主体结构施工质量 (30)4.1.3 外墙及屋面施工质量 (32)4.2 质量检验方法 (33)五、安全管理 (34)5.1 安全风险识别 (34)5.2 安全防护措施 (36)5.3 应急预案 (37)六、交工验收 (38)6.1 验收标准 (39)6.2 验收流程 (40)一、项目概述我们面临的是一个涉及季节性气候变化的建筑工程任务,由于本项目所处地区冬季降雨频繁且持续时间长,雨水的侵袭与低温的考验对施工的进度与质量提出了极大的挑战。
编制本冬雨季施工方案至关重要,本项目概述部分将简要介绍工程背景、工程规模以及项目所处地理环境等关键信息,为后续制定详细的施工技术措施和管理措施提供依据。
本项目为一综合性建筑工程,涉及住宅楼、商业建筑、公共设施等多个领域。
工程规模宏大,建设周期长。
地理位置方面,本项目位于气候湿润地区,冬季气温较低,降雨量大且持续时间长。
冬雨季施工组织设计【冬雨季施工组织设计】一、背景介绍冬雨季是施工中的特殊时期,气温低、降雨多,给施工工作带来了一定的难点和挑战。
为了确保施工进度和质量,提高工作效率,需要制定合理的施工组织设计方案。
二、施工组织设计目标1. 确保施工安全:做好防寒保暖工作,加强安全教育和培训,提高施工人员的安全意识和应急处理能力。
2. 保障施工进度:合理调配人力、物力资源,制定详细的施工计划,确保施工按时完成。
3. 提高施工质量:加强质量管理,严格执行施工规范和标准,做好质量检查和验收工作。
4. 降低施工成本:合理利用资源,优化施工工艺和流程,降低施工成本。
三、施工组织设计方案1. 施工人员组织:a. 设立专门的施工组织部门,负责施工人员的招聘、培训和安排工作。
b. 根据工程规模和施工进度,合理安排施工人员的数量和岗位分工。
c. 加强施工人员的安全教育和培训,确保他们具备必要的安全知识和技能。
2. 施工设备和材料:a. 根据施工计划,提前准备好所需的施工设备和材料,并进行检查和保养,确保其正常运行。
b. 合理安排施工设备的使用时间,避免因设备故障造成的施工延误。
c. 对施工材料进行质量检查,确保其符合施工要求,避免因材料问题引起的质量问题。
3. 施工工艺和流程:a. 根据施工任务和工程特点,制定详细的施工工艺和流程,明确每一个施工环节的具体操作步骤。
b. 加强施工现场的管理,确保施工过程中的协调和顺利进行。
c. 定期组织施工技术交流会议,总结经验,解决存在的问题,提高施工效率和质量。
4. 施工安全管理:a. 制定详细的施工安全管理制度和操作规程,明确施工人员的责任和义务。
b. 加强施工现场的安全巡查和监督,及时发现和处理安全隐患。
c. 配备必要的安全设施和防护用具,提供必要的安全培训和防护措施。
5. 施工质量管理:a. 制定详细的施工质量管理制度和标准,明确施工过程中的质量要求。
b. 加强施工现场的质量检查和验收工作,确保施工质量符合要求。

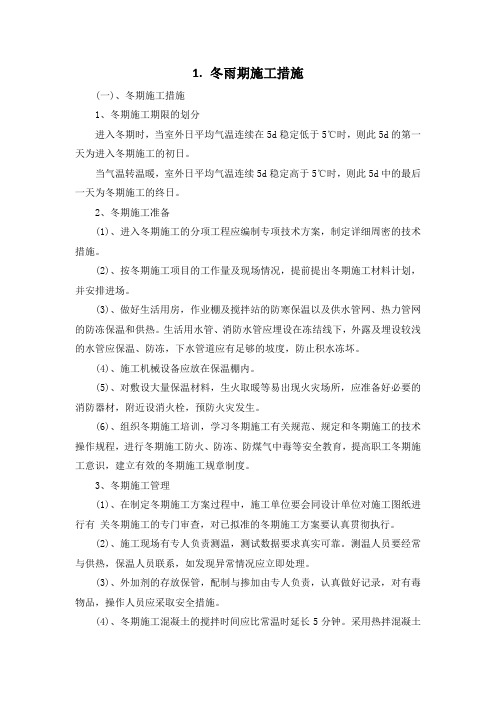

1.冬雨期施工措施(一)、冬期施工措施1、冬期施工期限的划分进入冬期时,当室外日平均气温连续在5d稳定低于5℃时,则此5d的第一天为进入冬期施工的初日。
当气温转温暖,室外日平均气温连续5d稳定高于5℃时,则此5d中的最后一天为冬期施工的终日。
2、冬期施工准备(1)、进入冬期施工的分项工程应编制专项技术方案,制定详细周密的技术措施。
(2)、按冬期施工项目的工作量及现场情况,提前提出冬期施工材料计划,并安排进场。
(3)、做好生活用房,作业棚及搅拌站的防寒保温以及供水管网、热力管网的防冻保温和供热。
生活用水管、消防水管应埋设在冻结线下,外露及埋设较浅的水管应保温、防冻,下水管道应有足够的坡度,防止积水冻坏。
(4)、施工机械设备应放在保温棚内。
(5)、对敷设大量保温材料,生火取暖等易出现火灾场所,应准备好必要的消防器材,附近设消火栓,预防火灾发生。
(6)、组织冬期施工培训,学习冬期施工有关规范、规定和冬期施工的技术操作规程,进行冬期施工防火、防冻、防煤气中毒等安全教育,提高职工冬期施工意识,建立有效的冬期施工规章制度。
3、冬期施工管理(1)、在制定冬期施工方案过程中,施工单位要会同设计单位对施工图纸进行有关冬期施工的专门审查,对已拟准的冬期施工方案要认真贯彻执行。
(2)、施工现场有专人负责测温,测试数据要求真实可靠。
测温人员要经常与供热,保温人员联系,如发现异常情况应立即处理。
(3)、外加剂的存放保管,配制与掺加由专人负责,认真做好记录,对有毒物品,操作人员应采取安全措施。
(4)、冬期施工混凝土的搅拌时间应比常温时延长5分钟。
采用热拌混凝土时,应对原材料的加热温度进行控制。
外加剂的掺量应按要求进行控制。
(5)、施工单位必须对全体职工定期进行安全教育,遵守安全法规和规程,采取防电、防火、防毒、防爆等安全措施。
4、钢筋工程冬施措施钢筋随着温度的降低,屈服点、抗拉强度提高,伸长率和冲击韧性下降,因此钢筋处在负温下加工和使用时,要注意考虑存在着冷脆现象。
冬雨季施工组织设计一、背景介绍冬雨季是施工工程中的一个特殊时期,由于天气条件的限制,施工组织需要做出相应的调整和安排,以保证施工进度和质量。
本文将详细介绍冬雨季施工组织设计的相关内容。
二、施工组织设计目标1. 保证施工进度:在冬雨季条件下,合理安排施工工序和施工时间,确保施工进度不受天气影响。
2. 提高施工质量:针对冬雨季的特点,采取相应的施工措施,确保施工质量符合要求。
3. 保障安全生产:加强安全管理,制定相应的安全措施,确保施工过程中的安全。
三、施工组织设计内容1. 施工工序安排:根据项目的特点和施工进度要求,合理安排施工工序的先后顺序,确保施工进度的顺利进行。
2. 施工人员调配:根据施工工序的需要,合理调配施工人员,确保施工队伍的稳定和施工效率的提高。
3. 施工设备配置:根据施工工序的要求,合理配置施工设备,确保施工过程中的设备供应和使用的顺利进行。
4. 施工材料储备:根据施工工序的需要,提前储备施工材料,确保施工过程中的材料供应和使用的顺利进行。
5. 施工措施制定:根据冬雨季的特点,制定相应的施工措施,如防雨措施、防寒措施等,确保施工质量和安全。
6. 安全管理措施:加强安全管理,制定相应的安全措施,如安全检查、安全培训等,确保施工过程中的安全。
四、施工组织设计实施步骤1. 调研和分析:对项目的施工环境、工程特点进行调研和分析,了解冬雨季的气候特点和影响因素。
2. 制定施工计划:根据调研和分析的结果,制定详细的施工计划,包括工序安排、人员调配、设备配置、材料储备等。
3. 制定施工措施:根据冬雨季的特点,制定相应的施工措施,如防雨措施、防寒措施等。
4. 安全管理措施:制定相应的安全管理措施,如安全检查、安全培训等,确保施工过程中的安全。
5. 实施施工组织设计:根据制定的施工计划和施工措施,组织施工队伍进行施工,确保施工进度和质量。
6. 监督和检查:对施工过程进行监督和检查,及时发现和解决问题,确保施工进度和质量的达到要求。
冬雨季施工组织设计引言概述:冬雨季是施工季节中的一个特殊时期,由于天气寒冷且多雨,施工难度较大。
因此,冬雨季施工组织设计显得尤其重要。
本文将从多个方面探讨冬雨季施工组织设计的相关内容,希翼能为施工管理人员提供一些参考和借鉴。
一、合理安排施工时间1.1 确定施工计划在冬雨季施工中,首先需要根据项目的具体情况,确定合理的施工计划。
考虑到天气因素,应该充分利用好天晴的时间,提前做好施工准备工作,确保施工的顺利进行。
1.2 合理安排施工时间在冬雨季,由于天气多变,施工时间可能会受到影响。
因此,需要根据天气预报等信息,合理安排施工时间,避免在恶劣天气条件下进行施工,确保施工质量和安全。
1.3 加强施工监控在施工过程中,需要加强对施工进度的监控,及时调整施工计划,确保施工按时完成。
同时,要加强对施工质量的监控,确保施工质量符合要求。
二、采取有效的防雨措施2.1 设置防雨设施在冬雨季,雨水较多,容易影响施工进度。
因此,需要设置合适的防雨设施,如搭建雨棚、设置排水系统等,保障施工现场的干燥,确保施工正常进行。
2.2 加强材料防潮处理在冬雨季,材料容易受潮,影响施工质量。
因此,需要加强对材料的防潮处理,采取适当的措施,如覆盖防水布、设置防潮设备等,确保材料质量不受影响。
2.3 提高施工人员防雨意识在冬雨季,施工人员容易受到雨水的影响,影响工作效率。
因此,需要提高施工人员的防雨意识,加强防雨措施,如穿戴雨具、设置遮阳棚等,确保施工人员的工作环境舒适。
三、加强施工现场管理3.1 定期清理施工现场在冬雨季,施工现场容易积水,影响施工进度和质量。
因此,需要定期清理施工现场,确保施工现场的干净整洁,避免积水现象的发生。
3.2 加强安全管理在冬雨季,施工现场容易浮现滑倒等安全事故。
因此,需要加强安全管理,设置安全警示标识、加强安全巡查等措施,确保施工现场的安全。
3.3 提高施工人员素质在冬雨季,施工人员的素质对施工质量和进度有着重要影响。
冬雨季施工组织设计引言概述:冬雨季是施工过程中常见的恶劣天气条件之一,对施工进度和质量都有一定的影响。
因此,合理的施工组织设计在这个季节显得尤为重要。
本文将从五个方面详细阐述冬雨季施工组织设计的要点和注意事项。
一、施工人员安排1.1 灵活调配:根据天气预报和实际情况,合理安排施工人员的工作时间和地点,确保施工进度不受恶劣天气的影响。
1.2 增加人员数量:在冬雨季节,由于天气条件不佳,施工过程可能会出现延迟。
为了保证进度,可以适当增加施工人员的数量,提高施工效率。
1.3 做好安全防护:冬雨季节,地面湿滑,施工人员易发生意外。
要加强安全教育培训,提高施工人员的安全意识,并配备必要的安全防护用品。
二、设备和材料准备2.1 防潮措施:冬雨季节,施工现场容易受潮,对设备和材料造成损坏。
要采取防潮措施,如覆盖防水布、加强设备和材料的密封等,确保施工顺利进行。
2.2 保养和维修:在冬雨季节,设备容易出现故障,影响施工进度。
要定期对设备进行保养和维修,确保设备的正常运行。
2.3 储备充足:冬雨季节,由于天气原因,运输受阻,供应不稳定。
要提前储备足够的材料,确保施工过程中不会因为材料短缺而延误进度。
三、施工工艺选择3.1 预制构件使用:冬雨季节,施工现场受天气条件限制,施工周期可能会延长。
可以选择使用预制构件,减少施工现场工作量,提高施工效率。
3.2 浇筑混凝土的时间选择:冬季气温低,混凝土凝固时间较长,影响施工进度。
可以选择在气温较高的时间段进行浇筑,或采取加热措施加快混凝土凝固。
3.3 施工顺序调整:在冬雨季节,由于天气原因,某些施工工序可能无法进行。
要根据实际情况,合理调整施工顺序,确保施工进度不受影响。
四、安全管理4.1 防滑措施:冬雨季节,地面湿滑,易发生滑倒事故。
要采取相应的防滑措施,如铺设防滑垫、设置警示标识等,确保施工人员的安全。
4.2 防寒保暖:冬季气温低,施工人员易受寒冷天气影响。
要提供必要的保暖设备,如加热器、保温衣等,保障施工人员的身体健康。
冬雨季施工组织设计一、背景介绍冬雨季是施工中常见的特殊气候条件之一,其特点是降雨量较大且气温较低。
在这样的条件下,施工组织设计需要特别注意安全和进度控制,以确保施工质量和工期的顺利进行。
二、施工组织设计目标1.确保施工人员的安全:在冬雨季施工中,由于天气条件的限制,施工人员容易受到寒冷和湿气的影响,容易发生意外事故。
因此,施工组织设计应考虑采取相应的安全措施,如提供保暖设备、加强安全培训等,确保施工人员的安全。
2.保证施工质量:冬雨季气温较低,施工材料的性能可能会受到影响,如混凝土凝固时间延长、沥青路面施工难度增加等。
因此,在施工组织设计中应考虑采取相应的措施,如加热混凝土、调整施工工艺等,以保证施工质量。
3.合理控制工期:冬雨季施工条件恶劣,施工进度容易受到影响。
为了保证工期的顺利进行,施工组织设计应合理安排施工工序,提前预留一定的备用时间,以应对可能出现的天气变化和施工延误。
三、施工组织设计方案1.人员安排:根据施工需要,合理安排施工人员的工作时间和数量。
在冬雨季施工中,由于天气条件不佳,施工时间可能需要进行调整。
同时,要确保施工人员具备相应的安全意识和技能,提供必要的安全培训和个人防护设备。
2.材料准备:提前准备好施工所需的材料,包括但不限于混凝土、沥青、钢材等。
在冬雨季施工中,由于气温较低,一些材料的性能可能会受到影响,需要采取相应的措施进行调整,如加热混凝土、控制沥青温度等。
3.设备调试:在施工前,对施工所需的设备进行调试和检查,确保设备正常运行。
特别是对于一些关键设备,如起重机械、挖掘机等,要进行全面的检查和试运行,以确保施工过程中的安全和顺利进行。
4.施工工艺调整:根据冬雨季的特点,对施工工艺进行相应的调整。
例如,在混凝土施工中,可以采取加热混凝土、使用加速剂等措施,以缩短凝固时间;在沥青路面施工中,可以采取加热沥青、调整施工温度等措施,以保证施工质量。
5.安全措施:在冬雨季施工中,安全措施尤为重要。
冬、雨季施工方案一、冬季施工方案(一)编制依据1 、砼结构工程施工及验收规范(G850204 - 92 )。
2 、土方与爆破工程施工及验收规范(GB201 -83 )。
3 、地基与基础工程施工及验收规范(GB202 -83 )。
4 、建筑工程冬期施工规程( JGJ104 -97 )。
5 、砌体工程施工及验收规范(GB50203 -98 )。
6 、冬季施工手册。
(二)冬期施工的界定及砼允许受冻临界强度1 、根据当地多年气温资料,室外日平均气温连续5d 稳定低于 5 ℃时,砼结构工程就采取冬期施工措施,并就及时采取气温突然骤降的防冻措施。
2、砼在受冻前达到某一初始强度值,然后遭到冻结,当恢复常温养护后,砼强度仍会继续增长,经28 天标养后,其强度值可达设计标号95 %以上,这一受冻前的强度值叫做砼冻临强度,普通硅酸盐酸制的砼为设计标号的30 %。
(三)冬期施工组织和技术措施1、冬期施工人员培训:①施工管理人员要进行培训,使其了解冬施任务特点,在组织生产过程中能统筹安排劳力,做好冬期施工准备,掌握有关冬施规范、规定、理论、技术等和方面的知识。
②司炉人员的培训,使其了解掌握安全操作的内容,具备安全紧急处理知识和技能,明确职责,作好资接班手续、考试合格后持证上岗。
③测温人员的培训:使其掌握测温方法,明确测温的意义和数据的重要性,加强责任以,做到每天按规定记录大气温度、砼出机温度和入模温度,做到砼养护温度的测是,并按要求布置测温孔,绘制测温孔布置图并编号,做好测温记录的填写和整理。
2、组织措施:①建立以项目经理为首的冬施质量保证体系,严格执行公司科学严细管理及《安全文明管理、质量管理、技术管理等规定》建立健全和项规章制度,认真落实岗位责任制,奖罚严明,使和职能人员对冬施工作落实到实自。
②质量保证体系:项目经理项技许目术场质施材测计副负量工料温量经责员员员员员理人3 、保证质量技术措施:(1 )砼、耗浆配比报告必须具有法定单位出具,施工配合比必须由技术负责人进行调整,任何人无权改动。
冬、雨季施工专项施工方案一、编制依据1.1本工程施工合同;1.2本工程施工图纸;1.3《施工组织设计》;1.4《建筑工程冬期施工规程》(JGJ104-2011);1.5《硅酸盐水泥、普通硅酸盐水泥》(GB175-2007);1.6《普通混凝土用碎石或卵石标准及检验方法》(JGJ53-2006);1.7《粉煤灰在混凝土和砂浆中应用技术规程》(JGJ28-86);1.8《混凝土外加剂应用技术规程》(GBJ119-2001);1.9《混凝土结构工程施工及验收规》(GB20504-2011);1.10《建筑工程施工质量验收统一标准》(GB50300-2013);1.11《混凝土拌合用水标准》(JGJ63-2006);1.12《工程建设标准强制性条文(房屋建筑)》;1.13公司质量保证手册及有关程序文件。
二、工程概况第一节冬、雨期施工容根据本工程的进度计划,本工程计划于2017年8月1日开工,2020年8月1日竣工,总工期1110天,在工程施工期间将遇到3个冬期和4个雨期,根据施工进度计划安排,各阶段主要施工容如下:一、冬期施工容第二节操作工艺及施工方法2.1钢筋工程2.1.1钢筋力学性能的影响钢筋在负温条件下,其力学性能会发生一些变化,主要表现在强度及屈服点提高,但延伸率和冲击韧性降低,对钢筋的加工带来一定的影响。
所以必须注意以下问题:2.1.1.1钢筋在运输、堆放、搬运过程中,减少碰撞、挤压等现象,以减少钢筋表面的机械损伤,降低冷脆性。
2.1.1.2加工时必须保证二级以上的钢筋的弯曲半径大于4倍的直径,并不得在同一位置来回弯折,更不能用电气焊烤弯。
2.1.1.3本工程钢筋连接主要采用焊接连接,Φ16(含Φ16)以上的钢筋采用直螺纹连接;Φ16以下的钢筋采用搭接绑扎。
2.2混凝土工程2.2.1对商品砼材料要求2.2.1.1为保证砼的质量,冬期砼施工的重点是防止砼硬化初期遭受冻害,并尽早获得强度。
在预拌混凝土进场时提供正式检测报告,包括砂石产地、碱活性等级、混凝土碱含量的评估结果。
要求商品混凝土厂家承担20年不发生混凝土碱集料反应损害的相应责任。
2.2.1.2砼冬期施工选用P.O32.5及P.O42.5水泥,水泥碱含量不大于0.6%,水泥温度控制在50~60℃之间。
普通硅酸盐水泥的优点是抗冻性好,在负温条件下,早期强度增长快。
2.2.1.3粗骨料选用5~25mm,含泥量<1%,泥块含量<1%,使用前应先经暖气加热,保证其不含冻块。
2.2.1.4砂子选用中砂,含泥量<2%,泥块含量<1%,使用前应先经暖气加热,保证其不含冻块。
2.2.1.5外加剂选用早强型复合防冻剂,并具有减水、引气作用,并掺加砼泵送剂。
各种混凝土外加剂要求有市建委认证书、出厂试验报告、复试报告方可使用,浇筑前做好混凝土试配工作。
混凝土外加剂成份不含氯离子、尿素或氨离子成份,和预拌混凝土厂家签定质量责任保证书。
2.2.1.6冬期施工期间搅拌站在进行混凝土试配时应考虑一定的富裕系数,强度等级不大于C30的混凝土富裕系数取130%,强度等级不小于C35的混凝土富裕系数取120%。
最小水泥用量不少于300kg/m3,水灰比不大于0.6。
适当加大外加剂的用量,提高减水率,从而减少混凝土的单方用水量,提高混凝土的防冻性能。
2.2.1.7化学外加剂的配量及原材料加热温度,由砼供应方提供试配,制订出不同温度条件下的配合比方案,经监理同意,经理部根据结构不同部位,不同温度条件,提出申请使用。
要求商品混凝土搅拌站对掺外加剂人员组织专门的技术业务培训。
2.2.1.8首先使用B种低碱活性集料配制混凝土,其混凝土含碱量不超过3kg/m3,优选低碱水泥(碱含当量0.6%以下)、掺加矿粉掺合料及低碱、无碱外加剂。
水泥、砂石、外加剂、掺合料等混凝土用建筑材料,必须具有由市技术监督局核定的法定检测单位出具的(碱含量和集料活性)检测报告。
2.2.1.9原材料进行保温防冻,对砂、石料进行全封闭。
采用热水搅拌,热水温度不超过60℃,保证混凝土出机温度达到10~20℃。
2.2.1.10拌制砼时严格控制外加剂掺量和砼水灰比,搅拌时间是常温搅拌时间的1.5倍。
2.2.2混凝土的搅拌及运输2.2.2.1搅拌站实验室在试配过程中应考虑砼搅拌及运输过程中砼热量的散失。
当不满足要求时应及时采取措施。
2.2.2.2现场施工人员在砼浇灌过程中密切观测罐车中砼的温度,以保证砼出机温度不低于15℃。
混凝土必须按试配的要求加入适量的防冻剂。
2.2.2.3混凝土搅拌车应采取保温措施,且搅拌车出站后应尽快到达现场,尽量防止混凝土的热量损失。
2.2.2.4混凝土搅拌车到场后应合理安排浇筑顺序,每车混凝土不得停滞时间过长。
2.2.2.5混凝土输送泵管采用阻燃草帘进行包裹,防止泵送过程中混凝土的热量损失。
2.2.3混凝土的浇筑2.2.3.1现场浇灌砼前应做好充足的施工准备,采用快铺料、快振捣及时覆盖的快速施工法。
砼入模温度不低于5℃。
2.2.3.2砼浇灌前,浇灌部位若有积雪或冰屑应清除干净。
2.2.3.3在施工缝处接着浇筑砼时,应先除掉水泥薄膜和松动石子,将表面湿润冲洗干净,并使施工缝处原砼的温度高于2o C,然后铺抹水泥砂浆或与砼砂浆成分相同的砂浆一层,待已浇筑的砼强度高于1.2MPa时(依据砼抗压强度试验报告),允许继续浇筑。
2.2.3.4冬期砼振捣要快速,浇筑前应做好必要的准备工作,如模板、钢筋和预埋件检查、清除冰雪冻块,浇筑时所用脚手架、马道的搭设和防滑措施检查等。
2.2.3.5浇筑剪力墙、柱砼时,砼应分层,每层厚度不得超过500mm。
梁板砼同时浇筑,从一端开始向前推进,砼浇筑时应尽可能缩小面积。
梁底和梁侧面要注意振实,振捣器不要直接触及钢筋或预埋件。
楼板砼的虚铺厚度应略大于板厚,振捣后用木抹子抹平,然后铺塑料薄膜,其上及时铺盖保温层。
2.2.3.6掌握气温动态,浇筑混凝土时尽可能避开最低温度。
当气温低于-10 C时,现场生产负责人应检查相应的准备工作,确定无误并经技术部门批准后方可进行混凝土浇筑。
2.2.4混凝土的保温2.2.4.1在施工层推架外围及下一层门洞口围,采用彩条布封闭挡风。
2.2.4.2楼板:随浇筑随覆盖,先用一层塑料布覆盖表面,再用一至二层阻燃草帘(规格50mm厚)覆盖,特别注意边缘的保温,温差过大时全部覆盖双层草帘保温。
操作人员由一侧开始向另一侧推进,对于墙体插筋部位应用阻燃草帘遮盖严实,并应将踩出的脚印随手抹平,对已覆盖好的楼板,在能踩出脚印前严禁上人和堆放材料及机具。
2.2.4.3柱:模板后格间填塞5cm 厚聚苯板保温,柱头部位必须加挂一层草帘,并特别注意加强柱四角部位的保温,砼浇筑完后,柱顶用塑料布和草帘进行包裹覆盖,根据测温记录超过10 o C时在柱外再包裹一层草帘被。
2.2.4.4剪力墙:模板后格间填塞5cm 厚聚苯板保温,混凝土浇筑完毕,墙顶部立即覆盖再生塑料布和草帘进行保温,利用螺杆将保温草帘夹紧,若遇寒流或平均气温较低时,模板外加包阻燃草帘。
2.2.4.5 混凝土的覆盖保温是施工的关键,保温材料做法必须按本方案执行,要求覆盖均匀,边角接搓部位严密并压实。
2.2.4.6保温完毕,值班工长要认真检查,遇有大风天气,要设专职值班人员检查保温覆盖情况,并负责修复被风吹坏的覆盖层。
2.2.5混凝土测温要求2.2.5.1混凝土测温容见表(表5-2)混凝土测温容表5-22.2.5.2测温用具(1)测温箱:规格不小于300×300×400mm的百叶箱,安装于离建筑物10m 以外,距地面高度1.5m,通风条件较好的地方。
(2)-30℃温度计。
(3)测温套管:用DN15PVC管制作,长度依测温孔深浅确定。
(4)铁钎:用直径为10mm的圆钢筋制作。
(5)手电筒及测温记录用具。
2.2.5.3测温孔的设置(1)测温孔的位置选择在温度变化大的,易散失热量的部位;易于受冻结的部位;西北部或背阴的地方应多设置.测温口应临时封闭。
(2)所有测温孔的位置,应在测温孔的平(立)面图上进行编号。
(3)测温孔的设置:1)梁(包括简支梁与连续梁):当每跨梁长度大于4m时,测温孔的位置见图1。
当每跨梁长度小于或等于4m时,测温孔的位置见图2。
梁上测温孔应垂直于梁的轴线,孔深为梁高的1/3-1/2处。
2)柱测温孔当柱高大于3m时,测温孔的位置见图3。
当柱高或等于3m时,测温孔的位置见图4。
柱上测温孔设在中心线,并与柱截面成30度角,孔深为柱断面边长的1/3处。
3)现浇楼板现浇大面积楼板的测温孔应按纵、横均不大于8m的间距布置。
每间房间面积不大于25m2时,可设一个孔。
测温孔应垂直于板面,孔深为板厚的1/2-1/3。
4)混凝土墙在墙的顶部设测温孔,根据墙的长度,一般设1-2个测温孔,孔深为50-200mm,测温孔垂直于板顶。
2.2.5.4由试验员负责各项测温工作,所有参与测温工作的人员应认真负责,并经过有关知识的培训。
2.2.5.5测温要求(1)现浇砼在测温时按测温孔编号顺序进行,温度计插入测温孔后,堵塞住孔口,留置在测温孔3~5min后进行读数。
读数前应按住酒精柱上所指读数,然后从测温孔中取出温度计,并与视线成水平,仔细读出所测温度记在记录表上,然后测温孔封闭。
(2)砼养护期间,测温员应按方案要求认真进行测温工作,填写项目齐全,不得弄虚作假。
若发现砼温度过高或过低,应及时告知技术部门采取措施。
(3)测温员测温后将测温孔用保温材料覆盖好。
全体施工人员都应注意对测温孔的保护。
2.2.5.6测温管理(1)每层或每施工段停止测温时,由项目试验员审阅测温记录,签字后交项目总工审阅签字。
(2)项目部的试验员在项目总工的直接领导下,负责本工程的测温领导工作,每天要看测温记录,发现异常及时汇报项目总工,以便及时采取措施,由混凝土工长负责混凝土保温工作及临时处理措施实施。
(3)项目质检人员每天要检查现场测温、保温情况,对发现的问题及时提出整改并向质量总监汇报并协助相关人员处理有关冬施疑难问题。
(4)测温人员在每段停止测温时要向试验员交一次测温记录,平时发现问题及时向工长和试验员汇报,以便采取措施。
(5)测温人员每天24h都应有人上岗实行严格的交接班制度,测温人员分段填写测温记录并妥善保管。
(6)测温人员经常与保温人员取得联系,如发现保温措施不当使温度急剧变化或降温过速等情况,应立即向相关工长或项目领导汇报进行处理。
(7)项目试验员将收集的测温记录定期交项目资料员处归入技术档案,以备存查。
(8)测温时,要事先在楼板上铺设脚手板,以便测温人员来回走动。
2.2.6冬季施工砼试块的留设进入冬期施工后,掺防冻剂的砼试件应比常温时增加不少于两组与结构同条件养护的试块,其中一组用于检查受冻前的混凝土强度、另一组用于检验同条件养护28天、再标准养护28天(共56天)的混凝土强度,试验报告纳入竣工技术资料。
