大张庄镇AB地块大井降水方案上报终稿
- 格式:doc
- 大小:83.50 KB
- 文档页数:9
某项目5#地块项目管井降水专项施工方案某项目5号地块管井降水专项施工方案【单位标志】编报单位:某单位工程局有限公司某项目5#地块工程项目经理部编报日期: 2020年13月某项目5号地块管井降水专项施工方案编制单位: 某单位工程局有限公司某项目5#地块工程项目经理部主编:陈XX(项目总工、工程师)(签字)参编人员:张XX (常务经理、工程师)赵XX(安全员)朱XX(物设员)李XX (施工员)杨XX (质量员)王XX (技术员)编制日期:2020年13月目录第一章编制依据 (1)1.1 依据文件 (1)1.2施工规范和验收标准 (1)第二章工程概况 (2)2.1参建单位 (2)2.2项目简况 (2)2.2.1工程概况 (2)2.2.2现场实际情况 (3)2.3本工程区域自然条件 (4)2.3.1气象及水文条件 (4)2.3.3地下水 (6)2.3.4建筑周边情况 (6)第三章降水工程设计 (7)3.1 设计依据 (7)3.1.1图纸和资料 (7)3.1.2国家现行有关工程施工和验收的标准、规范、规程、图集 (7)3.2降水设计 (7)3.2.1基本概况 (7)3.2.2降水技术要求 (7)3.2.3降水方案设计 (8)第四章管井降水施工 (10)4.1施工工艺 (10)4.1.1降水施工流程 (10)4.1.2成井施工工艺流程 (10)4.2管井施工 (11)4.2.1凿井及降水施工 (11)第五章组织机构 (14)5.1施工组织机构管理网络图 (14)5.2施工组织机构管理职责 (15)第六章质量保证措施 (23)6.1管井施工过程控制措施 (23)6.2 凿井施工中主要注意事项 (23)6.3 加强水位监测和维护管理 (24)第七章施工进度保障措施 (24)7.1 施工技术措施 (24)7.2 施工材料措施 (24)7.3 施工管理措施 (25)7.4 施工组织措施 (25)7.5 其它措施 (25)第八章安全文明施工 (26)8.1安全生产责任制 (26)8.2安全教育培训与持证上岗 (27)8.3施工现场重点部位安全监护 (27)8.4施工安全用电措施 (27)8.5施工安全文明措施 (27)第九章应急预案 (29)9.1应急管理组织机构 (29)9.2基坑突涌应对措施 (29)某项目5#地块项目管井降水专项施工方案第一章编制依据1.1 依据文件招投标文件和施工合同:某建筑设计有限公司《某项目5#地块项目》设计图纸;本工程项目参考某勘察设计院2020年4月提供的《某项目岩土工程勘察报告》岩土工程勘察报告(工程编号:2020-KC-069)。
镇北花园安置小区18#、19#、21#、22#楼基坑井点降水施工方案编制人:批准人:审核人:施工单位:江苏天宁建设工程有限公司二O一O年十月五日设计依据1、《建筑基坑支护技术规程》JGJ120-992、《建筑施工手册》“地基与基础工程”3、《地基与基础工程施工及验收规范》4、相关设计图纸5、场地踏勘地质资料目录一、工程概况二、工程地质情况三、基坑施工设计四、井点类型的判定五、井点降水计算六、井点系统的布置七、降水设备八、安全技术措施九、应急措施十、人员组织安排十一、附图1、基础埋深、土层水位关系图2、井点平面布置图3、井管剖面图4、降水水位剖面图一、工程概况扬州市经济开发区拆迁安置管理办公室新开发的镇北花园拆迁安置小区位于扬州市朴席镇中学北侧,现施工C区18#、19#、21#、22#工程概况如下:18#、19#相同、建筑面积S=70617.0m2,基底面积S=614.70m2,地上十一层,平板式筏板基础,建筑物±0.00黄海高程7.79m;(1)~(32)轴线长度L=53.41m,(A)~(G)轴线宽度B=12.30m:砼底设计板顶标高-3.79m,砼底板厚度δ=0.7m,垫层厚度δ=0.1m。
21#、22#相同,建筑面积S=5535.0㎡基底面积S=339.0㎡,地上十八层,平板式筏式基础,建筑物±0.00黄海高程7.79m:(1)~(9)轴线长度L=26.1m,(A)~(J)轴线宽度B=16.5m:砼底板设计顶标高-4.8m,砼底板厚度δ=1.0m,垫层δ=0.1m。
自然地面平均标高黄海高程5.0m。
工程重要性等级为三级,场地复杂程度为二级(中等复杂场地)。
二、工程地质情况1、地形地貌:新建场地地处长江下游北岸,地貌类型属于长江高河漫滩。
场地现为农田,地形平坦,地面标高一般约4.4~4.9m。
2、地层:根据地层的沉积特点和物理力学特性自上而下共可划分为6层,其4层土描述如下:①层土(Q4ml+al):灰褐、灰黄色等,主要为耕土,其成分为粉质粘土、粉土,含植物根等,光泽反应弱,摇震反应弱,中低干强度,低韧性。
深井降水专项施工方案目录一、编制说明 (3)1.1 编制依据 (4)1.2 工程概况 (5)1.3 施工方案目标 (6)1.4 编制原则 (6)1.5 参考资料 (7)二、工程概述 (9)2.1 工程背景 (9)2.2 工程地质与水文地质条件 (10)2.3 工程地质问题分析 (11)三、施工准备 (12)3.1 施工现场布置 (13)3.2 施工机械与设备选型 (14)3.3 施工人员组织 (15)3.4 施工用材料与设备 (16)四、深井降水设计与施工 (17)4.1 降水方案设计 (18)4.2 降水井设计 (20)4.3 降水工艺与流程 (21)4.4 降水效果评价 (21)五、施工组织与管理 (22)5.1 施工组织机构设置 (24)5.2 施工进度计划 (25)5.3 安全生产管理 (26)5.4 环境保护措施 (28)六、质量控制与保证措施 (29)6.1 质量管理体系构建 (31)6.2 施工过程质量控制 (32)6.3 质量保证措施实施 (33)七、成本控制与经济效益分析 (33)7.1 成本预算编制原则 (33)7.2 成本控制措施 (34)7.3 经济效益分析方法 (36)八、施工安全与应急管理 (37)8.1 安全管理体系建设 (39)8.2 施工现场安全控制措施 (40)8.3 应急响应与救援机制 (42)九、施工中的问题及解决方案 (42)9.1 常见问题及原因分析 (43)9.2 解决方案与措施建议 (45)9.3 案例研究与经验总结 (45)一、编制说明本专项施工方案是为了应对深井降水过程中可能遇到的各种技术问题和施工难题,确保降水工程的顺利进行和施工安全,根据相关工程技术规范、标准和《建筑工程施工质量管理条例》等法律法规的要求,结合本工程的具体特点和周边环境条件而编制。
编制过程中,本方案参考了国内外深井降水技术的发展趋势和工程实践经验,以及针对不同地质条件的降水技术措施。

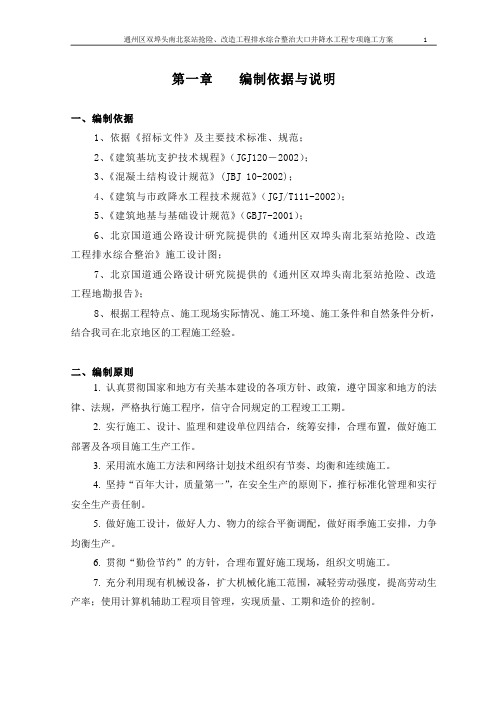

第一章编制依据与说明一、编制依据1、依据《招标文件》及主要技术标准、规范;2、《建筑基坑支护技术规程》(JGJ120-2002);3、《混凝土结构设计规范》(JBJ 10-2002);4、《建筑与市政降水工程技术规范》(JGJ/T111-2002);5、《建筑地基与基础设计规范》(GBJ7-2001);6、北京国道通公路设计研究院提供的《通州区双埠头南北泵站抢险、改造工程排水综合整治》施工设计图;7、北京国道通公路设计研究院提供的《通州区双埠头南北泵站抢险、改造工程地勘报告》;8、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合我司在北京地区的工程施工经验。
二、编制原则1.认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律、法规,严格执行施工程序,信守合同规定的工程竣工工期。
2.实行施工、设计、监理和建设单位四结合,统筹安排,合理布置,做好施工部署及各项目施工生产工作。
3.采用流水施工方法和网络计划技术组织有节奏、均衡和连续施工。
4.坚持“百年大计,质量第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制。
5.做好施工设计,做好人力、物力的综合平衡调配,做好雨季施工安排,力争均衡生产。
6.贯彻“勤俭节约”的方针,合理布置好施工现场,组织文明施工。
7.充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目管理,实现质量、工期和造价的控制。
三、工程相关单位建设单位:北京市路政局通州公路分局设计单位:北京国道通公路设计研究院监理单位:北京炬桓工程项目管理有限公司施工单位:北京鑫畅路桥建设有限公司第二章工程概况一、工程概况为了有效解决南、北侧路铁路桥下挖段及其周边的排水问题,决定在北泵站修建一座反挖逆做工作坑,将DN800的混凝土管通过顶管的施工方法引到下挖段雨水口,并连接到北泵站,解决北侧道路排水问题;在南侧泵站,新建三座反挖逆做工作坑,将新的管道套入到原有雨水、盲沟水管道中,解决因原有管道漏水而引起的一系列问题。

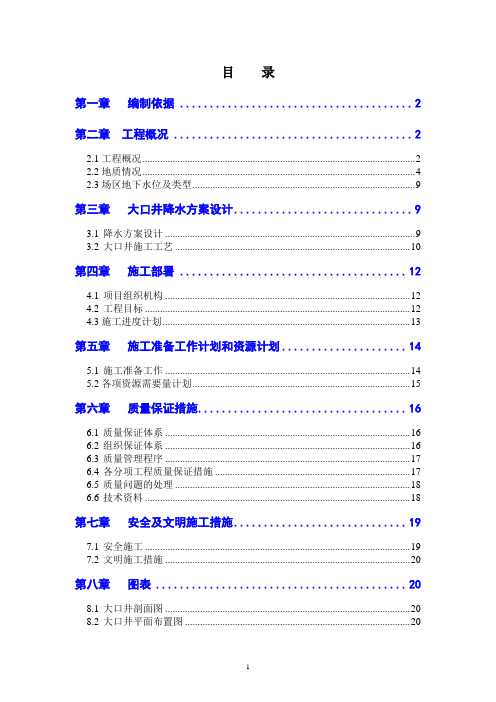

目录第一章编制依据 (2)第二章工程概况 (2)2.1工程概况 (2)2.2地质情况 (4)2.3场区地下水位及类型 (9)第三章大口井降水方案设计 (9)3.1降水方案设计 (9)3.2大口井施工工艺 (10)第四章施工部署 (12)4.1项目组织机构 (12)4.2工程目标 (12)4.3施工进度计划 (13)第五章施工准备工作计划和资源计划 (14)5.1施工准备工作 (14)5.2各项资源需要量计划 (15)第六章质量保证措施 (16)6.1质量保证体系 (16)6.2组织保证体系 (16)6.3质量管理程序 (17)6.4各分项工程质量保证措施 (17)6.5质量问题的处理 (18)6.6技术资料 (18)第七章安全及文明施工措施 (19)7.1安全施工 (19)7.2文明施工措施 (20)第八章图表 (20)8.1大口井剖面图 (20)8.2大口井平面布置图 (20)第一章编制依据l、总包单位提供的地质勘察报告。
2、《建筑基坑支护技术规程》(JGJ120-2002);3、《混凝土结构设计规范》(JBJ 10-2002);4、《建筑与市政降水工程技术规范》(JGJ/T111-2002);5、《建筑地基与基础设计规范》(GBJ7-2001);6、《基坑支护图纸》第二章工程概况2.1工程概况基本概况结构组成2.2地质情况该场地埋深70.00M,深度范围内,地基土按成因年代可分为以下10层,按力学性质可进一步划分为16个亚层,因埋深约10.00m 以上水平方向同层位土质砂粘变化较大,工程性质有较大差异,据此将全场地划分为A、B两个区,现自上而下分述之:1、人工填土层(Qml)全场地均有分布,厚度一般为 1.30~2.70m,底板标高一般为0.67~-0.75m;底板标高为1.83~1.00m。
该层从上而下可分为2个亚层。
第一亚层,杂填土(地层编号1a):厚度一般为0.30~1.30m;加11、加13、加18号孔附近厚度较大为1.80~2.50m。
第一章、工程概况一、工程概况1、工程简介本工程东明新城1—6号楼,由延吉市吉泰房地产开发有限公司兴建。
工程位于延吉市铁南东明新城A06号楼东侧,拟建筑物为地上6层,其中4号楼地下一层车库及3#、4#楼南侧有2个地下车库拟开挖深度5.5m。
本施工设计方案是针对含地下室基坑降水专项方案。
2、编制依据本施工组织设计编制依据为:现行的国家、行业和地方施工、验收规范、质量评定标准:2。
1国家标准《建筑工程施工质量验收统一标准》(GB50300—2001);2。
2 岩土工程勘察报告,2.3《建筑基坑支护技术规范》(JGJ 120—99),2.4建筑与市政降水工程技术规范(JGJ/T111—98)等有关施工技术规范。
二、场地岩土工程简介本工程地形地貌、场地水文地质条件等见地勘报告,在此简略。
根据勘查报告数据分析必须要对有地下室部分基坑进行降水,没有地下室部分基坑暂时不考虑降水,施工时如涌水量影响基坑施工,可以进行轻型井点降水方案,可以快速、经济解决施工难题.第二章、基坑降水方案设计一、降水说明本工程场地区域地下水类型为孔隙潜水,水位高含水量大,而且粗砂层砾石层渗透系数大。
本工程基坑开挖深度完全在稳定水位以下,为保证基槽开挖、边坡稳定、地下室顺利施工及抗浮水位要求的情况必须进行降水施工,才能进行基坑开挖。
二、降水目的根据本工程的地质条件、基坑开挖及基础底板结构施工的要求,本次降水目的: 2。
1、把基坑内的水位降下去便于土建施工.2.2、把土层的含水率降下去便于土方开挖运输。
2。
3、加固基坑内和坑底下的土体,提高坑内土体抗力,把基底下的土层固结形成一个保护层,防止基底隆起,基坑四周坍塌对周边环境造成破坏。
2.4、控制水位回升,避免回水形成巨大上浮力对己建工程造成破坏。
三、降水方案设计计算3。
1、基坑涌水量计算:基坑类型:基坑属于均质含水层澘水完整井基坑,且基坑远离边界。
根据基坑特点及地质水文条件及基坑降水要达到的目的、及含水层岩性和渗透性,按表6。
驻马店市丰泽路道路工程(十三香路-金山路)大口井降水施工方案编制:刘帅审核:郭金海审批:李鹏驻马店市丰泽路道路工程(十三香路-金山路)年月日目录一、编制依据1、依据河南省驻马店市建筑勘察设计院有限公司设计的《驻马店市丰泽路道路工程(十三香路-金山路)》污水施工图纸。
2、GB 50268-2008《给水排水管道工程施工及验收规范》二、工程概况1、工程简介丰泽路(金山路-十三香路)道路工程位于驻马店市区,地势南高北低,西高东低;区内主要为低矮建筑住宅,地形起伏较小。
为拉大城市框架,促进经济发展和工业化进程,方便城市居民生产和生活;修建该路有着重要意义,起点为金山路,终点为十三香路,本次设计道路全长。
道路等级为城市次干路,道路红线宽度25m。
2、污水管道布置污水管道埋设在道路右侧,距道路中心5m,管道为D400型钢带增强聚乙烯螺旋波纹管,污水管道均埋深左右。
3、场地工程地质及水文地质情况:根据现场工程地质调查、野外钻探及室内试验结果并结合沿路相关勘察报告资料显示,勘察时,本工程场地沿线米尝试范围内的地层主要由四个工程地质单元组成,由上至下分别描述为:1)杂填土、2)粉质黏土(低液限黏土)、3)粉质黏土(低液限黏土)、4)粉质黏土(低液限黏土)。
拟建场地地貌上属冲洪积,地形平坦,场地勘察期间处于丰水期,地下水位约~,3~5年内最高水位,历史最高水位,抗浮设防水位,水位年变化幅度在左右,属第四系松散层孔隙潜水,主要接受大气降水及侧向迳流补给,场地地下水位受季节影响较大,主要排泄方式是地下水人工开采和蒸发排泄。
根据国标《岩土工程勘察规范》(GB50021-2001)2009年修订附录G表G..综合判定:沿线道路场地环境类型为Ⅲ类,地下水类型为B型。
三、深井降排水施工方案(一)降水井设计:1、由于污水沟槽沿线地下水位较高,因考虑地质特点,含不透水层,地下水源丰富等特点。
从技术、经济等有利于施工角度综合考虑,决定采用大口井降水施工方案。
《大张庄镇建设节水型社会的工作汇报》区政府《批转区水利局拟定的天津市北辰区节水型社会建设实施方案的通知》(北辰政发(202x)35号)下发后,我镇高度重视。
镇党政领导组织专题会议进行学习和研究,并成立以镇长为组长的领导小组,认真组织编制实施方案、制定具体措施,积极开展工作,促进我镇节水型社会建设的进展。
下面就我镇节水型社会建设的有关情况汇报如下。
一、目前节水型社会建设工作的开展情况和取得成效(一)工作开展情况我镇接到《区政府批转水利局节水型社会建设方案通知》后,镇党委、镇政府对此项工作高度重视。
首先由镇党政领导组织专题会议进行学习和研究。
水孕育和维持地球上的全部生命,水资源是人类进行工农业生产的必要条件,我国目前在以最稀缺的水资源,支撑着人类历史上最大规模的人口,负担着历史上最大规模的人类活动,面临着历史上极为严峻的水危机。
中国在未来20年全面建设小康社会的进程中,以及未来50年迈向中等收入国家的道路上,水资源短缺和水环境污染将长期制约经济社会发展。
因此节水型社会建设以迫在眉睫,把节水型社会建设作为一项关系国计民生的重要工作来抓是很有必要的,是符合区情、镇情的,也是未来发展的方向。
其次,切实加强领导,组建节水机1构,强化政府宏观调控作用。
镇成立节水型社会建设领导小组,组长由镇长担任,副组长由主管镇长担任,成员单位由镇企经办、镇农办等部门组成,镇领导小组下设办公室设在镇农办,具体负责落实。
同时各村也成立了节水型社会建设领导小组,组长由村长担任,具体负责实施。
再次,着手编制我镇节水型社会建设实施方案。
根据我区编制的节水型社会建设实施方案的总体要求,结合我镇实际情况,召开各部门会议认真分析、同时深入基层各村、厂、户调查研究,细化各种措施,以提高水利用效率和效益为中心,编制切实可行的实施方案。
还有,在全镇范围广泛开展宣传教育,全面提高公众意识,在全镇形成关心水、珍惜水、节约水、保护水的社会氛围,使节水工作贯穿于国民经济和群众生产、生活的全过程。
陕西煤业化工集团神木电化发展有限公司2×480t/h循环流化床锅炉烟气脱硫装置及配套设备项目深井降水施工组织方案陕西大秦环境科技有限公司2016年7月一、工程概况建设单位:陕西煤业化工集团神木电化发展有限公司设计单位:陕西大秦环境科技有限公司施工单位:陕西大秦环境科技有限公司拟建该工程位于榆林市神木县店塔镇二、地质条件1、地形地貌拟建场地现为空地,主要为泥土地,地形较为平坦,地下水位较高为现有自然地坪以下1.6米。
2、地下水本地区的地下水,主要有浅部土层的潜水、部分地区浅部土层中的微承压水和深部粉性土、砂性土层中的承压水.对本次基坑围护设计及施工有直接影响的为浅部土层的潜水.3、潜水:潜水补给来源主要为大气降水与地表径流,其水位动态变化主要受大气降水和地表径流影响.4、不良地质现象拟建场地地势较为平坦,基本无原土层,均为原化工厂建设时的回填土。
土质松软.三、方案编制依据国家标准《建筑地基基础设计规范》(GB50007-2011)国家标准《建筑地基基础工程施工质量验收规范》(GB50202—2002)国家及地区相关降水的法律法规及规范文件岩土勘察报告四、降水目的及要求(一)降水目的根据本场地地质条件、设计、工程的基坑开挖及基础底板结构施工的要求,本工程降水目的主要为以下方面:a、通过及时降低基坑内地下水位至基坑底板以下1~2m,为基坑开挖施工提供良好的干施工环境.b、通过及时疏干基坑内地下水,提高土体的有效应力,减缓基坑围护变形创造条件,满足施工要求。
c、通过及时疏干基坑内地下水,防止开挖过程中局部流砂及管涌等不良情况出现,保证施工的顺利进行。
(二)降水要求根据开挖施工进度,降低基坑开挖范围内地下水(潜水)水位至基坑底(开挖面)以下1~2m。
五、降水方案设计思路a、根据本基坑周边围护体,因此不考虑周围地下水的补给,只需将基坑内地下水位降低至设计要求.b、根据本场地的水文地质条件、工程设计要求及基坑开挖与支护的特点,本方案采用深井降水较为方便施工.可分段降水,根据开挖流程先将需开挖段深井预先布置进行降水,再布置后续开挖段深井降水,可边开挖边降水,缩短工期.施工时基坑中深井可持续降水至整个结构筑成,但并不影响开挖及施工;深井施工无需开挖坑槽,只需定位放点即可;坑内支撑不影响施工布井。
双青新家园限价房5#地(荣欢园)降水井封堵施工方案天津住宅集团建设工程总承包有限公司双青新家园限价房5#地(荣欢园)项目部1、工程概况天津市双青新家园限价房 5 地块座落于天津市北辰区北辰道。
本工程由天津市华青置业有限公司投资兴建,由天津市房屋鉴定勘察设计院设计,由天津市正方建设监理有限公司全程监理,由天津住宅集团建设工程总承包有限公司进行施工。
地下车库及住宅地下部分总建筑面积:,其中地上建筑面积为:,地下建筑面积为。
建筑功能:汽车、自行车停车库及设备用房。
主要结构类型:剪力墙结构。
使用年限: 50 年。
设大口井共计 170 口,槽内 69 口,槽外101 口,无砂混凝土井管500mm,井深13m,基础底板施工时留井数量根据降水情况决定。
2、编制依据1)降水井封堵施工技术要求;2)工程地质图及现场实际环境;3)降水施工方案、相关施工图纸。
3、施工准备为了保证封井工作的一次成功,必须遵照封井工艺流程严把工程质量关。
具体要求如下:1)认真阅读招投标文件和相关规程、规范,明确质量标准。
2)配备足够人员、施工所需机械并对机械性能进行检查确认。
3)因降水井长期运转,有的井内有少量泥沙淤积或杂物回落到井中,所以封井前对每个井进行测量,确定井深,并根据实测井深计算每个井的回填用材料量;4)封井前把要使用的水泥、砂石料、混凝土按计算量在井口附近备足,并准备夯实工具(混凝土浇筑采用插入式振动器振捣),把井内的回填料夯实(振捣密实)。
5)回填所用砂砾石(砂、石级配混合料),粒径不大于 50mm,回填前在料仓集中拌制后由装载机运至回填现场。
4、大口井封堵施工结构物边线内底板施工时水井封堵4.1.1 工艺流程水井抽水→起泵→投入水泥→投入砂石混合料→浇筑同底板标号混凝土。
4.1.2 施工方法开始封堵施工前,须将井内的水位降至最低,将把水泵快速提出,将水井上部 0.5m 深范围内的井管用铁锤击破,露出外侧原状土层,然后开始进行水井封堵工作。
目录一、工程概况 (3)二、项目部组织机构 (3)三、施工部署 (4)四、基坑降水施工措施 (5)五、抽水检测与管理 (7)六、质量保证措施 (8)七、安全保证措施 (8)八、文明施工措施 (8)会签栏中冶天工大张庄示范小城镇工程项目经理部项目经理:项目副经理:项目总工:施工经理:安全经理:审核:编制:年月日一、编制依据1.天津市大张庄示范小城镇工程基坑降水设计图纸。
2.天津市大张庄示范小城镇工程项目施工组织设计。
3.天津市大张庄示范小城镇工程项目勘察报告。
4. 施工现场文明达标管理规定。
5.国家有关标准、规范及规程。
6. 我公司对施工现场的实际勘察、测量资料。
二、工程概况及特点(一)工程概况本工程为天津市大张庄示范小城镇还迁住宅工程项目,该项目基地位于天津市北辰区大张庄示范镇津围公路西侧,为多层及高层建筑群的特大工程项目。
天津市北辰区大张庄示范镇还迁房工程项目AB地块,地上11层建筑有29栋,18层建筑有9栋,24层建筑有2栋,28层建筑有3栋,并包括3个地下车库以及相应多层配套服务建筑(包括店铺,文化活动站,物业管理用房,社区服务站,居委会(村委会),社区警务室,煤气调压站,换热站等)。
地下部分为一层停车库(地下车库层高为3.45m),其中住宅地下均设一层地下室(地下室层高为4.04m)。
AB地块规划用地面积约123978m2,总建筑面积为219576m2。
本次施工内容为AB地块地下车库及楼座降水工程,AB地块室内地坪设计标高±0.000m相当大沽高程+3.950m,现场自然地坪标高约为-0.950m,相当于大沽标高+3.000m。
由于该地区地下水位高,在基坑开挖前,需要进行降水,降水按设计图纸进行施工。
降水井采用无砂水泥管大井降水,直径为500mm,布置于基坑区域内外,AB 地块抽水井共324口,井深15m,同时在基坑外侧布置观测井(兼回灌井),观测井兼回灌井共27口,井深10m,主要用于对降水井水位的观测和控制。
(二)场地地质条件根据天津市勘察院提供的地勘报告,AB地块土质条件如下:表1 各土层主要物理力学指标2 场地水文地质条件勘察期间测得场地地下潜水水位如下:初见水位埋深1.70~1.90m,相当于标高1.16~1.06m。
静止水位埋深0.90~1.10m,相当于标高1.96~1.86m。
表层地下水属潜水类型,主要由大气降水补给,以蒸发形式排泄,水位随季节有所变化。
一般年变幅在0.50~1.00m左右。
根据勘察期间地下水位观测值,并结合天津地区地下水位变化幅度、场地设计室外地坪标高,该场地抗浮设计水位可按大沽标高3.00m考虑。
(三)施工进度计划大口井施工时间:25天,降水时间持续到土方开挖前,部分大口井降水持续到基础施工完。
三、施工部署(一)作业条件1.根据地质、水文资料,详细了解场地的地层、构造、岩土性质、不良地质现象及地下水等情况。
2.进行现场踏勘,了解邻近建筑物、道路、地下管线状况。
3.有地下室的住宅楼工程桩及地下车库抗拔桩施工完毕。
4.基坑止水帷幕施工完毕。
5.清理地上堆积物。
(二)施工原则1.充分准备,创造条件。
开工前做好一切准备条件,为有条不絮地施工创造条件。
2.技术先行,稳妥施工。
选择先行科学的施工方法指导施工,切实有效的进行交底制度,稳妥施工。
3.统一组织,统一协调。
项目部统一安排,在人力、物力、财力方面随时地进行调整,确保工程顺利进行。
4.严格管理,质量达优。
明确责任,严格管理,精细施工,确保质量达优。
5.抢工期,重安全。
对施工人员,进行安全教育,消除安全隐患,杜绝安全事故。
四、基坑降水施工措施(一)施工准备1.场地平整:由于该区域为稳定场地,碍于桩基工程及止水帷幕施工的影响,使用推土机进行场地平整。
为测量放线、钻机就位创造条件。
2.根据设计图纸及测量控制网,对井点进行定位放线。
3.机具准备:选用FX-3型泵吸反循环钻机六台,泥浆罐车六台。
为此在机械的租赁运输、安装、拆除等方面及泥浆运输车提前落实。
4.料具准备:落实好足够数量的无砂水泥管,水泥管、瓜子石、封底材料(预制砼管底)、接水源的水管、电缆、电箱等。
5.人员准备:考虑采用6台钻孔机,指定48人分班昼夜作业。
6.落实好泥浆排放地点。
(二)总体施工顺序场地平整→测量定位→做井口、安护筒→钻机就位→钻孔(泥浆护壁)→封底→安放井管→回填井壁与孔壁的过滤层→洗井→井管内安设水泵→安装抽水控制线路→接排水管→试抽→井点正常降水→降水完毕后封井。
(三)管井施工及降水1.根据给定的工程坐标控制网、按工程测量要求精确放出井点位置,并进行复测确保准确无误,在放出的井点位置处打入钢筋头,并在每个钢筋头上系上小红布、便于查找。
在场地附近设立高程控制点,根据现场实际标高确定钻孔深度,以保证布设的降水井深度要求。
2.井点成孔:在放出井点位置的基础上,按照井点的编号顺序逐一成孔。
井口采用人工开挖,开挖深度1米,直径900mm,放入孔壁护桶,使钻机就位精确,钻孔采用FX-3型泵吸反循环钻机,分两个施工段交叉成孔,其工艺流程为钻孔机就位→开挖浆池(浆池的尺寸为3×3×2m,浆沟宽度为400mm,深度350mm)→稳钻杆双向校正→钻孔出土(泥浆护壁)→泥浆抽运(泥浆车采用两辆15T进行运输,并运至指定地点)→测量孔深与虚土→达到要求深度。
成孔时泥浆的密度控制在1.15~1.25g/cm3之间。
3.井管构造:井管采用500mm无砂水泥砾石管,井孔直径700mm,井管与井孔之间填100mm瓜子石滤料,管底铺设1m厚碎石滤层。
4.下井管:采用钻机的卷扬装置,用井托法逐节吊放。
井管连接采用承插式、外用竹片,用14号钢丝绑紧。
并保持井管顺直,在孔内居中,为防止雨水泥沙或异物流入井中,管顶比自然地坪高出500mm(观测井最上一节为水泥管),四周加防护栏杆。
5.填滤料:从井管周围均匀填滤料,防止将井管挤偏,洗井后要补填滤料,滤料沿井孔四周用手推车均匀填入,以防止不均匀或冲击井壁,每一手推车为一个计量单位,填滤料时要保持连续,将泥浆挤出井孔,应随填随测滤料填入高度,当实际值与理论值不一致时,及时查找原因。
填至自然地面下0.8m处,上部用粘土封口。
6.洗井:采用12-16m3/min空气压缩机及潜水泵联合冲洗法,将由气管和排渣管组成的洗井器放入井底,用高压气激荡沉渣和井壁。
再开启渣管将水渣混合物吹出,这一过程自下而上反复进行。
直至洗出清水。
井内水位接近地下水位为止,每口井的冲洗时间约为24-28小时。
7.抽水:采用扬程20米,出水量20t/h潜水电泵,每座井内放置一台。
潜水泵应安放在距井底约2米处,吸水管底端应装逆止阀,引水管采用50mm塑料管引出地面,并与地面汇水总管连接。
8.降水运转:管井井点运转后,要配备专人值班,负责抽水,保持所有降水井昼夜连续运转并定期检查水泵、管路运转情况,测量水位、水量并做好记录,每台泵必须有各自独立的开关控制。
每2台泵为一组,电源集中于一个配电箱。
必要时可配备备用电源,以免停工或停泵造成水位上升影响施工。
9.排水组织:在AB 区四周道路外侧挖排水沟,沟宽1米,深1米,降水井抽出的地下水排至排水沟中,由排水沟将水送到场地南侧的主排水沟中。
10.设观察井兼做回灌井,成井要求同降水井。
降水维护期的管理应针对基坑开挖深度不同,对水位降深的要求,维护好整个降水系统,做到每天对观测井中水位记录,早晚各一次。
发现水位下降异常,应分析原因并做相应处理。
并定期对沉降点进行监测。
11.在基坑开挖时,对降水井进行保护,随挖随拆。
部分降水井仍然持续降水,基坑开挖至设计标高后,降水井周围作防护栏杆。
在地库底板施工时,均匀留下1/3降水井继续降水,其余在底板垫层混凝土施工前做封井处理。
直到地库施工完毕后,再停止全部大口井的降水,并将剩余的降水井采取封堵处理措施。
(四)特殊情况处理措施1.坑底渗水及残留滞水的处理基坑侧壁在上层滞水含水层的底板位置局部可能出现少量因降雨、管道漏水形成的残留滞水,可采用在基坑四周边的含水层底部插入引流管将隔水层所托之少量残留滞水引入管井或集水井中排出。
坑内在基坑开挖过程中通过设置排水沟、集水井采用明排方式排水。
2.地面防渗措施(1)在基坑5m范围内不宜设置用水点;(2)在基坑四周边做好地面排水工作,截水沟采用砖砌筑、水泥砂浆抹面。
五、抽水监测与管理1.降水的施工质量不佳造成降水失效或达不到预定的要求,都会影响土方工程、地基与基础工程的正常施工,甚至危及邻近建筑物、构筑物和市政设施的安全与使用,因此要做好基坑的监测与管理。
2.降水必然会形成降水漏斗,从而造成周围地面的沉降,建立地基沉降系统观测网,定期进行水位和沉降观测。
以便及时了解沉降对周围环境的影响,如果沉降较大应及时采取补救措施。
(1)降排水之前观测一次自然水位,在抽水开始的5~l0天内,要求每早晚各观测一次水位、流量;以后改为每天观测一次,并作好记录。
出现新的补给源时,应增加观测次数。
(2)对观测记录应及时整理,分析水位下降的趋势与流量变化,预测水位下降达到设计要求的时间;根据实际抽水情况,研究降水设计的可靠程度或提出调整措施:查明抽水过程中的不正常状况及其产生的原因,及时组织排除。
(3)对抽水设备应建立定期检修保养制度,保持设备的正常运行。
降水期间不得停泵。
(4)抽出的水应排至降水区以外,不应产生回渗。
遇有大雨或暴雨,应及时排除地面和基坑积水,以减少下渗,保证降水。
六、质量保证措施1.做好测量放线工作,钻孔前应重新复核井孔的位置。
2.各工序开工前必须进行技术交底。
3.钻孔时始终保持钻杆垂直,钻孔深度必须达到要求。
4.井管要居中,填滤料要沿无砂管四周均匀填料,填滤料填量不得小于计算值的95%,井管口应有防护措施,防止杂物等挡入管内。
5.降水时必须进行24小时作业,降水工作不得中断,要求配专人负责,每人负责20口井,并做好降水记录(视地下水的水位,可作相应的调整),为保证土方开挖的质量,降水时间至少应达到15天(在开挖过程中保护基坑内降水井,直至基础底板混凝土浇筑时封井,基坑外观测井在基础施工完回填时封井)降水过程中,应加强管点降水系统的维护和检查工作(配备3名电工),不得中断,防止地下水回升。
6.凡工程所用的机具、材料、成品要有出厂合格证,现场所用的仪器必须满足精度要求,并有鉴定标签。
现场的基准点、控制点做好保护工作。
七、安全保证措施1.工作人员,必须严格执行有关规范、操作规程和本施工组织设计。
2.施工人员必须戴安全帽上岗,爬高必须系安全带。
3.受建设方、监理单位及治安部门对现场质、治安、环卫等工作的管理和监督。
4.场供电线路的设计、安装要合理、牢固,移动性用电设备必须用电缆供电并安装漏电保护装置,主电线路必须由专职电工负责,任何人员不得随意推、拉闸刀。
