排水沟钢筋、模板、砼技术交底
- 格式:doc
- 大小:754.00 KB
- 文档页数:15

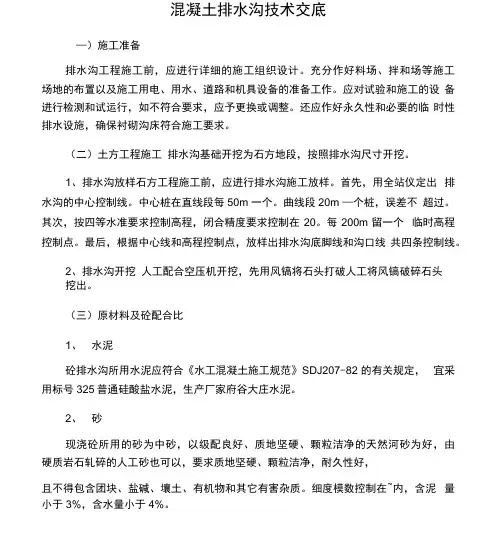

混凝土排水沟技术交底—)施工准备排水沟工程施工前,应进行详细的施工组织设计。
充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作。
应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。
还应作好永久性和必要的临时性排水设施,确保衬砌沟床符合施工要求。
(二)土方工程施工排水沟基础开挖为石方地段,按照排水沟尺寸开挖。
1、排水沟放样石方工程施工前,应进行排水沟施工放样。
首先,用全站仪定出排水沟的中心控制线。
中心桩在直线段每50m 一个。
曲线段20m —个桩,误差不超过。
其次,按四等水准要求控制高程,闭合精度要求控制在20。
每200m留一个临时高程控制点。
最后,根据中心线和高程控制点,放样出排水沟底脚线和沟口线共四条控制线。
2、排水沟开挖人工配合空压机开挖,先用风镐将石头打破人工将风镐破碎石头挖出。
(三)原材料及砼配合比1、水泥砼排水沟所用水泥应符合《水工混凝土施工规范》SDJ207-82的有关规定,宜采用标号325普通硅酸盐水泥,生产厂家府谷大庄水泥。
2、砂现浇砼所用的砂为中砂,以级配良好、质地坚硬、颗粒洁净的天然河砂为好,由硬质岩石轧碎的人工砂也可以,要求质地坚硬、颗粒洁净,耐久性好,且不得包含团块、盐碱、壤土、有机物和其它有害杂质。
细度模数控制在~内,含泥量小于3%,含水量小于4%。
3、碎石现浇砼所用碎石为龙潭岩石场1〜3cm。
须选用质地坚硬、清洁、级配良好的碎石。
超径含量控制在15%以内,逊径应小于10%,针片状含量不大于10%。
4、外加剂砼现浇排水沟均有抗渗要求,宜加入一些外加剂来提高其抗渗性能。
PC-2型引气剂,其主要成份为松香皂及其热聚合物,具有引气、减水、提高砼抗渗的功能,配制时按重量比,一般加入量为水泥重量的〜1/万;M型减水剂,其主要成份为木质素和碳酸钙,具有减水、增气、提高强度和防渗性能,配制时按水泥重量的〜%加入。
5、拌制和养护用水拌制和养护混凝土,应采用饮用水,工业污水和沼泽水不得使用。
现浇钢筋混凝土排水沟施工技术交底1.引言本文档旨在对现浇钢筋混凝土(简称RC)排水沟施工技术进行详细交底。
RC 排水沟作为一种常见的排水系统,在市政工程和建筑施工中广泛应用。
本文将围绕RC排水沟的施工流程、材料选用、钢筋布置等方面进行介绍。
2.施工流程以下是RC排水沟的施工流程:2.1 准备工作1.确定施工地点和沟槽的长度、宽度和深度。
2.清理施工区域,确保没有杂物和障碍物。
3.设置工地安全警示标志,确保施工区域安全。
2.2 材料准备1.准备混凝土原材料,包括水泥、砂、骨料等。
2.准备钢筋,根据设计要求选择合适的规格和数量。
2.3 模板搭设1.根据设计要求搭设沟槽的模板,确保模板的稳定性和准确性。
2.安装支撑物,保持模板的水平和垂直。
2.4 钢筋布置1.按照设计方案的要求,在沟槽内布置钢筋。
2.采取合适的连接方式固定钢筋。
2.5 浇筑混凝土1.混合混凝土原材料,确保混凝土的质量和流动性。
2.从一个端部开始,将混凝土均匀地倒入沟槽。
3.使用振动器震实混凝土,确保混凝土密实。
2.6 养护1.在混凝土表面覆盖湿布,避免水分的过早流失。
2.在施工区域设置防止人员和车辆进入的临时围栏。
2.7 拆除模板1.经过适当养护时间后,拆除沟槽的模板。
2.检查沟槽的质量,确保无裂缝或其他缺陷。
3.材料选用3.1 水泥选择符合国家标准的水泥,确保其质量合格。
同时,根据工程要求选择合适的水泥品种。
3.2 砂、骨料采用符合标准的砂、骨料,确保其粒度分布均匀,含尘量低。
3.3 钢筋根据设计要求选择合适的钢筋规格和强度等级。
钢筋应符合国家标准,并经过质量检验。
3.4 混凝土外加剂根据设计要求和使用环境选择适当的外加剂,如减水剂、增缓剂等。
外加剂应具备良好的可控性和稳定性。
4.钢筋布置4.1 基本要求根据设计图纸和技术要求,进行钢筋的布置。
布置要考虑到沟槽的承载能力、排水性能以及施工方便性。
4.2 钢筋连接方式采用常用的钢筋连接方式,包括焊接、搭接和扭接等。

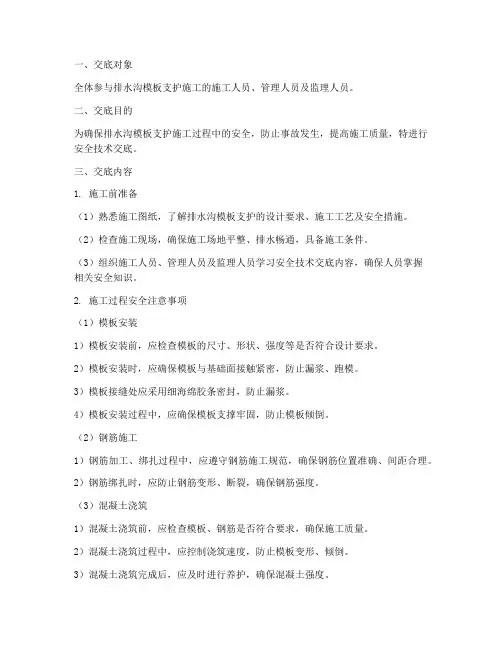

一、交底对象全体参与排水沟模板支护施工的施工人员、管理人员及监理人员。
二、交底目的为确保排水沟模板支护施工过程中的安全,防止事故发生,提高施工质量,特进行安全技术交底。
三、交底内容1. 施工前准备(1)熟悉施工图纸,了解排水沟模板支护的设计要求、施工工艺及安全措施。
(2)检查施工现场,确保施工场地平整、排水畅通,具备施工条件。
(3)组织施工人员、管理人员及监理人员学习安全技术交底内容,确保人员掌握相关安全知识。
2. 施工过程安全注意事项(1)模板安装1)模板安装前,应检查模板的尺寸、形状、强度等是否符合设计要求。
2)模板安装时,应确保模板与基础面接触紧密,防止漏浆、跑模。
3)模板接缝处应采用细海绵胶条密封,防止漏浆。
4)模板安装过程中,应确保模板支撑牢固,防止模板倾倒。
(2)钢筋施工1)钢筋加工、绑扎过程中,应遵守钢筋施工规范,确保钢筋位置准确、间距合理。
2)钢筋绑扎时,应防止钢筋变形、断裂,确保钢筋强度。
(3)混凝土浇筑1)混凝土浇筑前,应检查模板、钢筋是否符合要求,确保施工质量。
2)混凝土浇筑过程中,应控制浇筑速度,防止模板变形、倾倒。
3)混凝土浇筑完成后,应及时进行养护,确保混凝土强度。
3. 安全防护措施(1)施工现场设置安全警示标志,明确安全注意事项。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工过程中,应遵守操作规程,不得违章作业。
(4)机械操作人员必须熟悉设备性能和安全操作规程,确保设备安全运行。
(5)夜间施工时,应有足够的照明设施,确保施工安全。
四、交底要求1. 施工人员、管理人员及监理人员应认真学习安全技术交底内容,确保掌握相关安全知识。
2. 施工过程中,应严格执行安全技术交底内容,确保施工安全。
3. 施工单位应定期对安全技术交底内容进行修订和完善,确保施工安全。
五、交底日期(填写具体日期)六、交底人(填写具体姓名)七、参加交底人员(填写具体姓名及职务)八、备注1. 本安全技术交底适用于排水沟模板支护施工全过程。
一、工程概况1. 工程名称:[具体工程名称]2. 施工部位:[具体施工部位]3. 施工单位:[具体施工单位]4. 施工内容:现浇排水沟施工二、施工工艺流程1. 准备工作:场地平整、材料准备、人员组织、安全防护设施设置等。
2. 模板安装:根据设计图纸和规范要求,安装排水沟模板。
3. 钢筋绑扎:按照设计图纸和规范要求,绑扎排水沟钢筋。
4. 混凝土浇筑:进行混凝土浇筑,确保混凝土质量。
5. 养护与拆除模板:混凝土浇筑完成后进行养护,达到强度要求后拆除模板。
三、安全技术交底1. 一般安全规定- 参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗。
- 严格执行安全防护措施,进入施工现场必须戴好安全帽,穿好工作服。
- 严禁穿高跟鞋、拖鞋和光脚作业,严禁在施工现场吸烟,不得酒后上岗、作业。
- 夜间作业必须有足够的照明设施,严禁使用碘钨灯。
- 机械操作人员必须熟悉设备的使用性能和安全操作规程。
2. 针对性安全交底内容- 模板安装与拆除- 模板安装前,应对模板进行严格检查,确保模板的完好性和稳定性。
- 模板安装过程中,严禁在模板上站立或行走。
- 拆除模板时,应先检查模板的稳定性,确保安全后再进行拆除。
- 钢筋绑扎- 钢筋绑扎过程中,应严格按照设计图纸和规范要求进行,确保钢筋的间距和位置正确。
- 绑扎钢筋时,应使用专用工具,严禁使用手直接操作。
- 混凝土浇筑- 混凝土浇筑前,应检查混凝土的配合比和质量,确保混凝土质量符合要求。
- 混凝土浇筑过程中,应保持浇筑速度均匀,防止发生跑浆、漏浆等现象。
- 混凝土浇筑完成后,应及时进行养护,确保混凝土强度达到设计要求。
- 其他安全事项- 施工现场应设置安全警示标志,明确安全注意事项。
- 施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
- 施工人员应遵守施工现场的规章制度,确保施工安全。
四、质量要求1. 模板安装应牢固、平整,符合设计要求。
一、前言为确保现浇砼排水沟施工过程中的安全,预防事故发生,现将现浇砼排水沟施工过程中的安全技术要求交底如下,请各参建单位认真遵守执行。
二、施工准备1. 技术准备- 认真审核施工图纸及设计说明,并办理图纸会审记录。
- 编制施工组织设计(方案),明确施工流程、安全措施及应急预案。
- 对施工人员进行安全技术培训,确保其掌握相关操作技能。
2. 材料要求- 水泥:采用普通硅酸盐水泥,质量应符合国家现行标准。
- 钢筋:选用符合设计要求的钢筋,进场前进行力学性能检验。
- 砂、石:选用质地坚硬、级配良好的砂、石,质量应符合国家现行标准。
3. 设备要求- 搅拌设备:选用符合要求的混凝土搅拌设备,确保搅拌均匀。
- 运输设备:选用安全可靠的混凝土运输车辆,确保运输过程中不发生事故。
三、施工过程安全措施1. 基坑、沟槽作业- 进入基坑、沟槽前,检查土壁和支护结构,确认安全。
- 不得在基坑、沟槽临边1m范围内堆物、堆料和运料。
- 大型、群体、综合性排水沟,按先地下后地上、先深后浅的原则部署施工。
2. 模板施工- 模板宜采用标准化、系列化的组合模板,并由加工厂集中加工制作。
- 使用QM和SZ钢支架做模板支架时,应进行施工设计,确保其强度、刚度、稳定性。
- 模板及其支架支设完成后,必须进行检查、验收,确认合格。
3. 混凝土浇筑- 混凝土浇筑前,清除模板内的泥土杂物。
- 采用空气压力清除时,空压机电气接线与拆卸必须由电工操作,严禁将气嘴对向人、设备、设施。
- 混凝土拌和应符合安全要求,如搅拌机运行时,严禁人员进入贮料区和卸料斗下。
4. 安全防护- 施工现场设置安全警示标志,明确安全操作规程。
- 作业人员佩戴安全帽、安全带等防护用品。
- 定期对施工设备进行检查、维护,确保其正常运行。
四、应急预案1. 发生安全事故时,立即启动应急预案,组织救援。
2. 对受伤人员采取急救措施,并尽快送往医院治疗。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
钢筋混凝土排水沟技术交底4篇第1篇现浇钢筋混凝土排水沟施工技术交底第2篇现浇钢筋混凝土排水沟技术交底第3篇现浇钢筋混凝土排水沟-技术交底第4篇现浇钢筋混凝土排水沟施工-技术交底【第1篇】现浇钢筋混凝土排水沟施工技术交底一、施工预备一)、技术预备1、仔细审核施工图纸及设计说明,并办理图纸会审记录。
2、仔细编制施工组织设计(方案)3、施工前应根据图纸标明的现况位置在施工。
4、水沟施工前,必需验槽,经签认合格后方可进行下道工序施工。
市政基础议施工程杖术亥底记录5、依据设计图纸进行施工测量,定出水沟中线、高程和宽度,确定水沟变形缝的位置,并对掌握桩进行加密和爱护。
6、对原材料和半成品进行检验、试验。
二)、材料要求1、水泥:水泥宜采纳一般硅酸盐水泥。
水泥应具有出厂合格证和检验报告单,进场后应取样复试合格,其质量符合国家现行标准的规定和设计要求。
2、钢筋(1)钢筋出厂时应有产品合格证和检验报告单,钢筋的品种、级别、规格,应符合设计要求。
钢筋进场时应抽取试件做力学性能检验,其质量必需符合国家现行标准《钢筋混凝土用热轧带肋钢筋》(gb 1499)等的规定。
(2)钢筋不得有严峻的锈蚀、麻坑、劈裂、夹砂、夹层等缺陷。
(3)钢筋应按类型、直径、钢号、批号等条件分别堆放,并应避开油污、锈蚀。
(4)当发觉钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学分析或其他专项检验。
3、砂:宜选用质地坚硬、级配良好的中粗砂,其含泥量不应大于3%。
4、石子:石子最大粒径不得大于结构截面最小尺寸的1/4,不得大于钢筋最小净距的3/4,且不得大于40mm。
其含泥量不得大于1%,吸水率不应大于1.5%。
5、混凝土拌合用水:宜采纳饮用水。
当采纳其他水源时,其水质应符合国家现行标准《混凝土拌合用水标准》(jgj 63)的规定。
三)、机具设备1、机械:混凝土搅拌机、混凝土搅拌运输车、机动翻斗车、钢筋切断机、钢筋调直机、钢筋弯曲机、电锯、电刨、电焊机等。

一、交底目的为确保砼排水沟施工过程中的安全,降低事故风险,提高施工人员的安全意识,特制定本安全技术交底。
二、交底对象参加砼排水沟施工的所有人员。
三、交底内容1. 工程概况- 工程名称:_______- 施工地点:_______- 施工单位:_______- 施工期限:_______2. 施工工艺流程- 测量放样- 基坑开挖- 基坑支护- 砼浇筑- 表面处理- 验收3. 安全技术措施(一)测量放样- 施工前应进行详细的测量放样,确保排水沟位置、尺寸和坡度符合设计要求。
- 放样时,应使用经纬仪、水准仪等精密仪器,确保放样精度。
(二)基坑开挖- 基坑开挖前,应进行地质勘察,了解土质情况,制定合理的开挖方案。
- 开挖过程中,应保持边坡稳定,防止坍塌。
- 开挖深度超过2米时,应设置安全防护设施,如安全网、防护栏杆等。
(三)基坑支护- 根据土质情况,选择合适的支护方案,如锚杆支护、支撑支护等。
- 支护结构应满足强度、刚度和稳定性要求。
(四)砼浇筑- 砼浇筑前,应检查砼配合比、原材料质量,确保砼强度和耐久性。
- 浇筑过程中,应分层浇筑,分层振捣,确保砼密实。
- 浇筑完成后,应及时进行养护,防止砼开裂。
(五)表面处理- 砼浇筑完成后,应及时进行表面处理,清除浮浆、蜂窝、麻面等缺陷。
- 表面处理应平整、光滑,无裂缝。
(六)验收- 施工完成后,应进行自检、互检和专检,确保工程质量符合设计要求。
- 验收合格后方可交付使用。
4. 安全注意事项- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 施工过程中,应严格遵守操作规程,不得违章作业。
- 施工现场应保持整洁,不得堆放杂物,防止绊倒、摔伤。
- 施工现场应配备必要的应急救援设备,如急救箱、灭火器等。
5. 应急预案- 遇到险情,应立即停止施工,组织人员撤离危险区域。
- 根据险情情况,启动应急预案,采取相应的救援措施。
现浇钢筋混凝土排水沟施工技术交底一、前期准备工作1.1 工程勘察在进行排水沟施工前,必须进行工程勘察和测量。
勘察内容包括排水沟的位置、长度、底宽、深度、坡度等参数。
1.2 施工材料准备1.钢筋:排水沟中使用的钢筋要符合规定的材质等级和尺寸要求。
2.砖砌块:排水沟的基础和侧壁可以采用砌块。
3.水泥:现浇排水沟的混凝土要求使用优质普通硅酸盐水泥。
4.石料:用于制作混凝土的骨料要求符合规定的要求。
5.水:用于混凝土的调和,要求清洁无杂质。
1.3 施工规范排水沟的施工必须按照相关的施工规范和标准进行,主要包括以下方面:1.开挖:排水沟应全部挖掉原土,同时挖掘工具应具备必要的质量和数量。
2.基础处理:排水沟基础处理应严格按照设计要求进行,包括锤击、平整。
3.钢筋安装:钢筋的制作和安装应符合《钢筋混凝土结构施工与验收规范》等相关规定。
4.混凝土浇筑:混凝土浇筑前需要处理模板表面,同时混凝土质量需要符合规定的要求。
5.养护:混凝土浇筑后需要进行及时的养护。
二、施工步骤2.1 模板安装施工前先按照设计图纸的要求搭建钢筋混凝土排水沟的模板,模板要求平整牢固,内部布置合理,端口对准,缝隙密封。
2.2 钢筋的制作和安装1.钢筋制作:根据设计要求和强度标准进行钢筋的制作。
同时钢筋要求清洁无油污。
2.钢筋安装:将钢筋按照设计图纸的要求安装到模板上,并保证钢筋的间距、定位、直角、垂直要求符合规定要求。
2.3 混凝土浇筑1.砼配比:按照设计要求、规定要求和当地实际砂石质量来制定混凝土的配合比。
2.砼的浇注:混凝土要均匀地倒入钢筋和模板间隙中,并进行适当震动和抹平。
不允许随意停止浇注和挖坑取混凝土。
每次浇注面积不应超过150m2。
3.砼的养护:混凝土浇注后,要尽快进行养护,保持其湿润,防止出现龟裂、影响强度。
2.4 拆模混凝土坍塌系数达到设计要求后,方可进行拆模。
拆模前,进行稳定加固,确保模板不会因为存放时间过长出现变形。
三、验收及收尾工作3.1 施工质量验收在混凝土浇筑结束后,必须进行施工质量验收,验收的重点包括模板、钢筋、混凝土、养护和拆模等。
现浇钢筋混凝土排水沟施工技术交底(可编辑)范本一:一、施工前准备1.1 工地准备与布置1.2 设备与材料准备1.3 施工人员的培训及工程技术交底1.4 施工方案的制定及审核二、施工工序及要点2.1 地面清理工序2.2 模板搭设工序2.3 钢筋布置工序2.4 浇筑混凝土工序2.5 混凝土养护工序三、施工注意事项3.1 施工现场安全措施3.2 模板选择与搭设注意事项3.3 钢筋安装质量要求3.4 混凝土浇筑控制要点3.5 混凝土养护措施四、施工质量与验收4.1 混凝土材料质量要求4.2 排水沟尺寸、平整度及标高要求4.3 钢筋混凝土排水沟的抗渗性能要求4.4 施工质量验收及记录五、工程保修及维护5.1 工程竣工验收5.2 工程保修期5.3 工程维护管理六、附件附件一:施工方案图纸附件二:钢筋混凝土排水沟施工验收记录表附件三:工程竣工验收报告注释:1. 地面清理工序:包括清除地面上的杂物、压实土地等操作。
2. 模板搭设工序:根据设计要求搭设排水沟的模板,确保排水沟的形状、尺寸符合设计要求。
3. 钢筋布置工序:按照设计要求,在模板内部铺设钢筋,确保排水沟的强度。
4. 浇筑混凝土工序:将预先调配好的混凝土倒入模板内,将排水沟充分浇筑实心。
5. 混凝土养护工序:保持排水沟表面湿润,防止混凝土过早干燥、开裂。
附件:附件一:施工方案图纸附件二:钢筋混凝土排水沟施工验收记录表附件三:工程竣工验收报告本文涉及法律名词及注释:1. 施工方案:指施工组织设计、施工工艺、施工方法和施工步骤等的综合研究和规划,是施工项目顺利进行的基础和保证。
2. 模板:指在混凝土浇注前用来限制混凝土形状的构造物。
3. 浇筑:指将液态混凝土倒入模板并在一定时间内使其凝结硬化的操作。
4. 验收:指对施工完成的工程项目进行检查和确认,判断其是否符合设计要求和合同要求。
5. 养护:指在混凝土浇筑后的一定时间内,为了保持混凝土湿润、减少干燥速度和温度变化,以达到设计强度和耐久性要求的措施。
现浇钢筋混凝土排水沟技术交底1. 引言现浇钢筋混凝土排水沟是一种用于排水系统的重要结构。
它能够有效地排除雨水、污水和地下水,从而保证场地的干燥和安全。
本文将介绍现浇钢筋混凝土排水沟的技术要点和施工流程。
2. 材料准备在施工现浇钢筋混凝土排水沟之前,需要准备以下材料: - 水泥 - 沙子 - 石子 - 水 - 钢筋3. 施工流程3.1 排水沟基础施工1.确定排水沟的位置和尺寸,进行地面的清理和准备。
2.根据设计要求,在地面上进行标线。
3.按照标线开挖基坑,注意保持基底的垂直和平整。
4.在基坑底部铺设一层砂浆,然后放置排水沟底板模板。
5.在模板上布置钢筋网格,确保钢筋的正确定位和间距。
6.浇筑混凝土底板,同时用振动棒进行振捣,以确保混凝土的密实性。
3.2 排水沟墙体施工1.根据设计要求,在底板两侧设置排水沟的墙体位置。
2.搭建木模板,确保墙体的垂直和平整。
3.在模板上布置钢筋网格,注意与底板钢筋的连接。
4.绑扎钢筋,确保钢筋的间距和直径符合设计要求。
5.浇筑混凝土墙体,同样使用振动棒进行振捣。
6.等待混凝土充分凝固,拆除木模板。
3.3 排水沟顶板施工1.在墙体上方设置排水沟的顶板位置。
2.搭建木模板,确保顶板的横向倾斜度符合要求。
3.在模板上布置钢筋网格,注意与墙体钢筋的连接。
4.绑扎钢筋,确保钢筋的间距和直径符合设计要求。
5.浇筑混凝土顶板,同样使用振动棒进行振捣。
6.等待混凝土充分凝固,拆除木模板。
4. 施工注意事项•施工前需对场地进行勘测,确保排水沟的设计和位置符合要求。
•施工过程中,要确保模板的稳固和准确,以保证结构的质量。
•浇筑混凝土时,要注意及时进行振捣,以排除气泡和保证混凝土的密实性。
•施工完成后,要对排水沟的质量进行检查,确保其结构完整和稳固。
5. 总结现浇钢筋混凝土排水沟是一种重要的排水系统,其施工具体流程包括基础施工、墙体施工和顶板施工。
在施工过程中,要注意材料的选择和准备,以及模板的搭建和混凝土的振捣。

中交第一航务工程局第五工程公司分项工程施工技术交底书施工单位:中交一航局五公司第五项目领导部工程名称:唐山港曹妃甸港区煤码头续建工程码头工程分项工程:排水沟项目技术负责人:主办技术人员:2020年5月25日技术交底通知单施工程序及操作要点排水沟外侧模板支立示意图外侧模板北侧底口加固利用垫层上预埋钢筋,预埋钢筋和模板竖连杆间支垫50*100mm木枋,背木枋加固;南侧底口加固利用支顶在胸墙上的木枋,木枋和模板竖连杆间支垫50*100mm木枋,背木枋加固。
顶口模板加固利用M16对拉杆,对拉杆上焊接[10槽钢从内侧顶顶口模板板面。
靠近胸墙侧竖连杆同胸墙大头螺母间连接紧张器及槽钢,通过调节紧张器对整体模板加固限位。
排水沟芯模支立示意图芯模内侧顶口和底口利用5*5*20cm条形砼垫块同外模相顶,外侧底口加固利用芯模竖连杆间支垫木枋,外侧顶口竖连杆利用M16对拉杆和外模竖连杆对拉。
外模和芯模中心位置竖连杆利用止水拉杆对拉,防止沟壁砼浇筑时产生模板鼓肚。
施工程序及操作要点沟牙两侧模板采用[10槽钢,外侧[10槽钢底部和镶有D形橡胶止浆条的[6槽钢焊接,防止沟牙外侧底口露浆。
(4)止浆措施模板板面竖向接缝及堵头模板和内外模板相接处利用泡沫止浆条进行止浆,并要求在竖向接缝处设置竖楞,以避免板面的翘曲变型。
模板底口止浆采用坐浆或止浆条,利用模板自重压紧以达到止浆的效果。
堵头模板自重较轻,采用在模板内侧抹止浆灰条的方法止浆。
(5)预埋件排水沟预埋件有:90x90x10mm角钢、30x30x4mm角钢、Φ273x8mm上水栓井镀锌钢管及100x100x10mm钢板。
(各段排水沟预埋件情况详见附表:排水沟埋件统计表)90x90x10mm角钢、30x30x4mm角钢:沟壁顶内侧埋设90x90x10mm角钢,角钢顶标高和该段沟壁顶标高相同;沟牙顶内、外两侧埋设30x30x4mm角钢,角钢顶标高和该段沟牙顶标高相同。
(各段沟壁、沟牙顶标高详见附表:排水沟施工标高控制表)90x90x10mm角钢焊接φ10钢筋做锚筋,通过锚筋点焊在钢筋上加固角钢,锚筋长200mm,弯曲直径不小于25mm,平直部分长度不小于30mm,锚筋布置间距不大于400mm。
一、交底对象1. 施工单位全体人员2. 施工现场管理人员3. 施工队伍负责人及操作人员二、交底内容1. 作业前的准备工作(1)熟悉施工图纸,了解排水沟的结构、尺寸及施工要求。
(2)检查施工现场,确保排水沟基础处理到位,无积水、杂物。
(3)检查施工设备、材料,确保满足施工要求。
2. 安全注意事项(1)进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋。
(2)高空作业人员必须佩戴安全带,并系在可靠的固定点上。
(3)施工过程中,严禁酒后作业、疲劳作业。
(4)施工人员应遵守施工现场的安全规定,严禁在施工现场吸烟、乱扔垃圾。
3. 施工操作规程(1)浇筑混凝土前,检查模板、支架的稳定状况,确保其符合设计要求。
(2)浇筑混凝土时,应从一端开始,向另一端推进,确保混凝土密实。
(3)振捣混凝土时,采用插入式振捣器,插入深度应控制在50mm左右,不得过深或过浅。
(4)振捣过程中,注意观察混凝土的密实程度,确保无蜂窝、麻面等现象。
(5)混凝土浇筑过程中,发现裂缝、渗漏等问题,应立即停止浇筑,查找原因,进行处理。
4. 特殊情况处理(1)如遇大雨、大风等恶劣天气,应暂停施工,待天气好转后再继续。
(2)施工过程中,如发现模板、支架有变形、松动等现象,应立即停止施工,进行加固处理。
(3)如遇停电、停水等情况,应立即停止施工,确保人员安全。
三、应急措施1. 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护网等。
2. 施工过程中,如发生人员受伤,应立即停止施工,及时进行救治,并上报相关部门。
3. 施工现场应设置明显的警示标志,提醒施工人员注意安全。
四、总结1. 施工单位应加强对排水沟混凝土浇筑施工的安全管理,确保施工安全。
2. 施工人员应严格遵守操作规程,提高安全意识,确保自身和他人的安全。
3. 施工现场管理人员应加强对施工过程的监督,确保施工安全、顺利进行。
4. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识和技能。
现浇钢筋混凝土排水沟技术交底一、背景现代城市建设中,排水系统是必不可少的一部分,而排水沟是其中关键的组成部分之一。
排水沟承担着将雨水和污水排出城市的重要职责。
然而,在长期的使用过程中,由于污水腐蚀、渗透和压力等的影响,旧排水沟情况堪忧。
为了保障城市排水系统的正常运行,需要对旧排水沟进行更新,或是新建排水沟。
现浇钢筋混凝土排水沟技术早已被广泛应用于排水系统建设中,具有耐用、防腐等优势,是新建排水沟的首选技术。
二、现浇钢筋混凝土排水沟施工流程1. 基坑开挖排水沟基坑开挖时,应遵循相关规划设计的要求。
首先,需要利用机械设备对场地进行清理,铲除掉场地上的杂草、残留物等。
然后根据图纸要求,在场地上做出基坑的标高和轮廓。
基坑的挖掘应该精确控制,保证基坑底部的水平度和垂直度。
最后,待挖出基坑后,应该及时进行检查,确保基坑的结构和稳定性。
2. 筋工程施工排水沟的筋工程施工是现浇混凝土排水沟的关键步骤,包括排水沟中钢筋的布置和固定。
具体工作流程如下:(1)钢筋加工钢筋加工是筋工程施工的首要任务,在开始筋工程之前,需要根据设计图纸,对钢筋进行加工。
钢筋加工时应注意长度的一致性和尺寸的精度。
(2)钢筋的布置根据设计图纸,将钢筋网格布置于基坑中,应将筋与基坑连接牢固。
钢筋网格的重叠处均须接头并扎牢。
(3)现场加固施工现场的施工负责人需要对钢筋和连接点进行检查和确认,如果发现有任何质量问题,需及时进行补救措施。
3. 模板工程施工(1)模板的选用模板的选用对于混凝土结构的质量和施工效率有着非常重要的影响。
模板的选用应遵循标准要求,并应根据具体需要选择适合的模板。
(2)模板的安装模板的安装应该在钢筋工程完成后进行。
首先,应在基坑上铺设底板,再依据图纸要求进行模板的拼装,要确保模板结构牢固和平整。
(3)模板的拆除混凝土凝固后,模板拆除便是非常关键的一步。
在拆除模板时,应注意避免模板与混凝土之间的损伤,以及避免任何扰动。
4. 混凝土施工混凝土的施工是混凝土排水沟建设的最后一步。
一、工程概况1. 工程名称:XX项目混凝土排水沟施工2. 施工单位:XX公司3. 施工地点:XX项目现场4. 施工时间:2023年X月X日至2023年X月X日二、安全技术交底1. 人员安全(1)施工人员必须经过岗前培训,熟悉本工程的安全技术要求,掌握安全操作规程。
(2)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
(3)施工现场设置明显的安全警示标志,确保施工人员了解安全注意事项。
2. 施工现场安全(1)施工前,对施工现场进行安全检查,确保现场环境符合安全要求。
(2)施工现场应设置围挡,防止无关人员进入施工区域。
(3)施工过程中,注意观察周边环境,防止高空坠落、物体打击等事故发生。
3. 施工材料安全(1)混凝土材料应按规范要求进行检验,确保质量合格。
(2)施工材料堆放整齐,不得占用消防通道。
(3)施工材料应保持干燥,防止受潮变质。
4. 施工机械安全(1)施工机械必须定期进行保养,确保机械性能良好。
(2)操作人员必须熟悉机械性能和操作规程,严禁酒后操作。
(3)施工机械应设置安全防护装置,确保操作人员安全。
5. 施工工艺安全(1)混凝土浇筑前,对模板进行加固,确保模板牢固。
(2)混凝土浇筑过程中,防止模板变形,确保混凝土质量。
(3)混凝土浇筑完成后,及时进行养护,防止裂缝产生。
(4)施工过程中,注意观测排水沟坡度,确保排水畅通。
三、安全注意事项1. 施工人员必须遵守安全生产规章制度,严禁违章操作。
2. 施工现场严禁吸烟、酒后作业。
3. 施工过程中,注意防暑降温、防寒保暖。
4. 施工现场严禁使用明火,防止火灾事故发生。
5. 施工结束后,对施工现场进行清理,确保环境卫生。
四、应急措施1. 发生安全事故时,立即启动应急预案,组织救援。
2. 报告上级领导,并配合相关部门进行调查处理。
3. 对事故原因进行分析,制定整改措施,防止类似事故再次发生。
五、交底人及验收人1. 交底人:XX(项目经理)2. 验收人:XX(安全生产管理人员)请各施工人员认真阅读本安全技术交底,确保施工过程中严格遵守安全操作规程,确保工程顺利进行。
隧道排水沟施工技术交底一、工程概述本次施工的隧道为_____隧道,隧道全长_____米。
隧道排水沟是隧道排水系统的重要组成部分,其主要作用是收集和排除隧道内的地下水和运营期间的废水,确保隧道结构的稳定性和行车安全。
二、施工准备1、技术准备(1)熟悉施工图纸和相关规范,制定详细的施工方案,并向施工人员进行技术交底。
(2)测量放线,确定排水沟的位置和标高。
2、材料准备(1)准备好所需的水泥、砂、石子、钢筋等材料,并确保材料质量符合要求。
(2)对进场的材料进行检验和试验,不合格的材料严禁使用。
3、施工机具准备(1)配备搅拌机、振捣器、模板、运输车辆等施工机具,并确保其性能良好。
(2)对施工机具进行定期维护和保养,保证施工的正常进行。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定排水沟的中心线和标高,并在隧道壁上做好标记。
2、沟槽开挖(1)采用人工或机械开挖的方式进行沟槽开挖,开挖深度和宽度应符合设计要求。
(2)在开挖过程中,应注意控制沟槽的坡度和平整度,避免出现超挖或欠挖的情况。
(3)开挖出的土方应及时运出隧道,不得堆放在沟槽两侧,以免影响施工和交通安全。
3、基底处理(1)沟槽开挖完成后,对基底进行清理和平整,去除浮土和杂物。
(2)对基底进行夯实处理,确保基底的承载力符合要求。
(3)如基底为软弱土层,应采取换填或加固等处理措施。
4、钢筋绑扎(1)根据设计要求,在沟槽内绑扎钢筋,钢筋的规格、型号、间距应符合设计要求。
(2)钢筋的接头应采用焊接或绑扎连接,焊接接头应符合规范要求,绑扎接头的搭接长度应符合设计要求。
(3)钢筋绑扎完成后,应进行验收,合格后方可进行下一道工序。
5、模板安装(1)采用钢模板或木模板进行安装,模板的强度和刚度应满足施工要求。
(2)模板安装应牢固、平整,接缝严密,不得漏浆。
(3)模板安装完成后,应进行检查和调整,确保模板的位置和尺寸符合设计要求。
6、混凝土浇筑(1)混凝土采用商品混凝土或现场搅拌混凝土,混凝土的配合比应符合设计要求。
现浇钢筋混凝土排水沟施工技术交底(正式场合)一.工程概述1.1 工程背景1.2 工程目标1.3 工程地点1.4 工程范围二.施工准备2.1 前期准备2.2 施工人员组织2.3 施工设备及材料准备2.4 现场安全措施三.施工步骤3.1 基坑开挖及基础施工3.2 钢筋预埋及固定3.3 模板安装及调整3.4 混凝土浇筑3.5 养护措施3.6 排水沟检验和验收四.质量控制4.1 施工质量要求4.2 材料验收4.3 施工过程质量控制4.4 施工质量检测4.5 不合格处理措施附件:1. 工程图纸2. 施工方案3. 材料清单法律名词及注释:1. 工程背景:指此次施工工程的相关背景信息。
2. 工程目标:指此次施工工程的具体目标。
3. 工程地点:指此次施工工程的具体地点。
4. 工程范围:指此次施工工程的具体范围。
5. 前期准备:指施工前需要进行的准备工作。
6. 施工人员组织:指施工队伍的组织安排。
7. 施工设备及材料准备:指施工过程中所需的设备和材料的准备工作。
8. 现场安全措施:指施工现场的安全防护措施。
9. 基坑开挖及基础施工:指施工过程中进行的基坑开挖和基础工程施工。
10. 钢筋预埋及固定:指在混凝土浇筑前,将钢筋预先安放在指定位置并固定的工作。
11. 模板安装及调整:指将模板安装在施工现场,并进行必要的调整工作。
12. 混凝土浇筑:指将混凝土从浇筑设备中运输到施工现场,并进行浇筑工作。
13. 养护措施:指施工完成后对混凝土进行养护的措施。
14. 排水沟检验和验收:指对施工完成后的排水沟进行检验和验收的工作。
15. 施工质量要求:指施工过程中对质量的具体要求。
16. 材料验收:指对施工材料进行验收工作。
17. 施工过程质量控制:指在施工过程中对质量进行控制的措施。
18. 施工质量检测:指对施工质量进行检测的工作。
19. 不合格处理措施:指对不合格的施工进行处理的措施。
-----------------------------------------------------------------------------------------------(轻松活泼场合)一.工程概述1.1 工程背景各位小伙伴,今天我们要交底的是这个超级有趣的现浇钢筋混凝土排水沟施工技术!它所在的工程背景可是非常有故事的,让我们一起来了解一下吧!1.2 工程目标我们这个工程的目标是建造一个功能完善、外观美观的排水沟,给大家带来极致的使用体验哦!不仅要实用,还要让人心情愉悦,让人不自觉地去靠近它,去欣赏它,嗯,就像看到可爱的小动物一样有喜欢的冲动!1.3 工程地点这个工程的地点可是非常特殊哦!位于我们美丽的城市的中心地带!它将成为城市的亮点,让人们看到它就会想起我们城市的美好,啦啦啦~1.4 工程范围我们的工程范围可是相当宽广哦!从A区到B区,再到C区,我们的排水沟将贯穿这里的每个角落!不仅要解决排水问题,还要让大家感受到我们用心设计的点点滴滴~二.施工准备2.1 前期准备在开工之前,我们需要做好各种准备工作。
一、交底对象全体参与排水沟混凝土浇筑施工的作业人员、管理人员及监理人员。
二、交底目的为确保排水沟混凝土浇筑施工安全,提高施工质量,降低安全事故发生率,特进行本次安全技术交底。
三、交底内容1. 施工现场安全注意事项:(1)进入施工现场必须佩戴安全帽,高空作业必须系好安全带。
(2)严禁酒后作业、疲劳作业,确保作业人员身体健康。
(3)施工现场严禁吸烟、使用明火,保持施工现场整洁。
(4)施工现场临时用电必须符合安全规范,电线、电缆不得破损,插座、开关完好。
(5)施工现场严禁高空抛物,保持地面整洁。
2. 施工准备:(1)施工前,对施工现场进行清理,确保施工区域平整、坚实。
(2)检查模板、支架的稳定状况,确保其符合设计要求。
(3)钢筋验收合格,并形成文件。
(4)施工前,对施工人员进行安全教育和技术交底。
3. 施工过程安全注意事项:(1)混凝土运输车辆进入施工现场时,应缓慢行驶,注意避让行人。
(2)混凝土浇筑过程中,专人指挥运输车辆,确保车辆有序停放。
(3)混凝土振捣器使用前,必须经电工检验确认合格后方可使用。
(4)操作人员必须穿绝缘鞋、戴绝缘手套,确保人身安全。
(5)沟槽、基坑中浇筑混凝土前,应检查槽帮,确认安全后方可作业。
(6)沟槽深度大于3米时,应设置混凝土溜槽,操作部位设护身栏杆,作业人员协调配合。
4. 施工结束安全注意事项:(1)混凝土浇筑完成后,及时清理施工现场,保持环境整洁。
(2)施工过程中产生的废弃物,按照规定进行处理,不得随意丢弃。
(3)施工结束后,对施工区域进行巡查,确保无安全隐患。
四、安全技术措施1. 人员安全措施:(1)加强施工人员的安全教育培训,提高安全意识。
(2)严格执行操作规程,确保作业人员按照规定操作。
(3)加强施工现场的安全管理,确保作业人员人身安全。
2. 设备安全措施:(1)对施工设备进行定期检查、保养,确保设备安全可靠。
(2)使用合格的施工设备,不得使用破损、老化设备。
(3)操作人员必须熟悉设备性能,按照操作规程使用设备。
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位]3. 施工地点:[施工地点]4. 施工时间:[施工时间]二、施工内容1. 施工范围:[施工范围]2. 施工内容:排水沟浇筑,包括沟体、沟底、沟壁等。
三、安全技术交底1. 施工人员要求(1)参加施工的工人必须熟悉本工种的安全操作规程,经过岗前培训后方可上岗。
(2)严格执行操作规程,不得违章作业,不得违反劳动纪律。
2. 机械设备及工具(1)机械设备必须符合国家相关安全标准,确保设备完好,安全设施齐全有效。
(2)工具应选用合格产品,定期检查,确保使用安全。
3. 施工现场安全措施(1)施工现场应设置明显的警示标志,警示区域应设专人看管。
(2)施工现场应保持整洁,不得堆放杂物,通道畅通。
(3)施工现场应设置安全防护设施,如防护栏、警示线等。
4. 人员安全防护(1)进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋。
(2)操作人员应熟悉个人防护用品的使用方法,正确佩戴。
(3)夜间作业必须有足够的照明设施,严禁使用碘钨灯。
5. 施工过程安全措施(1)施工前,应对施工现场进行安全检查,确认无安全隐患后方可施工。
(2)浇筑过程中,应密切关注混凝土浇筑情况,防止出现跑模、漏浆等现象。
(3)浇筑完成后,应对沟体进行质量检查,确保满足设计要求。
6. 火灾及爆炸预防(1)施工现场严禁吸烟,禁止使用明火。
(2)施工过程中,应防止油污、油漆等易燃物品接触火源。
(3)施工现场应配备消防器材,确保消防设施完好。
7. 应急处理(1)发生事故时,应立即停止施工,组织人员进行救援。
(2)事故发生后,应立即上报相关部门,按规定进行事故调查和处理。
四、质量要求1. 排水沟浇筑应满足设计要求,确保沟体、沟底、沟壁等部位质量合格。
2. 混凝土强度、抗渗性能、抗冻性能等指标应符合设计规范要求。
3. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
五、文明施工要求1. 施工现场应保持整洁,不得乱扔垃圾。
中交第一航务工程局第五工程公司分项工程施工技术交底书施工单位:中交一航局五公司第五项目经理部工程名称:唐山港曹妃甸港区煤码头续建工程码头工程分项工程:排水沟项目技术负责人:主办技术人员:2011年5月25日技术交底通知单单位名称:中交一航局五公司第五项目经理部编号:工程项目唐山港曹妃甸港区煤码头续建工程码头排水沟工程工程部位排水沟接受班组及有关人员测量班、试验、物资、施工队工程数量1133m 进度要求随进度质量标准一、钢筋工程1.钢筋品种和规格:主筋采用HRB335 φ14mm钢筋,箍筋分别采用HRB335 φ16、φ18、φ20mm三种钢筋,角钢锚筋采用HPB235 φ10钢筋。
钢筋数量应满足设计要求。
2.钢筋的质量必须符合现行国家标准《钢筋混凝土用热轧带肋钢筋》(GB 1499)等的有关规定。
钢筋公称直径为14mm和16mm时,相对肋面积不应小于0.060;钢筋公称直径大于16mm时,相对肋面积不应小于0.065。
3.受力钢筋接头的连接方式、接头位置、同一截面接头数量和绑扎接头的搭接长度应符合现行行业标准《水运工程混凝土施工规范》(JTJ268)等的有关规定。
受力钢筋接头连接方式采用绑扎搭接;构件中两根非一截面搭接的接头,其接头中心距离不得小于搭接长度的1.3倍;受力钢筋在同一截面内的接头面积占受力钢筋总面积的百分数,受压区不得大于50%,受拉区不得超过25%,绑扎接头中钢筋的横向净距不应小于钢筋直径d且不小于30mm;钢筋搭接处中心及两端应用铁丝扎紧,扎接头的搭接长度不应小于钢筋直径d的35倍。
4.钢筋保护层的厚度不应小于设计要求,其正偏差不应大于10mm。
保护层垫块的支垫方法和间距应能保证钢筋在混凝土浇筑过程不发生位移和变形。
混凝土或砂浆垫块应提前按批检验,强度不应低于构件的设计要求,垫块厚度的允许偏差为+2~0mm。
5.钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状锈皮。
6.钢筋骨架应绑扎或焊接牢固,绑扎铅丝头应向里按倒,不得伸入钢筋保护层。
7.钢筋加工允许偏差应符合下表规定:钢筋加工允许偏差序号项目允许偏差(mm)1 长度+5~-152 箍筋内尺寸±58.钢筋绑扎和安装的允许偏差、检验数量和方法应符合下表规定:钢筋绑扎和安装允许偏差、检验数量和方法质量标准序号项目允许偏差(mm)检验数量单元测点检验方法1钢筋骨架外轮廓尺寸长度+5–10抽查10%且不少于3件3用钢尺测量两端和中部宽度、高度+5–1032受力钢筋间距±15 3层距或排距±10 34 箍筋、分布筋间距±20 3用钢尺测量两端和中部连续3档,取大值二、模板工程1.模板及支撑的材料及结构必须符合施工技术方案和模板设计的要求。
模板及支撑安装必须稳固、牢靠。
2.模板表面应平整、光洁,接缝应平顺、严密、不得漏浆。
3.现场制作模板的允许偏差应符合下表规定:模板制作允许偏差序号项目允许偏差(mm)1 木模板长度与宽度+5~-2表面平整度 3表面错台 14.固定在模板上的预埋件、预留孔和预留洞不得遗漏,并应安装牢固。
5.现浇混凝土模板安装允许偏差、检验数量和方法应符合下表规定:现浇混凝土模板安装允许偏差、检验数量和方法序号项目允许偏差(mm) 检验数量单元测点检验方法1 轴线 5抽查10%且不少于3件2 用经纬仪和钢尺测量纵横两个方向2 标高0,-103 用水准仪测量两端及中部3 内截面尺寸+10,-5 6 用钢尺测量两端及中部4 顶面对角线15 1 用钢尺测量5 长度±10 2 用钢尺测量顶部和底部6 全高竖向倾斜3H/1000 1 用经纬仪或吊线测量7 侧面弯曲矢高L/1000且不大于25 1 拉线测量取最大值8 相邻模板错台 2 1 用钢直尺和塞尺测量质量标准注:⑴H为构件全高,L为构件长度,单位为mm;⑵表中未列项目按混凝土构件的允许偏差执行。
三、混凝土工程1.混凝土所用原材料的质量必须符合现行行业标准《水运工程混凝土施工规范》(JTJ268)和国家现行有关标准规定。
2.混凝土的配合比设计应符合现行行业标准《水运工程混凝土施工规范》(JTJ268)等的有关规定。
3.混凝土中的总氯离子含量和碱含量应符合现行行业标准《水运工程混凝土施工规范》(JTJ268)的有关规定。
在所掺用的外加剂中,氯离子含量(占水泥重量百分比)不宜大于0.02%,水中氯离子含量不大于200mg/L。
4.排水沟主体混凝土的强度为C30,垫层为C15素混凝土,必须满足设计要求,并应符合现行行业标准《水运工程混凝土施工规范》(JTJ268)等的有关规定。
5.施工缝的留置位置和施工缝处理应满足设计要求,并应符合现行行业标准《水运工程混凝土施工规范》(JTJ268)等的有关规定。
相邻两段排水沟间设置2cm厚沥青木丝板,与对应的胸墙的施工缝对应,沥青木丝板顶面标高高出混凝土面5mm,要求外露3个侧面用刨子刨平且无接茬。
6.混凝土的养护应符合现行行业标准《水运工程混凝土施工规范》(JTJ268)的有关规定。
覆盖土工布洒水保湿养护不少于14天。
7.混凝土构件表面不应有严重缺陷。
砼构件表面缺陷的程度分级应按表2.1.6.1的规定确定。
对严重缺陷应提出技术处理方案,并经监理工程师批准后进行处理。
严重缺陷指主要受力部位存在裂缝、露筋、空洞、蜂窝、夹渣、松顶等缺陷。
8.构件表面不宜有一般缺陷。
对影响耐久性的一般缺陷,应按现行行业标准《水运工程混凝土施工规范》(JTJ268)的规定处理。
9.混凝土构件顶面应抹平密实、接茬平顺。
10.排水沟允许偏差见下表:排水沟允许偏差、检验数量和方法项目允许偏差(mm)检验单元和数量单元测点检验方法轴线位置20每200m一处5 经纬仪或尺测量沟底标高0,-10 5 水准仪测量墙面顺直度30 2 拉20m线用钢尺测量宽度±20 2 用钢尺测量施工程序及操作要点一、工程概况码头排水沟总长1133m,分3种断面形式,共74段(详见附图:排水沟平面分段布置图)。
轴线位置:南侧排水沟轴线距15万吨南侧前沿线6000mm(即距15万吨北侧前沿线26000mm),北侧排水沟轴线距15万吨北侧前沿线9500mm。
三种断面形式:(1)断面形式 1-1 :1#~23#及72#排水沟,共24段,其中1#,13#,72#为异形段;(2)断面形式 2-2 :24#-48#排水沟,共25段,其中8段在沉箱盖板上,17段在背后棱体上;(3)断面形式 3-3 :49#-71#排水沟,共23段,其中71#为异形段。
沉箱盖板上排水沟预留4cm沉降量,抛石棱体上排水沟预留6cm沉降量,即碎石垫层顶标高抬高4cm或6cm,砼垫层及排水沟尺寸不变,整体跟着碎石垫层标高抬高。
在预留沉降量发生部位,采用排水沟标高递变顺延。
(详见附表:排水沟施工标高控制表)排水沟基础为40cm厚碎石垫层,碎石垫层压实度不小于0.93(24#-31#排水沟基础无碎石垫层),碎石垫层上做10cm厚C15素混凝土垫层。
排水沟内浇注C15素砼垫层,坡度为0.001,沟顶设置载重格栅板盖板,排水沟拐角处设置过梁。
排水沟为现浇钢筋混凝土结构,混凝土强度等级为C30,混凝土浇筑采用泵送工艺,按“平面位置分段,水平位置分层”的思路进行,平面分段长段同对应胸墙、轨道梁分段长度相同(即沿盖板施工缝分段),排水沟施工缝采用20mm厚沥青木丝板,水平分三层进行砼浇筑:第一层浇筑底板,第二层浇筑侧壁,第三层浇筑排水沟顶口。
二、施工工艺流程碎石垫层施工→砼垫层施工↓钢筋加工→钢筋绑扎→模板支立→沟底砼浇筑→沟壁砼浇筑→沟牙砼浇筑三、总体施工顺序总体施工顺序自西向东,首先施工整机上岸段部位排水沟(6#-25#),拟选定23#为典型施工施工程序及操作要点段。
四、施工工艺及方法1.碎石垫层施工排水沟碎石垫层为300mm高,使用16~31.5mm碎石,碎石采用4t自卸汽车运送至施工现场,采用1m³反铲摊铺,人工修坡整平。
碎石铺设标高及宽度按照虚铺5cm控制(具体虚铺厚度经试验段确定)。
2.砼垫层施工排水沟为100mm厚C10砼垫层,模板采用60*90木方,垫层间设2cm宽沥青木丝板作为施工缝,分缝同排水沟分缝在同一断面上。
垫层施工顶标高要严格按照排水沟施工标高控制表控制,垫层浇注完后插设预埋钢筋,预埋钢筋距垫层边缘不小于15cm,间距不大于1m布置。
砼垫层浇注方式采用罐车自卸,人工摊平、振捣棒振捣,砼垫层施工完覆盖塑料布养护。
3.钢筋工程(1)钢筋进场进场的钢筋必须有出厂质量证明书和试验报告单,每捆(盘)钢筋均应有标牌。
验收内容包括检查标牌、外观,并按有关标准的规定抽取试样做力学性能试验,合格后方可使用。
力学性能试验:按同一厂家,同一炉罐号,统一规格,同一交货状态,重量不大于60t为一批,各取一组(2根)做拉伸试验、弯曲试验。
(2)钢筋存放钢筋原材运到加工场地后,按分批同等级、牌号、直径、长度分别挂牌堆放于钢筋加工场。
堆放时,钢筋存放到砖砌场地上,以防钢筋锈蚀和污染。
(3)钢筋加工主筋作料根据每段排水沟具体尺寸来定,排水沟具体尺寸同对应胸墙或轨道梁的尺寸一致,施工队主筋下料前应实测对应胸墙和轨道梁的尺寸。
钢筋配料前,应先熟悉配料和钢筋图,一般先断长料、后断短料,做到长短搭配,减少和缩短钢筋废料,以节约钢筋。
断料时应避免用短尺量长料,防止在量料过程中产生累计误差,宜在工作台上标出尺寸刻度,并设置控制断料尺寸用的挡板。
切断的钢筋,如发现有劈裂、缩头或严重弯头等情况,应予剔除,或切除后改作其它用途。
钢筋加工允许偏差:长度-15~+5mm,箍筋内尺寸±5mm。
Ⅰ级钢筋未端需要作180°弯钩,其圆弧弯曲直径(D)应不小于钢筋直径(d)的2.5倍,平直部分长不宜小于钢筋直径(d)的3倍。
Ⅱ级钢筋末端需作90℃或135℃弯折时,Ⅱ级钢筋的弯曲直径(D)不宜小于钢筋直径(d)的4倍。
弯起钢筋中间部位弯折处的弯曲直径(D),应不小于钢筋直径的5倍。
施工程序及操作要点钢筋弯钩制作示意图(4)钢筋连接本工程钢筋采用现场绑扎搭接的方式连接,搭接长度为钢筋直径的35倍(Φ12钢筋搭接长度为42cm)。
(5)钢筋运输钢筋在钢筋加工场地加工好后,使用钢筋炮车运输至现场,炮车要足够长,避免钢筋拖地造成对钢筋的污染。
钢筋运至现场后,应摆放整齐,禁止乱堆乱放。
(6)钢筋绑扎核对好成品钢筋的级别、直径、形状、尺寸和数量等是否和料单、料牌相符。
在现场就位绑扎时,首先将垃圾等清除干净,然后划出钢筋位置线,开始进行钢筋绑扎。
钢筋绑扎时,设置在同一构件内的搭接接头应相互错开,在任一搭接接头中心至长度为钢筋直径d的35倍且不小于500mm 的区段内,同一根钢筋不得有两个接头,在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率不宜大于50%。
