室外配套设施工程监理规划范本
- 格式:doc
- 大小:346.00 KB
- 文档页数:36

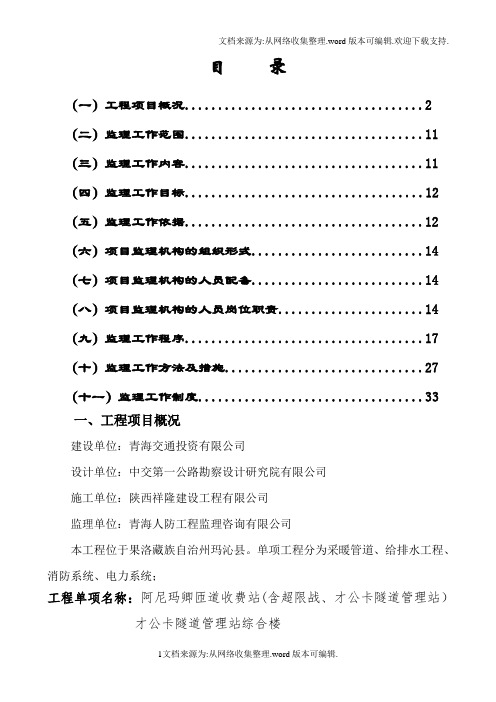

目录(一)工程项目概况 (2)(二)监理工作范围 (11)(三)监理工作内容 (11)(四)监理工作目标 (12)(五)监理工作依据 (12)(六)项目监理机构的组织形式 (14)(七)项目监理机构的人员配备 (14)(八)项目监理机构的人员岗位职责 (14)(九)监理工作程序 (17)(十)监理工作方法及措施 (27)(十一)监理工作制度 (33)一、工程项目概况建设单位:青海交通投资有限公司设计单位:中交第一公路勘察设计研究院有限公司施工单位:陕西祥隆建设工程有限公司监理单位:青海人防工程监理咨询有限公司本工程位于果洛藏族自治州玛沁县。
单项工程分为采暖管道、给排水工程、消防系统、电力系统;工程单项名称:阿尼玛卿匝道收费站(含超限战、才公卡隧道管理站)才公卡隧道管理站综合楼给水系统:给水方式:设生活水箱、消防蓄水池各一座,由收费站内水泵房加压供水,给水水压为0.4mpa。
最高生活用水量为7.56m3/d,最大生活用水量为0.79m3/h。
热水系统:综合楼内洗浴用热水均采用太阳能热水器、空气源热水泵辅助加热方式供给;排水系统:污水排水采用合流制排水形式,生活污水经出户管排至室外污水管网;排水管道的横支管与横管水平连接,采用45°斜三通;横管与立管的连接,采用45°斜三通;排水横管作90°水平转弯,采用两个45°弯头或大转弯半径90°弯头;排水立管与排水管端部的连接,采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头。
卫生器具存水弯和地漏水封深度应不小于50毫米。
规格为DN50,地漏应采用防顾固功能地漏,严禁采用活动机械密封替代水封,严禁采用钟罩式地漏。
屋面雨水均采用内排水系统,排至散水上。
消防系统:建筑物室内消火栓用水量15L/S,室外消火栓用水量25L/s,消防给水压为0.5Mpa;室内消防采用临时高压制,室内消火栓箱采用消火栓灭火器组合箱。
银光山水绿城小区室外配套工程监理规划主持人:批准人:时间:临沂大宇建立工程监理一、工程概况二、编制根据三、室外工程监理工作目的四、监理施行细那么内容〔一〕道路工程A、材料的控制B、施工前准备工作C、路基D、灰土稳定基层E、砼路面F、砌石工程G、路沿石行道板〔二〕道、线工程A、给排水工程B、供热工程C、电力工程监理工作主要内容一、工程概况:银光山水绿城小区工程位于费南外环路南一工程20栋现还未初验总建筑面积为m2二工程9栋总建筑面积为m2 现已开工正在进展施工。
小区内地势北高南低地形起伏较大且地质复杂地下岩石较多这给道路施工及许多的道的开挖带来了很大的难度。
小区内主路只有一条二、三、新校区一41.52公顷新校区二31公顷。
近在东区形成5条东西主次干路与4条南北主次干路的网格布。
区内地形东高西低南北高中间低中间为一条宽14米防洪沟一工程跨沟有两座南北方向桥。
新校区根据功能规划为公共教学区、理工教学区、学生生活区、综合教学区、文科教学区、运动休闲区及教工生活区。
本次道路工程路大部在新校区。
新校区内有道路9条道路总长约9098米东校区地形起伏变化较大。
充分考虑了与现有道路的顺接机排水要求尽量减小填挖高度节工程。
道路横断面断面形式为双面坡、单面坡横坡皆为1.5。
填方路基挖土路基采用放坡高度小于5米以1:1.5放坡高度大于5米以1:1.75放坡。
路基以下的种植土和腐质土必须去除路基采用好土回填、石质路基分层填筑细料嵌缝震动压路机压实路基以下0——80厘米范围内压实度不得小于95。
路面自下而上依次为3:7灰土50厘米砼20厘米。
二、编制根据?建立监理??建立监理合同??监理规划??政工程质量检验评定??某大学031126对室外工程监理范围和责任界定的?等及校方有关三、室外工程监理工作目的总的目的要实现优质工程。
进展三项控制:质量控制、控制、进度控制;认真做好工程组织协调工作为此进展几项内容进展监理:1、提早熟悉、掌握图纸审查施工提交的施工组织设计〔方案〕检查施工技术交底以及质量保证措施和平安保证体系的可行性情况;2、执行工程验收程序。
室外工程监理规划方案范本一、前言室外工程监理是指在工程建设过程中,对施工合同中规定的工程建设内容、质量和安全进行监督、检查和管理的一种工作。
室外工程监理规划方案是为了确保工程建设的顺利进行,并在整个工程周期中不断监督和保障工程的质量和安全。
本文通过对室外工程监理规划方案的制定,旨在全面了解工程建设的实际情况,规范施工过程,及时发现和解决问题,保障工程建设的顺利进行。
二、监理范围本工程的监理内容主要包括:工程图设计审核、施工图设计审核、质量检验与质量控制、监理日常巡检、工程材料检验与控制、进度计划管理、安全监督与管理等。
三、监理工作目标本工程的监理工作目标主要包括: 1、保证施工企业严格遵守相关规定,按照施工合同和施工图进行施工。
2、全方位、全过程监督工程施工过程,确保各项施工活动合法合规、质量优良,并严格按照工程施工组织设计实施。
3、监督并检验施工单位的施工现场管理,确保施工单位培训合格的操作人员,提供完备的施工方案,上报安全监理情况等。
4、主动监测工程施工的进度变化,及时发现问题并提出解决措施。
5、积极配合监理单位,加强监督施工单位质量和安全管理。
四、监理工作原则1、依法合规:监理工作需遵守国家法律法规及相关规范标准,保证施工企业依法经营,并严格按照相关规定规范施工。
2、客观公正:监理工作需客观公正,不偏不倚,全面了解工程进展,不因任何因素对施工单位进行恶意打压。
3、安全第一:监理工作要严格把控施工安全风险,确保工程施工过程中没有发生任何安全事故。
4、质量至上:质量是工程建设的生命线,监理工作要求严把工程质量关,确保施工单位所提供的工程质量符合相关标准。
5、诚实守信:监理工作要讲信誉,诚信合作,保证工程建设过程中信息真实、透明。
五、监理工作主要程序1、工程图设计审核:监理工作应投入专业人员对工程图设计进行审核,严把审查关,确保施工图设计符合国家规范标准。
2、施工现场巡视:监理工作应每天对工程施工现场进行巡视,及时发现问题。
室外工程监理规划一、工程概况(一)工程名称:_____(二)工程地点:_____(三)工程规模:包括道路、广场、景观绿化、给排水、电气照明等室外配套工程。
(四)工程投资:_____(五)工程期限:计划开工日期_____,计划竣工日期_____,总工期_____天。
二、监理工作范围监理工作范围为上述室外工程的施工阶段和保修阶段的监理服务。
包括工程质量控制、进度控制、投资控制、合同管理、信息管理、安全文明施工管理以及协调工程建设各方之间的关系等。
三、监理工作内容(一)施工准备阶段1、审查施工单位提交的施工组织设计、施工方案,提出审查意见。
2、审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量保证体系。
3、审查施工单位报送的工程开工报审表及相关资料,具备开工条件时,签发工程开工令。
4、参加由建设单位主持召开的第一次工地会议,起草会议纪要。
(二)施工阶段1、工程质量控制(1)审查施工单位提交的施工测量放线成果。
(2)对工程使用的原材料、构配件和设备的质量进行检查和验收,对需要见证取样的材料进行见证取样和送检。
(3)对关键部位、关键工序的施工质量进行旁站监理。
(4)对施工单位报送的隐蔽工程、检验批、分项工程和分部工程进行验收,符合要求时予以签认。
(5)对施工中出现的质量问题,及时下达监理工程师通知单,要求施工单位整改,并跟踪检查整改结果。
2、工程进度控制(1)审查施工单位报送的施工总进度计划和月进度计划,提出审查意见。
(2)定期检查工程进度,对比实际进度与计划进度,分析偏差产生的原因,并采取相应的措施进行调整。
(3)协调各施工单位之间的施工进度,确保工程整体进度的顺利进行。
3、工程投资控制(1)审查工程变更的方案和费用,严格控制工程变更。
(2)审核施工单位报送的工程款支付申请,签发工程款支付证书。
(3)对工程费用进行风险分析,制定防范性对策。
4、合同管理(1)协助建设单位签订工程施工承包合同、材料设备采购合同等。
室外工程监理规划(总28页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除晋州市世纪佳苑保障房项目室外配套工程监理规划编制审批河北九润工程项目管理有限责任公司 2016年6月18日目录(一)工程项目概况(二)监理工作范围(三)监理工作内容(四)监理工作目标(五)监理工作依据(六)项目监理机构的组织形式(七)项目监理机构的人员配备(八)项目监理机构的人员岗位职责(九)监理工作程序(十)监理工作方法及措施(十一)监理工作制度一、工程项目概况建设单位:晋州市房地产管理处设计单位:石家庄广厦勘察设计有限公司(道路、给排水、供暖、低压供电及附属建筑)河南省新华元电力工程设计有限公司(高压供电)勘察单位:辛集市安拓地质勘察有限公司施工单位:石家庄建通建设有限公司(道路及外网工程、附属建筑工程)河北博纳德能源有限公司(地源热泵系统)石家庄科林电气设备有限公司(高压供电及调试)(绿化工程)监理单位:河北九润工程项目管理有限公司工程造价:元合同工期:日本工程位于晋州市教育路南、东二环路西。
单项工程分为道路工程、给排水(给水、消防及雨污水排水)工程、低压(供电及院内照明)电气工程、室外暖气工程、附属建筑(地源热泵机房、高压配电室、消防水池及泵房、警卫室)工程、地源热泵系统工程、高压供电工程、绿化工程)。
(1)道路工程分为水泥混凝土刚性路面工程、水泥方格砖路面及水泥彩砖铺装路面。
主支路路面采用水泥混凝土刚性路面,主路6米宽构造为180厚C25砼面层,200厚3:7灰土基层,150厚2:8灰土垫层,支路宽度为4M构造为120厚C25砼面层,200厚3:7灰土基层,150厚2:8灰土垫层;人行道50厚九格水泥方砖面层,150厚3:7灰土基层;商业门前停车场为水泥彩砖路面,其构造为60厚水泥彩砖,150厚水泥稳定砂石垫层。
(2)给排水工程分为雨水排水系统、生活污水排水系统、市政给水工程、变频给水工程、消防水工程。
1目录23(一)工程项目概况 (2)4(二)监理工作范围 (11)5(三)监理工作内容 (11)6(四)监理工作目标 (12)7(五)监理工作依据 (12)8(六)项目监理机构的组织形式 (14)9(七)项目监理机构的人员配备 (14)10(八)项目监理机构的人员岗位职责 (14)11(九)监理工作程序 (17)12(十)监理工作方法及措施 (27)13(十一)监理工作制度 (33)14151617181920212223242526272829一、工程项目概况30建设单位:青海交通投资有限公司31设计单位:中交第一公路勘察设计研究院有限公司32施工单位:陕西祥隆建设工程有限公司33监理单位:青海人防工程监理咨询有限公司34本工程位于果洛藏族自治州玛沁县。
单项工程分为采暖管道、给排水工程、消防系统、35电力系统;36工程单项名称:阿尼玛卿匝道收费站(含超限战、才公卡隧道管理站)37才公卡隧道管理站综合楼38给水系统:给水方式:设生活水箱、消防蓄水池各一座,由收费站内水泵39房加压供水,给水水压为0.4mpa。
最高生活用水量为7.56m3/d,最大生活40用水量为0.79m3/h。
热水系统:综合楼内洗浴用热水均采用太阳能热水器、41空气源热水泵辅助加热方式供给;排水系统:污水排水采用合流制排水形式,42生活污水经出户管排至室外污水管网;排水管道的横支管与横管水平连接,43采用45°斜三通;横管与立管的连接,采用45°斜三通;排水横管作90°44水平转弯,采用两个45°弯头或大转弯半径90°弯头;排水立管与排水管45端部的连接,采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头。
46卫生器具存水弯和地漏水封深度应不小于50毫米。
规格为DN50,地漏应采47用防顾固功能地漏,严禁采用活动机械密封替代水封,严禁采用钟罩式地漏。
48屋面雨水均采用内排水系统,排至散水上。

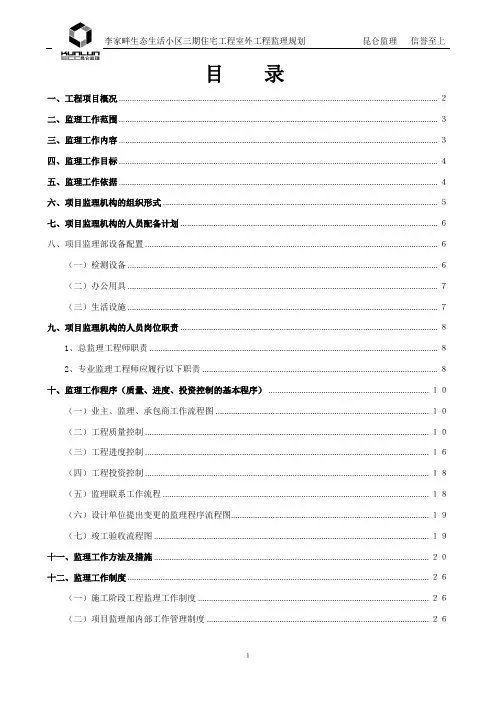

李家畔生态生活小区三期住宅工程室外工程监理规划昆仑监理信誉至上目录一、工程项目概况 ................................................................................................................................................. 2二、监理工作范围 ................................................................................................................................................. 3三、监理工作内容 ................................................................................................................................................. 3四、监理工作目标 ................................................................................................................................................. 4五、监理工作依据 ................................................................................................................................................. 4六、项目监理机构的组织形式 ............................................................................................................................. 5七、项目监理机构的人员配备计划 ..................................................................................................................... 6八、项目监理部设备配置 ..................................................................................................................................... 6(一)检测设备 ............................................................................................................................................. 6(二)办公用具 ............................................................................................................................................. 7(三)生活设施 ............................................................................................................................................. 7九、项目监理机构的人员岗位职责 ..................................................................................................................... 81、总监理工程师职责 ................................................................................................................................... 82、专业监理工程师应履行以下职责 ........................................................................................................... 8十、监理工作程序(质量、进度、投资控制的基本程序) ......................................................................... 10(一)业主、监理、承包商工作流程图 ................................................................................................. 10(二)工程质量控制 ................................................................................................................................. 10(三)工程进度控制 ................................................................................................................................. 16(四)工程投资控制 ................................................................................................................................. 18(五)监理联系工作流程 ......................................................................................................................... 18(六)设计单位提出变更的监理程序流程图.......................................................................................... 19(七)竣工验收流程图 ............................................................................................................................. 19十一、监理工作方法及措施 ............................................................................................................................. 20十二、监理工作制度 ......................................................................................................................................... 26(一)施工阶段工程监理工作制度 ......................................................................................................... 26(二)项目监理部内部工作管理制度 ..................................................................................................... 261室外管网工程监理规划一、工程项目概况建设单位:神华神东房地产开发有限责任公司设计单位:北方-汉沙杨建筑工程设计有限公司勘察单位:陕西省煤炭地质局185队中国神华神东煤炭分公司地测分公司施工单位:中铁二十局集团电气化工程有限公司监理单位:新疆昆仑工程监理有限责任公司工程造价:537.1994万元合同工期:80日本工程位于陕西省神木县李家畔地区。
室外工程监理规划目录一、工程项目概况 ................................................................................................................................................. 1二、监理工作范围 ................................................................................................................................................. 2三、监理工作内容 ................................................................................................................................................. 3四、监理工作目标 ................................................................................................................................................. 4五、监理工作依据 ................................................................................................................................................. 4六、项目监理机构的组织形式 ............................................................................................................................. 5七、项目监理机构的人员配备计划 ..................................................................................................................... 6八、项目监理部设备配置 ..................................................................................................................................... 6(一)检测设备 ............................................................................................................................................ 6(二)办公用具 ............................................................................................................................................ 7(三)生活设施 ............................................................................................................................................ 7九、项目监理机构的人员岗位职责 ..................................................................................................................... 71、总监理工程师职责 .................................................................................................................................. 72、专业监理工程师应履行以下职责 .......................................................................................................... 8十、监理工作程序(质量、进度、投资控制的基本程序).............................................................................. 9(一)业主、监理、承包商工作流程图 .................................................................................................... 9(二)工程质量控制 ................................................................................................................................ 10(三)工程进度控制 ................................................................................................................................ 15(四)工程投资控制 ................................................................................................................................ 17(五)监理联系工作流程 ........................................................................................................................ 18(六)设计单位提出变更的监理程序流程图 ........................................................................................ 18(七)竣工验收流程图 ............................................................................................................................ 19十一、监理工作方法及措施 ............................................................................................................................. 19十二、监理工作制度 ......................................................................................................................................... 25(一)施工阶段工程监理工作制度 ........................................................................................................ 25(二)项目监理部内部工作管理制度 .................................................................................................... 26室外管网工程监理规划一、工程项目概况建设单位:神华神东房地产开发有限责任公司设计单位:北方-汉沙杨建筑工程设计有限公司勘察单位:陕西省煤炭地质局185队中国神华神东煤炭分公司地测分公司施工单位:中铁二十局集团电气化工程有限公司监理单位:新疆昆仑工程监理有限责任公司工程造价:537.1994万元合同工期:80日本工程位于陕西省神木县李家畔地区。
*****室外附属工程监理规划第一节监理工作概况一、工程概况1、工程名称:*****室外附属工程2、建设单位:*****3、设计单位:*****4、项目投资:*****5、监理服务期:本工程监理合同服务期6、工程地点及周边环境:*****7、工程规模及内容:本工程总面积约为8642.4m2,工程范围施工图以内的室外市政、绿化工程。
二、本项目监理的实施构架(1)督促施工管理体系建立、健全、有效运行是本项目有效实施的关键;(2)质量控制坚持预控为重点、过程为核心、严把验收关,促进“点”、“面”、“度”的统一,实现综合效益;(3)针对影响因素,实施动态进度控制,科学引导穿插流水施工;平衡推进,差别控制,前抓推动,后抓验收;(4)促进技术性、经济性统一;多手段并用、全过程控制不合理投资增加;(5)对安全设施、安全技术、不安全行为进行系统地监管;(6)协助完善、细化落实合同事件是合同管理的实质;(7)督促各承包单位签署协作协议,并将其作为合同附件;初期召开协调专题会;促协作管理制度化。
(8)对工程质量、安全等按照标准、规范进行日常监理是监理的生命线、合格线。
在项目实施过程中,我们将按照建设方的要求,踏踏实实地做好工作,完成好这个工程建设监理任务。
三、合同细节1、工程施工合同:根据《中华人民共和国合同法》和《建筑安装工程承包合同条例》制定的标准合同文本(GF—00—0201)。
(1)承包单位:核工业志诚建设工程总公司(2)承包范围:施工图范围内室外绿化、市政道路工程(3)质量目标:确保工程质量达到合格标准要求2、工程建设监理合同:按国家工商行政管理局和建设部共同制订的工程建设监理合同标准合同文本(GF—2000—0202)。
(1)杭州市居住区发展中心有限公司与杭州信达投资咨询估价监理有限公司签订监理合同。
(2)监理范围:施工过程全过程监理及保修阶段监理。
(3)正常监理服务酬金:详见监理合同。
第二节监理工作目标、内容和依据*****室外附属绿化、景观工程监理,包括绿化、土建、铺装及景观装饰、给排水、电气等施工全过程监理。

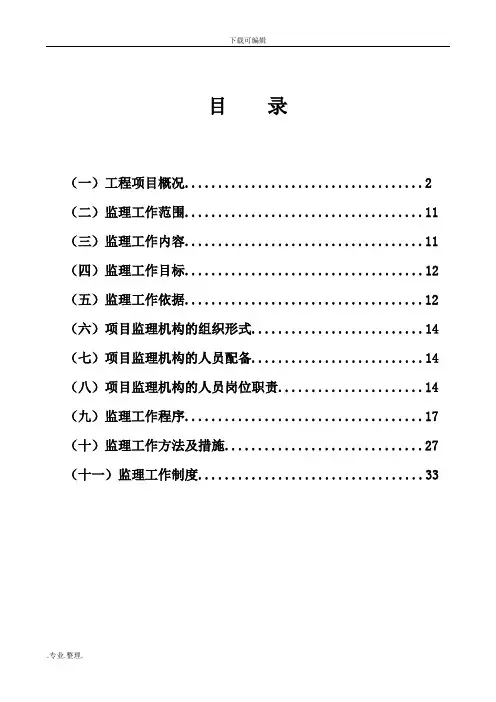

目录(一)工程项目概况 (2)(二)监理工作范围 (11)(三)监理工作内容 (11)(四)监理工作目标 (12)(五)监理工作依据 (12)(六)项目监理机构的组织形式 (14)(七)项目监理机构的人员配备 (14)(八)项目监理机构的人员岗位职责 (14)(九)监理工作程序 (17)(十)监理工作方法及措施 (27)(十一)监理工作制度 (33)一、工程项目概况建设单位:青海交通投资有限公司设计单位:中交第一公路勘察设计研究院有限公司施工单位:陕西祥隆建设工程有限公司监理单位:青海人防工程监理咨询有限公司本工程位于果洛藏族自治州玛沁县。
单项工程分为采暖管道、给排水工程、消防系统、电力系统;工程单项名称:阿尼玛卿匝道收费站(含超限战、才公卡隧道管理站)才公卡隧道管理站综合楼给水系统:给水方式:设生活水箱、消防蓄水池各一座,由收费站内水泵房加压供水,给水水压为0.4mpa。
最高生活用水量为7.56m3/d,最大生活用水量为0.79m3/h。
热水系统:综合楼内洗浴用热水均采用太阳能热水器、空气源热水泵辅助加热方式供给;排水系统:污水排水采用合流制排水形式,生活污水经出户管排至室外污水管网;排水管道的横支管与横管水平连接,采用45°斜三通;横管与立管的连接,采用45°斜三通;排水横管作90°水平转弯,采用两个45°弯头或大转弯半径90°弯头;排水立管与排水管端部的连接,采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头。
卫生器具存水弯和地漏水封深度应不小于50毫米。
规格为DN50,地漏应采用防顾固功能地漏,严禁采用活动机械密封替代水封,严禁采用钟罩式地漏。
屋面雨水均采用内排水系统,排至散水上。
消防系统:建筑物室内消火栓用水量15L/S,室外消火栓用水量25L/s,消防给水压为0.5Mpa;室内消防采用临时高压制,室内消火栓箱采用消火栓灭火器组合箱。
