【绿城集团】屋面工程标准做法(参考价值极高)
- 格式:doc
- 大小:748.55 KB
- 文档页数:15
第1篇一、施工准备1. 技术准备:熟悉设计图纸,了解屋面结构形式、材料要求及施工工艺,确保施工质量。
2. 材料准备:提前采购屋面防水材料、保温材料、找平层材料、排水系统材料等,确保材料质量符合设计要求。
3. 工具准备:准备施工所需的工具,如切割机、卷尺、水平尺、电钻、电焊机、梯子等。
4. 人员准备:组织施工队伍,明确各工种职责,确保施工进度。
二、施工工艺1. 找平层施工(1)基层处理:清除屋面杂物、油污、积水等,确保基层干净、平整。
(2)找平层铺设:根据设计要求,选择合适的找平层材料,铺设厚度应符合规范要求。
铺设过程中,注意控制平整度,避免出现凹凸不平。
(3)找平层养护:找平层铺设完成后,进行养护,确保其强度达到设计要求。
2. 防水层施工(1)基层处理:对找平层进行清理,确保表面平整、干净。
(2)防水材料铺设:根据设计要求,选择合适的防水材料,按照施工规范进行铺设。
铺设过程中,注意搭接长度、焊接质量等。
(3)防水层检查:防水层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
3. 保温层施工(1)基层处理:对防水层进行清理,确保表面平整、干净。
(2)保温材料铺设:根据设计要求,选择合适的保温材料,按照施工规范进行铺设。
铺设过程中,注意控制厚度、平整度等。
(3)保温层检查:保温层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
4. 保护层施工(1)基层处理:对保温层进行清理,确保表面平整、干净。
(2)保护层铺设:根据设计要求,选择合适的地砖、板材等保护层材料,按照施工规范进行铺设。
铺设过程中,注意控制平整度、颜色等。
(3)保护层检查:保护层铺设完成后,进行检查,确保无破损、空鼓、翘边等现象。
三、施工注意事项1. 施工过程中,注意安全,遵守施工现场安全规定。
2. 严格按照施工规范进行施工,确保施工质量。
3. 加强材料管理,确保材料质量。
4. 施工过程中,注意环境保护,减少施工对周围环境的影响。
第1篇一、施工准备1. 施工图纸:熟悉设计图纸,了解屋面设计要求、材料规格、施工工艺等。
2. 材料设备:准备所需的屋面材料,如防水卷材、保温材料、找平层材料、保护层材料等,并检查设备是否齐全、完好。
3. 施工人员:组织施工队伍,进行技术交底,确保施工人员掌握施工工艺和操作要领。
二、施工流程1. 基层处理:清除屋面基层上的松散杂物、垃圾、油污等,确保基层平整、干净。
2. 找坡层施工:根据设计要求,铺设找坡层材料,如水泥焦碴、沥青膨胀蛭石等。
铺设时应注意找坡层厚度和坡度,确保排水畅通。
3. 保温层施工:在找坡层上铺设保温材料,如聚苯板、泡沫玻璃等。
保温材料应铺平、垫稳,确保保温效果。
4. 防水层施工:在保温层上铺设防水卷材,如SBS、APP等。
铺设时应注意搭接宽度、方向和热熔法施工,确保防水层牢固、密封。
5. 保护层施工:在防水层上铺设保护层材料,如水泥砂浆、细石混凝土等。
保护层应平整、光滑,防止防水层损坏。
6. 避雷措施:根据设计要求,在屋面适当位置设置避雷装置,如避雷针、避雷带等。
7. 阳光房、天窗等特殊部位施工:根据设计要求,进行相应部位的施工,如采用吊模加固、预留插筋等。
三、施工要点1. 基层处理:确保基层平整、干净,无油污、杂物等。
2. 找坡层施工:找坡层应铺设均匀,坡度符合设计要求。
3. 保温层施工:保温材料应铺平、垫稳,确保保温效果。
4. 防水层施工:防水卷材应铺设牢固,搭接宽度、方向符合要求,热熔法施工确保密封。
5. 保护层施工:保护层应平整、光滑,防止防水层损坏。
6. 避雷措施:避雷装置应设置合理,确保安全。
7. 特殊部位施工:严格按照设计要求进行施工,确保工程质量。
四、施工验收1. 隐蔽工程验收:对屋面工程的各个分项工程进行隐蔽工程验收,确保施工质量。
2. 闭水实验:在防水层施工完成后,进行闭水实验,检查防水层效果。
3. 总体验收:在屋面工程全部施工完成后,进行总体验收,确保工程质量符合设计要求。
屋面工程主要施工方法一、水泥砂浆找平层施工1、按设计要求的坡度,弹好墨线。
2、将结构层所有杂物清走,彻底清除结构层上面的松散杂物,并用水冲洗干净,凡凸出基层的砼疙瘩、钢筋头、落地砂浆等用凿去。
3、根据设计坡度,拉线做基准块,按排水方向冲筋(打栏),冲筋距离在1.5m左右为宜。
4、水泥砂浆用2米压尺刮平打实,再用木磨板磨平,然后用铁抹子压实磨光。
5、砂浆凝固后浇水养护。
二、聚苯乙烯保温隔热板施工1、挤塑板板边为扣口搭接,其接口的密封处理:首先在先铺的板面上沿着搭接口的覆盖边沿贴好封口条,然后盖上后盖的板,将封口条压住。
挤塑板的施工方法应遵照挤塑板供应商提供的施工方法施工。
2、挤塑板隔热层做好后,按设计要求,如用木板或泡沫板按弹好墨线装好分格板,并弹好厚度墨线。
三、防水卷才施工(1)工艺流程基层清理→底胶涂布→复杂部位增强处理→卷材表面涂胶→基层表面涂→卷材铺贴→排气→压实→卷材接头粘贴→压实→卷材末端收头及封边处理→保护层施工(2)主要施工方法①基础清理铺贴卷材前将基层上凸出颗料剔去,并将灰渣杂物清扫干净,尘土用压缩空气吹净,油污用溶剂擦去。
②聚氨酯胶涂布1)底胶配制系统称将聚氨酯涂膜材料按:甲组份:乙组份=1:3的重量比配合搅拌均匀,或聚氨酯涂膜材料按甲组份:乙组份:甲苯=1:1.5:的重量比配合搅拌均匀,配成底胶后即可进行涂刷。
2)底胶涂刷相当于刷冷底子油,系在大面积涂刷前,先用毛刷将阴阳角、管道跟部、排水口等部位均匀涂恻一遍;大面积再改用长把滚恻均匀涂刷,要求厚薄一致,不得有漏刷和,露底现旬。
常温情况下,干燥4h以上,后触不粘时,即可进行下道工序操作。
③复杂部位增强处理1)增强剂配制系将聚氨酯涂膜材料按:甲组份:乙组份=1:1.5的重量比配合搅拌均匀使用,要随配随用,不宜配制过多,防止固化。
2)用毛刷蘸增强剂,在阴阳角、管道、地漏根部及伸缩缝等处均匀刷一遍作为附加层,厚度以2mm为宜,也可在局部加贴一层三元乙丙卷材,待其固化后,即可进行下道工序作业。
绿城集团-标准施工工艺工法参考绿城集团是一家以地产开发、物业管理、投资咨询等为主营业务的大型房地产企业。
作为房地产行业的领军企业,绿城集团一直致力于探索更优秀的工程施工方法和技术,以提高工程质量、提升竞争力。
该文旨在介绍绿城集团推行的标准施工工艺工法。
一、综述施工工艺工法是指施工过程中所采取的、在规定条件下的特定施工方法和技术。
绿城集团在建筑施工过程中,实行多项施工工艺工法,以确保工程质量、节约工期和降低施工成本,且积极推广有益经验和做法。
二、混凝土施工工艺工法1.配料开坯部分1.1原材料质量标准绿城集团为了保证混凝土施工质量,要求采用知名品牌的水泥和建筑砂,使用企业质量标准化拌料站,确保施工材料的质量。
1.2拌合比设计拌合比是施工混凝土时所采用的砂、石、水泥混合比,绿城集团每次混凝土施工都必须根据实际情况和设计图纸进行拌合比设计,并强制要求生产施工方按照设计要求进行拌配。
1.3原材料统一存储绿城集团会对不同品种的原材料统一存放,杜绝混合使用,以免发生质量问题。
2.混凝土浇筑工艺2.1 建筑结构分级浇筑根据建筑结构的特性和不同的施工阶段,绿城集团选择分级浇筑的方法。
一般而言,对于一些结构形式较为简单的建筑,会采用砼一次浇筑的施工技术,对于结构较为复杂的建筑,会采用分级浇筑技术实现。
2.2 增强混凝土浇筑对于部分需要承受大载荷的建筑部位,绿城集团会采用增强混凝土浇筑工艺,即在砼中掺入增强材料(如钢筋、纤维)以达到加强混凝土的抗压和抗拉强度的目的。
3.混凝土养护工艺3.1 养护时间统计混凝土在浇筑后必须及时进行养护,绿城集团在养护过程中,必须严格按照设计要求规定的养护时间,确保混凝土强度的达到设计要求。
3.2 养护方法绿城集团在混凝土养护过程中采取以下方法:(1)淋水养护法:在浇筑完成后将混凝土表面多次淋水,以达到保水、保温的目的。
(2)防风养护法:在气温较低的环境下,采用防风网覆盖混凝土表面,以防止混凝土表面的水分挥发过快。

一、材料选择1. 屋面材料应具有承受长期紫外线照射、温度变化、降雨和腐蚀性介质等环境的能力,同时应具有足够的强度和耐久性。
2. 在选择防水材料时,应考虑其耐久性、防渗性和温度稳定性。
常用的防水材料包括防水卷材、防水涂料和防水砂浆等。
3. 保温材料应具有优良的保温隔热性能和足够的强度,常用的保温材料包括聚苯乙烯板、矿棉板和岩棉板等。
二、屋面结构设计1. 屋面结构应能够承受自然条件下的各种作用力,包括风、雨、雪等自然因素产生的荷载。
2. 屋面结构设计应考虑结构安全、建筑造型和节能等方面的要求,同时应与建筑整体结构设计相协调。
3. 结构设计时应考虑排水坡度和排水口的位置,以确保屋面排水顺畅。
三、防水处理1. 防水层应设置在保温层下面,以防止保温层受潮或水分渗透。
2. 在防水层施工前,应对基层进行处理,包括清理、修补和找平等工作。
3. 在防水层施工过程中,应保证施工质量,确保防水层与基层的粘结牢固,不得有气泡、裂缝等缺陷。
4. 在防水层完成后,应进行闭水试验,以检验防水层的防水效果。
四、保温与隔热1. 保温层应设置在防水层下面,以防止屋面受潮或水分渗透。
2. 在保温层施工前,应对基层进行处理,包括清理、修补和找平等工作。
3. 在保温层施工过程中,应保证施工质量,确保保温层与基层的粘结牢固,不得有气泡、裂缝等缺陷。
4. 在保温层完成后,应根据设计要求进行隔热处理。
常用的隔热材料包括隔热砖、隔热板和植物纤维等。
五、屋面排水1. 屋面排水系统应能够顺畅地将雨水排出,防止积水对屋面造成损害。
2. 在设计屋面排水系统时,应考虑降雨强度、屋面坡度和排水口的位置等因素。
3. 在施工过程中,应保证排水系统的施工质量,确保排水管道畅通无阻。
4. 在使用过程中,应及时清理排水系统中的杂物和垃圾,确保排水顺畅。
5. 对于一些特殊用途的建筑,如大型公共建筑和工业厂房等,应设置专门的排水系统和雨水收集系统。
六、屋面细部处理1. 对于檐口、泛水等细部结构,应进行精心设计和施工,确保其美观实用。

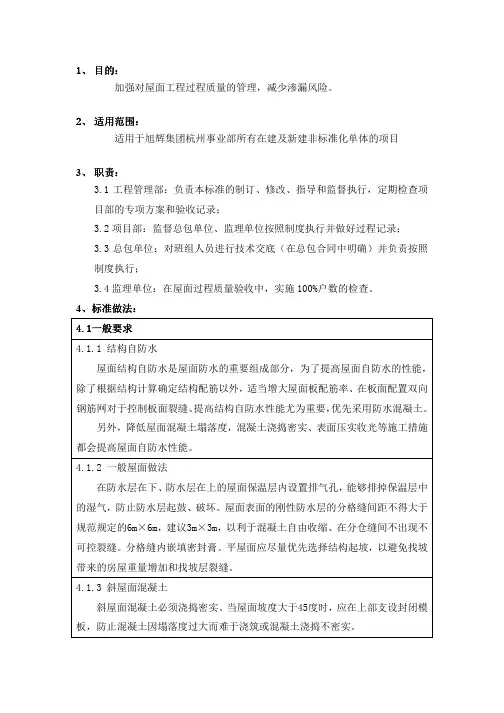

屋面工程标准做法编号:版号:页码:第1页共23页质量控制标准做法(试行)屋面工程标准做法青建国际集团有限公司二O一五年六月屋面工程标准做法编号:版号:页码:第2页共23页1目的:优化屋面重要部位做法,减少屋面渗漏隐患,提升屋面工程实体及观感质量。
2适用范围:适用于青建集团股份公司所有新建及在建项目。
3编制说明本标准做法要求所有在建及新建项目均按此做法执行。
4、屋面工程标准做法严格依据设计要求选用防水卷材,且必须依据材料标签核查无误。
例: 标签SBS- I- PY -PE - PE -3-10SBS弹性体改性沥青防水卷材(I)代表-18℃,(II)代表-25℃,(PY)代表聚酯胎,(PE-PE)代表双面聚乙烯膜,(3)代表厚度,(10)代表10㎡。
玻纤胎(毡)卷材因抗水透过性较差,很少使用。
注意辨别:聚酯毡胎体的符号,表示为PY;玻纤毡胎体的符号为G;玻纤增强聚酯毡胎体为PYG4.1 主要原材料(参照具体工程设计文件要求)部位材料厚度、重量备注报审图纸屋面屋面保温B1级XPS保温板,密度32kg/m3按计算非上人屋面SBS卷材防水3+3 高聚物改性沥青防水卷材上人屋面SBS卷材防水3+3 高聚物改性沥青防水卷材坡屋面SBS卷材防水 4 高聚物改性沥青防水卷材4.2重要工序及节点做法4.2.1排气屋面屋面保温层干燥有困难时(雨季施工或保温隔热材料的含湿量较大等),可在保温层在下、防水层在上的屋面保温层内设置排气管,排掉保温层中的湿气,防止防水层起鼓、破坏。
泡沫混凝土、膨胀珍珠岩(蛭石)为松散、多孔结构材料,导热系数相对较大,吸水率和干燥收缩值偏高,保温板材、块体或现浇用于屋面保温工程,外侧做好防水层后材料内部水分较难散失,耐久性和保温隔热性难于保证。
(摘自《山东省建筑节能推广和限制禁止使用技术产品目录》)4.2.2屋面刚性保护层防水的刚性保护层:(混凝土)砂浆保护层的分格缝间距不得大于6.0m x 6.0m,如为最终面层,为确保实际观感效果,混凝土分格缝间距不宜大于4.0m x 4.0m,(创优工程宜为2.0*2.0米),并且做到油膏嵌缝光滑、均匀、顺直,以利于砼自由收缩,确保在分格缝间基本不出现裂缝。

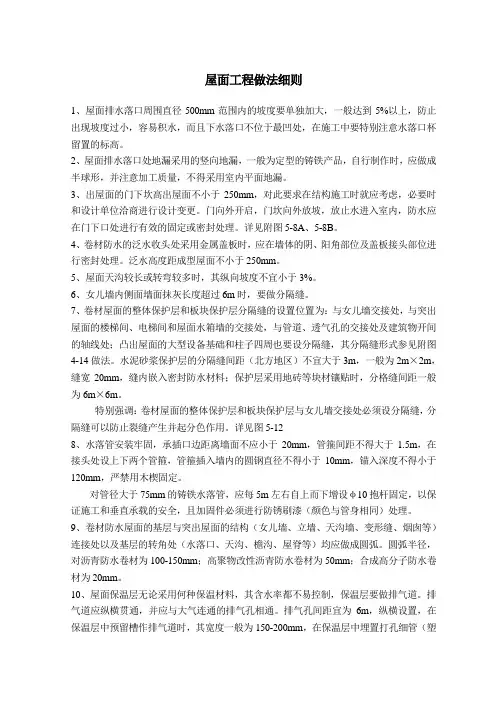

屋面工程做法细则1、屋面排水落口周围直径500mm范围内的坡度要单独加大,一般达到5%以上,防止出现坡度过小,容易积水,而且下水落口不位于最凹处,在施工中要特别注意水落口杯留置的标高。
2、屋面排水落口处地漏采用的竖向地漏,一般为定型的铸铁产品,自行制作时,应做成半球形,并注意加工质量,不得采用室内平面地漏。
3、出屋面的门下坎高出屋面不小于250mm,对此要求在结构施工时就应考虑,必要时和设计单位洽商进行设计变更。
门向外开启,门坎向外放坡,放止水进入室内,防水应在门下口处进行有效的固定或密封处理。
详见附图5-8A、5-8B。
4、卷材防水的泛水收头处采用金属盖板时,应在墙体的阴、阳角部位及盖板接头部位进行密封处理。
泛水高度距成型屋面不小于250mm。
5、屋面天沟较长或转弯较多时,其纵向坡度不宜小于3%。
6、女儿墙内侧面墙面抹灰长度超过6m时,要做分隔缝。
7、卷材屋面的整体保护层和板块保护层分隔缝的设置位置为:与女儿墙交接处,与突出屋面的楼梯间、电梯间和屋面水箱墙的交接处,与管道、透气孔的交接处及建筑物开间的轴线处;凸出屋面的大型设备基础和柱子四周也要设分隔缝,其分隔缝形式参见附图4-14做法。
水泥砂浆保护层的分隔缝间距(北方地区)不宜大于3m,一般为2m×2m,缝宽20mm,缝内嵌入密封防水材料;保护层采用地砖等块材镶贴时,分格缝间距一般为6m×6m。
特别强调:卷材屋面的整体保护层和板块保护层与女儿墙交接处必须设分隔缝,分隔缝可以防止裂缝产生并起分色作用。
详见图5-128、水落管安装牢固,承插口边距离墙面不应小于20mm,管箍间距不得大于1.5m,在接头处设上下两个管箍,管箍插入墙内的圆钢直径不得小于10mm,锚入深度不得小于120mm,严禁用木楔固定。
对管径大于75mm的铸铁水落管,应每5m左右自上而下增设φ10抱杆固定,以保证施工和垂直承载的安全,且加固件必须进行防锈刷漆(颜色与管身相同)处理。
【绿城集团】屋面工程标准做法(参考价值极高)工程质量通病管理是施工企业生产管理的重要环节,在本工程施工质量通病管理中,我们将有效地运作我公司质量体系,实施标准化质量通病防治管理工作。
在项目部建立一个由项目经理领导的质量通病防治机构, 形成一个横到边、纵到底的项目质量通病控制网络, 使工程质量通病处于有效的监督控制状态。
一、外墙渗漏1.本项目工程外墙采用加气混凝土砌块,应按设计要求外墙全面挂金属网。
2.支承在悬臂梁和悬臂板上的墙体,应按图1.1a和图1.1b所示设置钢筋混凝土抗裂柱。
图1.1a图1.1b3.当外墙设置通长窗时,窗下应设钢筋混凝土压顶,压顶配筋见图1.2;压顶下应设置抗裂柱,间距不大于3m,抗裂柱内配不小于4ф12纵筋及ф6@200箍筋;压顶和抗裂柱纵筋搭接、锚固长度不小于500mm。
拉结筋设置应符合抗震要求。
图1.24.混凝土结构在找平层施工前应凿毛或甩浆,混凝土结构及砌体结构在找平层施工前应充分淋水湿润。
5.外墙从基体表面开始至饰面层应留分隔缝,间隔宜为3×3m,可预留或后切,金属网、找平层、防水层、饰面层应在相同位置留缝,缝宽不宜大于10mm,也不宜小于5mm,切缝后宜采用空气压缩机具吹除缝内粉沫,嵌填高弹性耐侯胶。
6.找平层水泥砂浆宜掺防水剂、抗裂剂、减水剂等外加剂。
7.找平层每层抹灰厚度不大于10mm,抹灰厚度≥35mm时应有挂网等防裂防空鼓措施。
8.防水层宜用聚合物水泥砂浆。
9.当建筑长度超过规范设缝要求(以下简称超长建筑)时,设计及施工应制订专门的抗裂措施,外墙面宜采用高弹性涂料。
关于此部分外墙渗漏除按此做法外,由于存在有外墙排栅拉结的穿墙做法及外墙电线管的埋设、空调管孔的做法都存在渗漏的控制关键节点,此部分做法须严格执万科外墙的节点做法。
二、屋面漏裂1.天沟或女儿墙应按DBJ15-19-97规定留设溢水孔。
2.屋面工程防水保温隔热严格按照设计构造和有关规范施工,注意以下事项。
(1)①高弹性防水油膏嵌缝10×20;②泛水收口处设金属网;③固定金属网螺丝(或铁钉)@500;④砌体女儿墙与砼交接处设金属网(本商住项目工程为钢筋砼女儿墙);⑤女儿墙内侧及压顶每隔3m设10mm分隔缝,嵌填密封材料;(2)图2.1中,当采用现场发泡的硬泡聚氨酯时,其面上可不做找平层和柔性防水层;(3)本商住项目采用C20细石混凝土,内配ф4@100双向钢筋网,钢筋应在分隔缝处切断。
三、排水口积水及渗漏屋面、露台地漏汇水区直径宜≥500mm,坡度宜≥5%,如图3.1和图3.2所示:图3.1图3.2四、门窗渗漏1.推拉窗扇应设限位装置。
2.外窗下框宜有泄水结构,如无时应做如下处理:(1)推拉窗:导轨在靠两边框处铣8mm宽的泄水口;(2)平开窗:在靠框中挺位置每个扇洞铣一个8mm宽的泄水口。
3.铝合金窗外周边留宽5mm深8mm槽,防水胶嵌缝。
4.安装所用的螺丝应为铜螺丝或不锈钢螺丝,图4钉口应做好防渗处理。
5.每条窗边框与墙体的连接固定点不得少于2处,间距不得>0.5m,边框端部的第一固定点距端部的距离≤0.2m。
6.窗高≥2m或面积≥6m2的窗框宜固定在混凝土或其它可靠构件上。
7.铝合金门窗框安装前,应撕去水泥砂浆接触处的包装纸并涂刷聚氨酯清漆等保护剂。
门窗框与墙体安装缝隙宜用防水砂浆或聚合物水泥砂浆嵌填饱满,必要时也可采用注浆工艺,不得使用混合砂浆嵌缝。
五、玻璃安全使用1.玻璃:在人流出入较多,可能产生拥挤和儿童集中的公共场所的门和落地窗,必须采用钢化玻璃或夹层玻璃等安全玻璃。
2.层数≥7层时,应采用安全玻璃。
3.无室外阳台的外窗台距室内地面高度小于0.9m时,必须采用安全玻璃并采取可靠的防护措施,窗台高度小于0.6m的窗,其计算高度应从窗台面开始计算。
4.单块玻璃大于1.5m2时应采用安全玻璃。
六、栏板、栏杆、扶手使用安全1.阳台、外廊、室内回廊、内天井及上人屋面临空处防护栏杆高度h应符合下列规定:1.10m注:以上高度指施工完成后的净高度,起算面从阳台地面算起。
2.栏板和栏杆应以坚固、耐用的材料制作,并能承受规范规定的水平荷载。
3.阳台栏板和栏杆与外墙交接处应用聚合物水泥砂浆嵌填处理。
4.栏板或栏杆距楼面或屋面0.1m高度范围内不应留空。
5.住宅和有儿童经常使用的建筑,其栏杆垂直杆件间的净距不应大于0.11m,栏杆应采用不易攀登的构造。
6.楼梯扶手高度h应符合下列规定:(1)住宅室内楼梯扶手h≥0.9m,当水平段栏杆长度大于0.5m时,其扶手高度h≥1.05m;(2)中小学室外楼梯扶手h≥1.1m;(3)其它建筑室外楼梯扶手h≥1.05m;(4)其它建筑室内楼梯扶手h≥0.9m;(注:以上高度均指施工完成后的净高度,自踏步前缘线量起)7.住宅和有儿童经常使用的楼梯,垂直杆件间的净距不应大于0.11m,栏杆应采用不易攀登的构造;梯井净宽大于0.20m时,必须采取防儿童攀滑的措施。
七、混凝土梁板裂缝1.楼板厚度不宜小于100mm;当埋设线管较密、或线管交叉时,板厚不宜小于120mm。
建筑外转角处的室内角部板块和井式楼盖的角部板块,其板厚不宜小于120mm(见图7.1a、7.1b)。
建筑物平面刚度突变处的楼板宜适当加厚。
图7.1.a图7.1.b2.挑出阳台宜用梁式结构;当挑出长度L≥1.5m时,应采用梁式结构;当1.0m≤L<1.5m 且需采用悬挑板时,其根部板厚不小于L/10且不小于120mm。
3.板面钢筋的直径不宜小于10mm。
受力钢筋的间距不大于200mm,分布钢筋的间距不大于300mm。
4.单向板长跨方向底筋配筋量As≥1.5bh/1000,钢筋间距不宜大于200mm,直径不宜小于6mm。
5.阳台悬挑板长度1.0m≤L<1.5m时,受力钢筋直径不宜小于12mm。
< p="">6.建筑外转角处的室内角部板块和井式梁角部板块宜按图7.1a和7.1b配筋。
八、模板工程夹渣、蜂窝柱、梁柱节点、混凝土墙以及梯板的模板安装均应在其根部预留100×100mm的垃圾出口孔,清洗垃圾后再予封孔,防止接口处出现夹渣现象。
垃圾出口孔按下列要求留设:1.柱、梁柱节点每根(处)留一个垃圾孔;2.楼梯板每跑留一个垃圾孔;3.混凝土墙每3m留一个垃圾孔。
九、钢筋工程施工质量梁二排钢筋固定应符合下列要求:(1)一、二排纵筋之间的净距不小于25mm和一排纵筋直径的较大者。
如箍筋弯勾阻挡二排纵筋位置,应按如图9.1a、 9.1b或图9.2b处理。
(2)分隔筋直径不小于25mm和纵筋直径的较大者,一、二排纵筋与分隔筋三者必须靠紧,用粗铁丝绑扎。
(3)梁面第一分隔筋距支座0.5m处设置,以后每增加3m设一处,同一面纵筋每跨不少于2处;(4)梁底第一分隔筋距支座1.5m处设置,以后每增加3m设一处,每跨不少于2处;2.箍筋框架梁、柱箍筋应符合下列要求:(1)框架梁、柱箍筋应按图9.2a制作;当梁、柱纵筋较密,无法按图9.2a制作时,应做成焊接封闭环式箍筋(如图9.2b或规范的焊接工艺),不得焊伤箍筋。
图9.2a、图9.2b(2)梁柱节点箍筋必须按图9.2a或焊接封闭环式箍筋制作,并按设计要求的间距加密箍筋。
当现场安装有困难时,可在柱每侧设置不少于1根ф12钢筋段与节点箍筋点焊制成钢筋笼,随绑扎后的梁筋一齐下沉至设计位置,如图9.2c、图9.2d。
图9.2c、图9.2d3.垫卡、垫块及钢筋保护层(1)垫卡及垫块:禁止使用碎石做梁、板、基础等钢筋保护层的垫块。
梁、板、柱、墙、基础的钢筋保护层采用砂浆垫块时,强度应不低于M15,面积不小于40mm×40mm。
梁柱垫块应垫于主筋处,厚度为纵筋保护层厚度减去箍筋直径;基础垫块厚度同基础保护层。
垫块上应按图9.3.1预留18#绑扎固定铁丝。
(2)当板面受力钢筋和分布钢筋的直径均小于10mm时,应采用图9.3.2.a所示支架,支架间距为:当采用ф6分布筋时不大于500mm,当采用ф8分布筋时不大于800mm,支架与受支承钢筋应绑扎牢固。
当板面受力钢筋和分布钢筋的直径均不小于10mm时,可采用图9.3.2.b所示马蹬作支架。
马蹬在纵横两个方向的间距均不大于800mm,并与受支承的钢筋绑扎牢固。
当板厚h≤200mm时马蹬可用ф10钢筋制做;当200mm≤h≤300mm时马蹬应用ф12钢筋制做;当h>300mm时,制作马蹬的钢筋应适当加大。
(3)应采用增高型的灯头盒和过线盒,保证接线孔下缘至盒的开口面的距离,不小于板底筋直径与规范规定的板筋保护层厚度两者之和。
十、混凝土工程施工质量1.楼板、屋面板混凝土浇筑前,必须搭设可靠的施工平台、走道,施工中应派专人护理钢筋,确保钢筋位置符合要求。
2.对已浇筑完毕的混凝土养护应符合下列规定:(1)应在浇筑完毕后的12h以内(终凝后)对混凝土加以覆盖和保湿养护:①根据气候条件,淋水次数应能使混凝土处于润湿状态。
养护用水应与拌制用水相同。
②用塑料布覆盖养护,应全面将混凝土盖严,并保持塑料布内有凝结水。
③日平均气温低于5℃时,不得淋水。
(2)混凝土养护时间应根据所用水泥品种确定:①采用硅酸盐水泥、普通硅酸盐水泥拌制的混凝土,养护时间不得少于7d。
②对掺用缓凝型外加剂或有抗渗性能要求的混凝土养护时间不得少于14d。
(3)对不便淋水和覆盖养护的,宜涂刷保护层(如薄膜养生液等)养护,减少混凝土内部水分蒸发。
3.施工缝设置及处理:(1)当设计未作要求时,楼屋面施工缝留设位置及表面处理应符合下列规定:留在结构受剪力较小且便于施工的部位。
有主次梁的楼板应留在次梁跨度的中间1/3范围内。
(2)板厚>200mm时应按图10.1.a留阶梯缝。
(3)板厚≤200mm时应按图10.1.b留直缝。
3.施工缝设置及处理:(1)当设计未作要求时,楼屋面施工缝留设位置及表面处理应符合下列规定:留在结构受剪力较小且便于施工的部位。
有主次梁的楼板应留在次梁跨度的中间1/3范围内。
(2)板厚>200mm时应按图10.1.a留阶梯缝。
(3)板厚≤200mm时应按图10.1.b留直缝。
(4)进行表面处理时、混凝土强度必须大于1.2N/mm2 。
主要处理工作有:清除杂物、水泥薄膜、松动碎石和砂浆凿毛并湿润养护。
(5)继续浇筑混凝土时施工缝表面应充分湿润且不得积水。
十一、砌块墙材裂缝1.砌块砌筑时,蒸压加气混凝土砌块的龄期不得少于28d,蒸压加气混凝土砌块的龄期不应少于15d。
2.砂浆蒸压加气混凝土砌块砌筑砂浆的密度不应大于1800kg/m3,分层度不应大于20mm,粘结强度(剪切)不应小于0.2MPa,收缩率不应大于0.11%。
3.砌筑方法非承重砌体应分次砌筑,每次砌筑高度不应超过1.5 m。
