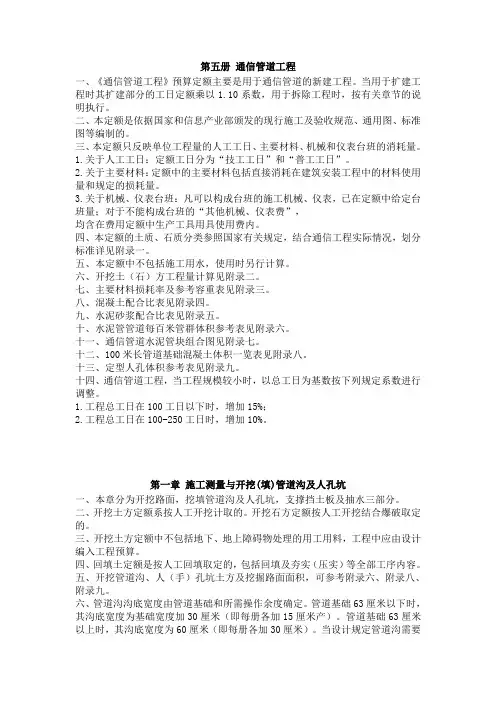

第五册通信管道工程一、《通信管道工程》预算定额主要是用于通信管道的新建工程。
当用于扩建工程时其扩建部分的工日定额乘以1.10系数,用于拆除工程时,按有关章节的说明执行。
二、本定额是依据国家和信息产业部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械和仪表台班的消耗量。
1.关于人工工日:定额工日分为“技工工日”和“普工工日”。
2.关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3.关于机械、仪表台班:凡可以构成台班的施工机械、仪表,已在定额中给定台班量;对于不能构成台班的“其他机械、仪表费”,均含在费用定额中生产工具用具使用费内。
四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分标准详见附录一。
五、本定额中不包括施工用水,使用时另行计算。
六、开挖土(石)方工程量计算见附录二。
七、主要材料损耗率及参考容重表见附录三。
八、混凝土配合比表见附录四。
九、水泥砂浆配合比表见附录五。
十、水泥管管道每百米管群体积参考表见附录六。
十一、通信管道水泥管块组合图见附录七。
十二、100米长管道基础混凝土体积一览表见附录八。
十三、定型人孔体积参考表见附录九。
十四、通信管道工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整。
1.工程总工日在100工日以下时,增加15%;2.工程总工日在100-250工日时,增加10%。
第一章施工测量与开挖(填)管道沟及人孔坑一、本章分为开挖路面,挖填管道沟及人孔坑,支撑挡土板及抽水三部分。
二、开挖土方定额系按人工开挖计取的。
开挖石方定额按人工开挖结合爆破取定的。
三、开挖土方定额中不包括地下、地上障碍物处理的用工用料,工程中应由设计编入工程预算。
四、回填土定额是按人工回填取定的,包括回填及夯实(压实)等全部工序内容。
五、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录六、附录八、附录九。
天津市通信管道工程设计部分标准暂行规定天津市电话局工程建设部天津市电话局计划处天津市邮电设计院一九九九年六月目录1、前言2、天津市通信管道工程部分设计标准的暂行规定。
3、附件一:《各种程式人(手)孔土方量》。
4、附件二:《不同断面管道沟单位长度的土方量》。
5、附件三:《水泥通信管道包封用混凝土体积一览表》。
6、附件四:天津市电话局通信管道人(手)孔型号。
7、附件五:《特殊管道(过铁路,过河,过公路)建设费用的参考标准》。
8、附件六:市政关于道路挖掘修复标准。
9、附件七:单位长度(100M)各种程式管道垫层沙浆用量表。
天津市通信管道工程部分设计标准的暂行规定一、人(手)孔的选用标准。
1、三区五县2、电话局二、工作量的计算问题1、挖土方量:人孔挖土方量目前有三个参考标准,现采用适中标准,参照《邮电设计技术》关于《标准人孔的推广使用》的标准,见附件一。
手孔挖土方量没有统一标准,经计算已形成一个参考资料,见附件一。
2、管道沟抽水全部按中水流标准考虑。
人孔坑抽水全部按中水流标准考虑。
3、挡土板(管道沟、人孔坑):人孔坑、管道沟挖土方量按《设计手册》中放坡系数最低标准计算土方量,不考虑挡土板。
见附件二。
遇有特殊地理条件,人孔坑管道沟挖土方量不考虑放坡,重新计算土方量,全部考虑挡土板。
实际挖土方量要考虑破路时已挖部分土方量。
4、管道混凝土包封的工作量参照《定额手册》附录二十六执行,见附件三。
5、为了确保通信管道建设的工程质量,塑料管与管之间考虑1.5CM厚的沙浆垫层,并相应增加劳力和材料,单位长度(100M)沙浆用量见付表七。
三、定额选用问题1、人(手)孔防水工程定额选用TX2-129,TX2-130防水沙浆抹面(五层)。
各种人手孔的防水面积见附件一。
2、管道混凝土包封选用碎石,#100标号的定额。
3、定额库中增加中方Ⅱ型手孔,防盗井盖(人孔),水泥井盖(人孔),椭圆型水泥井盖(手孔)的定额标准。
4、对手孔的各种型号的材料库重新计算、调整,劳力相对应不变。

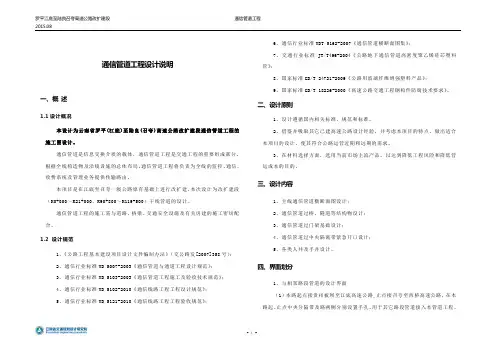

通信管道工程设计说明一、概述1.1设计概况本设计为云南省罗平(江底)至陆良(召夸)高速公路改扩建段通信管道工程的施工图设计。
通信管道是信息交换介质的载体,通信管道工程是交通工程的重要组成部分。
根据全线构造物及沿线设施的总体布局,通信管道工程将负责为全线的监控、通信、收费系统及管理业务提供传输路由。
本项目是在江底至召夸一级公路原有基础上进行改扩建,本次设计为改扩建段(K0+000~K21+000、K90+800~K119+500)干线管道的设计。
通信管道工程的施工需与道路、桥梁、交通安全设施及有关房建的施工密切配合。
1.2 设计规范1、《公路工程基本建设项目设计文件编制办法》(交公路发[2007]358号);2、通信行业标准YD 5007-2003《通信管道与通道工程设计规范》;3、通信行业标准YD 5103-2003《通信管道工程施工及验收技术规范》;4、通信行业标准YD 5102-2010《通信线路工程工程设计规范》;5、通信行业标准YD 5121-2010《通信线路工程工程验收规范》;6、通信行业标准YDT 5162-2007《通信管道横断面图集》;7、交通行业标准JT/T496-2004《公路地下通信管道高密度聚乙烯硅芯塑料管》;8、国家标准GB/T 24721-2009《公路用玻璃纤维增强塑料产品》;9、国家标准GB/T 18226-2000《高速公路交通工程钢构件防腐技术要求》。
二、设计原则1、设计遵循国内相关标准、规范和标准。
2、借鉴并吸取其它已建高速公路设计经验,并考虑本项目的特点,做出适合本项目的设计,使其符合公路运营近期和远期的需求。
3、在材料选择方面,选用当前市场主流产品,以达到降低工程风险和降低营运成本的目的。
三、设计内容1、主线通信管道横断面图设计;2、通信管道过桥、隧道等结构物设计;3、通信管道过门架基础设计;4、通信管道过中央隔离带紧急开口设计;5、各类人井及手井设计。

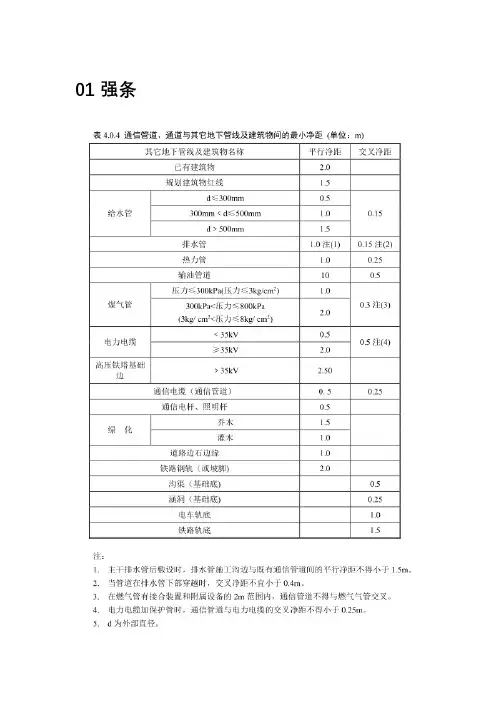

01 强条02 管道位置的确定1. 通信管道与通道路由应远离有害物质和化学腐蚀地带。
2. 在已有规划而尚未成型,或虽已成型但土壤未沉实的道理上,以及流砂、翻浆等地带,不应修建通信管道与通道。
3. 宜建在人行道下,当在人行道下无法建设时,可建在非机动车道或绿化带下,不宜建在机动车道下。
4. 通信管道与通道位置宜与通信杆路同侧。
5. 通信管道与通道中心线应平行于道路中心线或建筑红线。
6. 通信管道与通道位置不宜选在埋设较深的其他管线附近。
7. 通信管道与通道应避免与燃气管道、热力管道、输油管道、高压电力电缆在道路同侧建设。
8. 管径大的管材靠外靠下设置;管径小的管材靠上靠内设置。
03 管道材料的选择1. 城区一般采用塑料管;郊区、野外等长距离应选用硅芯管。
2. 过路、过桥时宜采用钢管。
常用塑料通信管道:单孔管类型:实壁管、双壁波纹管材质:PVC-U、PE规格:Φ(表示外径)110、100、90多孔管七孔PE梅花管多孔(4、6、9)PVC-U格栅管04 管道的埋设与基础1. 塑料、水泥管在人行道、绿化带埋深不应小于0.7m;在机动车道埋深不应小于0.8m。
2. 钢管在人行道、绿化带埋深不应小于0.5m;在机动车道埋深不应小于0.6m。
3. 土质较好的地区,挖好沟槽后应夯实沟底,沟底应回填50mm细砂或细土。
4. 土质稍差的地区,挖好沟槽后应做混凝土基础,基础上应回填50mm细砂或细土。
5. 土质较差的地区,挖好沟槽后应做钢筋混凝土基础,基础上应回填50mm细砂或细土。
并应对管道进行混凝土包封。
6. 土质坚硬、冻土地区,挖好沟槽后应回填200mm细砂或细土。
7. 管道进入人(手)孔或建筑物时,靠近人(手)孔或建筑物侧应做不小于2m长的钢筋混凝土基础和包封。
05 管段与人(手)孔人(手)孔位置1. 应设置在路由分支点、坡度较大的管线拐弯处、管段两侧、道路交叉口处或拟建地下引入线路的建筑物旁。
2. 管道穿越铁路和较宽的道路时,应在两侧设置人(手)孔。
通信管道设计基础知识电缆通信管道是由人孔或手孔将管路连接起来组成的。
可分为用户管道和中继管道。
用户管道按其使用要求可分为主干管道和配线管道。
管道的特点:容量大、可以保护电缆、只占用地下断面有利于市政规划和建设第一节目前建设管道所用的材料目前通信管道建设混凝土管和塑料管两种,混凝土管主要采用6孔混凝土管,塑料管主要采用波纹管和多孔梅花管。
混凝土管的种类根据混凝土管管材所用的材料和其制造方法不同,分为干打管和湿打管两种,目前较多采用的是干打法。
干打法:制管的材料:425水泥和粗砂或中砂,按1:3的比例加入30%的水,(温度为15-20℃时)。
制管方法:1、搅拌均匀砂浆2、将砂浆装入管模分层夯实3、拆模后,谅12-24小时(视当时气候温度而定)4、在水池中侵泡养护七昼夜。
5、浇水养护21个昼夜。
制造时的优缺点1、制作较湿打管简单2、管芯钢管容易抽出3、容易拆卸管模4、管孔内壁较光滑5、水泥用量较大6、需要建设水池等设施湿打法:制管的材料:按150#混凝土配制(石子的粒径不大于1cm)制管方法:1、搅拌均匀混凝土2、将混凝土倒入管模中进行震动捣实成型3、蒸汽养护二小时左右(视当时气候温度而定)4、拆模后进行露天养护14昼夜以上制造时的有缺点1、因采用蒸汽养护,管模周转率低,制造成本增加。
2、拆模和抽出管芯较麻烦3、管孔内壁不够光滑4、因增加石子用量水泥用量减少,比干打管较少约15%-20%。
5、不需建设水池水泥水化作用较好。
混凝土管的规格、体积和重量1、混凝土管的规格:目前我国所采用的混凝土管的规格及立体图如下:混凝土管规格图单位:mm混凝土管的外壁厚度:主要根据对抗压、抗折强度及抗冲击强度的要求而定的。
我国和其它国家混凝土管外壁厚度均采用25mm。
混凝土管的长度:混凝土管每节的长度,主要由重量来决定,混凝土管重量较大,因此每节长度不宜过长,否则给施工带来较多的困难,通常根据常用的四孔、六孔混凝土管的重量确定每节的长度为60cm。
国防三级光缆网管道、线路扩容工程设计及施工方案施工单位名称:国动工程建设有限公司编制日期:二0 —五年三月二日一、工程概况1、计划名称:国防三级光缆网管道、线路扩容工程2、施工地点:区域3、建设地点:从县云湖桥镇沿320国道延伸至分水拗(县与湘乡交界处)止4、建设性质:新建和改造5、工程结构及容:按项目段落长度二、项目经理部组织结构及管理人员配备1、本次工程项目组织机构形式图2、项目组织机构说明本公司在施工过程中,将成立国防三级光缆网管道、线路扩容工程项目经理部,项目部经理为春元,并立即进行施工准备。
该项目经理部作为驻现场的施工指挥机构,全面负责组织本工程的报建、施工,全力以赴搞好保障、指挥、协调工作。
本公司将派出具有较高管理水平、业务水平和丰富工程经验的人员担任本工程项目经理。
项目经理部由项目经理、项目副经理、总工程师、工程技术组、安质监控组、物资设备组、经营核算组组成。
项目经理部主要职责是代表公司履行对业主的工程承包合同,负责本工程施工全过程的领导、组织、管理和统一协调工作,负责报建、审核和监督、组织设计、质量计划的编制及具体实施、审核施工设计图、负责编制和向业主提交施工进度计划及实施报告、组织开展其他相关工程的工程会议,负责对业主统一验工计价和财务结算工作,负责对外统一协调工作。
工程技术组:由项目经理领导,负责技术管理、生产进度、文明施工等工作。
安质监控组:由项目经理领导、负责工程质量、安全生产、保卫、消防、治安等监控和管理工作。
物资设备组:由项目经理领导、负责各类设备、材料的供应、管理、运输、周转以及机具设备的租赁配套使用等工作。
经营核算组:由项目经理领导、负责预算合同、成本核算、验工计价承包分配等工作。
3、项目部主要成员安排项目部主要成员:三、施工方案1、施工总则本工程为国防三级光缆网管道、线路扩容工程。
为了保证完成此项施工任务, 按设计单位、建设单位、监理单位、随工代表要求进行安全文明施工,以“优质的服务、优良的工程”为宗旨,做到顾大局,树立全局一盘棋的思想。
通讯管道工程施工组织设计一、工程概况:通讯管道所包括内容有:管道设施、人(手)孔、紧急电话平台等等。
二、施工工艺:1、管道设施施工⑴、管道基础开挖时,基底坡度和管道铺设坡度与主线坡度一致。
在土路基段,通信管道埋深为51cm,干线预埋横穿管根据设计要求,在路基施工完以后经反开挖埋设。
⑵、通信管道工程的沟(坑)挖成后,如被水浸泡,必须重新进行人工地基处理,完成沟(坑)挖方及地基处理后,校测管道沟底、人孔坑底及地基的高度是否符合设计规定。
⑶、双壁波纹管采用专用套管接续,插入套管的一端装上专用的优质“橡胶圈”,使接头形成柔性接续,具有良好的密闭性且无渗漏现象,防止污水浸入管内腐蚀电缆。
双壁波纹管必须经过严格的交通工程产品检测,合格后方可使用。
双壁波纹管的弯曲度不大于2%,且使用寿命要大于30年。
⑷、钢管采用φ114×4mm焊接镀锌钢管。
有型号的钢管进行镀锌处理。
钢管接续采用套管焊接方式,钢管在接续前将管口锉成坡边,保证光滑无棱,两钢管插入套管后,在套管两端除焊渣,做防锈处理。
为增加管道群组的整体性且加重管道,以防管子漂浮,管道每隔6m在接头处做C20混凝土的包封,包封长度不小于0.5m。
⑸、管道试通后,要用塑料盖、木塞塞住或盖住管孔以防泥沙进入管孔。
⑹、通们管道过大、中桥时采用通信玻璃钢管箱。
2、人(手)孔施工⑴、开挖人(手)孔地基并夯实,直接铺设C25混凝土基础。
⑵、所有人(手)孔铁盖装置(包括外、内盖、口圈等)、电缆支架、穿钉、托板、接线环、积水罐的安装方法、预埋位置、技术规抗拉强度、防锈处理等符合规范要求。
⑶穿钉与拉环环部用砂浆抹成圆形灰块。
穿钉与穿钉间距误差不超过±0.5cm。
现浇砼人(手)孔,穿钉需在现浇时埋入。
⑷镀锌钢管插入人(手)孔时,将镀锌钢管切成斜面,保证镀锌钢管与人(手)孔孔壁的平面平行,镀锌钢管要缩入孔壁30~50mm,并用∶水泥砂浆将管口抹成圆棱,形成喇叭形状,以利穿线作业。
